xx水库加固监理大纲
监理大纲-水库工程

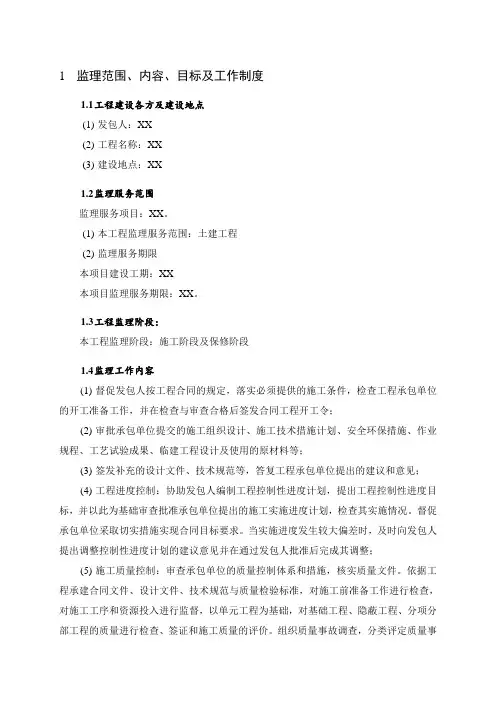

1监理范围、内容、目标及工作制度1.1工程建设各方及建设地点(1)发包人:XX(2)工程名称:XX(3)建设地点:XX1.2监理服务范围监理服务项目:XX。
(1)本工程监理服务范围:土建工程(2)监理服务期限本项目建设工期:XX本项目监理服务期限:XX。
1.3工程监理阶段:本工程监理阶段:施工阶段及保修阶段1.4监理工作内容(1)督促发包人按工程合同的规定,落实必须提供的施工条件,检查工程承包单位的开工准备工作,并在检查与审查合格后签发合同工程开工令;(2)审批承包单位提交的施工组织设计、施工技术措施计划、安全环保措施、作业规程、工艺试验成果、临建工程设计及使用的原材料等;(3)签发补充的设计文件、技术规范等,答复工程承包单位提出的建议和意见;(4)工程进度控制:协助发包人编制工程控制性进度计划,提出工程控制性进度目标,并以此为基础审查批准承包单位提出的施工实施进度计划,检查其实施情况。
督促承包单位采取切实措施实现合同目标要求。
当实施进度发生较大偏差时,及时向发包人提出调整控制性进度计划的建议意见并在通过发包人批准后完成其调整;(5)施工质量控制:审查承包单位的质量控制体系和措施,核实质量文件。
依据工程承建合同文件、设计文件、技术规范与质量检验标准,对施工前准备工作进行检查,对施工工序和资源投入进行监督,以单元工程为基础,对基础工程、隐蔽工程、分项分部工程的质量进行检查、签证和施工质量的评价。
组织质量事故调查,分类评定质量事故等级,审批质量事故处理措施;关键部位、关键施工工序、关键施工时段(如混凝土浇筑、灌浆施灌、锚杆插杆和注浆等)必须实行旁站监理;(6)工程造价控制:审查承包单位提交的资金流计划,审核承包单位的收方计量及单价费用等,并签发付款凭证。
受理索赔申请,进行索赔调查和谈判,并提出处理意见。
依据发包人授权处理合同与工程变更,下达变更指令;(7)施工安全监督:检查施工安全措施、劳动防护和环境保护设施及汛期防洪度汛措施等,并负责检查、督促落实执行。
水库除险加固监理大纲优化建议和意见

水库除险加固监理大纲优化建议和意见摘要:一、引言二、水库除险加固监理大纲的优化建议1.完善监理组织结构2.强化监理职责和权限3.优化监理工作流程4.加强监理人员培训和素质提升三、水库除险加固监理大纲的实施意见1.建立健全监理制度2.强化监理过程中的沟通与协调3.加强监理工作的监督和检查4.落实监理责任和考核机制四、结论正文:一、引言随着我国水利工程建设的快速发展,水库除险加固工程在保障人民生命财产安全、促进经济发展方面发挥了重要作用。
然而,在水库除险加固工程建设过程中,监理工作存在一定的问题,如监理组织结构不完善、监理职责和权限不明确、监理工作流程不畅等。
为了提高水库除险加固监理工作的质量和效益,本文提出了优化建议和实施意见。
二、水库除险加固监理大纲的优化建议1.完善监理组织结构监理组织结构是监理工作的基础,直接影响到监理工作的效率和质量。
为了提高监理工作的组织协调能力,建议在监理机构中设立项目总监理工程师,对监理人员进行统一管理,明确各监理人员的职责和任务。
同时,建立健全监理部门与建设、设计、施工等相关部门的沟通协调机制,确保监理工作与工程建设的其他环节紧密衔接。
2.强化监理职责和权限监理职责和权限不明确是导致监理工作难以开展的一个重要原因。
为此,建议明确监理职责和权限,确保监理人员在履行职责时能够充分发挥作用。
具体措施包括:制定明确的监理职责和权限清单,为监理人员提供履行职责的依据;建立健全监理人员岗位责任制度,强化对监理人员的责任追究。
3.优化监理工作流程监理工作流程是监理工作的重要组成部分,影响着监理工作的整体效率。
为了提高监理工作流程的合理性和便捷性,建议优化监理工作流程,主要包括:完善监理任务分配和调度机制,确保监理人员能够按照合理的时间节点完成监理任务;建立健全监理信息反馈机制,及时了解工程建设的实际情况,为监理决策提供有力支持。
4.加强监理人员培训和素质提升监理人员的素质和能力是监理工作质量的关键。
某水库除险加固工程监理大纲

筑龙网w w w .z h u l o n g .c o m**********水库除险加固工程施工监理大纲第一部份 工程概况一、工程概况1、工程地理位置****县大石头水库位于昆明地区****县城北,距县城约4公里。
坝址区有县乡公路通过交通较为便利。
地理位置为北纬25°05′,东经102°57′,系普沙河上游。
2、任务和规模 2.1 工程任务 大石头水库,是一项以灌溉为主,兼顾防洪、城镇供水及工业用水等综合利用功能的水库工程。
2.2工程规模 本工程为中型水库工程,水库总库容1000万m 3,现坝高31.5m ,灌溉面积1.8万亩,年供水约292万立方米。
3、工程自然条件3.1 水文3.1.1径流大石头水库坝址以上地表控制面积为61.9km 2,径流区内生态植被较好,位于西北面的草白龙山为该流域的最高点,海拔筑龙网w w w .z h u l o n g .c o m2833.3米,且属于暴雨中心地带,年降雨量离差较大,丰水年1400mm,枯水年700mm,多年平均降雨量为1045.7mm。
3.1.2蒸发大石头水库多年平均水面蒸发量为1227.7mm ,当保证率P=25%,50%,75%时设计水面蒸发量分别为1143.1mm、1223.6mm、1037.9mm。
3.1.3泥砂1955——1999年共计45年,泥砂淤积152万立方米,折合312.9万吨,年平均淤砂量6.95万吨。
3.1.4洪水 本工程设计洪水标准为50年一遇,校核洪水为1000年一遇。
Q 0.1%=241(M 3/s) W 24=1097万M 3 Q 2%=241(M 3/s) W 24=1097万M 3 3.1.5洪水演算成果死水位1954.16,库容95万立方米 正常蓄水位1973.23,库容928.00万立方米 设计洪水位1973.00,库容829.00万立方米校核洪水位1974.30,库容1000万立方米3.2 地 质3.2.1区域地质工程区区域构造位于小江断裂西支****—沧溪大断裂西侧,主要受小江断裂带控制。
XX水库除险加固工程监理大纲

第一部分监理大纲1、工程项目概况1 工程概况工程概况:XX水库位于松溪干流外屯溪支流上,距松溪县城东15 公里,与浙江庆元县毗邻。
坝址集雨面积152km,本工程属IV等工程,大坝等主要永久建筑物级别为4级,水库总库容180万3m,兴利库容140万3m, 死库容10万3m。
水库枢纽工程主要由大坝、溢洪道、疏水隧洞和电站组成。
大坝为钢筋砼面板堆石坝,最大坝高40m,坝顶长度113m,坝顶宽5.6m。
现有坝顶高程433.00m,防浪墙顶高程434.00m。
水库正常蓄水位430.40m,死水位为407.5m。
大坝由钢筋砼面板、浆砌石垫层、干砌石体和堆石体,以及浆砌石底座组成。
溢洪道位于大坝左岸,进口为侧槽式实用堰。
堰顶高程为430.40m,堰顶净宽30m。
末端设矩形差动式挑流鼻坎,输水隧洞位于坝右侧山体内,为浆砌石衬砌的有压隧洞。
庐下水库除险加固工程主要内容包括:大坝加固工程、坝顶路面修整、新建输水隧洞工程、溢洪道加固工程、管理房工程(修缮)、安全检测设施工程、其他工程、机电设备及安装工程、金属结构设备及安装工程。
2、监理工作内容、依据、目标及制度2.1监理工作内容(1)协助业主审核施工图的设计和概(预)算,参与主持组织图纸会审,做好记录,写出会审纪要。
(2)参与业主与承包商签订施工承包合同,审核施工进度计划,并在实施过程中检查、督促承包商严格按合同和施工规范,工程技术标准,设计要求进行施工,督促承包商现场施工管理。
(3)协助业主做好开工前准备,审批开工报告,复核灰线,经业主同意下达开工令。
(4)审批施工组织设计,审查和检查施工技术措施、质量保证体系及安全防护措施,提出合理的整改意见和建议。
(5)审查承包商采购清单,检查工程使用材料、构件、设备的规格、质量与数量。
督促承包商编制材料的供需计划,协助业主安排甲供材料的供应计划。
(6)对施工变更的签证,主持施工图交底,参与设计变更的签证,复核施工变更。
(7)主持召开工程协调会议及综合管线协调会议,主持召开工程协调会议并做好会议纪要,调解有关工程建设各种合同争议,处理索赔事项。
水库除险加固工程施工监理规划

蕉城区**水库除险加固工程监理规划三明市**咨询监理有限公司二○一二年二月目录一、工程概况 (2)二、监理工作范围 (2)三、监理工作目标 (2)四、监理工作依据 (2)五、监理工作内容 (2)六、项目监理机构组织形式 (6)七、项目监理机构人员配备计划 (6)八、项目监理机构人员岗位职责 (7)九、监理工作程序 (8)十、监理方法、措施 (12)十一、监理工作制度 (14)一、工程概况**水库所在河道为古田县鹤塘镇田地溪一级支流,水库坝址位于宁德市虎贝乡彭家村上游约1.0km处河道上,是一座以灌溉为主的小(二)型水库。
枢纽包括大坝、溢洪道、坝体灌溉输水涵洞以及附属金属结构等水工建筑物,本次除险加固工程投资约130.7万元。
二、监理工作范围见监理合同。
三、监理工作目标本工程项目监理工作的施工阶段“三控制”和安全、文明施工管理。
监理目标分解为下述四项:1.投资控制目标:进行合格工程数量计量、审核签证,严把设计变更、减少工程索赔,控制合同投资额不突破。
2.质量控制目标:达到施工承建合同要求的目标,但不低于合格质量等级,无重大质量事故。
3.工期控制目标:按期完成工作节点目标,努力实现合同工期,力争提前。
4.安全、文明施工目标:确保安全施工,争创文明工地。
四、监理工作依据1.建设单位与监理单位签订的委托监理合同。
2.本工程设计图纸和文件。
3.经有关部门批准的工程建设文件及建设单位与施工单位签订的工程施工合同。
4.国家的有关法律、法规及地方法规。
5.国家部委颁发的有关工程建设的规范、规程、技术标准及检验办法等。
五、监理工作内容工程施工监理其主要的工作内容:“进度、质量、投资”三控制;“合同、信息”两管理以及一项协调任务;施工安全、文明监督。
(一)施工进度控制1.督促承包单位按照合同要求,呈报施工总进度计划,并经监理审查批准;2.检查开工前准备情况,适时发布开工令;3.协助建设单位督促设计单位及时提供设计文件、施工图纸等,联系设计修改事宜,组织设计、施工等有关单位进行图纸会审和技术交底等工作;4.要求承包单位按审批的总进度计划,提出季、月、周(或阶段性)作业计划,并审查其可行性;5.进度计划实施时,如发现滞后不能满足总进度要求,应分析原因,督促承包单位调整计划和采取补救赶工措施,以保证总进度目标实现;6.根据设计和施工要求,及时发出工程变更指令;7.根据现场施工质量和安全情况,及时发出停工令和整改后复工令;8.审查承包单位进度延期申请,协同业主及时批准;9.协助业主开展施工进度达标活动,制定进度目标,鉴定达标情况;10.审核承包单位进度完成情况报告,并报告业主。
水库除险加固工程监理细则【范本模板】

明溪县罗翠水库除险加固工程监理细则三明市联盛工程咨询监理有限公司二O一一年二月目录第一章监理工程与监理组织....。
.。
..。
.。
.。
..。
.。
..3 第二章安全施工监理实施细则.。
.。
.。
..。
.。
.。
..。
.。
..。
7第三章施工准备阶段监理实施细则..。
.。
..。
...。
..。
.。
...。
.。
.12 第四章工程测量监理实施细则.......。
..。
.。
..。
..。
.。
.。
.。
19第五章建筑材料与砼质量监理实施细则。
.。
.。
.。
..。
.。
.21 第六章砌石工程监理实施细则.。
.。
...........。
..。
.。
.。
26第七章高压旋射灌浆工程监理实施细则.。
.....。
...。
.。
.。
28第八章钻孔与灌浆工程监理实施细则。
.....。
.。
..。
..。
.。
.。
.31 第九章工程文明施工与环境保护实施细则。
.。
..。
.。
..。
(35)第十章工程信息与合同管理...。
...。
..。
.。
..。
.。
.。
.。
.38 第十一章设计文件签发监理实施细则。
..。
....。
.。
.。
49第十二章设计变更监理实施细则.。
.。
.....。
.。
.。
..。
.。
.。
50第十三章工程进度计划监理实施细则。
.。
.。
.。
.。
.。
.。
51第十四章工程质量监理实施细则..。
..。
.。
.。
.........。
...。
53第十五章工程验收监理实施细则.。
..。
...。
.。
..。
.。
...。
57第十六章工程支付监理实施细则.。
.。
.。
...。
..。
..。
..。
.。
.65第一章监理工程与监理组织一、监理工程项目简述罗翠水库位于明溪县城西北部的城关乡罗翠村上游约1km处,取水与金溪流域盖洋支流划桥溪,距县城12km。
是一个以灌溉为主补充城镇用水的综合利用的小(一)型水库。
水库于1992年3月动工,1995年4月底完成,1995年5月26日开始试蓄水运行,1997年9月坝后电站工程竣工投产。
水库坝址以上的集雨面积9。
54km2,河道长度3.46km,河道平均坡降29.84‰,多年平均降水量1725.2mm,多年平均年径流量864。
浙江某水库除险加固工程监理大纲_secret

浙江某水库除险加固工程监理大纲_secret 建德市2021年度“xx”平安建设工程第二标段监理投标书技术标宁波XX工程监理有限公司二00七年十二月十八日一21.监督大纲1.1编制依据本大纲依据国家和地方法规、法律法规、批准的有关工程建设文件、与本项目工程建设有关的设计文件和技术标准、施工及验收规范、规程、质量检验标准、建设工程合同和建设监理合同编制。
1.2工程概况2024年,唐德市“平安坝”二段工程预计投资1253.8万元。
其中2项列入省水利厅“千库安全”项目,预计投资148.8万元;水库除险加固工程7个,预计投资307.9万元;临村塘坝共有29个除险加固项目,预计投资806万元。
工程计划于2021年1月开始施工,要求主体在明年7月底前完工,施工期为7月,监理工期约8月。
1.3监理服务期限、任务和内容1.3.1监理服务期及任务本项目监理服务期约为8个月。
本工程的主要任务:坝体加固、溢洪道扩建、基础处理及管理房、临时工程等施工期全过程监理。
着重做好:各建设工程基础隐蔽部位、防渗心墙或斜墙、砼浇筑、护坡面石砌筑、输水设备安装等各建设工程基础隐蔽部位等全过程旁站监理;严格项目投资控制在预算范围内;督促各施工单位在合同工期内完工;全面抓好工程质量,不出现一起质量事故;按时提交监理报告。
1.3.2监理内容(一)设计方面(1)管理业主与设计单位签订的相关合同、协议,督促设计单位按合同、协议要求及时提供合格的设计文件。
⑵熟悉设计文件内容,检查设计文件(包括:设计说明、施工措施、技术要求、操作规程、设计修改通知等)是否符合批准的项目建议书和三初步设计审批意见,以及是否符合勘测设计合同规定。
(3)代表业主审核设计文件和设计变更,提出意见和优化建议。
对超出工程变更处置权范围的工程变更,要求变更主体提交工程变更建议书,审核并提出意见,报发包人批准。
⑷及时向工程承建单位签发设计文件,发现问题及时与设计单位联系,重大问题向发包方报告。
某水库除险加固河道整治工程监理规划

某水库除险加固河道整治工程监理规划某水库除险加固河道整治工程监理规划一、工程概况某水库是该地区的一处重要水源,其所在的河道也是重要的治水河道之一。
随着周围的城市化进程不断加快,该河道面临的风险也越来越高,为了保障水库的安全和周围居民的生命财产安全,工程部门决定对该河道进行除险加固和整治。
本工程的范围涉及该河道的整个流域,主要改建内容包括河道净宽度、河床高程、抗洪排涝能力等方面的提升。
力争通过本工程的实施,全面提升该河道的治水能力,从而提高水库的抗灾能力和保障整个治水区域的安全和稳定。
二、监理规划1.监理职责本工程的监理目的是确保施工计划按时、按质、按量完成,同时保证工程的安全、可靠、高质量和合规性,减少可能出现的施工风险和质量问题。
监理机构应对工程施工中存在的风险和问题提出技术建议,并对施工进行现场检查监督,确保工程能够高质量地完成。
2.监理组成本工程监理组应由监理工程师组成,由监理机构选派。
监理工程师应是具有相应资质证书、经验丰富、技术熟练、责任心强和具备较强的沟通协调能力和团队合作意识的工程技术人员。
监理人员应在工程施工前参加规划会议,对工程施工进行监督和管理,并定期向监理机构提供施工进展情况的进度报告。
3.监理任务监理工程师的任务是对工程施工的技术细节、格式要求、进度要求和质量要求等各个方面进行监督和管理。
监理工程师应派遣专业人员前往监督工地,对工程的施工质量、施工进度、安全技术等方面进行抽查和检查,及时发现问题,并提出改进方案和技术建议,力争确保工程达到高质量的完成。
4.监理制度为了确保本工程的监理工作能够顺利进行,监理机构应制定有效的监理工作制度和管理办法。
监理工程师应具备技术能力,对涉及本工程的技术问题有深入的了解和研究,并能够对施工中出现的问题主动地提出建议和解决方案。
同时,监理工程师还应在保证工程质量、进度和安全的前提下,实施合理、公正和透明的监理措施。
5.监理报告监理工程师应及时向监理机构提交监理报告,报告应包括工程总体进展情况、实施方案改进、施工过程中要注意的风险点、施工单位及施工人员在工程实施中存在的问题和改进措施等方面的内容。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
XX水库除险加固工程(建安工程项目)监理投标文件合同编号:XX监理咨询公司目录4.1 工程概况 (13)4.1.1概述 (13)4.1.2水文 (13)4.1.3地质 (14)4.1.4加固任务 (16)4.1.5主要建筑物设计 (16)4.1.6施工 (24)4.2 监理范围与目标 (26)4.2.1监理范围 (26)4.2.2监理目标 (26)4.3 重点难点分析与对策 (28)4.3.1重点分析与对策 (28)4.3.2难点分析与对策 (36)4.4 项目监理组织与管理 (38)4.4.1监理机构设置 (38)4.4.2人员与设备配备 (40)4.4.3部门分工 (43)4.4.4监理人员岗位职责 (43)4.4.5现场监理机构管理措施 (53)4.5 质量控制 (54)4.5.1质量控制的主要任务 (54)4.5.2关键部位(或工序)分析 (55)4.5.3质量控制程序 (57)4.5.4质量控制的方法与措施 (58)4.6 进度控制 (69)4.6.1进度控制的主要任务 (69)4.6.2进度控制程序 (70)4.6.3进度控制的方法与措施 (70)4.7 投资控制 (76)4.7.1投资控制的主要任务 (76)4.7.2投资控制程序 (76)4.7.3投资控制的方法与措施 (76)4.7.4计量与支付控制 (78)4.7.5工程变更控制 (80)4.7.6索赔控制 (82)4.8 合同管理 (84)4.8.1合同管理的目标 (84)4.8.2合同管理的主要任务 (84)4.8.3合同管理措施 (85)4.8.4合同管理制度 (85)4.9 信息管理 (90)4.9.1信息管理的目标 (90)4.9.2信息管理程序 (90)4.9.3信息收集、整理、储存 (90)4.9.4信息管理措施 (91)4.9.5信息编码 (93)4.10 拟定的监理质量体系文件 (96)4.10.1ISO质量体系 (96)4.10.2质量控制组织体系 (96)4.10.3质量要素和关键环节控制 (96)4.10.4拟编写的监理实施细则 (96)4.10.5质量监督制度 (97)4.11 组织协调 (99)4.11.1协调的目标和原则 (99)4.11.2协调的重点内容 (99)4.11.3协调的方法与措施 (101)4.11.4工地会议 (102)4.12 环保与水保监理 (103)4.12.1环保与水保监理的内容和原则 (103)4.12.2环保与水保监理措施 (104)4.13 安全监督措施 (105)4.13.1安全监督目标与方针 (105)4.13.2安全监督主要内容 (105)4.13.3安全监督措施 (106)4.1 工程概况4.1.1 概述XX水库位于XX市的东北部,鉴江一级支流大井河及曹江上,由良德、石骨水库通过龙头坳连通渠连通而成,集雨面积1022km2。
原设计是一座以灌溉、防洪、供水为主,结合发电等综合利用的大(1)型水利枢纽工程。
工程于1958年开工,1960年建成。
原设计标准为100年一遇设计,1000年一遇校核,正常蓄水位90.0m,相应库容10.5亿m3,校核水位91.5m,相应总库容11.5亿m3。
XX水库灌区原设计共灌溉118万亩农田,电站两座,总装机26MW,设计年发电量7530万kWh。
XX水库的建成,已成为XX市国计民生赖以生存的主要基础产业设施之一,除供给XX市工业和生活用水外,还灌溉全市118万亩农田,东起电白县霞洞镇,西至化州市良光镇,北至XX市东岸镇,南达电白县南海镇和湛江市的坡头镇,包括2市5县(区)49个镇,总人口300多万人。
4.1.2 水文4.1.2.1 流域概况XX水库位于鉴江流域东北部,在东经110°59′~111°21′北纬22°03′~22°22′之间,北面以云开山脉与西江支流黄华江为界,东与漠阳江为界,西为鉴江干流,南为鉴江支流袂花河。
鉴江流域地处粤西山地,南临南海,受欧亚大陆季风和热带风暴或台风影响,雨量充沛,尤其曹江、大井河流域夏秋大雨、暴雨较多。
流域内多年平均降雨量良德站1755.3mm,石骨站2131.9mm,年内分配不均,4~9月降雨量占全年83.7%,10~3月降雨量占全年的16.7%,4~6月以锋面雨为主,7~10月以台风雨为主,当台风和冷锋共同作用,往往造成本区域大暴雨和洪水。
良德水库建于鉴江支流大井河上。
大井河河长68km,集水面积586km2,河道平均坡降4.34‰,良德水库坝址控制集水面积497km2,河长44km,河道平均坡降4.5‰,流域呈扇形。
石骨水库位于鉴江支流曹江上。
曹江发源于XX市马贵镇兰蓬山,于新车汇入鉴江,河道长100km,集水面积874km2,河道平均坡降2.76‰,石骨水库坝址控制集水面积525km2,河道长67km,河道平均坡降4.7‰,流域呈槽形。
XX水库地处南亚热带季风区,年平均气温为22.9℃,年内最低气温6℃,最高气温37.8℃,无霜期约330天左右。
大井河、曹江洪水陡涨陡落,一个洪峰过程约24h左右,3天内常常出现2~3个洪峰。
4.1.3 地质通过本阶段工程地质勘察,主要结论如下:(1) XX水库地处北东向廉江~信宜、吴川~四会断裂带及北西向茶山~闸坡、XX~电城断裂所围切的中间地段,历史上库区无强震记载,地震基本烈度为6度。
(2) 库区岩性主要为花岗片麻岩,属非可溶岩,不存在产生深部渗漏的条件,库区除西南坝址区地形相对低矮单薄外,库周地形高大雄厚,与设计正常蓄水位89m相应的山体厚度大于200m,库周常年冲沟水及泉水出露高程大于95m,补给水库。
水库运行40多年来,未发现明显渗漏,库水位抬高至89m高程预测不会产生严重渗漏。
(3) 良德主坝、石骨主坝、厘更副坝和三叉塘副坝的坝头,除良德主坝左坝头与库水位变化相关性较小外,其余坝头地下水与库水水力联系较强,且坝头分水岭较低,当库水位上升到89m高程时,坝头存在渗漏可能。
大平岭、木威根、木威西、大田头等副坝接头部位填土与风化土接触良好,渗透性较小,工程地质条件良好,不存在大的渗漏问题。
(4) 库岸为低山地形,主要为全~强风化花岗片麻岩。
水库运行40多年来,库岸边坡除局部有浪蚀造成的小崩塌外,未发生大规模的滑坡现象,库岸边坡总体上是稳定的。
(5) 库区无大松散堆积体,植被发育,未发现泥石流现象。
库区部分山坡因植被破坏造成水土流失或库岸坍塌,以及少量房屋建筑开挖的松散堆积经水流冲刷带进库内,会造成一定水库淤积。
(6) XX水库为河流中上游峡谷型水库,水库边缘无大的工矿企业,水库水位抬高到89m高程运行不会引起严重淹没、浸没。
(7) 各主、副坝勘察表明:坝体填土为花岗片麻岩全风化的棕红色粉质粘土,含少量砂砾,粘性较好,主要为硬塑~坚硬状。
粘粒含量一般在20%左右,天然含水量在塑限附近,一般低于塑限,渗透系数一般小于10-4cm/s,总体上坝体填土各主要指标均满足均质土坝技术要求。
其中,良德主坝坝体填筑压实质量好。
石骨主坝坝体填土压实一般,局部压实较差,坝体渗透系数较大,渗透性较强,建议对其进行灌浆处理。
厘更副坝66.4m高程以上为水中倒土法施工,坝体质量差,其下碾压施工的坝体质量较好。
三叉塘副坝坝身填筑质量较好,但上、下游坝基分布有冲积淤泥质细砂,上游坝坡前端分布一层较薄淤泥夹层,工程地质条件稍差。
建议培厚时挖除淤质土和淤质砂,以全风化带为坝基。
(8) 本次查明了各料场岩、土层结构及岩性、夹层性质及空间分布、无用层、有用层储量和质量、开采和运输条件。
各种材料储量丰富,满足设计需要量2倍以上的需求。
Ⅰ12砂料场属中砂,洁净,质量较好,可作水工砼细骨料,建议施工时砼细骨料优先从该料场选取。
Ⅰ13砂砾料场砂砾质量较好,储量丰富,建议垫层用料优先从Ⅰ13料场选取。
选定的6个土料场,其质量基本符合均质土坝技术指标要求,建议施工时优先选择较为经济的料区。
两个石料场的各种技术指标良好,均可作混凝土用粗骨料及块石料。
4.1.4加固任务本工程除险加固的任务是恢复原设计正常蓄水位90.0m(经比选最终采用89.0m),以1000年一遇洪水设计,10000年一遇洪水校核的标准,加固水库各水工建筑物,消除隐患,确保水库安全及水库应有的工程效益。
4.1.5 主要建筑物设计4.1.5.1 工程等别及建筑物级别XX水库在校核洪水位以下的总库容为12.795亿m3,属Ⅰ等大(1)型工程,主要建筑物(包括主副坝、溢洪道、、龙头坳连通渠、三叉塘坝内输水涵管及良德输水隧洞进口)为1级,次要建筑物(包括良德输水隧洞、交通道路、良德溢洪道下游马子河河道整治及石骨溢洪道下游河道疏浚等)为3级。
主要建筑物的设计洪水标准为1000年一遇,校核洪水标准为10000年一遇。
溢洪道下游消能防冲设计标准采用100年一遇。
马子河河道整治及石骨溢洪道下游河道疏浚设计洪水标准采用50年一遇。
4.1.5.2 主要水工建筑物加固设计⑴土坝加高加固设计良德库区有良德主坝一座,副坝四座;石骨库区有石骨主坝一座,厘更及三叉塘副坝各一座;均为土坝。
根据坝顶高程计算结果,良德库区各主副坝坝顶高程加高至95.60m,防浪墙顶高程为96.80m;石骨库区各主副坝坝顶高程加高至95.10m,防浪墙顶高程为96.30m。
根据运行管理及安全鉴定报告,除良德主坝的工程质量比较好外,其余主副坝工程质量较差。
对质量较好的良德主坝的加高曾进行了下游贴坡及坝顶“带帽”加高的方案比较,经比较认为,“带帽”方案虽然工程量较小,投资节省,便于施工,但土坝坝顶“带帽”后,坝顶出现裂缝不容易发现,对土坝的监测和运行管理不方便,故推荐下游贴坡的加高培厚方案。
其余主副坝均采用下游贴坡的加高培厚方案。
如前所述,除石骨库区的三叉塘副坝外,其余各主副坝下游坡以外的地形均比较宽阔,有加高培厚的条件。
而三叉塘副坝加高培厚下游坡需造挡土墙围护。
土坝加高培厚时,所有上游坡度维持原状不变,坝体加高部分,按上游面一级坡度线平顺延伸至坝顶,下游坡由坝顶下游肩始按1:2.5、1:2.5、1:2.75、1:3顺延放坡,下游坡高差每隔10m设2.5m宽马道。
下游坡加高培厚前应将表土清除干净。
各主副坝加高培厚填筑土料压实度不小于98%,良德主坝、石骨主坝、厘更副坝及三叉塘副坝填筑设计干密度要求不小于1.65g/cm3,最优含水量18%;大平岭、木威西、木威根及大田头四座副坝填筑设计干密度要求不小于1.45g/cm3,最优含水量20%。
各主副坝填筑土料渗透系数要求不大于1.0×10-4cm/s。
良德、石骨、厘更和三叉塘四座土坝坝顶宽度取10m,其余四座副坝坝顶宽度取8m。
40多年来的运行情况表明,良德主坝原帷幕灌浆效果比较好,不论在坝头或坝基,均未发现有不正常现象。
