安徽省总监理工程师代表、专业监理工程师科目2练习题(一)本试卷均为案例分析题(共6题,每题20分),要求分析合理,结论正确;有计算要求的,应简要写出计算过程,计算结果保留两位小数。
【案例一】总监理工程师在什么情况下下达《工程暂停令》?答:发现下列情况之一时,总监理工程师应及时签发工程暂停令:1 建设单位要求暂停施工且工程需要暂停施工的。
2 施工单位未经批准擅自施工或拒绝项目监理机构管理的。
3 施工单位未按审查通过的工程设计文件施工的。
4 施工单位违反工程建设强制性标准的。
5 施工存在重大质量、安全事故隐患或发生质量、安全事故的。
【案例二】某实施监理的工程,工程实施过程中发生以下事件。
事件1:甲施工单位将其编制的施工组织设计报送建设单位。
建设单位考虑到工程的复杂性,要求项目监理机构审核该施工组织设计;施工组织设计经监理单位技术负责人签字后,通过专业监理工程师转交给甲施工单位。
事件2:甲施工单位依据施工合同将深基坑工程分包给乙施工单位,乙施工单位将其编制的深基坑支护专项施工方案报送项目监理机构,专业监理工程师接受并审核批准了该方案。
事件3:甲施工单位组织工程竣工预验收后,向项目监理机构提交了工程竣工报验单,项目监理机构组织工程竣工验收后,向建设单位提交了工程质量评估报告。
问题:1.指出事件1中的不妥之处,写出正确做法。
2.指出事件2中专业监理工程师做法的不妥之处,写出正确做法。
3.指出事件3中的不妥之处,写出正确做法。
答:事件1中:(1)甲施工单位将其编制的施工组织设计报送建设单位不妥。
甲施工单位应将施工组织设计报送项目监理机构。
(2)施工组织设计经监理单位技术负责人审核签字不妥。
施工组织设计应总监理工程师审核签字。
事件2中:(1)专业监理工程师接收乙施工单位提交的深基坑支持专项施工方案不妥。
乙施工单位作为分包单位,其编制的深基坑支护专项目施工方案应经甲施工单位(施工总承包单位)报送项目监理机构。
因此,专业监理工程师应接收甲施工单位提交的专项施工方案。
安徽省专业监理工程师题库07

安徽省专业监理工程师题库71. [单选题] 对建设工程项目使用功能影响从大到小依次排列正确的是( )。
(1分)A. 设计阶段-施工阶段-决策阶段B. 施工阶段-设计阶段-决策阶段C. 决策阶段-设计阶段-施工阶段D. 设计阶段-决策阶段-施工阶段【正确答案】C【答案解析】无【得分】:0分2. [单选题] 乙级监理企业可以承接()工程项目的监理业务(1分)A. 一级B. 一、二级C. 二、三级D. 一、二、三级【正确答案】C【答案解析】无【得分】:0分3. [单选题] 对于超过一定规模的危大工程专项施工方案,在专家论证前,还需要通过()审查。
(1分)A. 监理单位负责人B. 监理工程师C. 项目监理机构D. 总监理工程师【正确答案】D【答案解析】无【得分】:0分4. [单选题] 对分包商的审批由( )负责。
(1分)A. 业主B. 监理工程师C. 总包商D. 建设单位主管部门【正确答案】B【答案解析】无【得分】:0分5. [单选题] 对承包商的建筑工程保险费,监理工程师宜采用( )进行计量。
(1分)A. 均摊法B. 估价法C. 分解计量法D. 凭据法【正确答案】D【答案解析】无【得分】:0分6. [单选题] 按照现行监理规范的要求,必须由建设单位主持召开的会议是( )。
(1分)A. 监理例会B. 专题会议C. 第一次工地会议D. 以上都是【正确答案】C【答案解析】无【得分】:0分7. [单选题] 安全检查表是事先对系统加以剖析,列出需查明的所有会导致事故的(),确定检查项目,并把检查项目按系统的组成顺序编制成表,以便进行检查。
(1分)A. 不安全状态B. 安全要点C. 不安全因素D. 安全隐患【正确答案】C【答案解析】无【得分】:0分8. [单选题] 在进行质量事故调查时,应根据事故的危害程度首先确定是否需要( )。
(1分)A. 处理,如何拟定处理方案B. 设置临时防护措施C. 追究事故责任D. 分析事故的原因【正确答案】B【答案解析】无【得分】:0分9. [单选题] 关于工程网络计划中关键线路的说法,正确的是()。
安徽省专业监理工程师10

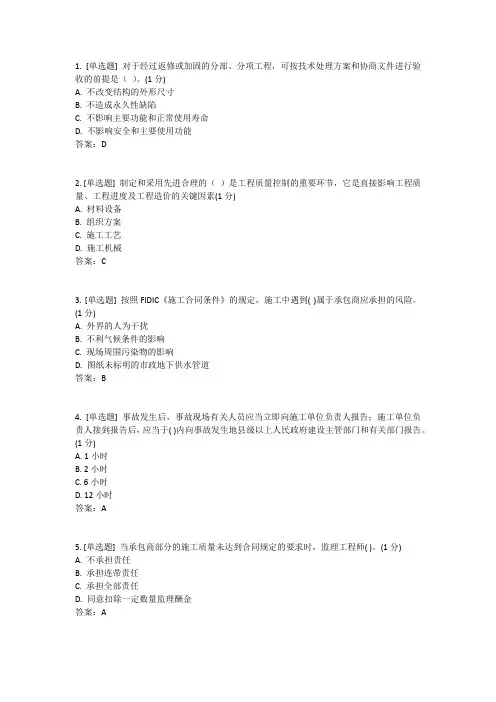

1. [单选题] 对于经过返修或加固的分部、分项工程,可按技术处理方案和协商文件进行验收的前提是()。
(1分)A. 不改变结构的外形尺寸B. 不造成永久性缺陷C. 不影响主要功能和正常使用寿命D. 不影响安全和主要使用功能答案:D2. [单选题] 制定和采用先进合理的()是工程质量控制的重要环节,它是直接影响工程质量、工程进度及工程造价的关键因素(1分)A. 材料设备B. 组织方案C. 施工工艺D. 施工机械答案:C3. [单选题] 按照FIDIC《施工合同条件》的规定,施工中遇到( )属于承包商应承担的风险。
(1分)A. 外界的人为干扰B. 不利气候条件的影响C. 现场周围污染物的影响D. 图纸未标明的市政地下供水管道答案:B4. [单选题] 事故发生后,事故现场有关人员应当立即向施工单位负责人报告;施工单位负责人接到报告后,应当于( )内向事故发生地县级以上人民政府建设主管部门和有关部门报告。
(1分)A. 1小时B. 2小时C. 6小时D. 12小时答案:A5. [单选题] 当承包商部分的施工质量未达到合同规定的要求时,监理工程师( )。
(1分)A. 不承担责任B. 承担连带责任C. 承担全部责任D. 同意扣除一定数量监理酬金答案:A6. [单选题] 储存期超过( )的过期水泥或受潮、结块的水泥,需重新验定其强度等级,并且不得使用在工程的重要部位。
(1分)A. 2周B. 一个月C. 三个月D. 六个月答案:C7. [单选题] 分项工程应由( )组织施工单位进行验收。
(1分)A. 监理员B. 专业监理工程师C. 总监理工程师D. 建设单位项目负责人答案:B8. [单选题] 工程监理单位应当按其()范围承担工程监理业务。
(1分)A. 资质等级许可的范围B. 专业涵盖的范围C. 总监理工程师的资格D. 建设单位的要求答案:A9. [单选题] 建设部《房屋建筑工程施工旁站监理管理办法(试行)》[2002]189号,管理办法中规定下列( )工序不要求旁站。
安徽省总监理工程师、专业监理工程师科目二(2)

安徽省总监理工程师、专业监理工程师科目2练习题(二)本试卷均为案例分析题(共6题,每题20分),要求分析合理,结论正确;有计算要求的,应简要写出计算过程,计算结果保留两位小数。
【案例一】质量控制的主要工作有哪些?解析:1、熟悉施工图,参加设计交底会议,提出相关意见或建议;2、审查和批准施工组织设计,核实并签发施工必须遵守的设计要求,采用的技术标准、技术规程规范等质量文件;3、审批工程项目单位工程、分部分项工程和检验批的划分,并依据建立规划分析、调整和确定质量控制重点、质量控制工作流程和监理措施,制定质量控制的各项实施细则、规定及其他管理制度;4、检查促使承包人建立健全适合本工程的质量管理体系,并能切实发挥作用,督促承包人承包人进行全面质量管理工作;5、协助委托人移交与项目施工有关的测量控制网点,审查承包人提交的测量实施报告,并依据监理规范要求检查和复核有关测量成果;6、审查承包人自建的试验室或委托的试验的试验室,审查批准承包人按合同规定进行的材料、工艺试验及确定各项施工参数的试验;7、审查进场工程材料的质量证明文件及承包人按有关规定进行的试验检测结果。
必要时,监理人可按合同约定进行一定数量的抽样检测试验;8、对施工质量进行全过程的监督管理,在加强现场管理工作的前提下对重要部位、隐蔽工程和关键工序应采取旁站监理;对施工质量情况及时做好记录和统计工作,对发现质量问题的施工现场及时采取拍照或录像;9、组织或参与质量事故的调查,审批事故处理方案,并监督质量事故的处理;10、组织并主持定期或不定期的质量检查会和分析会,分析、通报施工质量情况,协调有关单间的施工活动以消除影响质量的各种外部干扰因素;11、对工程项目的检验批、分部分项工程、单位工程等及时进行施工质量验收和质量评定工作;12、审查竣工资料、组织竣工预验收;13、参与委托人组织的竣工验收,提交质量评估报告。
【案例二】某建设工程,建设单位为湖南省某公司,监理单位是山东省某建筑工程监理公司,设计单位为北京市建筑工程设计总院,质检部门为当地质量监督站,施工总承包单位为北京市建设工程有限公司,另有土方、防水等分包单位若干家。
【2018-2019】安徽省监理试题-范文word版 (27页)

本文部分内容来自网络整理,本司不为其真实性负责,如有异议或侵权请及时联系,本司将立即删除!== 本文为word格式,下载后可方便编辑和修改! ==安徽省监理试题篇一:安徽省监理从业考试科目1练习题(答案)安徽省总监理工程师代表、专业监理工程师科目1练习题(一)一、单项选择题(共100题,每题1分。
每题的备选项中,只有1个最符合题意)1、根据施工质量验收的规定,施工现场质量管理检查记录表应由施工单位填写,然后由( A )负责检查并做出检查结论。
A、总监理工程师B、专业监理工程师C、现场监理员D、施工单位质量负责人2、隐蔽工程为检验批时,其质量验收应由( B )组织施工单位项目专业质量检查员、专业工长等进行。
A、监理员B、专业监理工程师C、总监理工程师D、建设单位3、工程发生的质量问题,不论是由于哪一单位的原因造成,通常都是先由( B )负责实施处理。
A、建设单位B、施工单位C、设计单位D、监理单位4、在施工进度计划中,工作之间由于劳动力、施工机械、材料和构配件等资源的组织和安排需要而形成的逻辑关系,称为( A )。
A、组织关系B、工艺关系C、并列关系D、搭接关系5、施工进度计划经( B )审核签认,并报建设单位批准方可实施。
A、业主现场代表B、总监理工程师C、专业监理工程师D、项目经理6、建设工程开工前,( B )办理工程质量监督手续。
A、施工单位负责B、建设单位负责C、监理单位负责D、监理单位协助建设单位7、水泥进场检验时,下列应判定为废品的是( A )。
A、安定性不符合相应规定指标B、终凝时间不符合相应规定指标C、烧失量不符合相应规定指标D、强度低于相应强度等级规定指标8、钢筋焊接接头的基本力学性能试验方法不包括( B )。
A、拉伸试验B、抗压试验C、抗剪试验D、弯曲试验9、施工单位在需要实施旁站监理的关键部位、关键工序进行施工前( C )书面通知项目监理机构。
A、8小时B、12小时C、24小时D、48小时10、特种作业人员不包括( D )。
安徽省专业监理工程师模拟考试试卷六

安徽省专业监理工程师模拟考试试卷六一、单选题(共50题,每题1分,共50分)1、监理组织机构中的中间控制层是指()。
[单选题] *A、专业监理工程师(正确答案)B、总监C、监理员D、总监代表2、根据《建筑法》,中止施工满1年的工程恢复施工时,施工许可证应由()。
[单选题] *A、施工单位报发证机关核验B、监理单位向发证机关提出核验C、建设单位报发证机关核验(正确答案)D、建设单位向发证机关提出核验3、根据《建设工程安全生产管理条例》,工程监理单位的安全生产管理职责是() [单选题] *A、发现存在安全事故隐患时,应要求施工单位暂时停止施工B、委派专职安全生产管理人员对安全生产进行现场监督检查C、发现存在安全事故隐患时,应立即报告建设单位D、审查施工组织设计中的安全技术措施或专项施工方案是否符合工程建设强制性标准(正确答案)4、根据《建设工程监理规范》(GBT50319-2013),下列施工单位报审、报验用表中,需要由专业监理工程师审查,再由总监理工程师签署意见的是() [单选题] *A、单位工程竣工报审表B、费用索赔报审表C、分部工程报验表(正确答案)D、工程材料、构配件、设备报审表5、建设工程经施工图设计文件审查后因勘察设计原因发生工程质量问题,审查机构承担()的责任。
[单选题] *A、审查失职(正确答案)B、监管职责C、连带责任D、次要责任6、桩的静载力试验,在同一条件下,试桩数不宜少于总桩数1%,并不应少于()根,工程总桩数50根以下不少于()根。
[单选题] *A、3、2(正确答案)B、5、3C、5、2D、3、17、流水施工的表达方式有()。
[单选题] *A、网络图、横道图和时标图B、网络图、垂直图和时标图C、网络图、横道图和垂直图(正确答案)D、横道图、甘特图8、监理工程师通知承包商进行工程计量后,承包商在约定时间未派人参加计量,则()。
[单选题] *A、监理工程师应推迟计量时间B、监理工程师单独计量无效C、监理工程师单独计量有效(正确答案)D、监理工程师可不必在计量9、下列不属于建筑工程质量验收标准、规范编制指导思想的是()。
安徽省总监理工程师代表、专业监理工程师科目二练习题参考答案

安徽省总监理工程师代表、专业监理工程师科目2练习题(一)本试卷均为案例分析题(共6题,每题20分),要求分析合理,结论正确;有计算要求的,应简要写出计算过程,计算结果保留两位小数。
【案例一】总监理工程师在什么情况下下达《工程暂停令》?答:项目监理机构发现下列情形之一的,总监理工程师应及时签发工程暂定令,要求施工单位停工整改:(1)施工单位未经批准擅自施工的;(2)施工单位未按审查通过的工程设计文件施工的;(3)施工单位未按批准的施工组织设计施工或违反工程建设强制性标准的;(4)施工存在重大质量事故隐患或发生质量事故的;(5)项目监理机构在实施监理过程中,发现工程存在安全事故隐患的,应签发监理通知单,要求施工单位整改;情况严重的,应签发工程暂停令,并及时报告建设单位。
施工单位拒不整改或者不停止施工的,项目监理机构应及时向有关主管部门报送监理报告。
【案例二】某实施监理的工程,工程实施过程中发生以下事件。
事件1:甲施工单位将其编制的施工组织设计建设单位。
建设单位考虑到工程的复杂性,要求项目监理机构审核该施工组织设计;施工组织设计经监理单位技术负责人签字后,通过专业监理工程师转交给甲施工单位。
事件2:甲施工单位依据施工合同将深基坑工程分包给乙施工单位,乙施工单位将其编制的深基坑支护专项施工方案报送项目监理机构,专业监理工程师接受并审核批准了该方案。
事件3:甲施工单位组织工程竣工预验收后,向项目监理机构提交了工程竣工报验单,项目监理机构组织工程竣工验收后,向建设单位提交了工程质量评估报告。
问题:1.指出事件1中的不妥之处,写出正确做法。
2.指出事件2中专业监理工程师做法的不妥之处,写出正确做法。
3.指出事件3中的不妥之处,写出正确做法。
答:1.事件1中的不妥之处及正确做法:(1)不妥之处:甲施工单位将其编制的施工组织设计报送建设单位。
正确做法:甲施工单位将其编制的施工组织设计报送监理单位。
(2)不妥之处:施工组织设计经监理单位技术负责人审核签字。
安徽省专业监理工程师题库03

1.对于现浇普通砼主体结构子分部工程中应划分的分项工程正确的是()。
A. 模板,钢筋,混凝土,现浇结构B. 模板,钢筋,预应力,混凝土C. 钢筋,预应力,混凝土,现浇结构D. 钢筋,混凝土,预应力,装配式结构【正确答案】A2.每台吊篮中使用人员不得超过( )人。
A. 1B. 2C. 3D. 4【正确答案】B3.( )是指由全国人民代表大会及其常务委员会通过的规范工程建设活动的法律规范,由国家主席签署主席令予以公布。
A. 建设工程行政法规B. 建设工程法律C. 建设工程部门规章D. 建设工程建筑规范【正确答案】B4.按有关规定,监理业务完成后监理单位应向项目法人提交()、A. 工程竣工图B. 监理档案资料C. 工程技术总结D. 工程决算【正确答案】B5.根据《建设工程监理规范》(GB/T50319-2013),工程建设监理规划应当在( )前报送建设单位。
A. 签订委托监理合同B. 召开第一次工地会议C. 签发工程开工令D. 业主组织施工招标【正确答案】B6.监理工程师是一种()职务A. 技术B. 行政C. 专业D. 岗位【正确答案】D7.检验批由一定数量样本组成的检验体,是施工质量验收的( )单位。
A. 较小B. 最小C. 较大D. 最大【正确答案】B8.振动器操作人员应掌握一般安全用电知识,作业时应穿绝缘鞋、戴( )。
A. 绝缘手套B. 帆布手套C. 防护目镜D. 线手套【正确答案】A9.《建筑法》规定施工现场安全由( )负责。
A. 建筑施工企业B. 总承包单位C. 分包单位D. 工程监理单位【正确答案】A10.监理资料必须及时整理、()分类有序。
A. 准确无误B. 真实完整C. 客观公正D. 公正科学【正确答案】B11.拟定施工技术方案的前提条件,应确保( )。
A. 操作方便B. 技术可行C. 经济合理D. 施工安全【正确答案】B12.根据《建设工程安全生产管理条例》(国务院令第393号)规定,工程监理单位应当审查施工组织设计中的( )或者专项施工方案是否符合工程建设强制性标准。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
安徽省总监理工程师代表、专业监理工程师科目1练习题(三)一、单项选择题(共100题,每题1分。
每题的备选项中,只有1个最符合题意)1、建设工程监理的性质概况为服务性、科学性、独立性、( B )四个方面。
A、公正性B、公平性C、创新性D、客观性2、工程监理单位的基本职责中的“两管”是指合同管理和( A )管理。
A、信息B、安全生产C、投资D、人员3、监理工程师应当按照工程监理规范的要求,采取旁站、巡视和( B )等形式,对建设工程实施监理。
A、检测B、平行检验C、实测实量D、抽查4、工程监理单位转让工程监理业务的,责令改正,没收违法所得,处合同约定的监理酬金( B )的罚款。
A、20%以上50%以下B、25%以上50%以下C、20%以上40%以下D、25%以上40%以下5、工程投资额在( B )元以下或者建筑面积在300m2以下的建筑工程,可以不申请办理施工许可证。
A、20万B、30万C、40万D、50万6、建设项目法人责任制的核心内容是明确由项目法人( D )A、策划工程项目B、负责生产经营C、组织工程建设D、承担投资风险7、注册监理工程师的权利包括:( C )A、接收继续教育,努力提高执业水准B、协助注册管理机构完成相关工作C、依据本人能力从事相应的执业活动D、在本人执业活动所形成的建设工程监理文件上签字、加盖执业印章8、注册监理工程师有下列情形之一的,其注册证书和执业印章失效:( A )A、注册有效期满且未延续注册的;B、有两个或两个以上单位申请注册C、以虚假的职称证书参加考试并取得资格证书的D、不具有完全民事行为能力的9、《建筑法》以建筑市场管理为中心,以( C )为重点。
A、建筑工程进度和质量B、建筑工程质量和进度C、建筑工程质量和安全管理D、建筑工程进度和安全管理10、在建的建筑工程因故中止施工的,建设单位应当自中止施工之日起(A )个月内,向发证机关报告,并按照规定做好建筑工程的维护管理工作。
A、1B、2C、3D、511、根据《建筑法》,按国务院有关规定批准开工报的建筑工程,因故不能按期开工超过( C )个月的,应当重新办理开工报告的批准手续。
A、1B、3C、6D、1212、招标人采用邀请招标方式的,应当向( B )个以上具备承担招标项目的能力、资信良好的特定法人或者其他组织发出投标邀请书。
A、1B、3C、6D、1213、建设工程监理合同属于( A )A、委托合同B、技术合同C、承揽合同D、建设工程合同14、在正常使用条件下,给排水管道的最低保修期限为( B )年。
A、1B、2C、3D、515、建设单位应当自建设工程竣工验收合格之日起( C )日内,将建设工程竣工验收报告和规划、公安消防、环保等部门出具的认可文件或者准许使用文件报建设行政主管部门或者其他有关备案。
A、7B、10C、15D、3016、总承包单位依法将建设工程分包给其他单位的,分包单位应当按照分包合同的约定对其分包工程的质量向总承包单位负责,总承包单位与分包单位对分包工程的质量承担( C )A、不承担责任B、全部责任C、连带责任D、主要责任17、根据《建设工程安全生产管理条例》,不属于施工单位的安全责任是( B )A、编制工程概算时,应明确建设工程安全作业环境及安全施工措施所需费用。
B、在其资质等级许可的范围内承揽工程C、建立健全安全生产责任制度D、采用新技术、新工艺时,对作业人员进行相应的安全生产教育培训18、某工地发生塔吊吊钩脱落事故,造成1人死亡,直接经济损失600万元,该事故属于( D )A、特别重大事故B、重大事故C、较大事故D、一般事故19、事故发生后,事故现场有关人员应当立即向本单位负责人报告,单位负责人接到报告后,应当在( A )内向事故发生地县级以上人民政府安全生产监督管理部门和负有安全生产监督管理职责的有关部门报告。
A、1hB、2hC、3hD、5h20、根据《建设工程监理规范》(GB/T50319--2013),总监理工程师应在开工日期( B )天前向施工单位发出工程开工令。
A、3B、7C、14D、2121、根据《建设工程安全生产管理条例》,下列达到一定规模的危险性较大的分部分项工程中,应当由施工单位组织专家对其专项施工方案进行论证、审查的是( B )A、模板工程B、地下暗挖工程C、起重吊装工程D、脚手架工程22、建设工程的保修期,自( C )起计算。
A、施工合同约定的工程施工完毕之日B、竣工验收申请递交之日C、竣工验收合格之日D、工程移交之日23、根据《建设工程监理规范》(GB/T50319-2013),监理月报应包含( C )A、工程概况B、建设工程监理合同履行情况C、本月监理工程情况D、监理工作成效24、施工组织设计应经( C )审核签认后报项目监理机构。
A、项目技术负责人B、项目监理C、施工单位技术负责人D、施工企业法人25、第一次工地会议由( B )主持召开。
A、监理单位B、建设单位C、总承包单位授权代表D、设计单位26、潜在投标人对招标文件有异议的,应当在投标截止时间( D )日前提出。
A、2B、5C、7D、1027、招标人与中标人应当自发出中标通知书之日起( D )日内,依据中标通知书、招标文件中的合同构成文件签订工程监理合同。
A、7B、10C、15D、3028、建设工程监理招投标过程中,评标时对监理人员的配备方面需要考虑的最重要内容是( D )。
A.监理组织机构是否合理B.监理人员的数量C.监理人员的质量和年龄结构是否合理D.总监理工程师的综合能力和业绩29、建设工程监理投标文件的精髓是( C )。
A.监理组织机构B.总监理工程师C.监理大纲D.监理难点、重点及合理化建议30、简明施工合同适用于工期在( B )个月以内的中小工程施工。
A、6B、12C、18D、2431、( A )是合同组成文件中唯一需要发包人和承包人同时签字盖章的法律文书,因此标准施工合同中规定了应用格式。
A、合同协议书B、履约保函C、预付款担保D、中标通知书32、下列标准施工合同组成文件中,①合同协议书②中标通知书③投标函及投标函附录④专用合同条款⑤通用合同条款,当专用条款没有另行约定,解释顺序正确的是( A )A、①②③④⑤B、①②④⑤③C、④①②③⑤D、④⑤①②③33、根据施工合同标准文本,通用条款明确规定,当监理人未能按合同约定发出指示、指示延误或指示错误而导致承包人施工成本增加和(或)工期延误,应由( D )承担因此增加的费用和工期延误。
A、承包人B、监理人C、总监理工程师D、发包人34、施工专业分包合同规定,( C )必须为从事危险作业的职工办理意外伤害保险。
A、发包人B、监理人C、分包人D、承包人35、建设工程采用施工总承包方式的缺点是(A )A、合同条款不易准确确定,容易造成合同争议B、建设周期长C、施工过程中设计变更和修改较多,导致工程造价增加D、合同数量少,但合同管理难度较大36、下列不属于材料采购合同中交货数量检验方法的是( B )。
A、衡量法B、经验鉴别法C、理论换算法D、查点法37、下列违约责任不属于供货方违约责任的有( A )。
A、逾期付款B、提前交付货物C、逾期交货D、产品有质量缺陷38、建设工程材料设备采购合同属于买卖合同,下列买卖合同特点说法错误的是( C )。
A、出卖人与买受人订立买卖合同,是以转移财产所有权为目的B、出卖人转移财产所有权,必须以买受人支付付款为对价C、买卖合同是单务、有偿合同D、买卖合同是诺成合同39、在监理组织形式中,纵横向协调工作量大,处理不当会造成扯皮现象,产生矛盾的是( D )组织形式。
A、直线制B、职能制C、直线职能制D、矩阵制40、监理员的职责包含( C )A、验收检验批、隐蔽工程B、进行见证取样C、组织编写监理日志D、处理发现的质量问题41、项目监理机构分为三个层次,其中中间控制层(协调层和执行层)由( B )组成。
A、总监理工程师代表B、专业监理工程师C、监理员D、资料员42、工程监理投标文件中的重要内容是( A )A、合同目标B、项目监理机构人员构成C、监理机构设备配备D、类似工程业绩43、监理规划应在召开第一次工地会议( C )天前报建设单位。
A、3B、5C、7D、1444、监理实施细则由( C )审批后实施。
A、总监理工程师代表B、专业监理工程师C、总监理工程师D、监理单位技术负责人45、监理规划由( A )组织编写。
A、总监理工程师B、总监理工程师代表C、专业监理工程师D、公司总工46、为了有效控制建设工程质量、造价、进度三大目标,可采取的技术措施是:( B )A、动态跟踪建设工程合同执行情况B、审查、论证建设工程施工方案C、进行建设工程变更方案的技术经济分析D、建立建设工程目标控制工作考评机制47、见证取样涉及三方行为,分别是( B )A、建设方、监理方、施工方B、施工方、见证方、试验方C、建设方、施工方、见证方D、施工方、建设方、试验方48、风险管理的首要步骤是( C )。
A、风险分析与评价B、风险对策的决策C、风险识别D、风险对策的实施49、建设单位在工程竣工验收后( B )个月内向城建档案管理部门移交一套符合规定的工程档案(监理文件资料)。
A、1B、3C、6D、1250、根据《建设工程监理规范》(GB/T50319--2013),下列施工单位报审表需要由总监理工程师审批,建设单位也需签署意见的是( C )A、施工组织设计/(专项)施工方案报审表B、分包单位资格报审表C、工程款支付报审表D、施工进度计划报审表51、根据《建设工程监理规范》(GB/T50319-2013),建设工程基本表式共分为( C )类。
A、1B、2C、3D、452、在工程质量控制中,要以( B )为核心。
A、材料B、人C、机械设备D、控制方法53、( C )是决定工程质量的关键环节。
A、项目决策B、施工质量C、工程设计质量D、工程验收54、竣工验收是由( D )进行组织。
A、总承包单位B、工程监理单位C、工程质量监督部门D、建设单位55、建设单位应当自工程竣工验收合格起( B )日内,向工程所在地的县级以上地方人民政府建设行政主管部门备案。
A、5B、15C、21D、3056、房屋建筑工程旁站的关键部位、关键工序是:( A )A、防水混凝土浇筑B、土方开挖C、墙体砌筑D、钢筋隐蔽工程57、施工过程中,材料须见证取样的,由( C )进行见证。
A、施工单位质量员B、业主代表C、监理人员D、实验室人员58、下列不属于建设工程质量特性表现的是( D )A、适用性B、耐久性C、与环境协调性D、持续性59、砖砌体工程中可设置脚手眼的墙体或部位是( B )A、宽度为800mm的窗间墙B、砌体门窗洞口两侧450mm处C、120mm厚墙体D、独立柱60、在砌体上安装门窗时,严禁用( D )固定。
