施工协调会会议纪要

( 35 )宁安铁路有限责任公司2012年8月6日关于2012年8月6日施工协调会会议纪要2012年8月6日,宁安公司组织在公司十二楼会议室召开了施工协调会,铁四院宁安铁路配合指挥部做了宁安城际精测网复测专题讲座。

参加会议的有中铁十二局宁安铁路一标、六标工程指挥部,中铁大桥局、中铁十七局、中国安能公司、中国路桥公司宁安铁路工程指挥部,上海先行、铁四院、北京瑞特、北京铁城、上海华东监理公司宁安铁路监理站,北京中迪信众华工程造价咨询公司,上海功大检测公司宁安铁路检测项目部,铁一院咨询、铁三院、铁四院、大桥院宁安铁路配合指挥部,宁安公司有关领导、各部负责人及相关人员。

现将有关会议精神纪要如下:—1 —一、关于施工单位需要协调解决问题的落实1. 中铁大桥局宁安铁路工程指挥部提出有关主桥钢梁梁端伸缩装置的伸缩缝和轨道温度调节器为配套产品需及早安排招标的问题,——公司工程部牵头协调落实。

2. 中铁大桥局宁安铁路工程指挥部提出有关需明确桥面附属结构的员工走道及电缆槽道盖板的花纹图案的问题,——公司工程部牵头协调落实。

3.中铁十七局宁安铁路工程指挥部提出有关全线6.2公里地拆迁的问题,——公司征迁办加大推进力度。

4. 中铁十七局宁安铁路工程指挥部提出有关顶进涵需与南京桥工段协调的问题,——公司工程部牵头协调落实。

5.中国路桥公司宁安铁路工程指挥部提出有关芜湖站地区征地拆迁的问题,——公司征迁办加大推进力度。

6.铁三院宁安铁路配合指挥部提出有关桥上四电预留接口声屏障基础等需召开设计单位协调会的问题,——公司工程部牵头落实。

二、下步工作要求1.公司总经理孙健家分别传达了铁道部铁路建设工程质量专题电视电话会议精神和安徽省铁路建设工作会议精神,根据部、省、局要求结合宁安铁路实际部署当前重点工作:(1)在施工安全方面:①抓好以“防挖断(实行开挖许可制度)、防侵限(严格执—2 —行一人一机制度)、防伤害(严格执行硬隔离规定)”为重点的营业线施工安全。

②抓好以“既有线(防堵、防渗、防冲),临时设施,涉河工程,高堤、深路堑、隧道洞口仰坡等高风险工点”为重点的防洪安全。

③抓好以“安庆大桥、悬浇、挂篮等高空作业,门吊、塔吊、桩机等大型设备(防溜逸、防倾覆)”为重点的防台安全,台风来临和暴风雨期间停止一切施工。

(2)在施工质量方面:①抓好以“料源质量、填筑工艺、检验检测”为重点的路基施工质量,特别是过渡段。

②抓好以“钻孔桩、悬浇梁和大体积混凝土浇注(夏季施工质量控制)”为重点的桥梁施工质量。

③抓好以“梁场、板场、预制构件场”为重点的工厂化施工质量。

(3)在施工进度方面:①通报了七月份各标段完成任务情况,要求各标段进一步调集资源、开足马力、全面复工,在确保安全质量前提下加快进度。

②各标段协调会汇报材料中进度完成情况,实物完成量要有设计量、周完成量、月完成量(每月最后一周统计)、开累量,同时要汇报投资完成情况。

2. 公司副总经理秦正新宣布了7月份施工、监理单位劳动竞—3 —赛结果,并结合当前工作提出了具体要求:(1)高度重视防挖断。

公司“七防”要求中增加第“八防”——防挖断,不但要重视铁路营业线(临近)的管线安全,还要重视地方管线的安全,特别是煤气管道的安全,要充分认识到管线安全的重要性。

(2)高度重视维稳工作。

为迎接党的十八大的召开,各单位要高度重视维稳工作,特别是农民工工资和征地拆迁要妥善处理。

(3)高度重视复工的二个必须。

必须要执行公司关于复工的各项要求,必须要以安全质量为前提,确保安全。

3.公司副总经理兼党工委副书记傅树根就路局准备9月份在宁安召开廉政风险防控现场会提出以下要求:(1)写好一篇文章。

各单位要根据自身特点确定一个汇报主题,依靠集团公司的力量,写一篇高质量的PPT汇报材料。

(2)整理一本台账。

各单位要加强廉政风险存在问题的整改,进一步完善廉政风险台账。

(3)做好一批展板。

各单位要根据当前形势,进一步完善现有的展板,充分展示宁安廉政风险管理的特色。

—4 —3.各施工、监理单位要学习贯彻落实路局关于清理挂靠资质的通知要求,8月17日前将自查报告报公司计财部。

4.各单位要严格执行铁道部已经批准的宁安铁路CPⅢ精测网。

5.X008、321省道、龙山滑坡方案都已经在走程序了,请铁四院宁安铁路配合指挥部抓紧落实出图。

6.关于Ⅰ变更的相关资料,各施工单位要抓紧上报,以便能够及时报审。

7.监理单位要加强现场管理,用好联系单、整改通知单、停工通知单,严格把好安全质量关。

8.各施工单位分管副指挥、监理站副总监要对临近营业线施工现场进行把关。

9.各单位要增强劳动安全意识,用好安全帽、安全带、安全网,防止人身伤害。

—5 —附件1:铁道部副部长卢春房在铁路建设工程质量专题会议上的讲话树立质量意识强化风险控制持续纵深推进铁路建设标准化管理同志们:这次铁路建设工程质量专题会议是经部党组同意召开的一次重要会议。

会议的主要任务是,落实全路建设工作会议部署,认真贯彻盛部长在京石武、哈大客专现场办公会议上的讲话要求,剖析铁路建设存在的质量问题和隐患,动员各单位全面树立风险管理意识,持续深入推进标准化管理,有效控制工程质量,确保铁路运输安全,科学有序推进铁路建设。

上午,几个部门的发言,讲实例、讲危害,有分析、有要求,我都赞同;下午,上海局作了质量风险管理讲座,介绍了以“一图四表”为主要内容的质量风险防控具体做法,这是他们以标准化管理方式强化工程质量控制的新探索,希望各单位借鉴。

在此基础上,我讲两个问题。

一、思想认识不到位是质量问题频发的症结所在思想是行动的指南。

正确的思想认识能指引我们按照依法合规的要求去行动、去严格管理、去搞好铁路项目建设,保证各项—6 —工作落到实处,取得预期的效果,实现铁路工程质量、安全、投资、工期、环保和稳定的管理目标;如果思想认识不到位、不正确,那么我们的行动轨迹就会出现偏差,依法建设、严格管理、落实责任就会大打折扣,具体工作中就会出现这样那样的问题,即使再认真、再努力,也会事倍功半,难以实现铁路建设目标。

从上午监督总站、运输局、鉴定中心通报的铁路工程质量问题及平时检查调研的情况可以看出,目前铁路工程质量存在的很多问题都是惯性问题,都是我们多次讲、反复讲需要认真对待和高度重视的问题,而且也为解决这些问题制定了一系列措施办法和规范要求,应该是完全能够避免和解决的问题。

那么,为什么这些问题就是得不到有效根除,就能够在我们眼皮底下不断发生、反复发生,进而成了“惯性问题”,成了大家都能忍受、熟视无睹的问题呢?剖析其原因,是多方面的,有人员素质的原因,有标准化管理不落实的原因,也有不尽职不尽责的原因,等等,可以找出很多条,但我认为,所有原因归结到一条,就是我们建设管理人员、参建人员尤其是第一管理者的思想认识出现了偏差,这是最根本的原因,是质量安全惯性问题屡查屡犯、屡整屡犯的症结所在。

透过现象看本质。

存在那么多问题,说明当前铁路建设系统参建单位、参建人员,对科学有序推进铁路建设的思想认识还没有完全统一,对确保工程质量的重要意义还没有深刻领会,对依法建设、标准化管理的要求还没有融会贯通并使之成为铁路项目建设、管理的指导原则,具体而言,体现在以下三个方面:—7 —第一,没有树立质量第一的意识,“工程质量是铁路建设的生命”未能体现。

大家都知道,工程质量不仅影响国家形象、关乎人民生命财产安全,也影响铁路发展大局、关乎铁路建设成败,更是一个企业生死存亡的基石。

过去讲过,德国产品的质量赢得了全世界的赞誉,中国的三鹿奶粉因质量问题导致一个几十年的企业瞬间破产灭亡,荣誉与耻辱、成功与失败,都源于质量的好坏。

这样的例子举不胜举。

对于这些简单的道理、基本的知识,我相信在座的各位领导、各位同志是清楚的、明白的。

但为什么在大家眼皮底下会发生那么多的工程质量问题呢,而且一些问题非常严重,险些造成车毁人亡的惨剧。

究其根源,在于大家对质量就是生命的认识还不到位,侥幸本单位、本企业或自己还没有因工程质量问题翻船,因此没有把质量意识牢牢扎根在灵魂深处,在建设实践中,存在一面高唱确保质量、一面发生质量问题的现象,没有一丝不苟地落实各项规章制度和标准规范,严重存在“说起来重要、干起来次要”的倾向。

这方面表现比较突出的有:一是重效益、轻质量,不能正确处理质量与效益的关系。

追求效益是企业经营管理的根本目标,也是企业生存发展的基本准则。

但是,如何获取效益、用什么方式取得更好的效益是关键。

就施工企业而言,是通过科学组织、规范管理、技术创新等手段来提升企业发展实力、确保所干项目高质量达标,以此获得效益和信誉,在激烈的市场竞争中立于不败之地呢,还是通过违法分包转包提取管理费、偷工减料施工、以次充好使用原材料等手段—8 —来获取一时的效益呢?从理论上讲,大家肯定会义无反顾地选择前者,但现实是使用后一种方式的企业依然不少。

俗话说“君子爱财,取之有道”,一个企业也是如此,要获得稳定、长远的效益,必须遵循经营之道,必须把保证工程质量摆在企业经营发展最核心、最重要、最根本的位置,正确处理效益与质量的关系,决不能图一时之快、获一时之利,忽视了企业的生存之本、发展之源。

大家要清醒地认识到,工程质量的优劣,决定参建企业的命运,也是企业获取效益的源泉,决不要做舍本求末、断源取水的事。

二是重进度、轻质量,不能正确处理质量与进度的关系。

工程项目建设周期需要与当时社会经济技术发展水平、资源供给能力等条件相匹配,是按照一定程序科学决策的结果。

应该说,铁路工程项目工期总体上符合客观规律的要求,在经济、技术、资源等条件得到保证的情况下,按批复工期组织项目建设,质量是完全能够保证的。

但是一些参建单位,不能按照资源配置条件科学合理组织项目建设,没有把质量、安全、环保、稳定与工期、投资摆在同等重要的位置,在施工组织设计的编制、审查、优化过程中,考虑工期更多,考虑质量较少;在投入人员、设备时,也是先讲工期的需要,再兼顾其他,兼顾不过来就算了。

有的同志认为,工期是硬任务,看得见、摸得着,质量是软指标,好一点、差一点也看不出来,因此存在抓硬任务态度积极、工作主动,抓软任务干劲不足的倾向。

我们历来强调,铁路项目工期要服从质量,每一道工序、每一个环节都必须达标后才能进入下一道工—9 —序、下一个环节,而一些单位有令不行、有禁不止,为了要进度、要工期,置工程质量于不顾,路基沉降时间不足就进入下一道工序、混凝土浇筑条件不具备就强行施工,等等。

三是讲情面、轻处理,不能硬起手腕重拳处罚工程质量责任单位和责任人。

工程建设过程中发生一些质量问题并不可怕,只要及时纠正、认真处理,不再发生类似问题,是允许的、能够接受的。

但是,目前已开通项目和在建项目中发生的工程质量问题,有的危及运营安全,有的成了“质量通病”,没有得到及时整改,更没有举一反三、吸取教训。

合集下载

施工协调调度会会议纪要模板

施工协调调度会会议纪要模板

xx公司项目建设施工调度例会简报xx年第xx期(总第xx期)Xx编制xx年xx月xx日项目建设施工调度会xx年第xx期会议纪要xx年xx月xx日上午,项目建设施工调度会第xx次会议在指挥部第x会议室召开。

副总指挥xx参会,各项目部和相关部室负责人及施工单位、监理单位负责人参加会议。

会议由项目负责人xxx主持。

会议主要内容纪要如下:一、本周项目施工完成情况(5月19日--5月25日)1.xx公司:煤储运地下通廊1基础土方冷箱内仪表管安装200m。

4.xx一建(职工食堂):西区食堂外墙南立面干挂石材50%,污水管开挖土方450m3,屋面找平367m2。

5.xx七建(DMO装置):DMO中间罐区储罐T-46017A/B 罐体壁板制安2带板、T-46009罐体壁板安装2带板,完成合成421#、423# 15m层主梁安装,剩余柱脚二次灌浆15根;DMO精馏B、C交3、4轴主梁预制安装80%;完成CO循环气压缩4m平台安装。

三、工作要求:1. 各施工单位在进行高处焊接作业时,要做好防护工作,防止焊渣飞溅导致引发火灾。

2. 请各施工单位尽快将6月份施工计划及5月份计划完成情况报给技术中心综合管理处尚蔚林。

3. 各施工单位要加强临时生活区内部环境卫生管理,养狗要圈养,防止咬伤人员;生活垃圾务必倾倒至垃圾桶。

4. 西区各施工单位要紧盯大型设备到货时间,尽快开展地面硬化并提前谋划好配管及DCS系统施工准备工作。

5. 各项目经理要精心组织好每周项目例会,适当扩大参会人数。

施工单位材料员、安全员及现场施工人员,项目部土建、电气、仪表、防腐保温等各专业人员都要参会,便于整体把握施工进度,只有充分暴露问题,才能有效解决问题。

6. 各施工单位材料员要认真负责,要点对点密切联系项目部材料员、供应公司、及供货厂家相关人员,报材料计划时要清楚、准确,不能漏项。

7. 第三方设备、材料已陆续进场,各项目部、监理单位要把好质量关,各设备、工艺、电气、仪表等招标材料要对照品牌等约定验货。

施工协调会议纪要

施工协调会议纪要

施工协调会议纪要施工协调会议纪要在平日的学习、工作、生活中,我们都跟会议纪要有着直接或间接的联系,会议纪要是根据会议情况综合而成的,因此,撰写会议纪要时应围绕会议主旨及主要成果来整理、提炼和概括,重点应放在介绍会议成果,而不是叙述会议的'过程。

到底应如何拟定会议纪要呢?下面是小编收集整理的施工协调会议纪要,欢迎大家借鉴与参考,希望对大家有所帮助。

时间:20xx年xx月xx日xx:xx地点:项目部会议室主持人:xxx项目部:xxx、xxx、xxx、xxx、xxx、xxx、xxx、xxx、xxx分承包商:xxx、xxx会议通报了xxx协调会的主要内容并对上周会议内容进行检查,纪要如下:一、施工管理:1、xx月xx日上午8点半,施管办、技质办、xxx办会同监理及xx公司对氧化反应器xxx的基础进行检查验收。

xx月xx日,业主组织各单位进行验收,xx月xx日,外国专家到场组织最终验收。

2、xx月xx日,技质办安排人员去xxxx确认管线特殊材料,供应办整理材料清单想业主申报材料计划。

3、xx月底焚烧炉到场,xx公司安排基础施工,要保证在在xx月xx日左右施工完毕。

4、电仪公司的临时电缆及配电箱在xx月xx日到场,施管办安排卸车,供应安排人员接收检查。

5、通知机工公司及电仪公司的施工人员在xx月xx日前进入现场办公,施管办与工程建设部联系落实xxxx专题会时间。

6、公司要按照新的图纸到货情况编制装置区道路及基础的施工计划。

7、氧化反应器基础施工过程中,存在临边防护不规范,现场有生产垃圾,要求xx公司在xx月xx日前按照施管办要求全部整改完毕。

二、安全管理:1、下发了集团公司《关于规范现场配电箱》的通知,并要求施工单位必须将现场的配电箱换成集团公司要求的样式。

2、每周六做好安全文明施工的自检工作,对存在的隐患要及时发现并解决,同时把自检的结果电邮上报业主。

三、技术质量管理:蓝图已到。

四、会议要求:1、目前土建施工重点是焚烧炉基础、氧化反应器基础,前段时间一直阴雨,影响了进度,华兴公司要按照要求落实人力机具,抢进度、赶工期,将因雨耽误的工期争抢回来。

施工协调会会议纪要(精选19篇)

施工协调会会议纪要(精选19篇)

施工协调会会议纪要(精选19篇)施工协调会会议纪要篇1时间:..上午9点半地点:**县监管场所施工办公室会议主持: 总监:参加人员: 业主:、*雷;监理:、;施工:、;、主要内容如下:总监:本工程是带有政治意义的特殊工程,对施工工期要求严格,必须在向家坝蓄水前完工,同时狠抓质量和安全。

施工方要提供具体工期和人员安排情况。

施工负责人:去年由于天气原因耽误一些工期,但基本达到既定目标。

今年劳务方管理人员和施工班组都作了一些变动。

初步计划**月底所有建筑全部达到±0,3月底主体完工。

**月底补齐边坡土方,**月底完成人字护坡。

监区围墙等基础验收后再修建,以减少对施工的影响。

工期安排不合理的地方,我们会和劳务方沟通。

劳务方面配备的人员(特别是电工)、设备(对焊机、搅拌机等)要尽快进场,力争在**月号前全面完成任务。

目前有两个突出问题:1)坟地问题迟迟得不到解决,挡墙不能及时完工,对施工进度影响大,希望业主方尽快解决;2)建议监区不使用磨石地坪,因为施工复杂,影响工期。

施工方:公司计划安排砼工**人、砖工**人(技工、小工)、钢筋工**人、模板工**人、装饰工**人。

施工方:后期一定要把人员组织好,合理安排,确保工期。

管理人员要熟悉图纸,尽量避免技术上出错。

在挡墙浇筑时禁止用机械抛石。

加强对钢筋工的技术教育,必要时更换人员。

对工人施工期间不文明现象零容忍。

施工方:人员不够的,我们会尽快解决。

按合同要求,围墙是增加工程,房建工程中超出合同部分希望方面给予承认,解决费用问题。

业主方:监管所工程严重滞后,县里要求在**月号前必须完工,**月号前全面完成主体。

劳务人员安排方面,砖工技工**人显然不够。

关于迁坟的问题,县里口头通知**次,书面通知**次,如果村民拒不配合,我们将尽快采取措施,保证不影响正常施工。

关于磨石地坪问题,需要请示领导后作答复。

业主方:后期人员逐渐增多,上下班期间都要加强安全管理。

对施工现场不文明行为要严格处理。

施工协调会议纪要的范例

施工协调会议纪要的范例

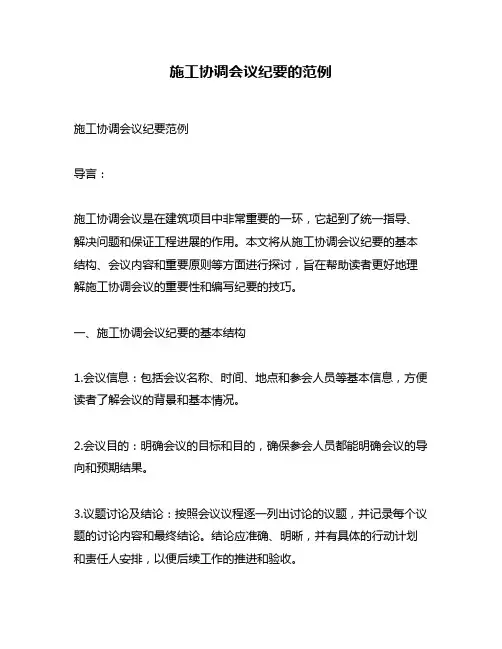

施工协调会议纪要的范例施工协调会议纪要范例导言:施工协调会议是在建筑项目中非常重要的一环,它起到了统一指导、解决问题和保证工程进展的作用。

本文将从施工协调会议纪要的基本结构、会议内容和重要原则等方面进行探讨,旨在帮助读者更好地理解施工协调会议的重要性和编写纪要的技巧。

一、施工协调会议纪要的基本结构1.会议信息:包括会议名称、时间、地点和参会人员等基本信息,方便读者了解会议的背景和基本情况。

2.会议目的:明确会议的目标和目的,确保参会人员都能明确会议的导向和预期结果。

3.议题讨论及结论:按照会议议程逐一列出讨论的议题,并记录每个议题的讨论内容和最终结论。

结论应准确、明晰,并有具体的行动计划和责任人安排,以便后续工作的推进和验收。

4.权限和责任分配:根据会议结论,明确每个参会人员的权限和具体责任,避免工作责任不明确导致的问题和延误。

5.下次会议计划:如果有必要,记录下次会议的时间、地点和预期议题,以确保会议的连贯性和持续推进。

二、施工协调会议的内容1.工程进展汇报:会议开始时,由各相关部门负责人汇报工程进展情况,包括完成工作、遇到的问题和可能的影响等。

这有助于全体参会人员对工程进展有一个整体的了解,并进行必要的协调和支持。

2.问题讨论与解决:按照议程列出的问题逐一进行讨论,并制定解决方案。

问题的解决应遵循问题的先后优先次序,确保关键问题得到及时解决,避免对整个工程进度的影响。

3.协调沟通:施工协调会议是各部门之间进行协调和沟通的重要平台,可以及时发现和解决各个部门之间的问题和冲突。

在会议中,各相关部门应主动展示自己的工作情况和需求,并寻求其他部门的支持与配合。

4.安全与质量管理:会议中应对工程安全和质量进行必要的评估和讨论,并确保相关措施得到落实。

安全和质量问题的解决必须放在首要位置,保证工程的可持续发展和长期运行。

三、施工协调会议纪要的重要原则1.客观公正:纪要应客观、公正地记录会议过程,避免个人情绪和主观偏见的影响。

施工工程会议纪要模板(3篇)

施工工程会议纪要模板(3篇)

第1篇一、会议基本信息1. 会议名称:[项目名称]施工工程会议2. 会议时间:[年月日时:分]3. 会议地点:[具体地点]4. 参会人员:[项目经理、施工负责人、设计人员、监理人员、施工人员等]5. 主持人:[主持人姓名]6. 记录人:[记录人姓名]二、会议议程1. 项目背景介绍2. 施工进度汇报3. 设计变更及问题讨论4. 施工过程中遇到的问题及解决方案5. 安全、质量、进度管理要求6. 下一步工作安排7. 会议总结三、会议内容1. 项目背景介绍[主持人]:各位同事,今天召开这次施工工程会议,主要目的是对[项目名称]施工工程进行阶段性总结,并对下一步工作进行安排。

首先,请项目经理对项目背景进行介绍。

[项目经理]:[项目背景介绍内容,包括项目概况、建设目标、施工难点等]2. 施工进度汇报[施工负责人]:[施工进度汇报内容,包括已完成工程量、存在问题、下一步计划等]3. 设计变更及问题讨论[设计人员]:[设计变更及问题讨论内容,包括设计变更原因、变更内容、对施工的影响等][施工负责人]:[针对设计变更及问题提出解决方案及意见]4. 施工过程中遇到的问题及解决方案[施工人员]:[施工过程中遇到的问题及解决方案内容,包括问题原因、处理措施、效果等][主持人]:针对这些问题,请大家共同讨论,提出改进意见。

[参会人员]:[针对问题提出意见及建议]5. 安全、质量、进度管理要求[监理人员]:[安全、质量、进度管理要求内容,包括安全措施、质量控制、进度管理等方面的要求][主持人]:请大家认真遵守以上要求,确保工程顺利进行。

6. 下一步工作安排[项目经理]:[下一步工作安排内容,包括具体任务、责任人员、完成时间等][主持人]:请大家按照安排,认真履行职责,确保项目按期完成。

7. 会议总结[主持人]:本次会议对[项目名称]施工工程进行了阶段性总结,明确了下一步工作安排。

希望大家共同努力,确保项目顺利进行。

同时,对提出的问题和建议,相关部门要尽快落实整改。

工程施工协调会议纪要范文

工程施工协调会议纪要范文

工程施工协调会议纪要范文会议时间:2021年x月x日会议地点:工程施工现场会议室参会人员:项目经理、施工方代表、设计方代表、监理方代表、政府部门代表及有关人员一、会议主题本次协调会议主要针对工程施工过程中出现的问题和困难进行沟通、协调和解决,确保工程施工的顺利进行。

二、会议内容1. 项目进展情况汇报项目经理对工程施工的整体进展情况进行了详细汇报,包括施工进度、质量、安全等方面。

同时,指出了目前工程施工中存在的问题和困难。

2. 设计和施工方问题协调施工方代表提出,由于设计方案中存在不明确的地方,导致施工过程中出现了一些问题。

设计方代表针对施工方提出的问题进行了详细的解释和答复,并对设计方案进行了修改和完善。

3. 监理方问题反馈监理方代表对工程施工过程中的监理工作进行了反馈,对施工方的施工质量、安全措施等方面给予了肯定,同时指出了存在的问题和不足之处。

要求施工方及时整改,并加强施工现场的管理和监督。

4. 政府部门代表发言政府部门代表对工程施工的顺利进行表示支持,并对施工过程中遇到的问题进行了协调和指导。

要求各相关单位要加强沟通,积极配合,确保工程施工的顺利进行。

5. 会议讨论和决定会议对施工方提出的问题进行了讨论,并形成了以下决定:(1)设计方代表对施工方案进行了修改和完善,并尽快提交给项目经理。

(2)施工方代表要严格按照设计方案进行施工,确保施工质量和安全。

(3)监理方代表要加强施工现场的监督和管理,对施工质量、安全等方面进行全面检查。

(4)项目经理要加强对工程施工的整体协调和管理工作,确保工程施工的顺利进行。

三、会议总结本次协调会议对工程施工过程中出现的问题和困难进行了沟通和协调,取得了良好的效果。

会议要求各相关单位要加强沟通,积极配合,确保工程施工的顺利进行。

同时,项目经理要加强对工程施工的整体协调和管理工作,确保工程施工的质量和安全。

四、会议纪要传达本次会议纪要要及时向各相关单位进行传达,确保各方对工程施工的协调和管理工作有充分的了解和认识。

施工协调会会议纪要范文

施工协调会会议纪要范文会议时间:2021年5月15日会议地点:XXX大厦会议室与会人员:项目经理A,建筑师B,土建工程师C,电气工程师D,机械工程师E,施工队代表F一、会议目的和背景本次施工协调会旨在解决当前项目进展中出现的问题,确保施工过程的顺利进行,保质保量完成工程。

二、会议内容及讨论结果1.项目进展情况项目经理A汇报了项目进展情况,表示整体进展较为顺利。

建筑师B提醒大家注意施工过程中的细节,确保建筑质量。

土建工程师C 补充了一些具体的施工要点,如基坑开挖、地基处理等。

2.电气工程问题电气工程师D提出了一些电气工程方面的问题,例如线路走向、电缆敷设等。

与会人员讨论后,决定重新评估电气布线方案,并提出相应的改进意见。

3.机械设备调配机械工程师E介绍了当前机械设备的调配情况,并提出了一些机械设备的优化建议。

施工队代表F表示会尽快调整设备的使用计划,以提高施工效率。

4.安全生产问题与会人员一致认为安全生产是施工过程中最重要的环节。

建筑师B 强调了安全文明施工的重要性,提出了一些建议,如加强安全培训、配备必要的安全防护设施等。

5.质量验收标准建筑师B和土建工程师C共同讨论了质量验收标准的制定,并提出了一份初步方案。

与会人员对该方案进行了讨论和修改,最终达成一致意见,并决定将该方案逐步落实。

6.施工进度计划项目经理A汇报了最新的施工进度计划,并强调了各方的配合和沟通的重要性。

与会人员对施工进度计划进行了逐项审查,并提出了一些合理的调整建议。

三、会议总结本次施工协调会议达到了预期的目标,各方就项目中的问题进行了充分的讨论和交流,提出了一系列解决方案。

与会人员表示将按照会议讨论结果,积极配合,共同推进施工工作,确保项目的顺利进行。

四、下一步行动计划1.各方根据会议讨论结果,及时调整施工计划和安排。

2.建筑师B和土建工程师C继续完善质量验收标准,并将其落实到施工实践中。

3.电气工程师D重新评估电气布线方案,并提出改进意见。

工程项目协调会议纪要

工程项目协调会议纪要会议时间:具体时间会议地点:具体地点与会人员:1、建设单位:_____、_____2、施工单位:_____、_____3、监理单位:_____、_____4、设计单位:_____、_____会议主持:主持人姓名会议内容:一、工程进度情况施工单位首先汇报了当前工程的进度情况。

目前,主体结构施工已完成X%,预计在具体日期前可全部完成。

但在施工过程中,遇到了一些影响进度的问题。

1、近期天气不佳,连续的降雨导致施工现场积水,影响了施工的正常进行,造成了工期延误约X天。

2、部分施工材料供应不及时,特别是具体材料名称,供应商未能按照合同约定的时间送货,导致施工进度受到一定影响。

建设单位对施工进度表示关注,并强调了工程按时交付的重要性。

要求施工单位采取有效措施,克服困难,尽量弥补因天气和材料供应问题造成的工期延误。

二、质量控制情况监理单位对工程质量进行了通报。

在近期的检查中,发现了以下质量问题:1、部分混凝土构件存在蜂窝麻面现象,需要进行修补处理。

2、钢筋绑扎的间距不符合设计要求,需要立即整改。

施工单位表示将对存在的质量问题高度重视,立即组织人员进行整改,并加强质量管理,确保后续施工质量符合要求。

三、安全文明施工情况1、施工现场的安全防护设施存在部分损坏,如临边防护栏、安全网等,需要及时修复和更换。

2、施工区域的卫生状况较差,建筑材料堆放混乱,影响施工环境和施工效率。

建设单位强调安全文明施工是工程顺利进行的重要保障,要求施工单位立即对存在的问题进行整改,加强对施工现场的管理,确保施工人员的安全和健康,同时营造良好的施工环境。

四、设计变更情况设计单位介绍了近期提出的设计变更内容,主要包括:1、由于业主需求的调整,对建筑物的部分功能布局进行了修改。

2、为了提高建筑的节能效果,对门窗的选型和规格进行了变更。

施工单位和建设单位就设计变更的相关事宜进行了讨论,明确了变更的实施时间和具体要求。

五、协调与沟通1、各参建单位之间要加强沟通与协调,及时解决施工过程中出现的问题。

工程协调会会议纪要

工程协调会会议纪要篇一:协调性会议纪要协调会议记录关于××地区煤气调压站工程协调会纪希望××××年3月20日,市建委召开××地区市政配套工程协调会,研究了××煤气调压站的施工问题,投资由附近各有关单位集资,为集资单位供应煤气。

由于地处繁华地区,地下管线复杂,施工条件困难,要求各单位互相配合、支持,尽快完成该项工程。

会议决定了以下事项:一、由××市政工程处总承包,工期150天,争取7月底完成。

二、原则上同意施工方案。

首先打开调压站和西部管道,恢复后再打开东部和北部管道。

施工单位应文明施工,落实方便、安全措施,确保工程质量。

三、施工过程中需要迁改的管线必须先建后拆,不能因施工而影响各种市政设施的正常运行,尽可能少拆改管线。

四××开发公司热工部门要抓紧准备工作,4月底绘制地图,尽快施工,确保今年供暖。

五、××教育局需用煤气,煤气公司原则同意,管线施工中应留口。

申报用气手续由××教育局去煤气公司办理,××联办协调。

六、施工中的具体事项请参见××建委和××联合办公室协调解决。

参加会议人员名单(略)××市城乡建设委员会(章)××××年三月二十日关于协调解决方案××56街一层住宅使用权问题的会议纪要2022年2月2日上午,市政府办公厅主任××主持主持会议,协调解决了沙门街56号一楼的宅基地使用权问题。

出席会议的有省政府办公厅通讯办公室、广东胜利酒店和市政府商委、市国土房管局、市外轮供应公司等有关部门的负责同志。

会议认为,沙面街56号一层房屋使用权问题是计划经济和行政决策下形成的历史遗留问题。

工程施工会议纪要(3篇)

第1篇会议时间:2023年4月15日上午9:00-11:00会议地点:公司会议室参会人员:项目经理、施工负责人、技术负责人、安全负责人、材料负责人、财务负责人、设计代表等记录人:张伟一、会议主题本次会议主要针对目前施工进度、质量、安全、材料供应等方面进行讨论,并对下一步工作进行部署。

二、会议内容1. 施工进度(1)项目经理汇报了当前工程进度情况,表示目前已完成总工程量的60%。

(2)施工负责人表示,在保证质量的前提下,将继续加快施工进度,争取在规定时间内完成工程。

(3)技术负责人提出,针对部分施工难点,需调整施工方案,确保工程顺利进行。

2. 施工质量(1)安全负责人对施工质量提出要求,强调要加强施工现场的质量管理,严格执行质量标准。

(2)项目经理表示,将加大对施工质量的监督检查力度,确保工程质量达到预期目标。

(3)设计代表对部分施工图纸提出修改意见,要求施工方严格按照修改后的图纸进行施工。

3. 安全生产(1)安全负责人强调,施工现场要严格执行安全操作规程,加强安全教育培训,提高员工安全意识。

(2)项目经理表示,将定期开展安全检查,对发现的安全隐患及时整改,确保施工安全。

(3)施工负责人提出,针对高温、高空等特殊作业环境,要采取相应的防护措施,确保员工生命安全。

4. 材料供应(1)材料负责人汇报了材料采购进度,表示已按照工程进度需求,采购了部分材料。

(2)项目经理要求,在确保材料质量的前提下,加快材料采购进度,满足施工需求。

(3)技术负责人提出,针对部分材料需求,需提前进行备货,避免因材料短缺影响施工进度。

5. 财务状况(1)财务负责人汇报了工程进度款支付情况,表示已按照合同约定,支付了部分工程进度款。

(2)项目经理表示,将继续与财务部门保持密切沟通,确保工程资金及时到位。

(3)设计代表提出,针对部分设计变更,需调整工程预算,请财务部门及时审核。

三、会议决议1. 各部门要按照会议要求,加强施工现场的管理,确保工程进度、质量和安全。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
相关文档
最新文档
