施工现场消防专项施工方案

鄞州新城区东南片区YZ04-08-f4A地块施工现场消防安全专项施工方案宁波建工工程集团有限公司直属项目部目录目录 (I)第一章工程概况 (1)第二章编制依据 (2)第一节编制说明 (2)第二节编制原则 (2)第二节编制依据 (2)第三章消防安全管理 (3)第一章组织机构 (3)第二节应急救援网络 (3)第三节消防安全管理制度 (4)第四节消防检查 (5)第四章消防器材布置 (6)第五章消防用水量计算 (7)第六章消防安全管理措施 (8)第一节安全技术措施 (8)第二节施工阶段防火要求 (11)第三节明火作业要求 (11)第七章消防安全交底 (13)附图:附图一消防平面布置图第一章工程概况1.工程名称:鄞州新城区东南片区YZ04-08-f4A地块2.建设地点:位于宁波市鄞州区金达南路与萱荫路交叉口。

3.建设单位:美康生物科技股份有限公司。

4.监理单位:宁波市诚信工程建设监理有限公司。

5.设计单位:浙江华展工程研究设计院有限公司。

6.建设规模:建筑面积约13.5万平方米,其中地下室二层,建筑面积约4.1万平方米;1#楼中医院建筑面积54449.36㎡,结构类型附房选用框架结构,主楼采用框架剪力墙结构,地上17层,建筑高度为77.30米;2#楼检验检测大楼建筑面积39199.48㎡,结构类型附房选用框架结构,主楼采用框架剪力墙结构,地上16层,建筑高度为82.10米;7.工程造价:约3.175亿元。

8.施工范围:施工图范围内的土建(含桩基、基坑围护、土方工程)、安装工程(发包人另行分包除外)、幕墙、室外附属工程、景观绿化(发包人另行分包除外)等施工图范围内工程实行总承包施工。

9.质量等级标准:国家施工验收规范一次性验收合格,争创甬江杯。

10.安全等级要求:合格,并达到宁波市安全文明标化工地标准。

11.工期:880日历天,其中研发楼760日历天(具备验收条件)。

第二章编制依据第一节编制说明根据中华人民共和国《消防法》,消防工作以预防为主、防消结合的方针,为使安全防火责任和措施落实到位,确保本工程在施工中无火灾事故,以利工程施工顺利进行,为此特编制本工程施工现场消防安全专项施工方案。

第二节编制原则1、根据建设工程施工安全要求,保证在建工程工地不发生消防安全事故,避免损失。

2、严格遵循工程现场实际、施工特点和客观规律,在保证生产的前提下,科学的布置消防的防控工作。

3、建立健全安全保证体系,严格执行国家有关标准、规范及操作规程。

第二节编制依据1、《建筑工程施工现场防火消防安全技术规范》GB50720-2011;2、《建筑施工安全检查标准》JGJ59-2011;3、《施工现场临时用电安全技术规范》JGJ46-2012;4、本工程施工图纸;5、本工程施工组织设计。

第三章 消防安全管理第一章 组织机构图3-1 消防安全管理领导小组 消防领导小组的职责是在平时要对工人进行防火教育,对易燃易爆品要在指定地点堆放,并禁止在附近进行明火作业,设置警戒标识,焊工作业必须做到“十不烧”,氧气瓶、乙炔瓶摆放必须符合要求。

成立以孔峻嵘、周琦等为首的消防组织机构,平时进行消防演习,保证能够在事故发生时立即投入抢救。

第二节 应急救援网络 图3-2 消防应急救援网络图 应急救援网络运行程序: 1、当险情发生时,第一发现人立刻组织人员进行救援工作,同时拨打应急领导小组人员电话,使各人员尽快投入抢救工作,按照分工各负其责,现场指挥人员根据实际情况判断是否拨打紧急救援电话,如果发生重大险情,须马上通知公司应急领导组织机构,同时电话通知上级安全主管机构,进行现场的紧急救援,以保证事态得到有效的遏止。

2、通讯联络组成员接到报警后,必须立即通知其它部门组织救援,并及时切断事故现场电源,接通应急照明灯具。

一方面要将事故现场的情况随时报告事故现场指挥,以便指挥决策;另一方面要视灾情向当地的紧急救援机构报警,并做好接警的各项工作。

3、负责疏散的人员立即承担疏散引导的责任,要首先对人员进行疏散,把需要疏散的人员立即疏散到事故现场以外的安全地带,要做到不丢下一人,确保每个人的生命安全。

另外还要组织对财物损失在最低限度。

4、消防应急指挥部人员在接到报警命令之后,必须立即赶赴到事故现场,首先对事故安全员 综治员 施工员 质量员 材料员项目经理项目技术负责人 消防安全负责人资料员 木 工 班 钢筋 班 泥工班 组 架子班 组 安装班 组 桩基班 组 土方 班 装修班 组现场的周围做好安全防护的保卫工作,同时,要根据现场的实际情况,对处于危险中的人员进行救护,在必要时拨打120急救中心,使伤员得到及时救护。

5、义务消防人员接到火警命令后,必须立即赶到火灾现场,利用就近的灭火器材和消防工具进行灭火,在灭火过程中要注意采取正确方法,快速、彻底将火扑灭。

第三节消防安全管理制度1、认真贯彻执行国家有关消防条例和各级人民政府消防安全规定,坚持“预防为主,防消结合”的方针,切实做好防范工作,杜绝重大火灾事故的发生。

2、建立健全消防领导组织,分工明确,责任到人、确定防火重点及部位,成立义务消防小组,按现场实际情况划分区域,配备足够消防器材,指定负责人,实行挂牌负责制。

3、加强防火安全宣传教育,普及消防知识,发动和依靠群众自觉遵守防火制度,落实消防措施,把火灾消灭在萌芽状态。

4、按照项目法施工规定,实行经理责任制,项目经理要做好一个施工现场多家队伍施工的协调工作。

对道路、电信、电力等多方的交叉作业事先要对各方负责人进行防火交底坚决做到没有安全防护措施,不得动用易燃、易爆物品及有关器具。

5、施工现场制定消防安全工作奖罚制度,做得好的个人,对个人给予一定的表彰及物质奖励,不重视的个人,进行教育,严重的给予一定的处罚。

6、为实行规范化要求,各防火部位要明确消防责任人,全面实行挂牌负责制,各防火区域要悬挂醒目的禁火标志,提示大家自觉防火。

7、义务消防人员,每年要进行一次消防知识培训,掌握消防技能,熟悉灭火器性能,经常对消防器材进行检修,保证性能良好。

8、高层建筑必须有充足的消防水源,应有动火审批手续和动火监护措施。

9、对于违犯消防安全管理标准行为的,依据消防、宿舍内严禁乱拉电线,严禁使用电炉,碘钨灯,功率超过200W灯具,宿舍应做到人走灯息,禁止长明灯、长流水现象。

11、搞好消防培训,熟悉灭火方案及灭火器材的使用按计划配备消防器材,定期按时实战演练12、消防器材管理制度,使用规定及保养措施13、施工现场总平面图标明消防器材和消防水位置及防火重点部位和目标。

第四节消防检查(1)施工现场消防检查列入安全文明例检、抽检制度中做到定期、不定期相结合。

(2)对查出火灾隐患必须实行三定原则,即定人、定时期、定措施。

对有典型性隐患,应坚持三不放过,责任人不清不放过,事故原因不清不放过,相关人员未受教育不放过。

第四章消防器材布置1、宿舍区应分组布置干粉灭火器,每100m2配备不少于两个10L灭火器,大型临时设施总面积超过1200m2应配备积水桶(池)和消防桶、消防斧、黄沙等器材设施。

2、食堂设置三只,挂在门口醒目处。

3、配电房设置干粉灭火器两只,并设砂桶、铁揪、小斧;机修房、钢筋棚同木工棚均设置两只。

4、楼层每层每1000平方米挂2只,并应设置在楼梯间、施工电梯口等显目位置。

5、施工现场动用明火处按实际情况设置。

6、配电房、木工棚等重要场所设置禁烟区,并挂贴禁烟牌、消防标语。

7、按不同的作业条件,合理配备灭火器材,现场宜采用干粉类灭火器,电气设备附近严禁设置泡沫灭火器。

8、施工现场应设循环道路,如受现场条件限制,可设车辆倒车点,采用黄黑油漆标识,现场道路宽度不小于3.5m。

9、根据工程实际情况,每幢楼单独设置两根消防竖管竖管管径为DN100。

单体每层设置带灭火器式消防栓。

10、严禁宿舍使用电炉、电热器具及大于60W的灯泡。

宜采用双线路布设,照明采用低压电,夏季御热冬季防寒采用强电,设专人定时控制,晚上8点到早上6点。

手机充电统一集中布设。

11、临时木工间、油漆间每25m2配置一个灭火器,油库、危险品仓库应配备不少于4个干粉灭火器。

12、每层设有消防接口,配备水龙带,消防供水应保证水枪的充实水柱射到最高、最远点。

14、消防泵房应用非燃材料建造,设在安全位置,消防泵的专用电源线路应接在施工现场总断路器上端,并设专人值班,保证连续不间断供电。

泵房门向外开,水箱补水口不少于2个,冬季要有防冻取暖设施。

15、项目消防水池为桩基阶段泥浆池,打桩结束后清理干净用作消防及施工用水,消防水池容积约5000立方,满足消防要求。

16、项目部预计布置2台扬程100米增压泵进行消防供水,水泵供电从总配上桩头接出。

第五章消防用水量计算消防用水量计算:根据消防范围确定消防用水量Q =10L/S。

最后计算出的消防总用水量,还应增加10%,以补偿不可避免的水管漏水损失。

最后Q还应增加10%,得出Q =10+1=11L/S;工地临时网路需用管径,可按下式计算:d=(4Q/1000πν)1/2其中: d ──配水管直径(m);Q ──施工工地用水量(L/S);ν──管网中水流速度(m/s),取V=0.8(m/s);供水管径由计算公式:d=[4×11/(3.14×0.8×1000)]0.5=0.132m=132mm 得临时网路需用内径为132mm的供水管。

第六章消防安全管理措施第一节安全技术措施1、严格执行防火管理制度,建立以工程项目经理为组长的消防小组,落实完善本工程的各项防火规章制度,同时建立义务消防组织。

2、定期不定期检查各灭火器材,做到每只灭火器药满有效,消防道路畅通。

3、施工现场车辆通道内严禁堆放任何材料。

4、严格用火审批制度,对气割、电焊等作业应有用火审批手续,同时定时间、地点和定人监控。

每天用火结束后用火监护人对用火部位要进行认真人的检查,无发现照火隐患后方可下班。

5、项目电工对施工现场和临时宿舍的用电线路进行定期检查,发现隐患,及时整改,防止电器火灾事故发生。

6、对易燃易暴物品,设专门仓库和专人保管,建立审批领用登记手续。

7、现场内从事电焊、气焊工作人员均受过消防知识教育,持有操作合格证,指派监护人员,并配备灭火器。

使用明火时,要远离易燃易爆物,操作过程中,监护人不准擅自离开岗位。

8、施工现场应有明显的防火宣传标志。

经常对职工进行消防知识教育。

9、按宁波市消防有关规定认真学习,加强管理,做一个懂消防、会消防的市民。

10、施工现场设吸烟室一处。

11、设置易燃、易曝品仓库,做到专人保管并严格出入库制度。

12、木工作业防火:(1)作业现场要严禁动用明火,禁止工人在现场吸烟,并设置明显的禁止吸烟标志。

在作业现场范围内不得堆放其他无关的易燃易爆物品。

合集下载

建筑消防工程施工方案(3篇)

建筑消防工程施工方案(3篇)

第1篇一、工程概况1. 工程名称:XX大厦消防工程施工2. 工程地点:XX市XX区XX路XX号3. 工程规模:地上XX层,地下XX层4. 工程总投资:XX万元5. 施工单位:XX建筑工程有限公司6. 设计单位:XX建筑设计研究院7. 监理单位:XX工程监理有限公司二、施工组织设计1. 施工组织机构(1)项目经理部:负责整个工程的施工组织、协调、指挥和监督工作。

(2)工程技术部:负责施工图纸的审核、技术交底、技术指导、施工方案的编制等工作。

(3)质量保证部:负责工程质量的管理、检验、验收和整改工作。

(4)安全环保部:负责施工现场的安全管理、环境保护、文明施工等工作。

(5)材料设备部:负责工程材料的采购、供应、保管和使用工作。

(6)施工队:负责具体的施工操作和现场管理工作。

2. 施工进度计划根据工程规模和设计要求,制定详细的施工进度计划,确保工程按期完成。

三、施工方案1. 消防水池施工(1)施工准备:组织施工人员、机械设备,检查施工图纸,做好技术交底。

(2)施工工艺:采用分段施工,先进行基础施工,然后进行池壁、池顶施工。

(3)质量控制:严格控制混凝土强度、防水性能、施工缝处理等。

2. 消防泵房施工(1)施工准备:组织施工人员、机械设备,检查施工图纸,做好技术交底。

(2)施工工艺:采用分段施工,先进行基础施工,然后进行墙体、顶板施工。

(3)质量控制:严格控制混凝土强度、防水性能、施工缝处理等。

3. 消防管道施工(1)施工准备:组织施工人员、机械设备,检查施工图纸,做好技术交底。

(2)施工工艺:采用管道分段施工,先进行管道铺设,然后进行管道连接、试压、冲洗等工作。

(3)质量控制:严格控制管道材质、焊接质量、防腐处理等。

4. 消防喷淋系统施工(1)施工准备:组织施工人员、机械设备,检查施工图纸,做好技术交底。

(2)施工工艺:采用分段施工,先进行喷淋头安装,然后进行管道连接、试压、冲洗等工作。

(3)质量控制:严格控制喷淋头安装位置、管道连接质量、防腐处理等。

消防工程工程施工方案(3篇)

消防工程工程施工方案(3篇)

第1篇一、工程概况本消防工程位于我国某城市,总建筑面积约为XX平方米,建筑高度为XX米。

工程主要包括消防管道安装、消防水泵安装、自动报警系统、消防喷淋系统、消火栓系统、应急照明系统等消防设施的建设。

二、施工准备1. 施工图纸:熟悉施工图纸,明确消防工程的设计要求和施工工艺。

2. 材料设备:提前采购合格的消防管道、消防水泵、自动报警系统设备、消防喷淋系统设备、消火栓系统设备、应急照明系统设备等。

3. 人员配备:组织施工队伍,明确各工种人员职责,确保施工顺利进行。

4. 施工现场:清理施工现场,确保施工环境安全、整洁。

5. 施工方案:编制详细的施工方案,明确施工工艺、施工顺序、质量保证措施等。

三、施工工艺1. 消防管道安装:按照设计图纸要求,采用沟槽敷设、吊顶敷设、地面敷设等方式进行管道安装。

管道连接采用焊接、法兰连接等工艺,确保管道连接牢固、密封。

2. 消防水泵安装:根据消防水泵的型号和安装要求,进行基础施工,确保水泵安装平稳、牢固。

3. 自动报警系统施工:按照设计图纸要求,进行线路敷设、设备安装、调试等。

线路敷设采用暗敷、桥架敷设等工艺,确保线路安全、可靠。

4. 消防喷淋系统施工:按照设计图纸要求,进行管道安装、喷淋头安装、系统调试等。

管道安装采用沟槽敷设、吊顶敷设等工艺,确保管道连接牢固、密封。

5. 消火栓系统施工:按照设计图纸要求,进行管道安装、消火栓箱安装、系统调试等。

管道安装采用沟槽敷设、吊顶敷设等工艺,确保管道连接牢固、密封。

6. 应急照明系统施工:按照设计图纸要求,进行线路敷设、灯具安装、系统调试等。

线路敷设采用暗敷、桥架敷设等工艺,确保线路安全、可靠。

四、质量保证措施1. 材料设备:严格把控材料设备的质量,确保符合国家相关标准和设计要求。

2. 施工工艺:按照施工规范和工艺要求进行施工,确保施工质量。

3. 质量检验:在施工过程中,对关键工序进行检验,确保施工质量。

4. 验收合格:工程完工后,组织验收,确保工程质量达到设计要求。

消防专项安全施工方案

消防专项安全施工方案

消防专项安全施工方案关于消防专项安全施工方案为了确保事情或工作有序有效开展,通常会被要求事先制定方案,方案是从目的、要求、方式、方法、进度等都部署具体、周密,并有很强可操作性的计划。

那么我们该怎么去写方案呢?下面是小编为大家收集的关于消防专项安全施工方案,欢迎大家借鉴与参考,希望对大家有所帮助。

消防专项安全施工方案1为认真贯彻落实全市消防安全专项治理会议精神,进一步加强我市建筑施工消防安全管理,提高参建单位消防安全责任意识,遏制重特大火灾事故,根据《全市消防安全专项治理方案》(济消字〔20xx〕1号)要求,经研究决定在全市建筑施工领域开展消防安全专项治理活动。

具体实施方案如下:一、工作目标按照“党政同责、一岗双责、齐抓共管”、以及“管行业必须管安全、管业务必须管安全、管经营必须管安全”的要求,建立健全消防安全责任体系,加大消防安全监管力度,重点整治全市在建工程施工现场、职工宿舍、办公场所等火灾易发地。

通过深入开展建筑施工消防安全大排查大整治活动,全面排查整治建筑施工火灾隐患,彻底消除重大火灾隐患,认真贯彻“预防为主、防消结合”的方针,提升建筑施工火灾防控能力,提高应急救援水平。

督促工程参建各方增强消防安全意识,落实消防安全责任,确保全市建筑施工安全生产。

二、治理内容全市在建工程施工现场、职工宿舍、办公场所等人员密集场所的消防安全。

1.施工企业落实消防安全主体责任情况;消防安全责任人、管理人员依法履行职责情况。

2.施工企业制定并落实各项消防安全管理制度和操作规程情况;制定灭火和应急疏散预案及开展应急演练情况。

3.建筑装饰装修分部工程在施工阶段的各项消防安全措施落实情况;尤其是施工现场外墙保温系统和外墙装饰采用的材料及现场施工时采取的各项消防安全措施情况。

4.电、气焊操作人员持证上岗情况及操作现场配置相应消防器材、设施及防火监控情况。

5.施工现场的用火、用电、用气场所与办公设施及职工临时宿舍分开设置情况。

施工现场消防专项安全技术方案

施工现场消防专项安全技术方案

施工现场消防专项安全技术方案一、消防设备配置1. 对施工现场进行全面的消防设备检查,确保设备完好有效;2. 确保消防器材摆放位置明显,易于接近使用;3. 定期演练消防器材使用方法,提高工人的应急处置能力。

二、火灾预防措施1. 每日对施工现场进行消防安全检查,及时发现并处理消防隐患;2. 严格控制明火作业,禁止在易燃易爆区域使用明火;3. 加强电气设备巡检,消除线路短路和堵塞现象。

三、消防应急处置1. 制定火灾应急预案,明确消防责任人和处置流程;2. 进行定期消防演练,提高工人的火灾逃生和灭火技能;3. 准备充足的应急物资,如灭火器、消防水带等,确保在火灾发生时能够迅速处置。

四、消防宣传教育1. 开展消防安全培训和学习活动,增强工人的消防安全意识;2. 制作消防宣传资料,张贴在易燃易爆区域,提醒工人注意消防安全;3. 组织消防知识竞赛和演讲比赛,提高工人对消防安全的重视程度。

五、消防设施维护1. 定期对消防设施进行检修和维护,确保设施功能正常;2. 注重消防设施的日常保养,保持设施清洁和易于操作;3. 对消防设施进行定期计量检验,确保设施符合国家标准和规定。

六、消防应急演练1. 定期组织消防应急演练,包括火灾逃生演练、灭火器使用演练等;2. 对参与演练的工人进行及时反馈和指导,提高演练效果;3. 针对演练中发现的问题,及时进行整改和改进,确保下次演练效果更好。

七、消防安全监督1. 设立消防安全督导组织,对施工现场的消防安全工作进行全面监督;2. 定期组织消防安全检查,及时发现问题并提出整改建议;3. 对消防工作不力的单位进行通报批评,并督促其改正。

以上是关于施工现场消防专项安全技术方案的一些建议措施,希望可以有效提升施工现场的消防安全水平,保障工人和设备的安全。

消防安全是一个持续不断的工作,需要全体员工的共同努力和关注。

让我们携手共建一个更加安全的工作环境!。

施工现场消防防火专项施工组织方案

施工现场消防防火专项施工组织方案

施工现场消防防火专项施工组织方案一、施工现场消防、防火专项施工组织的目的和范围为了确保施工现场的消防、防火工作安全有效进行,保障施工人员和设备的安全,特制定本方案。

本方案适用于施工现场的消防、防火专项施工组织工作,涉及到的人员包括项目负责人、项目施工人员、消防责任人、监理人员、安全员等。

二、施工现场消防、防火专项施工组织的工作内容和要求1.建立健全消防、防火安全组织机构,明确各责任人的职责和权限,确保施工现场消防、防火工作的有序进行。

2.制定消防、防火工作方案。

包括火源控制、气体检测、消防设备布置、现场施工人员的安全培训等内容,确保施工现场的消防、防火工作符合相关法律法规要求。

3.安排专人负责施工现场消防、防火工作的监督和检查,对发现的问题及时进行整改并记录,确保整改措施的有效性。

4.进行消防设备的选型和布置。

根据施工现场的具体情况和特点,选用符合要求的消防设备,并合理布置,确保有效防止火灾事故的发生。

5.加强施工现场各类消防装置的检查和维护。

定期检查灭火器、灭火器箱、消防水管等设备的完好性和可用性,确保在火灾发生时能够及时有效地使用。

6.加强施工现场消防安全的宣传和教育。

定期对施工人员进行消防安全培训,提高他们的消防意识和自防自救能力。

7.加强施工现场的火源控制。

严格管理施工现场的明火作业,对易燃易爆物品进行妥善存放和管理,消除火灾隐患。

8.建立健全应急预案和应急疏散通道。

制定火灾事故应急预案,明确各职责部门和人员的任务和行动流程,提高应急处置的效率和准确性。

9.定期进行火灾演练。

组织施工现场的人员进行火灾应急演练,提高他们的火灾应急处置能力。

三、施工现场消防、防火专项施工组织的实施措施1.建立消防安全责任制。

明确项目负责人的消防安全责任,加强消防安全工作的组织和管理。

2.指派专人负责施工现场的消防、防火工作。

确保有专门的人员负责监督和检查施工现场的消防、防火工作。

3.定期召开施工现场消防、防火工作会议。

施工现场消防专项方案

施工现场消防专项方案

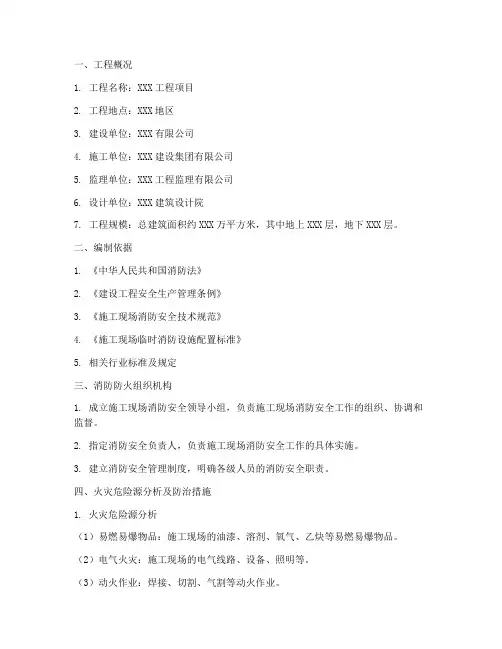

一、工程概况1. 工程名称:XXX工程项目2. 工程地点:XXX地区3. 建设单位:XXX有限公司4. 施工单位:XXX建设集团有限公司5. 监理单位:XXX工程监理有限公司6. 设计单位:XXX建筑设计院7. 工程规模:总建筑面积约XXX万平方米,其中地上XXX层,地下XXX层。

二、编制依据1. 《中华人民共和国消防法》2. 《建设工程安全生产管理条例》3. 《施工现场消防安全技术规范》4. 《施工现场临时消防设施配置标准》5. 相关行业标准及规定三、消防防火组织机构1. 成立施工现场消防安全领导小组,负责施工现场消防安全工作的组织、协调和监督。

2. 指定消防安全负责人,负责施工现场消防安全工作的具体实施。

3. 建立消防安全管理制度,明确各级人员的消防安全职责。

四、火灾危险源分析及防治措施1. 火灾危险源分析(1)易燃易爆物品:施工现场的油漆、溶剂、氧气、乙炔等易燃易爆物品。

(2)电气火灾:施工现场的电气线路、设备、照明等。

(3)动火作业:焊接、切割、气割等动火作业。

(4)高温作业:施工现场的混凝土浇筑、高温熔炼等。

2. 防治措施(1)易燃易爆物品:建立严格的物品管理制度,确保易燃易爆物品存放安全,禁止在施工现场吸烟、使用明火。

(2)电气火灾:加强电气线路、设备的检查和维护,确保线路安全,禁止私拉乱接电线。

(3)动火作业:制定动火作业审批制度,严格控制动火作业,确保动火作业现场安全。

(4)高温作业:加强高温作业现场的安全防护措施,确保作业人员安全。

五、施工现场防火措施1. 临时用房防火(1)临时用房应采用不燃或难燃材料建造,屋顶采用不燃材料。

(2)临时用房内禁止存放易燃易爆物品。

2. 在建工程防火(1)在建工程应定期进行防火检查,及时消除火灾隐患。

(2)加强施工现场的通风、散热措施,降低火灾风险。

3. 消防器材配置(1)施工现场应配备足够的消防器材,包括灭火器、消防水带、消防泵等。

(2)消防器材应放置在明显位置,便于取用。

消防施工方案(精选3篇)

消防施工方案消防施工方案是指在进行建筑施工时,考虑到消防安全因素,采取的一系列预防和措施。

下面将介绍三篇消防施工方案。

消防施工方案一技术交底1.施工前,在施工现场组织技术交底,对消防施工方案进行详细说明;2.施工单位要按照方案施工,严禁出现违反消防规定的情况; 3.如有紧急情况,施工单位要及时向消防部门汇报,并听取专业消防人员意见。

施工阶段1.在施工现场,每层建筑、每个作业面设立现场消防安全员,负责现场消防安全管理工作; 2.电缆、电线须按照规定间隔并设置防火卷帘; 3.危险品或易燃易爆物料须按照规定分类储存并设置报警、隔离和灭火设施; 4.在现场施工车辆通行道路或物料移动通道,设置消防设施,并保持畅通和无遮挡状态; 5.所有作业面须配备灭火器,并进行培训,掌握正确使用方法。

施工完工后1.施工单位完成作业后应召集业主及物业代表,对消防设施进行验收;2.确认消防设施配置和功能齐全; 3.消防安全办公室及物业公司要全面检查、排查隐患、整改不合格项; 4.若发现问题,应实行停工整改、限期整改等措施。

消防施工方案二施工现场管理1.施工现场要分区管理,水、电、气、热、线、管等要分别设置标示;2.消防通道要设置完整、灵活,且不能用作临时杂物堆放; 3.易燃物品和危险品储存统一放置,并远离热点、明火和电弧等。

4.吊装、起重要做好安全防范措施,同时不得与消防通道和消火栓管道或高压线有交叉或接触; 5.禁止随意移动室外灭火器。

施工材料管理1.施工材料进场要经过检查,若发现存在问题应及时退回;2.易燃及有毒有害、危险物品的进出要有专人负责,全程加强看管;3.施工现场应配备防火材料,随时保持防火工具、设备的完好性和制动性。

施工阶段的消防措施1.施工现场要设置监控系统,对危险区域、易燃物质、火源等进行全天候监管;2.在临近消防设施的区域如楼梯口、消防通道、室内出入口等设置水枪;3.各作业面地面及墙面周围应留出一定间距,安装不小于4.5L的消防器材。

消防施工方案(通用6篇)

消防施工方案(通用6篇)消防施工方案1一、工程概况同邦国际城7、8楼消防工程消防工程, xx楼共xx层(地下x层地上x层)xx楼消防系统包括自动报警系统、喷淋系统、消火栓系统、应急照明系统、上述系统分别分布在xx楼的地下x层地上x层~x层xx楼高度为M系统中的消防泵房消防水池消防水箱及消防控制中心均设在xx楼楼内)本工程建设单位:xxx。

二、编制依据1、xxxxxxxxxxxx消防改造工程施工蓝图;2、现行的国标、消防系统施工验收规范及重庆市地方标准;(1)《火灾自动报警系统施工及验收规范》(GB50166—92)(2)《自动喷水灭火系统施工及验收规范》(GB50261—96)(3)《火灾自动报警系统检验规范》(DB21/T1204/20__(请自填))(4)《自动喷水灭火系统检验规范》(DB21/T1205/20__(请自填))(5)《室内消火栓系统检验规程》(DB21/T1207/20__(请自填))三、施工范围:(1)火灾自动报警系统;(2)防排烟系统线路敷设;(3)自动喷淋灭火系统;(4)室内消火栓系统;(5)消防应急照明疏散系统(不包括地下室及一层的预埋预下);(6)泵房、水箱间安装;(7)泵房、水箱间动力配电;(8)室内水泵接合器井的砌筑以及土石方工程量、电气预埋电线管工程量。

四、施工准备1、技术准备(1)熟悉图纸、领会设计意图、进行图纸会审、组织操作工人进行技术交底。

(2)编制施工组织设计, 制定先进的施工方法和有效的组织措施, 确保工程质量优良, 安全文明作业和施工。

(3)按施工图纸及公司制定的质量管理细则, 编制技术措施、工艺标准, 保证工程质量达到预期目标。

2、劳动力的准备根据工程进度要求,各工种人员分批进场,并且人员都要经过严格的工种培训和安全培训,持证上岗,达到良好的操作技能。

(见人员配置表、劳动力计划表)3、机械设备的准备对所有的机械设备在安装使用前, 都要集中维修和保养, 以保持完好的状态, 建立统一的机械设备台帐, 集中管理机械统筹进场, 安装、使用、维修和保养, 并建立相应的岗位责任制度。

消防专项施工方案(1)

消防专项施工方案(1)一、背景和目的为保障建筑和工程施工现场的消防安全,特制定本专项施工方案,确保在施工过程中做好消防措施,防范和应对火灾等突发情况,保障施工人员和周边居民的生命财产安全。

二、施工现场消防整治1.清除施工现场周围易燃材料,保持安全防火通道畅通。

2.检查施工现场消防设施是否齐全完好,及时修缮消防设备。

3.设置合格消防器材,如灭火器、消防栓等,摆放位置标识清晰。

4.保持施工现场整洁,防止垃圾积存引发火灾。

三、施工人员消防培训1.组织施工人员进行消防培训,提高防火意识和应急处理能力。

2.定期组织消防演练,熟悉消防器材使用方法,提高应对火灾的能力。

四、消防预案制定1.制订详细的消防预案,包括火灾报警、疏散逃生、灭火方法等内容。

2.确定各责任人员的职责和应急联系方式,建立健全消防应急机制。

五、施工现场安全检查1.定期开展消防安全检查,确保施工现场消防设施完好。

2.对消防设施进行定期检测和维护,确保其正常使用。

3.对施工现场火灾隐患进行排查和整改,减少火灾风险。

六、应急处置1.一旦发生火灾事故,立即启动应急预案,迅速疏散人员,报警并组织灭火。

2.配备专业消防人员参与应急处置,确保火灾得以迅速控制。

3.做好事后处理工作,调查火灾原因,制定防范措施,避免再次发生类似事故。

七、总结与展望消防工作是保障施工安全的重要组成部分,只有做好消防工作,才能有效降低施工现场火灾的发生概率,确保人员和财产的安全。

未来,我们将进一步加强消防安全管理,在建筑施工中做到更加细致周全,为消防安全作出更大贡献。

以上是关于消防专项施工方案(1)的相关内容,希望能够为大家提供有益的参考,共同致力于消防安全工作的持续改进和提高。

施工现场消防安全隐患专项排查整治实施计划

施工现场消防安全隐患专项排查整治实施计划全文共四篇示例,供读者参考第一篇示例:施工现场消防安全一直是工程建设中的重要环节,关系到施工人员和现场设施的安全。

随着城市建设的不断发展,施工现场消防安全隐患也日益凸显。

为了有效排查整治施工现场消防安全隐患,提升施工现场的消防安全水平,特制定了《施工现场消防安全隐患专项排查整治实施计划》,具体内容如下:一、总体目标:确保施工现场消防安全隐患得到全面排查整治,消防设施设备完善,施工人员消防安全意识提升,实现施工现场消防安全零事故。

二、组织领导:成立由总经理牵头的施工现场消防安全隐患排查整治领导小组,全面负责本次工作的组织、协调和监督。

每个施工单位要设立消防安全管理负责人,配备必要的专业人员。

三、工作步骤:1. 制定计划:根据施工现场实际情况,制定详细的排查整治计划,明确任务分工和工作时间节点。

2. 排查隐患:对施工现场进行全面排查,重点关注电气设备、用火用电、易燃易爆物品堆放等消防隐患,及时记录并整理。

3. 制定整改方案:根据排查结果,制定相应的整改方案,明确整改措施、责任单位和完成时间。

4. 实施整改:各责任单位按照整改方案,积极开展消防隐患整改,确保整改措施的有效性和时效性。

5. 审核验收:由专业消防机构对各施工单位的整改情况进行审核验收,确保整改措施的有效性和合规性。

6. 宣传教育:加强消防安全宣传教育,提升施工现场员工的消防安全意识和应急处置能力。

四、工作重点:1. 加强消防设施设备维护保养,确保消防设施运行正常。

2. 严格控制用火用电,规范操作流程,避免火灾危险。

3. 加强易燃易爆物品管控,规范堆放和使用,避免火灾事故发生。

4. 定期组织消防演练,提升施工现场员工的应急处置能力。

五、工作措施:2. 定期巡查施工现场,及时发现和处理消防隐患。

3. 配备必要的消防设备和器材,确保施工现场的消防安全设施齐全。

4. 开展消防安全检查,发现问题及时整改,防患于未然。
