更换在施工程中标项目经理申请表
办理项目经理(安全员)解锁、变更办事指南

办理项目经理(安全员)解锁、变更办事指南项目经理(安全员)解锁、变更办理指南一、受理依据1、《广西壮族自治区建筑市场诚信卡管理暂行办法》的通知(桂建管[2013]17号)2、《关于对广西建筑市场诚信卡有关问题解释说明的函》(桂建函[2014]912号)3、《关于加强广西建筑业企业诚信信息库日常维护管理的通知》(桂建管[2014]25号)4、《关于调整变更中标通知书事项和建筑业企业诚信库诚信卡解卡锁卡事项管理工作的通知》(南建招投标[2016]1号)二、受理情形及所需材料1、当主体工程竣工或完成中标工程合同约定工程内容的90%以上工程量(剩余部分为非关键性或非复杂型技术工程;合同以外变更增加的项目同上对待;)。
注:“主体工程竣工”适用于房建项目,是指完成了主体结构分部工程施工并出具参建各方签字确认合格的《主体结构分部工程质量验收报告》;“完成中标工程合同约定工程内容的90%以上工程量”适用于市政项目,以经过项目总监理工程师审核确认完成的工程量为准。
为确保建筑施工生产安全,本条款规定的“当主体工程竣工或完成中标工程合同约定工程内容的90%以上工程量时可按有关要求对持卡人进行诚信卡解锁”中的“持卡人”仅针对项目经理,项目专职安全员的诚信卡解锁不适用于此款规定。
项目专职安全员必须在项目完成中标工程合同约定的全部工程内容(包括合同以外变更增加的内容)后方可进行解锁。
所需材料:(1)《广西建筑市场诚信卡解锁申请表》;一式两份(2)《中标通知书》(核原件留存复印件1份并加盖单位公章);(3)施工单位的申请报告(原件1份,说明工程基本情况、建设进度、预验收的时间),建设单位应在申请报告上签署意见,确认申请报告内容属实并同意解锁,申请报告需加盖施工(监理)、建设单位公章,在市级建设工程监督系统中无法查询工程进度的项目,须由质量安全监督机构出具的关于项目经理解锁的核查意见;(4)由监理单位或建设单位组织的工程质量预验收意见(表)或竣工验收证书(备案表);(核原件留存复印件1份并加盖单位公章);(5)符合解锁条件的其他相关证明材料。
关于更换在施工程项目经理等有关事项的通知

关于恢复项目经理投标资格和更换在施工程项目经理等有关事项的通知建筑办便函[2006]4号各区、县建委,各有关单位:我市于2006年正式启用项目经理IC卡后,对加强建筑施工企业项目经理从业行为管理,整顿和规范建筑市场秩序发挥了重要作用。
现就项目经理IC卡使用过程中,恢复项目经理投标资格和变更在施工程项目经理的有关事项通知如下:一、关于恢复项目经理投标资格工程竣工后,经验收合格的,施工企业可向市建委申请解除IC卡锁定,恢复项目经理的投标资格。
由施工企业持项目经理IC卡,前往市行政许可服务中心二楼84号窗口申请办理。
申请时提交下列材料:1、《天津市建筑施工企业恢复项目经理投标资格申请表》(可从网上下载,网址:);2、工程中标通知书;3、建设工程施工承包合同;4、建设工程竣工验收证明等材料。
二、关于更换在施工程项目经理依据《天津市建筑市场管理条例》等有关法规规定,建筑施工企业不得随意更换已中标的在施工程项目经理。
对于确因特殊原因需要更换在施工程项目经理的,需经建设单位同意并到市建委办理有关备案手续,经批准后方可更换。
由施工企业持项目经理IC卡前往市工程建设交易服务中心二楼资质资格窗口申请办理。
申请时须提交下列材料:1、《天津市建筑施工企业在施工程项目经理变更备案表》(可从网上下载,网址:);2、工程中标通知书;3、变更项目经理后的建设工程施工承包合同等材料。
凡是未经批准擅自中途更换项目经理的,现场监理公司应责令其退出施工现场,对于不服从监理指令的,监理公司应及时向建设市场监察机关报告,建设行政主管部门将依法予以查处。
三、本通知自2006年3月1日起执行。
特此通知天津市建设管理委员会建筑业办二OO六年二月二十八日附:1、天津市建筑施工企业恢复项目经理投标资格申请表2、天津市建筑施工企业恢复项目经理投标资格办理流程3、天津市建筑施工企业在施工程项目经理变更备案表。

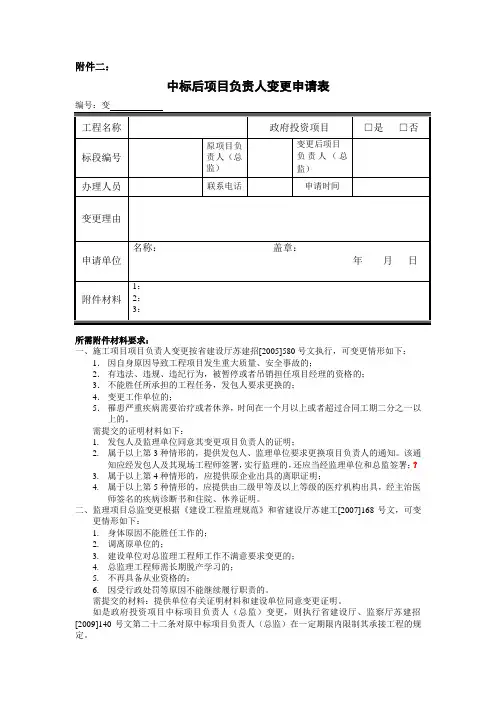

中标后项目经理变更函

附件二:
中标后项目负责人变更申请表
所需附件材料要求:
一、施工项目项目负责人变更按省建设厅苏建招[2005]580号文执行,可变更情形如下:
1.因自身原因导致工程项目发生重大质量、安全事故的;
2.有违法、违规、违纪行为,被暂停或者吊销担任项目经理的资格的;
3.不能胜任所承担的工程任务,发包人要求更换的;
4.变更工作单位的;
5.罹患严重疾病需要治疗或者休养,时间在一个月以上或者超过合同工期二分之一以上的。
需提交的证明材料如下:
1.发包人及监理单位同意其变更项目负责人的证明;
2.属于以上第3种情形的,提供发包人、监理单位要求更换项目负责人的通知。
该通
知应经发包人及其现场工程师签署,实行监理的,还应当经监理单位和总监签署;?
3.属于以上第4种情形的,应提供原企业出具的离职证明;
4.属于以上第5种情形的,应提供由二级甲等及以上等级的医疗机构出具,经主治医
师签名的疾病诊断书和住院、休养证明。
二、监理项目总监变更根据《建设工程监理规范》和省建设厅苏建工[2007]168号文,可变
更情形如下:
1.身体原因不能胜任工作的;
2.调离原单位的;
3.建设单位对总监理工程师工作不满意要求变更的;
4.总监理工程师需长期脱产学习的;
5.不再具备从业资格的;
6.因受行政处罚等原因不能继续履行职责的。
需提交的材料:提供单位有关证明材料和建设单位同意变更证明。
如是政府投资项目中标项目负责人(总监)变更,则执行省建设厅、监察厅苏建招[2009]140号文第二十二条对原中标项目负责人(总监)在一定期限内限制其承接工程的规定。
项目经理(专职安全员)解锁、变更办事指南

项目经理(专职安全员)解锁、变更办事指南项目经理(专职安全员)解锁、变更办理指南一、受理情形及所需材料1、工程竣工验收。
注:只受理市级工程监督系统中工程进度显示为竣工验收状态的解锁。
所需材料:(1)《广西建筑市场诚信卡解锁申请表》;一式两份;(2)《中标通知书》(核原件留存复印件1份并加盖单位公章);(3)施工单位的申请报告(原件1份,说明工程基本情况、建设进度、预验收的时间),建设单位应在申请报告上签署意见,确认申请报告内容属实并同意解锁,申请报告需加盖施工、监理、建设单位公章;(4)符合解锁条件的其他相关证明材料。
2、处罚已执行完毕后方可解锁。
所需材料:(1)《广西建筑市场诚信卡解锁申请表》,一式两份;(2)《中标通知书》(核原件留存复印件1份并加盖单位公章);(3)施工单位的申请报告(原件1份,说明工程基本情况、被处罚事由、处罚执行的时间),建设单位应在申请报告上签署意见,确认申请报告内容属实并同意解锁,申请报告需加盖施工、监理、建设单位公章,以及质量安全监督机构出具的关于项目经理解锁的核查意见;(4)处罚决定书及相关整改回复单;(5)符合解锁条件的其他相关证明材料。
3、由于招标人的原因导致工程在合同备案后3个月内、或连续停工3个月不能施工的。
所需材料:(1)《广西建筑市场诚信卡解锁申请表》,一式两份;(2)《中标通知书》(核原件留存复印件1份并加盖单位公章);(3)施工(监理)单位的申请报告(原件1份,说明工程基本情况、建设进度、停工原因,如未办理施工许可证或质量安全登记也应说明原因),建设单位应在申请报告上签署意见,确认申请报告内容属实并同意解锁,申请报告需加盖施工、监理、建设单位公章,出具的关于项目经理(安全员)解锁的核查意见;(4)符合解锁条件的其他相关证明材料。
4、临时解锁。
注:需要符合以下5种情形之一:(1)单体建筑5000平方米以下的2个相邻工程(工程相距3公里内);2. 与工程主体结构无关,属于小型专业工程;3. 同一建设项目的其他专业分包工程;4. 同一工作区域内,同一建设单位分期建设的项目;5. 非复杂型技术要求的其他工程,投资额在100万元以下的。

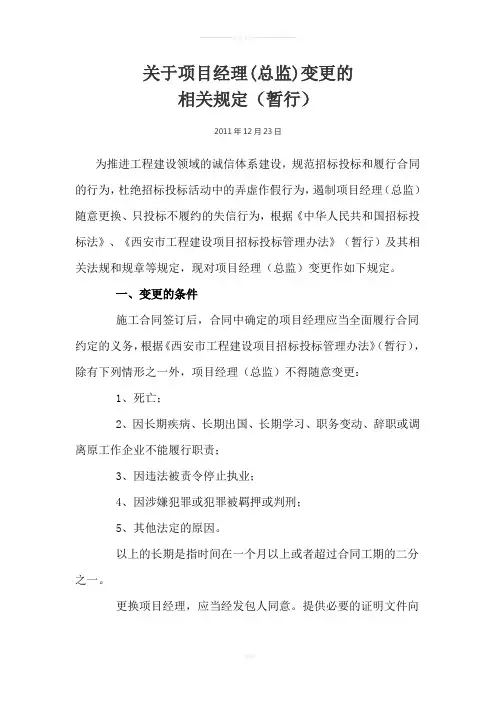

关于项目经理变更文件

关于项目经理(总监)变更的相关规定(暂行)2011年12月23日为推进工程建设领域的诚信体系建设,规范招标投标和履行合同的行为,杜绝招标投标活动中的弄虚作假行为,遏制项目经理(总监)随意更换、只投标不履约的失信行为,根据《中华人民共和国招标投标法》、《西安市工程建设项目招标投标管理办法》(暂行)及其相关法规和规章等规定,现对项目经理(总监)变更作如下规定。
一、变更的条件施工合同签订后,合同中确定的项目经理应当全面履行合同约定的义务,根据《西安市工程建设项目招标投标管理办法》(暂行),除有下列情形之一外,项目经理(总监)不得随意变更:1、死亡;2、因长期疾病、长期出国、长期学习、职务变动、辞职或调离原工作企业不能履行职责;3、因违法被责令停止执业;4、因涉嫌犯罪或犯罪被羁押或判刑;5、其他法定的原因。
以上的长期是指时间在一个月以上或者超过合同工期的二分之一。
更换项目经理,应当经发包人同意。
提供必要的证明文件向原施工合同备案部门备案。
选派不低于原项目经理资格条件的人员作为继任项目经理。
二、备案需提供的资料1、更换属于职务变动、辞职或调离原工作企业情形的,备案时应当提供原企业出具的职务变动文件、辞职批准文件和调令;2、更换属于长期疾病情形的,备案时应当提供医疗机构出具、经主治医师签名的疾病诊断书和具体的住院、休养时间;3、更换属于长期出国、长期学习情形的,备案时应当提供出国和学习的证明文件;4、更换属于死亡、违法被责令停止执业、因涉嫌犯罪或犯罪被羁押或判刑、其他法定原因情形的,备案时应当提供相关的证明文件。
三、备案程序1、施工单位填写“更换项目经理(总监)申请表”;2、申请表需建设单位填写意见并加盖公章;3、招标监管部门填写“更换项目经理(总监)备案表”;4、备案表需项目监管人、招标监管负责人签字;5、备案表需加盖招标监管部门公章。
四、诚信档案的记录1、该工程的业绩记入变更后的项目经理的信用档案,原项目经理的业绩取消;2、因死亡、职务变动、辞职或调离原工作企业、违法被责令停止执业和涉嫌犯罪或犯罪被羁押或判刑原因变更的,原项目经理在原企业信用档案中撤销;3、因长期疾病、长期出国、长期学习和其他法定的原因变更的,应当将变更原因记入原项目经理个人的信用档案,并予以公布。
项目经理(总监)更换与解锁办事指引20091014

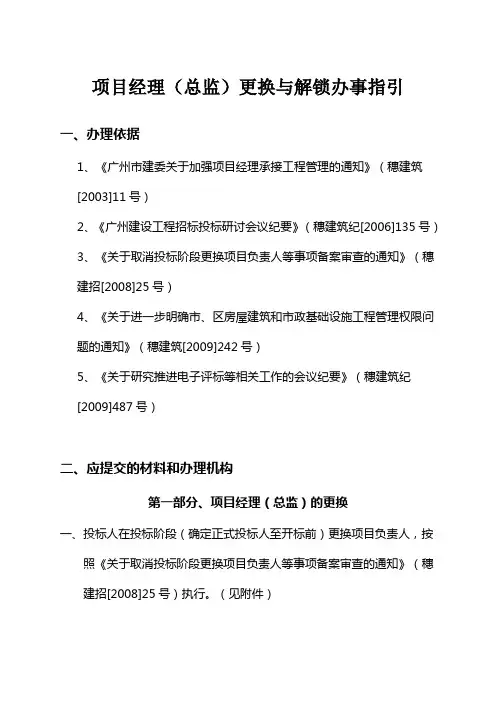

项目经理(总监)更换与解锁办事指引
一、办理依据
1、《广州市建委关于加强项目经理承接工程管理的通知》(穗建筑
[2003]11号)
2、《广州建设工程招标投标研讨会议纪要》(穗建筑纪[2006]135号)
3、《关于取消投标阶段更换项目负责人等事项备案审查的通知》(穗
建招[2008]25号)
4、《关于进一步明确市、区房屋建筑和市政基础设施工程管理权限问
题的通知》(穗建筑[2009]242号)
5、《关于研究推进电子评标等相关工作的会议纪要》(穗建筑纪
[2009]487号)
二、应提交的材料和办理机构
第一部分、项目经理(总监)的更换
一、投标人在投标阶段(确定正式投标人至开标前)更换项目负责人,按
照《关于取消投标阶段更换项目负责人等事项备案审查的通知》(穗建招[2008]25号)执行。
(见附件)
二、投标人自确定中标起至工程取得《工程施工质量验收监督意见书》前
更换项目负责人的,请提供变更后的施工许可证或经工程管辖建设行政主管部门批准的书面材料,到交易中心信息开发管理部办理。
三、项目总监的更换参照项目经理执行。
第二部分、办理项目经理(总监)解锁
注:建设单位加具解锁意见时,必须加盖与中标通知书登记一致的建设单位公章,不受理其下属科室的章。
如项目有代建单位,可由代建单位盖章即可。
对于项目中标时的原建设单位目前已经撤销的情况,可由该项目的当前产权单位加具解锁意见。
二、项目总监的解锁参照项目经理执行。
附件:《关于取消投标阶段更换项目负责人等事项备案审查的通知》(穗建招[2008]25号)
广州建设工程交易中心
二○○九年十月十五日。
项目经理更换审批表

原项目经理
施工企业
新项目经理
施工企业
工程名称
建设单位
工程类别
工程规模
工程地址
联系电话
开工时间
年月日
竣工时间
年月日
监督部门及注册编号
招标工程编号
序号
更换项目经理)
1
项目经理长期缺岗、缺位
出勤考核、有关部门责令更换证明等资料
锁定至工程竣工后6个月
2
身体原因不能胜任项目管理工作
市级及以上医院的住院证明
锁证3个月
3
劳动合同到期不再续签、劳动合同解除或终止
相关劳动合同解除或终止证明
锁证至工程竣工
4
建设单位同意更换
建设单位书面报告
暂离加锁
中标通知发出3个月,工程仍未开工
中标通知书、建设、监理书面证明
新项目中标,施工企业应在原项目开工(复工)前更换原项目经理
非承包方原因致使工程项目停工超过120天(含)
建设、监理书面证明
提交资料(附后)
1、更换原因证明材料;2、原项目经理任职资格文件;3、新任项目经理任职资格文件;4、招标办已扫描入网的新任项目经理履职承诺书。
总站科长/区站站长签证
年月日
总站站长签证
年月日
建委分管主任签证
年月日
说明:
天津市建筑施工企业在施工程项目经理变更备案表

编号:
工
程
概
况
工程名称及标段号
工程类别和结构类型
工程规模和工程造价
招标部门和中标编号
开工日期和竣工日期
施工许可证号
建设单位名称
施工单位名称
目前施工进度
更换项目经理情况
原中标项目经理
新更换项目经理
姓名
资质证书编号
姓名
资质证书编号
更换项目经理原因
施工单位意见
(盖 章)
4、上面1~2项附件材料全部采用复印件,并一律使用A4(210×297mm)型纸装订成册。附件材料的原件由有关人员核验后,加盖“原件已审”印章。
年 月 日
建设单位意见
(盖 章)
年 月 日
合同备案管理部门意见
(盖 章)
年 月 日
市级
建设行政主管部门意见
(盖 章)
年 月 日
注:1、本表用于建筑施工企业办理更换在施工程项目经理备案。
2、本表上半部分由施工单位填写。
3、企业申报此表时,须同时申报有关附件材料:
(1)、工程中标Βιβλιοθήκη 知书;(2)变更项目经理后的建设工程施工合同等材料;
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
工程项目名称及标段:
建设单位名称 施工(监理) 单位名称 项目工期起止时间 申请变更事项 原项目经理 (项目总监) 变更后项目经理 (项目总监) 增加项目副经理 姓名 姓名 姓名 □变更项目经理
工程地点 建设规模 (中标价)
□变更项目总监 专业 专业 专业
□增加人员
资质等级及证号 资质等级及证号 资质等级及证号
3、项目副经理应是本单位注册建造师(或三级项目经理),要求增加时应提供劳动 合同及养老保险证明,并质押建造师注册证书。
申请表
监
□增加人员
安全事故的 销担任项目经理资格 更换 理工程师签署盖章) 证明) 一个月以上或者超过合同 以上等级的医疗机构出具 休养证明) 理协助管理
人(签字): 年 月 日
设行政主管部门批准,并
施工(监理)企业盖章 法定代表人签字:
业主项目负责人(签字): 年 月 日 年 月 日
备注:1、此表由施工单位(或监理单位)填写,经建设单位同意,报建设行政主管部门批准,并 由建设行政主管部门上网登录公示。 2、更换后的项目经理或总监理工程师不得低于中标的项目经理或总监理工程师的主要条 件,且注册证书原件交交易中心保管。
申请变更原因
□因自身原因导致工程项目发生重大质量、安全事故的 □有违法、违规、违纪行为,被暂停或者吊销担任项目经理资格 □不能胜任所承担的工程任务,发包人要求更换 (应提供发包人要求更换的通知并经总监理工程师签署盖章) □变更工作单位(应提供原单位出具的离职证明) □罹患严重疾病需要治疗或者修养,时间在一个月以上或者超过合同 工期二分之一以上(应提供由二级甲等及以上等级的医疗机构出具 、经主治医师签名的疾病诊断书和住院、休养证明) □工程标段多或工程量较大,增加项目副经理协助管理 建设单位意见加时应提供劳动
