二次工作安全措施票

二次工作安全措施票
序号
执行
安全措施内容
恢复
备注
1、此票不能代替工作票;
2、此票与工作票同步使用。
执行人:监护人:恢复人:监护人:
参考文件:RL-C01-0011表单编号:RD-C01-0040
二次工作安全措施票
二次工作安全措施票(A4票样)
单位对应工作票编号
被试设备名称
工作负责人
工作时间Biblioteka 月日工作票签发人工作条件:
1.一次设备运行情况:
2.被试保护作用的断路器:
3.被试保护屏上的运行设备:
4.被试保护屏、端子箱与其它保护连接线:
安全措施:包括应打开及恢复压板、直流线、交流线、信号线、联锁线和联锁开关等,按工作顺序填用安全措施

二次安全措施票培训

二次安全措施票培训

相关法规与标准要求
法规要求
二次安全措施票的执行需符合国家及行业相关法规要求,如《电力安全工作规 程》等。
标准要求
二次安全措施票的编写、审核、执行等环节需符合企业及行业标准要求,确保 措施票的有效性和可操作性。同时,应关注最新标准动态,及时更新和完善措 施票内容。
02
二次安全措施票编制要点
编制前准备工作
全。
加强员工安全培训和教育是提高安全意 识的有效途径。企业应定期对员工进行 安全培训和教育,提高员工的安全意识 和技能水平,增强员工的安全责任感和
自我保护能力。
建立健全安全管理制度和体系是保障企 业安全稳定发展的基础。企业应建立完 善的安全管理制度和体系,明确各级管 理人
演讲人:
xx年xx月xx日
• 二次安全措施票基本概念 • 二次安全措施票编制要点 • 现场执行过程中的注意事项 • 典型案例分析与经验分享 • 培训考核与持续改进计划
目录
01
二次安全措施票基本概念
定义与作用介绍
定义
二次安全措施票是指在电力系统中进 行二次设备检修、调试、试验等工作 时,为确保工作人员和设备安全而采 取的一种预防性安全措施的文件。
作用
明确二次设备工作的任务、危险点、 安全措施及注意事项,规范工作人员 的行为,防止误操作、误碰、误动等 不安全事件发生。
适用范围及对象
适用范围
适用于电力系统中的发电厂、变 电站、换流站等场所的二次设备 检修、调试、试验等工作。
适用对象
所有参与二次设备工作的人员, 包括工作负责人、工作许可人、 工作监护人和工作班成员等。
明确工作任务和范围
在编制二次安全措施票前,需要明确 具体的工作任务、工作地点、工作时 间以及涉及的安全措施范围。

变电II种工作票安全措施及注意事项

变电II种工作票安全措施及注意事项

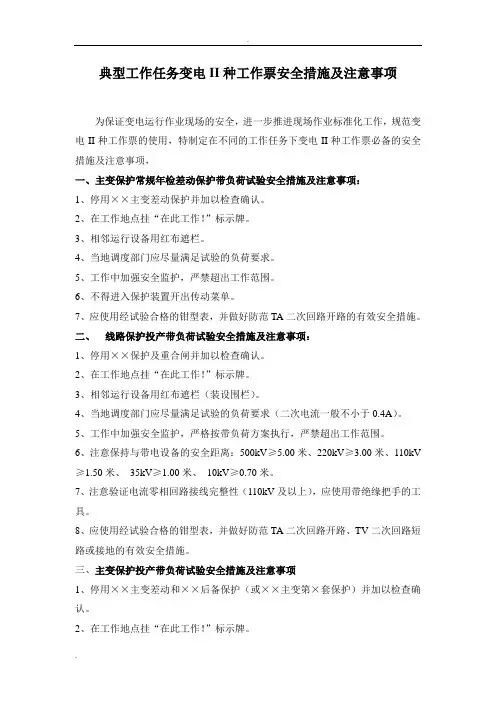

典型工作任务变电II种工作票安全措施及注意事项为保证变电运行作业现场的安全,进一步推进现场作业标准化工作,规范变电II种工作票的使用,特制定在不同的工作任务下变电II种工作票必备的安全措施及注意事项,一、主变保护常规年检差动保护带负荷试验安全措施及注意事项:1、停用××主变差动保护并加以检查确认。

2、在工作地点挂“在此工作!”标示牌。

3、相邻运行设备用红布遮栏。

4、当地调度部门应尽量满足试验的负荷要求。

5、工作中加强安全监护,严禁超出工作范围。

6、不得进入保护装置开出传动菜单。

7、应使用经试验合格的钳型表,并做好防范TA二次回路开路的有效安全措施。

二、线路保护投产带负荷试验安全措施及注意事项:1、停用××保护及重合闸并加以检查确认。

2、在工作地点挂“在此工作!”标示牌。

3、相邻运行设备用红布遮栏(装设围栏)。

4、当地调度部门应尽量满足试验的负荷要求(二次电流一般不小于0.4A)。

5、工作中加强安全监护,严格按带负荷方案执行,严禁超出工作范围。

6、注意保持与带电设备的安全距离:500kV≥5.00米、220kV≥3.00米、110kV ≥1.50米、35kV≥1.00米、10kV≥0.70米。

7、注意验证电流零相回路接线完整性(110kV及以上),应使用带绝缘把手的工具。

8、应使用经试验合格的钳型表,并做好防范TA二次回路开路、TV二次回路短路或接地的有效安全措施。

三、主变保护投产带负荷试验安全措施及注意事项1、停用××主变差动和××后备保护(或××主变第×套保护)并加以检查确认。

2、在工作地点挂“在此工作!”标示牌。

3、相邻运行设备用红布遮栏(装设围栏)。

4、当地调度部门应尽量满足试验的负荷要求(主变各侧能带上1/3额定负荷)。

5、工作中加强安全监护,严格按带负荷方案执行,严禁超出工作范围。

二次安措票(案例)

二次安措票(案例)

11
断开1UK2(1ZKK2)II母线电压小空开

12
断开I母线电压回路:UD1、2、3、7连接片

13
断开II母线电压回路:UD4、5、6、8连接片

执行人:XXX监护人:XXX恢复人:XXX监护人:XXX
二次工作安全措施票
单位济南供电公司编号0001
被试设备名称
济南变电站220kV母线保护(BP-2CS)
工作负责人
XXX
工作时间
2014年11月25日
签发人
XXX
工作内容:220kV母线保护校验
安全措施:包括应打开及恢复压板、直流线、交流线、信号线、联锁线和联锁开关等,按工作顺序填用安全措施
序号
执行
安全措施内容
6
拆开各支路跳闸连线并用绝缘胶布包好:
1C1D-1C6D1、4端子
7
拆开各支路失灵启动连线并用绝缘胶布包好:1C1D-1C6D7、13端子
8
短接各支路电流回路:1I1D-1I6D1、2、3、4端子
9
断开各支路电流回路:1I1D-1I6D1、2、3、4连接片
10
断开1UK1(录压板、空开原始位置
2

退出所有支路跳闸出口压板:1C1LP1、1C2LP1、1C3LP1、1C4LP1、1C5LP1、1C6LP1
3

退出所有保护功能压板:1KLP1、1KLP2、1KLP3、1KLP6、1KLP7、1KLP8
4

投入检修压板:1KLP9
5

检查保护装置无异常信号显示

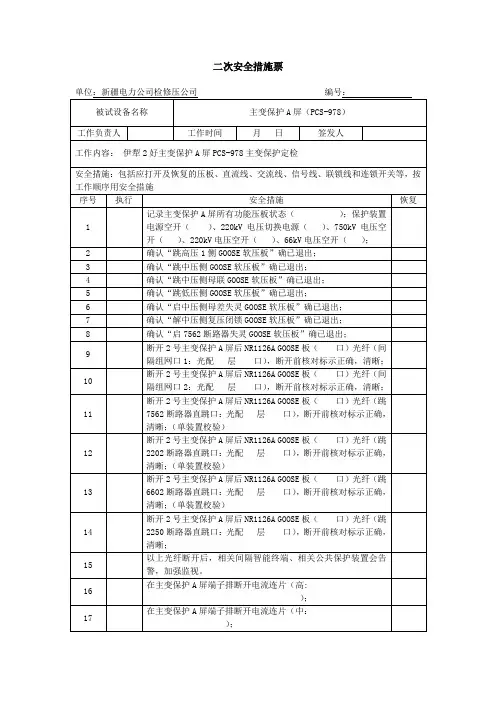

二次工作安全措施票(主变)

二次工作安全措施票(主变)
13
断开2号主变保护A屏后No.4GOOSE板( 口)光纤(跳6602断路器直跳口:光配 层 口),断开前核对标示正确,清晰;(单装置校验)
14
断开2号主变保护A屏后No.4GOOSE板( 口)光纤(跳2250断路器直跳口:光配 层 口),断开前核对标示正确,清晰;
15
以上光纤断开后,相关间隔智能终端、相关公共保护装置会告警,加强监视。
5
确认“GOOSE跳低压侧压板”确已退出;
6
确认“GOOSE启中压侧母差失灵压板”确已退出;
7
确认“GOOSE解中压侧复压闭锁压板”确已退出;
8
确认“GOOSE启7562断路器失灵压板”确已退出;
9
断开2号主变保护A屏后No.4GOOSE板( 口)光纤(间隔组网口1:光配 层 口),断开前核对标示正确,清晰;
22
在主变本体汇控柜内打开至750稳控2屏的电流回路连片( ),并将用红色绝缘胶布封死;(主变停电检修)
23
在主变本体汇控柜内打开至220稳控1屏的电流回路连片( ),并将用红色绝缘胶布封死;(主变停电检修)
24
在主变本体汇控柜内打开至220稳控2屏的电流回路连片( ),并将用红色绝缘胶布封死;(主变停电检修)
25
在主变中压侧端子箱内打开至220母线保护A屏电流端子( ),并将用红色绝缘胶布封死;(主变停电检修)
26
在主变中压侧端子箱内打开至220母线保护B屏电流端子( ),并将用红色绝缘胶布封死;(主变停电检修)
27
检查确已拉开主变保护A屏高压侧电压空开( )、中压
侧电压空开( )、低压侧电压空开( ),将用
16
在主变保护A屏端子排断开电流连片(高:
);

电力作业各类工作票模板

电力作业各类工作票模板

附表1:变电第一种工作票格式******供电局变电第一种工作票工作单位:编号:1.工作负责人(监护人):班组:2.工作班成员(不包括工作负责人):共人3.工作地点(变配电站名称及设备双重名称):4.工作任务5、计划工作时间:自年月日时分至年月日时分6.安全措施(必要时可附页绘图说明)*已执行栏目及接地线编号由工作许可人填写7.许可开始时间:年月日时分工作许可人签名:工作负责人签名:8、确认工作负责人布置的工作任务和安全措施9.工作负责人及工作人员变动:原工作负责人离去,变更为工作负责人变动时间:年月日时分工作票签发人:工作许可人:工作人员变动情况(增减人员姓名、变动日期及时间):工作负责人签名:10.工作票延期有效期延长到:年月日时分工作负责人签名:工作许可人签名:11.每日开工和收工时间(使用一天的工作票不必填写)12.工作终结:全部工作于年月日时分结束,设备及安全措施已恢复至开工前状态,工作人员已全部撤离,材料工具已清理完毕,工作终结。

工作负责人签名:工作许可人签名:13、工作票终结:临时遮栏、标示牌已拆除,常设遮栏已恢复。

未拆除接地共组、接地刀闸共把、绝缘挡板(罩)共块,已汇报调度值班员。

工作许可人:年月日时分14.备注:(可汇图可写文字说明)附表2:变电站(发电厂)第二种工作票格式******供电局变电第二种工作票工作单位:编号:1、工作负责人(监护人):班组:2、工作班成员:(不包括工作负责人) 共人3、工作的变配电站名称及设备双重名称:4、工作任务5、计划工作时间:自年月日时分至年月日时分6、工作条件(停电或不停电,或临近及保留带电设备名称):7、注意事项(安全措施):工作票签发人签名:签发日期年月日时分8、补充安全措施(工作许可人填写)9、许可工作时间:年月日时分工作许可人签名:工作负责人签名:10、确认工作负责人布置的工作任务和安全措施11、有效期延长到:年月日时分工作负责人签名:工作许可人签名:12.每日开工和收工时间(使用一天的工作票不必填写)13、工作票终结:全部工作于年月日时分结束,设备及安全措施已恢复至开工前状态,工作人员已全部撤离,材料工具已清理完毕,工作终结。

变电II种工作票安全措施及其注意事项

变电II种工作票安全措施及其注意事项

典型工作任务变电II种工作票安全措施及注意事项为保证变电运行作业现场的安全,进一步推进现场作业标准化工作,规范变电II种工作票的使用,特制定在不同的工作任务下变电II种工作票必备的安全措施及注意事项,一、主变保护常规年检差动保护带负荷试验安全措施及注意事项:1、停用××主变差动保护并加以检查确认。

2、在工作地点挂“在此工作!”标示牌。

3、相邻运行设备用红布遮栏。

4、当地调度部门应尽量满足试验的负荷要求。

5、工作中加强安全监护,严禁超出工作范围。

6、不得进入保护装置开出传动菜单。

7、应使用经试验合格的钳型表,并做好防范TA二次回路开路的有效安全措施。

二、线路保护投产带负荷试验安全措施及注意事项:1、停用××保护及重合闸并加以检查确认。

2、在工作地点挂“在此工作!”标示牌。

3、相邻运行设备用红布遮栏(装设围栏)。

4、当地调度部门应尽量满足试验的负荷要求(二次电流一般不小于0.4A)。

5、工作中加强安全监护,严格按带负荷方案执行,严禁超出工作范围。

6、注意保持与带电设备的安全距离:500kV≥5.00米、220kV≥3.00米、110kV ≥1.50米、35kV≥1.00米、10kV≥0.70米。

7、注意验证电流零相回路接线完整性(110kV及以上),应使用带绝缘把手的工具。

8、应使用经试验合格的钳型表,并做好防范TA二次回路开路、TV二次回路短路或接地的有效安全措施。

三、主变保护投产带负荷试验安全措施及注意事项1、停用××主变差动和××后备保护(或××主变第×套保护)并加以检查确认。

2、在工作地点挂“在此工作!”标示牌。

3、相邻运行设备用红布遮栏(装设围栏)。

4、当地调度部门应尽量满足试验的负荷要求(主变各侧能带上1/3额定负荷)。

5、工作中加强安全监护,严格按带负荷方案执行,严禁超出工作范围。

二次安全措施票模板

二次安全措施票模板
9
拆有功变送器9号端子PM1-A6
10
拆有功变送器10号端子FPKT-9
11
拆有功变送器11号端子PM1-A8
12
拆有功变送器12号端子FPKT-11
13
拆有功变送器13号端子PM1-A10
14
拆有功变送器14号端子FPKT-13
15
拆有功变送器15号端子XPW2-4
16
拆有功变送器16号端子XPW2-10
10
拆转子电压变送器2号端子X600-18
11
拆转子电压变送器3号端子X600-21
12
拆转子电压变送器4号端子X600-22
13
拆转子电压变送器6号端子B62-6
14
拆转子电压变送器7号端子B62-7
15
拆转子电压变送器15号端子B63-15
16
拆转子电压变送器16号端子B63-16
17
执行人:监护人:恢复人:监护人:
序号
执行
安全措施内容
恢复
1
拆转子电流变送器1号端子X600-15
2
拆转子电流变送器2号端子X600-16
3
拆转子电流变送器6号端子B63-6
4
拆转子电流变送器7号端子B63-7
5
拆转子电流变送器15号端子B62-15
6
拆转子电流变送器16号端子B62-16
7
拆转子电压变送器1号端子X600-13
8
拆转子电压变送器2号端子X600-14
8
拆定子电压变送器8号端子XPW2-12
9
拆定子电压变送器9号端子XAI4-23
10
拆定子电压变送器10号端子XAI4-24
11
拆定子电压变送器11号端子XAI4-25
