连续梁施工技术暨安全专项方案汇报材料49
会议汇报材料范文

会议汇报材料范文会议汇报材料范文1现浇连续梁施工安全保证措施一、施工安全措施1、建立健全安全管理组织机构成立以项目经理为组长,项目副经理和安质部部长为副组长,各施工队队长为组员的安全领导小组,各职能部门和各专业班组均设专职安全员,全面负责安全管理工作,责任到人,使安全工作上有专人抓,下有专人管,落到实处。
确立明确的安全目标:坚持“安全第一,预防为主,教育开路,制度确保”的方针,坚决杜绝人为重大伤亡事故。
2、建立一整套行之有效的安全保证规章制度(1)人人建立安全保证责任状,实行单位连续安全天数累进奖励和事故当事人与单位领导责任追究制,采用行政和经济结合的奖罚办法,每月考核月底兄现。
(2)建立安全工作日查月审制度,使安全工作做到时时讲,事事讲,处处讲,每会必讲,使安全意识深入入心,不准有半点侥幸麻痹的思想存在。
安全员必须负责检查当日安全生产情况和及时发现、报告不安全因素和事故苗头,及时采取有效措施,杜绝不安全因素。
(3)各专业作业班组都必须结合工程特点,补充制定完善的安全施工规章制度,报项目经理批准后认真贯彻执行。
施工的人员必须遵守呼唤应答制或建立有效的信号联络,必须确认安全方可操作。
(4)各种机械设备均由经考核合格的专职人员操作,严格执行操作规程。
未经培训考核的无证人员严禁擅自操作,实行单机包机制,安全责任到人。
3、加强安全知识教育,提高员工的安全保护业务素质(1)所有专业工种都必须结合工种和施工现场地形特点,加强岗前培训,系统掌握有关安全知识,并通过考核合格后持证上岗。
(2)利用一切机会开展普遍的安全知识教育,提高职工对自然灾害知识的认识和在险情下的应对能力。
4、加强安全工作的物质保障(1)特殊环境下作业人员必须配发有关的劳动保护用品,如安全帽、安全带、防滑劳动鞋等。
(2)高空作业时要布设安全网,作业人员系紧安全带,有恐高症的人员不得从事高空作业,以确保施工安全;搭设脚手架要进行严格的安全检查。
特大桥连续梁施工专项安全方案

XX特大桥连续梁施工专项安全方案编制:审核:批准:XX集团哈佳铁路项目经理部二0 年月日目录一、工程概况 (1)二、安全目标 (1)三、安全保证体系 (1)四、安全生产检查制度 (1)五、安全方案 (2)六、应急预案 (6)一、工程概况起讫里程为DIK116+501.89~DIK119+643.48,中心里程为DIK118+073.69,桥梁全长3141.59m,其中7~10#墩和68~71#墩为40+64+40m双线连续箱梁,跨越哈同公路。
二、安全目标深入持久地开展“安全质量标准化工地”建设,杜绝员工因工重伤及以上责任事故,员工因工负伤轻伤控制在3人以内;无一次性与施工生产有关、直接经济损失在0.5万元及以上的事故;进场人员安全教育培训合格率100%;事故隐患整改率100%;特种作业人员持证上岗率100%;机械设备完好率88%;员工因公职业病发生率为0;重大事故隐患的治理做到“五到位”;安全生产费投入符合相关规定,文明工地建设达标。
XX特大桥争创集团公司“安全质量标准化工地”。
三、安全保证体系为实现安全管理目标,工区成立安全生产领导小组,工区经理主持工区的安全管理工作,是工区安全生产的第一责任人。
安全生产领导小组由工区全体职工组成。
四、安全生产检查制度工区每周一次定期安全检查,另根据季节和专业安全预防特点,坚持季节性、专业性的不定期安全检查。
检查由工区经理带队,各有关部门负责人参加,对现场发现的问题认真分析,找出原因,并立即整改;各工班根据安全生产形势和工区的安排,有针对性的进行专项整治安全检查。
检查要有针对性、时效性、实效性,尽量现场解决问题,现场解决不了的要及时上报工区解决。
五、安全方案1、挂篮防护悬臂施工是难度比较大的一种施工方法,高空、悬臂、安全就显得尤为突出,为了确保安全生产需要对各环节的考虑,挂篮悬臂施工是其中重要的一环,从技术角度控制事故苗头。
1)用电安全悬臂现浇梁上的小型机具多,移动频繁,现场的电线要统一规划。
连续刚构施工方案汇报材料

连续刚构施工方 案汇报材料
汇报人:
,
汇报时间:20X-XX-XX
添加目录标题 施工方案设计
项目背景与目标 现场施工管理
连续刚构结构特 点
技术创新与亮点
单击添加章节标题
项目背景与目标
项目背景介绍
项目名称及位置 建设单位及投资额 连续刚构施工方案特点 汇报材料目的和意义
施工目标与要求
效率和质量
施工工艺优化: 对施工工艺进 行优化,减少 施工成本和时
间
智能化施工: 引入先进的智 能化技术,提 高施工精度和
安全性
绿色施工:采 用环保材料和 节能技术,减 少对环境的影
响
经验总结与展望
经验教训总结
施工过程中的经验教训
未来施工中的注意事项
添加标题
添加标题
施工方案中的不足与改进措施
添加标题
施工方案设计
施工流程设计
施工流程图设计 施工顺序安排 施工方法选择 施工机械配置
关键施工技术及措施
措施:合理安排施工顺序, 确保施工质量和安全
注意事项:加强现场监控, 及时调整施工方案
关键施工技术:悬臂浇筑法、 顶推法、翻模法等
经验总结:不断总结经验, 提高施工技术水平
安全保障措施
施工前进行安全 风险评估
制定详细的安全 操作规程
配备专业的安全 管理人员
定期进行安全检 查和隐患排查
现场施工管理
施工组织与协调
施工组织:合理安排施工顺序,确保施工进度和质量
协调工作:加强与各参建单位的沟通与协作,确保施工顺利进行
现场管理:加强施工现场的安全、文明施工管理,确保施工环境整洁有序 应急预案:制定并实施应急预案,确保在突发事件发生时能够迅速响点主要表现在其连续梁体上,具有连续梁、T型刚构和拱的受 力特点。
现浇连续梁专项安全施工方案

现浇连续梁专项安全施工方案方案概述:本方案针对现浇连续梁施工过程中存在的安全风险,制定了一套详细的施工方案,旨在确保施工过程中人员和设备的安全,并提供应急处置措施,以应对突发情况。
一、施工前准备:1.明确施工任务和施工目标,制定合理的施工计划,排定施工序列。
2.安排相关施工人员,并进行必要的培训,确保他们具备相关的安全知识和技能。
3.检查和维修工程机械和设备,保证其良好的工作状态。
4.组建安全管理小组,负责安全监督和协调工作。
二、施工过程中的安全措施:1.确保施工人员、设备和材料之间的安全距离,以免发生意外撞击。
2.严格遵守作业票制度,对高空、窄小、陡峭等特殊工艺操作进行详细的作业指导。
3.每天进行安全例会,交流近期发生的安全问题和意外事故,提醒大家注意施工安全。
4.设立安全警示标志,提醒施工人员注意周围的安全隐患,确保施工现场的安全环境。
5.加强对施工人员的安全培训和交底,提高他们的安全意识和自我保护意识。
6.制定详细的施工操作规范,明确每个环节的工作流程和注意事项。
三、施工过程中的应急措施:1.设置临时避难场所,供施工人员在突发情况下暂时躲避。
2.建立紧急联络机制,及时通知相关部门和人员处理突发事件。
3.准备充足的急救药品和设备,及时处理施工现场的伤病情况。
4.统一安排排水设备,避免出现积水和滑倒事故。
5.为施工人员配备个人防护装备,确保其安全施工。
6.组织应急演练,模拟突发情况,培养施工人员的应急响应能力。
四、施工后的安全整理:1.清理施工现场,保证施工区域的整洁和无积水。
2.对工程机械和设备进行检查和维护,确保其安全运行。
3.归档施工安全管理资料,以备后续的安全监督和评估。
五、安全管理制度及事故处理:1.制定详细的安全管理制度,明确责任部门和责任人,确保安全工作能够得到有效的执行。
2.建立完善的事故处理机制,对发生的事故及时进行调查和处理,并采取相应的纠正措施。
3.开展定期的安全检查和隐患排查,及时消除安全隐患,确保施工现场的安全。

2023年连续梁施工专项安全方案

2023年连续梁施工专项安全方案一、方案背景及目标连续梁是大型桥梁施工中常见的结构形式,施工过程中存在一定的风险和安全隐患。
为了确保2023年连续梁施工的安全和顺利进行,制定本专项安全方案,旨在保障施工人员生命财产安全,降低施工事故发生率,提高施工质量。
二、安全管理组织1.经过前期调研和风险评估,设立连续梁施工专项安全管理领导小组。
2.负责制定并完善连续梁施工的安全管理制度和操作规程。
3.按照相关法律法规的要求,组织安全教育和培训,提高施工作业人员的安全意识和技能。
4.定期进行安全检查和隐患排查,制定改进措施。
三、施工环境安全管控1.按照施工现场的实际情况,做好道路和人行道的临时保护措施,确保施工区域通行安全。
2.设置施工标志和警示牌,提醒施工人员和过往车辆注意安全。
3.针对可能发生的恶劣天气条件,加强对施工场地的排水、防滑等措施,并为施工人员配备必要的防护设备。
四、施工机械设备安全管理1.严格按照设备厂家的使用说明书进行操作,不得超负荷使用设备。
2.建立设备定期维护和检修制度,确保设备的正常运行。
3.对施工机械设备进行定期检查,发现问题及时进行修理或更换。
4.对施工机械设备操作人员进行培训和考核,确保其具备相关技能和知识。
五、高空作业安全管理1.对所有高空作业人员进行专项培训,确保其具备高空作业的相关安全知识。
2.确保高空作业人员佩戴合格的安全防护装备,包括安全帽、安全带、防护眼镜等。
3.合理规划高空作业工序,减少高空作业的频率和时间。
4.加强对高空作业现场的监督和管理,定期进行安全检查,及时发现隐患并整改。
六、紧急情况应急预案1.制定连续梁施工的应急预案和逃生救援预案,确保在紧急情况下能够快速、有效地进行应对。
2.建立报警和事故处置机制,确保在事故发生后及时报警并开展紧急救援。
3.进行紧急情况演练,提高施工人员对紧急情况的应对能力。
七、安全监督及评估1.设立专职安全监督员,对施工现场进行全面监督和检查,发现并及时纠正安全隐患。

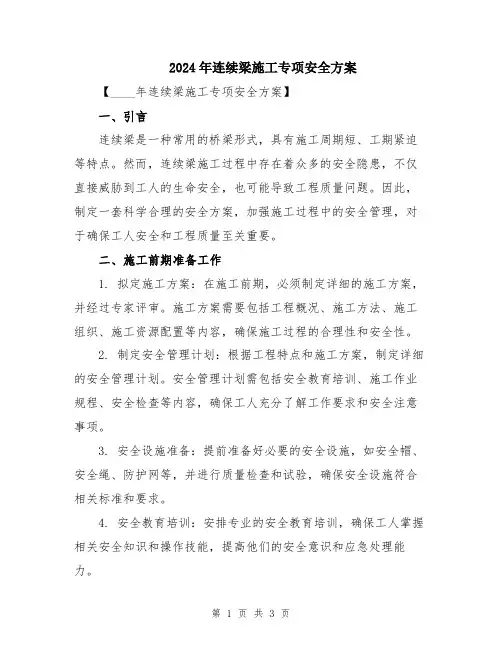

2024年连续梁施工专项安全方案

2024年连续梁施工专项安全方案【____年连续梁施工专项安全方案】一、引言连续梁是一种常用的桥梁形式,具有施工周期短、工期紧迫等特点。
然而,连续梁施工过程中存在着众多的安全隐患,不仅直接威胁到工人的生命安全,也可能导致工程质量问题。
因此,制定一套科学合理的安全方案,加强施工过程中的安全管理,对于确保工人安全和工程质量至关重要。
二、施工前期准备工作1. 拟定施工方案:在施工前期,必须制定详细的施工方案,并经过专家评审。
施工方案需要包括工程概况、施工方法、施工组织、施工资源配置等内容,确保施工过程的合理性和安全性。
2. 制定安全管理计划:根据工程特点和施工方案,制定详细的安全管理计划。
安全管理计划需包括安全教育培训、施工作业规程、安全检查等内容,确保工人充分了解工作要求和安全注意事项。
3. 安全设施准备:提前准备好必要的安全设施,如安全帽、安全绳、防护网等,并进行质量检查和试验,确保安全设施符合相关标准和要求。
4. 安全教育培训:安排专业的安全教育培训,确保工人掌握相关安全知识和操作技能,提高他们的安全意识和应急处理能力。
三、施工过程安全管理1. 管理责任制定:明确安全管理的责任和权限,建立健全的安全管理机构,制定并完善管理制度和规章制度。
2. 安全检查和评估:定期开展安全检查和评估,及时发现和排除安全隐患。
对施工现场、施工设备和工人的安全操作进行全面检查,确保施工安全。
3. 施工材料质量控制:对施工所使用的材料进行严格的质量控制,杜绝使用劣质材料,确保连续梁的安全使用周期。
4. 人员配备和作业管理:合理安排施工人员,保证人员素质符合要求,并对施工现场进行人员管理。
对施工过程中的高危作业进行严格监督和控制,确保操作规范和安全。
5. 设备维护和安全管理:定期检查施工设备,确保设备状态良好。
对设备进行定期维护和保养,保证设备正常运行,避免设备故障导致的事故。
6. 紧急预案和应急演练:制定详细的紧急预案,确保在发生事故或紧急情况时能够迅速、有效地处理。
连续梁施工专项安全方案

连续梁施工专项安全方案一、概述连续梁是大型桥梁工程的重要组成部分,其施工安全直接关系到人员安全和工程质量。
本方案根据现场实际情况,结合施工特点,制定一套科学、合理、可行的施工安全方案,确保施工过程中的安全。
二、施工前准备1. 项目经理要组织施工人员参加安全教育培训,提高安全意识和技术水平。
2. 制定并组织实施标准化作业管理制度,明确各工种的职责和安全要求。
3. 配备必要的施工设备和保护工具,并对其进行检查和维护,保证其正常运行。
4. 对施工现场进行周边环境调查和评估,制定防火、防雷、防倒塌等应对措施。
5. 制定应急预案,明确各种突发事件的应对措施和责任分工。
6. 施工现场设置明显的安全警示标志,进行安全宣传。
三、施工过程安全控制1. 安全防护(1)施工人员必须配备个人防护装备,包括安全帽、防护鞋、防护眼镜等。
(2)施工现场要设置警示标志,划定施工防护区域,禁止无关人员进入。
(3)定期检查施工现场的围栏、防护网等安全设施,确保其完好无损。
(4)在临边作业或高空作业时,要设置安全网、安全带等防护措施。
(5)对危险区域进行封闭、隔离,设置明显的安全提醒标识,提示危险性。
2. 材料输送(1)材料运输要由专人负责,遵守交通规则,确保安全、有序进行。
(2)材料的装卸要由专人操作,使用安全工具,避免人员伤害。
(3)禁止在危险区域进行材料的储存,保持现场整洁有序。
(4)材料的存放要远离易燃物,防止发生火灾事故。
3. 施工机械操作(1)施工机械的操作必须由持证上岗的人员进行,并按照操作规程进行。
(2)机械设备要进行定期检查和维护,确保其正常运行,防止发生故障。
(3)对机械设备操作的人员进行教育培训,提高其操作技能和安全意识。
(4)在机械操作现场进行明确标识和提示,确保工人安全。
4. 高空作业(1)高空作业要严格按照标准作业流程进行,遵守操作规程。
(2)高空作业人员必须配备安全带,并且要有专人负责监督。
(3)设置安全网等防护措施,防止人员坠落。
连续梁梁部安全专项方案

非标现浇简支箱梁安全专项方案1编制依据及原则1.1编制依据1)《建筑施工高处作业安全技术规范》(JGJ80-91)2)《铁路工程施工安全技术规程》(TB10401.1-2003 J259-2003)3)我单位类似工程施工经验。
4)工程现场条件及施工方法。
1.2编制原则结合现场调查及已批准的施工方案,明确岗位责任,实行管理约束机制,严格执行技术保障措施,以提前预控,确保安全的原则进行编制。
2工程概况京沪高速铁路采用45+70+70+70+45m连续梁跨104国道,工点位于沧州至泊头之间的104国道冯家口乡范围。
箱梁截面形式为单箱单室,直腹板,箱梁底宽6.6m,梁部中心高6.5m~3.5m,顶板宽12m。
0#、1#及边跨现浇段采用碗扣支架现浇,其他节段采用挂篮悬浇方案。
3安全目标无职工因工死亡事故及重伤事故、无重大交通责任事故、无重大火灾事故及无机械破损事故。
尽量减少和杜绝职工轻伤事故。
4主要危险源本工程主要危险源为跨104国道防护、挂篮施工、机械设备、张拉作业、高处坠物坠人、脚手架垮塌、起吊失稳坠物。
5安全管理组织机构及职责5.1安全管理组织机构建立健全安全生产管理组织机构和安全领导小组,落实人员责任制,实现人人抓安全,人人管安全。
组长:董永刚副组长:赵志明、孙新峰、柴万亮组员:孔祥生、刘春生、王超、张洪、各科科长、胡代军5.2职责董永刚:大队队长,工程师,对安全生产工作全面负责,负责安排建立健全安全生产责任制度,保证安全生产所需安全资金投入,负责安全资源调配。
赵志明:副大队长,工程师,负责连续梁现场施工安全管理,贯彻安全规章制度和施工方案,合理安排生产。
孙新峰:大队总工,高级工程师,负责安全专项方案的编制、上报。
柴万亮:大队安质科科长,工程师,负责收集安全法律法规,监督安全防护用品的使用发放,负责安全奖罚制度的编制,负责安全检查及督办整改,及时上报有关安全隐患,负责有关安全资料的收集保管。
朱军刚:大队技术科科长,助工,负责安全技术交底的编制下发。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
一、工程概况
我公司承建的新建铁路深圳至茂名铁路 江门至茂名段站前工程JMZQ-3标段起讫里 程DK133+233~DK145+564、 DK151+822~DK169+700,全长共计 30.215km。
悬臂现浇连续梁施工技术 暨施工安全专项方案评审汇报材料
中铁港航局深茂铁路JMZQ-3标工程指挥部 2016.04.09
目录
一、工程概况
深茂铁路(深圳-茂名)东线路东起深圳 北站,途经深圳、东莞、广州、中山、江门、 阳江、茂名等七个地市,终点到茂名东站,全 长390.1公里。在江门通过广珠货运、广珠城际 引入广州枢纽,在深圳通过厦深铁路与东南沿 海铁路相连,在茂名经河茂铁路、茂湛铁路与 合河线、黎湛线、粤海铁路相接。
连续梁为三跨单箱单室变高度、变截面连续箱梁。全梁实 际长137.2m。中支点梁高4.4m,跨中梁高为2.8m。箱梁顶宽 12.2m,顶板厚34cm,腹板厚50-110cm,根部局部加厚到135cm ,底板厚44-100cm。1-(40+56+40)m连续梁全联共35个梁段 ,全桥共设置5道横隔墙,分别设于中支点、端支点和跨中截 面处。其中采用挂篮悬灌最重梁段为1号梁段,重约107.9t。
连续梁为三跨单箱单室变高度、变截面连续箱梁。全梁实 际长113.1m。中支点梁高3.4m,跨中梁高为2.8m。箱梁顶宽 12.2m,顶板厚43cm,腹板厚50-95cm,底板厚30-110cm。1-( 32+48+32)m连续梁全联共31个梁段,全桥共设置4道横隔墙, 分别设于中支点、端支点截面处。其中采用挂篮悬灌最重梁段 为2号梁段,重约88.14t。
主梁0#块和边跨直线段采用墩旁钢管支架施工法施工,2# ~6#节段采用棱形挂篮施工,合龙段采用悬吊支架(利用一侧 挂篮)施工。
一、工程概况
2.3、工业大道特大桥11-14#墩、37-40#墩2-(32+40+32)m连续梁梁段分块表
梁段号
边 跨 梁段长度(m) 梁 段
梁段体积(m3)
A0 (0#块)
B1
B2
3
3
94.2 106.5 95.6 89.8
B3
B4
B5
B6
3
3.5 3.5 3.5
91.3 B7 3.5
50.4
B0 (中跨合拢段
)
2
41.51 37.64 36.3 40.68 37.91 35.29 35.62
24.81
347.3
梁段重量(t)
107.9 97.9 94.4 105.8 98.6 91.8 92.6
A1
A2
A3
A4
A5
A6
3
3
3
3.5 3.5 3.5
41.51 32.64 36.22 40.96 36.77 34.54
A7 3.5 35.12
A8 (边跨合拢段
)
2
19.36
A9 (直线段)
11.6
133.57
梁段重量(t)
梁段号
主 跨 梁段长度(m) 梁 段 梁段体积(m3)
411.6
107.9 97.9
设计行车速度200km/h(预留250km/h), 正线为双线、线间距4.4m,正线 DK151+822.25~DK157+229.00段铺设无砟 轨道,其余线路铺设有砟轨道。
项目设计技术标准
序号
项目
技术标准
备注
1
铁路等级
I级
2
正线数目
双线
3
设计速度
200Km/h
4 最小曲线半径 一般地段 3500m,困难地段 2800m
45.24
B7
B1
B2
B3
B4 B5
B6 (中跨合拢段
)
3
3
3
3 3.5 3.5
2
35.8 33.9 32.9 29.1 31.5 31.9
17.4
梁段重量(t)
93.08 88.14 85.54 75.16 81.9 82.94
64.5
一、工程概况
2.1、工业大道特大平面位置示意图
茂名侧
工业大道特大桥
37-40#墩1-(32+48+32)m连续梁 跨越工业大道
11-14#墩1-(32+48+32)m连续梁 跨越省道S273
2.2、工业大道11-14#墩、37-40#墩2-(32+48+32)m连续梁概况
工业特大桥全长2096.78m,桥梁中心里程DK164+393.23, DK163+744处(11-14#墩)跨越工业大道,其交叉角度为163° ,主跨采用1-(32+48+32)m连续梁;DK164+625.69处(3740#墩)跨越S273省道,其交叉角度为86°,主跨采用1-( 32+48+32)m连续梁。
5
最大坡度
6‰
6
牵引种类
电力
7
机车类型
动车组、货车 HXD3C
8 到发线有效长度
850m9 行车指挥方式综合调度集中10
闭塞类型
自动闭塞
一、工程概况
线路走向 深圳至茂名铁路江门至茂名段站前工程JMZQ-3标段线路位 于广东省江门市与台山市境内,沿途经过新会区与台城区。 沿线分别跨越潭江、省道271、跨越县道539、新台高速公路、 省道273、台山市工业大道。
一、工程概况
标段所在地示意图
本标段建设所在地
一、工程概况
悬臂现浇预应力混凝土箱梁工程数量汇总表
一、工程概况
1.1、潭江特大桥平面位置示意图
潭江特大桥
茂名侧
潭江
58-61#墩1-(40+56+40)m连续梁 跨越省道S271
一、工程概况
1.2、潭江特大桥1-(40+56+40)m连续梁概况
潭江特大桥全长5640.97m,桥梁中心里程DK136+023.960 ,在DK135+489.210-DK135+545.210处(58-61#墩)跨越S271 省道,其交叉角度为78°,主跨采用1-(40+56+40)m连续梁 。
主梁0#块和边跨直线段采用墩旁钢管支架施工法施工,1# ~7#节段采用三角形挂篮施工,合龙段采用悬吊支架(利用一 侧挂篮)施工。
一、工程概况
1.3、潭江特大桥58-61#墩1-(40+56+40)m连续梁梁段分块表
梁段号
边 跨 梁段长度(m) 梁 段 梁段体积(m3)
A0 (0#块)
8
158.29
A1
8
3
113.5 35.8
A2 3 33.9
A3 3 32.9
A7
A4
A5
A6 (边跨合拢段
)
3 3.5 3.5
2
29.1 30.8 31.4
17.4
梁段重量(t)
梁段号 主 跨 梁段长度(m) 梁 段 梁段体积(m3)
295.1
93.08 88.14 85.54 75.56 80.08 81.64
