工程施工组织设计方案(地下一层11层)
桩基工程(BJ).

东渡出入境边防检查站办公业务楼桩基工程施工组织设计方案第一章:工程概况:东渡出入境边防检查站办公业务楼位于厦门市小学路,工程地质勘察由厦门地质工程勘察院设计,主体工程由北方设计研究院设计,基坑支护工程由东北设计研究院设计,拟建的办公楼为地下1层,地上11层,建筑总高度为42.45m,采用框剪结构,差异敏感性强,最大荷重12000KN/柱,地面设计标高为5.13m(黄海)设有一层地下室,工程桩基选用冲孔灌注桩,桩径800mm—1500mm,其中Φ800mm为20根,Φ1000mm为5根,Φ1200mm为8根,Φ1500mm为21根共54根,设计桩端承力层为碎块状强风化花岗岩(≥4.0m)——中风化花岗岩层(≥1.0m)设计桩长在19.0~31.50之间,成桩砼采用C40商品砼,钢筋为Ⅰ—Ⅱ级钢。
单桩承载力按设计图纸施工。
基坑支护工程采用部份冲孔桩Φ800cm(西北端)共43根,其桩长10.0~11.0之间,周边采用单排高压旋喷桩止水,放坡并结合以喷射C20细石砼面层的开挖基坑方法。
四周共布高压喷桩近500根,桩长8.0~9.0m。
第二章:编制依据:一、根据厦门边防检查站提供的厦门东渡边防检查站业务办公楼、桩基设计施工图纸结合地质勘察报告进行编制。
二、根据中国建筑东北设计研究院提供的该项目基坑支护工程施工图,结合地质勘察报告进行编制。
三、基础施工组织设计,按建设部颁布的建筑地基基础工程施工质量验收规范实施,遵照厦门市建设场地文明施工管理办法,及厦门市建设工程文明施工标准参照执行。
并依据以下条规进行编制方案:1、《建筑桩基技术规范》(JCJ94-94)2、《建筑基坑支护技术规范》(JCJ120-99)3、《建筑地基基础工程施工质量验收规范》(CB50202-2002)第三章:编制原则:一、在施工组织管理上,坚持基础工程施工队伍专业化,施工管理科学化的原则。
二、在工程质量标准上,严格遵循设计图纸要求及相关的施工技术要求和相应验收标准,结合ISO9002质量体系运行程序,争创优质工程。
11层框剪结构施工组织设计(小严整理)

第一章编制说明XX花园XX#楼,位于XX市XXXXXX。
一.编制目的为该工程提供完整的纲领文件,用以指导所承包的分部分项工程的施工管理,确保优质、高速、安全生产、文明施工、顺利按期完成该工程的建设任务。
合理安排施工工期,采用新工艺、新技术使工程目标能提前顺利实现,贯彻公司的质量方针,进行质量控制和科学管理,确保工程质量达到优质工程标准,制定严格的安全管理制度和完善的安全保障体系,进行标准化管理,实现文明施工。
二.编制依据1.施工图纸2.工程预算书3.施工合同及招标文件所包含的内容4.会审纪要5.施工现场的现有状况6.《建设工程项目管理规范》GB/T50326-20067.《建筑工程施工质量验收统一标准》GB50300-20018.《建筑地基基础设计规范》GB50007-20119.《地下防水工程质量验收规范》GB50208-201110.《砼结构工程施工质量验收规范》GB50204-201111.《砌体工程施工质量验收规范》GB50203-2011三.工程概况:1.工程说明:XXX有限公司开发的XXX,位于XXXX;地下一层,地上十一层;地上建筑面积7185.28㎡(含阳台一半面积),建筑基底面积625.82㎡;建筑高度32.35 m,室内外高差0.450m;建筑结构安全等级二级;主楼耐火等级:地上二级,地下一级;抗震设防类别为丙类,剪力墙抗震等级为三级,所有抗震构造措施7度及抗震等级三级采用;设计使用年限为50年;地基基础设计等级为乙级,采用CFG桩基复合地基,筏板基础。
2.构造设计做法:(1)钢筋混凝土剪力墙结构,地下一层,地上十一层,地下室为车库,1至11层为普通住宅,屋顶为平屋面。
(2)混凝土强度等级:基础垫层为C15;基础为C35,标高5.750m以下剪力墙、柱为C35,标高5.750m以上为C30,梁、板、楼梯都为C30,雨篷等外露构件,钢筋混凝土女儿墙栏板为C30,构造柱、过梁、圈梁、及与圈梁同时浇筑的节点为C25,其中基础为抗渗混凝土,抗渗等级为P6;楼梯应与楼层同时施工。
施工组织设计方案

施工组织设计方案一、工程概况本工程位于某市区,总建筑面积约为10000平方米,包括主体建筑和配套建筑。
本工程为一栋多层高层住宅楼,共有11层,建筑高度为40米,使用功能为居住。
本工程拟签订总包合同,在设计方案中,总包单位为本工程承揽所有工程,建设周期为1年。
二、设计方案(一)施工组织1.工程部署本工程施工时,将采用主承包商总包的方式,由总包单位设立项目部,建立健全的项目组织机构,招聘经验丰富的项目经理和技术人员,专门负责本工程的协调,管理和监督。
项目部设立质量部门、安全部门、物资部门、人力资源部门和预算部门等,以便实现工程的协调管理。
2.施工方案本工程的施工方案由总包单位设计,经项目部内部审核、交底后并经业主同意执行。
项目部将负责监控工程施工的进度、质量和安全,并配备专业施工监理和专业检测机构,从而确保本工程建设质量。
3.物资采购及管理为确保施工效率、质量和安全,项目部将建立健全的物资管理制度,及时采购所需材料和设备,并保证其质量,同时,对现场工程材料与设备进行统一的管理,避免损耗或丢失,确保施工进度的顺利。
4.施工安全本工程施工安全是施工方案中必须重视的问题。
总包单位外聘专业安全管理公司和专业安全顾问,为工程提供安全保障,在施工过程中,严格按照法律法规及施工安全规范,通过预控、防范、应急处理等措施,确保施工安全。
(二)工程实施方案1.土方工程土方开挖采用现代化机械化开挖方法,在科学合理布置临时工地后,进行现场土质及地下水勘探,根据勘探结果进行土质挖深、支护措施的选择。
采用连续墙桩与扩口梁式留坑开挖施工方案,进行支护施工。
2.混凝土工程本工程采用钢筋混凝土的结构形式,按设计图纸和图纸说明及施工工艺进行预制构件加工、模板安装、钢筋绑扎、混凝土浇筑、抹灰、防水等作业。
3.钢结构工程本工程所需钢支撑、钢结构柱、梁、板等结构部位及附件必须符合国家现行规范的要求,如通过”CE”等资格认证。
采用焊接连接方式。
某小区11层剪力墙小高层施工组织设计

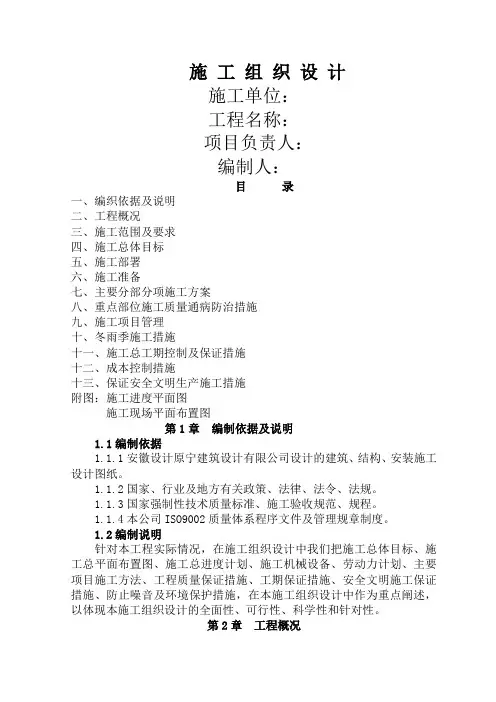

施工组织设计施工单位:工程名称:项目负责人:编制人:目录一、编织依据及说明二、工程概况三、施工范围及要求四、施工总体目标五、施工部署六、施工准备七、主要分部分项施工方案八、重点部位施工质量通病防治措施九、施工项目管理十、冬雨季施工措施十一、施工总工期控制及保证措施十二、成本控制措施十三、保证安全文明生产施工措施附图:施工进度平面图施工现场平面布置图第1章编制依据及说明1.1编制依据1.1.1安徽设计原宁建筑设计有限公司设计的建筑、结构、安装施工设计图纸。
1.1.2国家、行业及地方有关政策、法律、法令、法规。
1.1.3国家强制性技术质量标准、施工验收规范、规程。
1.1.4本公司ISO9002质量体系程序文件及管理规章制度。
1.2编制说明针对本工程实际情况,在施工组织设计中我们把施工总体目标、施工总平面布置图、施工总进度计划、施工机械设备、劳动力计划、主要项目施工方法、工程质量保证措施、工期保证措施、安全文明施工保证措施、防止噪音及环境保护措施,在本施工组织设计中作为重点阐述,以体现本施工组织设计的全面性、可行性、科学性和针对性。
第2章工程概况工程名称:恒瑞城帝景湾工程范围:9#-12#、18#-23#、25#-26#共12栋建设单位:定远县恒瑞房地产开发有限公司设计单位:安徽设计原宁建筑设计有限公司总建筑面积:112967.32 m2;建筑高度:工程地址:安徽省滁州市定远县结构类型:剪力墙结构建筑功能:民用住宅。
由于现场原因,现今只进行23#、26#楼施工2.1建筑设计概况:本工程23#楼为11层,26#楼为18层剪力墙建筑,本工程建筑构造及装修作法如下:屋面做法:①23#楼屋面为保温面层,上为找坡层防水层,JZ-C无机活性保温砂浆‖型(坡屋面)70mm,平屋面60mm),20厚1:3水泥砂浆防护层。
②26#楼屋面为保温面层,上为找坡层防水层,JZ-C无机活性保温砂浆︳型(坡屋面)75mm,平屋面50mm),20厚1:3水泥砂浆防护层。
11层框剪结构施工组织设计

***目录第一章编制说明 (3)1.1指导思想 (3)1.2本施工组织设计的编制依据 (3)1.3编制原则 (4)1.4编制目的 (4)第二章工程概况52.1工程概况: (5)第三章工程实施目标 (5)3.1合同履行目标 (5)3.2质量目标 (5)3.3工期目标 (5)3.4安全目标 (5)3.5环境保护及文明施工目标 (5)3.6服务承诺目标 (6)第四章施工准备 (6)4.1技术准备 (6)4.2临建设施及临时水、电准备 (6)4.3施工通讯准备 (7)第五章项目经理班子配备情况 (7)5.1项目组织机构设置 (7)5.2工程项目专业配置 (7)5.3项目经理的管理权限 (8)5.4职能部门管理职责 (8)5.5项目部主要管理人员表 (8)5.6项目部组织机构图 (9)第六章主要施工方案 (10)6.1施工顺序及施工流向安排 (10)6.2施工测量方法 (11)6.3土方施工方法 (12)6.4钢筋工程施工方法 (13)6.5模板工程施工方法 (18)6.6混凝土工程施工方法 (23)***6.7砌体工程施工方法 (27)6.8外脚手架施工 (33)6.9装饰工程施工方法 (40)6.10油漆施工 (44)6.11楼、地面工程施工方法 (44)6.12门窗工程 (46)6.13屋面、地下防水工程施工方法 (47)6.14电气安装工程施工方法 (51)6.15管道安装工程施工方法 (55)6.16电气工程 (61)6.17地下管线及其它地下地上设施的保护加固措施 (63)第七章施工总体进度及劳动力计划 (63)7.1施工总体进度 (63)7.2劳动力计划 (63)7.3劳动力需用计划 (63)第八章施工进度计划及保证进度的组织措施 (64)8.1控制性施工进度计划 (64)8.3组织措施 (64)8.4应用新技术、新工艺、新设备、新材料的保证措施 (65)第九章保证工程质量的技术组织措施 (66)9.1影响工程质量的因素: (66)9.2工程质量管理保证体系 (66)9.3质量目标 (67)9.4关键工序的质量控制 (67)9.5材料取样计划试验、检验与计量 (69)9.6质量通病的控制措施 (72)9.7本工程施工的各重点、难点及其处理措施 (79)9.8工程质量通病专项治理 (80)第十章保证安全文明施工的组织措施 (82)10.1方针目标 (82)10.2建立安全管理组织及安全保证体系 (82)10.3安全管理措施 (83)10.4已具备的安全设施及准备配置的安全设施 (84)10.5安全保证设施 (85)10.6临时用电管理 (86)10.7大中型施工机械管理 (87)10.8安全施工责任目标奖惩办法 (90)第十一章农忙及冬雨季节施工技术措施 (90)1***11.1农忙季节的施工措施 (90)11.2雨季施工措施 (91)11.3冬期施工措施 (92)11.4高温天气下施工技术措施 (95)第十二章防扰民措施 (96)12.1夜间施工措施 (96)12.2限制光污染措施 (96)12.3废弃物管理 (96)第十三章施工总平面布置图 (96)13.1主要施工机械位置 (96)13.2建筑材料、半成品的堆放 (97)13.3临时供电、供水网的位置 (97)第十四章拟投入本工程主要施工机械 (97)14.1拟投入主要机械设备、机具计划(表中按每栋楼计划) (97)14.2施工机械的使用及管理 (98)第十五章防止环境污染措施 (98)15.1施工现场封闭措施 (98)15.2防噪音措施 (99)15.3防污染及环境保护措施 (99)15.4材料、设备选用 (100)第十六章工程的回访保修与服务承诺 (100)16.1工程竣工验收回访 (100)16.2竣工后服务承诺 (100)附图:1、施工现场平面布置图2、施工进度计划网路图2。
施工方案全面完整、针对性强、切实可行

世纪花苑十六号高层住宅楼施工组织设计一、工程概况1、总述此项工程为忻州市宏泰房地产开发公司世纪花苑十六号高层住宅楼,该工程位于忻州市七一北路。
地上十一层为住宅,地下一层。
此项工程建筑面积:总建筑面积㎡,其中㎡,地下㎡。
建筑高度:地下室层高为2.7米,地上一至十一层为3米,电梯机房为4.2米,水箱间为3.9米,室内外高差为0.9米。
防水等级:屋面防水等级均为Ⅱ级。
地下室防水等级均为二级。
耐火等级为二级抗震烈度及使用年限:抗震设防烈度为8度;设计使用年限为50年。
结构形式:现浇钢筋混凝土剪力墙结构。
墙体工程:地下室外墙为防水混凝土墙200厚,内墙采用混凝土墙200厚,内隔墙实心砖墙用M10水泥砂浆砌筑。
地上部分外墙为混凝土墙200厚,内墙采用混凝土墙200厚,填充墙为加气混凝土砌块。
管井包砌墙采用120厚加气混凝土砌块。
2、建筑(1)楼地面:水泥砂浆楼地面,低温辐射采暖地面。
水泥砂浆楼面,低温辐射采暖楼面。
(2)内墙:水泥砂浆墙面,粉刷石膏砂浆墙面,釉面砖墙面。
(3)顶棚:水泥砂浆顶棚,粉刷石膏砂浆顶棚,铝合金龙骨条形板吊顶。
(4)外墙:聚苯乙烯泡沫塑料板保温外墙面。
(5)防水防潮:地下室底板及外墙均作全防水处理,底板及外墙均为抗渗砼,等级S6,在地下室外墙及底板下做一道4厚SBS改性沥青防水卷材。
屋面设两道防水层,1.5厚合成高分子涂膜防水一道,1.2厚合成高分子卷材防水一道。
(6)保温及节能:外墙保温为外保温方式,剪力墙部分采用钢丝网架聚苯乙烯泡沫塑料板现浇砼外墙保温系统,即将保温材料置于剪力墙外模板内侧,与剪力墙一次浇筑成型。
屋面采用30厚挤塑聚苯板。
3、结构设计(1)基础形式为现浇梁板式基础,结构形式为全现浇钢筋砼剪力墙结构。
(2)主要结构材料①钢筋:采用HPB235级钢(φ);HRB335级(Φ);②砼强度等级基础垫层C15素砼;基础底板C35;-1层梁、板、楼梯C30,墙C35;1层~4层梁、板、楼梯C25,墙C30;5层~顶层梁、板、楼梯、墙均为C25;构造柱及其它为C20混凝土。
专项施工方案样板

一、工程概况本工程位于我国某城市,为一栋多层住宅楼。
总建筑面积约为15000平方米,共12层,地下1层,地上11层。
结构形式为钢筋混凝土框架结构,建筑高度为32.5米。
本工程主要施工内容包括基础工程、主体结构工程、装饰装修工程等。
二、施工组织设计1. 施工组织原则(1)安全第一、预防为主的原则。
(2)科学管理、高效施工的原则。
(3)合理组织、统筹兼顾的原则。
2. 施工组织架构(1)项目经理部:负责整个工程的施工组织、协调、指挥。
(2)技术部门:负责施工图纸的审核、施工方案的编制、技术交底等。
(3)质量部门:负责工程质量检查、验收、整改等。
(4)安全部门:负责施工现场的安全管理、安全教育、安全检查等。
(5)物资部门:负责施工材料的采购、验收、保管等。
三、专项施工方案1. 基础工程(1)施工工艺:采用钢筋混凝土基础,分片开挖,分片浇筑。
(2)施工顺序:先进行基础垫层施工,再进行基础底板、基础墙、基础梁的施工。
(3)质量控制:确保基础垫层平整、密实;基础底板、基础墙、基础梁的混凝土强度、尺寸、位置符合设计要求。
2. 主体结构工程(1)施工工艺:采用钢筋混凝土框架结构,分阶段、分部位施工。
(2)施工顺序:先进行柱、梁、板的施工,再进行楼梯、电梯井等特殊部位的施工。
(3)质量控制:确保柱、梁、板的混凝土强度、尺寸、位置符合设计要求;楼梯、电梯井等特殊部位的施工质量符合规范要求。
3. 装饰装修工程(1)施工工艺:采用干挂石材、墙面涂料、地砖等装饰装修材料。
(2)施工顺序:先进行墙面、地面、顶面等基层处理,再进行涂料、石材、地砖等装饰装修材料的施工。
(3)质量控制:确保基层处理平整、密实;涂料、石材、地砖等装饰装修材料的质量符合设计要求。
四、施工进度计划1. 施工准备阶段:预计需2个月。
2. 基础工程阶段:预计需3个月。
3. 主体结构工程阶段:预计需5个月。
4. 装饰装修工程阶段:预计需4个月。
5. 竣工验收阶段:预计需1个月。
292154_别墅脚手架专项施工方案

脚手架专项施工方案工程名称:大连开发区大名工业园建设单位:施工单位:吉林省浩瑞建筑工程有限公司大连分公司编制:审核:监理单位:项目总监:二0一五年十一月二十五日1.编制依据<建筑施工扣件式钢筋脚手架安全技术规范>(JGJ130-2001)<建筑施工安全检查标准>( JGJ59-99)<建筑施工高处作业安全技术规范>( JGJ80-91)本工程施工图纸和投标文件本工程施工组织设计2.工程概况大连开发区大名工业园,设计地下一层地上11层框架结构,由吉林省浩瑞建筑工程有限公司大连分公司承建,为确保施工顺利进行,根据工程规模及实际情况,将大连开发区大名工业园分为三个施工区域,其中A区为一个施工区;B区为一个施工区;C区为一个施工区。
三个施工区流水进行施工,每个施工区为一个施工段。
建筑总高为60.40米,室内高差0.40米,脚手架搭设高度为60.4米。
3.施工部署3.1组织机构外架搭设由工长负责组织实施.其他人员配合。
外架所需要材料,劳动力计划均由工长负责编制,材料员负责材料的采购及进场,技术交底工作由工长负责。
3.2总体设计思路根据我公司的技术条件及现场施工情况,脚手架的主要功能为主体结构期间的外围防护作用.故采用双排落地式脚手架。
3.3劳动力准备搭设阶段共需要架子工14人.维护阶段共需要架子工4人,拆除阶段共需要架子工16人,所有架子工均需要执证上岗。
搭设阶段安排2名测量放线工配合。
3.4材料准备本工程外架,所用的钢管,扣件均自行采购。
主要材料计划表3.5机具准备搭拆架子所需要机具主要有架子扳手、吊线,均由架子工自备。
项目部应配备如下表检查工具(可借用,但应符合要求)3.6技术准备施工前应按要求向工做好技术交底.人员变动后应重新交底。
4.脚手架构造要求4.1总的设计尺寸立杆纵距1.8米.(局部有所调整,但均不应大于1.8米),步距0.915m(安全网规格为6m×1.8m,拉紧后比1.8m略宽,如取两倍步距为1.8m,安全网不易拉紧,显得松垮,不美观,故按现场经验取1.83m)脚下手架限高取31.00m(总高29.50m加1.5m高护栏),在排架内侧设全封闭密目安全网(每10cm×10cm2300目)。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
厚地和美二期18#-19#、21#-24#楼施工组织设计编制人:审核人:审批人:中伦建筑工程年月日目录第一章工程概况 (4)第二章编制依据 (4)第三章施工部署 (6)3.1施工准备 (6)3.2施工进度计划 (6)3.3施工机械计划 (6)3.4劳动力计划 (7)3.5周转材料计划 (8)3.6施工总平面布署(含临时设施、临时水电) (9)第四章土建主要施工方法及技术措施 (10)一土建工程 (10)1工程测量方案 (10)2土方工程 (12)3地下室基础施工 (20)4地下室结构施工方案 (24)5上部结构施工方案 (27)6脚手架施工方案 (35)7砌体施工方案 (43)8抹灰工程施工方案 (46)第五章节能工程 (57)1工程概况 (57)2节能概况 (57)3外墙复合材料保温板建筑节能分项工程 (57)4屋面复合材料保温板建筑节能分项工程 (59)5门窗复合材料保温板建筑节能分项工程 (61)6水泥基复合型保温砂浆节能分项工程 (62)第六章安装工程 (63)一电气安装工程 (63)二给排水安装工程 (67)第七章确保工程质量的技术组织措施 (71)第八章确保安全生产的技术组织措施 (81)第九章确保文明标化施工措施 (87)第十章特殊季节施工措施 (93)附;施工进度计划现场平面图第一章工程概况本工程为厚地置业发展泗阳分公司开发的厚地和美二期18#、19#、21#、22#、23#、24#楼,位于泗阳县华夏中学路西侧,文城路以北。
18#、19#、21#、22#、23#、24#楼均为地下室+11层带阁楼,抗震钢筋混凝土剪力墙结构。
建筑面积分别为4001.86㎡、4001.86㎡、4001.86㎡、4001.86㎡、4148.6㎡、4171.86㎡。
桩基为预应力混凝土管桩Ф400。
第二章编制依据(1)国家标准及规《地基与基础工程施工及验收规》DBJ202-B3。
《建筑桩基技术规》JGJ94-94。
《钻孔浇筑桩施工规》DBJ08-202-92。
《混凝土结构工程施工与验收规》DBJ50204-92。
《钢筋焊接与验收规》JGJ18-04。
《钢筋混凝土高层建筑结构设计与施工规程》JGJ3-9。
《工程测量规》(GB50026-9《混凝土结构施工及验收规》(GB 50204-92)《混凝土泵送施工技术规程》(JGJ/T10-95)《混凝土质量控制标准》(GB 50164-92)《砌体工程结构施工及验收规》(GB 50203-98)《屋面工程技术规》(GB 50207-94)《建筑地面工程施工及验收规》(GB 50209-95)《建筑装修工程质量验收规》(GB 50210-2001)《建筑机械使用安全技术规程》(JGJ33-2001)《施工现场临时用电安全技术规》(JGJ46-88)《建筑工程施工现场供用电安全规》(GB 50194-93)《民用建筑电气设计规》(JGJ/T16-93)《建筑电气安装工程质量检验评定标准》(GBJ303-88)《电气装置安装工程低压电器施工及验收规》(GB 50254-96)《电气装置安装工程电气照明装置施工及验收规》(GB 50259-96)《夏热冬冷地区热环境和节能设计标准》(JGJ134-2010)节能设计标准:《民用建筑热工设计规》《省居住建筑热环境和节能设计标准》《建筑外门窗气密、水密、抗风压性能分级及检测方法》GB/T7106-2008省民用建筑工程施工图设计文件(节能专篇)编制深度规(2009年版)国家、省市现行的其他建筑节能相关法律、法规(2)编制围.1、施工组织设计围:根据本工程招标文件所指定的施工围及设计的施工图纸,及属于总承包管理的各专业分项工程.2、工程承包方式包工包料工程承包方式。
施工单位承担建设单位所要求的施工协调配合总承包管理的责任。
(3)编制原则1、抓关键环节,突出重点力求科学合理、针对性强,实用性强容表达既全面到位又简明扼要除要点外,不在细节上、通用性、规性条款等容上过多展开。
2、认真贯彻国家对工程建设的各项最新规规程的具体要求。
严格执行规的工程建设施工程序及施工工艺的各项技术要求。
3、根据本工程各阶段的施工特点,科学合理规划布置施工现场总平面和选择各类机械,降低人工、材料的消耗,做到效益最大化,方案最优化。
(4)工程质量目标1、工程质量目标:确保本工程一次性验收合格,工程整体质量目标为:合格工程。
争创当地优质结构。
2、为确保工程质量,未经建设单位同意,工程项目一律不得分包或转包。
建立严格的质量保证体系,加强施工质量验收制度,决不违章施工,决不使用不合格材料,并在施工过程中诚恳地接受各级政府质量监督部门和社会各界人士的监督。
(5)建设工期目标将合理安排施工进度计划,在保证质量、安全的前提下,选择合理的施工方案,精心组织立体交叉施工,确保各施工阶段节点目标如期完成。
(6)文明施工管理目标加强施工现场安全、文明生产管理。
搞好城市环境保护,搞好施工区域和周边环境卫生,维护和保证员工的身体健康;采取必要的施工措施,减噪防尘;将正确处理好所在地区的主管部门之间的相互关系,认真遵守和执行国家、地方和行业部门颁发的建设工程管理规定和条例,确保本工程安全重大事故为零。
第三章施工部署3.1 施工准备(1)根据现场环境和施工实际需要,布设临时施工用电、用水线路、搭设各类临时设施及相配套的生活设施。
(2)根据施工总平面图,做好测量定位工作,以便灰线弹出后,及时放出工程桩桩位,平整地面,便于桩基施工。
(3)项目部组织现场施工管理人员熟悉施工图,并进行图纸会审,为分阶段进行图纸会审作好准备。
首先应进行工程桩的图纸会审。
以便工程桩及时施工。
(4)收集各类技术资料,根据ISO9002 质量体系要求,列出本工程有效文件清单,编写施工组织设计,现场临时用电、外架、塔机方案等专项方案。
各类施工方案经逐级报批后实施。
(5)根据各阶段需要,劳动力分批调集进场,做好进场人员的三级安全教育。
(6)做好周边围护,确保施工安全,现场入口处,做好车辆冲洗槽和沉淀池,以免现场泥砂带出场外,污染环境。
3.2 施工进度计划详见施工进度计划表3.3 施工机械投入计划投入计划施工机械投入计划(一)表4-13.4 劳动力投入计划及动态分布(见表4-2)劳动力投入计划3.4.1劳动力计划及其保证措施根据本工程特点和总体计划,本工程将投入木工、钢筋、砼工、架子工、抹灰、油漆、水电安装等施工班组,按工程的施工顺序进场施工,作业组实行动态管理。
3.4.2、保证劳动力措施项目经理部根据施工进度计划制定劳动力需求计划,报公司劳动管理部门批准,并会同公司劳务处与劳务分包单位签订劳务分包合同。
劳务分包合同的容应包括:作业任务、应提供的劳动力人数;进度要求及进、退场时间;双方的管理责任;劳务费计取及结算方式;奖励与处罚条款。
项目部应对劳动力进行动态管理,其容如下:(1)对施工现场的劳动力进行跟踪平衡、进行劳动力补充及减员,向公司劳动管理部门提出申请计划;(2)向进入施工现场的作业班组下达施工任务书,进行考核并兑现费用支付和奖惩;(3)加强对劳务分包队伍的教育培训和思想管理;加强对劳务人员工程质量和效率的检查。
3.4.3为保证施工项目按计划完成,使人力材料得到充分利用,提高劳动生产率,节约劳动消耗,降低工程成本,在进行劳动力计划编制时应注意以下几个方面:1)依据项目施工进度计划编制的劳动力需要量计划要仔细审核,并加以具体化;有需要时,在保证工程按计划完工的前提下应根据实际情况对劳动力计划进行调整;对于工程项目新招的工人,应进行劳动技能和等级测试,必要时在上岗前应进行培训;特别是对于特殊工种,这种上岗前的培训尤为重要;2)在配置劳动力时,尽可能使原来成建制的劳动组织保持稳定,以便于相互了解和协作,防止劳动力频繁调动,影响相互配合和劳动效率的发挥;当现有劳动组织不适应施工任务要求时,也应敢于打破原有建制重新进行优化组合,调整劳动组织;3)工人进行生产按需要相互配合,要适应生产的需要,搭配适当,以达到工作效率;3.5 主要周转材料投入计划(见表4-3)材料名称单位计划投入量清水模板 m2 40000φ48 钢管 t 850各种方木料 m3 7003.6 施工总平面布置3.6.1总平面布置原则(1)将办公、生活区与生产区尽可能分开布置,以便于管理;(2)沿建筑物周边设置一条环道,便于材料运输通行;(3)材料进场尽可能布置在塔吊的作用半径之。
(4)现场设置钢筋加工场。
3.6.2 施工总平面布置施工平面布置图详见附图1。
3.6.3 临时设施;目前利用业主提供的现有设施作为办公,宿舍,食堂用房。
现场搭设钢筋加工棚,木工加工棚,工具间,厕所等。
办公区和生活区均安排专人进行卫生的打扫。
临时设施配置见表4-4序号名称面积(m2)备注1 办公室 120 一幢(彩钢瓦结构)2 宿舍 800 彩钢瓦结构3 食堂 300 钢结构屋架(现有)4 工具间 80 1幢5 厕所 90 一个,彩钢瓦结构6 浴室 120 一个,设在生活区,彩钢瓦结构7 钢筋加工棚 600 钢管、彩钢板8 木工加工棚 100 钢管、彩钢板3.6.4 施工用电施工用电已经接通,现有变压器为200kVA。
对施工机械的运行进行合理安排,必要时错开使用,可以满足施工高峰期现场用电的需要。
施工用电布置时,将生活、办公用电与生产用电分开。
主要施工机械设置专用配电箱。
各楼层设配电箱。
施工用电线路采用三相五线制。
工程开工前编制详细的专题施工用电方案。
施工用电通过总电箱,用95mm2 铜线引到配电箱。
电线根据现场具体情况采用电缆埋地的形式进行敷设。
3.6.5临时给排水及临时消防设计1)临时给水布置:施工供水:考虑到消防、生活、施工生产用水及养护用水,上水主管管径为D100镀锌钢管,支管为D50和D25镀锌钢管,埋地敷设,埋地深度不小于50cm,接至施工用水点。
2)临时排污布置:排水系统:进场构筑施工道路时,即同时将排水系统一并施工到位,本工程排水系统采用预埋波纹管和明沟相结合的办法,现场道路侧设排水管,建筑物四周设排水明沟;砂浆搅拌机处和商品砼输送泵处设沉淀池;厕所建化粪池。
现场污水经处理后排出接至市政排污管网中。
3)临时消防布置:本工程临时消防考虑施工现场室外布置多个消防栓,均匀布置于整个施工场地。
另在各施工楼层及室外生产加工区、外脚手架等处设置多个消防灭火器材。
3.6.6 施工机械布置本工程设置3台QTZ50 塔吊,起重臂长40m。
具体布署见平面布署图。
第四章主要施工方法及技术措施土建施工主要技术方案1. 工程测量方案1.1 测量总则(1)根据以往的测量顺序,请建设单位、设计提供城市坐标控制点及标高基准点,在施工准备期派测量技术人员进场,对布置在施工现场的轴线及标高进行复测,以确保轴线、标高无误,然后根据自己的施工要求新设或以此为依据,进行轴线定位投放及标高控制。
