土方开挖施工的注意事项

合集下载

土方开挖注意事项

土方开挖注意事项

土方开挖注意事项This model paper was revised by the Standardization Office on December 10, 20201.开挖土方前,必须了解土质,地下水的情况,查清地下埋设的管道,电缆和有毒有害气体等危险物及文物古迹、古墓的位置、深度走向,加设标记、设置防护栏杆。

现场技术负责人在开工前必须对作业工人进行详细安全交底。

2.开挖深度超过2m时,特别是在街道、居民区、行车道附近开挖土方时,不论深度大小都应视为高处作业,并设置警告标志和高度不低于1.2m的双道防护栏,夜间还要设红色警示灯。

3.在靠近建筑物,电杆、脚手架附近挖土时,必须采取安全防护措施。

4.开挖沟槽坑时,应根据土质情况进行放坡或支撑防护。

挖掘深度超过1.5m,且不加支撑时,应按规定确定放坡度。

若施工区域狭窄不能放坡时,应采取围壁措施。

同时,固壁支撑的材料不能有朽、糟、断裂现象。

5.在开挖的沟槽坑边沿1m以内不许堆土或堆放物料;距沟槽坑边沿l~3m间堆土高度不得超过1.5m;距沟槽坑边沿3~5m间堆土高度不得超过2.5m;在沟槽坑边沿停置车辆,起重机械、振动机械时距离不少于4m.6.人工挖掘土方时,作业人员之间必须保持足够的安全距离,横向间距不小于2m,纵向间距不小于3m;土方开挖必须自上而下顺序放坡进行,严禁挖空底脚。

对挖掘工具镐、锹等应随时检查,应木柄结实、连接牢靠。

7.高边坡开挖土方时,作业人员要戴安全帽,并安排专职人员对上边坡进行监视,防止物体坠落和塌方。

边坡开挖中若遇地下水涌出,应先排水,后开挖。

8.开挖工作应与装运作业面相互错开,严禁上、下双重作业;弃土下方和有滚石危及的区域,应设警告标志;下方有道路时,严禁车辆通行。

边坡上方有人作业时,下方不许站人;清理路基边坡上的突石和整修边坡时,应从上而下进行,严禁在危石下方作业、休息和存放机具。

9.滑坡地段的开挖,应从滑坡体两侧向中部自上而下进行,禁止全面拉槽开挖;在岩溶地区施工,应认真处理岩溶水的涌出,以免突发性的塌陷;在泥沼地段施工时,应制定防止人、机下陷的安全措施,挖出的废土应堆置在合适的地方,以防止汛期造成人为的泥石流危害。

土方开挖安全注意事项

土方开挖安全注意事项

土方开挖安全注意事项土方开挖是建筑施工中的一项重要工作,但同时也存在一定的安全风险。

在进行土方开挖前,必须充分了解相关的安全注意事项,并采取有效的措施来保障工人和周围环境的安全。

以下是关于土方开挖安全注意事项的一些重要内容。

一、现场准备与施工前的安全措施1. 进行全面的现场勘查和规划。

在进行土方开挖前,必须进行全面的现场勘查和规划工作,包括确定开挖的范围、深度、土质情况等,并绘制详细的工程图纸和施工方案。

同时,还应该评估可能存在的风险和危险地点,并制定相应的安全措施。

2. 设置安全警戒线和警示标志。

在现场周边设置明显的安全警戒线和警示标志,以提醒工人和路人注意安全,并防止未经授权的人员靠近施工区域。

3. 组织人员参加安全培训。

在开挖前,必须组织工人参加相关的安全培训,包括对土方开挖的基本操作和安全措施的培训,以提高工人的安全意识和技能。

4. 配备必要的安全设备。

开挖现场必须配备必要的安全设备,包括安全帽、防护眼镜、防护手套等,以保护工人免受伤害。

5. 检查和维护机械设备。

在进行土方开挖前,必须对使用的机械设备进行检查和维护,确保其性能良好,避免因设备故障导致事故发生。

二、土方开挖施工过程中的安全注意事项1. 掌握正确的开挖技术。

在进行土方开挖时,必须掌握正确的开挖技术,避免过度挖掘或挖得不够深,同时还要防止土方斜坡发生坍塌,造成意外伤害。

2. 注意土质情况和周围环境。

在进行土方开挖时,必须时刻关注土质的变化和周围环境的情况,及时采取相应的措施,如加强支护、防止坡面坍塌等。

3. 控制挖掘和运输过程中的风险。

在进行土方开挖时,必须控制挖掘和土方运输过程中的风险,如避免机械设备碰撞、安全通道的设置、规定运输路线等。

4. 坚持逐层挖掘原则。

在较深的土方开挖中,必须坚持逐层挖掘的原则,逐步减小坑口的面积,控制土方坍塌的风险。

5. 避免封闭空间和窒息风险。

在进行土方开挖时,必须注意避免封闭空间和窒息风险。

必要时,使用通风设备和氧气呼吸器进行作业,并确保疏散通道畅通。

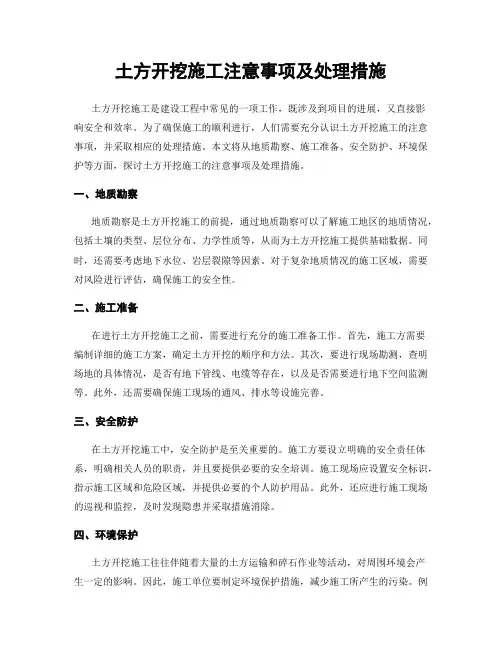

土方开挖施工注意事项及处理措施

土方开挖施工注意事项及处理措施

土方开挖施工注意事项及处理措施土方开挖施工是建设工程中常见的一项工作,既涉及到项目的进展,又直接影响安全和效率。

为了确保施工的顺利进行,人们需要充分认识土方开挖施工的注意事项,并采取相应的处理措施。

本文将从地质勘察、施工准备、安全防护、环境保护等方面,探讨土方开挖施工的注意事项及处理措施。

一、地质勘察地质勘察是土方开挖施工的前提,通过地质勘察可以了解施工地区的地质情况,包括土壤的类型、层位分布、力学性质等,从而为土方开挖施工提供基础数据。

同时,还需要考虑地下水位、岩层裂隙等因素。

对于复杂地质情况的施工区域,需要对风险进行评估,确保施工的安全性。

二、施工准备在进行土方开挖施工之前,需要进行充分的施工准备工作。

首先,施工方需要编制详细的施工方案,确定土方开挖的顺序和方法。

其次,要进行现场勘测,查明场地的具体情况,是否有地下管线、电缆等存在,以及是否需要进行地下空间监测等。

此外,还需要确保施工现场的通风、排水等设施完善。

三、安全防护在土方开挖施工中,安全防护是至关重要的。

施工方要设立明确的安全责任体系,明确相关人员的职责,并且要提供必要的安全培训。

施工现场应设置安全标识,指示施工区域和危险区域,并提供必要的个人防护用品。

此外,还应进行施工现场的巡视和监控,及时发现隐患并采取措施消除。

四、环境保护土方开挖施工往往伴随着大量的土方运输和碎石作业等活动,对周围环境会产生一定的影响。

因此,施工单位要制定环境保护措施,减少施工所产生的污染。

例如,要对土方集中转运,减少对周边道路的污染;要对碎石作业进行湿法处理,减少粉尘飞扬。

同时,还要合理利用施工废弃物,减少对环境的影响。

五、施工质量控制土方开挖施工的质量控制是项目成功的关键。

施工方要对土方开挖的深度、坡度等进行严格控制,确保施工符合设计要求。

同时,还要进行土质的取样和试验,确保土方材料的质量达到标准要求。

此外,还要时刻关注施工过程中的变化,及时调整施工方案,确保土方开挖的质量。

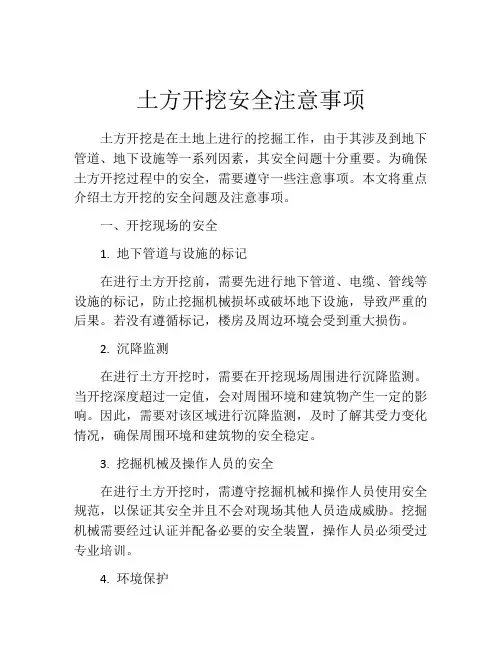

土方开挖安全注意事项

土方开挖安全注意事项

土方开挖安全注意事项土方开挖是在土地上进行的挖掘工作,由于其涉及到地下管道、地下设施等一系列因素,其安全问题十分重要。

为确保土方开挖过程中的安全,需要遵守一些注意事项。

本文将重点介绍土方开挖的安全问题及注意事项。

一、开挖现场的安全1. 地下管道与设施的标记在进行土方开挖前,需要先进行地下管道、电缆、管线等设施的标记,防止挖掘机械损坏或破坏地下设施,导致严重的后果。

若没有遵循标记,楼房及周边环境会受到重大损伤。

2. 沉降监测在进行土方开挖时,需要在开挖现场周围进行沉降监测。

当开挖深度超过一定值,会对周围环境和建筑物产生一定的影响。

因此,需要对该区域进行沉降监测,及时了解其受力变化情况,确保周围环境和建筑物的安全稳定。

3. 挖掘机械及操作人员的安全在进行土方开挖时,需遵守挖掘机械和操作人员使用安全规范,以保证其安全并且不会对现场其他人员造成威胁。

挖掘机械需要经过认证并配备必要的安全装置,操作人员必须受过专业培训。

4. 环境保护土方开挖工作具有一定的噪音污染和空气污染,因此,需要通过采取各种环保措施来减少环境影响。

采取合理的防扬尘技术和控制噪音如避免住宅区工作的时间段等,保证施工环境的减少影响,保持周围环境的卫生。

二、土方开挖的施工安全1. 土方开挖稳定性在进行土方开挖时,需保证开挖所在的土层稳定性,以避免出现地面塌陷等安全隐患。

必须选择合适的施工方式,并对土层进行环境监测,确保开挖过程中不会对施工环境造成影响。

2. 开挖深度在进行土方开挖时,施工人员需要根据设计方案,严格按照规定的开挖深度进行施工。

若开挖深度超过规定值,会导致土层结构受损,从而影响到后续施工工序。

3. 施工地点的周围环境在进行土方开挖时,需要考虑到周围环境的安全,例如:挖掘的斜坡高度、挖掘的边坡角度、进行挖掘建筑物的基础等。

保证斜坡、基坑及挖掘边坡的设计需要满足国家和地方的相关技术标准。

4. 施工现场的管理在进行土方开挖时,需要对施工现场进行严格的管理,确保每个工序的施工细节都符合标准规范。

土方开挖安全注意事项

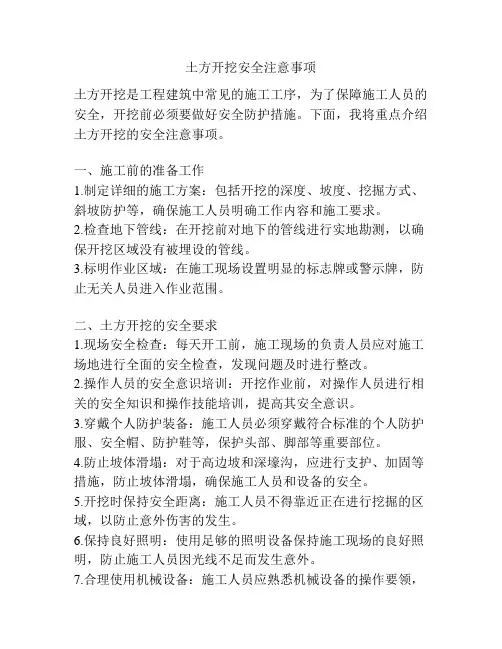

土方开挖安全注意事项

土方开挖安全注意事项土方开挖是工程建筑中常见的施工工序,为了保障施工人员的安全,开挖前必须要做好安全防护措施。

下面,我将重点介绍土方开挖的安全注意事项。

一、施工前的准备工作1.制定详细的施工方案:包括开挖的深度、坡度、挖掘方式、斜坡防护等,确保施工人员明确工作内容和施工要求。

2.检查地下管线:在开挖前对地下的管线进行实地勘测,以确保开挖区域没有被埋设的管线。

3.标明作业区域:在施工现场设置明显的标志牌或警示牌,防止无关人员进入作业范围。

二、土方开挖的安全要求1.现场安全检查:每天开工前,施工现场的负责人员应对施工场地进行全面的安全检查,发现问题及时进行整改。

2.操作人员的安全意识培训:开挖作业前,对操作人员进行相关的安全知识和操作技能培训,提高其安全意识。

3.穿戴个人防护装备:施工人员必须穿戴符合标准的个人防护服、安全帽、防护鞋等,保护头部、脚部等重要部位。

4.防止坡体滑塌:对于高边坡和深壕沟,应进行支护、加固等措施,防止坡体滑塌,确保施工人员和设备的安全。

5.开挖时保持安全距离:施工人员不得靠近正在进行挖掘的区域,以防止意外伤害的发生。

6.保持良好照明:使用足够的照明设备保持施工现场的良好照明,防止施工人员因光线不足而发生意外。

7.合理使用机械设备:施工人员应熟悉机械设备的操作要领,并在使用时确保设备处于良好工作状态,防止发生故障和事故。

三、施工中的安全管理1.严格按照施工方案操作:施工人员必须按照施工方案的要求进行操作,严禁随意改变作业方式和范围,确保施工质量和安全。

2.及时处理斜坡塌方:如出现斜坡塌方现象,立即停工,组织人员进行喷浆支护等处理,并重新评估施工风险。

3.定期检查设备状态:对于使用的机械设备要进行定期检查,确保设备的可靠性,避免设备故障导致的意外事故发生。

4.合理分配施工人员:根据工作强度和施工区域的不同,合理安排施工人员,确保人员专职、不超负荷作业。

5.处理好施工现场的排水:施工过程中要确保施工现场的排水畅通,避免因积水导致的滑坡和沉降等问题。

土方开挖安全要点(三篇)

土方开挖安全要点(三篇)

土方开挖安全要点1.施工前必须根据建设单位提供的地下管线资料进行勘察,摸清地下设施的走向及深度等情况,制定施工方案。

2.土方开挖宜从上到下分层依次开挖,严禁采用挖空底脚的作业方式。

按土质和深度情况设置安全边坡和做好固壁支撑工作。

3.基坑边坡或支护应随时检查,发现问题立即采用措施消除隐患。

下雨后和每日上班前也应进行仔细观察边坡或支护,确认安全可靠方可下坑槽施工。

4.基坑挖深至2米后周围临时应设高1.2米防护栏杆和醒目标志,夜间应有照明设施及红灯示警。

5.开挖后应及时做好排水工作,不得在影响边坡稳定的范围积水。

6.挖出的土方应及时清运,在基坑周围堆放土方或施工材料,应考虑土质情况,距离基槽边1米以上,堆高不得超过1.5米,确保边坡稳定。

7.施工人员上下坑槽应设有规范的专用通道。

8.基坑内的施工人员必须有足够的安全距离或安全立足点,不得在同一垂直线上同时有人作业。

9.夜间应合理安排施工项目,并有足够的照明设施。

10.挖掘机必须等汽车停稳后方可向车上卸土,铲斗严禁从驾驶室上回旋而过。

工作臂下,回旋半径内严禁站人,挖掘机旋转臂的任何部位与10KV以下的电力架空线路边线最小水平距离不得小于2米。

11.土方运输车辆应保持车容整洁,土方不得装得太满,防止发生溢漏污染路面,若发生溢漏应立即派人员进行清扫、冲洗。

土方开挖安全要点(二)土方开挖是指在施工过程中对土壤进行开挖的操作。

这是建筑、市政、交通等工程中常见的一项工作。

虽然看起来似乎简单,但在实际操作过程中,土方开挖存在一定的安全风险。

为了保障施工人员的安全,并确保工程顺利进行,有必要对土方开挖的安全要点进行详细的探讨。

一、前期准备1. 进行土壤勘察和地质勘察。

在开挖施工前,必须了解开挖区域的土壤结构和地下情况,以确保施工的安全性。

2. 制定详细的施工方案。

根据勘察结果,合理安排开挖的顺序和方法,并制定详细的施工方案,包括开挖深度、坡度等参数。

3. 配备必要的工具和设备。

土方开挖注意事项

土方开挖注意事项土方开挖是建筑工程中的一项重要工作,它涉及到地基的开挖和整理,是建筑工程的基础工作之一、在进行土方开挖时,需要严格遵守相关规范和注意事项,以确保工程质量和安全。

本文将就土方开挖的注意事项进行详细介绍。

一、施工前准备1.认真阅读施工图纸和相关资料,了解工程的地形、地质条件,确定开挖范围和深度。

2.确保开挖范围内的地下管线、设备等已经清理完毕,并进行标明。

3.检查开挖机械设备,确保设备完好,操作人员具备相应的资质和经验。

4.制定详细的施工方案和安全措施,确保施工过程安全有序。

二、开挖工程1.开挖时应根据设计要求进行,不得擅自变更开挖范围和深度。

2.开挖过程中应注意保持挖土的坡度,确保人员和设备的安全。

3.开挖时应逐步进行,避免一次性挖深过大,导致坍塌。

4.在开挖过程中,及时清理挖出的土方和杂物,确保工地整洁有序。

5.对于特殊地质条件或复杂工程地段,应根据实际情况采取相应的加固和支护措施。

6.注意排水处理,确保开挖面内不积水,避免影响施工进度和工程质量。

7.开挖完成后应及时对挖方进行整平,使其符合设计要求。

三、土方的处置与利用1.挖出的土方应及时运至指定地点进行堆放或处理,不得随意乱倒或倾倒。

2.对于可利用的土方,应根据规定进行分类堆放或回填,以避免资源浪费。

3.对于无法利用的土方,应按照环保要求进行处置,确保不对周边环境造成污染。

四、安全注意事项1.在开挖过程中,应对挖掘机械、工程车辆等作业人员进行安全培训,提高安全意识。

2.严格遵守现场作业规程,加强现场巡查和监督,及时发现并处理安全隐患。

3.开挖作业人员应穿戴好安全帽、防护眼镜、手套等个人防护装备,减少事故发生的可能性。

4.禁止未经许可的人员进入开挖工地,确保施工现场的安全。

五、结束整理1.完成土方开挖后,应对工地进行清理整理,保持现场整洁。

2.对挖方进行整平处理,确保开挖面符合设计要求。

3.对于未利用的土方,应按照规定进行处理,避免对环境造成污染。

土方开挖安全文明施工注意事项

土方开挖安全文明施工注意事项嘿,朋友们!今天咱们来唠唠土方开挖安全文明施工的注意事项呀。

这可太重要了呢!一、开挖前的准备工作哎呀呀,在土方开挖之前呢,有好多事儿得先做好哇。

首先呢,施工场地得进行平整呀,那些个障碍物必须清理干净喽!要是场地坑洼不平或者到处都是杂物,那后续的开挖工作可怎么顺利进行呢?对吧!然后呢,施工人员必须得进行详细的安全技术交底哇。

这可不是闹着玩儿的呢!每个人都得清楚知道自己要做什么,有哪些危险,怎么避免危险才行呀。

还有哇,要对地下管线进行详细的探查呢。

你想啊,如果不知道地下有什么管线就盲目开挖,那要是挖断了水管、电缆之类的,可就麻烦大了呀!这不仅影响施工进度,还可能造成安全事故呢!二、开挖过程中的安全事项哇,开挖的时候呢,更是要小心翼翼喽。

施工人员必须佩戴好安全帽、防护鞋等个人防护用品呀。

这是最基本的呢,可不能马虎呀!机械操作人员呢,得是经过专业培训并且持证上岗的呢。

你想啊,开着那些大型的挖掘机械,如果操作不熟练或者不懂安全规范,那多危险呀!挖掘的时候要按照规定的顺序和方法进行呢。

不能想怎么挖就怎么挖呀!而且要注意边坡的稳定性呢。

要是边坡塌方了,那可不得了哇!可能会掩埋机械、伤害施工人员呢!在有支撑结构的地方,要确保支撑结构牢固可靠呀。

可不能让它摇摇欲坠的,那不等于在身边埋了个定时炸弹嘛!三、文明施工的要点哎呀,文明施工也不能忽视呢!开挖出来的土方得及时运走或者堆放整齐呀。

不能让土方到处乱堆,搞得现场乱七八糟的呀。

这不仅影响美观,还可能影响后续施工呢。

运输土方的车辆呢,要做好防尘措施呀。

要是一路尘土飞扬的,既污染环境,也不符合文明施工的要求呢!在施工现场要设置明显的警示标志呢。

这是为了提醒大家哪里有危险,要小心呀!而且施工过程中要尽量减少噪音污染呢。

周围可能有居民或者其他单位呢,噪音太大了会影响人家正常生活和工作的呀!四、安全监督与应急处理嘿,安全监督可不能少哇!要有专门的人员在现场进行安全检查呢。

土石方开挖注意事项

土石方开挖注意事项开挖土石方是指在建筑施工过程中进行挖土、挖石等土方工程操作。

这是建筑工程中重要的一环,因此在进行土石方开挖时,需要注意一些关键事项,以确保施工的顺利进行。

本文将介绍土石方开挖的注意事项。

1. 施工前的准备工作在进行土石方开挖前,施工人员需要进行充分的准备工作。

首先,需要查看施工图纸,了解开挖的地点、范围和深度等信息。

然后,需要确定开挖的起点和终点,并进行标示。

此外,要确保工地周围的设备、临时公路和管道等设施已经安全移除或加以保护。

2. 土石方开挖的安全措施在进行土石方开挖时,安全是第一要务。

施工人员需要戴好安全帽,并佩戴好其他个人防护装备,如安全鞋、手套和护目镜等。

在挖掘机、装载机等大型设备操作时,应遵守相应的安全操作规程,并确保设备符合安全要求。

此外,要确保工地周围划有安全警示标识,以吸引工人和其他人员的注意。

3. 确定开挖的土石类型在进行土石方开挖前,施工人员需要了解土石的类型。

根据土石的不同性质,开挖工作会有所不同。

例如,对于比较松软的土壤,可以使用挖掘机进行开挖;而当遇到较硬的岩石时,可能需要使用钻机和爆破等方法进行开挖。

在确定开挖方式时,需要根据具体情况进行评估和决策。

4. 防止土方开挖引起的地层变形土方开挖过程中,容易引起地层变形,从而对周围的建筑物和设施造成不良影响。

为了防止这种情况的发生,我们需要合理选择开挖方法,并采取相应的支护措施。

常见的支护措施包括钢支撑结构、锚索和防水处理等。

在进行土方开挖时,需要密切监测地层的变化,并根据实际情况进行相应的调整。

5. 控制开挖的施工进度在进行土石方开挖时,需要合理控制施工进度,保证施工效率和工程质量。

施工人员需要根据工期计划,确定每天的开挖量,并制定相应的施工进度。

同时,要合理安排人力和设备的调配,确保施工的连贯性和高效性。

在施工过程中,要及时处理遇到的问题,以避免进度延误。

6. 排水和处理废弃物土方开挖过程中,随着土石的开挖,可能会出现水文问题。

土方开挖工程注意事项

土方开挖工程注意事项
1.基坑周边严禁超堆荷载。

2、基坑开挖过程中,应采取措施防止碰撞支护结构或扰动基底原状土。

3、基坑开挖应设水平桩控制基底标高,标桩间距应不大于3m,并加强检查,以防止超挖;如发现局部超挖,应采用低压缩性材料,如灰土、砂砾石等分层回填夯实。

4、土方开挖应先从低处开挖,分层分段依次进行,完成最低处的挖方,形成一定坡势,以利泄水,并且不得在影响边坡稳定的范围内积水。

5、雨期施工应连续作业基坑挖完后应尽快进行下道工序施工,以减少对地基土的扰动和破坏。

6、现场施工技术人员应对照地质报告,密切注意土层变化是否和地质报告相符,如发现不符,应报请监理单位会同设计、勘察单位处置。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

浅谈土方开挖施工的注意事项
摘要:土方开挖是工程建设的基本环节之一,也常常会在施工中遇到各种难题。

如何在困难的条件下保证施工质量和安全一直是现场技术人员关注的焦点问题之一。

故笔者结合多年现场工作经验,对常见的土方开挖工作注意事项进行了总结分析,仅供参考。

关键词:土方开挖边坡基坑路堑
1、引言
土方施工往往具有工程量大、劳动繁重和施工条件复杂等特点,受气候、水文、地质、地下障碍等因素影响较大,不可确定的因素也较多,有时施工条件极为复杂。

而作为土方施工的基本环节之一--土方开挖,在现场实际施工过程中也会遇到很多问题,必须进行现场调查并根据现有施工条件制定出切实可行、经济合理的施工方案。

下面,文章即针对土方开挖常见的注意问题进行阐述。

2、边坡开挖
对于边坡的开挖,应沿等高线自上而下、分层分段依次进行。

在边坡上采取多台阶同时开挖时,上台阶应比下台阶开挖深进不小于30m,严禁先挖坡脚,以防止边坡失稳。

边坡台阶开挖应随时做成一定的坡势,以利于泄水。

边坡下部没有护脚墙及排水沟时,应在边坡修完后立即处理台阶的反向排水坡和砌筑护脚墙、排水沟,以保证坡面不被冲刷,并在其影响边坡稳定的范围内积水。

如果来不及修筑,则应采取临时排水措施。

3、基坑土方开挖
基坑的土方开挖是比较重要的施工过程,其注意事项也很多,总结起来大概有如下几个方面:
3.1 应选用合适的施工机械、开挖程序及开挖线路
在一般条件下,宜优先采用反铲机挖土,自卸汽车运土。

在基坑挖深较大时,需留设坡道满足机械及运土汽车出入基坑的要求。

一次挖土的深度与所选用的施工机械的技术参数有关,但应考虑到因挖土卸载过快、排水不协调或边坡过陡、地基一侧失去平衡而导致坑底涌土、边坡失稳、坍塌等可能。

因此,在基坑较深时,应采取对称分层开挖的方法,随时保持一定的坡势,以利于排水。

3.2 土方开挖施工宜在保持开挖面干燥的条件下作业
当地下水位高于基坑开挖深度时,应根据土质条件,经分析后选用井点降水或安排明沟、截水沟和集水井等排水。

为防止基坑内排出的水喝地面雨水等向坑内回渗,在边坡保护范围内的地面不应有积水。

3.3 基坑开挖过程不宜在坑边堆置弃土
在基坑开挖过程中,不宜在基坑边堆置弃土或安置其他重型施工设备器材,以尽量减轻地面荷载。

若需在挖土方上侧弃土,应在边坡稳定验算时考虑它的影响。

在一般土质条件下,应控制弃土堆底至基坑顶边的距离,不小于1.2m;在垂直的坑壁边坡条件下,该距离不应小于3m。

弃土堆置的高度不应超过1.5m。

对于软土场地,
则不应在坑边堆置弃土。

3.4 基坑开至接近坑底高度时,应注意避免超挖
当基坑开挖至接近坑底高度时,应注意避免超挖。

若有超挖,应加厚基础垫层混凝土或用砂石回填夯实,但需满足基础设计要求。

若基坑内已有工程桩桩体,桩顶又高出基坑底面,则应在基坑底标高上留出0.3-0.4m高的余土,避免桩体受到挖土机械的撞击而受损。

对于不便使用大型机械施工的基坑边角、边坡的修整以及上述坑底余土的清除工作,应用人工或小型机具配合修边。

采用箱基、筏基的基坑,在机械开挖基坑土时,应保持坑底土体的原状结构,在坑底保留0.2-0.3m厚的土层,于施工基础混凝土垫层前用人工挖除铲平。

在严寒地区应保持该保留土层的厚度,还应考虑基槽底土层的防冻要求。

3.5 接力挖土法
对大型软土基坑,为减少分层挖土运方的复杂性,可以采用“接力挖土法”,即利用两台或三台挖土机分别在基坑的不同标高处同时挖土。

一台在地表,两台在基坑不同标高的台阶上,边挖土边向上传递到上层,由地表挖土机装车,用自卸汽车运至弃土地点。

机械开挖不到之处,再配以人工开挖修坡、找平。

在基坑纵向两端设有道路出入口,供上部汽车开行单向行驶。

用本法开挖基坑,可一次挖到设计标高。

一般两层挖土可挖到-10m,三层挖土可挖到-15m 左右。

这样,可避免将载重汽车开进基坑装土、运土。

工作条件好,
效率高,并可以降成本。

3.6 面积不大、深度较大的基坑开挖
对某些面积不大、深度较大的基坑,一般宜尽量利用挖土机开挖,不开火少开坡道。

采用机械接力挖运土方法和人工与机械合理地配合挖土,最后用搭枕木垛的方法,使挖土机开出基坑。

3.7 坡面防护与浇筑垫层封闭
基坑开挖后,应根据设计要求及时做好坡面的防护及浇筑垫层封闭基坑。

当基坑开挖后仍需在坑内继续进行人工挖孔桩时,也应先做混凝土面层并保护坡脚。

有条件时,应暂时保留坑底周边部分的土体,待施工地下室结构时挖除。

对于箱基或筏基工程,基坑的开挖尚应结合设计要求控制坑底土的回弹变形。

对于先施工工程桩后开挖基坑的工程,应有适宜的开挖工序及实际安排,避免开挖过程中因土体的侧向挤压而导致桩体的倾斜或断裂。

3.8 开挖的测量工作
基坑开挖时,应对平面控制桩、水准点、基坑平面位置、水平标高、边坡坡度等经常进行复测检查,并对土质情况、地下水位等变化经常进行检查。

如发现基地土质与设计不符,需经有关人员研究处理,并做隐蔽工程记录。

4、路堑土方开挖
路堑开挖的方式,可以根据工程特点,采用横向开挖法、纵向开挖法或混合式开挖法。

不论采用哪一种路堑开挖方式,均应注意
下列各项:
4.1 先开挖路堑轮廓,待复核测量、重新放样后再修整。

一般将土方挖至接近设计标高时,就应校正。

机械施工时,可预留
3-10cm,然后由人工清理整平;人工施工时,至少预留2-3cm。

挖方边坡坡度应按设计规定并符合有关技术规范的要求。

4.2 开挖路堑时,应有专用的、干扰最小的运土出路和排水设施,并保持开挖的土层表面具有不小于1%的斜度,以保证生产安全和雨水的及时排除。

4.3 挖方地段有含水层时,施工前应设置临时排水构筑物,将水疏干,以防止地下水流入挖土坑内。

4.4 挖方路基位于含水量较大、易翻浆的土壤上时,应更换透水性良好的土壤。

4.5 挖出的土应堆置恰当,少量土方允许临时堆放在路肩或非主干道的城市人行道上。
