垃圾处理场截洪沟工程的施工方案知识讲解
截洪沟工程施工施工方案

填埋库区截洪沟工程施工方案第一章工程概况一、工程一般情况重庆市黔江一般工业固废填埋场一期工程(一标段)位于重庆市黔江区正阳工业园区青杠片区青龙嘴东,由于本工程填埋场地库区面积较大,库区堆体高度大于周边道路后库区汇水亮较大,因此建设永久性环库截水沟。
本工程永久性截水沟设计标准按五十年一遇山区防洪标准设计,按一百年一遇标准进行校核,截洪沟最大横断面B=1.6m,H=1.8m,直角梯形断面.库区截洪沟全长1426.79m,共9种类型,各类型规格样式及工程量详附图;沟底和沟壁M15水泥砂浆块石砌筑,沟底底板垫层为100厚C15混凝土,底板基础以粘土夹碎石为持力层;沿截洪沟始点(A/A‘点)分别向两端终点(T点、U‘点)每隔20m和地质情况变化设置变形缝(缝宽2cm),缝内用沥青麻絮填塞,表面采用聚硫密封胶封堵(厚3cm);截洪沟斜面一侧沟壁每隔2m设置一个泄水孔.二、沿线地形、气候、水文地质条件1、地形地貌:生填埋场地处青龙嘴东沟谷中,为沟谷口狭窄、谷库区开阔的“瓢状地形”。
总体地势西高东低地势。
坡面较完整, 植被好,松散覆盖层厚.2、地质条件:根据施工图对地质资料描述,场地地层从上至下依次为:第①层:表层耕植土.第②层:粉质粘土,黄褐色,呈可塑~硬塑状,主要由黏土矿物组成.第③层:黏土夹碎石土,灰褐色,主要由页岩碎块石及粘性土组成,f ak=140KPa.第④层:强风化页岩,呈碎块状,碎粒状、岩质软,f ak=150KPa。
第⑤层:中风化页岩,芯多呈碎块状,薄饼状、短柱状、柱状,f ak=1566KPa.3、其他施工条件:经现场勘察,该项目的施工用水采用收集山水,根据山势可修建多个临时施工蓄水池,采用水管(高处)和水泵(低处)抽至施工现场,必须要做好水质的沉淀,以满足施工用水质量要求。
施工用电方面,采用一台功率为25KW发电机随施工点迁移。
施工现场现有施工便道可直接到达施工现场.三、主要工程项目规模及数量第二章编制依据一、编制依据1、重庆市黔江一般工业固废填埋场一期工程(一标段)招标文件、投标文件、施工图及施工组织设计。

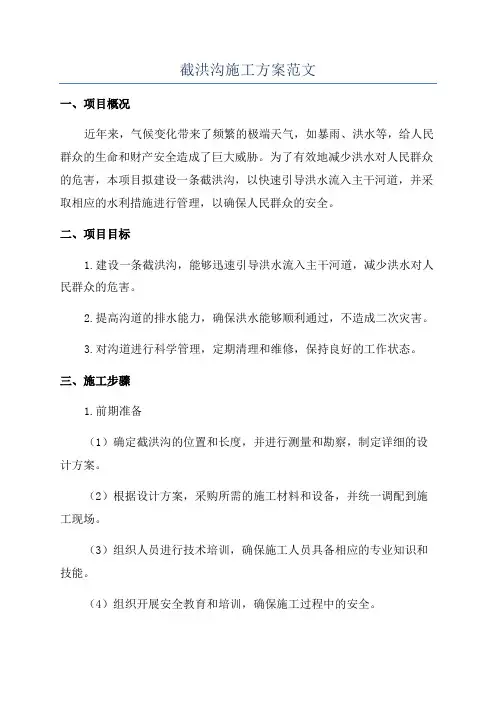

截洪沟施工方案范文

截洪沟施工方案范文一、项目概况近年来,气候变化带来了频繁的极端天气,如暴雨、洪水等,给人民群众的生命和财产安全造成了巨大威胁。
为了有效地减少洪水对人民群众的危害,本项目拟建设一条截洪沟,以快速引导洪水流入主干河道,并采取相应的水利措施进行管理,以确保人民群众的安全。
二、项目目标1.建设一条截洪沟,能够迅速引导洪水流入主干河道,减少洪水对人民群众的危害。
2.提高沟道的排水能力,确保洪水能够顺利通过,不造成二次灾害。
3.对沟道进行科学管理,定期清理和维修,保持良好的工作状态。
三、施工步骤1.前期准备(1)确定截洪沟的位置和长度,并进行测量和勘察,制定详细的设计方案。
(2)根据设计方案,采购所需的施工材料和设备,并统一调配到施工现场。
(3)组织人员进行技术培训,确保施工人员具备相应的专业知识和技能。
(4)组织开展安全教育和培训,确保施工过程中的安全。
2.施工准备(1)清理施工现场,确保施工区域的平整和整洁。
(2)安装标志牌和警示牌,提醒施工区域的人员注意安全。
(3)按照设计方案进行地面开挖和清理,确保施工区域的通畅。
(4)根据设计方案,进行截洪沟的土方开挖,确保沟道的畅通。
3.施工操作(1)按照设计方案进行截洪沟的基础工程施工,包括基础填筑和加固工作。
(2)根据设计方案进行截洪沟的壁面施工,确保沟道的稳定和牢固。
(3)根据设计方案进行截洪沟的顶板施工,确保沟道的完整和密封。
(4)安装截洪沟的排水设备和防汛设施,确保沟道的排水能力和安全性。
4.施工完成(1)对截洪沟进行验收和检验,确保施工质量符合标准要求。
(2)进行截洪沟的试运行和调试,确保沟道的正常工作和功能。
(3)对施工过程中的安全情况进行总结和评估,做好文档备案。
四、施工注意事项1.施工过程中,要严格按照设计方案进行施工,不得随意更改施工内容和方法。
2.施工过程中,要严格按照施工图纸执行,确保施工质量符合标准要求。
3.施工过程中,要注重安全防范,采取相应的安全措施,确保施工人员的安全。
截洪沟施工方案

项目施工技术方案/作业指导书报审表表号:本表由承包商填报,一式4份,自存2份,业主、监理部各存1份。
截洪沟施工方案编号:工程名称:项目编制单位:河南省安装集团有限责任公司编写:日期:河南省安装集团有限责任公司审批表目录1、编制依据1、招标文件及技术协议2、根据建设单位提供的场地施工图。
3、《建筑地面工程施工质量验收规范》50209-20024、《建筑工程质量验收统一标准》50300-20015、工程测量规范 50026-936、土方与爆破工程施工与验收规范 201-837、地基与基础工程施工及验收规范 202-838、建筑地基处理技术规范 79-91(98年版)9、建筑施工安全检查标准 59-9910、建设工程施工现场供用电安全规范50194-9312、《建筑地基基础工程施工质量验收规范》20202-200213、本工程施工组织是依据《建筑施工组织设计编制大纲》的规定要求结合本工程的具体特点和国家现行施工规范及验收规范进行编制。
14、国家基本建设方针、政策、法令与法规。
15、国家现行相关规范、强制性标准、四新技术、防火、防爆、环境保护及职业健康标准。
16、根据拟建工程现场踏勘情况及类似工程经验。
2、工程概况2.1 工程概况及特点:2.1.1 工程名称:2.1.2 工程地点:2.1.3 招标人:2.1.4 工程内容:截洪沟工程施工,包括:土方开挖、防洪堤坝施工2.1.5 工程特点:场区地表高程2956~3014m,地形起伏大处在丘陵南麓平缓坡地上,地势北高南低,附近无河流影响,无内涝影响。
但站址北侧的丘陵区汇流面积较大,雨季丘陵区汇流形成的小流域洪水会影响站址,可见宽 3~4m,深0.5~1m 左右的冲刷痕迹,并经涵洞向南穿过国道。
站址需采取必要的截排洪设施,在站区东、北两侧设置截洪沟,将汇水截除后向南经涵洞穿过 G315 国道后散排。
2.2 主要工程量2.2.1截洪沟的基槽土方开挖,约为5.8万立方米(暂定)。
截洪沟施工方案(1)

截洪沟施工技术方案一、施工方案1、截洪沟施工前先请测量组放样,打出灰线,确定标高、排水方向、开挖宽深。
各种类型的水沟相互衔接及与其它构造物衔接时,可以根据沟底标高及地形情况适当调整尺寸,但沟底坡度不得小于0.5%,特殊地段纵坡不小于0.3%,沟深不小于0.5米。
2、从截洪沟开挖出多余的土石应及时清理或废弃。
开挖时要进行拉线控制开挖面,防止超挖和少挖,超挖时要补上。
3、截洪沟采用人工开挖成型。
4、截洪沟采用M7.5#砂浆挤浆法砌筑片石。
二、M7.5浆砌片石的施工1.在截洪沟开挖前必须请监理工程师检查签认后才能进行M7.5浆砌片石的施工。
2.所用片石必须符合规范要求,片石中间厚度大于15CM,用做面石时尽量采用较大的片石。
所用甲供材料不得自行采购,所用水泥是P.O32.5号的普通硅酸盐水泥。
水泥应符合现行国标准,并附有制造厂的水泥品质试验报告等证明文件。
水泥进场后,应按其品种、强度、证明文件以及出厂时间等情况分批进行取样验收。
袋装水泥在运输和储存时应防止受潮,堆垛高度不宜超过10袋,若水泥受潮或堆积超过3个月,应重新取样检验,并按监理批准的复验结果使用。
3.M7.5砂浆的拌制必须严格按照配合比用砂浆搅拌机拌制,在运输过程或储存器中发生离析、泌水的砂浆,砌筑前应重新拌和;已经凝固的砂浆不得使用,必须做废弃处理。
4.砌筑应按测量技术交底来放样并挂线,严格挂线施工;新砌圬工完成10~12小时后就必须洒水养护,养护时间在7天以上,最初3天,白天至少隔3小时洒水一次,夜间一次,3天后,每昼夜至少洒水3次。
5.截洪沟位于较陡地段时,施工应采取支护措施,如有必要时必须搭设脚手架,片石砂浆的运送时,下方不得有人。
三、雨季施工要求1.掌握当地气象资料,与当地气象部门联系,定期获得天气变化资料,掌握年、月、旬降雨趋势的天气预报,尤其是近期预报的降雨时间和雨量,以便安排施工。
2.拌和场应搭设雨棚,砂石料在这个时期含水量变化较大,需要经常测定,以及时调整拌和时的加水量。
截洪沟及封场排水沟工程施工方法

截洪沟及封场排水沟工程施工方法
1、土方工程
按渠道衬砌外围尺寸,采用挖掘机反铲开挖断面并且采用固定模型控制开挖边坡及高程,渠底及边坡不得超挖,
2浆砌石工程
采用铺浆法砌筑,砂浆稠度控制在30~50mm,当气温变化时,做适当调整,砌筑前先将毛石和砼砌石洒水湿润,使表面充分吸收,但不留有残水,砌筑时转角和交接处同时砌筑,对不能同时砌筑而必须留置的临时间断处,应留置成斜槎。
分缝、埋设排水孔、预留孔洞等按设计或监理要求及时准确留设,严禁砌后凿洞补镶。
暂停砌筑时,必须将该皮砌块间的缝隙用砂浆灌满、灌平而不铺皮面上的砂浆,当复工时应将皮面加以清扫,用水湿润后,才铺浆砌筑上皮砌块或接槎。
浆砌石和砼砌石砌筑12h后开始洒水养护,并经常保持外露面的湿润,养护时间不少于14d。
砌体勾缝应采用细砂和较小的水灰比,灰砂比控制在1∶1至1∶2之间。
勾缝及清理在浆砌石砌筑24h后,将槽缝冲洗干净,保持缝面湿润,但不能积水,勾缝后将残留、溅染在块石上的砂浆等杂物刷洗干净,用浸湿物覆盖21d,并经常洒水使砌体保持湿润,砌筑砂浆和勾缝砂浆要分开堆
放,防止混用。
卵石在规定料场拣集。
用自卸汽车运至施工部位,卵石材质应坚实、新鲜、无风化剥落层或裂纹,石材表面无污垢,水锈等杂质,石材的力学性质检验后符合设计规定。
砂砾石及块石备料工程
依据招标文件的资料,针对垃圾厂填埋区工程所处地理位置,我们计划在距库区15km的北大河河床自行机械采筛,以确保工程质量及降底工程报价,块卵石料从洪水河河床捡集。
截洪沟工程施工方案

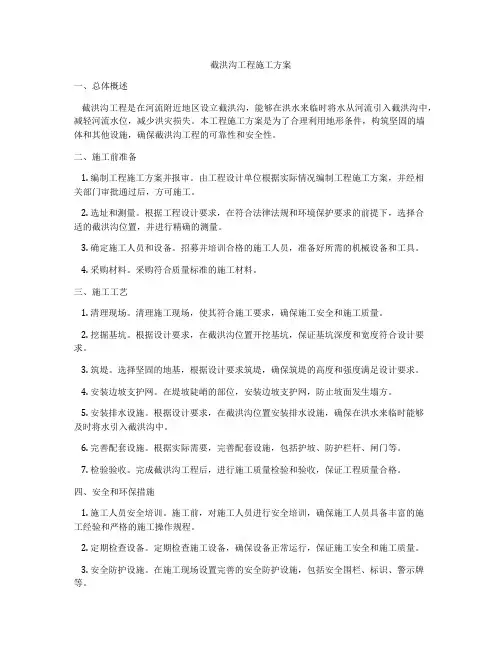

截洪沟工程施工方案一、总体概述截洪沟工程是在河流附近地区设立截洪沟,能够在洪水来临时将水从河流引入截洪沟中,减轻河流水位,减少洪灾损失。
本工程施工方案是为了合理利用地形条件,构筑坚固的墙体和其他设施,确保截洪沟工程的可靠性和安全性。
二、施工前准备1. 编制工程施工方案并报审。
由工程设计单位根据实际情况编制工程施工方案,并经相关部门审批通过后,方可施工。
2. 选址和测量。
根据工程设计要求,在符合法律法规和环境保护要求的前提下,选择合适的截洪沟位置,并进行精确的测量。
3. 确定施工人员和设备。
招募并培训合格的施工人员,准备好所需的机械设备和工具。
4. 采购材料。
采购符合质量标准的施工材料。
三、施工工艺1. 清理现场。
清理施工现场,使其符合施工要求,确保施工安全和施工质量。
2. 挖掘基坑。
根据设计要求,在截洪沟位置开挖基坑,保证基坑深度和宽度符合设计要求。
3. 筑堤。
选择坚固的地基,根据设计要求筑堤,确保筑堤的高度和强度满足设计要求。
4. 安装边坡支护网。
在堤坡陡峭的部位,安装边坡支护网,防止坡面发生塌方。
5. 安装排水设施。
根据设计要求,在截洪沟位置安装排水设施,确保在洪水来临时能够及时将水引入截洪沟中。
6. 完善配套设施。
根据实际需要,完善配套设施,包括护坡、防护栏杆、闸门等。
7. 检验验收。
完成截洪沟工程后,进行施工质量检验和验收,保证工程质量合格。
四、安全和环保措施1. 施工人员安全培训。
施工前,对施工人员进行安全培训,确保施工人员具备丰富的施工经验和严格的施工操作规程。
2. 定期检查设备。
定期检查施工设备,确保设备正常运行,保证施工安全和施工质量。
3. 安全防护设施。
在施工现场设置完善的安全防护设施,包括安全围栏、标识、警示牌等。
4. 施工噪声控制。
合理控制施工噪声,减少对周边环境的影响。
5. 环境保护措施。
在施工过程中,严格执行环境保护规定,做好环境保护工作,减少对周边环境的影响。
五、施工期望完成时间表1. 清理现场:2天2. 挖掘基坑:5天3. 筑堤:10天4. 安装边坡支护网:3天5. 安装排水设施:7天6. 完善配套设施:4天7. 检验验收:2天六、施工方案预算1. 人工费用:100,000元2. 设备费用:50,000元3. 材料费用:200,000元4. 其他费用:20,000元总计:370,000元七、施工后维护1. 定期检查。
截洪沟工程施工施工方案

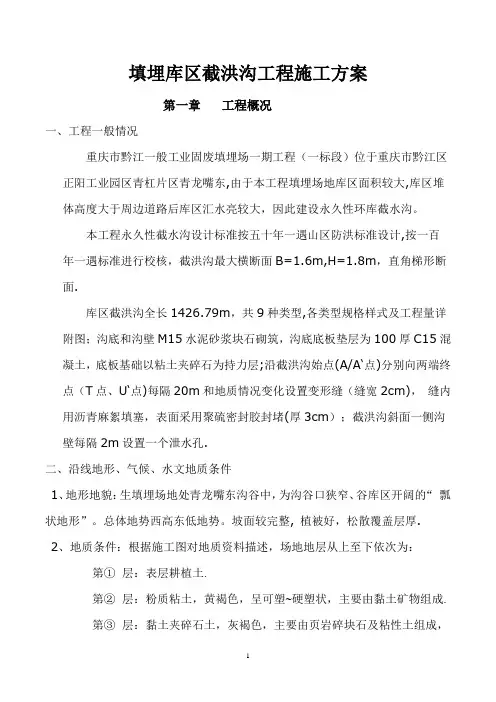

填埋库区截洪沟工程施工方案第一章工程概况一、工程一般情况重庆市黔江一般工业固废填埋场一期工程(一标段)位于重庆市黔江区正阳工业园区青杠片区青龙嘴东,由于本工程填埋场地库区面积较大,库区堆体高度大于周边道路后库区汇水亮较大,因此建设永久性环库截水沟。
本工程永久性截水沟设计标准按五十年一遇山区防洪标准设计,按一百年一遇标准进行校核,截洪沟最大横断面B=1.6m ,H=1.8m ,直角梯形断面。
库区截洪沟全长1426.79m ,共9 种类型,各类型规格样式及工程量详附图;沟底和沟壁M15 水泥砂浆块石砌筑,沟底底板垫层为100 厚C15 混凝土,底板基础以粘土夹碎石为持力层;沿截洪沟始点(A/A ‘点)分别向两端终点(T点、U 点)每隔20m和地质情况变化设置变形缝(缝宽2cm),缝内用沥青麻絮填塞,表面采用聚硫密封胶封堵(厚3cm );截洪沟斜面一侧沟壁每隔2m 设置一个泄水孔。
二、沿线地形、气候、水文地质条件1 、地形地貌:生填埋场地处青龙嘴东沟谷中,为沟谷口狭窄、谷库区开阔的“ 瓢状地形”。
总体地势西高东低地势。
坡面较完整,植被好,松散覆盖层厚。
2 、地质条件:根据施工图对地质资料描述,场地地层从上至下依次为:第① 层:表层耕植土。
第② 层:粉质粘土,黄褐色,呈可塑~硬塑状,主要由黏土矿物组成' 第③层:黏土夹碎石土,灰褐色,主要由页岩碎块石及粘性土组成,f ak =140KPa第④ 层:强风化页岩,呈碎块状,碎粒状、岩质软, f ak =150KPa第⑤层:中风化页岩,芯多呈碎块状,薄饼状、短柱状、柱状,f ak =1566KPa3、其他施工条件:经现场勘察,该项目的施工用水采用收集山水,根据山势可 修建多个临时施工蓄水池,采用水管(高处)和水泵(低处)抽至施工现场,必 须要做好水质的沉淀,以满足施工用水质量要求。
施工用电方面,采用一台功率 为25KW 发电机随施工点迁移。
施工现场现有施工便道可直接到达施工现场。
垃圾处理场截洪沟工程的施工方案

垃圾处理场截洪沟工程的施工方案1. 项目背景垃圾处理场截洪沟工程旨在有效防止因暴雨等极端天气导致垃圾处理场内涌水现象,保障垃圾处理场正常运行和周边环境安全。
本文旨在提出垃圾处理场截洪沟工程的施工方案,确保项目施工高效有序进行。
2. 施工准备2.1 安全防护施工前需对施工区域进行全面安全检查,确定安全疏散通道并设置明显标志,保障施工人员安全。
施工人员必须配备相关安全装备,并接受安全培训。
2.2 施工物资准备准备所需施工设备和材料,确保质量合格。
包括挖掘机、运输车辆、管道材料等。
3. 工程实施3.1 施工步骤1.清理施工区域:清除施工区域内的堆放物和杂物,确保施工顺利进行。
2.测量定位:根据设计要求,确定截洪沟的位置和长度。
3.挖掘:使用挖掘机开挖截洪沟沟槽,符合设计要求的深度和宽度。
4.安装管道:将预制的排水管道逐段铺设到截洪沟内,接好管道接口,确保排水畅通。
5.填充夯实:将沟槽边坡填充夯实,确保截洪沟结构牢固。
6.清理完工:清理施工现场杂物,确保环境整洁。
3.2 施工质量控制施工过程中,严格按照设计要求和施工规范进行施工,准确测量,确保截洪沟的深度、宽度和坡度符合标准要求。
对管道连接点进行检查,防止渗漏。
完成施工后,进行验收,确保工程质量。
4. 施工安全管理1.现场管理:施工现场要设立安全标识,指示安全通道和危险区域,严禁无关人员进入施工区域。
2.人员管理:施工人员需严格遵守安全操作规程,配戴必要的安全装备,避免发生事故。
3.应急预案:制定完善的应急预案,定期组织演练,确保在突发事件发生时能及时有效处置。
5. 施工总结垃圾处理场截洪沟工程施工方案的制定和实施,不仅需要符合设计要求和施工规范,更需要关注施工过程中的安全管理和质量控制。
只有做好施工前的准备工作,严格执行施工方案,合理安排施工过程,才能保障工程的高效完成。
以上为垃圾处理场截洪沟工程的施工方案,希望能够为项目的顺利进行提供参考和指导。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
垃圾处理场截洪沟工程的施工方案垃圾处理场截洪沟工程的施工方案提要:根据排洪沟的起止点和各转折点,测设基础的挖土中心线,每20m测设一点。
中心线的投点容差为±10mm。
量距的往返相对闭合差不得大于1/2000更多精品:人事垃圾处理场截洪沟工程的施工方案截洪沟工程包括临时排洪沟和永久排洪沟工程。
1、临时排洪沟工程临时排洪沟有φ1米和φ米两种,采用钢筋混凝土结构。
临时排洪沟在施工期间作为排水沟,工程完工后,根据垃圾填埋的进度,逐渐变为垃圾填埋的锚固沟。
⑴、挖基马道边截水沟1的挖基已在马道施工时用挖掘机挖出毛沟,次处挖基主要指人工清基工作。
由于本工程工期紧,故应形成流水作业,即在基槽开挖完成一段后立刻着手沟体施工,混凝土试验合格后达到设计强度后立即进行该段基槽回填。
初步拟订按照相临两个沉降缝之间的基槽作为一个工作段,基槽开挖应超前沟体施工2~3m,留出足够的工作面,以免挖基和沟体施工相互干扰。
①、测量放线用全站仪、经纬仪等放好排洪沟设计轴线、基槽宽度线等,并用白石灰线标明,并随工程进展情况,及时检查,增补各类桩点。
A、开挖中心线及施工控制桩的测设根据排洪沟的起止点和各转折点,测设基础的挖土中心线,每20m测设一点。
中心线的投点容差为±10mm。
量距的往返相对闭合差不得大于1/2000。
排洪沟中线定出以后,就可以根据中线位置和槽口开挖宽度,在地面上洒灰线标明开挖边界。
由于中线桩在施工中要被挖掉,为了便于恢复中线和附属构筑物的位置,应在不受施工干扰、易于保存桩位的地方,测设施工控制桩。
中线控制桩测设在主点中心线的延长线上。
边线控制桩则测设在中线的垂直线上。
控制桩采用大木桩,钉好后必须采取适当保护措施。
B、确定开挖边线,钉立边桩按照设计基槽宽度计算出两侧边桩与中心桩的水平距离,施测时在中心桩处用经纬仪测出横断面位置,在断面方向上用皮尺量定两侧边线距离并各钉立一个边桩。
相邻断面同侧边桩的联线,即为开挖边线,用石灰放出灰线,作开挖的界限。
c、龙门板的测设在每隔10m或20m槽口设置一个龙门板。
作为施工中控制管道中线和位置,掌握管道设计高程的标志。
龙门板的必须稳定、牢固,其顶面保持水平。
用经纬仪将中心线位置设置到龙门板上,钉上中心钉,安装管道时,在中心钉上悬挂垂球,确定管中线位置。
以中心钉为准,放出开挖边线、沟底边线及混凝土管道基础边线。
D、施工测量容差测量容差为±10mm。
②、开挖挖沟槽的土应堆放在沟的一侧,且土堆底边与沟边应保持一定距离。
沟槽开挖时,如遇有管道、电缆、建筑物、构筑物或文物古迹,应予保护,并及时与有关单位和设计部门联系,严防事故发生造成损失。
沟底要求是坚实的自然土层,如果是松散的回填土或沟底有不易清除的块石时,都要进行处理,以防止管子产生不均匀下沉而造成质量事故。
松土层应夯实,加固密实,对块石则应将其上部铲除,然后铺上一层大于150mm厚度的回填土整平夯实平。
A、基槽开挖采用机械开挖出毛沟,人工清基成型的办法以加快施工进度,开挖宽度较设计基础边线两侧各宽出40cm的工作面,便于钢筋绑扎、混凝土浇筑等工序施工。
a、基槽开挖,应自上而下分层开挖,每步开挖深度约30cm,每层深度以60cm为宜,从开挖端逆向倒退按踏步型挖掘。
b、所挖土方应两侧出土,并应及时运至业主和监理指定的地点堆放。
c、挖至距槽底50cm,左右时,测量放线人员配合抄出距槽底50cm平线,沿槽边相距2-3m设水平标高标志。
最后清槽底并铲平。
d、雨期挖方,可在槽底标高以上保留15-30cm不挖,待下道工序开始前再挖。
B、基坑排水根据施工进度的安排,本工程跨越9-11月,可能遭遇雨季,故基坑排水尤为重要,拟采用明沟集水井抽水。
当基坑开挖遇到地下水和地表水(雨水)时,在基坑内随同挖方一起设置排水沟,其截面不小于×,沟底低于挖土面以上,并向集水井方向设置2%-5%的纵坡。
每隔30-40m设集水井,集水井直径不小于,井底低于排水沟底。
排水沟和集水井随挖土逐层加深,挖至设计标高后,井底应低于基坑1-2m。
集水井四周围设铁笼滤水,井底铺设30cm左右的滤料(碎石、小片石等),防止抽走井底土粒。
c、沟槽检验与处理土方开挖完毕后,立即报请监理工程师对基槽进行检验。
验槽主要以施工经验观察为主,而对于基底以下的土层不可见部位,辅以钎探、夯音配合共同完成。
a、观察验槽主要观察基槽基底和侧壁土质情况,土层构成及其走向,是否有异常现象,以判断地基土层是否达到设计要求。
表7-3验槽观察内容观察项目观察内容槽壁土层土层分布情况及走向重点部位管道埋深大于4m部位整槽底槽底土质是否挖到老土层上(地基持力层)土的颜色是否均匀一致,有无异常过干过湿土的软硬是否软硬一致土的虚实有无振颤现象,有无空穴声音b、钎探对基槽底以下2-3倍基础宽度的深度范围内,土的变化和分布情况,以及是否有空穴或软弱土层,需要用钎探明。
采用人工打钎,钎径为22-25mm,钎尖为600尖锥状,钎长。
打钎用的锤重为8-10磅,举锤高度约50-70cm。
打钎之前先按有关规定绘制打钎图。
基槽宽度大于2m,钎孔可布置为梅花形,钎探深度为,钎探间距为。
打钎时,每贯入30cm,记录锤击数一次,并填入规定的表格中。
一般每钎分五步打,每步为30cm,钎顶留50cm,以垃圾处理场截洪沟工程的施工方案提要:根据排洪沟的起止点和各转折点,测设基础的挖土中心线,每20m测设一点。
中心线的投点容差为±10mm。
量距的往返相对闭合差不得大于1/2000更多精品:人事便拔出。
打钎完成后,从上而下逐步分层分析钎探记录,再横向分析钎孔相互之间的锤击次数,将锤击数过多或过少的钎孔,在打钎图上圈定,以备到现场重点检查。
打钎后的孔用砂灌实。
c、地基局部处理验槽和钎探发现局部异常的地基上,探明原因和范围后,由设计单位作出处理方案,再进行处理。
局部处理方法的原则是使所有地基土的硬度一致,即使其压缩量一致,避免地基产生不均匀沉降,而导致箱涵混凝土产生裂缝。
松土坑的处理:挖除松软土部分,直至见到天然土为止,然后用与坑底的天然地基土压缩性相近的土夯填。
如遇松土坑较深,需将基础落深时,做成1:2的踏步与两端的基坑相接。
踏步每步高不大于,踏步长不小于1m,以分散由于施工缝造成过分集中一处的应力。
橡皮土的处理:遇粘性的地基土,且含水量很大趋于饱和时,夯拍后有颤动现象,再无法夯实,可采取晾槽或掺白灰粉减低其含水量的办法,进行夯实。
若地基土已经发生颤动,则将"橡皮土"挖除,填入砂或级配砂石。
或用碎石将软土挤密。
⑵、排洪沟钢筋制安钢筋集中加工,现场绑扎安装。
施工要求参见调节池施工。
⑶、混凝土工程内模采用组合钢模,外模利用地模。
支模、拆模、混凝土浇筑等的施工要求参见调节池施工。
⑷、沟背回填沟体施工完毕,并办理"隐蔽工程验收记录"后,即可进行回填土。
应及时进行碎石填筑,严禁晾沟。
回填必须采用滤水性较强的材料。
回填土须分层夯实。
采用人工夯实,每层厚度不大于200mm;、永久性排洪沟施工永久排洪沟是垃圾处理场工程的附属设施。
采用浆砌块石结构设计,排洪沟总长为。
分东西两侧排洪沟。
东侧排洪沟长,位于填埋区东侧。
由管理区下方起至主坝下的调节池止。
两侧排洪沟分Ⅰ、Ⅱ、Ⅲ段,总长。
Ⅰ段长,Ⅱ段长,考虑征地、工程量等因素,Ⅰ、Ⅱ段排洪沟与进场道路边沟合建,不在本合同段施工范围内。
Ⅲ段长,位于填埋场西侧,由Ⅱ段终点起至主坝下的调节池。
放线之前对局部线位根据具体情况可适当调整。
排洪沟沟顶高程垃圾平台高程设计。
沿填埋区边缘的排洪沟即西侧排洪沟Ⅲ段和东侧排洪沟,其边缘距填埋区削坡边缘2m,另一侧设落碎台1m。
垃圾处理场地处山区,地质情况复杂,排洪沟多为陡坡急流,排洪沟构造采用浆砌块石矩形沟道,陡坡处采用台阶式跌水。
排水沟工程应注意边坡防护。
边坡防护以绿化为主。
挡墙护坡一般采用浆砌块石重力式,详细尺寸应视开山削坡后的具体情况而定。
排洪沟每间隔10-15m设一伸缩缝,缝宽20-30mm,填料采用石油沥青麻布或石油沥青浸木丝板。
排洪沟靠山体一侧的侧墙,当墙高≥1m时,每间隔3-5m 设一根25mm的通水塑料管,管距排洪沟内底高300mm。
外高内低,墙外管断堆砾石,粒径,堆石厚取>300mm。
塑料管应有足够的强度和刚度,以不致破坏和变形。
如出现边坡不稳定或防护后仍有可能坍塌的地段,排洪沟侧墙下半部厚度尺寸改为600mm。
在有山沟集中水进入排洪沟的地段,应设挡土墙,并视土质情况做护坡簸箕等。
排洪沟出水口应视情况设水簸箕,以防的冲刷。
⑴、挖基同临时性排洪沟,基槽开挖应会同勘察、设计、质检和监理等的单位共同验槽后方可继续施工。
⑵、沟身砌筑①、材料要求A、块石的形状应大致方正,上下面大致平整,厚度200mm-300mm,宽度应为厚度的倍,长度为厚度的倍。
用于铺底的块石其厚度不得小于300mm。
片石(只用于山坡、山沟防冲刷的铺底砌护)厚度不应小于150mm,最底强度要求mU30。
不得使用已风化的石料。
B、水泥砂浆水泥砂浆采用m10,砂浆中的水泥、砂、水等材料质量标准要符合混凝土工程相应材料的质量标准。
砂浆中的砂采用中砂或粗砂。
砂的最大粒径不宜大于。
砂的含泥量≤1%。
砂浆的配合比可通过试验确定(采用质量比),并应满足规范中的技术要求。
砂浆必须有良好的和易性,其稠度以标准圆锥体沉入度表示,用于块石砌体时宜为50-70mm。
宜用机械拌和,拌和时间宜为3-5分钟。
砂浆的配制应采用质量比,砂浆随拌随用,保持适当的稠度,必须在3-4小时内使用完毕。
在运输过程和储存器中发生离析、泌水的砂浆,砌筑前要重新搅拌。
已凝结的水泥砂浆不得使用。
c、为改善水泥砂浆的和易性,可掺入无机素化剂或以皂化松香为主要成分的微沫剂等有机素化剂,其掺量可参照生产厂家的规定并通过试验确定。
一般为水泥用量的//10000(微沫剂按100%纯度计)。
使用时应符合下列条件:微沫剂用不低于700c的水稀释至5%~10%的浓度,稀释后存放不超过7天。
②、施工要求A、施工安排在枯水少雨季节进行。
B、块石砌筑要求块石在使用前必须浇水湿润,表面有泥土、水锈应清洗干净。
砌筑基础的第一层砌块时,如基层为基岩,先将基底表面清洗、湿润,再坐浆砌筑;如基底为土质,可直接坐浆砌筑。
砌体分层砌筑,根据长度分为若干工段,两相邻的工作段的砌筑差不要大于,避免不均匀沉降;一般以一个沉降段作为一个施工段,各段水平砌缝尽量保持一致。
每层石料高度大致一致。
砌缝宽度不大于30mm,上下层竖缝间距不小于80mm。
各砌层先砌外层定位行列,然后砌筑里层,内外砌块交错连成一体。
砌体里层要砌筑整齐,分层应与外层一致,先铺一层适当厚度的砂浆再安放砌块和填塞砌缝。
