文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by the editor. I hope that after you download them, they can help yousolve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you!In addition, our shop provides you with various types of practical materials, such as educational essays, diary appreciation, sentence excerpts, ancient poems, classic articles, topic composition, work summary, word parsing, copy excerpts,other materials and so on, want to know different data formats and writing methods, please pay attention!学校建设工程项目自查报告是学校管理中一项重要的工作,它不仅可以帮助学校及时发现问题并及时解决,也能够提高学校管理的效率和水平。
小学工程建设项目自查汇报

小学工程建设项目自查汇报
尊敬的领导:
根据学校的要求,我们小学工程建设项目自查汇报如下:
一、项目概况:
1. 项目名称:小学工程建设项目
2. 项目目的:改善学校硬件设施,提升学生学习环境
3. 项目内容:包括校舍建设、设备更新、配套设施等
二、项目进展:
1. 已完成的工作:
- 校舍建设:新建了一栋三层教学楼,包括教室、图书馆、实验室等功能室。
- 设备更新:更新了校园内的教学设备,包括投影仪、电脑、实验仪器等。
- 配套设施:增加了学校操场的绿化和健身器材。
2. 正在进行的工作:
- 教室装饰:正在进行教室的装饰工作,包括墙面涂料、地板铺设等。
- 校园环境改善:正在进行校园绿化工作,包括种植花草、修剪树木等。
3. 计划中的工作:
- 图书馆建设:计划建设一座图书馆,提供更多图书资源给学生。
- 实验室更新:计划更新实验室设备,提升学生的实践能力。
三、存在的问题及解决措施:
1. 问题:目前教室装饰的进展较慢,影响了教学工作。
解决措施:加大施工力度,加班加点,争取尽快完成教室装饰工作。
2. 问题:校园绿化工作还未完全跟进。
解决措施:招募更多的保洁人员,加强校园绿化的维护和管理。
四、自查结论:
经过自查,我们小学工程建设项目取得了一定的进展,但也存在一些问题需要解决。
我们将继续加大工作力度,确保项目能够按时完工,为学生提供更好的学习环境。
谢谢领导的支持和关心!
此致
礼敬!
校工程建设项目组。
学校建筑施工自检自查报告范文(通用10篇)

学校建筑施工自检自查报告学校建筑施工自检自查报告范文(通用10篇)难忘的工作生活已经告一段落了,回顾这段时间以来的工作有成绩也有不足,非常值得我们做好总结和完成自查报告。
好的自查报告都具备一些什么特点呢?以下是小编帮大家整理的学校建筑施工自检自查报告范文(通用10篇),仅供参考,大家一起来看看吧。
学校建筑施工自检自查报告1为了强化学校安全工作,增强学生的安全意识,确保学生人身安全,保证学生快乐健康成长,根据学校安全工作的指示精神,我班针对自身情况进行详细周密的自查。
我班在管理制度、安全意识和安全措施等方面都进行了进一步的改进和完善。
现将排查情况回报如下:消防安全工作:根据学校,我对教学楼、旧教室内及走廊内插座和闭火进行了排查,将拖线插座放在高处(孩子够不着的地方)使用,消除一切不安全的隐患。
并对学生进行应急预案知识教育,确保紧急情况下能够有秩序地安全撤离、疏散。
对学生在接送、晨检工作中,严格执行交接班制度,认真清点学生。
如果学生无人接送,教师要负责到底,安全无误地将学生送到家长手中。
对于未到校的学生,教师要及时做好家校联系工作,并针对具体情况进行汇报,有异常情况应马上请示回报,以防各种大的传染病或其他特殊情况的传染和蔓延,并进行了宣传工作,定期进行消毒和检查。
彻底检查了班级的物品摆放,消除了隐患。
加强防范工作。
我利用班会课向学生进行了安全知识的渗透,让学生具备简单的防火、防电、防水、防病、防骗常识,并利用送学生的时机与家长进行沟通。
结合本次排查工作,教师的安全意识也进一步加强,对各项安全工作和应急处理办法有了更深入地了解,完善了各种制度。
具体汇报:1、无安全隐患的门窗、电源插座。
2、学生在上下楼梯时,学生互相疏导、看护。
3、对突发流行病和传染病有针对性地防范和措施,做好晨检和汇报工作。
4、利用班、队会进行安全知识讲座,把安全知识贯穿到教育教学当中,对学生讲解安全自救常识,增强学生的自我保护意识,进行自救逃生训练。
中小学基建管理自查报告范文

中小学基建管理自查报告范文一、前言为了进一步加强中小学基本建设管理,确保工程项目的安全、质量、进度和投资控制,提高教育资源配置效率,我们学校对近年来的基建项目进行了全面的自查。
通过自查,我们发现了一些问题,也总结了一些经验教训。
现将自查情况报告如下:二、自查基本情况自查范围:我校自建校以来所有基建项目,包括教学楼、实验楼、宿舍楼、食堂等。
自查时间:2021年10月至2021年11月。
自查方式:采取查阅资料、现场查看、访谈相关人员等方式进行。
三、自查发现的主要问题1. 项目管理不规范:部分项目在立项、招投标、施工、验收等环节存在不规范现象,如招投标程序不严谨、施工监理不到位等。
2. 质量问题:部分建筑物存在质量问题,如裂缝、渗漏等,影响了学校的教育教学环境。
3. 安全隐患:部分建筑物的安全隐患未能及时发现和整改,如消防设施不完善、电线老化等。
4. 投资控制不严:部分项目在实施过程中,投资超出预算,影响了学校财务状况。
5. 档案管理不善:部分项目档案资料不齐全,给后期维护和管理带来不便。
四、原因分析1. 管理体制不健全:学校基建项目管理体制不完善,导致项目管理不规范。
2. 专业能力不足:学校在基建项目管理方面缺乏专业人才,导致质量问题和安全隐患。
3. 资金投入不足:学校基建项目资金投入不足,导致投资控制不严和档案管理不善。
4. 监管不到位:上级部门对学校基建项目的监管不到位,导致项目实施过程中出现各种问题。
五、整改措施1. 完善管理体制:建立健全学校基建项目管理体制,明确各部门和人员的职责,确保项目管理的规范性。
2. 提高专业能力:加强基建项目管理人员的培训,提高他们的专业能力和责任心。
3. 增加资金投入:合理规划学校基建项目资金,确保项目实施的顺利进行。
4. 强化监管力度:上级部门要加强对学校基建项目的监管,确保项目质量、安全和投资控制。
5. 加强档案管理:建立健全基建项目档案管理制度,确保档案资料的齐全和完整性。
小学工程建设项目自查汇报

小学工程建设项目自查汇报
尊敬的指导老师:
我是XX小学的X同学。
我负责的小学工程建设项目是XX项目。
我在此向您汇报项目自查情况。
首先,我对项目的目标进行了详细的调研和分析,并制定了项目实施计划。
我与项目组成员密切合作,确保每一步都按计划有序进行。
在项目执行过程中,我注意了项目的进度、质量和安全问题。
我定期与项目组成员开展工作会议,及时交流项目进展情况,确保项目按时完成。
在项目实施过程中,我重视了环境保护和节约资源的问题。
我确保了使用环保材料,并进行了垃圾分类处理。
我还引导学生节约用水、用电,养成良好的保护环境习惯。
在项目质量方面,我积极引导项目组成员进行质量控制。
我组织了质量检查,并对存在的问题及时进行处理。
我还与施工单位保持密切沟通,解决了一些施工问题,确保了工程质量。
关于安全问题,我重视项目的安全措施,确保了学生和工人的安全。
我组织了安全培训,并制定了相关安全制度和流程。
我还定期检查施工现场,排查潜在的安全隐患,加强安全管理。
最后,我向相关部门报告了项目进展情况,并接受了他们的监督和指导。
我还听取了师生对项目的意见和建议,并进行了相应的改进。
感谢您对我工作的支持和指导。
我将继续努力,确保项目顺利完成。
此致
敬礼XX。
曾都区洛阳镇张畈中心小学幼儿园改扩建项目情况汇报

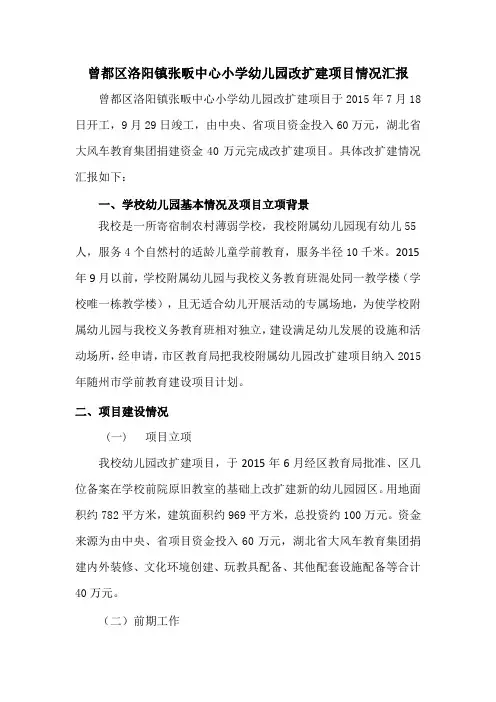

曾都区洛阳镇张畈中心小学幼儿园改扩建项目情况汇报曾都区洛阳镇张畈中心小学幼儿园改扩建项目于2015年7月18日开工,9月29日竣工,由中央、省项目资金投入60万元,湖北省大风车教育集团捐建资金40万元完成改扩建项目。
具体改扩建情况汇报如下:一、学校幼儿园基本情况及项目立项背景我校是一所寄宿制农村薄弱学校,我校附属幼儿园现有幼儿55人,服务4个自然村的适龄儿童学前教育,服务半径10千米。
2015年9月以前,学校附属幼儿园与我校义务教育班混处同一教学楼(学校唯一栋教学楼),且无适合幼儿开展活动的专属场地,为使学校附属幼儿园与我校义务教育班相对独立,建设满足幼儿发展的设施和活动场所,经申请,市区教育局把我校附属幼儿园改扩建项目纳入2015年随州市学前教育建设项目计划。
二、项目建设情况(一)项目立项我校幼儿园改扩建项目,于2015年6月经区教育局批准、区几位备案在学校前院原旧教室的基础上改扩建新的幼儿园园区。
用地面积约782平方米,建筑面积约969平方米,总投资约100万元。
资金来源为由中央、省项目资金投入60万元,湖北省大风车教育集团捐建内外装修、文化环境创建、玩教具配备、其他配套设施配备等合计40万元。
(二)前期工作项目确定后,学校立即组织专人负责前期手续,经过努力,于2015年6月底前办理完毕各类建设手续。
同期,经学校考察评审同意由随州市工程设计院承担本项目的图纸设计。
(三)招投标项目委托随州市立兴造价工程师事务有限责任公司进行招标代理,于2015年7月6日上网发布竞争性谈判采购公告,2015年7月16日进行了竞争性谈判会议,确定施工方。
公示期满后,2012年7月28日发出了中标通知书,中标单位:随州市曾都区云河建筑工程有限公司。
同时,我校委托洛阳镇城建办做工程监理,进行施工监管。
(四)施工组织设计我校于7月上旬邀请教镇城建办,洛阳中心学校进行了技术交底。
会后,各单位一致要求施工方根据交底情况立即进行施工场地规划整理、组织好队伍、工程机具、原材料等,力争在7月中旬进场施工。
小学基建自查自纠报告

小学基建自查自纠报告一、自查内容一、校园环境1. 教学楼、宿舍楼和其他建筑物是否存在安全隐患;2. 操场、游泳池和其他体育设施是否存在安全问题;3. 校园内道路是否畅通,是否设置了合适的交通标示和交通设施;4. 是否存在漏水、漏电等安全隐患;5. 校园内的绿化情况是否良好,是否存在残株、死树、乱堆乱放等情况。
二、教学设施1. 教室的桌椅是否完好,黑板是否清洁;2. 实验室设备是否完善,是否符合安全标准;3. 图书馆、阅览室、音乐室等设施是否完备;4. 电脑、投影仪等设备是否正常运行;5. 音响系统是否正常。
三、校园安全1. 学校是否有安全管理制度,是否有安全专门负责人;2. 是否进行过校园安全演练;3. 是否有应急预案,应急物资是否备足;4. 学生宿舍是否安全卫生,是否有防火措施;5. 是否有安全隐患的地方及时整改。
四、卫生管理1. 学校卫生情况如何,是否存在卫生死角;2. 是否定期对食堂进行卫生检查;3. 是否加强对学生进行卫生保健宣传;4. 校园垃圾处理是否得当;五、设备设施1. 学生宿舍的床铺、桌椅是否完好;2. 食堂设施设备是否安全卫生;3. 浴室设备是否完善,是否保持干净;4. 体育设施设备是否符合标准。
二、自查措施一、校园环境1. 对建筑物进行安全检查,及时修缮,消除隐患;2. 对体育设施进行检查,确保安全使用;3. 加强校园道路交通管理,安排专人负责;4. 定期检查电路设施,消除漏水、漏电等安全隐患;5. 对校园内的绿化进行管理,保持校园环境整洁。
二、教学设施1. 定期维护教室的桌椅、黑板等设施;2. 定期对实验室设备进行检测,确保设备完善;3. 定期检查图书馆、音乐室等设施,保证设备完备;4. 定期检查电脑、投影仪等设备,确保正常运行;5. 对音响系统进行定期检测。
三、校园安全1. 定期检查学校安全管理制度,确保规范实施;2. 组织校园安全演练,提高师生安全意识;3. 检查应急预案,完善应急物资;4. 定期检查学生宿舍安全卫生,加强防火措施;5. 及时整改存在的安全隐患。
学校项目自查自纠

学校项目自查自纠一、引言作为一所教育机构,我们始终把学生成长和发展放在首位,致力于为学生提供优质的教育资源和良好的学习环境。
为了更好地对学校项目进行全面的自查自纠,我们特此制定了本次自查自纠报告,以发现存在的问题并及时进行改进,提高教育教学质量,更好地服务学生发展。
二、自查自纠内容1. 项目目标与规划在项目目标与规划方面,学校已经制定了明确的教育发展目标,并通过年度计划和评估报告进行监测和调整。
我们将继续加强目标的落实和规划的执行,确保项目的有效开展。
2. 教育资源配置学校已经建立了一套完善的教育资源配置机制,包括教室设施、教学设备、教材图书等方面的配备。
我们将进一步完善资源的调配机制,确保资源的充分利用和合理配置。
3. 师资队伍建设学校拥有一支素质过硬的师资队伍,他们具有丰富的教学经验和良好的职业素养。
我们将加强师资队伍的培训和激励,提高教师的教学水平和服务质量。
4. 教学过程管理学校注重教学过程管理,制定了严格的教学计划和考核机制。
我们将加强对教学过程的监督和评估,确保教学质量的稳步提升。
5. 学生管理服务学校建立了健全的学生管理服务体系,包括学生成绩评定、学生奖惩制度、学生活动组织等方面的管理。
我们将继续改进学生管理服务工作,为学生提供更好的成长环境和发展机会。
6. 安全保障机制学校重视安全保障工作,建立了多层次的安全防护机制,确保校园安全。
我们将持续加强安全保障工作,做好突发事件的应急处置,保障师生身心健康。
三、自查自纠发现与问题解决1. 项目目标与规划发现问题:部分项目目标执行效果不明显,规划执行不够到位。
解决方案:加强目标的量化和可操作性,强化规划的细化和分解,建立目标责任追踪机制,确保目标的有效实现。
2. 教育资源配置发现问题:部分教育资源使用率低,存在浪费和滞销情况。
解决方案:建立资源使用监测机制,加强资源的科学配置和管理,提高资源利用效率,避免资源浪费。
3. 师资队伍建设发现问题:部分教师培训投入不足,导致教学水平参差不齐。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
畈中心小学2014年学生食堂项目建设自查报告一、工程项目批复情况1、学生食堂的批复。
根据学校标准化建设和均衡发展的要求,我校现有学生食堂远远不能满足服务区不断增加的入学儿童在校生活需求。
为此,区教育局领导及相关部门曾多次来校视察调研,提出为学校改扩建学生食堂。
在此基础上,学校向区教育局拟定了《关于畈小学学生食堂建设的情况汇报》,向区教育局拟定了文字请示,同时拟定了《畈小学学生食堂建设实施方案》,得到了曾都区教育局领导的认可和批复。
同意投资20万元,为我校修建学生食堂。
二、工程项目建设情况1、学生食堂的建设情况。
新建学生食堂占地面积300平方米,建筑面积为180平方米,为1层钢筋混凝土框架结构,由随州市建筑设计,预算资金20万元。
2014年5月,嘉泰建筑中标,中标合同价为20万元。
2014年6月签订合同,2014年7月1日开工建设,由镇城建工程建设监理监理,2014年8月20日完工,2014年9月20日组织预验收,2014年9月20日组织竣工验收合格,2014年9月30日组织决算,决算资金为24万元,报区教育局批准。
2014年9月30日送审计,2014年10月出审计结果,审计金额为24万元。
共支付资金24万元,全部付清。
三、工程项目实施效益学生食堂的建成产生了五大效益:一是解决了学校教学用房不足的问题;二是基本满足了服务区入学儿童在校生活的需求;三是很大程度地改善了学校的办学条件;四是学校现代化教学水平不断提高。
五.是使学校建筑达到了消防规要求,排出了安全隐患;确保了学生的安全。
四、工程项目管理措施1、项目的确定申报做到三点:一是根据学校建设总体规划和学校发展需际确定学校建设项目;二是经过科学分析、实地考察论证,广泛征求意见的基础上,确定项目建设的地址及规模;三是按正常程序进行项目立项审批。
2、项目的规划设计走好六道程序。
一是方案设计;二是用地测绘;三是规划设计;四是地质勘察;五是图纸设计;六是图纸送审。
3、项目的招标管理把好五道关口。
一是确立招标代理机构;二是精确预算编制;三是把握栏标价格;四是参与公开招标;五是签订合同备案。
4、规手续办理。
首先是确定监理机构,签订监理合同,落实监理人员;其次是办理规划许可证;其三是办理施工许可证。
5、项目管理注重四个细节。
一是成立专班,建立制度;二是做好施工前的图纸会审;三是规组织开工;四是安全设施落实。
6、质量管理做到五到位。
学校监工人员到位;质监、安监、监理人员到位;材料管理到位;送检到位;质量检查到位。
7、过程管理做到六个规。
规增减变更;规资金支付;规检测手续;规竣工验收;规决算审计;规资料管理。
2014年12月畈中心小学2015年学生餐厅项目建设自查报告一、工程项目批复情况1、学生餐厅的批复。
根据学校标准化建设和均衡发展的要求,我校现有学生食堂远远不能满足服务区不断增加的入学儿童在校生活需求。
为此,学校向区教育局拟定了《关于畈小学学生餐厅建设的情况汇报》,向区教育局拟定了文字请示,同时拟定了《畈小学学生餐厅建设实施方案》,得到了曾都区教育局领导的认可和批复。
同意投资32万元,为我校新建学生餐厅。
二、工程项目建设情况1、学生餐厅的建设情况。
新建学生餐厅占地面积300平方米,为1层钢筋混凝土框架结构,预算资金32万元。
2015年6月,随州市立兴造价工程师事务有限责任公司招标,随州嘉泰装饰建设工程中标,中标合同价为32万元。
2015年6月签订合同,2015年7月1日开工建设,由镇城建工程建设监理监理,2015年8月20日完工,2015年9月。
组织决算,决算资金为32万元,报区教育局批准。
2015年9月送审计,2015年9月出审计结果,审计金额为34.560793万元。
实际支付资金34.560793万元,全部付清。
三、工程项目实施效益学生餐厅的建成产生了五大效益:一是解决了学校教学用房不足的问题;二是基本满足了服务区入学儿童在校生活的需求;三是很大程度地改善了学校的办学条件;四是学校现代化教学水平不断提高。
五.是使学校建筑达到了消防规要求,排出了安全隐患;确保了学生的安全。
四、工程项目管理措施1、项目的确定申报做到三点:一是根据学校建设总体规划和学校发展需际确定学校建设项目;二是经过科学分析、实地考察论证,广泛征求意见的基础上,确定项目建设的地址及规模;三是按正常程序进行项目立项审批。
2、项目的规划设计走好六道程序。
一是方案设计;二是用地测绘;三是规划设计;四是地质勘察;五是图纸设计;六是图纸送审。
3、项目的招标管理把好五道关口。
一是确立招标代理机构;二是精确预算编制;三是把握栏标价格;四是参与公开招标;五是签订合同备案。
4、规手续办理。
首先是确定监理机构,签订监理合同,落实监理人员;其次是办理规划许可证;其三是办理施工许可证。
5、项目管理注重四个细节。
一是成立专班,建立制度;二是做好施工前的图纸会审;三是规组织开工;四是安全设施落实。
6、质量管理做到五到位。
学校监工人员到位;质监、安监、监理人员到位;材料管理到位;送检到位;质量检查到位。
7、过程管理做到六个规。
规增减变更;规资金支付;规检测手续;规竣工验收;规决算审计;规资料管理。
2015年12月畈中心小学2015年幼儿园项目建设自查报告一、工程项目批复情况1、学生幼儿园的批复。
根据学校标准化建设和均衡发展的要求,我校现有学生食堂远远不能满足服务区不断增加的入学儿童在校生活需求。
为此,学校向区教育局拟定了《关于畈小学幼儿园建设的情况汇报》,向区教育局拟定了文字请示,同时拟定了《畈小学幼儿园建设实施方案》,得到了曾都区教育局领导的认可和批复。
同意投资60万元,为我校改扩建学生幼儿园。
二、工程项目建设情况1、学生幼儿园的建设情况。
新建学生餐厅占地面积750平方米,为1层钢筋混凝土框架结构,预算资金60万元。
2015年6月,随州市立兴造价工程师事务有限责任公司招标,随州云河建设工程中标,中标合同价为60万元。
2015年6月签订合同,2015年7月1日开工建设,由镇城建工程建设监理监理,2015年8月20日完工,2015年9月。
组织决算,决算资金为60万元,报区教育局批准。
2015年9月送审计,2015年9月出审计结果,审计金额为60.42124万元。
共支付资金60.42124万元,全部付清。
三、工程项目实施效益学生餐厅的建成产生了五大效益:一是解决了学校教学用房不足的问题;二是基本满足了服务区入学儿童在校生活的需求;三是很大程度地改善了学校的办学条件;四是学校现代化教学水平不断提高。
五.是使学校建筑达到了消防规要求,排出了安全隐患;确保了学生的安全。
四、工程项目管理措施1、项目的确定申报做到三点:一是根据学校建设总体规划和学校发展需际确定学校建设项目;二是经过科学分析、实地考察论证,广泛征求意见的基础上,确定项目建设的地址及规模;三是按正常程序进行项目立项审批。
2、项目的规划设计走好六道程序。
一是方案设计;二是用地测绘;三是规划设计;四是地质勘察;五是图纸设计;六是图纸送审。
3、项目的招标管理把好五道关口。
一是确立招标代理机构;二是精确预算编制;三是把握栏标价格;四是参与公开招标;五是签订合同备案。
4、规手续办理。
首先是确定监理机构,签订监理合同,落实监理人员;其次是办理规划许可证;其三是办理施工许可证。
5、项目管理注重四个细节。
一是成立专班,建立制度;二是做好施工前的图纸会审;三是规组织开工;四是安全设施落实。
6、质量管理做到五到位。
学校监工人员到位;质监、安监、监理人员到位;材料管理到位;送检到位;质量检查到位。
7、过程管理做到六个规。
规增减变更;规资金支付;规检测手续;规竣工验收;规决算审计;规资料管理。
2015年12月畈中心小学2016年学校学生厕所项目建设自查报告一、工程项目批复情况1、学生厕所的批复。
根据学校标准化建设和均衡发展的要求,我校现有学生食堂远远不能满足服务区不断增加的入学儿童在校生活需求。
为此,区教育局领导及相关部门曾多次来校视察调研,提出为学校新建学生厕所。
学校向区教育局拟定了《关于畈小学学生厕所建设的情况汇报》,向区教育局拟定了文字请示,同时拟定了《畈小学学生厕所建设实施方案》,得到了曾都区教育局领导的认可和批复。
同意投资37万元,为我校新建学生厕所。
二、工程项目建设情况1、学生厕所的建设情况。
新建学生厕所占地面积240平方米,为1层钢筋混凝土框架结构,预算资金37万元。
2016年6月,随州市立兴造价工程师事务有限责任公司招标,随州市三鑫建设工程中标,中标合同价为37.484921万元。
2016年6月签订合同,2016年7月1日开工建设,由镇城建工程建设监理监理,2017年2月20日完工,2017年3月。
组织决算,决算资金为37万元,报区教育局批准。
2017年3月送审计,2017年3月出审计结果,审计金额为38.956576万元。
实际支付资金37万元,。
三、工程项目实施效益学生厕所的建成产生了五大效益:一是解决了学校教学用房不足的问题;二是基本满足了服务区入学儿童在校生活的需求;三是很大程度地改善了学校的办学条件;四是学校现代化教学水平不断提高。
五.是使学校建筑达到了消防规要求,排出了安全隐患;确保了学生的安全。
四、工程项目管理措施1、项目的确定申报做到三点:一是根据学校建设总体规划和学校发展需际确定学校建设项目;二是经过科学分析、实地考察论证,广泛征求意见的基础上,确定项目建设的地址及规模;三是按正常程序进行项目立项审批。
2、项目的规划设计走好六道程序。
一是方案设计;二是用地测绘;三是规划设计;四是地质勘察;五是图纸设计;六是图纸送审。
3、项目的招标管理把好五道关口。
一是确立招标代理机构;二是精确预算编制;三是把握栏标价格;四是参与公开招标;五是签订合同备案。
4、规手续办理。
首先是确定监理机构,签订监理合同,落实监理人员;其次是办理规划许可证;其三是办理施工许可证。
5、项目管理注重四个细节。
一是成立专班,建立制度;二是做好施工前的图纸会审;三是规组织开工;四是安全设施落实。
6、质量管理做到五到位。
学校监工人员到位;质监、安监、监理人员到位;材料管理到位;送检到位;质量检查到位。
7、过程管理做到六个规。
规增减变更;规资金支付;规检测手续;规竣工验收;规决算审计;规资料管理。
五、存在了问题及建议1.、2017年7月20日因水灾。
一是时间拖得长,二是费用较高,2016年3月。
