回填土质量检验规范[1]1
回填土的规范要求

一、取样数量土样取样数量,应依据现行国家标准及所属行业或地区现行标准执行。
(一)依据《建筑地基基础工程施工质量验收规范》(GB50202-2002)和《建筑地基基础设计规范》(GB50007-2002)取样在压实填土的过程中,应分层取样检验土的干密度和含水量。
每50-100m2面积内应有一个检验点,根据检验结果求得压实系数。
(环刀法)(二)依据《建筑地基处理技术规范》(JGJ79-2002)取样当取土样检验垫层的质量时,对大基坑每50-100m2应不少于1个检验点;对基槽每10-20m应不少于1个点;每单独柱基应不少于1个点。
(环刀法)1、整片垫层(1)面积≤300m2时;环刀法为30-50m2布置一个;贯入法为10-15m2布置一个。
(2)面积>300m2时;环刀法为50-100m2布置一个;贯入法为20-30m2布置一个。
2、条形基础下垫层(1)参照整片垫层要求。
(2)环刀法每20m至少布置一个;贯入法每5m至少布置一个。
3、单独基础下垫层(1)参照整片垫层要求。
(2)每个单独基础下垫层不少于两个测点。
(四)依据《城市道路工程施工及验收规程》(DBJ08-225-1997)取样土路基、石灰土垫层检测频率:每层1000m2测一组,每组3点。
(环刀法)人行道路基、土路肩检测频率:每100m测2点。
(环刀法)砂砾、碎石垫层、三渣基层检测频率:每层1000m2测1点。
(灌砂法)二灰土底基层检测频率:每层1000m2测1点(环刀法)进出口斜坡土基检测频率:每个测1点。
(环刀法)(五)依据《市政排水管道工程施工及验收规程》(DBJ08-220-1996)取样沟槽覆土、沟槽回填填砂胸腔部分和管顶以上500内检测频率:两井之间每层测一组,每组3点。
(环刀法)(六)依据《市政桥梁工程施工及验收规范》(DBJ08-228-1997)取样基坑填土的检测频率:每座墩、台或每仓驳岸、防汛墙,每层测一组,每组3点。
二、取样须知1、采取的土样应具有一定的代表性,取样量应能满足试验的需要。
回填土质量检验规范

回填土质量检验规范条文摘录一、《堤防工程施工规范》(SL260-98)10.4.1 土料碾压筑堤质量控制应符合下列要求:4质量检测取样部位应符合下列要求:(1)取样部位应有代表性,且应在面上均匀分布,不得随意挑选,特殊情况下取样须加注明;(2)应在压实层厚的下部1/3处取样,若下部1/3厚度不足环刀高度时,以环刀底面达下层顶面时环刀取满土样为准,并记录压实层厚度。
5质量检测取样数量应符合下列要求:(1)每次检测的施工作业面不宜过小,机械筑堤时不宜小于600m3;人工筑堤或老堤加高培厚时不宜小于300m3;(2)每层取样数量:自检时可控制在填筑时每100m3〜150m3取样一个,抽检可为自检量的1/3,但至少应有3个;(3)特别狭长的堤防加固作业面,取样可按第20m〜30m 一段取样1个;(4)若作业面或局部返工部位按填筑量计算的取样数量不足3个时,也应取样3个。
6在压实质量可疑和堤身特定部位抽样检测时,取样数视具体情况而定,但检测成果仅作为质量检查参考,不作为碾压质量评定的统计资料。
7每一填筑层自检、抽检后,凡取样不合格的部位,应补压或作局部处理,经复验至合格后方可继续下道工序。
二、《公路工程质量检验评定标准》(JTJ071-94)2路基土石方工程各类回填土密度法:每200m每压实层测4处三、《建筑地基基础设计规范》(GB50007-200210.1.2在压实填土的过程中,应分层取样检验土的干密度和含水量。
每50〜100卅面积内应有一个检验点,根据检验结果求得压实系数,不得低于表 6.3.4的规定,对碎石土的干密度不得小于2.0t/m3。
四、《电力建设施工及验收技术规范》(SDJ280-90)4.9.12坝体压实项目及取样次数按表4.9.12规定。
取样测定的干密度,其合格率不得小于90%,不合格干密度不得低于设计要求干密度的95%,且不合格的部位不得集中在坝体某一部位。
坝体压实试验项目表4.9.12五、《碾压式土石坝施工规范》(DL/T5129-2001)14.4.3坝体压实检查项目及取样试验次数见表14.4.3。
回填土规范-回填土的标准-二级回填土的标准

分层填土一、施工准备1、材料⑴回填土:且优先利用基槽中挖出的优质土。
回填土内不得含有有机杂质,粒径不应大于50mm,含水量应符合压实要求。
⑵石屑:不应含有有机杂质。
⑶填土材料如无设计要求,应符合下列规定:1)碎石、砂土(使用细、粉砂时应取得设计单位同意,并办好签证手续)和爆破石碴;可作表层以下的填料。
含水量符合压实要求的粘性土,可作各层的填料。
碎块草皮和有机含量大于8%的粘性土,仅用于无压实要求的填方。
4)淤泥和淤泥质土一般不能用作填料,但在软土或沼泽地区,经处理其含水率符合压实要求的,可用于填方中的次要部位。
5)含有机质的生活垃圾土、流动状态的泥炭土和有机质含量大于8%的粘性土等,不得用作填方材料。
2、作业条件⑴填土基底已按设计要求完成或处理好,并办理验槽签证。
⑵基础、地下构筑物及地下防水层、保护层等已进行检查和办好隐蔽验收手续,其结构已达到规定强度。
⑶大型土方回填前应根据工程特点、填料种类、设计压实系数、施工条件和压实工艺等合理确定填料含水量、每层填土厚度和压实遍数等施工参数。
重要的填方工程和路基,其参数应通过压实测定确定。
⑷室内地台和管沟的回填,应在完成上下水道安装(经试水合格)或间墙砌筑,并将填区内的积水和有机杂物等清除干净后再进行。
⑸在建(构)筑物地面以下的填方,若填筑厚度小于0.5m,应清除基底上的草皮和垃圾;若填筑厚度小于1m,应清除树墩及割去长草。
⑹填土前,应做好水平高程的测设。
基坑(槽)或沟坡边上按需要的间距打入水平桩,室内和散水的墙边应有水平标记。
二、操作工艺1、当填方基底为积土或耕植土时,如设计无要求,可采用推土机或工程机械压实5~6遍。
2、填筑粘性土,应在填土前检验填料的含水率。
含水量偏高时,可采用翻松晾晒,均匀掺入干土等措施;含水量偏低,可预先晒水湿润,增加压实遍数或使用大功率压实机械等措施。
3、使用碎石类土或爆破石渣作填料时,其最大粒径不得超过每层铺填厚度的2/3(当使用振动辗压时,不得超过每层铺填厚度的3/4)。
回填土规范要求1

回填土规范要求本技术交底内容适用于一般工业及民用建筑物中的基坑、基槽、室内地坪、管沟、室外肥槽及散水等人工回填土工程。
1材料要求土:宜优先利用基槽中挖出的土,但不得含有有机杂质。
使用前应过筛,其粒径不大于50mm。
含水率应符合规定。
2.主要机具有木夯、蛙式打夯机、手推车、筛子(孔径40~60mm)、木耙、铁锹(尖头及平头)、2m靠尺、胶皮管、小线和木折尺等。
3.作业条件(1)回填前,应对基础、箱型基础墙或地下防水层、保护层等进行检查验收。
并要办好隐检手续。
其基础混凝土强度应达到规定的要求,方可进行回填土。
(2)施工前应根据工程特点、填方土料种类、密实度要求、施工条件等合理确定填方土料含水率控制范围、虚铺厚度和压实遍数等参数;主要回填土方工程,其参数应通压实试验来确定。
(3)房心和管沟的回填,应在完成上下水管道的安装或管沟墙间加固后再进行。
并将沟槽、地坪上的积水和有机物等清理干净。
(4)施工前,应抄平做好水平标志,如在基坑(槽)或管沟边坡上,每隔3m钉上水平橛;室内和散水的边墙上弹水平线或在地墙上钉上标高控制木桩。
4,操作工艺工艺流程:基坑(槽)底清理→检验土质→分层铺土、耙平→夯打密实→找平验收(1)填土前应将基坑(槽)底的垃圾杂物等清理干净;肥槽回填,必须清理到基础底面标高,将回落的松散土、砂浆、石子等清除干净。
(2)检验回填土的含水率是否在控制范围内,如含水率偏高,可采用翻松、晾晒或均匀掺入干土等措施;如遇回填土的含水量偏低,可采用预先洒水润湿等措施。
(3)回填土应分层铺摊。
每层铺土厚长应根据土质、密实度要求和机具性能确定。
一般蛙式打夯机每层铺土厚度为200~250mm;人工打夯不大于200mm。
每层铺摊后,随之耙平。
(4)回填土每层至少夯打三遍。
打夯应一夯压半夯,夯夯相连,行行相连,纵横交叉。
并且严禁用水浇使土下沉的所谓“水夯‘法。
(5)深浅两基坑(槽)相连时,应先填夯深基坑;填至浅基坑标高时,再与浅基坑一起填夯。
土方回填施工标准规范

土方回填施工标准规范土方回填施工是土地工程建设中一项重要的环节,对于保证工程的稳定性和安全性至关重要。
为了确保土方回填施工的质量和效果,需要依据相关标准规范进行操作。
本文将介绍土方回填施工的标准规范,包括施工前的准备工作、回填土的选择和处理、施工过程中的要求等方面。
一、施工前的准备工作1.勘察和设计:在进行土方回填施工之前,必须进行地质勘察和土质分析,以了解土壤的性质和条件。
根据勘察和设计结果,确定回填土的种类和质量要求。
2.施工方案:制定详细的施工方案,包括回填的顺序、层数、厚度等。
同时考虑施工现场的安全和环保要求。
3.人员培训和技术指导:施工人员必须接受相关培训和指导,确保他们具备必要的技术和操作能力。
二、回填土的选择和处理1.土壤种类选择:根据工程需要和勘察结果,选择合适的土壤种类进行回填。
应根据施工现场的具体情况,选择黏土、砂土、砾石等不同种类的土壤,并按照设计要求进行配比和混合。
2.土壤处理:回填土应进行必要的处理,包括松土、筛分、破碎等,确保其密实度和稳定性。
对于特殊土质,如含有有机物的泥土,应采取适当的措施进行处理,以防止后续工程出现问题。
三、施工过程中的要求1.施工现场管理:施工现场应进行必要的封闭和警示,确保人员和设备的安全。
同时要做好现场的卫生和环境保护工作,防止土壤污染。
2.土方回填顺序:土方回填应按照设计方案的要求,从下往上逐层进行。
每层回填后,应进行必要的夯实和压实,以提高土壤的密实度。
3.土方回填厚度控制:在进行土方回填时,要控制好每层土方的厚度,不宜过厚或过薄。
同时,要注意回填土的均匀性,以避免出现局部过高或过低的情况。
4.地表处理:回填土完成后,应对地表进行必要的处理,包括平整和覆盖保护层。
地表处理能有效减少土壤侵蚀和水分损失,提高工程的美观度。
四、质量检验和验收1.质量检验:对回填土的质量进行必要的检验,包括密实度、含水量、颗粒分布等指标。
检验结果应符合相关标准规范的要求,并进行记录。
回填土规范要求

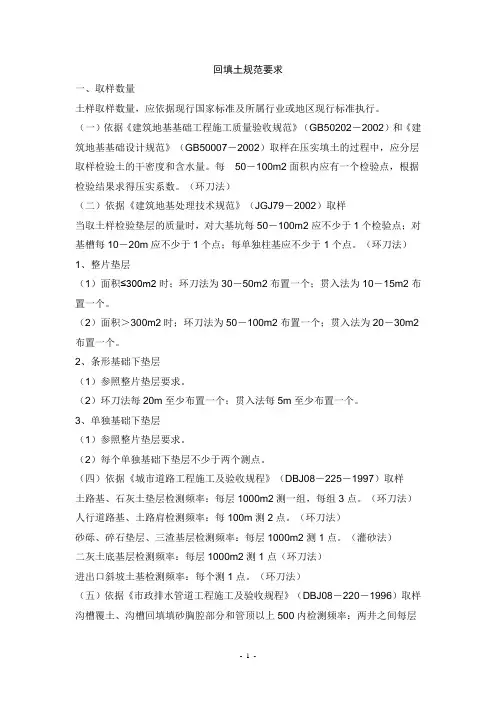

回填土规范要求一、取样数量土样取样数量,应依据现行国家标准及所属行业或地区现行标准执行。
(一)依据《建筑地基基础工程施工质量验收规范》(GB50202-2002)和《建筑地基基础设计规范》(GB50007-2002)取样在压实填土的过程中,应分层取样检验土的干密度和含水量。
每50-100m2面积内应有一个检验点,根据检验结果求得压实系数。
(环刀法)(二)依据《建筑地基处理技术规范》(JGJ79-2002)取样当取土样检验垫层的质量时,对大基坑每50-100m2应不少于1个检验点;对基槽每10-20m应不少于1个点;每单独柱基应不少于1个点。
(环刀法)1、整片垫层(1)面积≤300m2时;环刀法为30-50m2布置一个;贯入法为10-15m2布置一个。
(2)面积>300m2时;环刀法为50-100m2布置一个;贯入法为20-30m2布置一个。
2、条形基础下垫层(1)参照整片垫层要求。
(2)环刀法每20m至少布置一个;贯入法每5m至少布置一个。
3、单独基础下垫层(1)参照整片垫层要求。
(2)每个单独基础下垫层不少于两个测点。
(四)依据《城市道路工程施工及验收规程》(DBJ08-225-1997)取样土路基、石灰土垫层检测频率:每层1000m2测一组,每组3点。
(环刀法)人行道路基、土路肩检测频率:每100m测2点。
(环刀法)砂砾、碎石垫层、三渣基层检测频率:每层1000m2测1点。
(灌砂法)二灰土底基层检测频率:每层1000m2测1点(环刀法)进出口斜坡土基检测频率:每个测1点。
(环刀法)(五)依据《市政排水管道工程施工及验收规程》(DBJ08-220-1996)取样沟槽覆土、沟槽回填填砂胸腔部分和管顶以上500内检测频率:两井之间每层测一组,每组3点。
(环刀法)(六)依据《市政桥梁工程施工及验收规范》(DBJ08-228-1997)取样基坑填土的检测频率:每座墩、台或每仓驳岸、防汛墙,每层测一组,每组3点。
填土工程质量检验标准

填土工程质量检验标准
一、引言
填土工程是一种常见的土木工程建设方法,广泛应用于道路、
桥梁、堤坝等基础设施建设中。
为了保证填土工程的质量,确保工
程建设的安全和可靠性,必须对填土工程进行严格的质量检验。
本
文将介绍填土工程质量检验的标准。
二、填土工程质量检验的目的
填土工程质量检验的目的是确保填土工程的质量满足设计要求,并预防或发现可能会影响工程质量的问题。
通过质量检验,可以及
时采取纠正措施并保证工程的顺利进行。
三、填土工程质量检验的标准
1. 填土材料检验标准
1.1 原料检验:对用于填土的原料进行物理性质和化学成分等
方面的检验,确保原料符合规定的技术要求。
1.2 补充材料检验:对供应商提供的补充材料进行检验,包括
石灰、水泥等,确保其质量合格。
2. 填土工程施工检验标准
2.1 压实度检验:对填土层进行压实度检验,以确保填土层达到设计要求的压实度,并进行相应的记录。
2.2 湿度控制检验:对填土材料的湿度进行检验,确保填土材料湿度控制在合理的范围内。
2.3 均匀性检验:对填土层的均匀性进行检验,以确保填土层的厚度和质量均匀。
2.4 厚度检验:对填土层的厚度进行检验,确保填土层的厚度符合设计要求。
2.5 沉降控制检验:对填土层的沉降进行监测和检验,确保填土层沉降稳定。
3. 填土工程验收标准
3.1 外观验收:对填土工程施工后的外观进行验收,确保填土层没有明显的裂缝和变形。
3.2 压实度验收:对填土层的压实度进行验收,以确保填土层的压实度符合设计要求。
回填土规范-回填土的标准-二级回填土的标准

分层填土一、施工准备1、材料⑴回填土:且优先利用基槽中挖出的优质土。
回填土内不得含有有机杂质,粒径不应大于50mm,含水量应符合压实要求。
⑵石屑:不应含有有机杂质.⑶填土材料如无设计要求,应符合下列规定:1)碎石、砂土(使用细、粉砂时应取得设计单位同意,并办好签证手续)和爆破石碴;可作表层以下的填料。
含水量符合压实要求的粘性土,可作各层的填料。
碎块草皮和有机含量大于8%的粘性土,仅用于无压实要求的填方。
4)淤泥和淤泥质土一般不能用作填料,但在软土或沼泽地区, 经处理其含水率符合压实要求的,可用于填方中的次要部位.5)含有机质的生活垃圾土、流动状态的泥炭土和有机质含量大于8%的粘性土等,不得用作填方材料.2、作业条件⑴填土基底已按设计要求完成或处理好,并办理验槽签证。
⑵基础、地下构筑物及地下防水层、保护层等已进行检查和办好隐蔽验收手续,其结构已达到规定强度。
⑶大型土方回填前应根据工程特点、填料种类、设计压实系数、施工条件和压实工艺等合理确定填料含水量、每层填土厚度和压实遍数等施工参数。
重要的填方工程和路基,其参数应通过压实测定确定.⑷室内地台和管沟的回填,应在完成上下水道安装(经试水合格)或间墙砌筑,并将填区内的积水和有机杂物等清除干净后再进行.⑸在建(构)筑物地面以下的填方,若填筑厚度小于0.5m,应清除基底上的草皮和垃圾;若填筑厚度小于1m,应清除树墩及割去长草。
⑹填土前,应做好水平高程的测设.基坑(槽)或沟坡边上按需要的间距打入水平桩,室内和散水的墙边应有水平标记.二、操作工艺1、当填方基底为积土或耕植土时,如设计无要求,可采用推土机或工程机械压实5~6遍。
2、填筑粘性土,应在填土前检验填料的含水率。
含水量偏高时,可采用翻松晾晒,均匀掺入干土等措施;含水量偏低,可预先晒水湿润,增加压实遍数或使用大功率压实机械等措施.3、使用碎石类土或爆破石渣作填料时,其最大粒径不得超过每层铺填厚度的2/3(当使用振动辗压时,不得超过每层铺填厚度的3/4)。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
回填土质量检验规范条文摘录

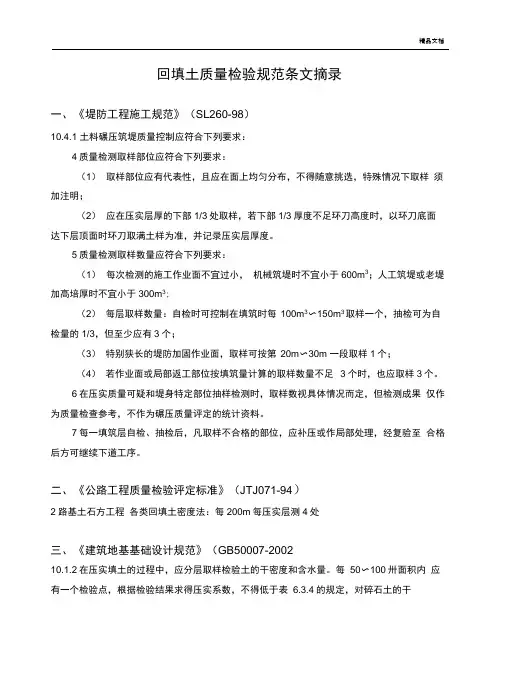

一、《堤防工程施工规范》(SL260-98)
土料碾压筑堤质量控制应符合下列要求:
4质量检测取样部位应符合下列要求:
(1)取样部位应有代表性,且应在面上均匀分布,不得随意挑选,特殊情况下取样须加注明;
(2)应在压实层厚的下部1/3处取样,若下部1/3厚度不足环刀高度时,以环刀底面达下层顶面时环刀取满土样为准,并记录压实层厚度。
5 质量检测取样数量应符合下列要求:
(1)每次检测的施工作业面不宜过小,机械筑堤时不宜小于600m3;人工筑堤或老堤加高培厚时不宜小于300m3;
(2)每层取样数量:自检时可控制在填筑时每100m3~150m3取样一个,抽检可为自检量的1/3,但至少应有3个;
(3)特别狭长的堤防加固作业面,取样可按第20m~30m一段取样1个;
(4)若作业面或局部返工部位按填筑量计算的取样数量不足3个时,也应取样3个。
6在压实质量可疑和堤身特定部位抽样检测时,取样数视具体情况而定,但检测成果仅作为质量检查参考,不作为碾压质量评定的统计资料。
7每一填筑层自检、抽检后,凡取样不合格的部位,应补压或作局部处理,经复验至合格后方可继续下道工序。
二、《公路工程质量检验评定标准》(JTJ071-94)
2 路基土石方工程
各类回填土密度法:每200m每压实层测4处
三、《建筑地基基础设计规范》(GB50007-2002)
在压实填土的过程中,应分层取样检验土的干密度和含水量。
每50~100㎡面积内应有一个检验点,根据检验结果求得压实系数,不得低于表的规定,对碎石土的干密度不得小
于m3。
压实填土的质量控制表
四、《电力建设施工及验收技术规范》(SDJ280-90)
坝体压实项目及取样次数按表规定。
取样测定的干密度,其合格率不得小于90%,不合格干密度不得低于设计要求干密度的95%,且不合格的部位不得集中在坝体某一部位。
坝体压实试验项目表
五、《碾压式土石坝施工规范》(DL/T5129-2001)
坝体压实检查项目及取样试验次数见表
坝体压实检查次数表。
