工程变更签证单

合集下载

工程变更签证确认表

工程变更签证确认表
合计:54025.92元
附:《现场量方记录表001号》、现场图片、工作联系函001号
施工单位意见:
监理单位意见:
建设单位意见
说明:
1、所有签署人签名时均需注明日期;
4、签证资料包括:后附变更依据的本表单一式陆份(施工单位叁份,监理单位一份,建设单位两份)、签证结算书陆份;
工期/工程变更签证确认表(签证结算申请)
工程名称:某#楼工程记录编号:001
施工
单工期限:年 月 日至年 月 日
原合同编号:
□设计变更单(后件)联系单(后件)对应的编号:
现场量方日记(后件)
附件资料:照片□结算书□变更依据□其他(请注明)
签证原因
签证内容
我方已完成《工程联系函001》的工作内容:某项目某道路的破拆清运。请监理、建设单位给予签证。
1.内容:混凝土及水稳层破拆后清运出场。
2.做法:
用斗山225破拆后,再用斗山220装进渣土运输车,运至7公里外的地方处置。
3.工程造价:
混凝土:(602.28 m²+523.26m²)×28元/ m²=31515.12元
水稳层:(602.28 m²+523.26m²)×20元/ m²=22510.8元

工程签证单完整版

工程签证单完整版

工程签证单完整版一、项目基本信息1. 项目名称:[项目名称]2. 项目地点:[项目地点]3. 项目负责人:[项目负责人姓名]4. 项目联系人:[项目联系人姓名]5. 联系电话:[联系电话]6. 项目编号:[项目编号]7. 项目开始日期:[项目开始日期]8. 项目预计结束日期:[项目预计结束日期]二、签证原因及内容1. 签证原因:[简要描述签证原因,如设计变更、材料更换、施工方案调整等]2. 签证内容:a. [具体签证内容1,如新增工程量、变更工程内容等]b. [具体签证内容2]c. [具体签证内容3]三、签证金额及计算方法1. 签证金额:[签证金额]2. 计算方法:[简要描述签证金额的计算方法,如按照实际工程量计算、按照市场价格计算等]四、签证审批流程1. 项目部内部审批:由项目负责人组织项目部相关人员对签证内容进行审核,确保签证内容真实、合理。

2. 上报上级单位:将签证单及相关附件上报上级单位,由上级单位进行审批。

3. 上报业主单位:将签证单及相关附件上报业主单位,由业主单位进行审批。

五、附件1. 签证单附件1:[附件1名称,如设计变更图纸、材料更换清单等]2. 签证单附件2:[附件2名称]3. 签证单附件3:[附件3名称]六、签证单填写要求1. 签证单必须由项目负责人签字确认,并加盖项目部公章。

2. 签证单填写内容必须真实、准确、完整,不得有虚假、隐瞒、误导等行为。

3. 签证单及相关附件必须按照规定的时间节点上报,确保签证审批流程顺利进行。

七、签证单注意事项1. 签证单是项目施工过程中的重要文件,必须妥善保管,防止丢失、损坏。

2. 签证单及相关附件在项目结束后,应按照规定的时间节点归档,以备后续查阅。

3. 签证单的填写、审批、归档等过程,必须严格按照相关规定执行,确保项目施工过程的合规性。

八、签证变更与调整1. 变更或调整原因:详细说明导致签证内容变更或调整的原因,如材料短缺、施工条件变化等。

工程设计变更工程量签证单

工程设计变更工程量签证单

工程设计变更工程量签证单1. 引言工程设计变更工程量签证单是用于记录工程设计变更引起的工程量变化的文件。

它包含了工程变更的原因、影响范围、变更内容等详细信息,并由相关方进行签证确认。

本文档旨在规范工程设计变更工程量签证单的撰写内容和格式,以便于工程管理和资料归档。

2. 工程设计变更的原因在实际工程施工过程中,由于各种原因,可能会发生设计变更。

一些常见的原因包括但不限于:•设计需求变更:项目需求发生改变,需要调整设计方案;•安全要求变更:为保证施工和使用过程的安全,需要对设计方案进行改进;•材料、设备变更:原设计方案中使用的材料或设备不可获得,需要替换为其他可用材料或设备;•环保要求变更:由于宏观政策的调整,原设计方案不符合新的环保要求,需要进行调整;•建筑设计规范变更:相关建筑设计规范发生变化,需要对设计方案进行调整。

3. 工程变更的影响范围工程变更可能会对以下方面产生影响:•工程量变化:变更设计方案可能引起相关工程量的增加或减少;•日程进度变化:变更设计方案可能导致工程进度的调整;•资金预算变化:变更设计方案需要重新评估工程造价,可能导致项目资金预算的变化;•人力资源需求变化:变更设计方案可能导致项目所需人力资源的调整。

4. 工程设计变更内容说明详细描述工程设计变更的具体内容,包括但不限于以下方面:•图纸变更:描述变更设计方案在图纸上的修改内容;•技术指标变更:说明变更设计方案对工程技术指标的影响;•施工方法变更:解释变更设计方案对施工方法的调整;•设备材料替换:说明变更设计方案中的材料或设备替换情况;•预算调整:描述变更设计方案对工程造价的影响;•安全保障措施:阐述变更设计方案对施工和使用过程中的安全保障措施。

5. 工程设计变更工程量签证流程工程设计变更工程量签证的流程如下:1.工程设计变更发起:由相关方(如建设单位、设计单位、施工单位等)发起工程设计变更请求;2.工程设计变更评估:根据变更请求,相关方进行工程设计变更的评估,包括工程量变化、日程进度变化、资金预算变化、人力资源需求变化等方面;3.工程设计变更审批:工程设计变更经过评估后,由相关方进行审批确认,需要签字确认;4.工程设计变更通知:工程设计变更经过审批确认后,相关方将变更信息通知到相关人员(如项目经理、工程师等),并要求其按照新的设计方案进行施工;5.工程设计变更工程量签证单填写:相关人员根据变更设计方案的内容,填写工程量签证单;6.工程设计变更工程量签证确认:工程量签证单由建设单位、设计单位、施工单位等相关方进行签证确认;7.工程量签证单归档:签证确认完成后,工程量签证单按照规定进行归档,以备后续审计和查询。

工程变更签证单(详细)

工程变更签证单(详细)

工程变更签证单(详细)编号:TN-QZ001工程名称:XXX科研楼、仓库施工单位:XXXXXX日期:签证原因、变更依据:应甲方要求,现在科研楼及仓库与老厂房相接的砌体墙上开凿门洞,洞口尺寸为2米*2米共3处,3米*3米共1处,凿除体积共14.7立方米。

因为墙面凿除洞口前已抹灰完毕,新凿洞口侧壁需重新抹灰,零星抹灰面积共18.9平方米。

甲方签字。

监理签字。

乙方签字。

会签栏:编号:TN-QZ002工程名称:XXX老厂房施工单位:XXXXXX日期:签证原因、变更依据:应甲方要求,现在将与新建科研楼及仓库相接的老厂房屋面做两边防水及面层保护层,详见附图。

工程量(尺寸与甲方现场实量,工程量已与甲方核对):1.水泥砂浆找平层1286.5平方米2.4米SBS卷材防水2573平方米(两遍工程量)3.细石混凝土保护层1286.5平方米4.保护层钢筋网1.69吨5.苯板胶抹面1286.5平方米甲方签字。

监理签字。

乙方签字。

会签栏:编号:TN-QZ003工程名称:XXX科研楼、仓库施工单位:XXXXXX日期:签证原因、变更依据:应甲方要求,在科研楼及仓库的C1821窗户处新增理石窗台板,厚度为15毫米,共25个。

甲方签字。

监理签字。

乙方签字。

会签栏:编号:TN-QZ004工程名称:XXX仓库施工单位:XXXXXX日期:签证原因、变更依据:应甲方要求,在仓库内增加两个沉水井,详见附图(确定增加前,仓库内地面垫层已施工完毕)。

工程量(工程造价软件XXX出量):1.C15混凝土垫层1.72立方米2.零星砌筑12.06立方米3.零星抹灰43.84平方米4.直径700毫米铸铁井盖两个5.恢复地面混凝土垫层5.52立方米,碎石灌浆垫层13.78立方米6.地埋管线(直径180毫米)60米甲方签字。

监理签字。

乙方签字。

会签栏:工程名称:XXX办公楼外墙保温及防水工程施工单施工单位:XXXXXX日期:未注明事由:甲方要求对办公楼进行外墙保温和防水工程,工程量已与甲方确认。

工程变更签证单及验收报告

工程变更签证单及验收报告

(盖章) 签署意见: 月 日 年 月
(盖章) 日
工程变更签证单及验收报告工程变更签证单工程变更签证单范本工程变更签证工程变更申请报告工程变更报告范文工程变更报告工程变更单工程变更通知单工程变更单范本
竣 工 报 告
建设单位 上级单位 工程名称 合同开工日期 实际开工日期 验收时间 本工程完成工作内容: 施工单位 监理单位 工程(填土) 地点 合同完工日期 实际竣工日期 取土地点
工 程 内 容
隐蔽验收手续是否符合质量标准及规范性文件? 材料(设备)性能是否达到设计文件及质量标准规定? 外观质量是否达到设计文件及质量标准规定? 对本公司质量验收意见: 质量等级核定: 上级单位: 建设单位: 监理单位: 施工单位:
签署意见: 年签署意见: 日 年

工程变更现场签证单

工程变更现场签证单

.

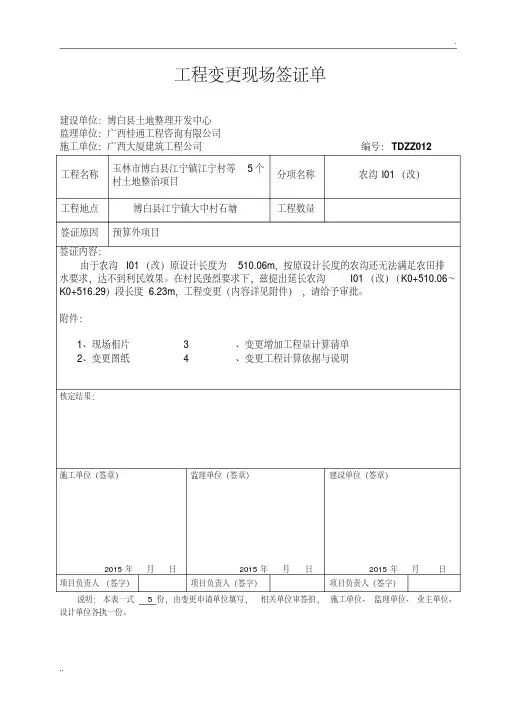

,. 工程变更现场签证单
建设单位:博白县土地整理开发中心
监理单位:广西桂通工程咨询有限公司
施工单位:广西大厦建筑工程公司编号:TDZZ012
工程名称玉林市博白县江宁镇江宁村等5个
村土地整治项目
分项名称农沟I01(改)
工程地点博白县江宁镇大中村石塘工程数量
签证原因预算外项目
签证内容:
由于农沟I01(改)原设计长度为510.06m,按原设计长度的农沟还无法满足农田排水要求,达不到利民效果。

在村民强烈要求下,兹提出延长农沟I01(改)(K0+510.06~K0+516.29)段长度 6.23m,工程变更(内容详见附件),请给予审批。

附件:
1、现场相片 3、变更增加工程量计算清单
2、变更图纸 4、变更工程计算依据与说明
核定结果:
施工单位(签章)
2015年月日监理单位(签章)
2015年月日
建设单位(签章)
2015年月日
项目负责人(签字)项目负责人(签字)项目负责人(签字)说明:本表一式 5 份,由变更申请单位填写,相关单位审签拍,施工单位、监理单位、业主单位、设计单位各执一份。

工程量变更签证单【范本模板】

工程量变更签证单【范本模板】
2、变更二、根据贵单位要求,将地下车库85个枪式摄像机中的31个安装位置变更到小区周界及主要道路,变更后施工图纸(详见附件二),此变更所增加的设备及费用(详见附件三),此变更作为工程竣工验收结算的依据.
以上为变更签证内容,予以审批。
******有限Biblioteka 司项目负责人:签证日期
附件(共3件):
附件一:
附件二:
签证日期
2017年9月20日
签证事由
1、建设单位要求******平安智慧小区.
2、建设单位要求增加******周界及主要道路安防及配套设施。
变更签证内容:
致:******有限责任公司(建设单位)
根据贵单位提出的要求,我公司就以下几个方面提出变更:
1、变更一、根据贵单位的要求,我公司按国家相关部门对平安智慧社区建设标准,准备把******建设成为宝鸡平安智慧小区,为了满足平安智慧小区安防及配套设施的条件,我公司将原合同设备清单做了部分变更(具体变更内容详见附件一),变更后设备性能优于原中标设备性能,此次变更未改变设备数量,在原设备基础上增加人脸识别前端摄像头、人脸识别分析比对后端服务器(需要云端部署,部署在广电网络机房)、云物业管理平台、公安综治管理平台、智慧社区APP。
招标编号:SXZJH—2017-31—SG
******地下车库安防及配套设施工程(一标段)
工程变更签证单
工程名称:******地下车库安防及配套设施工程(一标段)
工程地点:******
建设单位:宝******司
施工单位:宝公司
工程变更签证单
编号:01
项目名称
******地下车库安防及配套设施工程(一标段)
附件三:
建设单位意见:
签章:
项目负责人:
年月日

工程增项签证单样本

工程增项签证单样本

工程增项签证单样本
一、签证单基本信息
工程名称:XXXXXX
签证单编号:XXXXXX
工程地点:XXXXXX
批准单位:XXXXXX
批准人:XXXXXX
二、变更原因
工程施工过程中发现原设计方案存在不足或者存在未考虑到的情况,需要进行相应的变更。

三、变更内容
变更设计方案:XXXXXXXXXXXXXXXXXXXX
变更施工图纸:XXXXXXXXXXXXXXXX
其他变更内容:XXXXXXXXXXXXXXXXXXXXXXXXXXXX
四、变更影响
1.设计方案变更:由于设计方案的变更,可能会对工程进度造成一定的
影响。

2.施工图纸变更:由于施工图纸的变更,可能会对施工质量造成一定影
响。

3.其他变更内容:根据实际情况而定。

五、变更费用
总变更费用:XXXXXX元
其中:
1.设计方案变更费用:XXXXXX元
2.施工图纸变更费用:XXXXXX元
3.其他变更内容费用:XXXXXX元
六、签证单审批流程
分管领导:
审核意见:
批准人:
七、签证单附件清单
共XX页,包括以下内容:
1.工程设计方案变更方案:
2.工程施工图纸变更方案:
3.其他变更内容相关文件:。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
施工单位
监理单位
建设单位
工程变更签证单
建设单位
泗洪县城市建设投资
经营有限责任公司
编 号
工程名称
泗洪县山河佳苑一期
供电排管工程
工程编号
22#与23#楼之间主干道
施工单位
泗洪洪能实业有限公司
设计单位
江苏省电力工程设计院
项次
核 定 内 容

因23#、24#楼供电排管经过主干道需破路面,现增加工程量如下:
1、破碎水泥路面7米长,2.2米宽,计15.4平方米
2、挖沟槽7米长,2.2米宽,1.8米深,计28.49立方米
3、恢复水泥路面长7米,2.2米宽,1.1米深,计16.94立方米
施工单位
监理单位
建设单位
工程变更签证单
建设单位
泗洪县城市建设投资
经营有限责任公司
编 号
工程名称
泗洪县山河佳苑一期
供电排管工程Βιβλιοθήκη 工程编号14#与15#楼之间主干道
施工单位
泗洪洪能实业有限公司
设计单位
江苏省电力工程设计院
项次
核 定 内 容

因15#、17#楼供电排管经过主干道需破路面,现增加工程量如下:
1、破碎水泥路面7米长,1.5米宽,计10.5平方米
2、挖沟槽7米长,1.5米宽,1.9米深,计19.95立方米
3、石灰土回填夯实:7米×1.5米×0.9米,计9.45立方米
4、恢复水泥路面长7米,1.5米宽,0.4米深,计4.2立方米
