钢筋工程专项施工方案(模板)

合集下载

钢筋工程专项施工组织方案

钢筋工程专项施工组织方案

钢筋工程专项施工组织方案一、项目概述本项目是一项钢筋工程,施工地点位于XX地,工程范围约XX平方米,主要包括XX。

本施工组织方案将详细描述施工过程、施工方法、施工安全等关键内容。

二、施工准备工作1.招募人员:根据施工需要,招募有相关工作经验的钢筋工人,并要求具备相关证书。

2.采购材料:根据设计要求,确定钢筋规格和数量,并及时采购,确保施工不受材料供应问题影响。

3.搭建施工场地:确定施工区域,并搭建临时工棚、安全警示标志等设施,确保施工场地清晰可见、安全稳定。

4.设备准备:根据施工需要,准备必要的机械设备,如钢筋切断机、弯曲机等,确保施工顺利进行。

5.安全措施:制定详细的施工安全方案,包括人员安全教育、施工现场安全防护、预防事故措施等。

三、施工工序及方法1.钢筋理论计算:根据设计要求,进行钢筋理论计算,确定钢筋的规格、间距、长度等关键参数。

2.切割弯曲:根据具体构件的形状和尺寸,使用切断机和弯曲机对钢筋进行必要的切割和弯曲处理,以满足构件的几何要求。

3.钢筋安装:根据图纸要求,将处理好的钢筋按照要求焊接或绑扎在构件上,保证钢筋与主体混凝土之间的紧密连接。

4.焊接加固:对于需要强度更高的连接部位,采用钢筋焊接加固,确保构件的整体稳定和安全性。

5.钢筋保护:对于露天施工的构件,施工过程中需采取适当的防护措施,如喷涂防锈涂料、临时覆盖物等,确保钢筋不受外界环境的腐蚀和损坏。

四、施工安全措施1.安全教育培训:在施工前,对所有参与施工的人员进行钢筋工程安全教育培训,宣传施工现场的安全规定和操作规程。

2.安全防护措施:施工现场设置醒目的安全警示标志,搭建临时护栏,设置安全警戒区域,引导施工人员和外来人员遵守安全规定。

3.安全设备齐全:保证施工现场的安全设备齐全,包括灭火器、安全带、头盔、防护眼镜等,为施工人员提供全面的安全防护。

4.定期检查:施工期间定期进行安全检查,确保施工过程中不存在安全隐患,及时发现并处理存在的问题。

钢筋工程施工方案范本

钢筋工程施工方案范本

钢筋工程施工方案范本《钢筋工程施工方案范本》一、施工项目概述本施工方案是针对某某工程项目的钢筋工程施工方案,旨在确保施工过程安全、高效、质量可控。

二、施工前准备1. 相关资料准备:包括设计图纸、施工方案、施工许可证等;2. 施工场地准备:确保施工场地平整、无妨碍物,安全通道畅通;3. 施工人员准备:确保施工人员具备相关资格证书和培训;4. 施工材料准备:确保钢筋的质量、数量满足施工需求。

三、施工工艺流程1. 钢筋加工:根据设计图纸要求进行钢筋加工,严格控制加工尺寸、数量和弯曲角度;2. 钢筋安装:根据设计要求,使用合适的连接件将钢筋固定在预定位置,确保钢筋的垂直度和层间距符合要求;3. 钢筋绑扎:使用专用机械对钢筋进行绑扎,确保钢筋的连接牢固;4. 钢筋混凝土浇筑:在钢筋安装完成后,进行混凝土浇筑,确保混凝土的质量和密实度;5. 焊接处理:对需要焊接的钢筋进行焊接处理,确保焊接质量符合要求。

四、施工注意事项1. 施工中严格执行相关安全规定,保证施工人员安全;2. 施工过程中,及时清理施工现场,确保施工场地整洁;3. 施工质量监督和检测应该密切配合,确保施工质量符合要求;4. 施工结束后,及时清理施工设备和材料,保持施工现场整洁。

五、施工结束工作1. 完成验收:完成钢筋工程施工后的验收工作,确保验收合格;2. 整理资料:整理施工相关的资料和记录,作为施工结束的备案。

六、施工后总结1. 进行施工总结,总结经验教训,完善施工方案;2. 积极处理施工中的问题和纠纷,保证工程顺利交付。

以上即是《钢筋工程施工方案范本》的施工步骤和注意事项,希望能够对施工人员提供帮助。

钢筋工程专项施工方案(完整)

钢筋工程专项施工方案(完整)

钢筋工程专项施工方案(完整)钢筋工程专项施工方案一、编制依据本方案的编制依据为相关的法律法规和标准规范,包括《建筑结构设计规范》、《建筑钢筋加工及验收规范》等。

二、工程概况1、工程简介本工程为一栋高层住宅楼的钢筋工程施工,总建筑面积为5000平方米。

2、构件种类本工程包括柱、梁、板、墙等多种构件。

3、使用的钢筋种类本工程使用的钢筋种类为HRB400级别的螺纹钢筋,直径为12mm至25mm。

4、钢筋连接方式本工程采用的钢筋连接方式包括对接焊接、机械连接和螺纹连接。

三、施工准备1、技术准备施工前,施工方需进行技术交底,确保施工人员了解施工流程和安全注意事项。

2、材料准备施工方需提前准备好所需的钢筋、焊接材料、螺纹连接件等材料,并进行质量检查。

3、钢筋原材料的验收及堆放钢筋原材料的验收需符合国家标准,严格按照规定进行验收记录。

钢筋堆放需平整有序,避免受潮、受损等情况。

四、施工流程本工程的施工流程包括钢筋加工、钢筋连接和钢筋绑扎施工。

五、施工工艺1、钢筋加工钢筋加工需按照设计图纸要求进行,包括钢筋的剪切、弯曲和焊接等工艺。

加工后的钢筋需进行质量检查,确保符合要求。

2、钢筋连接钢筋连接需按照设计图纸要求进行,包括对接焊接、机械连接和螺纹连接等方式。

连接后需进行质量检查,确保连接牢固可靠。

3、钢筋绑扎施工钢筋绑扎施工需按照设计图纸要求进行,包括钢筋的定位和绑扎。

绑扎后需进行质量检查,确保符合要求。

以上是本工程的钢筋工程专项施工方案,施工过程中需严格按照方案要求进行,确保施工质量和安全。

六、钢筋工程质量保证措施1、钢筋工程质量检验在钢筋加工、运输、储存、安装等环节中,必须进行全程质量检验。

具体包括以下内容:1)钢筋的外观质量检验,包括表面是否有裂纹、锈蚀、麻点等缺陷。

2)钢筋的尺寸检验,包括直径、长度、弯曲度等方面。

3)钢筋的化学成分检验,确保其符合国家标准。

4)钢筋的力学性能检验,包括抗拉强度、屈服强度、延伸率等方面。

钢筋工程专项施工方案

钢筋工程专项施工方案

钢筋工程专项施工方案项目钢筋工程施工方案公司2021.5目录第一章、编制说明 (4)一、编制依据 (4)二、工程概况 (2)1、工程性质 (2)2、建筑简况 (2)第二章、施工部署 (5)一、施工准备 (5)1、测量准备 (5)2、机具准备 (5)3、人员准备 (6)4、材料准备 (6)5、技术准备 (6)6、劳动力组织 (6)第三章、原材料的控制 (7)一、原材料供应 (7)二、原材质量控制 (7)三、钢筋检验 (7)第四章、施工工艺 (9)一、施工流程 (9)二、钢筋加工 (9)1、施工放样 (9)2、钢筋原材加工 (10)3、直螺纹加工 (14)三、钢筋连接 (17)1、套筒连接 (18)2、连接施工 (19)3、质量控制 (21)四、钢筋安装 (23)1、受力筋保护层厚度 (23)2、保护层垫块材料 (23)3、底板钢筋绑扎 (24)4、墙体钢筋绑扎 (26)5、柱钢筋绑扎 (28)6、梁钢筋绑扎 (32)7、楼板钢筋绑扎 (35)8、楼梯钢筋绑扎 (36)第五章、质量安全保证措施 (37)一、质量保证措施 (37)二、质量检验 (37)1、主控项目 (37)2、一般项目 (38)3、钢筋进场检验 (38)4、配料加工检查 (38)5、机械连接接头检验 (38)6、绑扎安装检查 (39)三、钢筋质量控制流程图 (40)四、安全施工措施 (41)1、钢筋机械的安全要求 (41)2、加工机械作业的安全要求 (41)3、钢筋吊运的安全要求 (42)4、墙、柱、梁钢筋绑扎安全要求 (42)五、文明施工措施 (43)六、环保措施 (43)七、成品保护 (44)第六章、应急预案 (44)一、危险源和可能造成的伤害 (44)二、预防措施 (45)三、应急组织机构、职责与分工 (45)钢筋工程专项施工方案第一章、编制说明一、编制依据1、施工图纸、答疑文件、施工组织设计。

2《江苏省住宅工程质量通病防治导则》(合建设[2008]34号)3、企业标准和管理手册;4、建筑业推广应用的新技术、新设备、新工艺、新材料;6、国家及江苏省的现行规范、质量评定标准、定额等文件;《工程测量规范》(GB50026-2007)《钢筋机械连接通用技术规程》(JGJ107-2010)《混凝土结构工程施工质量验收规范》GB50204-2015《建筑桩基技术规范》(JGJ94-2008)《建筑地基基础工程施工质量验收规》(GB50202-2018)《建筑施工安全检查标准》(JGJ59-2011)《建筑地面工程施工质量验收规范》(GB50209-2010)《钢筋焊接及验收规程》(JGJ18-2012)《建筑工程施工质量验收统一标准》(GB50300-2013)《建筑工程冬期施工规程》(JGJ104-2010)7、项目部质量标准文件和职业健康安全与环境手册及相应的程序文件。

钢筋工程专项施工方案(完整)

钢筋工程专项施工方案(完整)

钢筋工程专项施工方案目录一.编制依据 (2)二、工程概况: (2)1、工程简介 (2)2、构件种类 (2)3、使用的钢筋种类 (2)4、钢筋连接方式 (3)三、施工准备 (3)1、技术准备 (3)2、材料准备 (3)3、钢筋原材料的验收及堆放 (4)四、施工流程 (4)五、施工工艺 (4)1、钢筋加工 (4)2、钢筋连接 (9)3、钢筋绑扎施工 (13)六、钢筋工程质量保证措施 (18)1、钢筋工程质量检验 (18)2、钢筋质量控制流程图 (22)3、钢筋工程质量保证措施 (23)七、施工安全及成品保护措施 (23)一.编制依据(1)艾奕康建筑设计(深圳)有限公司设计的本工程施工图(2) 《钢筋混凝土用热轧光圆钢筋》(GB13013-1991)(3) 《建筑工程施工质量统一标准》(GB50300-2001)(4) 《普通螺纹基本尺寸》 (GB50300-2001)(5) 《钢筋焊接及验收规程》(JGJ18-2003)(6) 《钢筋混凝土过梁》(03G22-1)(7)《钢筋混凝土用热轧带肋钢筋》(GB 1499-1998)(8)《砼结构工程施工质量验收规范》(GB50204-2002)(9)《钢筋机械连接通用技术规程》(JGJ107-2010)二、工程概况:1、工程简介建筑面积为112500㎡,总投资额18000万元。

住宅塔楼、商业群房均为地下二层。

幼儿园、住宅塔楼、商业群房共10栋,层数为地上1-35层不等。

基础结构形式为桩基础、天然基础;主体结构形式为塔楼为框架核心筒结构。

总工期760天,计划开始日期2009年07月01日,计划竣工日2012年03月30日, 2012年07月30日完成补建工程施工并通过验收。

2、构件种类普通构件:承台、剪力墙、柱、梁板。

3、使用的钢筋种类本工程钢筋主要采用一级、二级和三级钢筋,钢筋直径从6mm到32mm。

直径6≤d≤8的钢筋为HPB235钢筋,直径8<d≤16的钢筋为HRB335钢筋,直径d≥18的钢筋为HRB400钢筋。

钢筋工程专项施工方案(范本)

钢筋工程专项施工方案(范本)

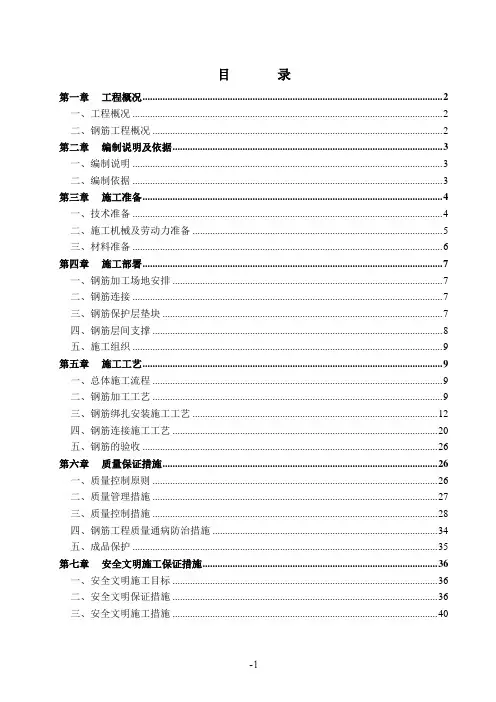

目录第一章工程概况 (2)一、工程概况 (2)二、钢筋工程概况 (2)第二章编制说明及依据 (3)一、编制说明 (3)二、编制依据 (3)第三章施工准备 (4)一、技术准备 (4)二、施工机械及劳动力准备 (5)三、材料准备 (6)第四章施工部署 (7)一、钢筋加工场地安排 (7)二、钢筋连接 (7)三、钢筋保护层垫块 (7)四、钢筋层间支撑 (8)五、施工组织 (9)第五章施工工艺 (9)一、总体施工流程 (9)二、钢筋加工工艺 (9)三、钢筋绑扎安装施工工艺 (12)四、钢筋连接施工工艺 (20)五、钢筋的验收 (26)第六章质量保证措施 (26)一、质量控制原则 (26)二、质量管理措施 (27)三、质量控制措施 (28)四、钢筋工程质量通病防治措施 (34)五、成品保护 (35)第七章安全文明施工保证措施 (36)一、安全文明施工目标 (36)二、安全文明保证措施 (36)三、安全文明施工措施 (40)钢筋工程专项施工方案第一章工程概况一、工程概况锦绣棕榈园住宅小区项目由四会市锦绣大地房地产有限公司投资建设,项目毗邻四会市市政府,项目总占地面积约25万平方米,总建筑面积约40万平方米。

本项目包含多层、高层住宅、商业、公建配套,为大型综合住宅小区项目。

项目设计单位为:广州市番禺城市建筑设计院有限公司;勘察单位为:韶关地质工程勘察院;监理单位为:施工单位为:梅州市敏捷建筑工程有限公司;。

本工程为四会市锦绣棕榈园二期63-66座高层住宅及地下车库工程,总建筑面积约6万平方米。

其中每座建筑面积约15000㎡;层数地上29层,地下1层;层高:地上首层为4.45m,上部标准层均为3。

0m。

檐口高度最高88.45米,屋面塔楼高度最高99。

6米。

结构类型:剪力墙结构。

二、钢筋工程概况1、本工程钢筋级别主要是HPB235、HRB335、HRB400;钢筋规格主要有:Ф6、Ф8、B10、B12、C12、C14、C16、C 18、C 20、C 22、C 252、钢筋连接形式:1)竖直方向:钢筋直径≥Φ16的连接采用电渣压力焊连接;焊接时相邻接头应错开500mm以上且不得小于35d,同一区段受力钢筋的接头百分率不得超过50%.钢筋直径≤Φ14的连接采用绑扎搭接连接。

钢筋工程专项施工方案(3篇)

钢筋工程专项施工方案(3篇)

第1篇一、工程概况本工程为XX大厦,位于XX市XX区XX路XX号,占地面积约10,000平方米,总建筑面积约30,000平方米。

建筑高度为98米,地上25层,地下2层。

本工程结构形式为钢筋混凝土框架-剪力墙结构,基础形式为筏板基础。

钢筋工程为本工程的重要组成部分,为确保工程质量,特制定本专项施工方案。

二、施工组织1. 施工单位:XX建筑工程有限公司2. 施工项目经理:张XX3. 施工班组长:李XX4. 施工人员:20名,其中技术工人10名,普通工人10名。

三、施工准备1. 技术准备:熟悉图纸,了解设计要求,掌握施工规范,编制钢筋工程专项施工方案。

2. 材料准备:钢筋、箍筋、钢筋网片、焊接材料等,均需符合国家相关标准。

3. 机械设备准备:钢筋切断机、钢筋弯曲机、钢筋绑扎机、焊接机、检测设备等。

4. 施工现场准备:搭建钢筋加工棚,设置材料堆场,布置施工道路,确保施工环境整洁、安全。

四、施工工艺流程1. 钢筋加工:根据图纸要求,对钢筋进行下料、弯曲、切断等加工。

2. 钢筋绑扎:按设计要求进行钢筋绑扎,确保钢筋位置准确、间距均匀。

3. 钢筋焊接:采用电弧焊、电阻焊等方法进行钢筋焊接,保证焊接质量。

4. 钢筋保护层:采用塑料垫块、水泥砂浆等材料对钢筋进行保护,防止钢筋锈蚀。

5. 钢筋检测:对钢筋进行尺寸、间距、保护层厚度等检测,确保符合设计要求。

五、施工技术要求1. 钢筋加工:钢筋加工应符合国家相关标准,加工精度应控制在±5mm以内。

2. 钢筋绑扎:钢筋绑扎应牢固,不得松动,间距应符合设计要求,偏差应控制在±10mm以内。

3. 钢筋焊接:焊接应饱满、均匀,焊缝长度应大于钢筋直径的10倍,焊接质量应符合国家相关标准。

4. 钢筋保护层:保护层厚度应符合设计要求,偏差应控制在±5mm以内。

5. 钢筋检测:检测设备应定期校准,检测数据应准确可靠。

六、施工质量控制1. 材料质量:钢筋、箍筋、焊接材料等均需符合国家相关标准,进场时进行复检。

钢筋工程专项施工方案1

钢筋工程专项施工方案1

三、 施工部署1、施工段划分按后浇带或各自单体进行划分施工段。

2、施工现场布置现场钢筋加工场地布置位置、半成品堆场、原材料堆场布置位置。

3、材料准备3.1钢筋原材:钢筋尽量选用12米定尺,9米次之。

3.2进场钢筋必须有产品质量证明书,原材试验报告,并按照分批、牌号、规格、分别挂牌堆放,不得混淆。

进场后材料分批进行复试,如有其中一项指标不合格,则双倍取样重新复试,如仍不合格,则该批钢筋为不合格品,并明确标好不合格标识,予以退场。

3.3框架结构纵向受力钢筋要进行强度比值检验。

钢筋抗拉强度实测值 钢筋屈服强度实测值 钢筋屈服强度实测值 钢筋强度标准值3.4对加工成型好的柱、梁钢筋定位卡具、剪力墙定位梯、板负筋马凳进行预检。

4、钢筋工程总体施工顺序4.1钢筋进场验收材料进场后,由现场材料员进行验收,把材质单与进料打包捆上的牌号进行对应,牌、证相符合,作好记录,然后进行外观检查,检验合格后,做好“待检”标识,通知试验员按批量进行抽检送试。

试验合格后,材料员将检验状态标识牌换成“检验合格”,钢筋加工人员方能进行下料及使用。

4.2钢筋加工根据设计图纸、现行规范《混凝土结构工程施工质量验收规范》(GB50204-2002),由钢筋工长进行钢筋配料、计算、做料单,下达到钢筋加工班组,关键部位工长要进行放样,把梁、柱、核心的具体关系分清,且考虑混凝≥1.25≤1.3土下料施工,接头位置要综合考虑,要符合设计要求和规范要求,同时兼顾施工方便,成型钢必须挂牌标识,注明几何图形和尺寸根数及使用部位,码放整齐,按使用部位发放。

4.2.1除锈除锈一般指钢筋表面形成氧化铁(铁锈),铁锈有轻微和严重之分,如呈黄色,这种锈通常成为水锈,除在冷拨或焊接处附近必须清除干净外,一般可不予以处理;严重锈蚀的钢筋呈红色或褐色,并有鱼鳞片剥落,应用锤击有锈粉或表面皮铁锈剥落时,必须清除干净,并不得有损伤,凡有油渍、漆污、铁锈等,在使用前均应清洗干净,以免影响握裹力。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

钢筋工程专项施工方案编制日期:二0一七年七月编制单位:山东泉景建设有限公司编制人:张朋朋审核人:孔祥琛目录一、编制依据 ......................... - 1 -二、工程概况 ......................... - 1 -三、钢筋加工 ......................... - 1 -四、钢筋绑扎与安装 .................... - 3 -五、钢筋质量控制要点.................. - 14 -六、钢筋现场验收..................... - 20 -七、钢筋的成品保护 ................... - 21 -八、安全保证措施..................... - 21 -一、编制依据(一)、《建筑工程施工质量验收统一标准》(GB 50300—2015);(二)、《混凝土结构工程施工质量验收统一标准》(GB 50204—2015);(三)、《钢筋焊接及验收规范》(JGJ18-2012)(四)、相应的国家现行技术标准;(五)、工程施工图纸、总施工组织设计;二、工程概况本工程包括2-2#楼结构形式:剪力墙结构面积:13502.45㎡层数:地上:26层12331.53㎡地下2层1170.92㎡建筑高度:75.70米;2-3#楼结构形式:剪力墙结构面积:16014.19㎡层数:地上:17层14159.95㎡地下2层1854.24㎡建筑高度:51.3米;2-4#楼结构形式:剪力墙结构面积:10708.02㎡层数:地上:11层9734.41㎡地下1层972.61㎡建筑高度:33米;2-6#楼结构形式:剪力墙结构面积:10761.11㎡造价:层数:地上:11层9788.5㎡地下1层972.61㎡建筑高度:33米;2-8#楼结构形式:框架剪力墙结构面积:3427.99㎡层数:3层局部2层建筑高度:11.1米及地下车库, 总建筑面积62204.34 ㎡,住宅楼工程设计使用年限为50年,建筑类别为一类,屋面防水等级为一级,屋面采用有组织外排水方式,住宅采暖方式为地暖采暖,民用建筑工程设计等级为一级,抗震设防烈度为6度,地下建筑耐火等级为一级,地上建筑耐火等级为一级,地下室防水等级一级。

三、钢筋加工(一)、作业条件1.钢筋加工制作前,要将钢筋加工下料表与设计图复核,检查下料表是否有错误和遗漏,对每种钢筋要按下料表检查是否达到要求,经过这两道检查后,再按下料表放出实样,试制合格后方可成批制作,加工好的钢筋要挂牌堆放整齐有序。

2.施工中如需钢筋代换时,必须先充分了解设计意图和代换材料性能,严格遵守现行钢筋混凝土设计规范的各种规定,并不得以等面积的高强度钢筋代换低强度的钢筋。

凡重要部位的钢筋代换,需征得设计单位同意,并有书面通知后方可代换。

3.钢筋表面应洁净,无损伤,油渍、漆污和铁锈等,应在使用前清除干净,带有颗粒状或片状老锈钢筋不得使用。

(二)、施工工艺除锈→调直→切断→弯曲成形→加工检查质量(三)、施工要求1.钢筋调直:可用机械或人工调直。

直径小于12的盘圆钢筋,使用调直机,直径大于12的钢筋应采用机械切断、弯曲。

经调直后的钢筋不得有局部弯曲、死弯、小波浪形,其表面伤痕不应是钢筋截面面积减少55。

2.钢筋切断:钢筋切断应根据钢筋号、直径、长度和数量,长短搭配,先断长料后断短料,尽量减少和缩短钢筋短头,以节约钢材。

3.钢筋弯钩或弯曲:①.钢筋弯折:HRB400级钢筋末端应做180°弯钩,其弯弧内直径不应小于直径的2.5倍,弯钩的弯后平直部分长度不应小于钢筋直径的3倍。

当设计要求钢筋末端需做135°弯钩时,HRB400级钢筋的弯弧内直径不应小于直径的4倍,弯钩的弯后平直部分长度应符合设计要求。

钢筋做不大于90°的弯折时,弯折处的弯弧内直径不应小于钢筋直径的5倍。

②.箍筋弯钩弯折角度焊接不应小于90°;对于抗震结构应为135°,平直部分不得小于箍筋直径的5倍,对于抗震结构不小于箍筋直径的10倍。

4.钢筋下料长度应根据构件尺寸、混凝土保护层厚度、钢筋弯曲调整值和弯钩增加长度等规定综合考虑。

①.直钢筋下料长度=构件长度-保护层厚度+弯钩增加长度。

②.弯起钢筋下料长度=直段长度+斜弯长度-弯曲调整值+弯钩增加长度。

③.箍筋下料长度=箍筋内周长+箍筋调整值+弯钩增加长度。

5.钢筋加工的允许偏差,见下表:钢筋加工的允许偏差表三、钢筋绑扎与安装(一)、钢筋绑扎施工工艺流程(1)基础地下室钢筋绑扎施工工艺流程1.基础底板钢筋:清理垫层→弹钢筋位置线→绑扎底板下层筋→放置马凳→绑扎上层横向筋→绑扎上层纵向筋→焊接支撑筋。

2.墙板钢筋:清理墙根松动混凝土石子、浮浆及杂物→立竖筋→绑扎横竖筋。

3.梁钢筋:支梁底模及侧模→在底模划箍筋间距线→主筋穿好箍筋,按已划好的间距逐个分开→固定弯起筋及主筋→穿次梁弯起筋及主筋并绑好箍筋→放主筋架立筋、次梁架立筋→隔一定间距将梁底主筋与箍筋绑住→绑架立筋→再绑主筋→放置保护层垫块,主次梁同时配合进行。

(2)主体结构钢筋绑扎施工工艺流程工艺流程:结构层面轴线、墙柱偏位钢筋调整墙柱钢筋电渣压力焊墙柱箍筋绑扎楼面清扫验收 (质检)同意下部模板支撑主次梁、板下部钢筋绑扎马镫固定板上部钢筋绑扎验收墙、柱预留插筋就位、固定验收。

(包括轴线)说明:此间钢筋绑扎应配合有关工种。

1.柱、墙:外露筋调整钢筋附着物清除墙、柱根部清扫箍 (水平)筋布置就位绑扎墙柱垫块验收。

2.梁、板.模板清扫梁柱交叉处柱箍筋就位主梁筋绑扎次梁筋绑扎板下层筋马镫、水电管预埋板上层筋验收。

(二)、工艺规范1.钢筋接头:本工程钢筋焊接施工执行JGJ18-2012《钢筋焊接及验收规范》和设计文件的有关规定。

所有焊接接点及焊接接头距钢筋弯曲处的距离不小于10d,也不得位于构件的最大弯距处。

不得在受力主筋上施焊,如必须施焊时,不能点焊,施焊的焊缝长度不小于5d。

所使用的焊条、焊剂符合设计要求,有出厂合格证,焊工均持证上岗,每批钢筋正式焊接前,按实际操作条件进行试焊,试焊检验合格后才可正式成批焊接。

焊筋焊接接头或焊接制品,按焊接规范的规定,分批进行质量检查与验收,检查验收包括外观检查和力学性能试验。

检查验收合格,经监理签收后再转入下一道工序施工。

钢筋采用焊接接头时,设置在同一构件内的接头相互错开。

在受力钢筋直径30倍的区段范围内,有接头的钢筋截面面积占钢筋总截面面积的百分率,符合下列规定:2.钢筋的绑扎搭接:绑扎接头搭接长度的末端距钢筋弯曲处,不小于10d,接头不得位于构件的最大弯矩处。

直径不大于12mm的受压III级钢筋的末端,以及轴心受压构件中任意直径的受力钢筋的末端,可不做弯钩,但搭接长度不小于钢筋直径的35倍,并满足设计要求。

钢筋的绑扎接头施工,执行GB50204-2011《混凝土结构工程施工质量及验收规范》和设计文件的有关规定。

有绑扎接头的受力钢筋截面面积占受力钢筋总截面面积的百分率,应符合下列规定:(三)、钢筋的现场绑扎与安装1.准备工作:核对成品钢筋的钢号、直径、形状、尺寸和数量等是否与配料单、料牌相符,如有错漏,应纠正整补。

所示钢筋进场必须有生产合格证以及及时进行钢筋的检验合格记录方可使用。

准备绑扎安装钢筋用铁丝、工具、设备、绑扎架等。

准备好控制砼保护层用的塑料垫块。

清扫钢筋绑扎安装场地,在模板上或架立筋上用粉笔画出钢筋位置线,预埋件、预埋管线位置线。

2.钢筋绑扎总体要求:所有梁、板、墙、柱的受力主筋、箍筋、钢筋网均按设计图纸的要求设置,箍筋的弯钩叠合处沿受力钢筋方向错开设置。

钢筋的交叉点均采用双股22号铅丝扎牢。

钢筋弯钩平面与模板面垂直,转角处钢筋弯钩平面与模板夹角为模板转角的平分角。

当采用插入式振捣器浇筑小型截面柱时,弯钩平面与模板的夹角不得小于15°。

受力钢筋接头位置设在受力较小处,接头互相错开,当采用非焊接的搭接接头时,从任一接头中心至1.3倍搭接长度的区段范围内,或当采用焊接接头时,在任一焊接接头中心至钢筋的一个锚固长度且不小于500mm的区段范围内,同一根钢筋不得有两个接头。

3.板钢筋绑扎安装:板的钢筋在施工前先搭好排架,铺好底模,绑扎前准确测量墙柱轴线及模板控制线并作好标记。

平板钢筋网绑扎时,四周钢筋交叉点每点扎牢,绑扎时注意相邻绑点的铁丝要成八字形,以免网片歪斜变形,板的钢筋网绑扎还应注意板上部的负筋位置。

板的底部钢筋伸入支座≥10d且不小于120mm。

板支座上部钢筋(负筋)两端设直钩,边支座负筋伸入梁内满足锚固长度。

板上孔洞须注意预留,避免后凿。

当孔洞尺寸小于300mm时,板筋由洞边绕过,不得截断;当洞口尺寸大于300mm时,设洞边加筋,遇洞切断的钢筋应作弯钩,按图纸要求施工;当图纸未交待时,则要在洞口每侧各加2根钢筋,其截面积不得小于被洞口截断的钢筋截面积,且不小于212,长度为单向板受力方向以及双向板的两个方向沿跨度通长布置,并锚入梁内;单向板的非受力方向洞口加筋长度为洞宽两侧各加30d。

施工时各工种必须根据各专业图纸配合土建预留全部孔洞。

双向板的底部钢筋,短跨钢筋置下排,长跨钢筋置上排。

跨度大于4米的板,要求板中起拱L/400。

所有钢筋要搭接接长时,在同一截面接头的钢筋截面积不得超过钢筋总面积的25%。

各楼层的端跨板的端角处(包括嵌固于剪力墙内或支承在框架梁上),在L/3短向板跨范围内,用不少于58放射钢筋。

标准层施工时,为保证板内负弯矩的正确位置和有效受力高度,所有板负筋均设置马凳筋Φ8@1000mm或采用专用塑料代替,均匀布置并在梁边适当加密,对于双层双向钢筋,可采用以下方式,其间距按1000mm布置。

板上下皮钢筋现浇板厚度楼板钢筋的弯起点,如设计图纸无特殊注明的,可按以下规定弯起钢筋,板的边跨支座跨度L/10为弯起点,板的中跨及连续多跨可按支座中线L/6为弯起点。

4. 框架梁、次梁钢筋绑扎安装:框架梁、次梁钢筋的接头选择在受力较小的位置。

梁上部通长钢筋可选择在跨中1/3净跨范围内搭接。

相邻两跨的下部钢筋当直径、位置相同时,钢筋通长,此时通长钢筋可选择在支座处接长。

梁钢筋绑扎采用满扎,扎点相互间呈“八”字形错开。

梁箍筋除单肢箍外,其余箍筋采用封闭形式,制作成135°弯钩,当梁的上部钢筋为多排时,须注意主筋与箍筋绑扎牢固。

对于跨度≥9m 的梁及悬臂长度>2m 的挑梁,应按施工规定要求起拱。

构造柱与梁连接或在梁上立柱,梁上预先留出柱子钢筋。

梁内第一根箍筋距柱边50mm 起设置。

当梁的截面净高度≥450mm 时,在梁的两侧沿高度每隔300~400mm ,应设置一根直径小于10mm 的纵向构造钢筋,并用拉筋连接,拉筋直径与箍筋相同,间距为箍筋的二倍。

相关文档
最新文档
