2015年二级建造师《公路工程管理与实务》真题及答案解析

合集下载

2015年二建《公路管理与实务》历年真题试卷(带答案解析)

2015年二建《公路管理与实务》历年真题试卷(带答案解析)

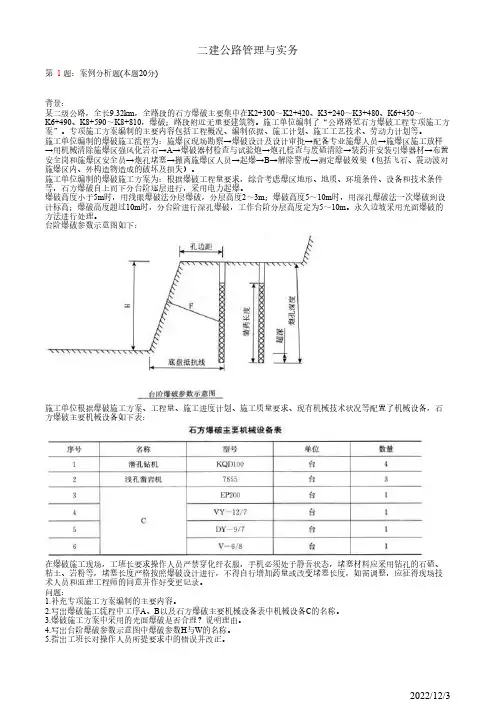

二建公路管理与实务第 1题:案例分析题(本题20分)背景:某二级公路,全长9.32km,全路段的石方爆破主要集中在K2+300~K2+420、K3+240~K3+480、K6+450~K6+490、K8+590~K8+810,爆破;路段附近无重要建筑物。

施工单位编制了“公路路堑石方爆破工程专项施工方案”。

专项施工方案编制的主要内容包括工程概况、编制依据、施工计划、施工工艺技术、劳动力计划等。

施工单位编制的爆破施工流程为:施爆区现场勘察→爆破设计及设计审批→配备专业施爆人员→施爆区施工放样→用机械清除施爆区强风化岩石→A→爆破器材检查与试验炮→炮孔检查与废碴清除→装药并安装引爆器材→布置安全岗和施爆区安全员→炮孔堵塞→撤离施爆区人员→起爆→B→解除警戒→测定爆破效果(包括飞石、震动波对施爆区内、外构造物造成的破坏及损失)。

施工单位编制的爆破施工方案为:根据爆破工程量要求,综合考虑爆区地形、地质、环境条件、设备和技术条件等,石方爆破自上而下分台阶逐层进行,采用电力起爆。

爆破高度小于5m时,用浅眼爆破法分层爆破,分层高度2~3m;爆破高度5~10m时,用深孔爆破法一次爆破到设计标高;爆破高度超过10m时,分台阶进行深孔爆破,工作台阶分层高度定为5~10m。

永久边坡采用光面爆破的方法进行处理。

台阶爆破参数示意图如下:施工单位根据爆破施工方案、工程量、施工进度计划、施工质量要求、现有机械技术状况等配置了机械设备,石方爆破主要机械设备如下表:在爆破施工现场,工班长要求操作人员严禁穿化纤衣服,手机必须处于静音状态,堵塞材料应采用钻孔的石碴、粘土、岩粉等,堵塞长度严格按照爆破设计进行,不得自行增加药量或改变堵塞长度,如需调整,应征得现场技术人员和监理工程师的同意并作好变更记录。

问题:1.补充专项施工方案编制的主要内容。

2.写出爆破施工流程中工序A、B以及石方爆破主要机械设备表中机械设备C的名称。

3.爆破施工方案中采用的光面爆破是否合理?说明理由。

2015年二建《公路》真题及答案

2015年二建《公路》真题及答案

B.附着式振动器
C.平板式振动器
D.振捣棒
9.明洞主要分为供式明洞和( )明洞俩类。
A.端墙式
B.棚式
C.环框式
D.遮光式
10.隧道浅埋段施工严禁采用的方法是( )。
A.单侧壁导坑法
B.双侧壁导坑法
C.全断面法
D.留核心土开挖法
11.护栏按结构可分为缆索护栏、波形梁护栏、混凝土护栏,其中,波形梁护栏板又分双波和( )两种。
————————第 1页 共 10 页————————
二建资料下载公众号:xsjianzaoshi2
A.甲为分包人,乙为承包人
B.甲为承包人,乙为监理
C.甲为分包人,乙为容量应满足( )。
A.24h 连续施工的需要
B.周最大浇筑量的需要
C.月最大浇筑量的需要
A.半波
B.单波
C.三波
D.四波
12.在工程管理曲线中,当实际支付线低于计划线时,表明( )。
A.进度延误
B.进度提前
C.成本节约
D.成本超支
13.工程质量检验评分应以( )为单元,采用百分制进行。
A.单项工程
B.单位工程
C.部分工程
D.分项工程
14.危险源的风险评价通常采用 D=L×E×C 来进行判断,该种方法为( )。
)计算确
定。
A.台座长度
B.预制梁节段长度
D.锚夹具厚度
E.钢绞线外露长度
27.山岭隧道施工常用的方法有( )。
A.新奥法
B.盖挖法
D.掘进机法
E.传统矿山法
28.施工组织设计中,施工总体部署的主要内容有( )。
A.建立施工管理机构
B.划分各参与单位的施工任务

2015年二级建造师考试真题及答案解析《公路实务》高清版3

2015年二级建造师考试真题及答案解析《公路实务》高清版3

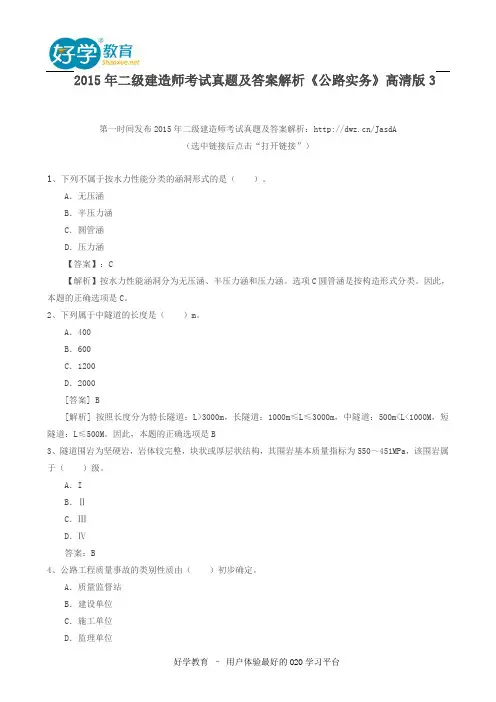

第一时间发布2015年二级建造师考试真题及答案解析:/JasdA(选中链接后点击“打开链接”)1、下列不属于按水力性能分类的涵洞形式的是()。

A.无压涵B.半压力涵C.圆管涵D.压力涵【答案】:C【解析】按水力性能涵洞分为无压涵、半压力涵和压力涵。

选项C圆管涵是按构造形式分类。

因此,本题的正确选项是C。

2、下列属于中隧道的长度是()m。

A.400B.600C.1200D.2000[答案] B[解析] 按照长度分为特长隧道:L>3000m,长隧道:1000m≤L≤3000m,中隧道:500m<L<1000M,短隧道:L≤500M。

因此,本题的正确选项是B3、隧道围岩为坚硬岩,岩体较完整,块状或厚层状结构,其围岩基本质量指标为550~451MPa,该围岩属于()级。

A.IB.ⅡC.ⅢD.Ⅳ答案:B4、公路工程质量事故的类别性质由()初步确定。

A.质量监督站B.建设单位C.施工单位D.监理单位【解析】这是考察公路工程质量事故的类别性质初步确定的考点。

公路工程质量事故发生后,事故发生单位必须以最快的方式,将事故的简要情况同时向建设单位、监理单位、质量监督站报告。

在质量监督站初步确定质量事故的类别性质后,再按要求进行报告。

由此可见,选项A正确。

5、公路工程企业管理费由基本费用、主副食运输补贴、职工探亲路费、职工取暖补贴和()组成。

A.利润B.财务费用C.税金D.材料费[答案] B[解析] 这是考察公路工程企业管理费组成部分的考点。

公路工程企业管理费由基本费用、主副食运输补贴、职工探亲路费、职工取暖补贴和财务费用组成。

由此可以得出选项B正确。

公路工程建筑安装工程费的组成部分一直都是考试的重点,建议考生重点掌握。

需要注意不能和《建设工程项目管理》里面的建筑安装工程费相混淆6、.安全生产费用由建设单位根据()对工程安全生产情况的签字确认进行支付A.业主B.施工单位项目负责人C.注册安全工程师D.监理工程师答案:D7、下列属于公路建设市场信用信息中最高信用等级的是()。

2015年二级建造师考试试题及答案解析《公路实务》完整版3

2015年二级建造师考试试题及答案解析《公路实务》完整版3

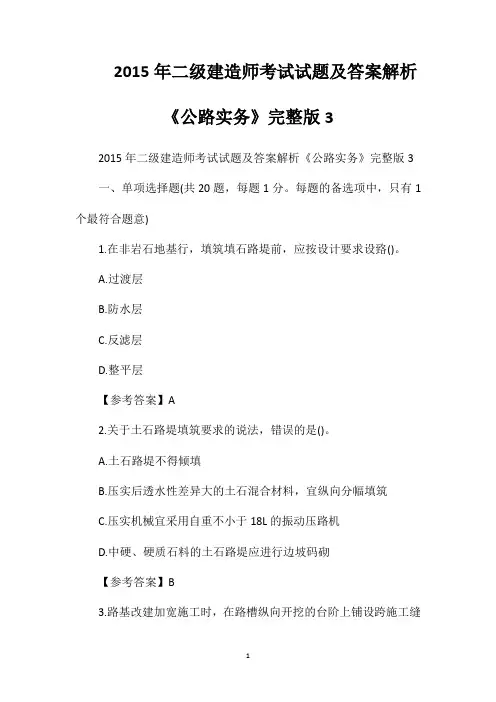

2015年二级建造师考试试题及答案解析《公路实务》完整版32015年二级建造师考试试题及答案解析《公路实务》完整版3一、单项选择题(共20题,每题1分。

每题的备选项中,只有1个最符合题意)1.在非岩石地基行,填筑填石路堤前,应按设计要求设臵()。

A.过渡层B.防水层C.反滤层D.整平层【参考答案】A2.关于土石路堤填筑要求的说法,错误的是()。

A.土石路堤不得倾填B.压实后透水性差异大的土石混合材料,宜纵向分幅填筑C.压实机械宜采用自重不小于18L的振动压路机D.中硬、硬质石料的土石路堤应进行边坡码砌【参考答案】B3.路基改建加宽施工时,在路槽纵向开挖的台阶上铺设跨施工缝的土工格栅,其主要作用是()。

A.减少新老路基结合处的不均匀沉降B.减少路面厚度C.提高原地基承载力D.减少裂缝反射【参考答案】D4.土基最佳含水量是土基达到()所对应的含水量。

A.100%压实度B.最大湿密度C.最大干密度D.液限【参考答案】C5.SMA混合材料拌制时,若混合料出厂温度为195oC ,该批混合料的正确处理方法是将混合料()。

A.冷却至合格出厂温度后运至现场摊铺B.送至现场后冷却至合格摊铺温度时摊铺C.与冷料同时回炉拌制D.废弃【参考答案】D6.重交通公路水泥商品混凝土路面邻近横向胀缝的3条横向缩缝应采用的形式是()。

A.设传力杆平缝型B.设传力杆假缝型C.设拉杆企口缝型D.设拉杆平缝型【参考答案】B7.水泥商品混凝土路面中,对于严重断裂,缝隙处有严重剥落,路版被分割成3块以上且裂块已开始活动的断板,最合适的治理方法是()。

A.扩缝灌注法B.裂缝灌浆封闭C.整块版更换D.压注灌浆法【参考答案】C9.为防止导管堵塞,钻口灌注桩水下商品混凝土的坍落度合适的值是()cm。

A.10B.15C.20D.25【参考答案】C10.公路隧道主要开挖方法是()。

A.明挖法B.钻爆法C.盾构法D.盖挖法【参考答案】B11.隧道洞内地下水位较高时,宜采用()处理。

2015年二级建造师考试《公路工程管理与实务》真题及答案解析【完整版】

2015年二级建造师考试《公路工程管理与实务》真题及答案解析【完整版】

2015年二级建造师考试《公路工程管理与实务》真题及答案解析【完整版】一、单项选择题(共20题,每题1分。

每题的备选项中,只有1个最符合题意)1.石方填筑路堤的工艺流程中包括:①分层填筑;②检测签认;③振动碾压;④路基整修;⑤路基成型;⑥摊铺平整。

其中正确的顺序为()。

A.②①③⑥④⑤B.①⑥③②⑤④C.①⑥③④⑤②D.④①⑥③②⑤【答案】B【解析】石方填筑路堤八道工艺流程是:①施工准备;②填料装运;③分层填筑;④摊铺平整;⑤振动碾压;⑥检测签认;⑦路基成型;⑧路基整修。

2.某三级公路的一个控制点的标示为BM5,根据《公路勘测细则》(JTG/T C10—2007),该控制点是()。

A.水准点B.平面控制点C.曲线主点D.爆破边界控制点【答案】A【解析】根据《公路勘测细则》(JTG/T C10—2007),公路测量符号宜采用汉语拼音字母,有特殊要求时可采用英文字母。

一个公路项目应使用同一种表示方式。

其中,水准点的符号为BM。

说明:根据最新版考试教材,该知识点已删除。

3.软土地区路堤填筑时,在软土层顶面铺砂垫层的主要作用是()。

A.浅层水平排水B.扩散应力分布C.减少沉降量D.防冻胀【答案】A【解析】在软土层顶面铺砂垫层,主要起浅层水平排水作用,使软土中的水分在路堤自重的压力作用下,加速沉降发展,缩短固结时间,但对基底应力分布和沉降量的大小无显著影响。

说明:根据最新版考试教材,该知识点已删除。

4.下列水泥混凝土路面填缝料中,属于加热施工式填缝料的是()。

A.沥青橡胶类B.聚氯乙烯胶泥类C.硅树脂类D.氯丁橡胶泥类【答案】B【解析】填缝料有常温施工式和加热施工式两种,常温施工式填缝料主要有:①聚(氨)酯;②硅树脂类;③氯丁橡胶泥类;④沥青橡胶类等。

加热施工式填缝料主要有:①沥青玛脂类(SMA);②聚氯乙烯胶泥类;③改性沥青类等。

高速公路、一级公路应优选用树脂类、橡胶类或改性沥青类填缝材料,并宜在填缝料中加入耐老化剂。

2015年二级建造师考试真题及答案解析《公路实务》3

2015年二级建造师考试真题及答案解析《公路实务》3

2015年二级建造师考试真题及答案解析《公路实务》3第一时间发布2015年二级建造师考试真题及答案解析:(选中链接后点击“打开链接”)一.单选题1.土基最佳含水量是土基达到()所对应的含水量。

A.100%压实度B.最大湿密度C.最大干密度D.液限答案:C考点:试验检测技术和施工测量方法解析:土只有在最佳含水量时对应的干密度称为最大干密度。

2.桥梁容许建筑高度是指公路(或铁路)定线中所确定的( )。

A.桥面标高与设计洪水位之差B.桥面标高与通航净空顶部标高之差C.桥跨结构最下缘与设计洪水位之差D.桥跨结构最下缘与通航净空顶部标高之差【正确答案】: B【参考解析】:本题考核的是桥梁的相关尺寸与术语名称。

建筑高度是桥上行车路面(或轨顶)标高至桥跨结构最下缘之间的距离,它不仅与桥梁结构的体系和跨径的大小有关,而且还随行车部分在桥上布置的高度位置而异。

公路(或铁路)定线中所确定的桥面(或轨顶)标高,与通航净空顶部标高之差,又称为容许建筑高度。

桥梁的建筑高度不得大于其容许建筑高度,否则就不能保证桥下的通航要求。

3.关于土石路堤填筑要求的说法,错误的是()。

A.土石路堤不得倾填B.压实后透水性差异大的土石混合材料,宜纵向分幅填筑C.压实机械宜采用自重不小于18L的振动压路机D.中硬、硬质石料的土石路堤应进行边坡码砌答案:B考点:路基施工技术解析:如纵向分幅填筑,将可能造成路基纵向开裂质量病害。

4.可以反映出关键工序和关键路线的公路工程进度计划形式是( )。

A.横道图B.工程管理曲线C.斜率图D.网络图【正确答案】: D【参考解析】:本题考核的是公路工程进度计划的主要形式。

横道图是用带时间比例的水平横线表示对应工作内容持续时间的进度计划图表。

工程管理曲线是以时间为横轴,以累计完成的工程费用的百分数为纵轴的图表化曲线,曲线本身的斜率也反映进度推进的快慢。

斜率图主要是作为公路工程投标文件中施工组织设计的附表,以反映公路工程的施工进度。

2015年二级建造师公路工程管理与实务真题10p

2015年二级建造师公路工程管理与实务真题10p
导致工作D实际时间比计划时间拖延8天;事件二:施工单位租赁的施工机械未及时进场,使工作F(1号台身)实际时间比计划时间拖延8天,造成施工单
24公路工程安全管理的要求包括()
A.管生产必须管安全的原则B.谁主管谁负责的原则C.“多票否决”的原则D.以人为本,关爱生命的原则E.“三不放过”的原则
25现场质量检查控制包括() A.开工前检查B.工序交接检查与工序检查C.隐蔽工程检查D.停工后复工前的检查E.竣工验收检查
26隧道竣工后应提交()等测量资料。A.贯通测量技术成果书B.平面控制测量C.贯通误差的实测成果和说明D.净空断面测量E.永久巾线点
13圆管涵施工的主要工序是() A.基坑开挖→出入口浆砌→防水层施工→安装圆管→涵洞回填及加固B.基坑开挖→出入口浆砌→安装圆管→防水层施工→涵洞回填及加固C.基坑开挖→安装圆管→防水层施工→出入口浆砌→涵洞回填及加固D.基坑开挖→安装圆管→出入口浆砌→防水层施工→涵洞回填及加固
14采用导管法灌注水下混凝土前,应对导管作()
10洞内导线应根据洞口投点向洞内作引伸测量,洞口投点应纳入()内。A.导线点B.控制网C.精度误差范围D.视线范围
11根据不同的地质条件,《公路隧道设计规范》将围岩分为() A.4类桥长在1000m以下的桥梁,两岸水准连测的测量精度应达到() A.一等B.二等C.三等D.四等
30以下属于特殊路基的是() A.软土地段地基B.滑坡地段路基C.杂填土地段路基D.岩溶地区路基E.季节性冻土地区路基
三、案例分析题(共4题,合计80分)
[案例四]背景某施工单位承接了某二级公路桥梁工程,施工单位按照合同工期要求编制了网络计划(时间单位:d),如下图
所示,并经监理工程师批准后实施。在实施过程中,发生了如下事件。事件一:工作D(1号台基础)施工过程中,罕见特大暴雨天气使一台施工机械受损,机械维修花费2万元,同时

2015《公路工程管理与实务》考试真题题及答案h

2015《公路工程管理与实务》考试真题题及答案h

2015《公路工程管理与实务》考试真题题及答案hDC.管棚预支护D.小钢管预支护11.适用于浅埋大跨度隧道及地表下沉量要求严格而围岩条件很差情况的开挖方法是()。

A.台阶法B.CD法C.CRD法D.双侧壁导坑法12.下列收费子系统组成设备中,不属于车牌自动识别装置组成部分的是()。

A.车辆检测器B.ETC电子标签C.摄像机D.图像采集卡13.关于工程进度曲线(“S”曲线)特点的说法,错误的是()。

A.一般情况下,项目施工初期的曲线斜率是逐渐增大的B.一般情况下,项目施工后期的曲线为凹型C.通过对“S”曲线的形状分析,可以定性分析施工组织设计中工作内容安排的合理性D.在项目实施过程中,“S”曲线可结合工程进度管理曲线(“香蕉”曲线)进行施工进度、费用控制14.根据《公路水运工程施工安全标准化指南》,不属于危险性较大的分部分项工程师()。

A.高度18m的土质边坡处理B.水深15m的围堰工程C.深度7m的挡墙基础D.高瓦斯隧道15.关于施工机械台班预算单价中安装拆卸及辅助设施费的说法,错误的是()。

A.该费用指机械在施工现场进行安装、拆卸所需的人工费、材料费、机械费、试运转费以及安装所需的辅助设施费B.辅助设施费包括安装机械的基础、底座及固定的锚桩等项费用C.属于台班单价的可变费用D.混凝土搅拌站(楼)的安装、拆卸费用不在此费用内,需另行计算16.根据《公路工程施工分包管理办法》,下列说法错误的是()。

A.分包工程在开工前,承包人必须填报开工报审表,并附有监理人审批且取得发包人同意的书面文件B.监理人收到分包工程开工报审表后,审查其是否具备开工条件,确定是否批复其开工申请C.监理人应检查合适分包人实施分包工程的主要人员与施工设备D.监理人应对分包工程实施现场施工监管,及时发现分包工程在质量、进度等方面的问题,并通知分包人及时采取措施17.材料采购及保管费不包括()。

A.仓管费B.物资采购人员的工资C.场内运输费D.仓储损耗18.在隧道衬砌施工中,通常不采用的机械设备是()。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

2015年二级建造师《公路工程管理与实务》考试真题一、单项选择题(共20题,每题1分。

每题的备选项中,只有1个最符合题意)1.某三级公路的一个控制点的额标示为BM5,根据《公路勘测细则》(JTG/TC10-2007),该控制点是()。

A.水准点B.平面控制点C.曲线主点D.爆破边界控制点2.石方填筑路堤的工艺流程中包括:①分层填筑;②检测签认;③振动碾压;④路基整修;⑤路基成型;⑥摊铺平整。

其中正确的顺序是()。

A.②①③⑥④⑤B.①⑥③②⑤④C.①⑥③④⑤②D.④①⑥③②⑤3.下列水泥混凝土路面填缝料中,属于加热施工式填缝料的是()。

A.沥青橡胶类B.聚氨乙烯胶泥类C.硅塑胶类D.氯丁橡胶泥类4.软土地区路堤填筑时,在软土层顶面铺砂垫层的主要作用是()。

A.浅层水平排水B.扩散应力分布C.减少沉降量D.防冻胀5.某简支空心板梁桥桥面高21.75m,板厚60cm,桥面铺装厚12cm,设计洪水位标高16.5m,施工水位标高12.25m,低水位标高7.8m,则该桥梁高度为()m。

A.5.25 B.9.5C.13.23 D.13.956.沥青路面透层施工中,透层油洒布后待充分渗透,一般不少于()后才能摊铺上层。

A.12h B.24hC.36h D.48h7.浇筑箱梁混凝土时,对箱梁腹板与底板及顶板连接处的承托部位,不适合采用的振捣设备是()。

A.插入式振动器B.附着式振动器C.平板式振动器D.振捣棒8.桥梁浅挖基坑施工中,当土质较差且有较严重流沙现象时,宜采用()排水。

A.井点B.集水坑C.板桩法D.帷幕法9.隧道浅埋段施工严禁采用的方法是()。

A.单侧壁导坑法B.双侧壁导坑法C.全断面法D.留核心土开挖法10.明洞主要分为拱式明洞和()明洞两类。

A.端墙式B.棚式C.环框式D.遮光式11.护栏按结构可分为缆索护栏、波形梁护栏、混凝土护栏,其中,波形梁护栏板又分双波和()两种。

A.半波B.单波C.三波D.四波12.在工程管理曲线中,当实际支付线低于计划线时,表明()。

A.进度延误B.进度提前C.成本节约D.成本超支13.工程质量检验评分应以()为单元,采用百分制进行。

A.单项工程B.单位工程C.部分工程D.分项工程14.危险源的风险评价通常采用D=L×E×C来进行判断,该种方法称为()。

A.头脑风暴法B.德尔菲法C.作业条件危险性评价法D.事故树法15.关于沥青路面施工安全要求的说法,错误的是()。

A.施工现场应配有医务人员B.摊铺时,摊铺机下坡严禁换挡,上坡可换挡C.不许站在运输车后用铣等工具往下捅沥青混合料D.可用柴油清洗摊铺机16.根据《公路工程标准施工招标文件》,以下情形不会作为废标的是()。

A.投标报价或调整函中报价超过招标人公布的投标控制价上限B.投标文件字迹潦草、模糊、无法辨认C.投标报价大写金额与小写金额不相符,但投标人同意修正D.投标人未在投标函上填写投标总价17.根据《公路工程施工分包管理办法》,分包工程最初的支付申请应由甲在合同约定的时间,向乙报送该阶段施工的付款申请单。

上述甲乙分别为()。

A.甲为分包人、乙为承包人B.甲为承包人、乙为监理C.甲为分包人、乙为监理D.甲为承包人、乙为业主18.水泥混凝土拌和站原材料仓的容量应满足()。

A.24h连续施工的需要B.周最大浇筑量的需要C.月最大浇筑量的需要D.最大单批次连续施工的需要19.关于“平安工地”考核评价的说法,错误的是()。

A.考核评价应遵循“分级管理、属地负责”的原则B.考核评价结果分为优秀、达标、不达标三个等级C.考核评价结果纳入企业安全生产信用记录D.施工单位对考核评价结果负主体责任20.某工程项目发生了工程质量事故,造成2人死亡,直接经济损失600万元,该事故的等级是()。

A.一级一般质量事故B.一级重大质量事故C.二级重大质量事故D.三级重大质量事故二、多项选择题(共10题,每题2分,每题的备选项中,有2个或2个以上符合题意,至少有1个错项,错选,本题不得分;少选,所选的每个选项得0.5分)21.路基边缘压实不足的预防措施有()。

A.超宽填筑B.增加路基边缘带压实遍数C.放缓填筑边坡横坡度D.确保段落搭接超压长度E.路基边缘填料选用高塑性指数的粘土22.排除滑坡体地下水的设施有()。

A.支撑渗沟B.边坡渗沟C.树枝状排水沟D.平孔E.暗沟23.关于沥青混凝土路面中封层作用的说法,正确的有()。

A.封闭某一层,起保水、防水作用B.增加基层的整体强度和厚度C.起基层与沥青表面层之间的过渡和有效联结作用D.起路的某一层表面破坏离析松散处的加固补强作用E.沥青层面铺筑前要临时开放交通,防止基层因天气或车辆作用出现水毁24.沉井下沉施工质量检验的主要内容包括()。

A.平面扭转角B.沉井下沉速度C.沉井混凝土强度D.沉井刃脚底面标高E.沉井的最大纵、横向倾斜度25.关于人工挖孔桩施工要求的说法,正确的有()。

A.孔口处护圈应与地面齐平B.挖孔桩施工应按桩号顺序一次开挖C.施工前应制定安全专项施工方案D.井孔内电缆应为防水绝缘电缆,照明电压不应大于36VE.挖孔作业时,应经常检查孔内空气情况26.预制拼装连续箱梁桥的预应力钢绞线下料长度,应根据张拉千斤顶长度、张拉伸长值、弹性回缩值以及()计算确定。

A.台座长度B.预制梁节段长度C.结构的预应力孔道长度D.锚夹具厚度E.钢绞线外露长度27.山岭隧道施工常用的方法有()。

A.新奥法B.盖挖法C.沉管法D.掘进机法E.传统矿山法28.施工组织设计中,施工总体部署的主要内容有()。

A.建立施工管理机构B.划分各参与单位的施工任务C.制定主要分项工程的施工方案D.安排施工顺序E.制定资源需求计划29.关于隧道施工安全技术要求的说法,正确的有()。

A.所有隧道施工前都要制定地质超前预报方案和实施细则B.爆破器材管理人员必须穿防静电服装C.炮眼打好后要立即装药D.同一辆汽车运送炸药和雷管时必须隔开一定距离摆放E.不得在隧道内使用内燃抽水机30.铲运机不适宜在()中施工。

A.湿度小(含水量在25%以下)的松散砂土B.地下水位高的潮湿地区C.干燥的粉砂土D.潮湿的粘土E.沼泽地带三、案例分析题(共4题,每题20分)(一)背景资料某二级公路,全长9.32km,全路段的石方爆破主要集中在K2+300~K2+420、K3+240~K3+480、K6+450~K6+490、K8+590~K8+810,爆破路段附近无重要建筑物。

施工单位编制了“公路路堑石方爆破工程专项施工方案”。

专项施工方案编制的主要内容包括工程概况、编制依据、施工计划、施工工艺技术、劳动力计划等。

施工单位编制的爆破施工流程为:施爆区现场勘察→爆破设计及设计审批→配备专业施爆人员→施爆区施工放样→用机械清除施爆区强风化岩石→A→爆破器材检查与试验炮→炮孔检查与废碴清除→装药并安装引爆器材→布置安全岗和施爆区安全员→炮孔堵塞→撤离施爆区人员→起爆→B→解除警戒→测定爆破效果(包括飞石、震动波对施爆区内、外构造物造成的破坏及损失)。

施工单位编制的爆破施工方案为:根据爆破工程量要求,综合考虑爆区地形、地质、环境条件、设备和技术条件等,石方爆破自上而下分台阶逐层进行,采用电力起爆。

爆破高度小于5m时,用浅眼爆破法分层爆破,分层高度2~3m;爆破高度5~10m时,用深孔爆破法一次爆破到设计标高;爆破高度超过10m时,分台阶进行深孔爆破,工作台阶分层高度定为5~10m。

永久边坡采用光面爆破的方法进行处理。

台阶爆破参数示意图如下:施工单位根据爆破施工方案、工程量、施工进度计划、施工质量要求、现有机械技术状况等配置了机械设备,石方爆破主要机械设备如下表:石方爆破主要机械设备表序号名称型号单位数量1 潜孔钻机KQD100 台 42 浅孔凿岩机7655 台 33C EP200 台 14 VY-12/7 台 15 DY-9/7 台 16 V-6/8 台 1堵塞材料应采用钻孔的石碴、粘土、岩粉等,堵塞长度严格按照爆破设计进行,不得自行增加药量或改变堵塞长度,如需调整,应征得现场技术人员和监理工程师的同意并作好变更记录。

问题:1.补充专项施工方案编制的主要内容。

2.写出爆破施工流程中工序A、B以及石方爆破主要机械设备表中机械设备C的名称。

3.爆破施工方案中采用的光面爆破是否合理?说明理由。

4.写出台阶爆破参数示意图中爆破参数H与W的名称。

5.指出工班长对操作人员所提要求中的错误并改正。

(二)背景资料某施工单位承接了两座单洞分离式隧道施工任务,左线起讫桩号为ZK10+308、ZK10+788,右线起讫桩号为YK10+264、YK10+776,两隧道均为瓦斯隧道,且围岩富含有害物质。

根据设计要求,隧道洞内路面采用水泥混凝土刚性路面,路面结构自上而下分别为:24cm 厚C25水泥混凝土面层、20cm厚C20水泥混凝土基层、10cm厚C15水泥混凝土调平层。

水泥混凝土路面施工工艺流程如下图所示。

水泥混凝土路面施工工艺流程图施工单位在隧道施工时配备的部分劳动力和相应工伤保险费缴纳的情况如下表。

劳动力配备表(部分)序号劳动力名称及数量工伤保险费缴纳情况①拌和设备操作人员6人未缴纳②运输车辆司机5人未缴纳③压路机操作人员3人未缴纳④摊铺机操作人员4人未缴纳⑤挖掘机操作人员4人未缴纳⑥爆破工3人未缴纳⑦混凝土工4人未缴纳明洞段混凝土面层摊铺后,因表面没有及时覆盖,且天气炎热,表面游离水分蒸发过快,体积急剧收缩,导致出现不规则网状裂缝。

隧道施工中施工单位按照国家的劳动保护法规,积极改善隧道施工条件,制定了切实可行的防噪声、通风等措施,以保证作业人员身体健康。

问题:1.按长度划分,左、右线隧道属于什么隧道?说明理由。

2.如果针对路面面层施工,指出表中劳动力配置哪些是不需要的(以编号表示即可)?按相关法规要求,表中只为危险性较大的爆破工缴纳工伤保险费的做法是否正确?说明理由。

3.写出工序A、B、C的名称4.明洞段路面面层摊铺后出现的裂缝通常称为哪种裂缝?5.除背景中提到的措施外,施工单位还应制定哪些劳动保护措施?(三)背景资料某施工单位承接了一级公路某标段施工任务,标段内有5座多跨简支梁桥,桥梁上部结构均采用20m先张预应力空心板,5座桥梁共计35跨,每跨空心板数量均为20片。

施工单位在路基上设置了如图1所示的预制场,所有空心板集中预制,为节省费用,编制的施工组织设计中要求张拉端钢绞线用连接器连接并重复使用。

图1 空心板预制场布置示意图(尺寸单位:cm)施工中还有如下事件发生:事件1:施工单位定制了8套模板(外模8套、充气式胶囊内模8套)循环重复用,设定每片空心板预制周期为7天,整个预制施工采取平行流水作业,前20片心板预制施工横道图如图2:工期第1天第2天第3天第4天第5天第6天第7天第8天第9天预制数量8片8片4片图2 前20片空心板预制施工横道图事件2:施工单位制定的空心板预应力施工操作要点如下:(1)预应力张拉采用两套千斤顶、油泵施工,张拉前只需分别对千斤顶、油泵进行检查,即可用于预应力张拉。
