清晰、齐全。 – 机架必须按施工图的抗震要求进行加固。 – 告警显示单位安装位置端正合理,告警标示清楚。
子架安装要求
– 面板布置应符合设计规定。 – 子架与机架的加固应符合设备装配要求。 – 子架安装应牢固、排列整齐,插接件接触良好。 – 子架安装完毕应按建设方要求做好标识。标识应统一、清楚、明确,位置适当。
区相关规定而编制的。本规范在与国家相关标准和规范矛盾时,以国家标准和规范为准。
目录
一、总则 二、引用标准 三、术语和符号 四、机房环境、安全检查 五、设备、器材检验 六、安装工艺检验 七、设备安装 八、线缆敷设 九、设备基本功能检查 十、 FTTH系统现场测试 十一、工程验收
引用标准
– YD/T 5139-2005 有线接入网设备安装工程设计规范 – YD/T 5140-2005 有线接入网设备安装工程验收规范 – YDN 065-1997 邮电部电话交换设备总技术规范书 – YD/T 1128-2001 电话交换设备总技术规范(补充件1) – YD/T 1292-2003 基于H.248 的媒体网关控制协议 – YD/T 1475-2006 接入网技术要求——基于以太网方式的无源光网络(EPON) – YD/T 926-1-2001大楼通信综合布线系统第一部分 总规范 – YD/T 926-2-2001大楼通信综合布线系统第二部分 综合布线用电缆、光缆技术要求 – YD5137-2005 本地网通信线路工程设计规范 – YD5051-2005 有线接入网线路工程验收规范 – YD/T1155-2001 通信用“8”字形自承式室外光缆 – YD/T1258-2003 室内光缆系列-总则、单芯光缆、多芯光缆 – DXJS1014-2006 中国电信集团企业标准《用户驻地网通信设施设计规范》 – DXJS1015-2006 中国电信集团企业标准《用户驻地网通信线缆施工及验收规范》

光缆线路的竣工验收

光缆线路的竣工验收

③ 竣工路由图纸
名称:如“—Mbit/s—模光通信系统线路工程”(—至— 段) 竣工路由图
内容:
要求:要求有封面、目录及前述内容。
19
补充1 总册部分内容: 工程说明; 工程量总表; 工程变更单; 开工报告; 完工报告; 随工检查记录; 竣工测试记录(按数字段或中继段独立分册); 竣工路由图Байду номын сангаас(按数字段或中继段独立分册); 验收证书。
1.随工验收
随工验收适合于工程施工中的隐蔽项目。竣工时不便 检验的项目,习惯上成为“隐蔽项目”,如光纤预留 长度、光纤盘放、熔接质量、接头盒装配的密封性等; 直埋缆和水下缆的布放线路、布放长度、预留方式等。
随工验收由建设单位委派监理人员随工进行,发现工 程中的质量问题随时提出,施工单位及时处理。质量 合格后监理人员及时签署竣工技术文件中的随工检查 记录,竣工验收时不再复查。随工验收内容见表4-34。
(3)竣工路由图纸部分
光缆线路路由示意图;
局内光缆路由图;
市区光缆路由图;
郊外光缆路由图;
23
工、维护等各个单位或部门。证书内容: 对竣工报告的审查意见(重点说明实际建设工期、生
产能力及投资是否符合原计划要求; 工程质量评价(不分机、线等单项); 工程技术档案、竣工资料抽查结果意见; 初步决算审查意见; 关于工程投产准备工作意见。
17
三.竣工资料管理
1.工程竣工文件编制要求 竣工技术文件由施工单位负责编制; 做到数据正确、完整; 统一符号绘制; 一般一式三份,长途干线光缆工程一式五份; 可按统一格式装订成册。
14
15
(4)讨论通过验收结果和竣工报告
竣工报告主要内容:
建设依据;
工程概况;

11.27浙江华数省级骨干光缆工程验收管理办法

11.27浙江华数省级骨干光缆工程验收管理办法

工程建设部制度(文件)报批单 制度名称 制度编号 主题词 版本号 GCB1.0 浙江华数省级骨干光缆建设项目工程验收管 理办法 启用时间 终止日期 省级骨干光缆建设项目工程验收管理办法 制订或修订日期 制订或修订部门 2012 年 11 月 工程建设部 编写人 袁丽美 审核人 备注 2012 年 11 月内容摘要为规范工程验收过程,保证工程验收全面、真实、有效,特制定工程验收管 理办法。

会签部门负责人签字/日期领导签发分管领导公司领导签发意见 签字/日期浙江华数广电网络股份有限公司ZheJiangWasuBroadcast&TV NetworkCo.,Ltd工程建设部浙江华数省级骨干光缆建设 项目工程验收管理办法(GCB 1.0)浙江华数广电网络股份有限公司ZheJiangWasuBroadcast&TV NetworkCo.,Ltd工程建设部浙江华数省级骨干光缆建设项目 工程验收管理办法基本信息 主标题 文档名称 副标题 文档编号 起草时间 姓名 袁丽美 起草人 2012 年 11 月 部门 工程建设部 当前版本 定稿时间 电话 636793 1.0 发布版本 2012 年 11 月 电子邮件 yuanlm@ 1.0 浙江华数省级骨干光缆建设项目工程验收管理办法备注审阅人吴立辉签发人修订记录 序 1 号 2 3 4 5 6 7 8 9 10 浙江华数广电网络股份有限公司ZheJiangWasuBroadcast&TV NetworkCo.,Ltd修改时间修改人主要修改存档版 本工程建设部一、 目的明确工程验收管理办法, 规范工程验收过程, 保证工程验收全面、 真实、有效。

二、 适用范围本验收管理办法适用于浙江华数省级骨干光缆建设项目验收工 作,规范流程中涉及到的所有参与和配合验收的部门都应按照下表 中描述的各部门职责完成相关的参与和配合工作。

三、 各单位职责1、 施工单位:1) 施工完成后, 接受监理单位对工程的初验, 初验合格后整理并提 交竣工资料(电子版)给省公司工程部项目经理初审。

光缆线路工程验收标准

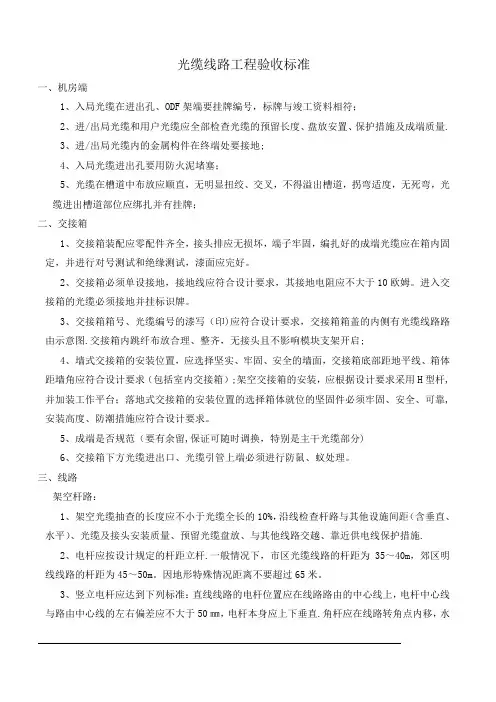

光缆线路工程验收标准

光缆线路工程验收标准一、机房端1、入局光缆在进出孔、ODF架端要挂牌编号,标牌与竣工资料相符;2、进/出局光缆和用户光缆应全部检查光缆的预留长度、盘放安置、保护措施及成端质量.3、进/出局光缆内的金属构件在终端处要接地;4、入局光缆进出孔要用防火泥堵塞;5、光缆在槽道中布放应顺直,无明显扭绞、交叉,不得溢出槽道,拐弯适度,无死弯,光缆进出槽道部位应绑扎并有挂牌;二、交接箱1、交接箱装配应零配件齐全,接头排应无损坏,端子牢固,编扎好的成端光缆应在箱内固定,并进行对号测试和绝缘测试,漆面应完好。

2、交接箱必须单设接地,接地线应符合设计要求,其接地电阻应不大于10欧姆。

进入交接箱的光缆必须接地并挂标识牌。

3、交接箱箱号、光缆编号的漆写(印)应符合设计要求,交接箱箱盖的内侧有光缆线路路由示意图.交接箱内跳纤布放合理、整齐,无接头且不影响模块支架开启;4、墙式交接箱的安装位置,应选择坚实、牢固、安全的墙面,交接箱底部距地平线、箱体距墙角应符合设计要求(包括室内交接箱);架空交接箱的安装,应根据设计要求采用H型杆,并加装工作平台;落地式交接箱的安装位置的选择箱体就位的坚固件必须牢固、安全、可靠,安装高度、防潮措施应符合设计要求。

5、成端是否规范(要有余留,保证可随时调换,特别是主干光缆部分)6、交接箱下方光缆进出口、光缆引管上端必须进行防鼠、蚁处理。

三、线路架空杆路:1、架空光缆抽查的长度应不小于光缆全长的10%,沿线检查杆路与其他设施间距(含垂直、水平)、光缆及接头安装质量、预留光缆盘放、与其他线路交越、靠近供电线保护措施.2、电杆应按设计规定的杆距立杆.一般情况下,市区光缆线路的杆距为35~40m,郊区明线线路的杆距为45~50m。

因地形特殊情况距离不要超过65米。

3、竖立电杆应达到下列标准:直线线路的电杆位置应在线路路由的中心线上,电杆中心线与路由中心线的左右偏差应不大于50㎜,电杆本身应上下垂直.角杆应在线路转角点内移,水泥电杆的内移值为100~150㎜,木杆的内移值为200~400㎜,因地形限制或装撑木的角杆可不内移.终端杆竖立后应向拉线侧倾斜100~200㎜。

光缆工程施工验收规范

光缆工程施工验收规范

光缆工程施工验收规范一、总则1.1 本规范适用于光纤通信光缆工程(以下简称光缆工程)的施工验收,包括光缆线路的规划、设计、施工、调试、验收和维护等各个环节。

1.2 光缆工程的施工验收应遵循国家及行业相关标准、规范,并应充分考虑工程特点、地形地貌、气候条件等因素,确保工程质量、安全、进度和投资控制等目标的实现。

1.3 光缆工程的施工验收应遵循科学、严谨、公正、公平的原则,确保工程质量符合设计文件和合同要求。

二、验收组织2.1 光缆工程验收应由项目法人或其委托的具有相应资质的单位组织实施。

2.2 验收组织应根据工程规模、特点和技术要求,组建验收委员会或验收组,负责工程验收工作。

2.3 验收委员会或验收组应包括建设单位、设计单位、施工单位、监理单位、运行单位等相关方面的代表。

三、验收内容3.1 光缆工程的验收应包括以下内容:1)工程质量:包括工程实体质量、施工工艺、工程管理等方面;2)工程安全:包括施工现场安全管理、安全防护设施、安全事故处理等方面;3)工程进度:包括工程进度计划执行情况、工程延期原因及处理措施等方面;4)投资控制:包括工程投资预算执行情况、投资决算合理性等方面;5)环保、水保:包括工程环境保护措施、水土保持措施等方面;6)工程资料:包括设计文件、施工资料、验收资料等方面。

3.2 光缆工程的验收应根据工程特点和合同要求,确定具体的验收内容和要求。

四、验收程序4.1 光缆工程验收分为初验和终验两个阶段。

初验应在工程主体结构完成后进行,终验应在工程全部完成后进行。

4.2 施工单位应按照合同要求和验收标准,组织自检,自检合格后向建设单位提交验收申请。

4.3 建设单位收到验收申请后,应组织验收委员会或验收组对工程进行现场检查、资料审查,并对工程质量、安全、进度、投资控制等方面进行评价。

4.4 验收委员会或验收组应根据现场检查、资料审查和评价结果,提出验收意见,并向建设单位报告。

4.5 建设单位应根据验收委员会或验收组的验收意见,对工程进行整改,整改合格后组织终验。

光缆工程验收管理办法

光缆工程验收管理办法

光缆工程验收管理办法1、总则1.1光缆网络已经成为支撑电网安全稳定运行的必不可少的部分,为了便于工程竣工验收及正式移交生产,特制订本办法。

1.2光缆工程的验收是确保生产顺利运行的重要环节,必须按照标准认真严格进行。

2、工程竣工验收范围2.1凡是新建、扩建、改建、改造的通信工程都应按照本办法组织竣工验收。

2.2凡是通信设备搬迁、换装、大修、通信线路及电、光缆割接等工程项目,也应参照本办法组织竣工验收。

3、工程验收:3.3.1随工验收是对工程隐蔽部分边施工,边验收。

3.3.2应进行随工验收的部分,工程组织单位应及时组织随工验收工作。

3.3.3隐蔽工程关键部分必须进行拍照、绘图存档。

3.3.4随工验收应做好详细记录,由参与验收各方签字,做为竣工3.3.5竣工验收时一般不再对随工验收部分进行检查。

3.4通信光缆工程,应在发电前至少5个工作日前,组织工程竣工初验工作,以免影响一次工程发电。

竣工验收工作必须严格按照验收标准、设计相关文件执行。

验收中发现的问题应做好记录。

3.5初验中发现的问题应由工程组织单位督促施工单位整改,整改完毕后由工程组织单位组织复验。

复验合格后,由运行部门在验收记录单上签字确认,复验不合格不允许投入运行。

3.6验收中发现的质量问题,施工单位未及时进行整改的,运行单位不予验收,相关问题由运行单位书面报告给施工组织单位。

线路未按要求整改不应投入运行。

4.3设计中规定配置的仪表工具及备品备件、材料应移交运行单位,移交工作应在验收合格后5工作日内完成。

移交仪表工具及备品4.4施工单位应负责设计中规定配置的仪表工具及备品备件、材料的完好性,并按规定及时移交运行单位。

5、试运行5.1自光缆工程验收合格当日起算90日内做为光缆工程的试运行期。

5.2试运行期间相关通信方式执行、运行维护工作由运行单位负责,如发生质量问题,由施工单位负责消缺和处理,试运行期从消缺处理后电路恢复正常运行时从新计算。

5.3试运行期满后,由运行单位填写试运行报告,工程正式移交运行单位。

光接入网现场验收内容及标准

光接入网现场验收内容及标准

光接入网现场验收内容及标准一、光缆验收规范1、管道光缆敷设一)敷设管道光缆的孔位应符合设计要求.二)在孔径90mm 及以上的水泥管道、钢管或塑料管道内,应根据设计规定在两人(手)孔间一次性敷设三根或三根以上的子管。

三)子管不得跨人(手)孔敷设,子管在管道内不得有接头。

四)子管在人(手)孔内伸出长度一般为200~400mm;本期工程不用的管孔及子管管孔应及时按照设计要求进行封堵。

五)光缆敷设前应按“8”字盘放,管井边缘要做好保护,防止光缆外皮被刮破.六)光缆敷设应符合下列要求:(1)应按照设计要求的A、B端敷设光缆。

(2)敷设光缆时的牵引力应符合设计要求。

(3)光缆在各类管材中穿放时,管材的内径应不小于光缆外径的1。

5 倍.(4)光缆出管孔150mm 以内不得做弯曲处理。

(5)管道光缆根据接入需要按设计要求进行中间人孔预留。

光缆余长应在人孔内盘放并固定。

(6)敷设后的管道光缆在人(手)孔内应排列、固定整齐.光缆在人(手)孔内子管外的部分应按设计要求保护。

(7)管孔及子管管孔均应按设计要求的材料进行堵塞。

(8)光缆在每个人孔内应按设计要求或建设单位的规定做好标志。

2、埋式光缆敷设一)直埋光缆埋深应满足通信光缆线路工程设计要求的有关规定,具体埋设深度应符合上表的要求.光缆在沟底应自然平铺状态,不得有绷紧腾空现象.二)直埋光缆与其他建筑设施平行或交越时的最小净距应符合设计要求。

三)光缆可同其他通信光缆同沟敷设,同沟敷设时应平行排列,不得重叠或交叉,缆间的平行净距应≥100mm。

四)回填土应符合下列要求:(1)充气的光缆在回填土前必须做好保气工作。

(2)先填细土,后填普通土,且不得损伤沟内光缆及其他管线.(3)市区或市郊埋设的光缆在回填300mm细土后,盖红砖保护。

每回填土约300mm处应夯实一次,并及时做好余土清理工作。

(4)回土夯实后的光缆沟,在车行路面或地砖人行道上应与路面平齐,回土在路面修复前不得有凹陷现象;土路可高出路面50~100mm,郊区大地可高出150mm左右.3、架空光缆敷设一)架空作业一定要注意好高空作业安全保护。

光缆工程施工方案的施工质量验收流程

光缆工程施工方案的施工质量验收流程

光缆工程施工方案的施工质量验收流程
一、施工前检查
在开始光缆工程施工之前,必须对施工方案进行全面检查。

首先要确认施工方案的设计是否符合工程要求,包括光缆线路布设、材料选用、施工工艺等。

同时,还需要核实施工方案中的施工进度计划和质量验收标准是否清晰明确。

二、现场勘察
施工方案确定后,施工单位需进行现场勘察,确认施工地点的实际情况是否与方案中的设计一致。

勘察人员应仔细测量地形地貌、周边环境以及管线等情况,确保施工过程中不会出现意外。

三、施工过程管理
在施工过程中,监理单位要对施工方案进行严格管理,确保按照设计要求施工。

施工单位应根据方案中的施工工艺和质量验收标准进行操作,做到有序施工、严格按流程进行。

四、施工现场监督
施工现场应有专门的监督人员对施工质量进行把关,及时发现并纠正施工中可能存在的问题。

监督人员应确保施工人员严格遵守方案要求,保证施工质量符合标准。

五、施工结束验收
当光缆工程施工完成后,需要进行施工质量验收。

验收人员要依据施工方案中的验收标准进行检查,确认施工质量是否符合要求。

若存在不合格情况,需要及时通知施工单位进行整改。

六、质保期跟踪
在施工质量验收合格后,需要进行质保期跟踪。

监理单位要定期对光缆工程进行检查,确认质保期内是否出现质量问题。

如发现质量问题,要督促施工单位及时处理并保证工程质量。

以上就是光缆工程施工方案的施工质量验收流程,只有严格按照流程和标准操作,才能确保光缆工程的顺利完成并达到预期效果。

希望施工单位和监理单位能够充分重视施工质量验收工作,保障工程质量和施工安全。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

北京电力公司ADSS、OPGW光缆工程验收管理办法
1、总则
1.1光缆网络已经成为支撑电网安全稳定运行的必不可少的部分,为了便于工程竣工
验收及正式移交生产,特制订本办法。

1.2光缆工程的验收是确保生产顺利运行的重要环节,必须按照标准认真严格进行。

2、工程竣工验收范围
2.1凡是新建、扩建、改建、改造的通信工程都应按照本办法组织竣工验收。

2.2凡是通信设备搬迁、换装、大修、通信线路及电、光缆割接等工程项目,也应参照本
办法组织竣工验收。

3、工程验收:
竣工验收工作一般由工程组织单位(或工程组织单位书面委托相关单位)组织进行,运行、施工、设计、监理等相关部门参加。

3.2竣工验收前,施工单位应准备好竣工报告;竣工图纸;验收记录单;竣工测试报告;
设计、施工变动证明文件等相关资料及测试仪表、测试光纤等工具仪表。

3.3随工验收
3.3.1随工验收是对工程隐蔽部分边施工,边验收。

3.3.2应进行随工验收的部分,工程组织单位应及时组织随工验收工作。

3.3.3隐蔽工程关键部分必须进行拍照、绘图存档。

3.3.4随工验收应做好详细记录,由参与验收各方签字,做为竣工验收资料的一部分。

3.3.5竣工验收时一般不再对随工验收部分进行检查。

3.4通信光缆工程,应在发电前至少5个工作日前,组织工程竣工初验工作,以免影响一
次工程发电。

竣工验收工作必须严格按照验收标准、设计相关文件执行。

验收中发现的问题应做好记录。

3.5初验中发现的问题应由工程组织单位督促施工单位整改,整改完毕后由工程组织单位
组织复验。

复验合格后,由运行部门在验收记录单上签字确认,复验不合格不允许投入运行。

3.6验收中发现的质量问题,施工单位未及时进行整改的,运行单位不予验收,相关问题
由运行单位书面报告给施工组织单位。

线路未按要求整改不应投入运行。

4、相关图纸资料及仪表工具材料的移交
4.1相关图纸资料由施工单位进行整理、组卷后,交由工程组织单位移交运行单位,原则上
不少于3份。

4.2资料移交工作应在验收合格后30日内完成,移交资料应包括:移交资料清册;订货技
术协议;产品合格证;竣工图纸;设计变更;施工记录;监理报告;光纤全程测试记录;
基础资源租用;占用协议原件(复印件);随、竣工验收记录;隐蔽工程签证等施工过程中发生的相关协议,以及以上资料的电子版光盘。

4.3设计中规定配置的仪表工具及备品备件、材料应移交运行单位,移交工作应在验收合格
后5工作日内完成。

移交仪表工具及备品备件、材料时应同时提供相关配置清单、使用说明书、产品合格证等资料。

4.4施工单位应负责设计中规定配置的仪表工具及备品备件、材料的完好性,并按规定及时
移交运行单位。

5、试运行
5.1自光缆工程验收合格当日起算90日内做为光缆工程的试运行期。

5.2试运行期间相关通信方式执行、运行维护工作由运行单位负责,如发生质量问题,由施
工单位负责消缺和处理,试运行期从消缺处理后电路恢复正常运行时从新计算。

5.3试运行期满后,由运行单位填写试运行报告,工程正式移交运行单位。

6、本办法的解释权归北京电力公司调通中心。

北京电力公司调通中心
2006-07
附件一工程资料移交清册
移交单位接收单位:
人员人员
日期日期
附件二工程仪表材料及备品备件移交清单
移交单位接收单位:
人员人员
日期日期
附件三通信光缆工程竣工验收记录单(正面)
通信光缆工程竣工验收记录单(背面)
初验人员整改人员复验人员
年月日年月日年月日
附件四通信光缆纤芯验收标准
一、适用范围:
本标准适用于北京电力公司单模光纤的验收工作。

二、单模光纤纤芯验收标准:
光纤接续纤序及松套管顺序必须严格按照国标色谱顺序和通信方式顺序进行接续,接续顺序必须正确,规范(非国标色谱光纤按照光缆出厂报告提供的色谱顺序进行接续)。

1、G652型光纤(B、C、D)
1)光纤竣工验收采用1310nm和1550nm双波长双向进行测试,同一波长上的双向测试平均值做为该波长的测试结果。

2)用OTDR在1310nm和1550nm波长分别测试光纤接续点(熔接点)其双向平均值不大于。

3)用OTDR在1310nm和1550nm波长分别测试光纤成端插入损耗其双向平均值不大于。

4)工程竣工后,用OTDR在1310nm波长测试光纤线路中继段,其单位衰减不大于km。

5)工程竣工后,用OTDR在1550nm波长测试光纤线路中继段,其单位衰减不大于km。

6)在1550nm波长光缆偏振模色散系数:
≤ps/√km( B、D)
≤ps/√km(G.652 C)
7)光纤色散指标符合技术协议中要求。

2、G655 型光纤
1)光纤竣工验收1550nm波长进行双向测试,将双向测试平均值做为该波长的测试结果。

2)用OTDR在1550nm波长分别测试光纤接续点(熔接点)其双向平均值不大于,允许10%不大于。

3)用OTDR在1550nm波长分别测试光纤成端插入损耗其双向平均值不大于, 允许10%不大于。

4)工程竣工后,用OTDR在1550nm波长测试光纤线路中继段,单位衰减不大于km。

5)在1550nm波长光缆偏振模色散系数:
≤ps/√km
6)光纤色散指标符合技术协议中要求
3、型带状光缆
1)光纤竣工验收采用1310nm和1550nm双波长双向进行测试,同一波长上的双向测试平均值做为该波长的测试结果。

2)用OTDR在1310nm和1550nm波长分别测试光纤接续点(熔接点)其双向平均值不大于,允许10%不大于。

3)用OTDR在1310nm和1550nm波长分别测试光纤成端插入损耗其双向平均值不大于 dB,允许10%不大于。

4)工程竣工后,用OTDR在1310nm波长测试光纤线路其单位衰减不大于km。

5)工程竣工后,用OTDR在1550nm波长测试光纤线路其单位衰减不大于km。

6)在1550nm波长光缆偏振模色散系数:
≤ps/√km( B、D)
≤ps/√km(G.652 C)
7)光纤色散指标符合订货技术协议要求。

三、光纤的衰减必须进行测试,PMD、CD指标按验收方要求进行测试。

四、本标准解释权在北京电力公司调度通信中心。

北京电力公司调度通信中心 附件五
光光 纤纤 工工 程程 竣竣 工工 测测 试试 报报 告

工工程程名名称称::
施施工工单单位位:: 竣竣工工日日期期::
光 纤 电 缆 工 程 状 况 表
填表人: 填表日期: 年 月 日
(附表一)
工工程程情情况况说说明明
(附表二)
光光缆缆单单盘盘测测试试报报告告
工程名称:
光缆型号: 测试波长:1310nm/1550nm
测试仪表:厂家: 型号 折射率: 脉宽:
光缆厂家: 型号: 范围:
订货指标:1310 1550
测试人员: 测试日期:
(附表三)
中中继继段段光光纤纤传传输输损损耗耗检检查查评评级级记记录录表表
工程项目负责人: 测试人员:
工 程 监 理: 技术督导:
测 试 日 期:
(附表四)
中中继继段段光光纤纤接接续续损损耗耗检检查查评评级级记记录录表表
工程项目负责人: 测试人员:
工 程 监 理: 技术督导:
测 试 日 期:
(附表五)
O O D D F F 情情况况说说明明
((附附表表六六))
光缆改迁测试表
改迁光缆名称(A)-- (B)测试地点: A B
测试人:日期:
附表七
线路接续明细表说明:A 站点
B 站点
附表八全程光纤接续损耗检查评级记录表-附件六:监理报告表格(由监理单位提供)。

相关文档
最新文档
