设计周期
设计质量周期及保证措施

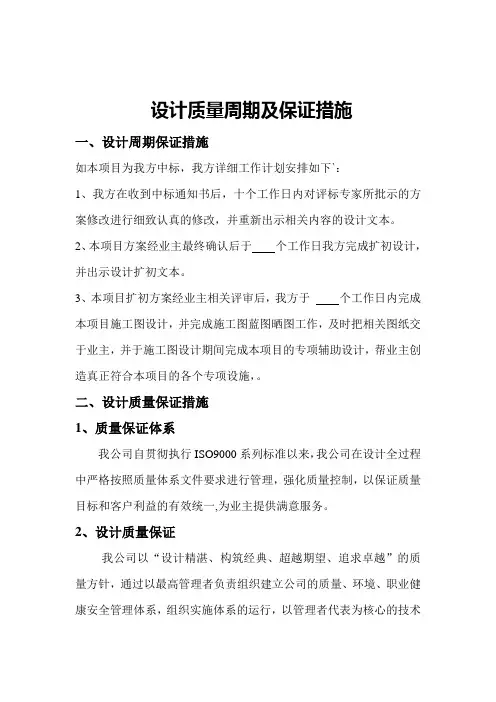

设计质量周期及保证措施一、设计周期保证措施如本项目为我方中标,我方详细工作计划安排如下`:1、我方在收到中标通知书后,十个工作日内对评标专家所批示的方案修改进行细致认真的修改,并重新出示相关内容的设计文本。
2、本项目方案经业主最终确认后于个工作日我方完成扩初设计,并出示设计扩初文本。
3、本项目扩初方案经业主相关评审后,我方于个工作日内完成本项目施工图设计,并完成施工图蓝图晒图工作,及时把相关图纸交于业主,并于施工图设计期间完成本项目的专项辅助设计,帮业主创造真正符合本项目的各个专项设施,。
二、设计质量保证措施1、质量保证体系我公司自贯彻执行ISO9000系列标准以来,我公司在设计全过程中严格按照质量体系文件要求进行管理,强化质量控制,以保证质量目标和客户利益的有效统一,为业主提供满意服务。
2、设计质量保证我公司以“设计精湛、构筑经典、超越期望、追求卓越”的质量方针,通过以最高管理者负责组织建立公司的质量、环境、职业健康安全管理体系,组织实施体系的运行,以管理者代表为核心的技术质安部保障渠道,以项目负责人为核心的沟通渠道,以生产经营部为核心的投诉渠道,要求设计人员全心全意为顾客服务,以达到顾客满意,争取超越顾客期望为工作准则。
为保证按时、保质完成本工程设计,争创优秀设计,我公司郑重承诺:我公司一定按照《方案设计招标文件》和国家、陕西省有关勘察设计文件的要求,完成中标后所承担的初步设计和施工图设计任务,其设计质量和设计后期技术服务保证满足投标文件的规定和业主的要求。
经多年的工程设计实践,我公司在建筑,园林,城市规划,河道、设计方面已积累了丰富的经验,技术力量雄厚,可以保证设计全过程的质量控制。
3、设计质量保证措施就本工程,我公司的设计质量保证措施是:(1)人力资源配置方面,本工程配备具有同类工程设计经验丰富的高级工程师、工程师组成项目设计组。
项目负责人技术精湛,责任心强,经验丰富。
(2)设计全过程严格按照质量管理程序,强化质量控制。
建筑方案设计设计周期

建筑方案设计设计周期建筑方案设计的周期是指从确定项目需求到最终设计方案完成的整个过程。
这个过程通常包括项目调研、概念设计、初步设计、施工图设计和方案优化等阶段。
下面将详细介绍每个阶段的主要内容和所需时间。
首先是项目调研阶段。
在这个阶段,设计师需要与业主和相关利益方进行会议讨论,并确定项目的基本要求、预算限制和时间计划等。
此外,还需要进行现场勘查,了解项目的环境条件和限制,并分析现有的基础设施和土地利用规划等。
这个阶段的时间通常为1-2周。
接下来是概念设计阶段。
在这个阶段,设计师需要根据项目的基本要求和调研结果,进行建筑概念方案的初步思考和设计。
这个阶段需要进行多次讨论和设计修改,以确保最终的概念方案与业主的期望相符。
这个阶段的时间通常为2-4周。
然后是初步设计阶段。
在这个阶段,设计师会进一步完善概念方案,并进行详细的设计工作。
这包括建筑的平面布局、立面设计、空间分析和材料选择等。
此外,还需要进行必要的功能分析和施工技术可行性研究。
这个阶段的时间通常为2-3个月。
接下来是施工图设计阶段。
在这个阶段,设计师需要根据初步设计阶段的成果,制作详细的施工图纸,并标明建筑材料、尺寸和施工工艺等信息。
同时,还需要与结构工程师、机电工程师和景观设计师等进行协调,确保施工图的完整性和准确性。
这个阶段的时间通常为3-6个月。
最后是方案优化阶段。
在这个阶段,设计师需要根据项目的实际情况和相关意见反馈,对施工图进行修订和优化。
这个阶段通常需要多次修改和完善设计方案,以确保其满足项目的最终要求。
这个阶段的时间通常为1-2个月。
总的来说,建筑方案设计的周期通常为6个月至1年。
但实际周期还会受到项目大小、复杂度和设计师经验等因素的影响。
此外,在整个设计过程中,还需要与业主和相关利益方进行沟通和协调,以确保设计方案的顺利进行和得到认可。
设计周期、进度计划及保障模板一

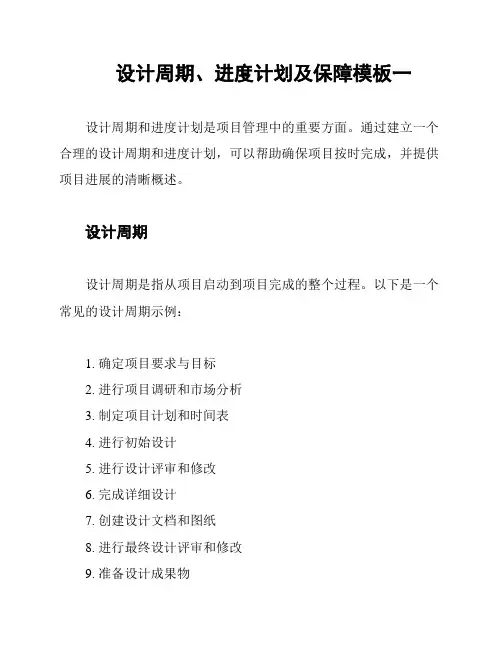

设计周期、进度计划及保障模板一
设计周期和进度计划是项目管理中的重要方面。
通过建立一个合理的设计周期和进度计划,可以帮助确保项目按时完成,并提供项目进展的清晰概述。
设计周期
设计周期是指从项目启动到项目完成的整个过程。
以下是一个常见的设计周期示例:
1. 确定项目要求与目标
2. 进行项目调研和市场分析
3. 制定项目计划和时间表
4. 进行初始设计
5. 进行设计评审和修改
6. 完成详细设计
7. 创建设计文档和图纸
8. 进行最终设计评审和修改
9. 准备设计成果物
10. 提供成果物并进行项目总结和验收
设计周期的长度和步骤可能因项目而异。
在制定设计周期时,应根据项目的特定需求和目标进行调整。
进度计划
进度计划是在设计周期内明确项目各个阶段的时间和里程碑。
以下是一个进度计划的示例:
在进度计划中,应将每个阶段的开始时间、结束时间和关键里程碑清楚地列出。
这有助于项目团队了解项目的进展情况,并确保项目按时完成。
保障模板一
保障模板是一种记录项目中所需保障措施的文件。
以下是一个保障模板的示例:
保障模板清单涵盖了设计过程中需要关注的保障措施,并指定了负责人和预计完成时间。
这些保障措施的执行有助于确保设计质量和项目的顺利进行。
需要注意的是,具体的设计周期、进度计划和保障模板可能因项目的不同而有所变化。
根据项目的特点和要求进行适当的调整,以确保设计项目的成功完成。
3、设计图纸出图周期及保障措施

3、设计图纸出图周期及保障措施一、设计进度安排我单位在接到中标通知书后组建项目组,下达任务书、确定审定人、审核人、项目负责人、专业负责人等,成立由项目经理为主的项目组,选派相关负责人与业主沟通、踏勘现场、走访有关部门、收集设计资料、优化设计方案。
为保证设计进度,待收到测绘图(电子版)及地块建筑设计图纸等设计资料后,由多名工程师同时进行方案设计、初步设计和施工图的设计,校对、审核人员全程跟踪,保证按承诺时间完成设计任务。
各阶段的完成计划于交付成果如下:1.方案设计阶段,满足设计条件后5日历日内交付成果:(1)方案设计文件(装订成册);(2)投资估算(装订成册);2.初步设计阶段,满足设计条件后10日历日内交付成果:(1)初步设计文件(装订成册);(2)项目设计概算;二、进度保证措施1.设计进度目标依据“招标文件”规定的工期要求,我单位制定出详细、可行的工作计划,如若我单位中标,我单位将按照业主安排在接到中标通知书后与业主协商签订合同协议书。
在时间就是效益的今天,“速度”历来是我单位在市场竞争中的一项不可或缺的优势,多年来我单位培养了一批“特别能吃苦、特别能战斗”的专业设计力量。
在多次赶进度的攻坚战中,我单位经受了考验,赢得了业主的广泛赞誉。
本工程设计周期非常紧迫,我单位将制定严密周到的网络设计计划,加班加点,确保按照建设单位要求的时间提交全部设计文件。
技术过硬、专业配套的技术人员,先进、精良的设备,100%的计算机出图,严密、周到的时间安排,再加上科学、精心的管理,将有力地保证本项目的设计工作进度。
2.设计进度保证措施(1)强化项目管理,成立本工程专门的项目组,组织精干的设计队伍,配备技术熟练的技术人员,参加本项目的工作。
(2)协助业主做好设计前期工作,及时提供设计所需基础资料等。
(3)配置项目专用计算机、扫描仪、打字机、绘图机、晒图机、复印机和资料库,以及现场服务的交通工具。
(4)根据工作阶段内的工作量、计划工期、人员素质及其他不确定因素,组织多组设计人员同时进行设计。

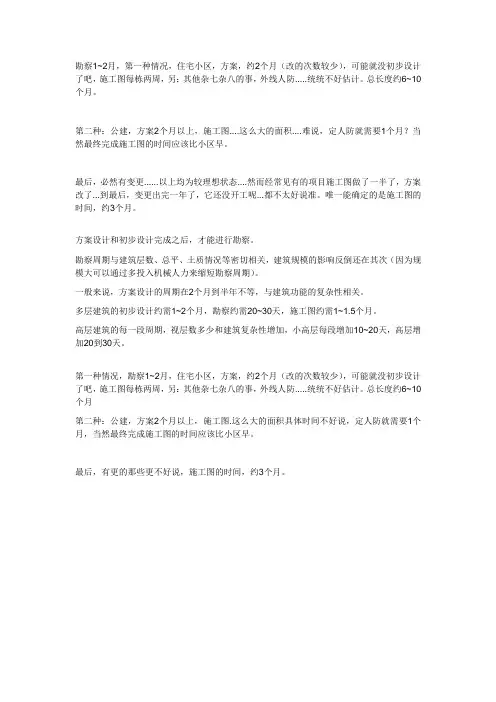

施工图设计周期

勘察1~2月,第一种情况,住宅小区,方案,约2个月(改的次数较少),可能就没初步设计了吧,施工图每栋两周,另:其他杂七杂八的事,外线人防.....统统不好估计。
总长度约6~10个月。
第二种:公建,方案2个月以上,施工图....这么大的面积....难说,定人防就需要1个月?当然最终完成施工图的时间应该比小区早。
最后,必然有变更......以上均为较理想状态....然而经常见有的项目施工图做了一半了,方案改了...到最后,变更出完一年了,它还没开工呢...都不太好说准。
唯一能确定的是施工图的时间,约3个月。
方案设计和初步设计完成之后,才能进行勘察。
勘察周期与建筑层数、总平、土质情况等密切相关,建筑规模的影响反倒还在其次(因为规模大可以通过多投入机械人力来缩短勘察周期)。
一般来说,方案设计的周期在2个月到半年不等,与建筑功能的复杂性相关。
多层建筑的初步设计约需1~2个月,勘察约需20~30天,施工图约需1~1.5个月。
高层建筑的每一段周期,视层数多少和建筑复杂性增加,小高层每段增加10~20天,高层增加20到30天。
第一种情况,勘察1~2月,住宅小区,方案,约2个月(改的次数较少),可能就没初步设计了吧,施工图每栋两周,另:其他杂七杂八的事,外线人防.....统统不好估计。
总长度约6~10个月第二种:公建,方案2个月以上,施工图.这么大的面积具体时间不好说,定人防就需要1个月,当然最终完成施工图的时间应该比小区早。
最后,有更的那些更不好说,施工图的时间,约3个月。
3、张小娴说:当时间过去,我们忘记了我们曾经义无反顾地爱过一个人,忘记了他的温柔,忘记了他为我做的一切。
我对他再没有感觉,我不再爱他了。
为甚么会这样?原来我们的爱情败给了岁月。
首先是爱情使你忘记时间,然后是时间使你忘记爱情。
4、张小娴说:思念一个人,不必天天见,不必互相拥有或相互毁灭,不是朝思暮想,而是一天总想起他几次。
听不到他的声音时,会担心他。

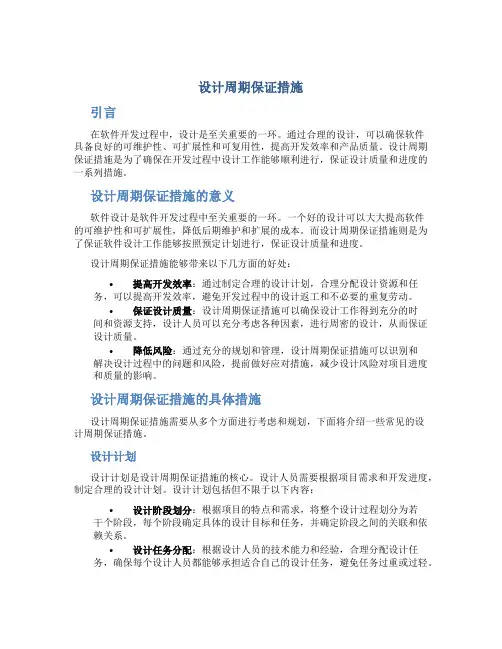

设计周期保证措施

设计周期保证措施引言在软件开发过程中,设计是至关重要的一环。
通过合理的设计,可以确保软件具备良好的可维护性、可扩展性和可复用性,提高开发效率和产品质量。
设计周期保证措施是为了确保在开发过程中设计工作能够顺利进行,保证设计质量和进度的一系列措施。
设计周期保证措施的意义软件设计是软件开发过程中至关重要的一环。
一个好的设计可以大大提高软件的可维护性和可扩展性,降低后期维护和扩展的成本。
而设计周期保证措施则是为了保证软件设计工作能够按照预定计划进行,保证设计质量和进度。
设计周期保证措施能够带来以下几方面的好处:•提高开发效率:通过制定合理的设计计划,合理分配设计资源和任务,可以提高开发效率,避免开发过程中的设计返工和不必要的重复劳动。
•保证设计质量:设计周期保证措施可以确保设计工作得到充分的时间和资源支持,设计人员可以充分考虑各种因素,进行周密的设计,从而保证设计质量。
•降低风险:通过充分的规划和管理,设计周期保证措施可以识别和解决设计过程中的问题和风险,提前做好应对措施,减少设计风险对项目进度和质量的影响。
设计周期保证措施的具体措施设计周期保证措施需要从多个方面进行考虑和规划,下面将介绍一些常见的设计周期保证措施。
设计计划设计计划是设计周期保证措施的核心。
设计人员需要根据项目需求和开发进度,制定合理的设计计划。
设计计划包括但不限于以下内容:•设计阶段划分:根据项目的特点和需求,将整个设计过程划分为若干个阶段,每个阶段确定具体的设计目标和任务,并确定阶段之间的关联和依赖关系。
•设计任务分配:根据设计人员的技术能力和经验,合理分配设计任务,确保每个设计人员都能够承担适合自己的设计任务,避免任务过重或过轻。
•设计资源安排:确保设计人员能够充分利用资源,包括硬件资源、软件工具和知识库等,提高设计效率和质量。
设计评审设计评审是设计周期保证措施中不可或缺的环节。
设计评审可以帮助发现设计问题和隐患,并及时采取措施加以解决。
工程投标—设计周期及质量进度保证措施-

三、设计周期及工作计划1.1 工程内容春暄北路工程路线全长4.977千米,起点设置于G308,经过孙刘李村西侧、明家务西侧、伍仙寨西侧,终点设置于小清河北侧与蒋徐路相接;本次设计包含项目桥梁、照明、绿化、交通、排水等工程内容,其中,路基土方274.96千立方米,沥青混凝土路面129.41千平方米,小桥182米/5座,涵洞15道,平面交叉5处,永久占地24.9公顷。
春暄北路工程包含的设计服务内容为方案设计、初步设计、施工图设计、工程量及后续技术服务等,设计工作主要包括以下内容:1 道路工程、桥涵工程、给排水工程、照明工程、交通工程、绿化工程等工程设计工作。
2 为工程设计进行必要的专题研究、技术论证工作。
3 提交方案及标准初步设计图纸、初步设计概算书、标准施工图等设计图纸。
4 提供施工招标所需的工程量和工程说明、相应的招标图纸和工程数量、材料用量表并配合招标人开展施工招标工作。
5 施工期间,派驻现场设计代表,提供变更设计等相关后续服务。
6 按业主要求编制工程竣工图。
7 与相关政府部门以及公共事业管理部门或企业就本项目审查、审批、审计、备案和专业咨询等工作进行联系和协调,提供其所需的图纸资料,并自行承担所发生的费用。
8 承办各阶段设计成果评审会,并自行承担所发生的费用。
9) 按相关政府部门要求,提供完整申办资料并办理与设计有关的各类规划许可、报建和备案,协助办理规划用地手续。
10) 协助配合环境影响评价、防洪影响评价(如需)、地质灾害危险性评估(如需)、水土保持方案设计(如需),对所提供的基础技术文件负责,并依据相关部门审批意见落实环评、防洪(如需)、防灾(如需)及水保工程(如需)技术措施。
11) 招标人要求办理的与本工程设计有关的合理的其他一切事务。
1.2 设计周期及工作计划根据招标人要求,若我院中标,将按照招标人要求,全力做好该项目的工程设计工作,保证在要求的时间范围内完成初步设计、施工图设计及其它招标文件要求的服务内容。
如何做建筑方案设计周期制定

建筑方案设计周期制定建筑方案设计是整个建筑项目的第一步,它是决定项目最终形态和成本的关键环节。
一个好的建筑方案设计能够满足业主的需求,有利于项目的顺利进行,并最终实现项目的成功。
建筑方案设计周期的制定是建筑项目管理中非常重要的一环,它直接影响到项目的进度和质量。
本文将从建筑方案设计周期的重要性、制定步骤和注意事项等方面展开讨论,希望能够对相关人士有所帮助。
一、建筑方案设计周期的重要性建筑方案设计周期的制定是整个建筑项目管理中非常关键的一个环节。
它能够确保项目能够顺利进行,并最终按照计划完成。
建筑方案设计周期的合理制定能够有效控制项目进度,保证设计质量,降低项目成本,提高项目效率,确保项目的顺利进行。
在建筑方案设计周期中,项目团队需要充分了解业主的需求,并把这些需求转化为可行的设计方案。
设计周期的合理安排能够确保项目能够按照计划顺利进行,避免出现进度拖延等问题。
另外,建筑方案设计周期的制定还能够提高项目的效率和质量,通过科学合理的设计周期来控制项目进度,使设计团队有足够的时间来深入研究和优化设计方案,确保设计质量。
二、建筑方案设计周期的制定步骤1. 确定项目目标和需求:在建筑方案设计周期的制定之初,项目团队需要首先确定项目的目标和需求。
要充分了解项目的背景、规模、定位和预算等情况,明确项目的基本要求和目标,为设计周期的制定奠定基础。
2. 制定设计周期计划:项目团队需要根据项目的需求和目标,制定详细的设计周期计划。
设计周期计划需要包括设计阶段的具体任务、时间节点和工作量等内容,确保设计周期的合理安排,以便控制项目的进度和质量。
3. 分解设计任务:根据设计周期计划,项目团队需要将整个设计任务根据不同的设计阶段和工作内容进行逐步分解。
设计任务的细化和分解能够帮助设计团队更好地理解项目的需求和目标,明确每个设计任务的具体要求,为设计周期的顺利进行提供保障。
4. 安排设计资源:项目团队需要根据设计周期计划,合理安排设计资源。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
设计周期、进度计划及承诺
总进度计划安排
根据项目招标文件的要求,方案及初步设计5日历日,施工图设计10日历日,勘察测量(含基坑支护设计)包含在设计周期内,勘察人收到发包人通知后3日历日内完成详细勘察并提交勘察报告。
我方承诺各项设计在招标要求时间内完成。
方案及初步设计进度计划
招标文件规定,方案及初步设计:15日历天
设计大纲编写:1个日历天;
各专业设计资料提交:1个日历天;
各单体设计(含设计概算):共9个日历天(其中2个日历天与先行工序重叠);
各单体设计图校审:1个日历天;
各专业设计说明提交(含设计概算):1个日历天;
设计修改和完善:共3个日历天(其中2个日历天与先行工序重叠);
设计文件汇总及装订:1个日历天。
初步设计审查后修改:1个日历天
正式文件汇总及装订:1个日历天。
方案设计与初步设计同步进行,以上工作计划15日历天完成。
施工图设计进度计划
招标文件规定,施工图设计:13日历天
设计大纲编写:1个日历天;
水、电、结构、暖通专业提资料:1个日历天;
建筑专业反提各专业资料:2个日历天;
各专业总图及单体设计:6个日历天;
提交审查所审查:1个日历天;
审查意见修改:1个日历天;
正式出图盖章:1个日历天;
以上工作计划为在13个日历天完成。
