专项技术方案编制大纲及编制说明

合集下载

专项技术方案编制大纲及编制说明

专项技术方案编制大纲及编制说明

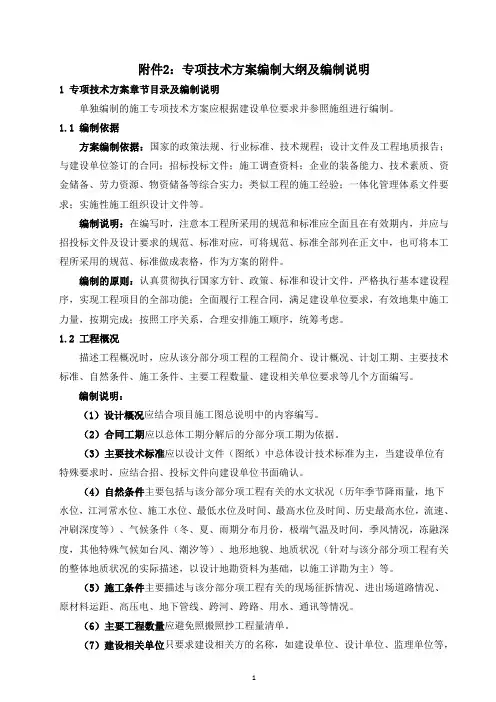

附件2:专项技术方案编制大纲及编制说明1 专项技术方案章节目录及编制说明单独编制的施工专项技术方案应根据建设单位要求并参照施组进行编制。

1.1 编制依据方案编制依据:国家的政策法规、行业标准、技术规程;设计文件及工程地质报告;与建设单位签订的合同;招标投标文件;施工调查资料;企业的装备能力、技术素质、资金储备、劳力资源、物资储备等综合实力;类似工程的施工经验;一体化管理体系文件要求;实施性施工组织设计文件等。

编制说明:在编写时,注意本工程所采用的规范和标准应全面且在有效期内,并应与招投标文件及设计要求的规范、标准对应,可将规范、标准全部列在正文中,也可将本工程所采用的规范、标准做成表格,作为方案的附件。

编制的原则:认真贯彻执行国家方针、政策、标准和设计文件,严格执行基本建设程序,实现工程项目的全部功能;全面履行工程合同,满足建设单位要求,有效地集中施工力量,按期完成;按照工序关系,合理安排施工顺序,统筹考虑。

1.2 工程概况描述工程概况时,应从该分部分项工程的工程简介、设计概况、计划工期、主要技术标准、自然条件、施工条件、主要工程数量、建设相关单位要求等几个方面编写。

编制说明:(1)设计概况应结合项目施工图总说明中的内容编写。

(2)合同工期应以总体工期分解后的分部分项工期为依据。

(3)主要技术标准应以设计文件(图纸)中总体设计技术标准为主,当建设单位有特殊要求时,应结合招、投标文件向建设单位书面确认。

(4)自然条件主要包括与该分部分项工程有关的水文状况(历年季节降雨量,地下水位,江河常水位、施工水位、最低水位及时间、最高水位及时间、历史最高水位,流速、冲刷深度等)、气候条件(冬、夏、雨期分布月份,极端气温及时间,季风情况,冻融深度,其他特殊气候如台风、潮汐等)、地形地貌、地质状况(针对与该分部分项工程有关的整体地质状况的实际描述,以设计地勘资料为基础,以施工详勘为主)等。

(5)施工条件主要描述与该分部分项工程有关的现场征拆情况、进出场道路情况、原材料运距、高压电、地下管线、跨河、跨路、用水、通讯等情况。

07专项方案编制指南

07专项方案编制指南

QB烟建集团有限公司Q-S-E/YJ2904-2007建筑工程专项施工方案编制指南第一版批准:孙国春发布日期:2007.4.20 实施日期:2007.5.15编制说明1、本《指南》中的“建筑工程专项施工方案”包括“建筑工程安全专项施工方案”和“特殊分项工程专项施工方案”两部分。

其中“建筑工程安全专项施工方案”的编制,依据国务院第393号令关于《建设工程安全生产管理条例》、建设部建质[2004]213号关于《危险性较大工程安全专项施工方案编制及专家论证审查办法》和《山东省建筑工程安全专项施工方案编制审查与专家论证暂行办法》的要求,结合集团公司实际情况进行编制;“特殊分项工程专项施工方案”的编制,依据项目策划确定的施工难点,结合集团公司的技术力量情况进行编制。

2、本《指南》编制的目的是给广大技术人员在编制专项施工方案时作为参考,以规范编制格式、提高专项方案的编制质量和效率,但在使用过程中不得照抄照搬,要根据工程的特点及实际情况予以补充和修改,使专项施工方案得以不断完善。

对安全要求相对不高而对质量要求高的特殊分项工程专项施工方案,在参考本《指南》进行编制时,应主要围绕如何确保工程质量进行编制。

4、本《指南》作为企业的内部参考资料,不得外传,否则将追究其法律责任。

在使用过程中,如发现不当之处,请及时向公司技术管理部反映,以便及时修改。

5、本《指南》自2007年10月1日起正式实施。

烟建集团技术管理部 2007年9月20日建筑工程专项施工方案管理办法1 建筑工程安全专项施工方案的编制1.1安全专项施工方案的编制依据:国务院第393号令关于《建设工程安全生产管理条例》、建设部建质[2004]213号关于《危险性较大工程安全专项施工方案编制及专家论证审查办法》、《山东省建筑工程安全专项施工方案编制审查与专家论证暂行办法》、国家及地方其他与安全专项施工工程相关的法规、技术文件和集团公司安全生产需求。

内容应全面合理,施工方法切实可行,达到能够满足指导安全施工的要求。

《江西省垃圾处理专项规划》 一、编制大纲及说 规划文本 总 则

《江西省垃圾处理专项规划》 一、编制大纲及说 规划文本 总 则

《江西省垃圾处理专项规划》一、编制大纲及说明<一> 规划文本总则第一章规划期与规划适应范围第二章省域城镇垃圾处理发展目标规划第三章省域城镇垃圾处理发展控制性指标第四章城镇垃圾处理技术路线规划第五章城镇垃圾处理系统布局规划第六章城镇垃圾处理设施建设规划第七章枢纽性城镇垃圾转运设施建设规划第八章城镇垃圾处理的行业管理规划第九章实施城镇垃圾处理规划的保证措施<二> 规划说明书引言1 规划依据、指导思想和基本原则1.1 规划依据1.2 规划的指导思想1.3 规划的基本原则2 规划范围和总体目标2.1 规划范围与规划内容2.2 规划期限2.3 规划目标与基本要求3 江西省社会经济与城市建设概况3.1 省域概况3.2 城镇建设与发展分析4 省域城镇生活垃圾处理现状4.1 全省城镇环境卫生简况4.2 全省环境卫生主要指标变化分析4.3 环境卫生主要指标的比较分析4.4 省域城镇生活垃圾收运、处理现状调查4.5 现状评析结论5 发展预测5.1 江西省城镇发展战略与考核目标5.2 城镇化目标与城镇建设空间分布5.3 城镇生活垃圾产生量预测6 城镇生活垃圾处理技术路线规划6.1 国内外垃圾处理技术发展及应用研究6.2 国家关于城市垃圾处理的技术政策6.3 江西省关于各种垃圾处理适用技术的选用6.4 江西省应禁止/淘汰或不适用/不提倡的技术或方法7 城镇生活垃圾处理系统布局规划7.1 城镇生活垃圾处理与管理系统框架规划7.2 城镇生活垃圾处理组团式布局方案设计7.3 不同方案的比较评价7.4 中选方案评价7.5 一级垃圾处理设施布局及选址方案分析7.6 城镇垃圾处理设施规模的设定7.7 城镇垃圾转运枢纽设施布局7.8 城镇垃圾处理设施建设规划7.9 三级城镇垃圾处理设施体系的运作管理规划8 城镇垃圾处理设施投资与分期建设规划8.1 垃圾处理设施分期建设规划8.2 垃圾处理设施建设资金规划9 规划实施的保障措施9.1 城镇垃圾处理行业产业化发展9.2 建立区域垃圾处理应急机制9.3 抓紧市(县)、镇两级环境卫生专项规划的编制/修编……10 规划实施的效益分析10.1 环境效益10.2 经济效益10.3 社会效益11 建议<三> 规划图集(1)垃圾处理设施现状分布图(2)近远期城镇垃圾处理需求分布图(3)近远期城市垃圾处理设施分布图(4)各(地级)市城镇三级垃圾处理设施布局详图(5)……二、规划工作安排(1)编制流程安排本规划编制期约在50天内,保证2008年底前编制完毕。

工程专项施工方案编制指南

工程专项施工方案编制指南

工程施工专项施工方案编制指南目录1.工程概况 (2)1.1.工程简介 (2)1.2.施工环境及条件 (2)1.3.目标及管理要求 (2)1.4.适用技术标准、规范及验收标准 (3)2.环境因素、危险源及风险分析、评估 (3)2.1.环境因素、危险源辨识及难点、要点分析及把握 (3)2.2.风险分析、评估 (3)2.3.对风险控制和保证技术措施 (4)3.主要施工工艺方案 (4)3.1.施工组织及施工安排 (4)3.2.施工工艺方案 (5)3.3.施工进度计划及保证措施 (5)3.4.主要资源配置方案及使用计划 (6)4.职业健康安全、环境保护、质量保证技术措施 (6)4.1.影响本分部工程施工的主要因素、环节或部位 (6)4.2.职业健康安全保障技术措施 (7)4.3.环境保护保障技术措施 (7)4.4.质量保证技术措施 (8)4.5.安全应急措施 (8)5.其它 (8)1.工程概况1.1.工程简介全面且清晰地阐述分部工程的结构特征,包括其具体构造形式、组成部分等;明确工程的覆盖范围,例如地理区域、施工场地边界等;详细说明工程所涵盖的具体内容,如施工工序、涉及的作业类型等;准确统计主要工程数量,以量化的方式呈现工程规模;计算本分部工程在总工程中所占的比重,以及分析其对整个工程的影响程度,如对整体进度、质量、成本等方面的关联与作用。

1.2.施工环境及条件细致考察施工现场的自然环境,如地形地貌、地质条件、气候特征(包括温度、湿度、降水、风力等)、周边水域或地下水位情况等;深入了解施工场地的周边社会环境,如是否临近居民区、交通要道、其他建筑物或设施等,以及这些因素对施工可能产生的限制或影响;分析施工现场已有的基础设施条件,如水电供应、通讯设施、临时道路等是否满足施工需求,若不满足需明确解决方案。

1.3.目标及管理要求安全、质量、工期及节点、成本等目标及管理要求(1)安全目标及管理要求确定在施工过程中确保人员安全、防止事故发生的具体量化目标,如事故发生率控制在一定比例以下、重伤及死亡人数为零等。

专项施工方案编制的基本内容

专项施工方案编制的基本内容

专项施工方案编制的基本内容1.项目概况:介绍项目的基本情况,包括项目名称、工程地点、工程概况、施工范围、主要设备及材料等。

这部分内容是方案编制的基础。

2.施工组织设计:根据项目的实际情况,制定合理的施工组织方案。

包括施工队伍的组织结构、人员配备、岗位职责分工等内容。

同时需要合理安排各个专业施工的协作关系,确保施工进度和质量。

3.工期安排:根据项目的总工期和各专业施工的时间要求,编制详细的工期计划。

包括施工开始日期、施工结束日期、各专业工程的施工时间节点等。

同时要考虑到项目中的关键节点,例如需要提前完成的工程和涉及到其他工程进度的工程等。

4.安全措施:根据项目的特点和实际需求,制定科学、合理的安全措施和应急预案。

包括施工现场的安全管理、工作人员的安全教育和培训、施工设备的安全检查和维护等。

同时要做好应急预案,确保在突发事件发生时能够采取有效的措施,保护工人和设备的安全。

5.施工技术措施:根据项目的施工要求和技术难点,制定相应的施工技术措施。

包括施工方法选择、施工工艺流程、材料选用和质量控制等。

要注重优化施工方案,改进施工工艺,提高工程质量和效率。

6.质量控制:制定质量控制计划,包括材料的检验和验收、施工工序的检查和验收、工程质量的监督和检测等。

要建立完善的质量管理体系,确保施工过程中的质量符合相关标准和规范。

7.环境保护:制定合理的环境保护措施,预防施工过程中的污染和破坏。

包括施工现场的环境管理、废弃物的处理、水土保持等。

要做好环境监测和评估,确保施工过程对环境的影响最小化。

以上是专项施工方案编制的基本内容,每个项目都有其特点和要求,编制方案时需要根据具体情况进行调整和补充。

方案编制的过程需要考虑到安全、质量、进度、成本等多个方面的要求,以确保项目的顺利进行。

煤矿常用专项设计、安全技术措施编制大纲

煤矿常用专项设计、安全技术措施编制大纲

煤矿常用专项设计及安全技术措施编制大纲遵义县山盆镇丁村煤矿二〇一一年六月说明为进一步提高矿井技术管理水平,强化技术业务保安,遵义县山盆镇丁村煤矿制定印发了《煤矿常用专项设计及安全技术措施编制大纲(试行)》(以下简称“大纲”)。

大纲包括采掘、“一通三防”与防治水共三个部分,分别对常用的专项设计及安全技术措施提出了编制大纲,同时对大纲编制内容提出了要求。

首先要着重说明的是,由于煤矿生产技术条件的复杂性、特殊性,在具体设计与安全技术措施编制过程中,必须按现场实际条件编制,因此,特别强调本大纲仅供参考。

大纲内容如与上级有关规定不一致,以上级规定为准。

大纲试行期间,若上级或煤矿出台有关新的规定,要按新规定要求,编制设计和安全技术措施。

大纲或大纲编制内容要求可能存在不全面或错误、疏漏等问题,敬请广大工程技术人员在大纲试行期间及时指出,并请各矿总工程师认真汇总修改意见与建议,反馈公司相关业务部门,以便煤矿进一步修改完善大纲。

本大纲解释权归遵义县山盆镇丁村煤矿。

目录第一部分采掘 (5)一、炮采工作面初次放顶安全技术措施 (5)二、炮采工作面收作安全技术措施 (6)三、采煤工作面过断层安全技术措施 (8)四、采煤工作面过老巷安全技术措施 (9)五、采煤工作面端面漏冒处理安全技术措施 (10)六、采煤工作面过钻孔安全技术措施 (11)七、综采工作面安装安全技术措施 (12)八、综采工作面铺网、使棚安全技术措施 (14)九、综采工作面拆除安全技术措施 (16)十、巷道开窝拨门安全技术措施 (17)十一、巷道贯通安全技术措施 (19)十二、巷道过断层(破碎带)安全技术措施 (20)十三、掘进工作面过老巷(采空区)安全技术措施 (21)十四、巷道冒顶区处理安全技术措施 (22)十五、巷道支护形式变更安全技术措施 (23)十六、架棚巷道回棚安全技术措施 (24)十七、巷道修护安全技术措施 (25)十八、掘进工作面过钻孔安全技术措施 (27)十九、大断面峒室、综采切眼刷大施工安全技术措施 (27)二十、巷道围岩注浆加固施工安全技术措施 (28)二十一、大倾角(>25°)巷道施工安全技术措施 (29)第二部分一通三防 (31)一、局部通风系统设计 (31)二、矿井通风系统改造设计 (32)三、串联通风安全技术措施 (33)四、矿井反风演习安全技术措施 (34)五、巷道贯通通风系统调整安全技术措施 (36)六、采区防突专项设计 (37)七、突出煤层采煤工作面专项防突设计 (39)八、突出煤层掘进工作面专项防突设计 (41)九、采煤工作面瓦斯抽采设计 (43)十、突出煤层石门(含立井、斜井)揭煤防突专项设计及安全技术措施 (45)十一、启封密闭排放瓦斯安全技术措施 (49)十二、临时停风巷道排放瓦斯安全技术措施 (51)十三、采区(工作面)防灭火设计 (53)十四、工作面收作防治自然发火安全技术措施 (54)十五、采掘工作面安全监控系统安装安全技术措施 (55)十六、采掘工作面安全监控系统拆除安全技术措施 (57)附件一瓦斯涌出量预测 (59)附件二抽采系统设计 (61)第三部分防治水 (62)一、老空区探放水工程设计 (62)二、6(10)煤采煤工作面底板灰岩水防治工程设计 (63)三、近灰岩掘进巷道施工防治水工程设计 (66)四、灰岩探查钻孔单孔设计主要内容 (68)五、6(10)煤采煤工作面底板灰岩水防治工程总结及开采安全评价 (68)第一部分采掘一、炮采工作面初次放顶安全技术措施(一)工作面概况1、工作面地质情况工作面回采范围,煤层厚度、倾角,顶底板,地质构造、水文地质及瓦斯情况等。

危大工程专项工程方案编制指南

危大工程专项工程方案编制指南

危大工程专项工程方案编制指南一、前言危大工程专项工程方案编制是指为了在工程建设中有效管理和控制风险,保障工程安全和质量,根据相关法律法规和标准规范,对危大工程项目进行方案编制工作。

本指南旨在为相关人员提供危大工程专项工程方案编制的相关要求和步骤,确保工程建设过程中的安全和可靠。

二、工程项目范围危大工程专项工程方案编制适用于以下范围的工程项目:1. 炼油、化工、冶金等危险性较大的工艺装置和设施;2. 高层建筑、大型结构、特种设备等;3. 大型基础工程、地下工程、特殊地质工程等。

三、编制单位及人员要求1. 专业工程设计单位应当具有相应的工程设计资质,有相关经验和技术能力;2. 工程项目负责单位应当派遣有相关工程经验和技术专长的工程师担任方案编制组长,并配合专业技术人员共同进行方案编制。

四、编制流程及步骤危大工程专项工程方案编制应当按照以下步骤进行:1. 确定编制范围及依据:明确工程项目的危大性质和范围,整理相关法律法规和标准规范,确定编制依据。

2. 确定编制组织架构:确定工程项目负责单位、设计单位、监理单位等各方的责任及协作关系,明确方案编制组织架构和人员职责分工。

3. 阶段性风险评估:对工程项目的设计、施工、运营等不同阶段进行风险评估,确定相关风险点和风险等级。

4. 制定方案编制计划:明确方案编制的时间节点、工作任务和完成标准,编制详细的计划表。

5. 数据搜集和分析:搜集相关的工程资料、技术资料和统计资料,进行数据分析和整理。

6. 方案编制及论证:根据风险评估和数据分析,编制工程方案,并进行专业与法律的论证。

7. 审查修改:对编制的工程方案进行内审和外审,根据审查意见对方案进行修改完善。

8. 方案评审及批准:召开相关专家评审会议,对工程方案进行评审,通过后进行单位负责人批准。

五、编制内容要求危大工程专项工程方案应当具备以下内容要求:1. 工程项目概况:对工程项目的设计概念、技术方案、风险点及控制措施等进行说明。

专项工程施工方案编制规范

专项工程施工方案编制规范

专项工程施工方案编制规范一、编制依据1.1 相关法律、法规、标准及规范专项工程施工方案的编制应依据国家相关法律、法规、标准及规范进行,包括《建筑法》、《安全生产法》、《建设工程质量管理条例》等。

同时,应参照各类专业工程的安全技术规范、标准图集、施工及验收规范等。

1.2 工程设计文件专项工程施工方案的编制应依据工程设计文件,包括施工图纸、设计说明书、施工合同等。

设计文件应明确工程的特点、结构形式、施工要求等。

1.3 施工组织设计专项工程施工方案的编制应依据施工组织设计,包括施工总体布局、施工流程、施工方法、施工组织管理等。

1.4 施工现场条件专项工程施工方案的编制应考虑施工现场的条件,包括场地、地质、气候、交通等。

1.5 施工经验及类似工程案例专项工程施工方案的编制应参考施工经验及类似工程案例,总结借鉴成功经验和教训,提高施工方案的科学性和实用性。

二、编制内容2.1 编制说明专项工程施工方案的编制说明应包括编制依据、编制范围、编制人员、编制时间等。

2.2 工程概况专项工程施工方案的编制应包括工程的基本情况,包括工程名称、工程地点、工程规模、工程结构形式、工程特点等。

2.3 主要施工方法专项工程施工方案的编制应明确主要施工方法,包括施工工艺、施工步骤、施工技术要求等。

2.4 工艺流程专项工程施工方案的编制应包括工艺流程,明确各施工环节的操作顺序、施工要求等。

2.5 危险因素分析及对策措施专项工程施工方案的编制应进行危险因素分析,识别施工过程中的安全隐患,并提出相应的对策措施,包括安全防护、应急预案等。

2.6 安全保障措施专项工程施工方案的编制应明确安全保障措施,包括人员安全、设备安全、施工过程安全等。

2.7 应急预案专项工程施工方案的编制应包括应急预案,明确突发事件、事故的应急处理程序、应急资源配置等。

2.8 操作规程专项工程施工方案的编制应包括操作规程,明确施工过程中的操作要求、注意事项等。

2.9 支架设计计算书专项工程施工方案的编制应包括支架设计计算书,明确支架的设计、计算依据、计算结果等。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

专项技术方案编制大纲及编制说明
1.编制依据、原则与范围
编制依据:国家的政策法规、行业标准、技术规程;设计文件及工程地质报告;与建设单位签订的合同;招标投标文件;施工调查资料;企业的装备能力、技术素质、资金储备、劳力资源、物资储备等综合实力;类似工程的施工经验;一体化管理体系文件要求;实施性施工组织设计文件等。

(注意本工程所采用的规范和标准应全面且在有效期内,并应与招投标文件及设计要求的规范、标准对应,可将规范、标准全部列在正文中,也可将本工程所采用的规范、标准做成表格,作为方案的附件)编制的原则:认真贯彻执行国家方针、政策、标准和设计文件,严格执行基本建设程序,实现工程项目的全部功能;全面履行工程合同,满足建设单位要求,有效地集中施工力量,按期完成;按照工序关系,合理安排施工顺序,统筹考虑。

编制范围:方案所涉及的内容。

2.工程概况及主要工程数量
描述工程概况时,应从该分部分项工程的工程简介、设计概况、主要技术标准、自然条件、施工条件、主要工程数量、建设相关单位要求等几个方面编写。

主要工程数量应避免照搬照抄工程量清单。

工程重难点分析及其对策
3.施工总体组织安排
临建布置、施工组织(组织机构及劳动力组织、主要施工设备配置及依据)、主要材料数量及工期安排。

本章节在编制前,应对实施性施工组织设计进行详细研究,对总体工期有明确的了解,要结合拆迁进度情况和可能在施工过程中遇到的影响工期的因素(如气候变化、大型节假日等)进行统筹规划,尽量避免因考虑不充分导致后期抢工。

编写时,编制人员要思路清晰,计算准确,所有工期安排不能出现相
互矛盾、不切实际的情况。

要明确主要工程施工的具体施工进度指标。

4 施工方案
主要包括:施工总体安排、施工方案比选、工艺流程、施工方法(结合现场,写现场要做的,方案怎么写的现场就怎么做;含技术参数、质量标准、施工注意事项)、验收标准、其他(如监测、监控等)
5 质量保证措施
目标、保证体系、保证措施、季节性施工保障措施。

质量保证组织机构为基于项目经理为组长的质量工作领导小组,小组中项目经理、项目书记、项目总工程师、安全总监、副经理、项目部各业务部门、作业队伍(专业班组)负责人等。

保证体系框图,按质量保证组织机构中相关岗位人员绘制能直观体现管理层次的保证体系框图。

包括已建立的质量管理制度、针对项目技术重难点制定的主要质量保证措施、通用质量保证措施条款等。

在描述质量管理制度时,一是只要求管理制度的名称,不需要叙述具体条款的内容;二是制定的制度要全面,应结合国家、当地政府、行业和企业的相关质量要求,并综合项目施工全过程的具体情况,不能存在质量管理盲点。

主要内容有冬季施工技术措施、夏季施工技术措施、雨季施工技术措施、其他特殊气候(如风区地带、严寒地带、台风天气、沿海潮汐地带等)施工技术措施等。

6 安全保证措施
目标、保证体系、保证措施、应急预案
按安全管理组织机构中相关岗位人员绘制能直观体现管理层次的保证体系框图。

施工安全保证措施包括:组织保证、技术保证、应急预案等。

主要安全保证措施包括已建立的安全管理制度、针对项目重大危险源制定的主要安全保证措施、通用安全措施条款等。

在描述安全管理制度时,
一是只要求管理制度的名称,不需要叙述具体条款的内容;二是制定的制度要全面,应结合国家、当地政府、行业和企业的相关安全要求,并综合项目施工全过程的具体情况编制,不能存在安全管理盲点。

主要内容有应急预案领导机构、应急预案内外部联系方式、应急预案清单、应急预案编制及演练计划等。

应急预案领导机构为项目主要领导为组长的应急预案处置小组,本小组中应明确具体人员姓名和在小组中的职务以及人员分工。

内外部联系方式主要包括内部应急事件处置沟通中主要人员、地方政府部门以及地方消防、医院等相关单位的联系方式。

应急预案清单:应对危险源进行辨识,已辨识的重大危险源建立应急预案清单,明确编制完成日期,制定演练计划,可列表表达。

7 环境保护、水土保持措施
目标、保证体系、保证措施
主要内容有环境、水土保护的目标、管理组织机构、保证体系等。

编制说明:环境、水土保护管理组织机构为基于项目经理为组长的环境、水土保护工作领导小组,小组中包括项目经理、项目书记、项目总工程师、安全总监、副经理、项目部各业务部门、作业队伍(专业班组)负责人等。

保证体系框图,按环境、水土保护组织机构中相关岗位人员绘制能直观体现管理层次的保证体系框图。

包括应执行的国家、地方以及项目部建立的环境、水土保护管理制度、针对项目特点制定的主要环境、水土保护保证措施、通用环境、水土保护保证措施条款等。

在描述环境、水土保护管理制度时,一是只要求管理制度的名称,不需要叙述具体条款的内容;二是制度要全面,不能存在环境、水土保护管理盲点。

8文明施工保证措施
目标、保证体系、保证措施
文明施工及职业健康保护管理组织机构为基于项目经理为组长的文明
施工及职业健康保护工作领导小组,小组中包括项目经理、项目书记、项目总工程师、安全总监、副经理、项目部各业务部门、作业队伍(专业班组)负责人等。

按文明施工及环境、水与职业健康保护组织机构中相关岗位人员绘制能直观体现管理层次的保证体系框图。

主要文明施工及职业健康保护保证措施包括应执行的国家、地方以及项目部建立的文明施工及职业健康保护管理制度、针对项目特点制定的主要文明施工及职业健康保护保证措施、通用文明施工及职业健康保护保证措施条款等。

在描述文明施工及职业健康保护管理制度时,一是只要求管理制度的名称,不需要叙述具体条款的内容;二是制度要全面,不能存在文明施工及职业健康保护管理盲点。

9其他说明
10附件:
(1)XX平面(立面)布置图
(2)XX设计计算书
(3)XX施工进度计划横道图
(4)其他图表。
