钻孔灌注桩泥浆护壁施工工艺
泥浆护壁钻孔灌注桩施工工艺及控制要点

泥浆护壁钻孔灌注桩施工工艺及控制要点1.施工准备a.确定施工地点、桩的位置和深度,并进行地质勘测。
b.钻孔前应清理桩位上的杂物和湿泥,并进行必要的挖掘和准备工作。
2.钻孔a.使用钻井设备进行钻孔,根据地质勘测结果确定合理的钻孔直径和深度。
b.钻孔时需注意保持孔壁的稳定性,避免塌方,可选用套管或注浆管等进行加固。
c.钻孔过程中定期进行钻孔质量检查,确保孔径、深度和垂直度符合设计要求。
3.清孔a.钻孔完成后,需进行清孔作业,清除孔内的泥浆、水等杂质,保持孔内的洁净。
b.清孔时可选用气吹、水冲等方法,确保孔内没有残留杂质。
4.灌注桩筒a.灌注桩筒是指在钻孔的同时进行注浆施工,通常使用水泥浆作为灌注材料。
b.注浆时需控制注浆速度和注浆压力,以确保桩筒内形成均匀致密的浆体。
c.注浆过程中需定期检查注浆情况,确保注浆质量和效果满足设计要求。
5.灌注桩身a.注浆完成后,需进行桩身灌注施工,通常使用混凝土作为灌注材料。
b.灌注桩身时需采用逐段施工的方式,确保灌注桩体的均匀致密和强度。
c.灌注桩身时需控制灌注速度和压力,避免出现空洞或质量不良的情况。
6.晾露和养护a.灌注完成后,需对灌注桩进行晾露和养护,以保证混凝土的充分硬化和强度发展。
b.晾露时间一般为3-7天,具体时间根据施工现场的温度和湿度等因素确定。
c.养护期间需进行保温和湿润措施,以提高混凝土的强度和耐久性。
1.土壤和地质的勘测应准确,根据勘测结果合理设计桩的直径和深度。
2.钻孔过程中需控制孔壁的稳定性,采取加固措施,避免塌方。
3.注浆过程中需控制注浆速度和注浆压力,确保桩筒内形成均匀致密的浆体。
4.灌注桩身时需采用逐段施工的方式,确保灌注桩体的均匀致密和强度。
5.晾露和养护期间需进行保温和湿润措施,提高混凝土的强度和耐久性。
总结:泥浆护壁钻孔灌注桩是一种常见的地下工程施工技术,可以有效控制土层塌方、沉降和地下水渗入,加强基础的稳定性。
在施工过程中,需要根据地质勘测结果合理设计施工方案,控制钻孔和注浆过程中的参数和质量,保证施工的安全和质量。

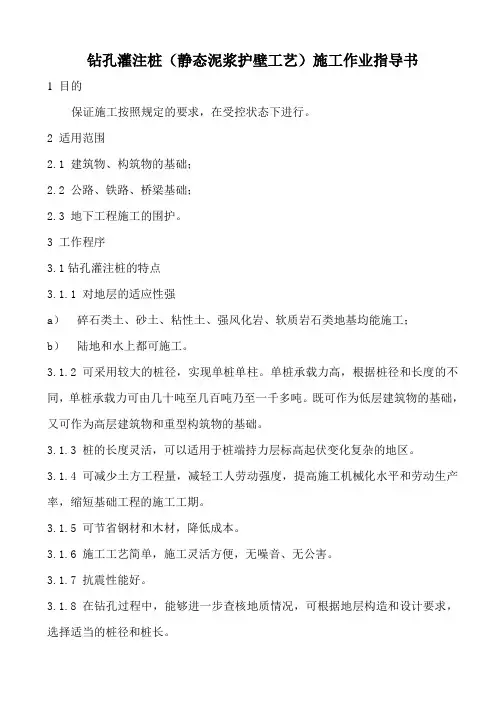

钻孔灌注桩(静态泥浆护壁工艺)施工作业指导书

钻孔灌注桩(静态泥浆护壁工艺)施工作业指导书1 目的保证施工按照规定的要求,在受控状态下进行。
2 适用范围2.1 建筑物、构筑物的基础;2.2 公路、铁路、桥梁基础;2.3 地下工程施工的围护。
3 工作程序3.1钻孔灌注桩的特点3.1.1 对地层的适应性强a)碎石类土、砂土、粘性土、强风化岩、软质岩石类地基均能施工;b)陆地和水上都可施工。
3.1.2 可采用较大的桩径,实现单桩单柱。
单桩承载力高,根据桩径和长度的不同,单桩承载力可由几十吨至几百吨乃至一千多吨。
既可作为低层建筑物的基础,又可作为高层建筑物和重型构筑物的基础。
3.1.3 桩的长度灵活,可以适用于桩端持力层标高起伏变化复杂的地区。
3.1.4 可减少土方工程量,减轻工人劳动强度,提高施工机械化水平和劳动生产率,缩短基础工程的施工工期。
3.1.5 可节省钢材和木材,降低成本。
3.1.6 施工工艺简单,施工灵活方便,无噪音、无公害。
3.1.7 抗震性能好。
3.1.8 在钻孔过程中,能够进一步查核地质情况,可根据地层构造和设计要求,选择适当的桩径和桩长。
3.2 工艺原理采用人造优质泥浆护壁,半干式取土钻机钻孔,在地面按设计要求成孔,成孔后将钢筋笼吊放入孔内,然后下放导管进行清孔,最后利用导管在孔内灌注混凝土至设计要求标高而成一桩。
3.3 施工机具钻机、泥浆系统(视工程规模设置)、泥浆搅拌机、空压机、泥浆泵(3寸、4寸)、泥浆测试仪、导管(φ258)、钢筋加工机械、点焊机、吊机(履带式、吊放钢筋笼、辅助灌注混凝土)、混凝土运输车、经纬仪、水准仪、搅拌站(用商品混凝土时不设)。
3.4 施工工艺流程定位放样、钻机就位、试钻、埋设护筒、钻机再就位、校正钻杆垂直度、钻机对位取土、钻孔和补充泥浆、钻至持力层达到设计深度、安放钢筋笼、下放导管、清孔、灌注水下混凝土、拨出护筒、回填钻孔。
3.5 施工要求3.5.1 护筒埋设a)护筒用6~8毫米厚钢板制成,比设计直径大100~150毫米;b)护筒作用是容蓄泥浆,稳定孔内泥浆面,防止孔口坍塌,同时也是作为测量孔深的基准;c)为防止漏浆,护筒放置后四周要用粘土回填夯实以使筒外壁与土壤密贴;d)护筒埋置深度视土层情况而定,一般不小于2毫米。
泥浆护壁钻孔灌注桩施工工艺流程

泥浆护壁钻孔灌注桩施工工艺流程泥浆护壁钻孔灌注桩施工工艺流程?以下带来关于泥浆护壁钻孔灌注桩施工工艺流程的相关流程,具体内容供以参考。
钻孔灌注桩的施工,因其所选护壁形成的不同,有泥浆护壁方式法和全套管施工法两种。
泥浆护壁施工法冲击钻孔,冲抓钻孔和回转钻削成孔等均可采用泥浆护壁施工法。
该施工法的过程是:平整场地→泥浆制备→埋设护筒→铺设工作平台→安装钻机并定位→钻进成孔→清孔并检查成孔质量→下放钢筋笼→灌注水下混凝土→拔出护筒→检查质量。
(1)施工准备施工准备包括:选择钻机、钻具、场地布置等。
钻机是钻孔灌注桩施工的主要设备,可根据地质情况和各种钻孔机的应用条件来选择。
(2)钻孔机的安装与定位安装钻孔机的基础如果不稳定,施工中易产生钻孔机倾斜、桩倾斜和桩偏心等不良影响,因此要求安装地基稳固。
对地层较软和有坡度的地基,可用推土机推平,在垫上钢板或枕木加固。
为防止桩位不准,施工中很重要的是定好中心位置和正确的安装钻孔机,对有钻塔的钻孔机,先利用钻机的动力与附近的地笼配合,将钻杆移动大致定位,再用千斤顶将机架顶起,准确定位,使起重滑轮、钻头或固定钻杆的卡孔与护筒中心在一垂线上,以保证钻机的垂直度。
钻机位置的偏差不大于2cm。
对准桩位后,用枕木垫平钻机横梁,并在塔顶对称于钻机轴线上拉上缆风绳。
(3)埋设护筒钻孔成败的关键是防止孔壁坍塌。
当钻孔较深时,在地下水位以下的孔壁土在静水压力下会向孔内坍塌、甚至发生流砂现象。
钻孔内若能保持壁地下水位高的水头,增加孔内静水压力,能为孔壁、防止坍孔。
护筒除起到这个作用外,同时好有隔离地表水、保护孔口地面、固定桩孔位置和钻头导向作用等。
制作护筒的材料有木、钢、钢筋混凝土三种。
护筒要求坚固耐用,不漏水,其内径应比钻孔直径大(旋转钻约大20cm,潜水钻、冲击或冲抓锥约大40cm),每节长度约2~3m。
一般常用钢护筒。
(4)泥浆制备钻孔泥浆由水、粘土(膨润土)和添加剂组成。
具有浮悬钻渣、冷却钻头、润滑钻具,增大静水压力,并在孔壁形成泥皮,隔断孔内外渗流,防止坍孔的作用。
简述泥浆护壁成孔灌注桩的施工工艺

简述泥浆护壁成孔灌注桩的施工工艺
泥浆护壁成孔灌注桩的施工工艺主要包括以下几个步骤:
1. 桩位测量:根据设计要求和施工图纸确定桩位,并使用测量仪器进行准确的测量和定位。
2. 钻孔准备:在桩位上进行钻孔,常用的钻孔方式包括旋挖钻孔和冲洗钻孔。
钻孔直径和深度根据设计要求确定。
3. 悬臂钻孔:在进行钻孔时,采用悬臂钻孔的方式,即钻杆在孔内悬挂下降,旋转钻孔时同时进行土壤或岩石的取样,以便进行地质勘测并进行分析。
4. 泥浆护壁:在进行钻孔的同时,使用泥浆循环系统进行泥浆护壁。
泥浆护壁主要目的是防止钻孔塌方、控制地层水位、冷却钢套管等。
5. 钻孔结束:完成钻孔后,使用钻孔机械设备将钻杆从孔口上拉出,并同时进行松土和冲刷,保证钻孔的质量。
6. 钢筋布置:将钢筋按照设计图纸和要求进行布置,确保钢筋能够充分发挥桩体的承载能力。
7. 桩身灌注:在钢筋布置完毕后,使用泵车将混凝土灌注至钻孔中,灌注时要注意均匀灌注、不出现空洞、捣实等问题。
8. 合理养护:在灌注完成后,对灌注桩进行合理的养护,保证
混凝土能够充分发展强度。
以上就是泥浆护壁成孔灌注桩的施工工艺的简要描述。
施工过程中需要严格按照设计要求和规范进行操作,确保桩的质量和安全。

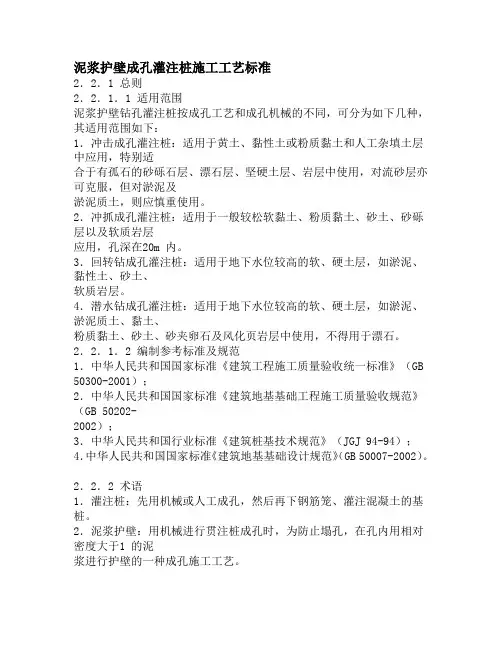

泥浆护壁钻孔灌注桩施工工艺标准

泥浆护壁成孔灌注桩施工工艺标准2.2.1 总则2.2.1.1 适用范围泥浆护壁钻孔灌注桩按成孔工艺和成孔机械的不同,可分为如下几种,其适用范围如下:1.冲击成孔灌注桩:适用于黄土、黏性土或粉质黏土和人工杂填土层中应用,特别适合于有孤石的砂砾石层、漂石层、坚硬土层、岩层中使用,对流砂层亦可克服,但对淤泥及淤泥质土,则应慎重使用。
2.冲抓成孔灌注桩:适用于一般较松软黏土、粉质黏土、砂土、砂砾层以及软质岩层应用,孔深在20m 内。
3.回转钻成孔灌注桩:适用于地下水位较高的软、硬土层,如淤泥、黏性土、砂土、软质岩层。
4.潜水钻成孔灌注桩:适用于地下水位较高的软、硬土层,如淤泥、淤泥质土、黏土、粉质黏土、砂土、砂夹卵石及风化页岩层中使用,不得用于漂石。
2.2.1.2 编制参考标准及规范1.中华人民共和国国家标准《建筑工程施工质量验收统一标准》(GB 50300-2001);2.中华人民共和国国家标准《建筑地基基础工程施工质量验收规范》(GB 50202-2002);3.中华人民共和国行业标准《建筑桩基技术规范》(JGJ 94-94);4.中华人民共和国国家标准《建筑地基基础设计规范》(GB 50007-2002)。
2.2.2 术语1.灌注桩:先用机械或人工成孔,然后再下钢筋笼、灌注混凝土的基桩。
2.泥浆护壁:用机械进行贯注桩成孔时,为防止塌孔,在孔内用相对密度大于1 的泥浆进行护壁的一种成孔施工工艺。
2.2.3 基本规定2.2.3.1 桩位放样允许偏差如下:1.群桩:20mm;2.单排桩:10mm。
2.2.3.2 桩基工程的桩位验收,除设计有规定外,应按下述要求进行:1.当桩顶设计标高与施工场地标高相同时,或桩基施工结束后,有可能进行检查时,桩基工程的验收应在施工结束后进行。
2.当桩顶设计标高低于施工场地标高,送桩后无法对桩位进行检查时,灌注桩可对护筒位置做中间验收。
2.2.3.3 泥浆护壁钻孔灌注桩的桩位偏差必须符合表2.2.3.3 的规定,桩顶标高至少比设计标高高出0.5m,桩底清孔质量要求见表2.2.7-2。
简述泥浆护壁钻孔灌注桩施工工艺流程

泥浆护壁钻孔灌注桩是一种常用的地基处理方法,适合于各种地质条件下的基坑支护和基础加固工程。
其施工工艺流程包括勘察设计、材料准备、设备调试、施工安全、钻孔施工、浆液配制、浆液灌注和验收等多个环节。
下面,将从这几个方面来简要介绍一下泥浆护壁钻孔灌注桩的施工工艺流程:一、勘察设计1.确定施工区域范围:根据工程图纸和实际场地情况,确定泥浆护壁钻孔灌注桩的施工区域。
2.勘察基坑情况:对基坑的地质情况、地下水情况、地下管线和其他障碍物的位置等进行详细勘察,并制定相应的施工方案。
3.设计桩型和参数:根据勘察结果和工程要求,设计出适合的钻孔灌注桩的型号、孔径、桩长、钢筋配筋等参数。
二、材料准备1.原材料采购:根据设计要求,采购适量的水泥、砂、砾石和泥浆稳定剂等原材料。
2.配合比确定:根据设计要求和实际施工情况,确定水泥砂浆、泥浆和混凝土的配合比。
三、设备调试1.钻机调试:根据设计要求,调试好泥浆护壁钻孔灌注桩所需要的各个钻机和配套设备,确保其正常运转。
2.试样浇筑:对新配制的水泥砂浆、泥浆和混凝土进行试样浇筑并进行试块试验,确定其强度和流动性。
四、施工安全1.安全措施:在施工现场设置明显的安全警示标识,制定施工安全操作规程,确保施工人员遵守安全生产规定。
2.检查设备:严格检查钻机、搅拌设备、输送管道、钻具和工具配件的完好性和安全性,确保施工过程中不会发生设备故障。
五、钻孔施工1.预埋基桩:按照设计要求,在桩位设置好预埋基桩,并进行精确的定位和垂直度检查。
2.钻孔施工:根据设计要求和孔壁稳定性要求,采用液压旋喷钻机、螺杆钻机或旋挖钻机等设备进行钻孔作业。
3.孔壁处理:在钻孔过程中,根据孔壁的稳定性情况,采用泥浆加固技术,确保孔壁的稳定性和完整性。
六、浆液配制1.浆液材料配比:根据设计要求和现场施工情况,确定水泥砂浆和泥浆等浆液材料的配比比例。
2.搅拌均匀:将水泥、砂、砾石和水等原材料按比例放入搅拌设备中,进行充分的搅拌,确保浆液的均匀性和稳定性。
泥浆护壁钻孔灌注桩施工方案

泥浆护壁钻孔灌注桩施工方案1、施工工艺流程定桩位——开挖土坑、埋设护筒——钻机就位、开钻——边钻边泥浆护壁、以防坍孔——钻到设计深度后第一次清孔——安放钢筋笼——安放钢导管——第二次清孔——放隔水塞、水下灌注砼、成桩。
正循环成孔及二次清孔的施工工艺流程图见附录2、施工技术要求①、校验、复测桩位开孔前认真对照桩位施工图,以定位控制点为依据,用经纬仪认真复测,以保证桩位定位准确无误。
开孔前以桩位为中心,引出桩位十字中心线,并按桩孔及护筒直径放出灰线。
要求:桩位准确,合理布置测量控制点、方格控制网,同时在进场前对经纬仪、水准仪、卷尺等测量仪器进行校验,保证测量仪器的准确度、灵敏度和误差。
②、埋设护筒护筒一般采用钢板卷制,接缝电焊焊牢,护筒顶部开溢流孔,护筒直径应大于设计桩径100mm,高度以能安放钻头控制,一般为1.5m 左右。
护筒埋设时上口高出自然地面0.3〜0.4m,护筒溢流孔应与小泥浆池相通。
③、校验护筒护筒埋设好后,再次用经纬仪进行校验,然后用红漆将桩位中心十字线标记在护筒上。
校验好的护筒周围应用粘土分层回填夯实。
要求:(1)开孔时要严格按灰线垂直开挖;(2)埋设护筒后依靠精密测量仪器校验护筒,使护筒中心与桩位中心偏差小于20mm,并将桩位中心十字线标记在护筒上;(3)如护筒中心与桩位中心偏差较大,应重新埋设护筒。
④、钻机就位钻机就位时,应用水平尺、经纬仪调整钻机水平度及钻杆垂直度,使钻头对准桩位十字中心线中心,对中后应及时将机架垫稳塞平,并将开钻报告报请业主代表、监理验收签字。
要求:钻头中心对准桩位十字中心,且偏差小于20mm,并调整桩机平整度和钻杆垂直度。
⑤、钻进成孔(1)、本工程采用正循环钻进成孔的施工工艺。
开钻前,磨盘安装应准确、水平、稳固,磨盘中心与护筒中心误差不大于20mm,钻进中要检查钻机水平情况,发现倾斜及时调整至水平位置,同时反复提钻、下钻进行扫孔。
(2)、开孔钻进一定要配置好泥浆,泥浆比重控制在1.1〜1.15, 用泥浆比重计测量。
泥浆护壁钻孔灌注桩施工工法

层中钻进时,应根据泥浆补给情况控制钻进速度;在硬层或岩层中的钻进速度应以钻机不发生跳动 为准。 • 钻机设置的导向装置应符合下列规定: • ① 潜水钻的钻头上应有不小于3倍直径长度的导向装置; • ②利用钻杆加压的正循环回转钻机,在钻具中应加设扶正器。 • 如在钻进过程中发生斜孔、塌孔和护筒周围冒浆、失稳等现象时,应停钻,待采取相应措施后再进 行钻进。 • 钻孔达到设计深度, 灌注混凝土之前,孔底沉渣厚度指标应符合下列规定: • ① 对端承型桩,不应大于50㎜;② 对摩擦型桩,不应大于100㎜; ③ 对抗拔、抗水平力桩,不应 大于200㎜。
• 护筒埋设准确、稳定,护筒中心与桩位中心的偏差不得大于5mm。校准后,护 筒固定在正确位置,筒口应高出地面100mm。
• 3、成孔
2.泥浆配置: 2.1本工程采用反循环钻机成孔,自制泥浆护壁工艺。 钻进粘土层后采用原土造浆。 配比:水:黏土(质量比)=100:8;(造浆用水为当 地淡水) 泥浆的性能指标:
3、施工相关规定
泥浆的制备和处理 • 除能自行造浆的黏性土层外,均应制备泥浆。泥浆制备应选用高塑性黏土或
膨润土。泥浆应根据施工机械、工艺及穿越土层情况进行配合比设计。 • 泥浆护壁应符合下列规定: • 施工期间护筒内的泥浆面应高出地下水位1.0m以上,在受水位涨落影响时,
泥浆面应高出最高水位1.5m以上; • 在清孔过程中,应不断置换泥浆,直至浇注水下混凝土; • 浇注混凝土前,孔底500mm以内的泥浆比重应小于1.25;含砂率不得大于8%;
中、高冲程3m~4m,泥浆比重(密度)1.3左右,勤掏渣
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
钻孔灌注桩泥浆护壁施工工艺
法施工,不论采取何种方法,泥浆工程是桩体质量保证的关键因素之一。
泥浆插在桩孔内吸咐在孔壁上,将孔壁上的空隙填塞密实,防止漏水,保持孔内的水压,可以稳固土壁,保护孔壁免于坍塌,泥浆具有一定的粘度,通过泥浆的循环可以将切削下的泥渣悬浮后排出,如此循环形成钻孔灌注桩泥浆护壁施工工艺。
关键词:钻孔灌注桩;泥浆护壁;施工工艺
泥浆护壁灌注桩按成孔工艺和成孔机械的特点,适用各种地质条件,例如:黄土层、人工杂填土层、粉质黏土层、孤石、坚硬土层、地下水位较高的软硬土层等。
加之其施工成本低、技术可靠、施工方便等优点,被广泛应用。
1 施工工艺
1.1 泥浆护壁成孔灌注桩的工艺流程
泥浆护壁成孔灌注桩施工流程测定桩位埋设护筒桩机就位成孔清孔安放钢筋骨架二次清孔浇筑混凝土。
1.2 施工工艺
①测定桩位,按设计图纸首先对场地高程进行测量,进行桩位编号,
按测量方格网进行高程标注,便于场高地高差的有效桩长控制。
②埋设护筒,护筒是由6~8 mm的钢板制成,内径应比桩径大100 mm上部留有1~2个溢浆口高度约1.5~2m,其作用是固定桩孔位置,保护孔口,增加桩孔内水压以防塌孔,和成孔时引导钻头方向,护筒中心线与桩位线偏差不得大于50 mm,埋设深度一般不小于1.0~1.5 m,护筒顶向标高应高于自然地面0.4~0.6 m,当灌注桩的混凝土强度达到设计强度的25%以后,方可拆除护筒。
③桩机就位必须平直、稳固,确保在施工过程中不发生倾斜和移动,为准确控制成孔深度,在桩架或钻具上应设置控制深度的标尺,以便在施工中控制好桩的长度,正确的记录下施工过程。
④成孔按机械方式成孔的不同有如下几种:
其一,冲击钻机成孔,冲击钻是把带钻刃的重钻头,(又称冲锤)提升至一定的高度靠自由下落的冲击力来削切土层或岩层,排出碎渣成孔。
其二,冲抓锤成孔,是将冲抓锤头提升到一定高度,锤斗内有压重铁块和活动抓片,下落时抓片张开,锤头自由下落冲入土中,然后开动卷扬机拉开锤头,此时抓片闭合抓土,将冲抓片锤整体提升至地面卸土,依次循环成孔。
其三,回转钻成孔是由动力装置带动钻机的回转装置转动,由钻头削切土层,这种钻机性能可靠,噪声的振动小,高声高,质量好。
其四,潜水钻机成孔是由封闭式防水电机,诚建机钻头组成,工作部分,潜水中工作,这种钻机体积小,重量轻,桩架轻便,移动灵活,钻孔直径600~1 500 mm,深度可达50 m。
⑤清孔是指当钻孔达到设计要求深度后,应进行成孔质量检查和清孔,清除孔底沉渣,淤泥以减少桩基的深降量,保证成桩的承载力。
⑥安放钢筋骨架是将按设计图纸要求加工制作好的钢筋笼放入导管中,安放时要对准孔位,避免碰撞孔壁,就位后立即固定,加筋箍应设在主筋外侧,主筋一般不设弯钩,误差为主筋间距10 mm、箍筋间距20mm、骨架外径10 mm、骨架高度50 mm、骨架倾斜度50 mm。
⑦二次清孔根据孔径、孔深、采用正循环、泵吸反循环、气举反循环等方法进行,二次清孔后的沉渣厚度和泥浆的性能指标应满足设计要求。
⑧混凝土浇筑是中的拔起桩管是保证质量的重要环节,开始灌注混凝土并同时进行拔管,拔管时必须边振捣边拔管,以确保混凝土振捣密实,拔管时,桩管内的混凝土不少于2 m,拔管进度必须严格控制,避免拔管过快时,泥浆进入桩身造成断桩的质量事故。
2 泥浆的作用、性能、配制计算
泥浆在桩内的作用:泥浆在桩孔内吸咐在孔壁上,将孔壁上的空隙填塞密实,防止漏水,保持孔内的水压,可以稳固土壁,保护孔壁免于坍塌,泥浆具有一定的粘度,通过泥浆的循环可以将切削下的泥渣悬浮后排出,在其施工过程中泥浆的作用是桩体质量保证的关键因素之一。
2.1 泥浆原料和外加剂的性能要求
泥浆原料性指数>25粒径,<0.07%的黏粒含量,>50%的黏性土制浆,若泥浆原料性指不符合要求时,可掺于外加剂,含氧化钠或膨润土粉未,以提高泥浆性能指标。
膨润土分为两种,一种是钠质膨润土,另一种是钙质膨润土,前者钻孔泥浆中用量较大,质量较好,具有稳定性强、相对密度和黏度低、失水量少,固壁能力高,钻进率高等优点,用量为水的8%,在黏性土层,用量可降低到3%~5%。
2.2 泥浆的各种性能指标
泥浆的各种性能指标如表1所示。
2.3 主要性能指标解释
①相对密度。
相对密度是泥浆和相同体积水的质量比,泥浆相对密度增大,对孔壁的侧压力也相应增大,孔壁也就越稳定。
虽然如此,但是相对密度增大的泥浆,它的失水量也会亦增大,导致孔壁增厚,会大大增加原料的消耗量,而且会给后期的施工造成一定困难,另外,相对密度的增大,泥浆中固体颗粒含量也会增大,固体颗粒含量的增大会造成施工器械的磨损,对施工进度造成很大的影响。
密度检测为用一口杯,先称其质量设为m1,再装清水称其质量为m2,再倒去清水,装满泥浆并擦去杯周溢出的泥浆,称其质量为m3,则Px=(m3-m1)/(m2-m1)。
②粘度(S)。
粘度是液体运动时,各分子或颗粒之间产生的内摩擦力。
当泥浆的粘度较大时,孔壁上的泥皮也增厚,有利阻隔渗漏及防止翻砂,有利于正循环回转的钻进。
但是,泥浆的粘度过大,会影响施工速度及加大净化工作的难度。
如果泥浆的粘度过小,又会引起孔壁上的泥皮过薄,钻渣不容易悬浮,不利于阻隔渗漏及防止翻砂等。
粘度用标准漏斗黏度计测定,用两端开口量杯分别量度取20 ml和500 ml泥浆,通过滤网滤去大砂粒后,将700 ml泥浆注入漏斗,然后使泥浆从漏斗流出,流满500ml量杯所需时间(s)为所测泥浆的黏度其控制值为18~25 s。
③含砂率1%。
含砂率是泥浆内所含的砂和粘土颗粒的体积百分比,泥浆含砂率大时,会降低粘度,增加沉定,容易磨损泥浆泵和水管摇头,钻锤等机具,含砂率8%。
2.4 配制计算
配制泥浆用量的计算是在钻孔前先调制不多的泥浆,然后在钻孔过程中,再利用黏性土造浆、补浆,在砂类土层、卯石土层等钻孔时,钻前要准备足量造浆原料;护壁泥浆所用原料按一定的比例配制,搅拌均匀,根据场地工程的地质情况,孔位,钻机性能,循环方法等来确定,其数量按如下公式计算:
m=Vp1=(p1-p2)pV/(p1-p2)
式中:m为造浆所需要的原料总质量,t;
V为造浆所需要的原料总体积,m3;
V1为泥浆土总体积,m3;
p1为原料的密度,t/m3;
p2为要求的泥浆密度,t/m3;
p3为水的密度,t/m3。
若造成的泥浆的黏度为20~22时,各种原料造浆能力为,黄土胶泥1~3 m3/t,白土、陶土、高领土为3.5~8 m3/t,次膨润土为9 m3/t,
膨润土为15 m3/t。
3 结语
总之在泥浆护壁桩基施工过程中,各个环节的质量要按照规范要求实施,不断积累和总结工作经验,方可保证桩基工程质量。
