300mw电厂安装工程电气专业施工组织设计

XX电力集团公司XX发电厂二期#3、4机组施工组织专业设计(电气专业)XX电力建设工程公司目录第一章工程概况-----------------------------------------------------------------------------------------------------11 编制依据--------------------------------------------------------------------------------------------------------12 工程概况及特点-----------------------------------------------------------------------------------------------13 主要工程量-----------------------------------------------------------------------------------------------------5 第二章主要施工方案及措施--------------------------------------------------------------------------------------81 大型变压器安装-----------------------------------------------------------------------------------------------82 封闭母线安装--------------------------------------------------------------------------------------------------93 共箱母线安装-------------------------------------------------------------------------------------------------104 主厂房接地----------------------------------------------------------------------------------------------------115 6KV、400配电装置安装------------------------------------------------------------------------------------116 低压厂用变压器安装----------------------------------------------------------------------------------------127 汽机房行车滑线安装----------------------------------------------------------------------------------------138 二次接线-------------------------------------------------------------------------------------------------------139 全厂电缆-------------------------------------------------------------------------------------------------------1410 保护自动装置调试及高压试验---------------------------------------------------------------------------1511 冬雨季施工---------------------------------------------------------------------------------------------------18 第三章施工综合进度计划----------------------------------------------------------------------------------------201 里程碑计划----------------------------------------------------------------------------------------------------202 施工综合进度计划-------------------------------------------------------------------------------------------203 工期保证措施-------------------------------------------------------------------------------------------------21 第四章资源配置计划----------------------------------------------------------------------------------------------221 主要材料、设备交付计划----------------------------------------------------------------------------------222 劳动力配置计划----------------------------------------------------------------------------------------------223 外委加工材料计划-------------------------------------------------------------------------------------------23 第五章施工管理与组织-------------------------------------------------------------------------------------------241 施工管理组织机构-------------------------------------------------------------------------------------------242 岗位职责-------------------------------------------------------------------------------------------------------243 施工技术管理-------------------------------------------------------------------------------------------------274 材料管理-------------------------------------------------------------------------------------------------------30 第六章质量策划与控制-------------------------------------------------------------------------------------------311 质量目标-------------------------------------------------------------------------------------------------------312 质量管理网络-------------------------------------------------------------------------------------------------313 质量保证措施-------------------------------------------------------------------------------------------------31 第七章安全文明施工管理----------------------------------------------------------------------------------------361 安全目标-------------------------------------------------------------------------------------------------------362 安全管理网络-------------------------------------------------------------------------------------------------363 安全保证措施-------------------------------------------------------------------------------------------------36 第八章环境管理----------------------------------------------------------------------------------------------------401 环境目标指标-------------------------------------------------------------------------------------------------402 环境管理网络-------------------------------------------------------------------------------------------------403 重要环境因素清单-------------------------------------------------------------------------------------------404 重要环境因素管理措施-------------------------------------------------------------------------------------405 关于防止变压器油对环境污染的措施-------------------------------------------------------------------406 应急准备及响应----------------------------------------------------------------------------------------------41第一章工程概况1 编制依据1.1XX电厂#3、4机组主体工程《施工组织总设计》1.2XX电力公司技术管理体系文件1.3XX电力公司环境体系程序文件1.4XX工地《质量体系策划书》1.5XX工地《施工技术、计划及文明施工管理办法》1.6《电气装置安装工程施工及验收规范》1.7《火电施工质量检验及评定标准》电气装置篇1.8《电力建设安全工作规程》(火力发电厂部分)及《电力建设安全施工管理规定》1.9电力设计院施工图2 工程概况及特点2.1 电气主接线XX电厂二期工程#3、4机与系统连接只有220kV一个电压等级,两台发电机均采用单元接线方式接入220kV系统。

合集下载

发电厂电气部分课程设计题目

发电厂电气部分课程设计题目

发电厂电气部分课程设计题目题目: 300MW 火力发电厂电气部分设计原始资料:1. 发电厂情况装机四台,容量2 x 100MW ,2x50MW, 发电机额定电压10.5KV ,功率因数分别为cos φ=0.85,cos φ=0.8,机组年利用小时数4800h ,厂用电率7%,发电机主保护时间0.05s ,后备保护时间3.9s ,环境条件可不考虑。

2. 接入电力系统情况(1)、 10.5KV 电压等级最大负荷10MW ,最小负荷8MW ,cos φ=0.8,架空线路6回,二级负荷。

通过发电机出口断路器的最大短路电流:''40.2I KA = 238.6S I KA = 438.1S I KA =(2)、 剩余功率送入220KV 电力系统,,架空线路4回,系统容量1800MW ,通过并网断路器的最大短路电流:''17.6I KA = 216.5S I KA = 416.1S I KA = ,题目:400MW 火力发电厂电气部分设计原始资料:1. 发电厂情况装机两台,容量2x200MW ,发电机额定电压15.75KV ,cos φ=0.85,机组年利用小时数5500h ,厂用电率5.5% ,发电机主保护时间0.05s ,后备保护时间3.9s ,环境条件可不考虑。

2. 接入电力系统情况发电厂除厂用电外, 剩余功率送入220V 电力系统,架空线路4回,系统容量2500MW ,通过并网断路器的最大短路电流:''26.5I KA = 229.1S I KA = 429.3S I KA =3、厂用电采用6kv 及380/220三级电压题目: 500MW 火力发电厂电气部分设计原始资料:1. 发电厂情况装机四台,容量2 x 50MW ,2x200MW ,发电机额定电压分别为10.5KV 、15.75KV ,功率因数分别为cos φ=0.8,cos φ=0.85,机组年利用小时数5800h ,厂用电率6% 发电机主保护时间0.05s ,后备保护时间3,8s ,环境条件可不考虑。

专项 实用 方案 设计 电气------电厂2×300MW机组安装工程施工组织设计

专项 实用 方案 设计 电气------电厂2×300MW机组安装工程施工组织设计

目录第一章工程概况与主要工程量 (5)第1节工程概况 (5)第2节主要工程量及系统简介 (7)第二章施工进度管理与资源配备 (15)第1节施工进度管理 (15)第2节综合资源配备计划 (18)第3节材料及非标的供应 (24)第三章施工总平面布置 (34)第1节施工总平面布置原则 (34)第2节施工总平面布置 (34)第四章力能供应系统布置 (35)第1节施工给、排水及管理 (35)第2节施工用电及管理 (36)第3节施工用气及管理 (39)第4节焊机及皮线的布置方案 (39)第五章主要施工方案和重大技术措施 (40)第1节大件设备卸车及转运方案 (40)第2节主厂房钢结构吊装方案 (41)第3节锅炉设备安装方案 (43)第4节汽轮发电机专业施工方案 (52)第5节电气设备安装及调试方案 (56)第6节热控设备安装及调试方案 (61)第7节二期(电、水、气、汽、油)系统 (63)第六章设备供应管理 (72)第1节设备的概念 (72)第2节主要设备分布 (72)第3节设备材料管理原则 (73)第4节设备催交 (74)第5节设备运输 (74)第6节设备保管 (75)第7节设备发放领用 (76)第七章安全管理与文明施工 (77)第1节安全文明施工目标 (77)第2节管理标准及实施依据 (80)第3节安全保障措施 (81)第4节环境保护与职业安全健康 (84)第5节文明施工责任区划分及管理办法 (94)第八章质量管理与创精品工程 (95)第1节总则 (95)第2节质量控制 (96)第3节资源管理 (99)第4节工程质量控制和产品实现 (100)第5节测量、分析和改进 (103)第6节质量事故的调查、分析、处理和报告 (105)第7节质量记录的管理和资料移交 (105)第8节创精品工程 (105)第九章组织机构设置 (109)第1节组织机构 (109)第2节项目部组织机构图 (110)第3节项目部各管理部(室)定员与职能划分 (112)第十章技术管理与培训 (113)第1节工程技术管理 (113)第2节技术培训 (119)第3节技术革新及工艺改进 (123)第十一章工程信息化管理规划 (125)第1节计算机网络设计与实现 (125)第2节关于P3和CMIS应用的实施 (127)第3节进一步普及和优化传统计算机应用。

某300mw电厂机组安装工程电气施工组织设计_secret

某300mw电厂机组安装工程电气施工组织设计_secret

XX 电力集团公司施工组织专业设计(电气专业)XX 电力建设工程公司2001年10月目录第一章工程概况-----------------------------------------------------------------------------------------------------11 编制依据--------------------------------------------------------------------------------------------------------12 工程概况及特点-----------------------------------------------------------------------------------------------13 主要工程量-----------------------------------------------------------------------------------------------------5 第二章主要施工方案及措施--------------------------------------------------------------------------------------81 大型变压器安装-----------------------------------------------------------------------------------------------82 封闭母线安装--------------------------------------------------------------------------------------------------93 共箱母线安装-------------------------------------------------------------------------------------------------104 主厂房接地----------------------------------------------------------------------------------------------------115 6KV、400配电装置安装------------------------------------------------------------------------------------116 低压厂用变压器安装----------------------------------------------------------------------------------------127 汽机房行车滑线安装----------------------------------------------------------------------------------------138 二次接线-------------------------------------------------------------------------------------------------------139 全厂电缆-------------------------------------------------------------------------------------------------------1410 保护自动装置调试及高压试验---------------------------------------------------------------------------1511 冬雨季施工---------------------------------------------------------------------------------------------------18 第三章施工综合进度计划----------------------------------------------------------------------------------------201 里程碑计划----------------------------------------------------------------------------------------------------202 施工综合进度计划-------------------------------------------------------------------------------------------203 工期保证措施-------------------------------------------------------------------------------------------------21 第四章资源配置计划----------------------------------------------------------------------------------------------221 主要材料、设备交付计划----------------------------------------------------------------------------------222 劳动力配置计划----------------------------------------------------------------------------------------------223 外委加工材料计划-------------------------------------------------------------------------------------------23 第五章施工管理与组织-------------------------------------------------------------------------------------------241 施工管理组织机构-------------------------------------------------------------------------------------------242 岗位职责-------------------------------------------------------------------------------------------------------243 施工技术管理-------------------------------------------------------------------------------------------------274 材料管理-------------------------------------------------------------------------------------------------------30 第六章质量策划与控制-------------------------------------------------------------------------------------------311 质量目标-------------------------------------------------------------------------------------------------------312 质量管理网络-------------------------------------------------------------------------------------------------313 质量保证措施-------------------------------------------------------------------------------------------------31 第七章安全文明施工管理----------------------------------------------------------------------------------------361 安全目标-------------------------------------------------------------------------------------------------------362 安全管理网络-------------------------------------------------------------------------------------------------363 安全保证措施-------------------------------------------------------------------------------------------------36 第八章环境管理----------------------------------------------------------------------------------------------------401 环境目标指标-------------------------------------------------------------------------------------------------402 环境管理网络-------------------------------------------------------------------------------------------------403 重要环境因素清单-------------------------------------------------------------------------------------------404 重要环境因素管理措施-------------------------------------------------------------------------------------405 关于防止变压器油对环境污染的措施-------------------------------------------------------------------406 应急准备及响应----------------------------------------------------------------------------------------------41第一章工程概况1 编制依据1.1XX电厂#3、4机组主体工程《施工组织总设计》1.2XX电力公司技术管理体系文件1.3XX电力公司环境体系程序文件1.4XX工地《质量体系策划书》1.5XX工地《施工技术、计划及文明施工管理办法》1.6《电气装置安装工程施工及验收规范》1.7《火电施工质量检验及评定标准》电气装置篇1.8《电力建设安全工作规程》(火力发电厂部分)及《电力建设安全施工管理规定》1.9电力设计院施工图2 工程概况及特点2.1 电气主接线XX电厂二期工程#3、4机与系统连接只有220kV一个电压等级,两台发电机均采用单元接线方式接入220kV系统。

×300MW发电厂电气部分初步设计doc

×300MW发电厂电气部分初步设计doc

引言电力行业是国民经济的重要行业之一,电力自从应用于生产以来,已成为现代化生产、生活的主要能源,它为现代工农业、交通运输业、国防、科技和人民生活等方面都得到了广泛的应用。

如今,电力行业紧跟着经济发展的脚步,随着发电设备容量的不断加大,电力行业的自动化程度越来越高,相应的对电力系统的安全性、稳定性的要求也越来越高。

本次的设计题目是:4*300MW发电厂电气部分初步设计(励磁系统),主要是进行电气主接线设计,通过方案比较确定主接线方案,选择发电机和主变压器;厂用电设计,选择厂用变压器;通过短路电流计算,进行主要电气设备选择及校验,然后是励磁系统设计,发电机主保护设计以及配电装置设计;通过此次设计,使学生对自己所学专业知识在临近毕业前进行一次检验和巩固,同时利用自己所掌握的知识初步的设计出一个符合实际的能够安全运行的电厂。

通过本次设计,对大中型发电厂有一个全方位的了解和认识,将所学的理论知识与实际相结合,在巩固自己的所学的专业知识的同时,也使自己更能胜任今后的工作。

第一章电气主接线设计1.1设计原则和基本要求1 发电厂电气主接线是电力系统接线的重要组成部分。

它表明了发电机、变压器、线路、断路器等其它电气设备的数量和连接方式及可能的运行方式,从而完成发电、变电、输电和配电的任务。

电气主接线的设计直接关系到全厂电气设备的选择、配电装置的布置、继电保护和自动装置安装,关系到电力系统的安全、稳定和经济运行。

2 电气主接线设计的原则依据(1)发电厂电气主接线方案的选择,主要决定发电厂的类型、工作特性、发电厂的容量、发电机和主变压器的台数和容量。

(2)发电厂建设规模应根据电力系统5-10年发展规划进行设计。

(3)供电和负荷关系①对于一级负荷必须有两个独立电源供电,且当任何一个电源失去后,能保证对全部一级负荷不间断供电。

②对于二级负荷一般要有两个独立电源供电,且当任何一个电源失去后,能保证全部或大部分二级负荷的供电。

山西某铝电2X300MW发电工程#4机组电气专业施工组织设计

山西某铝电2X300MW发电工程#4机组电气专业施工组织设计

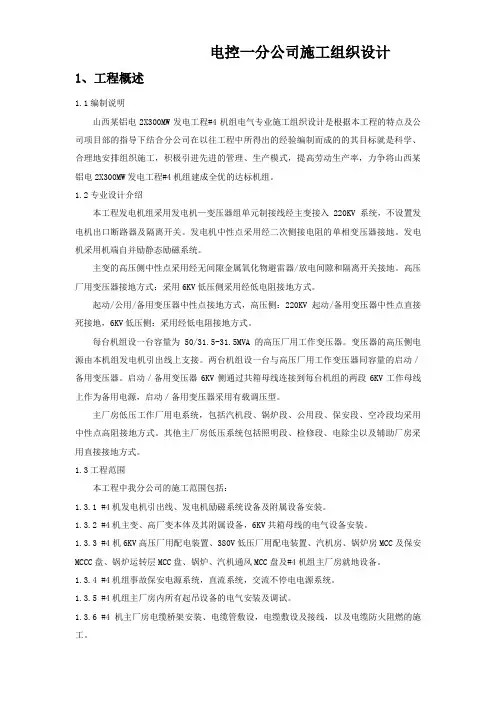

电控一分公司施工组织设计1、工程概述1.1编制说明山西某铝电2X300MW发电工程#4机组电气专业施工组织设计是根据本工程的特点及公司项目部的指导下结合分公司在以往工程中所得出的经验编制而成的的其目标就是科学、合理地安排组织施工,积极引进先进的管理、生产模式,提高劳动生产率,力争将山西某铝电2X300MW发电工程#4机组建成全优的达标机组。

1.2专业设计介绍本工程发电机组采用发电机—变压器组单元制接线经主变接入220KV系统,不设置发电机出口断路器及隔离开关。

发电机中性点采用经二次侧接电阻的单相变压器接地。

发电机采用机端自并励静态励磁系统。

主变的高压侧中性点采用经无间隙金属氧化物避雷器/放电间隙和隔离开关接地。

高压厂用变压器接地方式:采用6KV低压侧采用经低电阻接地方式。

起动/公用/备用变压器中性点接地方式,高压侧:220KV起动/备用变压器中性点直接死接地,6KV低压侧:采用经低电阻接地方式。

每台机组设一台容量为50/31.5-31.5MVA的高压厂用工作变压器。

变压器的高压侧电源由本机组发电机引出线上支接。

两台机组设一台与高压厂用工作变压器同容量的启动/备用变压器。

启动/备用变压器6KV侧通过共箱母线连接到每台机组的两段6KV工作母线上作为备用电源,启动/备用变压器采用有载调压型。

主厂房低压工作厂用电系统,包括汽机段、锅炉段、公用段、保安段、空冷段均采用中性点高阻接地方式。

其他主厂房低压系统包括照明段、检修段、电除尘以及辅助厂房采用直接接地方式。

1.3工程范围本工程中我分公司的施工范围包括:1.3.1 #4机发电机引出线、发电机励磁系统设备及附属设备安装。

1.3.2 #4机主变、高厂变本体及其附属设备,6KV共箱母线的电气设备安装。

1.3.3 #4机6KV高压厂用配电装置、380V低压厂用配电装置、汽机房、锅炉房MCC及保安MCCC盘、锅炉运转层MCC盘、锅炉、汽机通风MCC盘及#4机组主厂房就地设备。

300MW汽轮发电机施工组织设计

300MW汽轮发电机施工组织设计

一、编制说明1.1编制依据及相关标准二、工程简介2.1总体概况2.2热力系统2.3主要热力设备技术参数三、施工工器具使用计划1.1测量工具1.2施工工具四、施工主要设备安装技术方案4.1汽轮发电机锚固板及地脚螺栓预埋方案4.2汽轮机本体安装方案4.3发电机本体安装技术方案4.4凝汽器组合安装方案4.5除氧器安装方案4.6高、低压加热器安装方案4.7电动给水泵安装方案4.8汽动给水泵安装方案4.9汽机油系统设备及管道安装方案4.10高压管道安装方案4.11汽水系统阀门检修方案4.12中低压管道组合安装方案4.13油管道酸洗方案五、设备安装进度计划5.1主要安装工作量5.2专业施工范围5.3施工进度计划(见附页)5.4劳动力配置计划(见附页)六、工程安装质量保证措施6.1减小主机振动措施6.2汽轮机油系统安装质量保证措施6.3汽轮机本体安装质量保证措施6.4真空系统严密性质量保证措施6.5支吊架安装质量保证措施6.6不定型管道安装精品措施6.7四大管道安装质量保证措施6.8防止泄露质量保证措施6.9降低发电机漏氢量保证措施七、汽机专业施工工艺规范八、汽机专业成品保护措施九、工程施工质量保证措施9.1汽机专业质量目标9.2汽机专业质量管理机构9.3汽机专业QC小组成员9.4施工质量管理及施工质量保证措施十、安全文明、环境卫生保护措施10.1汽机专业安全目标10.2汽机专业安全管理机构10.3安全施工技术措施10.4施工中的主要危险点及防范措施10.5夏季及冬季施工安全措施十一、工程附图一、编制说明为了确保**热电有限责任公司2×300MW机组新建工程,汽轮发电机组的施工质量与施工工期,更好的指导现场施工,使施工顺利进行,充分利用现场资源,科学的组织施工,以确保**工程按期投产运行,创建达标机组,特编制《**热电厂汽机专业施工组织设计》。

本施工组织设计主要包括施工中的主要施工方案、施工力能布置、工器具配置、安全文明与环境保护措施等内容。

300MW电厂施工组织总设计

前言xx电厂4×300MW工程,是根据国家计委西电东送工作会议安排,为实现国家“西电东送”和“*电送*”战略,实现**向**按期送电承诺的关键工程之一。

一编制依据1.1电力工业部电力建设总局《施工组织设计编审制度》。

1.2电力工业部电力建设总局《火力发电厂工程施工组织设计导则》(试行)。

1981年1.3**xx电厂工程可行性研究报告预审查会议纪要。

1.4国家电力公司电力规划设计总院电规总土水[2000]58号文关于“**xx电厂工程可行性研究报告的审查意见”。

1.5**电力设计院《**xx电厂4×300MW机组工程初步设计》。

1.6**xx电厂工程锅炉、汽轮机、发电机技术协议书。

1.7**xx电厂工程业主评审会议纪要。

1.8国家计委批复的本工程项目建议书和可行性研究报告。

1.9**省电力公司对xx电厂工程建设的有关决定和指示文件。

1.10**xx电厂工程司令图设计业主评审会议纪要。

二工程概况2.1建设规模:本工程建设规模为4×300MW,连续建设一次完成,不考虑再扩建。

2.2厂址概况:xx电厂位于**省**县境内,距**县城约3km,距**市约90km,**国道从厂址西北侧通过。

厂址场地位于**电厂4×125MW 机组主厂房扩建端方向,厂区自然标高在896至914m之间,呈中部高、东北、东南、西北低的总趋势,厂址东北侧至改造后的&&河右岸,东南侧至**溪,厂区被&&河、**溪、**国道所环抱。

2.3厂区地质概况:厂区地貌属于垄岗槽谷的槽谷地带,微地貌单元由**河岸边斜坡、剥蚀残丘与缓丘谷地组成。

厂址区地处鸭溪向斜西端,总体呈单斜构造,岩层倾角变化大。

F1断层从主厂房西侧通过,为一低序次带派生构造的小断裂,第四纪以来无活动迹象。

场地岩石为白云质灰岩、泥质灰岩和泥质白云岩,是良好的主厂房等重要建筑物天然地基持力层。

厂区场地主要的不良地质问题为岩溶,场地为浅表型岩溶发育,形态有石芽、溶沟、溶槽,深部形态为溶洞、溶蚀裂隙及溶孔。

电厂安装施工组织设计

电厂安装施工组织设计1 主要施工方案1.1 编制说明、编制依据及本工程执行标准1.1.1 编制说明本施工组织设计是根据施工组织设计导则和××电厂2×300MW 发电机组新建工程初设的具体要求h和工程特点编制,参编单位主要有××××电建公司、××××电建公司本施工组织设计为确保工程质量创优、工程进度如期实现、现场施工安全文明提供科学合理的方案与措施。

1.1.2 编制依据××××发电厂新建工程初设文件××发电厂新建工程相关技术资料和答疑文件原电力工业部《火力发电工程施工组织设计导则》国家及原电力部颁发的相关现行有效版本的技术规范、规程《电力建设起重机械性能手册》1.1.3 本工程执行标准国家及原电力部颁发的与本标段工程有关的各种现行有效版本的技术规范、规程,设计院和制造厂技术文件适用于本工程。

本工程施工检验评定标准按国家电力公司颁发的《电力施工质量检验技术评定标准》十一篇验评标准及原电力工业部、国家电力公司颁发的其它有关规定执行。

本工程执行下列规范、规程,但不限于以下规范、规程。

1.1.3.1 土建部分《电力建设施工及验收技术规范》SDJ69—87、SDJ280—90(建筑工程篇、水工结构篇);《火电施工质量检验及评定标准》(土建工程篇);《火电施工质量检验及评定标准》(焊接工程篇);《地基及基础工程施工及验收规范》GBJ202—83;《砖石工程施工及验收规范》GBJ203—83;《混凝土结构工程施工及验收规范》GB50204—92;《钢结构工程施工及验收规范》GB50205—95;《屋面工程技术规范》GBJ207—94;《地下防水工程施工及验收规范》GBJ208—83;《建筑地面工程施工及验收规范》GB50209—95;《建筑装饰工程施工及验收规范》JGJ73—91;《钢筋焊接及验收规范》JGJ18—96;《建筑防腐工程质量施工及验收规范》GB50212—91;《混凝土强度检验评定标准》GBJ107—87;《建筑安装工程质量检验评定标准》GBJ300—88;《建筑工程质量检验评定标准》GBJ301—88;《预制混凝土构件质量检验评定标准》GBJ321—90;《采暖与卫生工程施工及验收规范》GBJ242—82;《通风与空调工程施工及验收规范》GBJ243—82;《建筑采暖卫生与煤气质量检验评定标准》GBJ302—88;《通风与空调工程质量检验评定标准》GBJ304—88;《建筑电气安装工程质量检验评定标准》GBJ303—88;《建筑安装工程质量检验评定标准—通用机械设备安装工程》TJ305—75;有关建筑材料质量标准与管理规程;有关建筑材料试验规程、规范和评定标准;主管部门对相关规程、规范补充规定和解释说明及其它相关标准;1.1.3.2 安装部分《锅炉压力容器安装监督暂行条例》和实施细则(国务院);《蒸汽锅炉安全技术监察规程》劳动人事部发(1996)276 号;《电力工业锅炉压力容器监察规程》DL612—1996;《压力容器安全监察规程》劳锅字(1990)8 号;《火力发电厂金属技术监督规程》DL438—91;《锅炉压力容器焊工考试规则》(劳动人事部);《焊工技术考核规程》SD263—88;《电力基本建设热力设备化学监督导则》SDJJS03—88;《电力建设施工及验收技术规范》(锅炉机组篇)DL/T5047—95;《电力建设施工及验收技术规范》(汽轮机组篇)DL5011—92;《电力建设施工及验收技术规范》(管道篇)DL5031—94;《电力建设施工及验收技术规范》(火力发电厂焊接篇)DL5007—92;《电力建设施工及验收技术规范》(火力发电厂化学篇)DLJ58—81;《电力建设施工及验收技术规范》(钢制承压管道对接焊缝射线检验篇) DL/T5048—95;《电力建设施工及验收技术规范》(管道焊缝超声波检验篇)DL/T5048—95;《电力建设施工及验收技术规范》(热工仪表及控制装置篇)SDJ279—80;《电力建设施工及验收技术规范》(电气装置安装工程高压电器施工及验收规范)GBJ147—90;《电力建设施工及验收技术规范》(电气装置安装工程高压电器、油浸电抗器、互感器施工及验收规范)GBJ148—90;《电力建设施工及验收技术规范》(电气装置安装工程母线装置施工及验收规范)GBJ149—90;《电气装置安装工程电气设备交接试验标准》GB50150—91;《电气装置安装工程电缆线路施工及验收规范》GB50168—91;《电气装置安装工程接地装置施工及验收规范》GB50169—92;《电气装置安装工程旋转电机施工及验收规范》GB50170—92;《电气装置安装工程盘、柜及二次回路接线施工及验收规范》GB50171—92;《电气装置安装工程蓄电池施工及验收规范》;《火电施工质量检验及评定标准》共十一篇;《火电工程调试运质量检验及评定标准》建质(1996)111 号;《火力工业技术管理法规(试行)》(80)电技字第26 号;《火力发电厂基本建设工程启动及竣工验收规程》电建(1996)159 号;《火力工程启动调试工作规定》建质(1996)40 号;《国家电力公司火电优质工程评选办法(2000 年)版》1.1.3.3 安全生产、文明施工本工程安全生产、文明施工,遵照原电力工业部颁布的《电力建设安全施工管理规定》和《补充规定》以及其它有关安全生产管理文件。

包头第一热电厂300mw厂区供热改造安装工程施工组织设计(市一建)

第一节综合说明一、编制依据(1)第一热电厂提供的招标文件、答疑文件及投标用工程图纸。

(2)中华人民共和国颁布的现行有效的建筑结构和建筑施工的各类规程、规范及验评标准。

(3)包头市人民政府有关建筑工程管理、市政管理、环境保护等法规及规定。

(4)IS09000质量管理体系、IS014000环境管理体系、OSHMSl8000 职业安全健康管理体系标准,我单位质量、环境及职业安全健康管理手册、程序文件及其支持性文件。

(5)建设部重点推广的十项新技术。

(6)我单位有关总包管理、质量管理、安全管理、文明施工管理规定。

(7)现场和周边环境的实地踏勘情况。

二、工程概况与特点1、工程概况工程名称:北方联合电力有限责任公司包头第一热电厂300MW厂区供热改造安装建设地点:内蒙古包头第一热电厂施工单位:包头市第一建筑工程股份有限公司工程规模:300MW厂区供热改造安装检修工程三、工程质量目标本工程业主要求质量等级为合格,我单位承诺质量目标为确保合格工程,争创样板工程,如何在较短的工期条件下,确保工程质量目标的实现是本工程的重点。

施工对策:1、质量标准:设计施工条件、施工和完成的工程应遵守中国国家和国家电力公司及原电力部颁发(对进口设备和材料而言则为国际认可)的规范、技术标准以及建筑、施工和环保规定及有关类似容量、范围及性质的发电厂的规定。

2、实施质量目标管理分解、量化总体质量目标,使总体质量目标融于切实可行的日常管理之中:将总体质量目标分解为基础阶段质量目标、主体结构阶段质量目标、安装工程的质量目标,通过对各个分解目标的控制来确保整体质量目标的实现。

3、强化项目质量管理制度建设根据项目在以往同类工程创优过程中的经验,进一步总结和完善“三检”制、质量会诊制、挂牌施工制、定岗负责制、标签制、成品保护制、培训制、奖惩制,样板引路制。

以此来促使参与本工程建设的每个人员严格要求自己、工作一丝不苟、尽善尽美。

4、强化项目预控、过程控制施工前,对质量造成影响的重点、难点和关键部位提前放样,并编制好详细的施工方案(防水工程施工方案等),作到事先有预控。

300MW机组主要施工方案

7.1.7.1土建专业施工方案(一)土建专业施工布署1)施工范围简介B标段施工项目主要为2#机组区域汽机房、煤仓间、锅炉房、电除尘、引风机、渣仓、2#机主变厂变、出线架构、启备变、热网站、除尘器配电间、空压机房、输煤系统设施、烟囱、综合控制楼、推煤机库、本标段综合管架、本标段地下沟道管网等建筑安装部分的施工。

2)施工安排根据招标文件里程碑节点进度要求及各系统投运对土建专业的要求,B标段土建专业的主要施工安排如下:主厂房基础于2008年2月1日浇筑第一方砼,主厂房基础会同此区域内的深基、深坑及锅炉基础于2008年4月15日同时出零米,主厂房封闭完2008.10.10,2008年8月15日主厂房结构到顶;2#机组锅炉钢架吊装2008.4.16,2#机组整套启动2009.6.30。

3)建筑、安装主要交叉作业在A列13~14轴6.0m标高处考虑凝汽器预存通道,预留纵梁暂不施工,待凝汽器就位后安排A列梁的施工。

在煤仓间施工完煤斗支撑梁后由安装专业吊装钢煤斗,待钢煤斗就位完毕,安排皮带层楼板的施工。

渣仓基础考虑在DBQ3000吊车拆除后施工。

烟道支架基础考虑电除尘上部结构施工需要,预留部分支架基础暂不施工,待电除尘基本竣工后再进行基础施工。

4)模具选用主厂房基础等地下结构的施工模板使用组合钢模板;厂房上部钢筋砼结构模板使用覆膜竹胶板;汽轮发电机基础、汽动给水泵、引、送风机基础、变压器防火墙等外露清水砼部位使用覆膜竹胶板;烟囱上部结构采用冷轧面板直角组合钢模板;其它工程使用组合钢模板。

5)钢筋加工钢筋由钢筋加工厂统一加工,运到现场绑扎,钢筋闪光对焊接头在钢筋加工厂完成,机械连接接头在现场施工。

6)砼搅拌砼采用集中搅拌站搅拌,罐车运输,泵送入模。

7)垂直运输机械的选用在主厂房C列扩建端处沿纵向布置一台固定式H3/36B塔式起重机,在主厂房靠A 列汽机房外10-11轴布置一台H3/36B塔式起重机,上述机械作为主厂房上部结构、汽机基础上部结构的主要垂直运输设备,烟囱烟道口以下采用QTZ80作为垂直运输机械,烟道口以上采用直线电梯配合施工。
