土地整理复垦监理细则

土地整理复垦监理细则

如东县掘港镇天星村等三个村土地整理项目工程监理实施细则内容提要:专业工程特点监理工作流程监理工作控制目标及控制要点监理工作方法及措施监理现场监测标准项目监理机构(章):_____________________专业监理工程师:_________________________总监理工程师:___________________________ B1 3期: 2011.10. 28江苏省建设厅监制监理实施细则受如东县土地复垦整理中心的委托,江苏诚嘉工程咨询监理公司水利项目监理部进驻如东县掘港镇天星村等三个村土地整理项目工程现场,实施施工阶段的监理工作。

为了能使各项监理工作顺利实施,依据《如东县掘港镇天星村等三个村土地整理项目工程监理规划》的要求,特制订本监理细则,以此细则具体指导监理部的监理工作。

一、工程概况和特点:(一)工程概况:1、工程名称:如东县掘港镇天星村等三个村土地整理项目工程2、地理位置:如东县掘港镇天星村3、建设单位:如东县土地复垦整理中心4、设计单位:如东县兴洋水利建设服务有限公司5、工程规模:项目建设规模1508. 97公顷,新增垦地49. 5公顷6、该项目划分为四个施工标段,各标段工程量为:7、工期要求:2012年8月30日前全部竣工。

&质量等级:合格(二)本工程特点:本工程特点:工程量大' 施工地域广、项目建设在农户责任田周边' 施工中农户的相关协调工作较多、给施工带来不便等特点。

(三)编制依据:1 X监理合同、施工合同;2、《工程建设监理规定》;3、业主的施工图设计图纸及变更;4、已批准的监理规划及施工组织设计;5、《江苏省水利工程施工质量检验评定标准》(2002)二、监理工作流程监理工作流程图。

1)施工准备阶段监理工作流程图承包商进入子分部、各分项工序施工2)施工阶段监理工作流程分部分项工程工序施工承包商合格整改承包商监理工程师合格不合格委员会组织工程验收签认进入下一分项、分部工序施工不合格签署质量验收单工程移交、资料整理 交建设单位归档备案 三、监理工作控制目标及控制要点(-)单位、分部' 单元工程的划分1) 本工程分标段4个,一' 二' 三标单位工程各4个,四标单位工程1 个。

土地复垦平整质量监理实施细则

土地复垦平整质量监理实施细则

土地复垦平整质量监理实施细则土地复垦平整质量监理实施细则一、现状复测质量控制要求施工单位应对现状进行复测并报监理认可。

二、填方碾压质量控制填方超过1m碾压时,监理应进行现场查看及检查,并根据情况控制碾压机械及碾压遍数,压实度应符合设计要求。

三、土方综合平衡控制根据设计要求从严控制挖方,防止超挖。

填方处适当超高填设,减少二次平整工程量。

四、地边埂修筑质量控制地边埂应控制虚铺厚度,每层不超过25cm,并根据情况控制碾压机械及碾压遍数,压实度应符合设计要求。

五、平整土地外观质量控制1、要求施工单位及时测量放线,并要求施工单位做好基准桩的保护。

2、坡度控制,按设计要求控制施工单位做好田块坡度测量工作。

农田道路工程质量监理实施细则一、路基质量控制1、控制好路基放线,测量工作,施工单位应提供测量放线成本,监理复核认可。

2、原状土和回填土平整碾压,应控制好施工机械及碾压遍数,压实度符合设计要求。

3、控制好路基工程、平整度、横坡,宽度达到设计要求。

水利工程质量监理实施细则一、机井施工质量的控制1、机井定位要符合规划设计。

2、凿井单位要具备有关资质。

3、凿井过程中要控制施工单位作好各种记录,完工后要提供完整修凿井地质资料。

4、作好成井好的抽水试验,确定出水量,合同业主选择合理的井泵,安装好交业主使用。

二、渠道施工质量控制1、控制好放线测量。

2、作好渠道予制砼的配合比、模具、养护等施工控制工作。

3、控制沟槽开挖,并作好坡度测量控制。

4、检查砼予制渠道安砌及勾缝工作符合设计要求。

5、填方渠道要控制好,填好程度及碾压密实度要符合设计要求。

绿化工程质量监理实施细则1、根据设计及业主要求,控制施工单位(或业主)适时种植,并督促灌溉,使种草出苗率达到要求。

2、根据设计及业主要求,控制施工单位(或业主)适时植树并督促灌溉,力争活率达标,并制定相应的保护措施。

土方工程施工质量监理实施细则一、勘察现场、熟悉图纸1、了解现场地形、地貌及地上障碍及地面隐患。

土地复垦平整质量监理实施细则kg

土地复垦平整质量监理实施细则kg

土地复垦平整质量监理实施细则kg1. 项目背景1.1 项目概述1.2 项目目标1.3 项目范围2. 监理2.1 监理目标2.2 监理职责2.3 监理范围3. 监理流程3.1 规划阶段3.1.1 制定监理计划3.1.2 制定监理标准3.1.3 制定监理时间计划3.2 实施阶段3.2.1 监督土地复垦平整过程3.2.2 监督土地平整质量3.2.3 监督垃圾清理与处理工作 3.3 结束阶段3.3.1 检查复垦平整后的土地质量 3.3.2 提供监理报告3.3.3 完成监理总结4. 监理要求4.1 施工质量要求4.2 施工安全要求4.3 施工进度要求5. 进度控制与报告5.1 监理进度控制5.2 监理报告编制6. 风险管理6.1 风险识别与评估6.2 风险应对措施6.3 风险监控与控制附件:1. 监理合同2. 土地复垦平整图纸3. 监理报告模板法律名词注释:1. 监理:根据监理合同及相关法律法规要求,对土地复垦平整工程质量进行监督和检查的行为。

2. 施工质量要求:对土地复垦平整过程中施工质量的要求,包括土地平整、垃圾清理等方面。

3. 施工进度要求:对土地复垦平整工程进度的要求,确保按照计划完成工程。

4. 监理报告:对土地复垦平整过程中的监理情况及质量评估的报告。

1. 简介1.1 项目背景1.2 监理目标1.3 监理范围2. 监理计划2.1 项目计划2.2 监理流程2.3 监理分解3. 监理职责3.1 监理组织3.2 监理人员职责3.3 监理部门职责4. 监理活动4.1 土地复垦平整前准备工作 4.1.1 筹备会议4.1.2 制定监理方案4.1.3 制定监理计划4.2 土地复垦平整实施4.2.1 施工现场管理4.2.2 质量检查与控制4.2.3 安全监控4.3 监理报告与总结4.3.1 监理日志填写 4.3.2 监理报告编写4.3.3 监理总结与评价5. 监理要求5.1 施工质量要求5.2 施工安全要求5.3 施工进度要求6. 风险管理6.1 风险分析6.2 风险控制措施6.3 风险评估与监控附件:1. 监理合同2. 监理报告模板3. 工程图纸法律名词注释:1. 监理组织:负责土地复垦平整工程的监理组织机构,包括监理工程师、监理部门等。

土地整治项目监理实施细则

土地整治项目监理实施细则

土地整治项目监理实施细则第一章总则第一条为了确保土地整治项目的质量和安全,合理利用土地资源并保护环境,根据《土地整治监理管理办法》和相关法律法规,制定本细则。

第二条本细则适用于各类土地整治项目的监理实施过程。

第三条土地整治项目监理应遵循公正、公平、公开、透明的原则,确保土地整治项目的合法性、合规性和经济性。

第四条土地整治项目监理应具备国家承认的相关监理资质,监理人员应具备相应的专业知识和技能。

第五条土地整治项目监理应根据项目类型、项目规模、项目图纸和合同要求等编制监理实施方案,报送相关行政主管部门、建设单位和项目相关各方。

第六条土地整治项目监理应遵守相关法律法规,执行国家强制性标准和规范,严格按照设计图纸和现场勘测结果进行监理。

第七条土地整治项目监理应及时发现和纠正施工中存在的质量问题和安全隐患,并采取相应措施处理。

第二章监理实施步骤第八条土地整治项目监理实施主要包括前期准备、施工监理、质量检查、安全检查、竣工验收等步骤。

第九条前期准备包括审查设计文件、施工组织设计和计划、施工合同及其他相关文件和资料。

第十条施工监理包括现场巡查、验收材料、记录施工进度、查验施工质量、协调解决施工中的技术问题等。

第十一条质量检查包括验收施工质量、检查工程施工过程中材料使用情况、进行工程检测、评估工程质量等。

第十二条安全检查包括施工现场安全管理、对工程建设中出现的安全隐患进行纠正和处理、协调解决施工安全问题等。

第十三条竣工验收包括对项目的施工质量、安全管理情况、合同履行情况等进行全面的检查和评估。

第三章监理责任和权力第十四条施工单位应按照监理方案的要求进行施工和管理,提供施工技术和安全管理人员,并配合监理人员的工作。

第十五条监理人员应按照国家有关法律法规和规定,对土地整治项目进行监理检查和监理记录。

第十六条监理人员应当依法行使监理权力,对施工单位和项目进行监督和检查,发现问题及时向建设单位、施工单位和行政主管部门进行报告。

土地整治项目监理细则

土地整治项目监理细则

土地整治项目监理细则一、项目背景二、项目监理组织1.监理机构的选择根据土地整治项目的规模和特点,由招标单位在公开招标的基础上,选择具有相关资质和经验的第三方监理机构。

2.监理组织结构监理组织应包括总监理工程师、监理工程师等专业技术人员。

监理工程师应具备相应的监理工程师资格证书。

三、监理任务和职责1.监督施工单位的履约情况,确保施工过程符合规划设计和施工合同要求。

2.监督施工单位按照规划设计和施工合同要求,并按时、按质量进行施工。

3.监督施工单位的现场安全管理,确保施工过程安全。

4.监督土地整治工程的进度,及时发现和处理施工中的问题和难点。

5.撰写监理报告,及时向招标单位和施工单位汇报工程进展情况。

6.协调解决设计、施工、材料等方面的问题,并提出合理化建议。

7.指导和监督施工单位进行质量验收、竣工验收工作。

8.参与工程交接、验收等相关事宜。

四、监理步骤和方法1.准备阶段确定监理计划和工作安排,熟悉项目的相关资料和规划设计文件。

2.施工前期审核施工单位的施工方案和技术措施,对施工现场进行初步勘察和检查。

3.施工期间定期进行监理巡视和检查,审查施工单位的施工记录和材料验收报告。

4.工程竣工阶段参与竣工验收,对施工单位提交的竣工报告和相关材料进行审核,制作竣工报告。

5.材料验收和监理报告对施工单位提交的各类材料进行验收,并及时向招标单位和施工单位提交监理报告。

6.项目完成阶段参与工程交接、验收、结算等工作,确保项目顺利完成。

五、监理总结与要求1.及时发现和处理施工问题,及时向招标单位和施工单位汇报工程进展情况。

2.核实施工单位提交的各类报告和材料,确保质量和进度达到设计要求。

3.督促施工单位按时按质量进行施工,确保工程安全。

4.制定合理的监理计划和工作安排,确保监理工作的有序进行。

5.提供专业化的监理服务,协助招标单位监察施工单位的行为,保护招标单位的合法权益。

以上是土地整治项目监理细则,希望能对土地整治工程的监理工作提供一定的参考和指导。

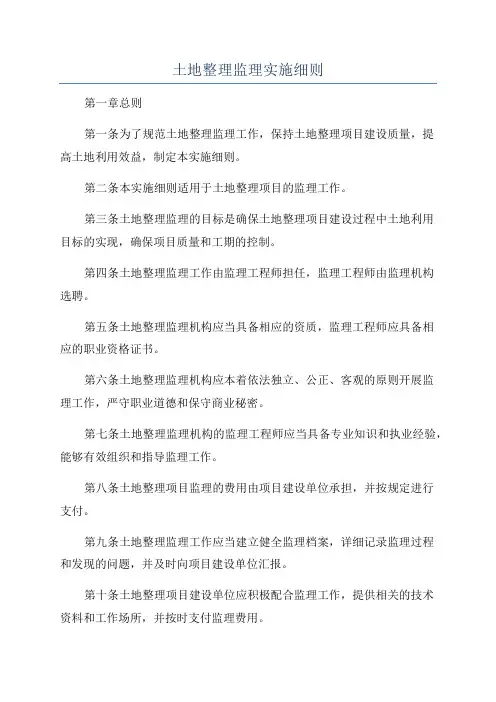

土地整理监理实施细则

土地整理监理实施细则

土地整理监理实施细则第一章总则第一条为了规范土地整理监理工作,保持土地整理项目建设质量,提高土地利用效益,制定本实施细则。

第二条本实施细则适用于土地整理项目的监理工作。

第三条土地整理监理的目标是确保土地整理项目建设过程中土地利用目标的实现,确保项目质量和工期的控制。

第四条土地整理监理工作由监理工程师担任,监理工程师由监理机构选聘。

第五条土地整理监理机构应当具备相应的资质,监理工程师应具备相应的职业资格证书。

第六条土地整理监理机构应本着依法独立、公正、客观的原则开展监理工作,严守职业道德和保守商业秘密。

第七条土地整理监理机构的监理工程师应当具备专业知识和执业经验,能够有效组织和指导监理工作。

第八条土地整理项目监理的费用由项目建设单位承担,并按规定进行支付。

第九条土地整理监理工作应当建立健全监理档案,详细记录监理过程和发现的问题,并及时向项目建设单位汇报。

第十条土地整理项目建设单位应积极配合监理工作,提供相关的技术资料和工作场所,并按时支付监理费用。

第二章监理任务第十一条土地整理监理工作应当从项目设计阶段开始,直至项目竣工验收。

第十二条监理工程师应当对土地整理项目相关的施工单位和材料供应商进行审核和评估,确保其具备合法资质和良好信誉。

第十三条监理工程师应当对土地整理项目的施工进程进行全面监控,包括施工工期、质量控制、安全管理等方面。

第十四条监理工程师应当对土地整理项目的施工现场进行巡查,发现问题及时提出整改意见,并加强跟进,确保问题得到解决。

第十五条监理工程师应当对土地整理项目的施工质量进行抽检,确保施工质量符合相关标准和要求。

第十六条监理工程师应当对土地整理项目的竣工验收进行跟踪,及时解决竣工验收中出现的问题。

第十七条监理工程师应当定期向项目建设单位汇报土地整理项目的施工进展情况,及时上报发现的问题和解决方案。

第十八条监理工程师应当就土地整理项目的监理工作提出专业建议,并与项目建设单位共同研究解决方案。

土地整理复垦监理细则

土地整理复垦监理细则

土地整理复垦监理细则序言为保障土地整理复垦工作的规范、高效进行,特制定本细则。

本细则目的在于明确土地整理复垦工作的职责、流程、验收标准,加强对土地整理复垦工程的监理管理,确保土地整理、复垦工程的质量、安全和进度得到有效监管,为保障农业生产、城乡建设发挥重要作用。

总则1.1 适用范围本细则适用于农业生产、城乡建设等领域土地整理复垦工程的监理工作。

1.2 监理职责1.2.1 监理单位应当依法、独立、客观、公正地履行职责,维护国家利益和社会公共利益,尊重工程建设主体的合法权益。

1.2.2 监理单位应当配备有相应资质和能力的工程技术人员,承担监理职责,并根据监理协议中约定的监理范围、监理任务、监理标准和监理要求,组织、协调、监督被监理单位进行施工管理,确保工程质量安全、合法合规。

1.3 工作流程1.3.1 土地整理复垦监理应在土地整理复垦工程设计编制完成后进行审查,并对设计方案的技术指标、选址、土地出让、规划适用性等进行审核,提出监理意见;1.3.2 土地整理复垦监理应在土地整理复垦工程施工前进行监理,对施工方案、施工组织设计进行审核,并对施工材料、设备是否符合规定进行检查,提出监理意见;1.3.3 土地整理复垦监理应在土地整理复垦工程施工中,对施工标准、序列、技术要求进行监督,防止施工质量不良,提出监理意见;1.3.4 土地整理复垦监理应在土地整理复垦工程建设竣工验收前进行监理检查,在验收时应参加,并负责验收合格证的签发。

监理内容与标准2.1 设计监理内容与标准2.1.1 土地整理复垦工程设计中,应当符合国家现行《土地整理规划规范》要求,计算合理布局,按照耕地、园地、林地、草地用地功能区分的整体规划和详细设计方案。

2.1.2 监理应当对土地整理复垦工程设计计算的合理性、能否满足设计标准要求、技术先进性、造价合理性等进行审查。

2.2 施工监理内容与标准2.2.1 土地整理复垦工程施工前,应当检查现场是否符合施工条件要求,施工图是否准确、完整、清晰。

基本农田整理项目监理实施细则

基本农田整理项目监理实施细则

基本农田整理项目监理实施细则一、项目背景随着城市化进程的加速,农业用地逐渐遭受到挤占和破坏的威胁,为了保护和有效利用基本农田资源,基本农田整理项目得以启动。

为确保项目顺利实施并达到预期目标,监理工作显得十分重要。

二、监理职责1. 监督施工质量监理人员应全程参与工地勘测、土地平整、基建建设等各个环节,确保施工过程中不会对农田造成损害。

同时,监理人员还应把控施工用材质量,确保所用材料符合相关要求,有利于整个项目的顺利实施。

2. 控制财务支出监理人员应对项目的财务支出进行监督,确保资金使用合规且符合项目计划。

监理人员还应及时发现和解决项目资金的滞留或挪用问题,以确保整个项目的财务透明度和合法性。

3. 安全生产监管监理人员应参与安全生产管理工作,确保农田整理项目各个环节都能按照相关安全规范进行。

监理人员应定期检查施工现场是否存在安全隐患,并提出改进意见和建议,确保项目中没有因安全问题而发生的事故。

4. 监控工期进度监理人员应及时掌握项目的施工进度,并与施工方进行协调,确保项目能够按时完成。

若发现施工方存在拖延工期、不合理安排等问题,监理人员应及时提出批评和建议,并要求施工方加快进度。

5. 技术指导监理人员应对施工方提供必要的技术支持和指导,包括工艺流程、材料选用、设备使用等方面。

监理人员应具备相关专业知识,能够解答施工方的技术问题,提供合理的解决方案。

三、监理程序1. 前期准备监理人员应在项目启动前进行充分的准备工作,包括了解项目背景、确定监理目标和任务、与相关方进行沟通等。

监理人员还应熟悉项目的相关规划和技术要求,为后续的监理工作打下基础。

2. 施工监理监理人员应全程参与施工过程,定期进行检查和验收。

监理人员要对施工方的工作进行抽查,确保工程质量符合要求。

同时,监理人员还应及时发现和解决施工中可能出现的问题,确保项目进展顺利。

3. 资金监管监理人员应定期审查项目的财务支出情况,并与项目负责人进行沟通。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

B13 XX县XX镇XX村等三个村土地整理项目工程监理实施细则内容提要:专业工程特点监理工作流程监理工作控制目标及控制要点监理工作方法及措施监理现场监测标准项目监理机构(章):专业监理工程师:总监理工程师:日期:2011.10.28XX省建设厅监制监理实施细则受XX县土地复垦整理中心的委托,江苏XX工程咨询监理公司水利项目监理部进驻XX县XX镇XX村等三个村土地整理项目工程现场,实施施工阶段的监理工作。

为了能使各项监理工作顺利实施,依据《XX县XX镇XX村等三个村土地整理项目工程监理规划》的要求,特制订本监理细则,以此细则具体指导监理部的监理工作。

一、工程概况和特点:(一)工程概况:1、工程名称:XX县XX镇XX村等三个村土地整理项目工程2、地理位置:XX县XX镇XX村3、建设单位:XX县土地复垦整理中心4、设计单位:XX县兴洋水利建设服务有限公司5、工程规模:项目建设规模1508.97公顷,新增垦地49.5公顷6、该项目划分为四个施工标段,各标段工程量为:7、工期要求:2012年8月30日前全部竣工。

8、质量等级:合格(二)本工程特点:本工程特点:工程量大、施工地域广、项目建设在农户责任田周边、施工中农户的相关协调工作较多、给施工带来不便等特点。

(三)编制依据:1、监理合同、施工合同;2、《工程建设监理规定》;3、业主的施工图设计图纸及变更;4、已批准的监理规划及施工组织设计;5、《江苏省水利工程施工质量检验评定标准》(2002)二、监理工作流程监理工作流程图。

1)施工准备阶段监理工作流程图不同意不合格同意合格不符合2)施工阶段监理工作流程图不合格合格不合格合格否是不合格是委员会是否是合格三、监理工作控制目标及控制要点(一)单位、分部、单元工程的划分1)本工程分标段4个,一、二、三标单位工程各4个,四标单位工程1个。

分部工程51个,单元工程687个。

2)单元划分和工序报验表式见附表。

3)现场监理旁站内容:土地平整时的清障、高程复测,农田水利涵洞隐蔽部分的施工,道路工程中路基施工等。

(二)质量控制由于本工程具有专业性强、技术要求高、工程量大、地域范围广(全县十四个乡镇)、交通道路有的受局限、工期短、施工有一定难度等特点。

我们项目监理机构对质量控制更为重视,为了确保工程质量,在施工过程中进行如下质量控制:1、质量控制原则、目标(1)工程质量控制是整个工程建设监理工作的核心,与进度控制、投资控制相互制约。

监理工程师监督承包单位按施工合同、专业技术规范及设计图纸的要求去施工,是监理工作的原则。

(2)遵循“事前控制、动态管理、跟踪监控”,以实现工程质量达到合格的质量控制总目标。

2、质量控制措施(1)施工阶段控制措施①审查承包单位提交的分部(项)工程的施工方案,重点是关键部位、关键工序的施工工艺和确保工程质量措施的落实。

②严格把好原材料、预制件的进场质量关。

原材料、预制件的质量控制将直接影响到监理质量控制目标的实现,因此,现场项目监理部将原材料、预制件的质量把关列为监理工作的重点。

对承包单位报送的拟进场原材料、预制件的质量证明资料进行审核,对进场的实物质量进行检查,并按照有关规定的比例采用见证取样的方式进行抽检。

严禁未经监理人员验收或验收不合格的原材料、预制件使用入工程。

③严格把好工序质量关和工序交接验收关。

坚持上道工序不经验收合格,不得进入下道工序施工的质量认证原则。

这也是监理工作的重点。

④设置质量控制点,把住工序质量的重要环节。

⑤严格隐蔽工程检查验收,凡隐蔽工程须经监理人员验收合格后方可进入下道工序施工。

⑥对关键部位、关键工序的施工进行旁站。

⑦分部、分项工程的验收、质量认定。

⑧工程变更、设计修改或技术核定的处理。

⑨工程质量事故的处理。

⑩严格质量、技术签证。

○11行使质量监督权,在征得业主同意的情况下可下达暂停工令。

○12组织现场质量协调会及定期工地例会。

(2)质量控制措施的手段①检查施工过程中对重点项目和部位实施必要的跟踪检查,检查施工过程中的材料和混合料是否符合要求;检查承包单位的施工工艺过程是否按已批准的施工方案、专业技术规范组织施工。

②测量对已完成工程的几何尺寸、轴线、标高等进行测量验收,不符合要求的要进行整改,无法整改者要求返工。

③试验对各种原材料、混合料的配合比、砼及砂浆强度、土工试验等,现场监理人员将按程序进行随机见证取样送检。

④文件往来通过联系单、通知单或暂停对施工过程进行质量控制,用以指出在施工过程中发生或可能发生的质量问题,提请承包单位加以重视或修改。

3、工程质量事故的处理对施工过程中出现的质量问题,首先要求承包单位停止继续施工,责令其分析事故原因。

根据质量事故的不同情况、不同性质、不同程度提出相应的处理办法,并写出书面报告。

监理工程师将根据有关工程质量事故的规定,参加处理工程质量事故,并监督事故处理方案的执行。

处理办法:(1)推倒重来:凡未达到规范标准及设计要求,存在明显的质量问题,又无法修正的缺陷或经再三努力不能达到合格的,坚决推倒重来,不能含糊。

(2)采取经批准的加固或整修方案。

(3)质量问题比较严重,在技术规范范围内,无法解决,总监理工程师协调建设单位,组织有关专家进行研究,采取适当的处理方案。

4、定期以月报形式向建设单位汇报工程质量情况。

5、技术难题的处理预案在工程施工中遇有技术难题,总监将召集专题会议,会同业主方、施工方、监理部人员研究解决方案,必要时邀请本公司专家参加会商,使难题得到圆满解决。

6、施工阶段质量控制流程图否是否合格否是是否四、监理工作方法及措施1、质量控制(1)事前控制的方法1)熟悉图纸、施工规范、《江苏省水利厅检验评定标准》是掌握和熟悉质量控制的技术依据。

2)审查施工队伍的资质,进场人员的组成及投标人员的承诺是否一致。

3)审查施工单位的质量,保证体系是否建立、健全。

4)检查施工现场的机械设备的数量、性能是否满足施工需要。

5)检查验收工地材料的质量是否满足设计规范要求,坚持不合格的材料不得用于工程,把好材料质量关。

6)组织和参加图纸会审、技术交底。

7)审查施工单位提交的施工组织设计,并提出修改意见。

8)审核定位放线和高程桩。

2、事中控制的方法1)严格把好工序质量关和工序交接验收关,坚持上一道工序不验收,不得进入下一道工序施工的原则。

2)设置工序质量控制关键,把好质量的重点环节,对重要部位现场监理人员采取旁站,巡视相互结合。

3)严格隐蔽工程验收检查,对隐蔽工程必须经监理检查验收签证方可进入下一道工序施工。

4)分部分项工程质量验收,认定等级。

5)把好工程变更设计修改关和对技术等级核定,工程质量事故处理。

6)行使质量监督否决权,在征得建设方同意后下达停工令。

7)严格质量技术签证。

8)组织现场质量协调会。

9)在监理过程中,反馈质量动态情况。

10)每月向监理公司和建设方报告质量有关事宜一次。

11)质量检测内容和标准(见附表)3、事后控制的方法1)组织工程预验收并提出整改意见,督促施工单位认真整改,为竣工验收打好基础。

2)参加单元工程、分部工程竣工验收。

3)审查竣工图及其他技术资料。

4)整理工程监督资料并归档。

4、进度控制(1)事前控制的方法1)检查施工单位提交的总进度计划是否可行,是否符合施工合同约定的工期要求。

2)审查施工方案,技术措施能否保证工期计划的实现。

(2)事中控制的方法1)检查施工单位提交的月进度或半月进度计划,是否与总进度计划相符。

2)对实际进度与计划进度对比检查,是提前还是滞后,并分析滞后原因。

3)针对滞后的原因,提出组织、技术、经济措施方面的意见。

4)为工程款的支付、签署进度、计量方面的意见。

5)组织现场进度协调会。

6)在监理日记中反映工程进度动态情况。

7)每月向监理公司和建设方报告有关工程进度动态一次。

(3)事后控制的方法1)督促施工单位制订保证工期不突破的技术、组织、经济措施或其他配套措施。

2)督促施工单位制订工期突破后的补救措施。

5、投资控制(1)事前控制的方法熟悉施工图和施工合同中价款的构成因素,明确工程费用最易突破的部分和环节,确定投资控制的重点。

(2)事中控制的方法1)按合同约定,严格控制工程进度款的拨付签证。

2)严格控制和处理设计变更和工程量变更后的计量核定。

(3)事后控制的方法1)受业主委托,协助审核施工提交的工程结算书。

2)公正地处理好施工单位和业主提出的索赔。

6、安全生产与文明施工的监督管理1)对施工单位的安全资质、《安全生产许可证》,施工现场的安全生产管理体系、安全生产管理制度及施工人员的资质证书、岗位证书的审查,对不合格的施工人员不准进入现场施工。

2)建设工程安全生产管理,坚持贯彻安全第一,预防为主的方针,工程建设相关单位必须遵守安全生产法律、法规的规定,确保建设工程的安全生产,依法承担安全生产责任。

3)督促施工单位对进场的施工人员做好三级安全教育工作和安全技术交底工作。

专责安全员做好施工现场安全巡查、检查、督查工作,检查施工现场的安全生产防护措施是否符合安全生产要求。

一旦发现安全事故隐患,要及时通知整改到位,确保安全施工无事故。

4)监理人员在施工过程中,巡视、平行检查施工质量时,同时检查安全生产防护设施,应对安全生产、文明施工实行监督管理,一旦发现施工现场存在安全事故隐患或野蛮施工时,可先口头通知施工单位纠正,然后发出书面整改通知单,要求施工单位必须立即整改到位,消除事故隐患。

监理工程师应将安全生产检查的情况、事故隐患,整改过程及防范措施记入监理日志。

5)在每次召开的工地例会上,施工单位在汇报施工情况时,必须汇报安全生产情况和文明施工情况,并提出下一阶段施工的质量控制及安全防范措施。

监理工程师针对安全生产与文明施工作出相关提示,要求施工单位对安全生产引起高度重视,并有足额的资金投入,购置安全生产防护设施,做好施工现场的安全防护工作,确保安全生产与文明施工。

6)在工程施工过程中,监理人员巡查时,一旦发现严重的安全事故隐患时,项目监理部及时签发《监理工程师通知单》要求施工单位整改。

当施工单位收到通知单后,未采取整改防护措施或整改后仍不符合要求时,监理工程师将下达“暂停工令”并报告业主采取进一步的处罚措施,指令整改。

当施工单位拒不整改或者不停止施工的,工程监理单位应当及时向有关主管部门报告。

7、针对本工程特点的监理要求1)、由于本工程工程量大、施工地域广、项目建设在农户责任田周边、施工中农户的相关协调工作较多、给施工带来不便等特点。

监理项目机构要加强施工进度管理,督促施工单位编制切实可行的施工方案,增加人力、机械,倒轧施工进度计划,发现进度滞后及时召开会议,并采取有效措施、必要手段保证工程进度,力争工程按质如期完成。

2)、监理项目机构严格进行施工过程中的质量控制,根据分部工程、单元工程的划分,进行质量检验评定,不符合要求的不得进行正道工序施工,分部工程、单元工程的质量检验按《江苏省水利工程施工质量检验评定标准》检验。
