水泥基渗透结晶型防水涂料施工技术交底

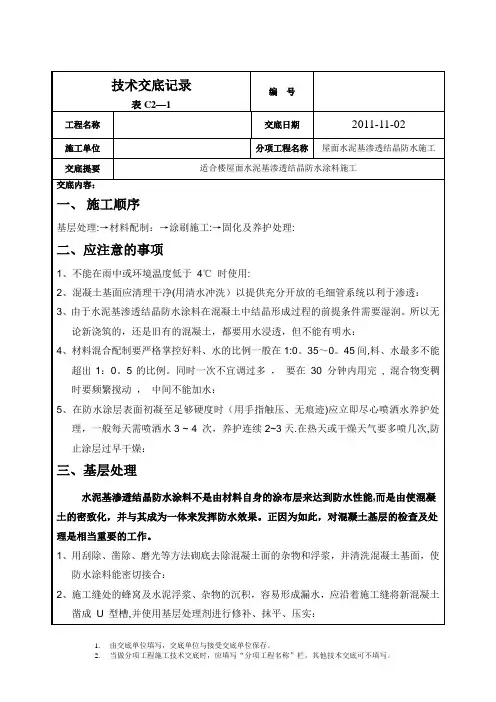

水泥基渗透结晶防水施工技术交底

7、混凝土表面必须用水冲洗干净:
四、施工方法
1、施工前用水反复淋湿施工面,掌握好时间间距,不要有积水,使混凝土表面具有潮而不湿的基面:
2、材料混合配制要严格掌控好料、水的比例一般在1:0。35~0.45间,同时一次不宜调过多,要在30分钟内用完,混合物变稠时要频繁搅动,中间不能加水:
1、用刮除、凿除、磨光等方法砌底去除混凝土面的杂物和浮浆,并清洗混凝土基面,使防水涂料能密切接合:
2、施工缝处的蜂窝及水泥浮浆、杂物的沉积,容易形成漏水,应沿着施工缝将新混凝土凿成U型槽,并使用基层处理剂进行修补、抹平、压实:
3、在混凝土表面发现蜂窝时,将蜂窝及其四周围松脱物打除,并用基层处理剂填实、抹平:
3、由于水泥基渗透结晶防水涂料在混凝土中结晶形成过程的前提条件需要湿润。所以无论新浇筑的,还是旧有的混凝土,都要用水浸透,但不能有明水:
4、材料混合配制要严格掌控好料、水的比例一般在1:0。35~0。45间,料、水最多不能超出1:0。5的比例。同时一次不宜调过多,要在30分钟内用完,混合物变稠时要频繁搅动,中间不能加水:
5、在防水涂层表面初凝至足够硬度时(用手指触压、无痕迹)应立即尽心喷洒水养护处理,一般每天需喷洒水3 ~ 4次,养护连续2~3天.在热天或干燥天气要多喷几次,防止涂层过早干燥:
三、基层处理
水泥基渗透结晶防水涂料不是由材料自身的涂布层来达到防水性能,而是由使混凝土的密致化,并与其成为一体来发挥防水效果。正因为如此,对混凝土基层的检查及处理是相当重要的工作。
3、防水涂料施工采用涂刷法,用硬毛刷子(采用人造纤维为较佳)施工涂刷。一般涂刷二遍,涂层要求均匀,各处都要涂到,涂层太厚养护困难.涂刷时应注意用力,来回纵横的刷以保证凹凸处都能涂上并达到均匀:
水泥基渗透结晶型防水涂料

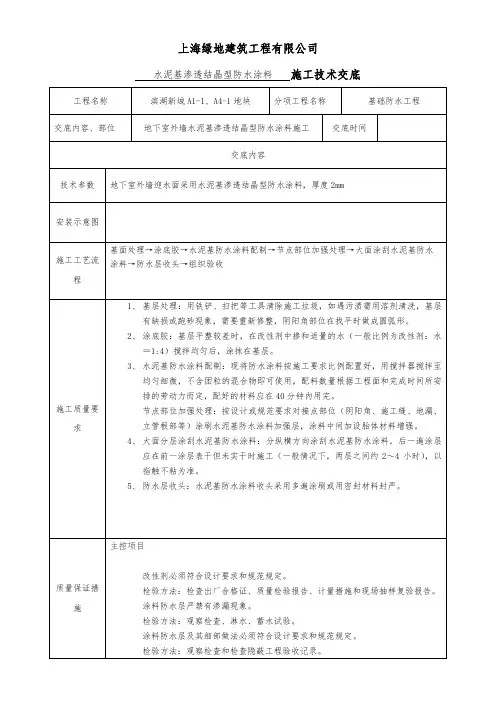

上海绿地建筑工程有限公司水泥基渗透结晶型防水涂料施工技术交底工程名称滨湖新城A1-1、A4-1地块分项工程名称基础防水工程交底内容、部位地下室外墙水泥基渗透结晶型防水涂料施工交底时间交底内容技术参数地下室外墙迎水面采用水泥基渗透结晶型防水涂料,厚度2mm安装示意图施工工艺流程基面处理→涂底胶→水泥基防水涂料配制→节点部位加强处理→大面涂刮水泥基防水涂料→防水层收头→组织验收施工质量要求1、基层处理:用铁铲、扫把等工具清除施工垃圾,如遇污渍需用溶剂清洗,基层有缺损或跑砂现象,需要重新修整,阴阳角部位在找平时做成圆弧形。
2、涂底胶:基层平整较差时,在改性剂中掺和适量的水(一般比例为改性剂:水=1:4)搅拌均匀后,涂抹在基层。
3、水泥基防水涂料配制:现将防水涂料按施工要求比例配置好,用搅拌器搅拌至均匀细微,不含团粒的混合物即可使用,配料数量根据工程面和完成时间所安排的劳动力而定,配好的材料应在40分钟内用完。
节点部位加强处理:按设计或规范要求对接点部位(阴阳角、施工缝、地漏、立管根部等)涂刷水泥基防水涂料加强层,涂料中间加设胎体材料增强。
4、大面分层涂刮水泥基防水涂料:分纵横方向涂刮水泥基防水涂料,后一遍涂层应在前一涂层表干但未实干时施工(一般情况下,两层之间约2~4小时),以指触不粘为准。
5、防水层收头:水泥基防水涂料收头采用多遍涂刷或用密封材料封严。
质量保证措施主控项目改性剂必须符合设计要求和规范规定。
检验方法:检查出厂合格证、质量检验报告、计量措施和现场抽样复验报告。
涂料防水层严禁有渗漏现象。
检验方法:观察检查、淋水、蓄水试验。
涂料防水层及其细部做法必须符合设计要求和规范规定。
检验方法:观察检查和检查隐蔽工程验收记录。
一般项目成膜质量:涂料防水层与基层应粘结牢固,表面平整,涂刷均匀,无流淌、折皱、鼓泡、露胎体和翘边等缺陷。
检验方法:观察检查。
涂膜防水层的平均厚度应符合设计要求,最小厚度不应小于设计厚度的80%。
水泥基渗透结晶型防水技术交底

首先是调配浆料。浆料调配不宜过多,每次调配一般不超过10公斤,按3份料加入1份水搅拌至粘糊状,根据施工现场实际情况可适当调整水灰比,刷涂厚度应甲方的要求控制在0.6㎜左右,每平方用量控制在1公斤左右,损耗控制在20%以内。
涂刷时基面保持潮湿,才能够有效保证渗透结晶防水材料的活性化学成分,向混凝土内部的渗透,确保防水施工的质量。但不能有明水;涂刷走势保持一致整洁。
水泥基渗透结晶型防水涂料施工技术交底
工程名称
中央景城四期
交底部位
土方回填工程
工程编号
日期
2013-3-1
交底内容:
1、施工前准备:
人员:根据施工面积和工期需要,本产品施工必须由具备专业施工水准,质量和安全意识高的人员施工。
备料:根据施工面积预算施工需要量,施工工具、辅料等均须准备到位。
本产品在涂刮施工时所需的工具,需要油漆铲刀、电动搅拌机、电动喷雾冲洗一体机、抹灰铁板、刮刀、3~4寸油漆刷、手提喷雾器、水桶、拌料板和拌料桶、煤气喷灯等。
6)其他事项:
28天以后至保质期满,若发现有任何渗漏现象,维修方法也均可参照上述方法处理。
1、质量控制:
1)严把材料质量关:进场材料必须具备出厂质保书及检验报告。
2)严把材料质量关:本次施工用防水材料进行刷涂,故施工时要求涂刮均匀仔细,不可偷工减料。
3)施工质量检查:严格按施工规范操作,对特殊部位要认真检查,防止漏做而留有渗漏隐患;施工过程中,不得踩塌损坏涂层。
待第一遍涂刷完成后,涂层已经初凝(手干状态),即可进行第二遍涂刷施工。第二遍涂刷用浆料的搅拌,可比第一遍涂刷时的浆料略稀,但必须增加涂刷的细密度。
待第二遍涂刷完成后,检查是否有漏涂、空鼓、起粉等不良施工处,若有需及时修补。
水泥基渗透结晶型防水涂料技术交底

本表由施工单位填写,交底单位与接受交底单位各存一份。
本表由施工单位填写,交底单位与接受交底单位各存一份。
项目名称及编码海宁高星级酒店项目(一期)工程
第3 页
共3 页
楼栋号分项工程名称底板垫层工程量
分包公司负责人
交底内容:
因垫层下面灰土中有较大的生石灰块,遇水膨胀导致垫层裂缝。
5、后浇带部位垫层加厚处理:
六、文明施工
1、进入现场的机械车辆做到少发动、少鸣笛,以减少噪声。
施工操作人员不得大声喧哗,操作时
不得出现刺耳的敲击、撞击声。
2、混凝土浇灌需连续作业时,必须办理夜间施工证,报有关部门批准后方可进行施工,同时要事
先做好周围居民的工作,以避免不必要的麻烦。
3、现场做到工完场清,及时清理现场的垃圾。
4、混凝土罐车在出场前必须将车身及轮胎上的污泥等冲洗干净。
清洗泵车和混凝土罐车的水必须
经沉淀后,方可排入市政管线。
会签栏
质量安全环保时间时间时间编制审核被交底人时间时间时间
本表由施工单位填写,交底单位与接受交底单位各存一份。
【精品】水泥基渗透结晶防水施工技术及安全交底

水泥基渗透结晶型防水层技术及安全交底书交底单位:中铁四局建筑公司阜阳北路集资楼项目部编号:3.4、地下防水工程必须由具有相应资质的专业防水队施工.操作工人应进行技术培训,合格后持证上岗。
二、操作工艺1、工艺流程平面:基层处理→基面润湿→特殊部位加强→第一遍涂刷防水材料→养护→第二遍涂刷防水材料→保护层施工→养护立面:基层处理→基面润湿→特殊部位加强→第一遍涂刷防水材料→养护→第二遍涂刷防水材料→保护层施工→养护接缝:剔除缝隙周围松散混凝土→冲洗缝中杂物→填充堵漏济→涂刷防水材料→养护2、基层处理:2.1、将混凝土表面的浮浆、泛碱、油污、尘土等杂物清理干净.墙面上的钢筋头应割除,且凹入墙面,用掺有与水泥基渗透结晶型防水涂料相容的防水砂浆补平。
2。
2、当基层表面比较光滑时,应用打磨机进行打磨或喷砂处理,使其形成麻面.2。
3、所有阴、阳角和其他转角处,均应作成圆弧,阴角直径宜大于50mm,阳角直径宜大于10mm.2.4、对预埋穿墙套管部位、大于0.4mm的裂缝及蜂窝麻面等缺陷应精心查找剔凿,并修补加强。
(1)对预埋穿墙套管、大于0。
4mm的裂缝等薄弱处的迎水面应凿成20mm×20mm的“U”型槽,槽内用水冲刷干净,并除去表面明水,再涂刷水泥基渗透结晶型防水涂料(配比按技术要求)于“U”型槽内,待固化后,再将半干的掺有水泥基渗透结晶型防水涂料的砂浆填进缝内,用手或垂捣固压实在“U"型槽内,且接缝两边应抹平,见下图:(2)对于蜂窝及疏松结构应凿除,将所有松动物用压力水冲掉,直至漏出坚硬的混凝土基层,并在潮湿的基层上涂刷一道基层处理剂,随后用与水泥基渗透结晶型防水涂料相容的防水砂浆(混凝土)填补并压实。
2.5、清洗湿润基层:用清水对作业面进行分段清洗,使混凝土表面完全湿润(无明水)。
3、涂刷水泥基渗透结晶型防水涂料3。
1、制浆:涂刷水泥基渗透结晶型防水涂料的配比应符合设计要求和材料本身的性能要求.将计量过的防水涂料和水倒入筒内,用低速搅拌器或搅拌棒拌和均匀。
桩头水泥基结晶渗透防水涂料技术质量交底记录019

工程名称编号交底项目基础桩头防水交底日期交底内容基础桩头水泥基结晶渗透防水涂料一、工程概况:二、基础桩头水泥基结晶渗透防水涂料交底:1、气候及混凝土基面条件:水泥基结晶渗透防水涂料不能在雨中或环境温度低于4℃时施工;由于水泥基结晶渗透防水涂料在混凝土中结晶形成过程的前提条件需要湿润,所以都要用水浸透,以便加强表面的虹吸作用,但不能有明水;新浇筑的混凝土是使用水泥基结晶渗透防水涂料的最佳时段;混凝土基面应当毛糙、干净,以提供充分开放的毛细管系统以利于渗透;结构表面如有缺陷、裂缝、蜂窝麻面均应修凿、清理。
对有凹凸不平、小孔洞等缺陷的混凝土基面的处理方法为铲除缺陷的混凝土深入基层约15mm。
2、水泥基结晶渗透防水涂料浓缩剂灰浆的调制:将水泥基结晶渗透防水涂料与干净的水调和(可饮用的水即可)。
混合时可用手电钻装上有叶片的搅拌棒或戴上胶皮套用手及抹子来搅拌;混料时要掌握好料、水的比例,一次不应调多,要在60分钟内用完,混合变稠时要频搅动,中间不能接受人交底人:工程名称编号交底项目基础桩头防水交底日期交底内容基础桩头水泥基结晶渗透防水涂料加水加料;涂刷时按体积用5份料、2份水调和,总用量一般控制在1.0KG/㎡。
3、水泥基结晶渗透防水涂料刷涂时需用毛刷,涂层要求均匀,各处都要涂到,涂层太厚养护困难。
涂刷时应注意用力,来回纵横的刷以保证凹凸处都能涂上并达到均匀,当需涂第二遍时,一定要等第一遍初凝后仍呈潮湿状态时(即48小时内)进行,如太干则应先喷些水,对水平地面或台阶阴阳角必须注意将水泥基结晶渗透防水涂料涂匀,阳角要刷到,阴角及凹陷处不能有水泥基结晶渗透防水涂料的过厚的沉积,否则在堆积处可能开裂,涂刷厚度为0.8mm。
涂刷面积为桩顶、桩侧面及桩头外扩100mm范围内。
4、养护涂层呈半干状态后即应开始用雾状水喷洒养护,养护必须用净水,水流不能过大,否则会破坏涂层,一般每天需喷水3~4次,连续2~3天,在热天或干燥天气要多喷几次,防止涂层过早干燥,施工后48小时内必须防避雨淋、4℃以下的低温,露天施工用湿草袋覆盖较好,但要避免涂层积水,如果使用塑料膜作为保护层,必须注意架开,以保证涂层的“呼吸”及通风。
水泥基防水涂料技术交底

五、施工注意事项:
1、水泥基渗透结晶型防水涂料涂刷前应在基面上涂一层与涂料相容的基面处理剂。
2、每遍涂料涂刷时应交替改变涂层方向,同层涂膜的先后搭茬宽度宜为50~60mm。
3、混合料应从拌料起30分钟内用完,使用过称中应不间断的搅拌,根据气温适量加水,加料。涂刷时应注意用力,来回纵横的刷以保证凹凸处都能涂上并达到均匀。
六、质量控制
1.主控项目
1.1涂料防水层所用材料及配合比必须符合设计要求。
1.2涂料防水层及其转角处、变形缝、穿墙管道等细部做法均须符合设计要求。
2.一般项目
2.1涂料防水层的基层应牢固,基面洁净、平整,不得有空鼓、松动、起砂和脱皮现象;基层阴阳角处应做成圆弧形。
2.2涂料防水层应与基层粘结牢固,表面平整、涂刷均匀,不得有流淌、皱折、鼓泡,露胎体和翘边等缺陷。
结构缝补漏:涂料防水层的施工缝(甩槎)应注意保护,接茬缝宽度应大于100mm,接涂前应将其甩槎表面处理干净。
特殊部位附加增强处理:在转角处、管道根部部位应先做防水涂料加强层,防水层应从地面延伸到墙面,高出地面300mm。
三、防水涂层施工:
1、配料:涂刷施工时,体积配合比为水泥基:水=1:0.4(一般控制在1:0.25~0.4),把计量过的水泥基渗透结晶型粉料和水倒入配料桶用搅拌机搅拌均匀,无搅拌设备时也可人工搅拌,但必须拌合均匀。
③刮涂第二遍涂料:等第一层涂膜初凝(约1-2h)后仍呈潮湿状态时(即48h内)进行,如太干则应喷洒些水,上一道涂刷方向应与下一道相垂直。
④养护当水泥基涂层固化时(约2h)开始养护,养护时间不少于5天,每天喷洒水至少3次(天气热时,应增加喷水次数)或用潮湿的粗麻布覆盖,防治涂层过早干燥。
水泥基渗透结晶型防水涂施工技术交底

养护工具:盛水盘、喷雾器。
三、用法与用量
根据工程和施工方法的不同,一般涂刷工法涂刷两遍,每平方米用量0.8—1.5kg/m2,干撒工法施工用量约1.0—1.5kg/m2。对于特殊加强防水抗渗部位,可加量至1.5—2.2kg/m2。
调配好灰浆是保证防水施工质量的关键,水泥基渗透结晶型防水材料对灰浆的调配要求很严格。首先,要求在拌料时边拌边用,缓凝型渗透结晶型防水涂料,拌好的浆料要求在30分钟内用完;速凝型“防水堵漏胶泥”,拌好的料要求在5-7分钟内用完。一般一次性拌料不要超过3kg,以免来不及用完造成浪费。已经发硬的灰浆不能再用。其次,要求严格掌握好水灰比,一般要求用3.5~4份料加入1份水搅拌至粘糊状。拌料时应慢慢地加水,至料能拌开为止,拌料时应注意搅拌均匀,灰浆中不能有没拌开的干料球。
技术交底书
ZT1102JL13-05
单位:中铁十一局集团金台铁路7标项目经理部三分部编号:JT7-3-SD-170614-01
主送单位
隧道六工班
第页共5页
工程名称
水泥基渗透结晶型防水涂施工技术交底
日期
2017-06-14
交底内容:
适用范围:本交底适用于大岙隧道明洞段防排水水泥基防水施工。
一、施工条件
物理性能检验:抗折强度,湿基面粘结强度,抗渗性等三项。
人员签到表
序号
姓名
单位/部门
职务
签收日期
备注
1
2
3
4
5
6
7
8
9
10
11
12ห้องสมุดไป่ตู้
13
14
15
16
17
18
用量:每平方米用料≥1.0kg。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
由于涂层在养护期需要与空气直接接触来确保渗透效果,故严禁采用不透气的塑料薄膜等材料直接覆盖在涂层上。
养护过程中,涂层施工48h内必须避免污水和泥浆的侵蚀。在空气流通很差的情况下,需用风扇或鼓风机帮助养护。
2、每遍涂料涂刷时应交替改变涂层方向,同层涂膜的先后搭茬宽度宜为50~60mm。
3、混合料应从拌料起30分钟内用完,使用过称中应不间断的搅拌,根据气温适量加水,加料。涂刷时应注意用力,来回纵横的刷以保证凹凸处都能涂上并达到均匀。
4、在温度较高的天气施工时,最好在早晚、或夜间进行,防止涂层过快干燥,造成表面起皮影响渗透。
技 术 交 底 记 录
编 号
工程名称
海宏国际大酒店
交底日期
2015年4月23 日
施工单位
陕西海油实业有限公司
分项工程名称
防水工程
交底提要
渗透结晶型防水涂料防水施工
交底内容:
一、施工准备:
1、材料准备:水泥基渗透结晶型涂料应符合《水泥基渗透结晶型防水材料》(GB/T23445-2009)的规定,进场验收后及时进行见证取样,送实验室检验,检验结果合格。
交底提要
渗透结晶型防水涂料防水施工
交底内容:
1.1涂料防水层所用材料及配合比必须符合设计要求。
1.2涂料防水层及其转角处、变形缝、穿墙管道等细部做法均须符合设计要求。
2.一般项目
2.1涂料防水层的基层应牢固,基面应洁净、平整,不得有空鼓、松动、起砂和脱皮现象;基层阴阳角处应做成圆弧形。
2.2涂料防水层应与基层粘结牢固,表面平整、涂刷均匀,不得有流淌、皱折、鼓泡,露胎体和翘边等缺陷。
2、技术准备:熟悉图纸,掌握细部构造的防水技术要求;编制施工方案或作业指导书,并经批准后向操作人员进行施工技术和安全交底。
3、机具准备:手推车、台秤、配料桶、电动搅拌器、长把滚刷、橡胶刮板、安全帽、容器、小平铲、扫帚等。
二、工艺流程:
基层清理、修补、检查→基层验收→喷(涂)基层处理剂→特殊部位增强处理→涂刷防水涂料→收头、节点密封→检查、修补、养护→验收
基层处理:基层表面的凹凸不平,钢筋头、蜂窝麻面、缝隙、起砂等应进行处理,使基层表面保持清洁,平整;对结构裂缝、蜂窝等缺陷应精心查找并修补加强。对蜂窝结构应凿除,并将所有松动的杂物用水冲掉,直露坚硬的基层。并在潮湿的基层上涂刷一层水泥基渗透结晶型防水涂料涂层,随后用防水砂浆填补并振捣密实。
结构缝补漏:涂料防水层的施工缝(甩槎)应注意保护,接茬缝宽度应大于100mm,接涂前应将其甩槎表面处理干净。
交底人
接受交底人
1.由施工单位填写,交底单位与接受交底单位各保存一份。
2.当做分项工程技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
技 术 交 底 记 录
编 号
工程名称
海宏国际大酒店
交底日期
2015年4月23 日
施工单位
陕西海油实业有限公司
分项工程称
防水工程
交底提要
渗透结晶型防水涂料防水施工
特殊部位附加增强处理:在转角处、管道根部部位应先做防水涂料加强层。
三、防水涂层施工:
本工程为涂刷施工
1、配料:打底层涂料配比为液料:粉料:水=10:10:15,其它涂层为10:10:2。涂料要搅拌均匀直至料中不含团粒。
2、涂刷:
①涂刷时机的掌握:应待混凝土的各种收缩、变形基本稳定后再开始涂刷作业。
审核人
六、质量控制
1.主控项目
审核人
交底人
接受交底人
1.由施工单位填写,交底单位与接受交底单位各保存一份。
2.当做分项工程技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
技 术 交 底 记 录
编 号
工程名称
海宏国际大酒店
交底日期
2015年4月 23日
施工单位
陕西海油实业有限公司
分项工程名称
防水工程
2.3涂料防水层的平均厚度必须符合设计要求。
2.4侧墙涂料防水层的保护层与防水层粘结牢固,结合紧密,厚度均匀一致。
审核人
交底人
接受交底人
1.由施工单位填写,交底单位与接受交底单位各保存一份。
2.当做分项工程技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
四、成品保护
1、防水层施工完后,严禁穿硬底鞋在上面走动,禁止尖锐物碰砸到防水层面。
2、其他工序施工时,施工人员要求穿软底鞋进行施工,并在施工前做好成品保护书面交底。
3、一旦发现防水层被破坏,应及时修补,杜绝隐患。
五、施工注意事项:
1、水泥基渗透结晶型防水涂料涂刷前应在基面上涂一层与涂料相容的基面处理剂。
交底内容:
②刮涂第一遍涂料:用刮板或刷子进行涂刷,涂刷应均匀,无漏刷、无堆积露底等现象,涂料用量必须满足设计要求(每平方米不得少于图纸设计要求)。涂膜的先后搭茬宽度宜为40—60mm。
③刮涂第二遍涂料:等第一层涂膜初凝(约1-2h)后仍呈潮湿状态时(即48h内)进行,如太干则应喷洒些水,上一道涂刷方向应与下一道相垂直。
