津监理ABC表使用注解及如何能整理好监理资料

合集下载

工程监理资料怎么整理

工程监理资料怎么整理

工程监理资料怎么整理
整理工程监理资料的步骤如下:
1. 建立一个文件夹或文件夹系统,用于存储所有监理资料。

可以按照项目名称或者文件类型来进行分类。

2. 根据监理工作的不同阶段,将相关的资料进行归档。

包括项目招投标阶段的文件、项目合同和协议、设计文件、施工进度和质量检查记录、变更通知和签证、日常监理通知和备忘录等。

3. 将每一份资料都进行标注,包括文件名称、日期、文件版本等信息,以便日后查找和更新。

4. 对于一些重要的监理资料,可以将其进行数字化处理,存储在计算机或云端。

这样可以节省空间并且方便查找。

5. 在整理资料时,可以制作一个索引表或目录,列出所有文件的名称和位置,以便快速查找需要的文件。

6. 定期备份整个资料库,以防止意外丢失或损坏。

7. 在整理资料的同时,可以使用办公软件或电子表格来记录和追踪项目的进度、质量和问题。

这些记录可以作为补充资料存档,方便后续参考。

以上是整理工程监理资料的基本步骤,根据具体项目的要求和实际情况,可以进行适当的调整和细化。

监理工作中常见的资料整理问题及解决方法

监理工作中常见的资料整理问题及解决方法

监理工作中常见的资料整理问题及解决方法在建筑工程监理工作中,资料整理是一个关键的环节。

良好的资料整理能够为项目的顺利进行提供有力的支持,而不良的整理则可能导致混乱和延误。

本文将讨论监理工作中常见的资料整理问题,并探讨一些解决方法。

一、资料收集问题在监理工作中,资料收集是整理工作的基础。

然而,由于各种原因,资料的收集常常会面临一些困难。

首先,施工现场环境复杂,施工人员繁多,很可能存在信息流失的情况。

其次,监理工作本身就需要同时关注多个方面,需要大量的人力物力完成各项工作,因此很容易忽略一些细节。

解决这个问题的方法之一是建立规范的资料收集流程。

监理人员可以制定明确的收集要求和时间表,并与相关方面进行沟通,确保信息的及时传递和收集。

此外,可以借助现代信息技术手段,如建立项目管理平台或使用项目管理软件,方便监理人员随时查看和收集相关信息。

二、资料分类和整理问题在监理工作中,不同类型的资料需要进行分类和整理。

然而,由于资料的多样性和数量庞大,分类整理工作往往会面临一定的难度。

例如,施工图纸、工程变更、施工报验等各类文件需要按照时间、工序等进行分类,以方便监理人员进行查阅和管理。

为了解决这个问题,可以制定一套科学的分类方案和整理流程。

监理人员可以根据项目需要,将不同类型的资料进行统一编号或打印特殊标识,以便后续的整理和查找。

此外,在整理过程中,还可以利用电子文档管理系统进行存储和管理,提高资料整理的效率和准确性。

三、资料归档和保存问题在监理工作完成后,资料的归档和保存是一个重要的环节。

良好的归档和保存可以确保监理资料的完整性和安全性,便于后续的查阅和使用。

然而,由于资料量大,归档工作往往会面临一些挑战。

为了解决这个问题,监理人员可以根据资料的重要性和使用频率制定相应的保存周期和方式。

对于一些重要的文件和报告,可以进行电子化存储,并制定详细的权限管理规定,以确保资料的安全性和机密性。

同时,监理人员还可以利用专业的办公工具和资料管理软件,方便快捷地进行归档和检索工作。

通用监理工作用表及其用法说明(abc类表)

通用监理工作用表及其用法说明(abc类表)

通用监理工作用表及用法说明(ABC类表)二、ABC类表及用法说明A1-1表工程开工报审表本表一式三份,经项目监理机构审核后,建设单位、监理单位、承包单位各存一份。

一、A1-1表适用范围:该表为承包单位在所有开工准备工作完成之后,向项目监理机构申请工程开工的用表。

由承包单位填报,项目监理机构审批。

承包单位项目经理部应提前48小时提出本申请表。

二、填报检查要点:1.本表作为施工准备阶段的开工条件核查用表时,承包单位认为工程已具备开工条件后应填写本表向项目监理机构申报。

2.如整个项目一次性开工,只填报一次;一般当一个项目有多个单位工程组成,应分别填写“工程开工报审表”,应当与建设工程质量报监的单位工程个数相呼应。

3.监理单位不对分包单位的开工报告作批复。

4.表中证明文件,是指证明已具备开工条件的相关资料。

主要应有:①“三通一平”条件;②施工组织设计(方案)或施工施工项目管理规划已获得批准;③主要施工机具的到位率和完好率满足开工需要;④主要施工材料的进场和检验已完成,符合施工需要;⑤已建立施工质量保证体系和安全生产管理体系;三、签发要点:1.收到承包单位报送的工程开工报审表后,经专业监理工程师(包括安全监理工程师)按表内要求内容,进行调查、审核和评估后提出意见,由总监理工程师做出是否同意申请的批复。

2.承包单位应对表中所列各项准备工作逐一落实,自查符合要求后在该项“□”内打“√”,同时报送相关证明资料。

总监理工程师签发本表前,应通报建设单位有关签复意见,签署意见中应明确开工日期。

3.工程开工日期一般应为工程施工合同中约定的开工日期,如承包单位申报的开工日期与工程施工合同中约定的日期不一致,总监应与建设单位协商取得一致意见后签署监理审核意见。

4.作为开工报审时,总监尚应审核《建筑工程施工质量验收统一标准》(GB50300-2001)附录中的施工现场质量管理检查记录(表A.0.1)内容。

A1-2表工程复工报审表工程名称:编号:本表一式三份,经项目监理机构审核后,建设单位、监理单位、承包单位各存一份。

《建设工程监理规范》abc表填写要求(完整版)

《建设工程监理规范》abc表填写要求(完整版)

《建设工程监理规范》相关表式填写要求《工程建设监理规范》(GB50319-2000)的颁布规范、统一了施工阶段的监理审核和行文工作。

现对施工阶段监理工作的基本表式并结合《建设工程施工合同(示范文本)》(G F-1999-0201)、《建设工程监理委托合同(示范文本)》(GF-2000-0202)提出相关表式填写和审核的建议,供现场监理人员参考。

一、A类表(承包单位用表)(一) A1 工程开工/复工报审表1、表用于开工时,将表头中的“/复工”划掉。

如整个项目一次开工,可只填一次。

一般当一个项目有多个单位工程组成,应分别填写“工程开工报审表”,应当与建设工程质量报监的单位工程个数相呼应,有多少报监子项,就填多少张“工程开工报审表”;2、证明文件应能说明具备开工条件的相关资料,主要应有:①“三通一平” 条件;②施工组织设计(方案)或施工项目管理规划已获得批准;③主要施工机具的到位率和完好率满足开工需要;④主要施工材料的进场和检验已完成,符合施工需要;⑤已建立施工质量保证体系和安全生产管理体系;⑥施工许可证已获政府主管部门批准。

3、本表也用于因各种原因导致的工程暂定的复工申请,此时应将“开工/ ”划掉。

附1的“开工报告”应改为“复工报告”,附1的证明材料应有详尽的具备复工条件的相关资料,首先应列举工程暂停指令的编号及签发单位,当导致暂停的原因是危及结构安全或使用功能的话,整改完成后,应有建设单位、设计单位、监理单位各方共同认可的整改完成文件,其中“建设工程鉴定意见”必须由有资质的监测单位出具;4、审核注意事项:项目经理应当按照协议书约定的开工日期开工。

项目经理不能按时开工,应当不迟于协议书约定的开工日期前7天,以书面形式向工程师提出延期开工的理由和要求。

工程师应当在接到延期开工申请后的48小时内以书面形式答复项目经理。

工程师在接到延期开工申请后48小时内不答复,视为同意项目经理要求,工期相应顺延。

工程师不同意延期要求或项目经理未在规定时间内提出延期开工要求,工期不予顺延。

监理工作表使用说明

监理工作表使用说明

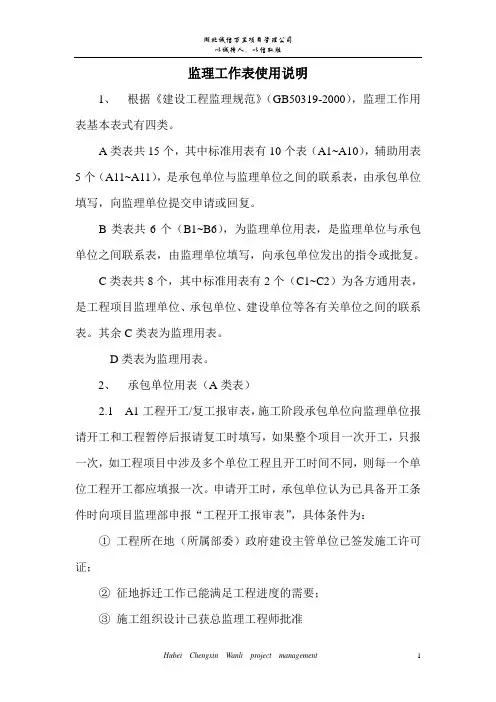

监理工作表使用说明1、根据《建设工程监理规范》(GB50319-2000),监理工作用表基本表式有四类。

A类表共15个,其中标准用表有10个表(A1~A10),辅助用表5个(A11~A11),是承包单位与监理单位之间的联系表,由承包单位填写,向监理单位提交申请或回复。

B类表共6个(B1~B6),为监理单位用表,是监理单位与承包单位之间联系表,由监理单位填写,向承包单位发出的指令或批复。

C类表共8个,其中标准用表有2个(C1~C2)为各方通用表,是工程项目监理单位、承包单位、建设单位等各有关单位之间的联系表。

其余C类表为监理用表。

D类表为监理用表。

2、承包单位用表(A类表)2.1 A1工程开工/复工报审表,施工阶段承包单位向监理单位报请开工和工程暂停后报请复工时填写,如果整个项目一次开工,只报一次,如工程项目中涉及多个单位工程且开工时间不同,则每一个单位工程开工都应填报一次。

申请开工时,承包单位认为已具备开工条件时向项目监理部申报“工程开工报审表”,具体条件为:①工程所在地(所属部委)政府建设主管单位已签发施工许可证;②征地拆迁工作已能满足工程进度的需要;③施工组织设计已获总监理工程师批准④测量控制桩、线已查验合格⑤承包单位项目经理部管理人员已到位,机具、施工人员已进场,主要工程材料已落实;⑥施工现场道路、水、电、通信等已满足开工要求。

由于建设单位或非承包单位的原因导致工程暂停,在施工暂停原因消失具备复工条件时,施工单位尽快报请复工;由于施工单位原因导致工程暂停,在具备复工条件时,承包单位报请复工报审表并提交有关材料。

2.2 A2施工组织设计(方案)报审表,施工单位在开工前向项目监理部报送施工组织设计(施工方案的同时,填写施工组织设计(方案)报审表,在施工过程中,如经批准的施工组织设计(方案)发生改变,工程项目监理部要求变更的方案报送时也采用此表。

施工方案应包括工程项目监理部要求报送的分部(分项)工程施工方案、季节性施工方案、重点部位及关键工序的施工工艺方案、采用新材料、新设备、新技术、新工艺的方案等。

监理工作中的资料整理与汇总技巧

监理工作中的资料整理与汇总技巧

监理工作中的资料整理与汇总技巧在建筑工程监理工作中,资料整理与汇总是至关重要的一环。

作为监理人员,我们需要收集、整理和汇总各类信息和数据,以便更好地监督和管理工程进展。

下面,我将介绍一些监理工作中的资料整理与汇总技巧,希望能对广大监理人员提供一些帮助。

一、明确资料整理的目的与方式在开始整理资料之前,首先需要明确整理的目的和方式。

监理工作中的资料整理可以分为内部使用和外部报告两种情况。

对于内部使用的资料整理,可以根据实际需要制定一套适合自己的归档和整理方式,比如按时间、分工、专业等分类。

对于外部报告的资料整理,应根据监理合同的要求和业主的需求进行规范化的整理。

二、建立科学的档案管理系统建立科学的档案管理系统是资料整理的重要基础。

监理人员可以根据工程特点和监理需求,合理划分档案分类和层级,比如按工程部位、施工阶段、设计阶段等。

每份资料都应该有独立的编号或索引,以便查找和追溯。

另外,要定期检查和维护档案,确保档案的完整性和准确性。

三、善于利用数字化工具随着信息技术的不断发展,数字化工具在监理工作中的应用越来越广泛。

监理人员可以利用电子表格、数据库等工具,将大量的数据和资料进行整合和统计。

同时,也可以借助专业软件进行数据分析和图表制作,使得信息表达更加直观和有力。

数字化工具的使用不仅可以提高工作效率,还能够减少误差和提升质量。

四、注重资料的可视化与精细化监理工作中的资料整理和汇总不仅要求准确和完整,还应注重可视化和精细化。

通过合理的图表、图片和文字描述,能够更好地展示工程的进展和问题,使得相关人员能够一目了然。

此外,为了提高汇报效果,资料的样式和格式也需要注意,要尽可能统一和规范。

只有资料能够清晰直观地呈现,才能更好地传递信息和沟通交流。

五、学会资料的二次利用与总结在资料整理和汇总的过程中,会产生大量的数据和信息。

监理人员应该善于将这些数据进行二次利用和总结,以提供给其他部门和人员进行参考和分析。

同时,也要及时总结工作经验和教训,形成备忘录、工作手册等文档,为今后的工作提供借鉴和参考。

表格的应用规定及A、B表

表格的应用规定及A、B表

二、表格的应用规定监理单位管理用表(共九种)为保证监理资料的统一性和便于管理,由建设单位提供确定,如在使用过程中需要新增或变更的须报业主同意后方可使用。

本项目为二级监理机构,第一级为总监理工程师办公室,第二级为驻地工程师办公室,在表格中监理人员分为四级;第一级为总监理工程师(或总监办);第二级为驻地监理工程师(或总监办项目工程师);第三级驻地为驻地办道路、桥梁、测量等专业监理工程师和监理组长,统称为监理工程师,第四级为监理员,在各级监理人员中,下级对上一级负责,上级有权否决下一级所做的决定和签认。

(一)、监理记录监理记录系指按监理合同对质量、安全、环保、费用、进度进行监督过程必须形成的原始记录。

表格名称及其填表说明如下:1、巡视记录监理人员每天对每道工序巡视不少于1次,并按工序进展情况和表列内容填写本表。

2、旁站记录旁站监理人员按表列要求如实、准确、详细填写,旁站项目完工后报监理工程师检查验收,合格后方可进行下道工序。

3、监理日志以驻地组为单位进行填写,主要内容有每日各合同段施工项目、监理主要工作、有关问题的澄清与处理。

4、监理指令单阐述指令依据、施工单位不符合规定的事实及整改要求(附证明材料)。

5、工地会议纪要工地会议“纪要”由主持会议的监理工程师签字后,分送各施工单位。

一般本表为首页,具体内容另附后。

6、监理变更通知单根据项目工程设计变更实施细则进行使用。

7、监理工程师报告本表可供没有专用表格,而又必须以书面形式向业主进行请示、报告、研讨、建议时之用。

8、中间交工证书当施工单位以分项工程报验单报验的工程,经试验、检查合格后,经驻地工程师签认,作为施工单位申请计量和付款的依据。

(二)、工程监理月报1、工程监理月报的作用驻地监理工程师应根据工作进展情况、存在的问题每月以报告书的格式向总监理工程师报告,总监汇总后报业主,为业主决策提供依据。

2、工程监理月报一般应包括的主要内容为:(1)工程描述工程监理月报的正文前应附有一张工程位置图,图中应清晰的标明工程的具体位置。

监理专用表格使用说明

监理专用表格使用说明

一、总说明1、监理专用表格由承包单位用表(A类监理专用表格)、工程监理用表(B类监理专用表格)和通用表(C类监理专用表格)组成。

2、A类监理专用表格是承包单位与项目监理部工作联系用表,共11项。

B类监理专用表格是项目监理部与建设单位、承包单位的工作联系用表,共8项。

C类监理专用表格是各方通用表格,共3项。

3、表格填写按照建设工程竣工资料标准,要求字迹工整、清楚、易于辨认,填写时一律使用蓝黑钢笔、碳素笔或中性笔,不得用易褪色的书写材料书写。

监理表格均采用A4标准纸型,所使用的计量单位、符号、文字及书写方法应符合国家档案管理的有关规定。

凡要求加盖单位公章或个人名章的,都必须加盖原始印章(红章)。

4、监理专用表格上的统一称谓,如:“监理单位”、“项目监理部”、“工程名称”等由项目监理部规定并书面通知相关单位。

要求填报单位名称或工程名称的,必须填报全称。

“监理单位”填写“XX监理公司”,“致(项目监理部)”填写项目监理部全称,“承包单位”填写施工合同上的施工单位全称。

5、每份监理表格右上角“编号”,填报单位不必填写,由项目监理部审批时,统一编排填写。

“附件:”后应注明附件的份数,无附件时应划掉。

6、年月日用阿拉伯数字填写,并应按实际报审时间填写。

7、所有需填报的监理表格中涉及填写单位工程名称的,其单位工程划分应执行《建筑工程施工质量验收统一标准》和《中国石油天然气集团公司炼油化工建设项目(工程)竣工验收手册》中的相关规定,且应在工程开工前,由项目监理部与承包单位、建设单位共同商议,确定(划分)该工程的单位工程。

二、A类表(施工单位用表)1、表A1《工程开工/复工报审表》,此表用于工程项目开工及停工后恢复施工时填报。

如整个项目一次开工,只填报一次。

如整个项目中涉及较多单位工程,且开工时间不同,则每个单位工程开工都应填报一次,此时将表头的“复工”两个字划掉。

因各种原因工程暂停,承包单位准备恢复施工,工程复工报审时,将表头上的“开工”两个字划掉。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

监理控制资料c表)(津监理A、B、使用规定天津国泰新源工程监理有限公司监理控制资料表格使用规定:一.津监理A表是承包单位用表。

是承包单位向监理部提交的报审报验用表,监理在接收后,首先应对表格的使用、填写、签字、盖章是否符合要求进行审查,确认进行相应的处置、审查、审定、检验、确认批复工作。

完成监理处置问题工作循环,表格的批复必须是谁主持,请负责谁审查、审定批复,严禁代签和拖签。

1.津监理A1《工程开工报审表》附津监理A1-1《工程开工报告》适用范围:新建工程的开工报审,一个项目部所承包单位工程多个时,开工时间相同的,可以用一表报审,开工时间不同的,应按开工时间分别进行工程开工报审。

审定程序:审查工程开工报审表→审查工程报告→审查附件→现场复核落实情况→填写审定意见签字确认→由建设单位签署意见→批复至承包单位。

审定负责人:项目总监理工程师。

(审查附件:包括施工现场,人员、机具、材料施工组织设计已审批等)2.津监理A2《施工组织设计(方案)报审表》适用范围:承包单位施工组织设计(方案),安全施工组织设计,安全用电施工组织设计和各重要分项工程的施工方案,安全专项技术方案等。

审定程序:审查表格填写→审查附件内容→提出审定意见或签发所提出意见《监理通知单》→签字批复→建设单位签署意见(确认不符合要求的,必须要求重新补充编制后再进行报审,其审定程序相同)报审时间:施工组织设计开工前(包括安全用电施工组织设计)各种施工方案在施工前报审完毕。

审定负责人:项目总监理工程师。

3.津监理A3《施工进度计划报审表》控制范围:工程总进度计划季、月、旬进度计划,以及进度调整计划。

审查审定程序:审查表格→专业监理审查进度计划→签认审查意见→项目总监审定意见→建设单位签署意见→批复。

审查审定人:专业监理审查,项目总监审定,建设单位同意。

注意事项:专业监理对表格填写审查不合格可直接批复退回,总进度计划符合合同工期要求,阶段进度计划符合承包单位现场实际情况。

报审时间:总进度计划在开工前,阶段性计划在每阶段开始前完成。

4.津监理A4《分包(供货、试验)单位资格报审表》适用范围:一般涉及桩基工程,屋面防水工程,塑钢及铝合金门窗工程,幕墙工程,钢结构工程,钢网架工程,铁艺装饰工程等分包单位,有资质的劳务分包单位。

涉及对工程进行主要建筑材料供应供货单位的资质委托试验室的资质。

审查审定程序:审查表格→审查附件→签署审定意见→建设单位签署意见→批复。

审定人:项目总监理工程师或者总监理工程师代表。

报审时间:在材料进场前,分包单位进场前,试验单位资质在工程开工前。

5.津监理A5《工程复工报审表》适用范围:项目总监对质量、安全方面签发《工程暂停令》后,承包单位根据指令隐患或事故消除向监理部申报复工。

审定程序:审查表格→审查核查复工条件是否具备→签署审定意见→建设单位签署意见→批复。

审定人:项目总监理工程师。

注意事项:表格下方三方签收人填写日期,监理单位签收表日期最早,建设单位签收时间为中,承包单位签收时间为最后,是返还施工单位时间,本表格一式三份,各方都必须在三张表格内签收。

6.津监理A6《工程物资进场报验申请表》适用范围:在施工程所有进场材料、构配件、工程中安装的设备,进场的外观质量报审和复试报告报审。

审查程序:审查表格填写→审查附件→现场实物核查外观检验→见证取样→复试报告审查→最终批复审查意见→确认。

注意事项:单试材料最少一次报验,要求复试材料必须分两次填表报审和审查批复,外观检查,进场后报审,复试报告回来后二次报审。

审查验收人:专业监理工程师或项目总监和总监代表,谁验收,谁签认。

材料报验申请对于需要复试的待复试报告审查确认后与原附件一并整理,外观审查后及时登记台帐,用以监理复试报告及时报审,再登记复试结果。

7.津监理A7《——报验申请表》属工程质量控制通用表适用范围:分项工程报验、检验批报验、隐蔽工程报验、安全和功能检验记录报审、砼试块、砂浆试块试验报告的报验、钢筋焊接抗拉强度、屈服强度试验的报告、以及回填干密度的试验报告报验等,报什么,填什么。

审查程序:审查填报表格→审查相关分项工程检验批、隐蔽记录、工程验收方面等附件→施工现场按验收规范相关主控和一般项目合格标准检验方法进行检查验收→合格批复同意下道工序施工。

→不合格批复退回,附监理通知再行重新报验,监理人员循环本程序。

检查试验报告方面:审查表格→审查试验报告子项目和结果→合格确认批复→不合格批复监理的意见要求由委托试验单位进行实体检测→再行报验。

审查人:专业监理工程师,总监理工程师或总监理代表。

谁处置谁审查或审定,签字批复,根据监理职责范围界定。

注意事项:本表格没有格式性审查意见,不同的报验可能有不同的标准格式,监理人员在批复审查、审定意见时要如实填写(填写完整、用语规范、签章齐全)附件签认及时到位。

对于工程报验验收确认不合格时,应签署结论批复返还,作为不得下道工序施工的指令,整改落实自检后再行报验程序,几次报验应几次填写报验表。

本表格签认必须及时,确保其有效性和时效性。

报验时间:提前报验,一般要求最少提前8小时。

8.津监理A8《分部(子分部)工程报验申请表》适用范围:各子分部分部工程申报验收。

审查程序:审查表格→审查分项工程验收记录→专业监理现场处置→专业监理签认审查意见(填表不合格的可直接批复退回)→项目总监批复审定意见→结构分部工程(地基、基础主体结构)通知建设单位组织各方参加联合验收。

审查审定人:先专业监理工程师审查,后项目总监审定。

报审时间:涉及结构工程的分部工程在组织正式验收前,其它分部工程报验在该工程完成后报验。

9.津监理A9《工程施工预验收报验申请表》适用范围:单位工程竣工由监理部组织工程预验收,为竣工验收作准备。

审定程序:审查表格填写→审查附件(即各分部工程相关质量控制资料)→由项目总监组织现场参建单位,分包单位进行工程实物预验收(分组对单位工程全面检查验收)→合格确认符合验收条件批复同意审定意见→与建设单位协商确定工程竣工验收时间→对于继续要求整改问题签发津监理B6-6《工程竣工预验收整改意见书》→施工单位继续组织落实→确认不符合验收条件→监理部签发监理通知单→承包单位整改自检认为合格后再行重新报审(循环审查审定程序)审定人:必须是总监理工程师。

注意事项:单位工程预验收参加人除各单位现场管理人员之外应通知承包单位相关技术负责人参加,监理机构认为预验收通过的,但对于认为还有需要整改的质量问题,必须使用《工程竣工预验收整改意见书》签发,如确认不具备验收条件,预验收未通过提出的整改意见,可用《监理通知单》签发,必须有回复。

预验收完成并确认符合竣工验收条件,监理部应填写完成的《工程竣工预验收报告》包括津监B6 1-7张表格内容,应以预验收结果真实填写和平定。

分别签发至承包和建设单位,并自己存档。

报验时间:工程预验收前报验。

10.津监理A10《施工设施(机具措施用材)备案表》适用范围:承包单位进场用于工程施工的塔吊、料架木工加工机械,钢筋加工机械,搅拌机械等,脚手架的钢管,扣件密目网安全网等向监理部备案注意事项:本表格监理没有审查责任,不要批复意见,备案时附件要齐全。

备案时间:各种用材、机械进场后及时填写备案。

11.津监理A11《工程款支付申请表》如建设单位给予监理部批复权,应先与建设单位沟通后批复。

12.津监理A12《工程临时(最终)延期申请表》适用范围:依据合同约定,由于建设单位原因可能造成工期拖延,承包单位提出的工程临时或最终延期申请报审。

审定程序:先沟通后签认,首先审查表格填写是否合格。

注意事项:使用次表格时,必须注意时间观念,施工单位提交表格的时间应符合要求,原因发生14天之内接收,14天后不接收。

接收后14天之内不批复算默认。

监理单位签收表格时间,应审查后填写。

14天观念作为批复时间从接收时间已经生效。

审定人:总监理工程师或总监理工程师代表。

申请时间:发生后立即报表,申请,注意有时间界线。

13.津监理A14《监理通知回复单》适用范围:《监理通知回复单》与津监理B3《监理通知单》是一套问题处置用表,体现监理工作因果关系。

《监理通知回复单》是监理在实施监理过程对于施工违纪行为,质量问题和安全隐患等,进行纠正,签发监理通知单,要求进行整改和纠正承包单位在接到指令后,进行整改和落实,经自检认为问题隐患消除,应填报监理通知回复单向监理部申报复核验收。

审查程序:审查表格填写及填报的已整改问题应与《监理通知单》提出问题一致→现场复查→批复复查审定意见→合格确认批复→不合格确认提出继续整改意见(要进行二次审查)审查人:一般准签发监理通知单并进行过程监控处置的专业监理或项目总监及总监代表。

注意事项:有监理通知单,施工单位必须提交相应的《监理通知回复单》监理人员对复核审定批复合格意见后,标志本次从发现到处置问题的结束,是监理处置工作的循环闭合。

14.《砼开盘申请令》津监A表1日表适用于砼浇筑前模板安装、钢筋工程各相关检验批和隐蔽工程均验收合格商品砼厂家已确定,施工方案具备,承包单位填报申请砼开盘。

审查人:专业监理工程师。

15.自制表格《拆模申请报审表》适用于现浇砼、梁、板拆模前,施工单位向监理部提交申请报验,专业监理以设计或规范拆模砼强度的审查为依据,并根据隔层拆模的原则进行审查批复。

审查人:专业监理工程师。

二.津监理B表为监理单位用表,是监理组织机构建设进行过程质量进度、安全控制管理提出问题的签发用表,是监理工作的主要措施和手段,签发时应按时、及时。

1.监理机构组织用表⑴.津监理B1《总监理工程师授权通知书》标准表格适用于工程监理机构组成时对总监理工程师授权,也适用于中间总监理工程师更换,对新派项目总监理工程师重新授权。

签发人:监理公司法人代表。

签发时间:合同登订10日内。

接收人:建设单位现场代表。

监理自存一份。

⑵.津监理B2《项目监理部人员配置(调整)通知书》适用于工程开始即监理机构进场时监理人员配备签发,也适用于过程中出现监理人员调整更换签发至建设单位和施工单位。

签发人:总监理工程师。

接收人:承包单位和建设单位,监理部自存一份。

签发时间:为合同签定10日内。

2.监理工作措施、手段用表⑴.津监理B3《监理通知单》适用范围:监理员、专业监理工程师或总监理工程师对工程中出现违规行为和质量缺陷及问题和事故安全隐患等以书面形式通知施工单位纠正和整改,口头指令,也应补签监理通知单。

签发人:专业监理或项目总监,谁处置谁签发。

注意事项:所发监理通知单提出的纠正整改问题经施工单位整改后必须有《监理通知回复单》监理经复查后批复意见。

⑵.津监理B4《工程暂停令》适用范围:工程中出现违规和质量问题、安全隐患,总监理工程师应签发《工程暂停令》,按规定发生下列情况之一应签发《工程暂停令》:①.建设单位要求且工程需要暂停施工的。

相关文档
最新文档
