厂房采暖管道安装施工方案

厂房采暖管道安装施工方案

本工程为某厂房采暖管道安装工程,工程地点位于XXX市,总建筑面积约为XX平方米。

本工程采用热水采暖系统,热水温度不超过150℃。

本方案适用于民用及一般工业建筑热水温度不超过150的采暖管道安装工程。

二、施工准备1. 材料要求:(1)管材:碳素钢管、无缝钢管,不得弯曲、锈蚀,无飞刺、重皮及凹凸不平现象。

(2)管件:无偏扣、方扣、乱扣、断丝和角度不准确现象。

(3)阀门:铸造规矩、无毛刺、无裂纹、开关灵活严密,丝扣无损伤,直度和角度正确,强度符合要求,手轮无损伤。

(4)其它材料:型钢、圆钢、管卡子、螺栓、螺母、油、麻、垫、电气焊条等。

2. 主要机具:(1)机具:砂轮锯、套丝机、台钻、电焊机、煨弯器等。

(2)工具:压力案、台虎钳、电焊工具、管钳、手锤、手锯、活扳子等。

(3)其它:钢卷尺、水平尺、线坠、粉笔,小线等。

3. 作业条件:(1)干管安装:位于地沟内的干管,应把地沟内杂物清理干净,安装好托吊卡架,未盖沟盖板前安装。

(2)立管安装:必须在确定准确的地面标高后进行。

(3)支管安装:必须在墙面抹灰后进行。

三、操作工艺1. 工艺流程:(1)施工准备;(2)预制加工;(3)卡架安装;(4)干管安装;(5)立管安装;(6)支管安装;(7)试压、冲洗;(8)防腐、保温;(9)散热器安装;(10)调试。

2. 施工要点:(1)管道安装前,应先进行管道的预制加工,确保管道的规格、尺寸、角度等符合设计要求。

(2)安装卡架时,应确保卡架的固定牢固,水平度符合要求。

(3)干管安装时,应确保管道的坡度符合设计要求,管道与支架的连接牢固。

(4)立管安装时,应确保立管与干管的连接牢固,立管的垂直度符合要求。

(5)支管安装时,应确保支管的弯曲度一致,管道的坡度符合要求。

(6)试压、冲洗时,应确保管道系统的严密性,无泄漏现象。

(7)防腐、保温时,应确保管道表面光滑,防腐层均匀,保温层饱满。

(8)散热器安装时,应确保散热器与管道的连接牢固,散热器的水平度符合要求。

暖气管道施工方案

暖气管道施工方案

暖气管道施工方案
目录
1 暖气管道施工方案
1.1 施工前准备工作
1.1.1 确定施工计划
1.1.2 准备必要材料和工具
1.2 管道铺设
1.2.1 根据设计图纸进行布局
1.2.2 确保管道连接牢固
1.3 检测和调试
1.3.1 进行压力测试
1.3.2 调试阀门和温控器
暖气管道施工方案
暖气管道的施工是保障供暖系统正常运行的重要环节,只有按照正确的方案进行施工,才能确保管道系统安全、高效地运行。

首先,施工前需要进行充分的准备工作。

确定施工计划是首要任务,包括施工时间安排、人员配备等。

同时,要准备好必要的材料和工具,确保施工过程顺利进行。

在管道铺设阶段,需要根据设计图纸进行布局,确保每根管道的位置和连接方式准确无误。

在铺设过程中,还要注意管道连接的牢固性,避免出现漏水或漏气的情况。

最后,进行检测和调试是保证供暖系统正常运行的关键步骤。

首先进行压力测试,确保管道系统的承压能力符合要求。

然后对阀门和温控器进行调试,保证系统可以根据需要进行温度调节。

总的来说,暖气管道施工方案的重点在于施工前的准备工作、管道铺设的准确性和连接牢固性以及检测和调试的细致性。

只有做好每个环节,才能确保供暖系统的正常运行和使用寿命。

室外采暖管道施工方案

室外采暖管道施工方案

室外采暖管道施工方案室外采暖管道施工方案一、施工前准备工作1. 编制详细的施工方案和安全措施,并根据施工区域的特点设计出合理的管道布局。

2. 准备好所需的材料和工具,包括管道、管件、密封材料、焊接设备等。

3. 对施工区域进行清理,确保施工地面平整、无障碍物。

4. 确定好施工的时间和进度计划,以便合理安排人员和设备。

二、管道敷设1. 根据设计要求,在地面上进行管道敷设的标记,并根据标记进行挖掘,保证管道的正确布置。

2. 在挖掘好的坑内进行管道的安装,首先将管道的一端与供热设备连接,再将管道逐段连接,并使用正确的连接方式进行固定。

3. 管道连接处应进行焊接或螺纹连接,并使用密封材料进行密封,确保连接处的密封性能。

4. 管道的敷设应保证管道的坡度,以便排水和减少水锈的产生。

5. 在管道敷设完成后,要进行管道的压力测试,确保管道的密封性能和承压能力。

三、施工安全措施1. 施工过程中要严格按照安全生产规定操作,保证施工人员的人身安全。

2. 在施工现场设置明显的警示标志,并对施工区域进行封锁,防止他人进入作业区域。

3. 施工人员必须佩戴好安全帽、防护眼镜、防护手套等个人防护用品,以防止意外伤害的发生。

4. 施工过程中要对施工区域的电源进行切断,避免因电击造成人身伤害。

5. 施工结束后要对施工现场进行清理和消毒,确保无隐患和卫生安全。

总结:室外采暖管道施工方案需要合理规划管道布局,严格按照设计要求进行管道敷设并保证施工质量,同时要严格遵守施工安全规定,确保施工人员的安全。

只有在施工过程中进行细致的管理和严格的操作,才能确保室外采暖管道施工的顺利进行和质量安全。

暖气管道安装施工方案

暖气管道安装施工方案

暖气管道安装施工方案第一章工程概况第二章施工方案一、施工注意事项1.场地内人员活动频繁,为防止造成人身伤害,需要放置安全警示牌等以示提醒。

同时,采取一定的遮挡措施,以免管件机具等倾斜、掉落砸伤楼内办公人员。

2.管件、机具等要轻拿轻放,以免出现损坏偏差。

3.施工过程中的管件、机具要轻拿轻放。

必要时需要在墙壁、地面上铺设遮挡物,以防止管件、机具等放置、移动过程中对墙壁造成破坏。

二、施工工序1.机械套丝或管道预制2.安装准备3.卡架安装4.管道及阀门安装(先干管,再立管,后支管)5.散热器安装6.水压试验7.系统冲洗8.系统调试9.后期恢复(墙面、地面瓷砖装修恢复、室内设施复位)10.竣工清理三、管道安装1.安装准备在安装前,应认真熟悉改造要点,按改造图纸画出管路的位置、管径、预留口、坡向、阀门及支架位置,包括干管起点、末端和拐弯、节点、预留口、坐标位置等。

钢管在安装前应进行严格的管内除锈和清除杂质。

2.卡架安装本工程部分干管采用挂式安装方法,按改造要求和规定间距安装,挂线作为卡架安装的基准线。

吊环按间距位置套在管上,再把管抬起穿上螺栓拧上螺母,将管固定。

安装托架上的管道时,先把管就位在托架上,把第一节管装好U形卡,然后安装第二节管,以后各节管均照此进行,紧固好螺栓。

3.管道安装根据主要机具需用量计划和进场时间,做好机具设备的购置、安装和调试工作,保证施工正常使用。

材料设备进场后,首先由材料员进行数量检验,然后由技术质量人员进行技术性能确认,填写材料设备进场检验记录。

①干管安装干管的各部件和管段已加工制作完毕,并已适当的组装在一起,按改造要求进行就位安装。

干管安装完毕后进行阶段性的管道压力试验,试验压力为0-1.6MPa,然后进行该管段的防腐和保温工作。

②立管安装核对各层孔洞位置是否垂直,吊线、剔眼、栽卡子。

将预制好的管道按编号顺序运到安装地点。

安装阀门前先卸下阀门盖,有钢套管的先穿到管上,按编号从第一节开始安装。

房屋采暖管道安装方案

房屋采暖管道安装方案

房屋采暖管道安装方案由于管径较大,要求先布置托吊卡,宜采用靠墙用槽钢做托架,锅炉房中要根据具体环境用梁做吊点,用槽钢做龙门架,距地管道做短脚支架,间距合理。

为了保证焊接质量,焊缝必须达到一定焊接的管口必须切坡口。

施焊时两管口间要留一定的间距,一般是管厚度的30%,焊肉底不超过管壁内表面,更不允许在内表面产生焊瘤。

检查时焊缝处无纵横裂纹、气孔、夹渣、外表面无残渣,弧坑和明显焊瘤。

焊缝宽度盖过坡口约2mm。

1试压:按照设计要求进行管道打压,要求管道焊缝、法兰连接处严密,无渗漏。

2.清洗:在设备勾头前,管道打压合格后,对管道进行全面清洗,一端与自来水相连后,开启循环泵,在管壁最低点泄水,直至出水洁净为止,用棉纱布擦抹无杂质。

3.调试运转:首先对系统冲水,通过软水器,将自来水软化后注入全系统,调整定压膨胀缸由接点压力表,确定系统压力,开启循环泵(在调试前对水泵应填满填料,对阀门加油润滑)注意叶轮顽转方向,叶轮与泵壳不应相碰,在管道给水循环一段时间后,再有经验的专业人员操作下点炉,温度由低向高缓慢冲温,直至达到设计温度。

4.管道防腐保温:管道及支架要防锈、刷防锈漆二遍,保温要求管道美观、平直、厚度均匀,弯头处光滑无棱角,缠两遍塑料布,缠绕结实压均匀整齐。

质量标准:施工全过程按照IS09002国家标准执行,质量按国优标准执行。

(1)采暖管道工艺流程:①钢套管预埋一楼板孔洞预留一②主干管安装一检查甩口位置f主干管打压、冲洗一③拉垂线预埋穿楼板套管、卡具一排管安装一检查甩口标高及封堵一④暖气片组对、打压一暖气片就位一⑤锁活一⑥系统打压一降压充水保护一供热运行。

(2)采暖管道的孔洞预留1)根据设计图纸绘制预埋、预留小样图,给建设单位、监理,设计审签后,由专业人员指导施工队伍分层、分部完成。

2)地下室进出户管室外甩口,要严格进行封堵,避免管内进入泥砂。

并在室外做好甩口标记。

3)外墙进出户管,土建拆模后立即把进出户管做到位,一是在外墙做防水时保证外墙钢套管、进出户管为一体,提高抗渗能力。

室外采暖管道安装具体方案

室外采暖管道安装具体方案

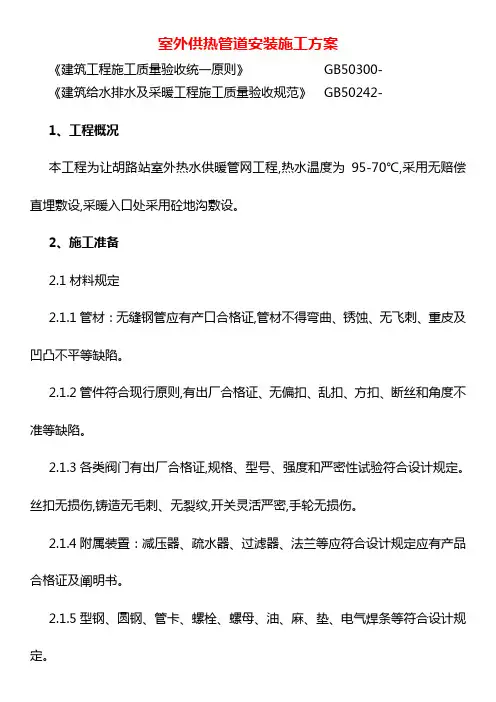

室外供热管道安装施工方案《建筑工程施工质量验收统一原则》GB50300-《建筑给水排水及采暖工程施工质量验收规范》GB50242-1、工程概况本工程为让胡路站室外热水供暖管网工程,热水温度为95-70℃,采用无赔偿直埋敷设,采暖入口处采用砼地沟敷设。

2、施工准备2.1材料规定2.1.1管材:无缝钢管应有产口合格证,管材不得弯曲、锈蚀、无飞刺、重皮及凹凸不平等缺陷。

2.1.2管件符合现行原则,有出厂合格证、无偏扣、乱扣、方扣、断丝和角度不准等缺陷。

2.1.3各类阀门有出厂合格证,规格、型号、强度和严密性试验符合设计规定。

丝扣无损伤,铸造无毛刺、无裂纹,开关灵活严密,手轮无损伤。

2.1.4附属装置:减压器、疏水器、过滤器、法兰等应符合设计规定应有产品合格证及阐明书。

2.1.5型钢、圆钢、管卡、螺栓、螺母、油、麻、垫、电气焊条等符合设计规定。

2.2重要机具:2.2.1机具:砂轮锯、套丝机、台钻、电焊机、煨弯器等。

2.2.2工具:套丝板、压力案、管钳、活扳子、手锯、手锤、台虎钳、电气焊工具、钢卷尺、水平、小线等。

2.3作业条件:2.3.1安装无地沟管道,必须在沟底找平扎实,沿管线铺设位置无杂物,沟宽及沟底标高尺寸复核无误。

2.3.2安装地沟内地干管,应在管沟砌完后,盖沟盖板前,安装好托吊卡架。

2.3.3安装架空地干管,应先搭好脚手架,稳装好管道支架后进行。

3、操作工艺3.1工艺流程:3.1.1直埋:3.1.2管沟:放线定位→挖土方→砌管沟→卡架制安装→管道安装→赔偿器安装→水压试验→防腐保温→盖沟盖板→回填土3.1.3架设:放线定位→卡架安装→管道安装→赔偿器安装→水压试验→防腐保温3.2直埋管道安装:3.2.1根据设计图纸地位置,进行测量,打桩、放线、挖土、地沟垫层处理等。

3.2.2为便于管道安装,挖沟时应将挖出来地土堆放在沟边一侧,土堆底边应与沟边保持0.6~1m地距离,沟底规定找平扎实,以防止管道弯曲受力不均。

暖气管道安装施工组织方案

暖气管道安装施工组织方案

暖气管道安装施工组织方案一、施工准备1.编制施工计划,确定施工任务和工期。

2.订购和采购所需的材料和设备。

3.安排施工人员,包括施工队长、工人和技术人员。

4.制定安全措施,并进行相关培训。

二、施工流程1.确定安装位置根据建筑结构和设计图纸,确定暖气管道的安装位置。

施工前需要与设计师和工程总监进行沟通,并完成相关手续。

2.材料准备和检查确保所需材料的准备和检查,包括暖气管道、配件和连接件。

材料应符合相关标准,并进行检查和验收。

3.清理施工区域清理施工区域,保持施工现场整洁,并确保无障碍。

4.安装管道支架根据设计要求和图纸,在墙面或天花板上安装管道支架。

确保支架的稳定和牢固,以承受管道的重量。

5.安装管道根据设计图纸,在管道支架上安装管道。

根据需要进行切割和连接,确保管道的顺畅和密封。

6.连接管道使用合适的连接件连接暖气管道和供热设备,如锅炉或热水器。

确保连接牢固和密封,以防止漏气和漏水。

7.管道测试安装完成后,进行管道测试。

使用水或压力测试仪器,检查管道系统的密封性和稳定性。

确保没有泄漏和故障。

8.绝缘处理对管道进行绝缘处理,以防止热量损失和减少能源浪费。

使用适当的绝缘材料和方法,根据设计要求进行绝缘处理。

9.清理和整理完成安装和测试后,清理施工现场,并整理相关工具和材料。

保持现场整洁,确保安全。

三、安全措施1.提供必要的防护设备,如安全帽、手套和安全鞋。

2.定期进行安全培训和演习,提高员工的意识和应对能力。

3.设立警示标志和禁止标志,提醒施工人员注意安全事项。

4.安排专人负责施工现场的安全管理,定期巡视和检查。

5.遵守相关法规和标准,确保施工质量和安全。

四、质量控制1.严格遵守设计要求和图纸。

确保所有安装工作按照标准进行。

2.进行验收和检查,在每个施工阶段进行质量检查,确保施工质量和安全性。

3.保留相关文件和记录,包括设计图纸、施工记录和检测报告。

(完整版)采暖管道安装施工方案

(完整版)采暖管道安装施工方案

室内采暖管道安装一、工艺流程二、现场施工及工艺要求(一)、安装准备1.认真熟悉图纸,配合土建施工进度,预留槽洞及安装预埋件。

2.按设计图纸画出管路的位置、管径、变径、预留口、坡向,卡架位置等施工草图,包括干管起点、末端和拐弯、节点、预留口、坐标位置等。

公称直径≤32mm的管道宜采用螺纹连接,公称直径>32mm的宜采用焊接。

多种管道交叉时的避让原则:冷水让热水,小管让大管等。

(二)、干管安装1.干管安装按管道定位、画红(或挂线)、支架安装、管子上架、接口连接、立管短管开孔焊接、水压试验、防腐保温等施工顺序进行。

按施工草图,进行管段的加工预制,包括:断管、套丝、上零件、调直、核对尺寸,按球路分组编号,码放整齐。

2.安装卡架,按设计要求或规定间距安装,将在墙上画出的管道定位坡度线按照管中心与墙、柱的距离水平外移,挂线外为卡架安装的基准线。

吊环按间距位置套在管上,再把管抬起穿上螺栓拧上螺母,将管固定。

安装托架上的管道时,先把管就位在托架上,把第一节管装好U形卡,然后安装第二节管,以后各节管均照此进行,紧固好螺栓。

3.干管安装应从进户或分支路点开始,装管前要检查管腔并通过拉扫(钢丝缠布)清理干净。

在丝头处涂好铅油缠好麻,一人在末端扶平管道,用管钳咬住前节管个,用另一把管钳转动管至松紧适度,对准调直时的标记,要求丝扣外露2~3扣,并清掉麻头依此方法装完为止(管道穿过伸缩缝或过沟处,必须选穿好钢套管)。

4.干管变径及阀门安装:(1)室内采暖管道变径不使用补心,用异径管箍或大小头焊口连接。

水平干管应按排气管要求采用偏心变径,变径位置应距分支点小于300 mm。

(2)分路阀门离分路点不宜过远。

如分路处是系统的最低点,必须在分路阀门前加泄水丝堵。

丝接应与管道联接调直后安装。

自动排气阀或集气罐不允许设在门厅和吊顶内。

应接至有排水设施的地漏或洗池中,放风阀门安装高度不低于2.2m,放风管距池底20mm,自动排气阀的进水端应装阀门。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

暖气工程施工方案
一、暖气工程概况
采暖系统,暖气管采用镀锌钢管,丝扣连接或者焊接,
支架、套管安装。

二、采暖系统施工方法
1、安装准备:
(1)前期准备
①熟悉图纸,深刻理解设计意图。

②绘制施工平面布置图,并有针对性的做好技术交底。

③学习规范规程及现行法规,掌握具体的标准要求。

④根据设计特点,制定出消除质量通病的具体措施。

(2)根据设计要求,对照交底平面图,确定立管的准确坐标,搞好预留洞工作。

2、管道安装:
(1)管材进场后首先检查是否有出厂合格证及及检测报告,不符合要求的材料不能使用到工程中。

(2)管道安装前,根据预留的管洞,采取焊接方法将管线引出地面,根据平面布置图对暖气管线进行架空安装。

(3)在安装过程中应根据横平竖直的方法,按设计规定的安装位置、坐标,量出支架上的支座位置,安装支座。

(4)支架安装牢固后,进行架设管道安装,管道和管件应在地面组装,长度以便于吊装为宜。

(5)管道吊装,可采用机械或人工起吊,绑扎管道的钢丝绳吊点位置,应使管道不产生弯曲为宜。

已吊装尚未连接的管段,要用支架上的卡子固定好。

(6) 采用丝扣连接的管道,吊装后随即连接;采用焊接时,管道全部吊装完毕后再焊接。

焊缝不许设在托架和支座上,管道间的连接焊缝与支架间的距离应大于150~200mm。

(7)管道安装完毕,要用水平尺在每段管上进行一次复核,找正调直,使管道在一条直线上。

(8)摆正在安装好管道穿结构处的套管,填堵管洞,预留口处应加好临时管堵。

(9)按设计或规定的要求压力进行冲水试压,合格后办理验收手续,把水泄净。

(10)管道防腐保温,应符合设计要求和施工规范规定,注
意做好保温层外的防雨,防潮等保护措施。

(5)立管安装
a 核对各层预留孔洞位置是否垂直,吊线、剔眼、栽卡子。

将预制好的管道按编号顺序运到安装地点。

b 安装阀门前先卸下阀门盖,有钢套管的先穿到管上,按编号从第一节开始安装。

c 检查立管的每个预留口标高、方向、半圆弯等是否准确、平正。

将事先栽好的管卡子松开,把管放入卡内拧紧螺栓,用吊杆、线坠从第一节管开始找好垂直度,扶正钢套管,最后填堵孔洞,预留口必须加好临时丝堵。

3、散热器安装
4、(1)水压试验
散热器安装前必须进行水压试验,合格方可安装。

(2)散热器安装
a 按设计图纸要求,利用所作的统计表将不同规格和试
压完毕的散热器运到各房间,根据安装位置及高度在墙上画出安装中心线。

b 托钩和固定卡安装
c 散热器安装
散热器安装前必须进行水压试验,试验合格后方可安装。

将散热器轻轻抬起放在托钩上立直,将固定卡摆正拧紧。

散热器抬起挂在固定支架上,带上垫圈和螺母,紧到一定程度后找平找正,再拧紧到位。

d 散热器冷风门安装
将炉堵抹好铅油,加好石棉橡胶垫,在散热器上用管钳子上紧。

在冷风门丝扣上抹铅油,
缠少许麻丝,
拧在炉堵上,用扳子上到松紧适度,放风孔向外斜45°(在综合试压前安装)。

4、管道支架安装:
①管道支架选用应正确,按不同部位和要求选用不同形式的支架,严格按规范规定确定支架距离,以防止支架安装间距过大,支架安装应牢固,预埋件位置应正确,吊杆长度应能调节;
②阀门安装:安装前仔细核对型号、规格有无损伤,清除通口封盖和阀内杂物,注意阀体上流向箭头,阀门手轮不得朝下,落地阀门手轮朝上,不得倾斜,阀门填料装入的方法应正确,运输堆放应防止碰撞。

安装时用力不应过猛,受力应均匀以防止泄漏;
③管道防腐及保温:涂漆前清理管子表面的泥土、水份等杂物对涂刷不便的管子和设备,安装前先刷好漆。

涂漆时操作均匀,选用优质的漆料和适当的稀释剂,保温材料严格按标准选用,搭接宽度符合要求,厚度一致,表面平整。

5、水压试验:
管道安装完毕后,必须做水压试验,水压试验必须符合设计和规范要求,试验合格后方可做隐蔽,并办理好水压试验和隐蔽验收手续。

管道冲洗:采暖管道在交付使用前,应对系统进行冲洗,先
将自来水水管接进供水水平管的末端,而将供水总立管进户
处接往下水管道,打开排水口的控制阀再开启自来水进口控
制阀,进行反复冲洗,依此顺序对系统的各分支路分别
进行。
