To: 编号:联系人:招总Tel: Fax:From:联系人:Tel: Fax:主题:####产业楼图纸存在的问题----(一)一:结构部分1、室外楼梯LT-B2无结构配筋图,请明确答:后补2、一层结构平面布置图中节点“不落底板面电梯坑”没有标示底板标高以及其标注的梁顶标高(-5.65m)是否有误?请明确答:梁顶标高应为-4.650m;底板标高为-6.300m.(此大样位于2#楼核心筒处,具体详见建施40)二:建筑部分1、建施R05中显示2#坡道在负一层轴号2A-1/2处有一道剪力墙,与结构图不符(结构图此处无剪力墙)。
请明确答复:以结构图为准。
无结构墙,则设为砌块墙。
3、半地下室层平面图中,卸货平台处和货梯厅进车库处的台阶均无做法,请明确答复:混凝土台阶,30厚板石材面层。
4、结构设计总说明中,二次构件砼等级为C30(二次构件可否理解为过梁、构造柱等),此等级是否偏高?请明确结构答复:可以使用C20砼5、做法表里地下室无走道、卫生间的做法,请明确答复:-1F的走道、卫生间做法同于上方普通楼层相同部位的做法。
6、地下室中设备房具体包含哪些房间?请明确答复:水、电、暖通的设备用房。
例如风机房、强弱电间、水泵房等。
7、根据结构图中负一层墙柱定位图布置地下室外墙一端在轴线2A-3交X2-G处(2#坡道一侧),建筑图中此外墙端点处与结构图不符,如下图所示请明确(左为建筑图,右为结构图)答复:由于有疏散距离要求,以建筑图的开洞位置为准。
结构答复:在建筑图开洞位置处,结构在该处外墙开洞,洞口尺寸1500X3800mm,洞口底平-1层结构板底.8、做法表中底板防水(车库区)里的“防水层两道”这一做法,表中已在“3.0厚自粘改性沥青聚酯胎防水卷材”这项材料上打勾,请明确是这项材料用两道吗?答复:一道即可。
9、水池做法里的水泥基渗透结晶型防水涂料没有标明厚度,请明确答复:以将来所采用厂家的具体产品做法厚度要求为准。
厂房针对本工程图纸的不足及优化建议

4.16针对本工程图纸的不足及优化建议4.16.1关于图纸优化的几点建议(必须重新核实图纸后确定)1 、本工程基坑支护设计为钢管土钉墙,需要进行深基坑施工的综合楼、自行车库深度分别为4.75M 、3.83M 。
根据总平面设计,深基坑平面上的作业面比较充裕,施工时可以放台阶扩展开挖整体面状基坑(如每边各加宽2-3M ),然后布置轻型井点降水放坡挖土。
为保证安全,实际减少了深度的基坑仍有必要按设计(土钉墙支护)施工。
这样,有利于降低基坑支护的费用,也能保证安全生产。
2 、本工程厂房长度长、面积大,为防止因基土不均匀沉降及温度变形引起的开裂,可以按一定的间距(如12M )和“L ”形转角处,从碎石垫层上的钢筋砼整体地面开始设置变形缝。
3、由变电所引至电缆/母线、转接箱的一段电缆,部分回路容量较大,设计是采用同截面的两根并列电缆送电的,如,1P1a选用2×(YJV-4×9+1×50)等。
我们建议凡两根并列运行的电缆采用单根单芯交联聚乙烯绝缘电力电缆,理由:⑴所有回路容量均不算太大。
⑵两根并列运行的电缆输送的电流不可能绝对平均,我们施工运行中曾发现过一根电缆比另一根电缆明显发热的情况,当然这可能是特例,也可能是始端连接处安装有缺陷,也可能电缆长度材质有差异,以致造成一根电缆超负荷、一根电缆低负荷的情况,故不采用两根并列运行就不可能发生以上情况。
⑶两根电缆并列运行比一根电缆运行从概率上讲,故障维修要增加一倍。
⑷同截面单芯电缆比五芯电缆载流量大许多(容量散热),尽管同截面单芯电缆比多芯电缆价格要高,但对能承载的相同电流(单芯电缆截面可小1~2级)一次投资价格反而要低。
4、建议变电所低配电屏把一、二类负荷与其它负荷分列在不同的配电屏上,以利值班电工在高压一回路故障时,操作简便且不易误操作。
5、需要系数在分支回路的计算时太简单化,基本上均定为0.8,如电梯也0.8,建议根据用电设备特点再细化分类。
建筑施工图设计存在的问题及其解决方法分析

建筑施工图设计存在的问题及其解决方法分析摘要:建筑施工图设计属于综合性和技术性较强的工作,要考虑施工机械和施工材料等不同的组成部分,如果在某个环节出现偏差,均会导致后续施工无法顺利进行,因此在实际工作中设计人员需要具有较强的创新意识和严谨的态度,根据在以往建筑施工图设计中所存在问题提出更加科学的解决方案,优化当前的设计模式。
基于此本文论述了建筑施工图设计中所存在问题和解决方法。
关键词:建筑施工图;施工图设计;设计问题;解决方法一、当前建筑施工图设计中所存在的问题(一)设计总图中的问题为了使建筑施工图设计质量能够得到全面提高,在实际工作中需要管理员认真地分析在以往设计中所存在的不足,根据当前设计要求改正当前的工作模式,从而使建筑施工图设计水平能够得到质的提升。
在当前建筑施工图设计中存在着设计总图的问题,例如设计人员并没有有序的划分好道路和绿化等不同的要素,由于实际工作较为复杂在建筑定位和道路标高方面很难满足相关的标准,导致总平面图设计质量在逐渐地降低另外由于整体的设计环境较为复杂,在图内很容易遗漏建筑单体定位坐标以及建筑红线等相关内容,对后续工程建设的影响非常的突出。
与此同时在绿化树木遮挡尺寸标识数字方面并没有具备较强的辨识度,经常会由于某个失误而导致较为严重的标识不清晰问题,这些均会对后续施工产生一定的影响。
这些问题虽然看起来并不是那么重要,但是却深深影响关联着后续现场的建设施工,因此在实施工作中需要进行问题的深入性思考,提出更加科学的整改意见,为后续施工提供重要的设计基础保障。
(二)制图和总说明的问题首先在制图方面,制图的内容包括引出线及尺寸线等等,需要根据现场的情况做到精准性的绘图,但是由于现存问题较多,施工设计人员和校核人员并没有按照制度规则来完成当前的绘制,一些对称符号和线条出现不到位的问题,或者是在标识方面出现太过模糊的问题,导致设计质量在逐渐地降低。
另外在制图方面并没有和整体图进行相互的协调,不仅会对后续建筑工程施工提供错误的信息,还会造成较为严重的施工现场问题,影响工程建设进度和效率。
建筑图中存在问题

建筑图中存在问题首先应熟悉施工图、如:建筑平面图、建筑立面图、建筑剖面图、建筑详图、结构施工图、设备图等。
一、会审图纸综合归纳常见问题如下:1.建筑、结构说明有没有互相矛盾或者意图不清楚的地方。
2.建筑、结构图中轴线位置是否一致,相对尺寸是否标注清楚。
3.如果是框架结构,看建筑、结构图梁柱是否尺寸一致,如果是砖混,看墙厚、构造柱的布置是否一致。
4.核定交桩以后的标高与图纸中的标高是否有出入,以及建筑物到建筑红线的距离。
5.查看门窗的做法是否明确,有图集的按照图集,没有图集做法的是否有大样,门的开启方向是否合理,开关应留在门的开启侧。
一般设计容易疏忽的是窗台做法、门垛尺寸。
6.看结构图说明中是否与规范相矛盾或有出入,如有,协商按哪个标准施工。
7.从施工角度考虑,是否有施工难度大甚至不可能施工的结构节点。
8.楼梯踏步高和数量是否与标高相附。
9.建筑立面图中的结构标高是否与结构图每层的标高相附。
10.建筑平面里的门窗洞口尺寸、数量是否与门窗表里的尺寸、数量相符。
11.要核对水暖与电气的图纸,是否有发生同一位置有配电箱和消火栓箱(采暖分户箱)。
12.要检查室内管线是否打架,尤其是室外工程管线是否打架,立面与平屋面相交的地方,梁的交叉施工最容易出问题。
13.要注意从楼内外给排水管与室外给排水管网连接处是否是最近距离,以及地沟内是否足以容纳各种管道。
14.水、电、设备安装专业图之间、图号之间是否有矛盾;各专业预留洞、预埋件是否错漏。
15.顶棚、墙面、墙裙、踢脚线、地面等装修作法是否协调(多数设计院均采用图集)。
二、熟悉图纸的方法及要领:先粗后细:就是先看平,立、剖面图,对整个工程的概貌有一个轮廓的了解,对总的长、宽尺寸、轴线尺寸、标高、层高、总高有一个大体的印象。
然后再看细部做法,核对总尺寸与细部尺寸。
三、图纸会审时应审查以下问题:(1)建筑部分:建(构)筑物平面布置在建筑总图上的位置有无不明确或依据不足之处,建(构)筑物平面布置与现场实际有无不符情况等。
产业楼图纸存在的问题-设计院答复

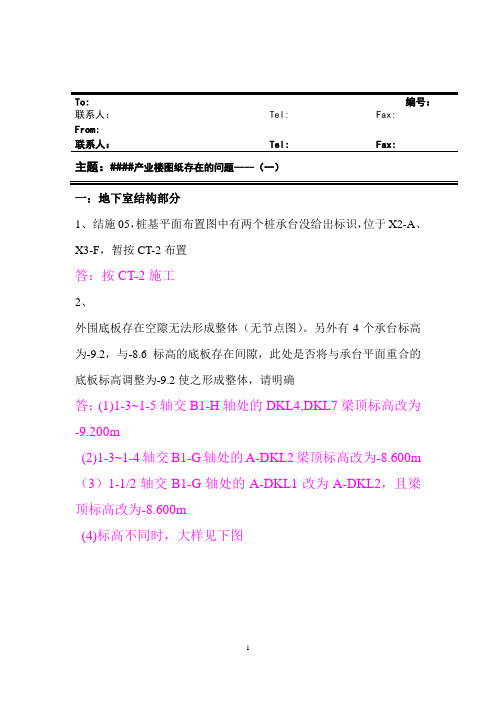

To: 编号:联系人:Tel: Fax: From:联系人:Tel: Fax:主题:####产业楼图纸存在的问题----(一)一:地下室结构部分1、结施05,桩基平面布置图中有两个桩承台没给出标识,位于X2-A、X3-F,暂按CT-2布置答:按CT-2施工2、外围底板存在空隙无法形成整体(无节点图)。
另外有4个承台标高为-9.2,与-8.6标高的底板存在间隙,此处是否将与承台平面重合的底板标高调整为-9.2使之形成整体,请明确答:(1)1-3~1-5轴交B1-H轴处的DKL4,DKL7梁顶标高改为-9.200m(2)1-3~1-4轴交B1-G轴处的A-DKL2梁顶标高改为-8.600m (3)1-1/2轴交B1-G轴处的A-DKL1改为A-DKL2,且梁顶标高改为-8.600m(4)标高不同时,大样见下图3、结施42,2#楼基础顶~地下一层强柱定位图中YBZ2a配筋说明与大样不符、大样与图纸中尺寸不符,请明确答:按平面图中尺寸施工4、结施42,2#楼基础顶~地下一层强柱定位图中YBZ5b大样与图纸中尺寸不符,请明确(暂按图纸中实际尺寸布置)答:按平面图中尺寸施工5、结施42,2#楼基础顶~地下一层强柱定位图中YBZ12配筋说明与大样不符,请明确(暂按图纸中实际尺寸布置)答:平面图中尺寸与大样图一致6、结施42,2#楼基础顶~地下一层强柱定位图中YBZ3大样与图纸中尺寸不符,请明确(暂按图纸中实际尺寸布置)答:按平面图中尺寸施工7、结施42,2#楼基础顶~地下一层强柱定位图中YBZ3a大样与图纸中尺寸不符,请明确(暂按图纸中实际尺寸布置)答:按平面图中尺寸施工8、R-07人防口部详图中,人防门框配筋表内缺少MK-3配筋,请明确答:没有MK-3编号9、结施42,2#楼基础顶~地下一层强柱定位图中一约束边缘构件YBZ1a与R-07人防口部详图中MK17位置重复,如下图所示,请明确答:按MK-17施工10、结施-12地下一层梁配筋图中,有几处梁无标识(如以下截图)答:按B-KL19施工答:按LL1C施工.答:按B-KL8施工答:按A-L6施工.答:按L35b施工.11、结施-11地下一层结构平面布置图中,说明第8条未注明此填充部分板厚及配筋,请明确答:板厚均为180mm,配筋10@170双层双向12、结施-07地下一层~1层强柱定位图中GAZ1大样尺寸与图纸中尺寸不符,请明确答:应为200X400截面13、结施-14一层梁平面配筋图中,有几处梁无标识(如以下截图)答:按B-KL16施工答:按LL1C施工.答:按L63a施工.14、结施-161#坡道大样中,一处梁无标识(位置B-2交2-B),请明确答:按KL1a施工.二:地下室建筑部分1、在建施-06B建筑统一做法表中的做法选用汇总表里无负二层的地面做法(除车库),请明确答:基层为C20素混凝土,面层随打随抹。

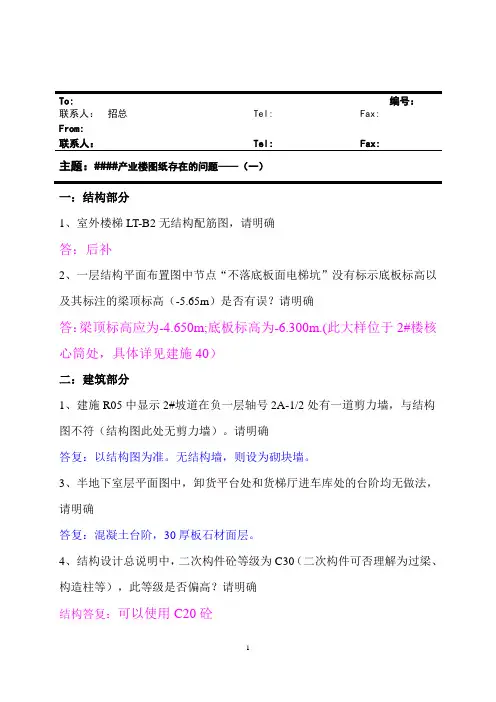

产业楼图纸存在的问题--3----设计院回复-1599-from任工-甲方答复.

To: 编号:联系人:招总Tel: Fax:From:联系人:Tel: Fax:主题:####产业楼图纸存在的问题----(一)一:结构部分1、室外楼梯LT-B2无结构配筋图,请明确答:后补2、一层结构平面布置图中节点“不落底板面电梯坑”没有标示底板标高以及其标注的梁顶标高(-5.65m)是否有误?请明确答:梁顶标高应为-4.650m;底板标高为-6.300m.(此大样位于2#楼核心筒处,具体详见建施40)二:建筑部分1、建施R05中显示2#坡道在负一层轴号2A-1/2处有一道剪力墙,与结构图不符(结构图此处无剪力墙)。
请明确答复:以结构图为准。
无结构墙,则设为砌块墙。
3、半地下室层平面图中,卸货平台处和货梯厅进车库处的台阶均无做法,请明确答复:混凝土台阶,30厚板石材面层。
4、结构设计总说明中,二次构件砼等级为C30(二次构件可否理解为过梁、构造柱等),此等级是否偏高?请明确结构答复:可以使用C20砼5、做法表里地下室无走道、卫生间的做法,请明确答复:-1F的走道、卫生间做法同于上方普通楼层相同部位的做法。
6、地下室中设备房具体包含哪些房间?请明确答复:水、电、暖通的设备用房。
例如风机房、强弱电间、水泵房等。
7、根据结构图中负一层墙柱定位图布置地下室外墙一端在轴线2A-3交X2-G处(2#坡道一侧),建筑图中此外墙端点处与结构图不符,如下图所示请明确(左为建筑图,右为结构图)答复:由于有疏散距离要求,以建筑图的开洞位置为准。
结构答复:在建筑图开洞位置处,结构在该处外墙开洞,洞口尺寸1500X3800mm,洞口底平-1层结构板底.8、做法表中底板防水(车库区)里的“防水层两道”这一做法,表中已在“3.0厚自粘改性沥青聚酯胎防水卷材”这项材料上打勾,请明确是这项材料用两道吗?答复:一道即可。
9、水池做法里的水泥基渗透结晶型防水涂料没有标明厚度,请明确答复:以将来所采用厂家的具体产品做法厚度要求为准。
设计图施工:我所遇到过的问题与应对策略
设计图施工:我所遇到过的问题与应对策略设计图施工:我所遇到过的问题与应对策略随着科技的飞速发展,建筑行业也在不断迎来新的发展。
而在建筑设计和施工中,设计图的制作和使用相当重要,它是建筑师和工程师把设计想法和意图传达给施工方的关键工具。
然而,在我从业的过程中,我曾经遇到了一些问题,因此在此我想分享一下我所遇到的困难和应对策略。
首先,我发现最常见的问题是由于错误的尺寸或比例导致的。
在设计图中,设计师必须确保所有尺寸和比例都是准确的,否则这将导致工程师和施工人员在施工过程中无法正确理解和执行设计意图。
为了避免尺寸或比例错误,我们应该使用专业的绘图工具,并严格按照设计师的标准进行精确绘制和测量。
另外,为了确保原始尺寸和比例不会失真或扭曲,我们还应该避免在放大或缩小尺寸时使用不合适的方法。
其次,我曾经遇到的另一个问题是混淆标号和符号,这也会导致误解和错误执行。
例如,在电气设计图中,标记电池正负极时,一个简单的“+”或“-”的标记可能会被错误地编写或读作“-”或“+”,导致错误的电路连接而引发电路故障。
为避免这种混淆,我们必须准确理解每个标号或符号的意义,并通过检查和多次验证确保每一个标记都是精确的。
第三个问题是过于平面化的设计,这通常会导致施工困难和顽疾。
虽然平面化的设计能够提高建筑整体的美观度,但过分使用会导致施工人员在建造过程中遇到困难。
因此,在设计时,我们应该考虑到施工的可实现性,在建模过程中缓解平面化的趋势。
除了以上问题之外,我还遇到过一些输入错误和缺乏细节的问题,这些问题需要更仔细检查和更加专注的注意力。
经过实践和经验的积累,我总结了一些应对策略,包括:定期检查并修改图纸,使用专业软件和操作技巧,进行多次验证和对比,并与客户和施工方进行充分的沟通和协调,以确保所有的设计都是准确的、清晰的和可实现的。
总体而言,设计图施工是建筑过程中不可或缺的一个环节,需要设计师、工程师和施工方充分协作,以确保设计意图的精确传达和实现。
建筑施工图设计存在的问题及其解决方法
建筑施工图设计存在的问题及其解决方法作者:马军来源:《科技风》2017年第05期摘要:本文分析了建筑施工图设计中常见的问题,提出了解决施工图设计中存在问题应实施符合国际规范的设计方案、各专业间的衔接和设计中的全面细致等方法。
关键词:施工图设计;存在问题;解决方法从事建筑设计的工作者一项必备的技能就是建筑施工图设计,它的知识点涵盖设备、材料、建筑结构、施工工艺、美学等方面。
建筑设计中的施工图是出现频率较高的产品,经常会出现一些问题,这些问题有些是属于施工图设计方面的,有些则属于建筑方案不当的问题,本文拟对此作一简单探讨。
一、设计建筑施工图的构成要件文字和图形是构成建筑施工图的两大要件。
文字要件主要有目录封面、设计依据和注意点、用料配置表、节能计算书、日照计算书等;图形要件其构成包括平面总图、平面建筑图、立面和剖面图、大样图等。
设计时一般有三部曲:方案、初步和施工图设计。
其工作流程一般是先从宏观方面定性建筑方案,后对设计方案优化达到专业水平,最后这一环节最重要,就是实施具体量化施工图的设计,如总平面图、建筑结构图、暖通电力图、给排水图、动力图等。
二、常见设计建筑施工图的问题由于存在一些建筑企业和建筑工程师专业业务知识和质量意识的缺乏,责任感不强等原因,造成施工图纸的设计和建筑规范不符,到施工时发生诸多问题,如总平面图项目缺失、防火设计不规范和节能设计不到位等。
(一)总平面图项目缺失总平面图或者是总平面图设计的深度的缺失,这在一些房地产项目的设计中经常出现,这一问题会造成不能通过建设部门的审批,因为建设部《建筑工程设计文件编制深度的规定》对此有严格规定。
这些总平面图项目缺失主要是少了建筑间距、道路布局、广场、挡土墙,也没有道路转弯半径、道路宽、路路交叉、变坡点、坡长、坡度、坡向、标高这些竖向方面;还有容易丢失的就是用地、建筑、道路红线和绿地保护线等的标注,不少总图中的坐标网格、指北针、出入口标注也常常缺失。
建筑施工图设计存在的常见问题与对策分析
建筑施工图设计存在的常见问题与对策分析摘要:在建筑工程施工过程中,施工图纸设计是非常重要的一个环节。
对建筑工程整体施工质量有重要影响,因此,建筑工程相关单位必须重视施工图纸设计工作,对施工图纸设计要点以及设计中需要避免的问题进行全面具体的分析与研究。
在此基础上再进行建筑工程施工图纸设计,这样才能确定找到最科学最有效的技术手段处理施工图纸设计过程中的问题,进而提高建筑工程施工图纸设计质量和水平。
关键词:建筑施工图设计;问题;底层1建筑施工图设计的重要性首先合理的施工设计图有利于目标成本的控制。
由于许多设计者思想麻痹,不能严肃地对待设计的优化过程,有的甚至认为优化过程就是一个不必要的过程,不结合实际的预算情况就进行设计,这在以后的施工过程中不仅会增加施工难度,还会在工程预算中增加一部分造价。
其次,建筑施工设计图的优化,更能提高建筑功能性、合理性。
随着建筑行业的迅速发展,使用者更注重建筑物的空间、技术、结构设施、资源和资源利用这方面,而不局限于结构方面。
但就目前国内的设计行业在对建筑工程设计的过程中,仍然把结构设计放在首位,这就要求设计者把设计的优化加入实际的设计中去,在满足结构设计的规范要求下,提高建筑的功能性和合理性。
2建筑施工图设计中存在的问题根据社会的发展,建筑工程日益增加,暴露出建筑施工图设计中还存在一些问题。
(1)许多设计人员专业技术知识不扎实,这样就导致设计出的图纸存在较多的问题,例如设计图纸尺寸不符合实际、有遗漏的项目甚至设计的图纸前后矛盾,有的甚至对施工的工艺都不了解。
这些问题在以后的施工过程中就会造成无形的浪费和增加施工的难度,甚至超出项目的预算。
(2)设计人员各专业之间配合不到位,比如暖通空调专业在方案确定后,没有给结构专业提供所有的设备的质量及基础荷载、位置、尺寸等,致使结构专业设计的剪力墙中没有预留足够荷载,或者没有预埋安装构件等问题,给施工带来了返工,也延误了工期。
(3)一味追求造型“奇特夸张”,不切实际地大搞怪异造型,往往这些造型构件施工困难,后期维修保养等也非常高难。
建筑施工图纸设计中的常见问题及对策分析
建筑施工图纸设计中的常见问题及对策分析建筑工程建设过程中,前期的结构设计阶段非常重要,直接关系到后期的施工成本与施工质量,而相关图纸的绘制与设计更是最重要的资料之一。
结构施工图是反映设计理念的最直观资料,如果此类图纸出现错误就有可能带来重要的影响,因此对建筑工程结构施工图设计进行研究分析具有重要的意义。
标签:建筑施工图;设计;常见问题;对策随着我国经济的飞速发展,我国城市处于大规模的发展阶段,城市建筑的水平不断提高,各种高楼建筑平地而起,但是还是存在与一些问题,例如建筑物与城市道路的冲突。
我们都知道这都是建筑物的建筑的位置都是由建筑施工图纸决定的,因此解决这个问题需要从建筑施工图纸设计下手。
1、建筑施工图设计常见问题1.1 建筑平面施工图缺少深度建筑施工图当中,关于平面图所存在的问题主要包含以下方面:①因缺少指北针而使得剖面图在整个平面布局中所出现的位置难以确定,进而导致施工的时候易于出现失误,除此之外类似的问题还包括关于建筑的承重墙、变形缝、地面伸缩缝、主要建筑构造部件位置与尺寸标注缺失;②预留孔洞以及预留管道位置、尺寸以及标高标注缺失;③建筑设备,例如卫生器具、水池橱柜、电梯等设施的位置以及标高标注缺失,这些对于建筑的主体施工会造成许多问题,即使不会造成较为严重的后果,其对于建筑建设进程的推进是百害而无一利的,由此也充分的体现出了设计人员的图纸设计能力有待提高。
1.2 抗震等级未正确划分的问题地震对建筑物的破坏是剧烈的。
通常来说每次的地震都仅有一个震级。
但随着距震心距离的改变,地震强度将会出现许多值。
建筑物的抗震烈度应当依据国家相关规定设定。
因此设计人员应当注意在抗震设计中应当考虑的是抗震设防烈度而并不是地震烈度,抗震设防烈度应当以国家颁布的有关政策为基准,因此设计人员应当掌握国家在建筑上相关规范的更新,掌握最新的规范要求。
1.3 防火设计缺乏合理性为了确保人们的人身以及财产安全得到有效保障,在设计建筑施工图纸时,应该从多方面综合考虑到防火的設计问题,但在真正设计施工图纸时,部分设计工作者未能根据防火的基础条件进行合理科学地设计,使得防火设计缺乏一定的合理性和可行性,增加了建筑工程的安全隐患。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
联系人:招总Tel: Fax:From:联系人:Tel: Fax:主题:####产业楼图纸存在的问题----(一)一:结构部分1、室外楼梯LT-B2无结构配筋图,请明确答:后补2、一层结构平面布置图中节点“不落底板面电梯坑”没有标示底板标高以及其标注的梁顶标高(-5.65m)是否有误?请明确答:梁顶标高应为-4.650m;底板标高为-6.300m.(此大样位于2#楼核心筒处,具体详见建施40)二:建筑部分1、建施R05中显示2#坡道在负一层轴号2A-1/2处有一道剪力墙,与结构图不符(结构图此处无剪力墙)。
请明确答复:以结构图为准。
无结构墙,则设为砌块墙。
3、半地下室层平面图中,卸货平台处和货梯厅进车库处的台阶均无做法,请明确答复:混凝土台阶,30厚板石材面层。
4、结构设计总说明中,二次构件砼等级为C30(二次构件可否理解为过梁、构造柱等),此等级是否偏高?请明确结构答复:可以使用C20砼5、做法表里地下室无走道、卫生间的做法,请明确答复:-1F的走道、卫生间做法同于上方普通楼层相同部位的做法。
6、地下室中设备房具体包含哪些房间?请明确答复:水、电、暖通的设备用房。
例如风机房、强弱电间、水泵房等。
7、根据结构图中负一层墙柱定位图布置地下室外墙一端在轴线2A-3交X2-G处(2#坡道一侧),建筑图中此外墙端点处与结构图不符,如下图所示请明确(左为建筑图,右为结构图)答复:由于有疏散距离要求,以建筑图的开洞位置为准。
结构答复:在建筑图开洞位置处,结构在该处外墙开洞,洞口尺寸1500X3800mm,洞口底平-1层结构板底.8、做法表中底板防水(车库区)里的“防水层两道”这一做法,表中已在“3.0厚自粘改性沥青聚酯胎防水卷材”这项材料上打勾,请明确是这项材料用两道吗?答复:一道即可。
9、水池做法里的水泥基渗透结晶型防水涂料没有标明厚度,请明确答复:以将来所采用厂家的具体产品做法厚度要求为准。
10、建筑施工图设计说明一种,第五大条第7条风道烟道竖井内壁随起随抹灰,砂浆厚度是多少;砌筑电梯井道是否也是随起随抹灰。
请明确答复:砌筑墙体的井道内表面不做抹灰面层,仅墙体砌缝随砌随抹。
甲方:经与设计沟通,确认电梯井、管井内表面砼部分不抹,砌体部分随砌随抹。
11、建筑图里集水坑详05J927-1/49,但是此图集中未说明集水坑盖板的混凝土强度。
请明确答复:C25。
12、地下室建筑平面图中选型汇总表中的硬塑减速档在平面图中未标出具体位置,请明确答复:由专业车库公司深化设计。
13、地下室节点大样图中,墙柱钢护角的高度是1.3m还是1.04m(2个数据均为大样图中标明)。
请明确答复:暂定1.04,以专业车库公司意见为准。
14、坡道处的截水沟无内部建筑做法,请明确答复:见05J927-1第47页说明。
15、2#楼中阳台夹胶钢化玻璃栏板杆件全为深灰色氟碳漆喷涂,请明确其厚度答复:以幕墙公司深化设计图为准。
16、2#楼一层的排风井、进风井墙体部分在结构图中未标示,而在建筑图中标示是混凝土墙,请明确;送风井顶板的板厚及配筋未说明,请明确答复:用在人防区的风井出地面墙体均为承受外力的结构墙,其余的均为砌体墙。
风井风井顶板常规做法为C20钢筋混凝土板100厚,双向双层¢8@200配筋。
结构答复:应为砼墙,墙厚300mm,配筋见人防图中的RQ3配筋。
17、2#楼一层平面图中女卫、男卫以及残卫的门未注明,请明确答复:900宽装饰木夹板内平开门(女卫、男卫)。
900宽无障碍卫生间专用门。
18、做法表中2#楼的宿舍起居室标注为内1、3,请明确此处答复:内墙做法内1,上部为乳胶漆墙面,下部无墙裙,仅设踢脚100高。
内墙做法内3,下部本身即为墙裙。
为保持室内整洁、减少维护与日常损坏,建议内墙做1米高面砖墙裙,上部为乳胶漆墙面。
19、在做法表中没有地上部分天棚做法,请明确是否需要施工答复:防霉乳胶漆。
是否施工根据(由甲方确定的)此项施工交付标准确定。
甲方:地上部分电梯厅天棚不做,楼梯间天棚及宿舍楼地上部分天棚要做,经与设计沟通,做法按棚2。
20、做法表中内1乳胶漆墙面面层没说明需要刷几遍,请明确答复:以将来所采用厂家的具体产品做法及厚度要求为准。
21、上一次提问建筑部分做法表中无负二层的地面做法(车库除外),回复为“基层C20素砼,面层随打随抹”,请明确素砼厚度答复:250厚。
22、上一次提问缺少MK-3配筋信息,回复为“没有MK-3编号”MK-3构件在图纸编号R-02里,请明确结构答复:配筋见下图23、2#楼一层内的架空层墙面有没有做法,请明确答复:建议采用石材饰面。
装修标准也可由甲方自定。
甲方:贴面砖600*300,做法参外2。
24、1#楼出屋面的外墙面无做法,请明确答复:建议满铺外墙砖。
装修标准也可由甲方自定。
甲方:按涂料外墙。
25、2#楼无走道楼地面做法,请明确答复:建议做成铺地砖楼面。
装修标准也可由甲方自定。
26、做法表中地砖、大理石花岗岩和墙面砖未注明规格,请明确答复:样式尺寸规格等由甲方与装修公司另行确定。
27、做法表中外1涂料墙面中的面层未注明材质,请明确答复:以将来所采用厂家的具体产品为准。
甲方:经与设计沟通,采用带分格的仿石漆。
28、做法表中有室外道路的做法,室外景观部分是否单独出图。
请明确答复:是。
景观做法由景观公司另行设计。
29、做法表中的顶板防水(非种植)做法中有铺地砖,此处应是室外景观部分,是否会重复?请明确答复:不重复。
景观通常都有部分硬质铺地。
甲方:本次地下室顶板暂计至70厚C30配筋细石砼,后续涉及景观的做法暂不计。
* 甲方补充说明:1.厂房地上部分地面楼10做法取消,按毛坯;2.电梯前室地面和墙面铺贴石材,均用大理石;电梯前室地面规格800*800,墙面800*400;3.宿舍楼地上部分地砖600*600;4.卫生间地砖500*500,墙面砖400*400;5.楼梯间地面砖300*300防滑砖;6.1F外挂石材为灰麻色600*600花岗石;7.关于石材面砖的参数,后续视具体情况有需要再做调整。
三:安装部分1.地下一层车库照明配电箱-1BAL2 N3~N5回路与-1BAL1 N3~N4回路所连的光伏发电配电箱重复,请补充说明;答:-1BAL1, N3~N4回路的光伏发电配电箱是B1AC01.B1AC02。
-1BAL2, N3~N5回路的光伏发电配电箱是B2AC0,4~B2AC06。
2.地下室一层配电箱-1AL2找不到与之对应的配电箱系统图,请补充说明;答:地下室一层配电箱-1AL2配电箱应为-1BAL2,配电箱系统图见-1BAL2。
3.地下室一层弱电机房配电箱ATrd与系统图对不上,系统图为APrd,是否更改为APrd,请补充说明答:以系统图为准,应为APrd。
3.地下二层车库照明配电箱-2BAL1 N3~N5回路、-2BAL2 N3~N5与RAL N1回路所连的光伏发电配电箱重复,请补充说明;答:-2BAL1,N3~N5回路的光伏发电配电箱是B2AC01~B2AC03,-2BAL2, N3~N5回路的光伏发电配电箱是B2AC04~B2AC06.RAL, N1回路回路的光伏发电配电箱是B2AC07。
4.1#楼1-1ATxf配电箱与防火阀连接的回路,系统图上配管的规格为SC25、CE,但平面图上配管的规格为SC20、FC,请确认以哪个为准;答:以SC20的为准。
5、地下一层平面图的走道灯具及消防灯具无系统图,也未标明从哪里引上来,请补充说明;答:普通壁灯回路与发电机房内灯具串联(ATbd1-N1),疏散指示灯与-1BALE1- e2串联,消防应急壁灯与-1BALE1- e1串联。
6、开关(一~四位翘板开关)无规格型号,请补充说明;答:翘板开关均为通用86型。
7、EPS电源无规格型号,无法询价,请补充说明;答;系统图中已注明EPS安装容量及规格,型号由甲方招标确定。
8、插接箱无规格型号,请补充说明;答:T接处采用SNT3连续防护型电缆T接端子,详见干线系统图。
9、地下室照明平面图中灯具线缆为穿金属线槽(MR100*50)敷设,如下图所示,但系统图上为穿SC管敷设,请补充说明以哪个为准;答:以照明平面为准。
2.给排水专业1.室外化粪池无规格型号及参考图集,请明确答复:化粪池为13#化粪池,参照国标图集03S702,详见水施40 V1.1。
2.室外的园林给水是否含本预算中答复:由甲方确定。
甲方:本次预算计至预留给水点。
3.消防电监控系统中无标注:答:图中M1为电源监控模块。
4.电气火灾报警系统中无标注:答:图中YH-TL1为剩余式电气火灾探测器。
5.消防电源监控系统中间继电器的电源线的材质及规格答:中间继电器的电源线材质及规格为NHRVS-3x1.5mm,由现场消防电源或消防控制室监控主机提供。
6.人防排水手摇泵的型号规格答复:人防排水手摇泵已有确定,详见人防水施R06 V1.1。
7.室外给排水无说明,请予补充。
答复:详见水施38 V1.0。
8.室内排水转换层及雨水管、污水管的管材。
答复:详见水施01 V1.1。
9.室外雨水井、检查井、雨水口、阀门井、水表井无参考图集答复:相关国标图集选用详见水施38 V1.0。
11。
