塔吊基础施工方案改
塔吊基础施工方案(最终版)

塔吊基础施工方案在建筑施工中,塔吊的安装是至关重要的环节,而塔吊的基础施工方案直接影响到塔吊的使用效果和安全性。
本文将介绍一套完整的塔吊基础施工方案,帮助施工人员在实际操作中确保施工质量和安全。
一、方案概述塔吊基础施工主要包括选择基地、基坑开挖、浇筑混凝土等过程。
合理的施工方案可以降低施工难度、提高施工效率、确保施工质量。
二、选择基地选择一个平整、坚实的基地是塔吊安装的首要条件。
基地应具备足够的承重能力,能够承受塔吊的重量和工作负荷。
同时,基地的土壤应具有较好的稳定性,能够有效防止塔吊在使用过程中的倾斜和移动。
三、基坑开挖在确定好基地的情况下,需要进行基坑的开挖工作。
根据塔吊的尺寸和施工要求,合理设计开挖基坑的形状和尺寸,并严格按照设计要求进行开挖作业。
开挖后需进行土壤的压实和处理,确保基坑的稳定性。
四、浇筑混凝土基坑开挖完成后,需要在基坑内浇筑混凝土。
在浇筑混凝土前,要对模板进行验收,确保模板完整、牢固。
在浇筑过程中应控制浇筑深度和速度,避免出现渗漏和空洞现象。
浇筑完成后,要对混凝土进行养护,确保混凝土的强度和稳定性。
五、安装塔吊在混凝土达到设计强度后,可进行塔吊的安装工作。
安装前需对塔吊进行检查,确保各部件完好无损。
在安装过程中,要按照设计要求进行组装,严格控制每个环节,避免出现安装不牢固的情况。
结语塔吊基础施工是塔吊安装的重要环节,合理的施工方案对于保障施工质量和安全至关重要。
施工人员在操作过程中应认真遵循方案要求,做好每个环节的施工工作,确保塔吊的安全使用。
希望以上内容对于塔吊基础施工有所帮助。
塔吊基础浇筑工程施工方案

一、工程概况本工程为某建筑工地塔吊基础浇筑工程,基础设计为钢筋混凝土结构,采用现场浇筑施工。
塔吊基础平面尺寸为6m×6m,基础埋深为1.5m,基础混凝土强度等级为C25。
为确保塔吊基础浇筑质量,特制定本施工方案。
二、施工准备1. 技术准备(1)熟悉图纸,了解设计要求,掌握施工工艺;(2)编制施工组织设计,明确施工流程、施工顺序、施工方法及质量控制点;(3)对施工人员进行技术交底,确保施工人员掌握施工工艺和质量要求。
2. 材料准备(1)水泥:选用符合国家标准的水泥,强度等级不低于32.5;(2)砂:选用中粗砂,细度模数在2.5-3.0之间;(3)石子:选用粒径为5-25mm的碎石,含泥量不大于1%;(4)钢筋:选用符合国家标准的热轧钢筋,强度等级不低于HRB400。
3. 施工设备准备(1)混凝土搅拌车:用于混凝土的运输;(2)混凝土泵车:用于混凝土的输送;(3)振动棒:用于混凝土的振捣;(4)水准仪、经纬仪:用于测量控制;(5)模板:选用符合要求的钢模板。
三、施工工艺1. 施工顺序(1)场地平整:将施工场地平整,清除杂草、杂物,确保基础位置准确;(2)基础模板安装:按照设计图纸要求,安装基础模板,确保模板的牢固、稳定;(3)钢筋绑扎:按照设计图纸要求,绑扎钢筋,确保钢筋间距、保护层厚度符合要求;(4)混凝土浇筑:采用混凝土泵车进行混凝土浇筑,分层浇筑,每层厚度控制在20-30cm,振捣密实;(5)混凝土养护:浇筑完成后,及时进行混凝土养护,养护时间不少于7天。
2. 施工要点(1)模板安装:模板应平整、牢固,确保混凝土浇筑过程中不变形、不漏浆;(2)钢筋绑扎:钢筋绑扎应牢固,确保混凝土结构的安全性;(3)混凝土浇筑:混凝土应搅拌均匀,确保浇筑过程中不出现离析、分层现象;(4)振捣密实:混凝土浇筑过程中,应使用振动棒进行振捣,确保混凝土密实;(5)养护:混凝土浇筑完成后,及时进行养护,确保混凝土强度达到设计要求。
塔吊基础施工方案修改版

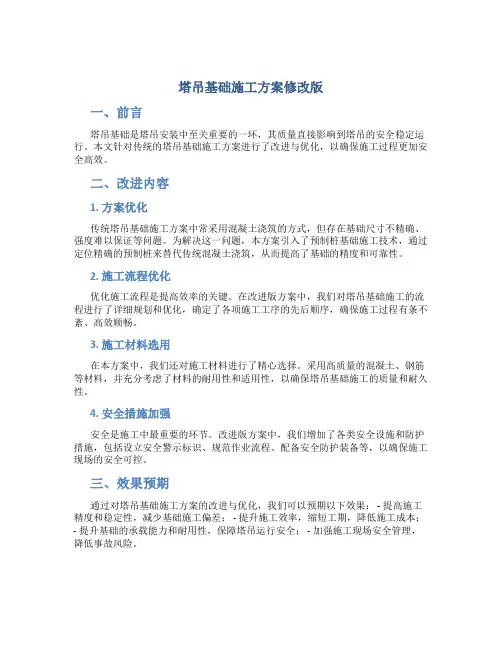

塔吊基础施工方案修改版一、前言塔吊基础是塔吊安装中至关重要的一环,其质量直接影响到塔吊的安全稳定运行。
本文针对传统的塔吊基础施工方案进行了改进与优化,以确保施工过程更加安全高效。
二、改进内容1. 方案优化传统塔吊基础施工方案中常采用混凝土浇筑的方式,但存在基础尺寸不精确、强度难以保证等问题。
为解决这一问题,本方案引入了预制桩基础施工技术,通过定位精确的预制桩来替代传统混凝土浇筑,从而提高了基础的精度和可靠性。
2. 施工流程优化优化施工流程是提高效率的关键。
在改进版方案中,我们对塔吊基础施工的流程进行了详细规划和优化,确定了各项施工工序的先后顺序,确保施工过程有条不紊、高效顺畅。
3. 施工材料选用在本方案中,我们还对施工材料进行了精心选择。
采用高质量的混凝土、钢筋等材料,并充分考虑了材料的耐用性和适用性,以确保塔吊基础施工的质量和耐久性。
4. 安全措施加强安全是施工中最重要的环节。
改进版方案中,我们增加了各类安全设施和防护措施,包括设立安全警示标识、规范作业流程、配备安全防护装备等,以确保施工现场的安全可控。
三、效果预期通过对塔吊基础施工方案的改进与优化,我们可以预期以下效果: - 提高施工精度和稳定性,减少基础施工偏差; - 提升施工效率,缩短工期,降低施工成本;- 提升基础的承载能力和耐用性,保障塔吊运行安全; - 加强施工现场安全管理,降低事故风险。
四、总结本文提出的改进版塔吊基础施工方案,旨在优化施工流程,提高施工质量和效率,确保塔吊基础的安全稳定。
相关单位在实施时应严格按照方案要求进行操作,确保施工质量和安全。
希望本方案能对相关塔吊基础施工单位提供帮助,使施工工作更加顺利、安全、高效。
塔吊基础施工方案完整版

塔吊基础施工方案完整版一、项目背景和简介塔吊作为施工现场的主要起重设备,在建筑施工中具有重要的作用。
塔吊的安装需要有稳固的基础来支撑其重量和提供足够的安全性。
本方案针对项目的塔吊基础施工进行详细的规划和说明。
二、施工准备1.确定塔吊基础的位置和类型:根据工程需要和施工计划,确定塔吊基础的具体位置和类型。
一般来说,塔吊基础分为两种类型:带高压桩和不带高压桩。
2.编制施工图纸和计划:根据塔吊基础的类型和位置,编制相应的施工图纸,并制定详细的施工计划。
施工图纸需要包括基坑开挖、土方回填、基础浇筑等内容。
3.采购所需材料和设备:根据施工计划,准备所需的材料和设备,包括混凝土、钢筋、模板、水泥、砂石等。
确保材料和设备的质量和数量符合要求。
三、基坑开挖1.确定基坑边界和深度:根据施工图纸中的要求,用测量仪器确定基坑的边界和深度。
标记出基坑边界线和深度标志。
2.开挖基坑:使用挖掘机和其他适当的工具,按照标志线开始挖掘基坑。
确保开挖的尺寸和形状符合要求,并及时清理挖出的土方。
3.检查基坑地质状况:开挖基坑后,对基坑底部和侧壁的地质状况进行检查。
如遇到不稳定或有潜在危险的情况,采取相应的加固和安全措施。
四、基础施工1.安装高压桩(如适用):根据施工图纸中的要求,安装高压桩。
选择合适的桩机和相关设备,按照设计要求进行施工。
确保高压桩的数量、长度和位置符合要求。
2.制作模板:根据施工图纸中的要求,制作基础模板。
根据模板尺寸和形状,选择合适的模板材料,并按照构造要求进行安装和固定。
3.浇筑混凝土:在模板安装完成后,准备好混凝土和相关的设备。
按照混凝土浇筑工艺,使用搅拌机将混凝土运输到现场,并由泵车进行浇筑。
确保混凝土的浇筑质量和密实度符合要求。
4.养护基础:根据混凝土养护工艺,对基础进行养护。
采取适当的养护措施,如喷水、覆盖塑料薄膜等,以保持混凝土的湿润和保温效果。
五、验收和完工1.基础验收:在基础施工完成后,进行基础验收。
塔吊基础施工方案(正文)-修改

目录一、编制依据 (2)二、工程概况 (2)三、塔吊选择与布置 (4)四、塔吊基础施工 (6)五、塔吊穿地下车库处理措施 (7)六、质量、安全注意事项 (8)七、塔吊基础计算书 (9)附图1 附图1~12 (57)附图2 塔吊平面布置图 (69)附图3 塔吊厂家基础图 (70)塔吊基础施工方案一、编制依据1.1、徐工、腾达塔式起重机使用说明书及基础图1.2、本工程施工图纸、施工合同1.3、本工程岩土工程详细勘察报告(工程编号:S-GCKC-2016-GK095)1.4、建筑桩基技术规范JGJ94-20081.5、建筑地基基础设计规范GB50007-20111.6、建筑地基基础工程施工质量验收规范GB50202-20021.7、塔式起重机混凝土基础工程技术规程JGJ/T187-20091.8、大型塔式起重机混凝土基础工程技术规程JGJ/T301-20131.9、国家建筑设计标准图集11G101-1、11G101-3二、工程概况2.1、工程名称:碧桂园﹒凤凰城(句容)地块九总承包工程五标段2.2、建设单位:句容碧桂园房地产开发有限公司2.3、设计单位:广东博意建筑设计院有限公司2.4、勘察单位:江苏南京地质工程勘察院2.5、监理单位:江苏高智项目管理有限公司2.6、施工单位:广东腾越建筑工程有限公司2.7、建设规模碧桂园﹒凤凰城(句容)地块九总承包工程五标段是由句容碧桂园房地产开发有限公司投资兴建,占地面积2.9万m2,总建筑面积约13万m2。
由9栋高层、沿街商业、附属用房及地下车库组成。
句容碧桂园凤凰城位于南京东汤山边,在南京与句容之间的黄梅镇,紧邻122省道。
地块九五标段位于已交付水蓝湾(地块八)东侧。
2.8、各栋层高及建筑高度如下表楼栋结构形式抗震等级层数(层)层高(m)建筑高度(m)25# 剪力墙二级26 3.15 82.226# 剪力墙三级17 3 51.327# 剪力墙二级33 2.9 98.528#、29# 剪力墙二级33 2.9 98.5 30# 剪力墙二级30 3.15 97.05 31#、32# 剪力墙二级33 2.9 96 34# 剪力墙二级31 3.15 97.95 2.9、地质概况1~3#塔吊基础处地质情况一览表土层编号土层名称承载力(kPa)塔吊编号1# 2# 3#塔吊所处位置附近地质勘探孔JK36 JN72 JK30土层厚(m)土层底高程(m)土层厚(m)土层底高程(m)土层厚(m)土层底高程(m)①1杂填土 1.7 34.95 ①2 素填土0.6 34.98 0.3 35.07①3 淤泥0.6 34.35②粉质粘土130③1粉质粘土170 2.5 32.57 1.5 32.85 ③2粉质粘土230 4.7 30.28 1.3 31.27 3.5 29.35 ④粉质粘土混卵砾石240 1.5 28.78 2.2 29.07 1.4 27.95 ⑤1强风化泥质粉砂岩320 6 22.78 6.6 22.47 4.8 23.15 ⑤2中风化泥质粉砂岩1000 32.2 -9.42 27.1 -4.63 31.5 -8.354~6#塔吊基础处地质情况一览表土层编号土层名称承载力(kPa)塔吊编号4# 5# 6#塔吊所处位置附近地质勘探孔JK24 JN76 JK1土层厚(m)土层底高程(m)土层厚(m)土层底高程(m)土层厚(m)土层底高程(m)①1杂填土①2 素填土0.8 35.38 0.4 35.68 0.5 36.76①3 淤泥②粉质粘土130③1粉质粘土170 4.8 30.58 2 33.68③2粉质粘土230 2.4 31.28 4.9 31.86④粉质粘土混卵砾石240 1.6 28.98 1.6 29.68 2.2 29.66⑤1强风化泥质粉砂岩320 5.3 23.68 5.8 23.88 5.1 24.56⑤2中风化泥质粉砂岩1000 29.5 -5.82 25.8 -1.92 27.3 -2.74三、塔吊选择与布置3.1、现场为新近回填土,回填深度1~3米,原地貌水塘密布,经现场开挖验证,塔吊附近土质与岩土勘察报告不完全一致。
塔吊的施工方案(3篇)

第1篇一、项目背景随着我国城市化进程的加快,建筑行业得到了迅猛发展。
塔吊作为建筑施工中不可或缺的起重设备,其在建筑施工过程中的应用越来越广泛。
为确保塔吊施工安全、高效、顺利进行,特制定本塔吊施工方案。
二、施工范围本方案适用于各类建筑施工过程中塔吊的安装、拆卸、使用和维护。
三、施工原则1. 安全第一:严格遵守国家有关法律法规和行业标准,确保施工安全。
2. 高效施工:合理安排施工计划,提高施工效率。
3. 节约成本:合理使用材料,降低施工成本。
4. 环保施工:采取有效措施,减少施工对环境的影响。
四、施工组织1. 施工单位:负责塔吊的安装、拆卸、使用和维护。
2. 监理单位:负责监督塔吊施工过程,确保施工安全、质量。
3. 设计单位:负责塔吊的选型、设计及相关技术支持。
五、施工准备1. 技术准备:组织施工人员进行塔吊安装、拆卸、使用和维护的培训,提高施工人员的专业技能。
2. 材料准备:根据工程需求,采购合格的塔吊设备、配件及辅助材料。
3. 施工设备准备:确保塔吊安装、拆卸、使用和维护所需设备齐全、完好。
4. 施工现场准备:确保施工现场符合塔吊安装、拆卸、使用和维护的要求。
六、施工工艺1. 塔吊安装(1)安装前检查:检查塔吊设备、基础、基础预埋件等是否符合要求。
(2)基础施工:根据设计要求,进行塔吊基础施工,确保基础稳固。
(3)塔吊安装:按照安装步骤,依次完成塔身、塔帽、驾驶室、吊臂等部件的安装。
(4)调试与试运行:完成塔吊安装后,进行调试与试运行,确保塔吊运行正常。
2. 塔吊拆卸(1)拆卸前检查:检查塔吊设备、基础、基础预埋件等是否符合要求。
(2)拆卸步骤:按照拆卸步骤,依次完成塔帽、驾驶室、吊臂等部件的拆卸。
(3)基础拆除:拆除塔吊基础,确保基础稳固。
3. 塔吊使用(1)操作人员培训:对操作人员进行培训,确保其熟悉塔吊操作规程。
(2)吊装作业:按照吊装作业规程,进行吊装作业。
(3)安全检查:定期进行塔吊安全检查,确保塔吊运行正常。
塔式起重机地基处理及基础施工方案

塔式起重机基础地基处理与基础施工方案一、编制依据1 C5513塔式起重机基础技术资料, C5013塔式起重机基础技术资料;2 《霍州新建南路北区城中村改造工程岩土工程勘察报告》3 霍州开元办东关村城中村改造工程〔二期〕住宅楼施工组织设计4 《霍州市新建南路道路新建工程》施工图纸5 《霍州开元办东关村城中村改造工程〔二期〕7#、8#、9#、10#、11#、12#、13#、14#住宅楼》施工图纸6 《建筑地基基础设计规范》〔GB50007-2011〕7 《建筑地基处理技术规范》JGJ79-20128 《混凝土结构工程施工质量验收规范》〔GB50204—2002〕(20##版);二、工程概况:霍州开元办东关村城中村改造工程〔二期〕7#、8#、9#、10#、11#、12#、13#、14#住宅楼工程为群体建筑,主楼为剪力墙结构,裙楼为框架结构,主楼地上11层、地下1层;裙房地上2层。
7#、8#、9#、10#、11#、12#、13#、14#住宅楼建筑面积共34925.9m2。
本工程计划8个楼座同时施工,在7#楼南侧设一台C5013塔式起重机,在9#住宅楼北侧设1台C5013塔式起重机,11#楼东侧设1台C5513塔式起重机,13#楼西设1台C5013塔式起重机。
〔塔吊平面布置图见附图〕三、施工部署1、塔吊与建筑物的关系7#楼南侧与9#楼北侧塔吊设置于商业楼内,塔吊基础顶低于独立基础。
7#楼南侧塔吊基础顶标高为-1.85m〔相对标高±0.000等于于绝对高程值566.1m〕,9#楼北侧塔吊顶标高为-3.3m〔相对标高±0.000等于于绝对高程值566.1m〕,7#楼南侧与9#楼北侧塔吊为C5013塔式起重机,塔式起重机技术要求:①基础尺寸为5.5m×5.5m×1.35m,地基处理后承载力不低于150KPa;②纵向钢筋为20×5445mm,136根;竖向钢筋为14×1150,144根,③在钢筋网上平面中心位置安置底架;④在底架上穿上地脚螺栓,拧上螺母,每个地脚螺栓下横穿一根22长1000的钢筋,⑤以底架上平面为基准测量其水平度,水平度误差≤1mm;⑥用铅丝将地脚螺栓与钢筋固定,防止浇筑混凝土时地脚螺栓倾斜,同时用塑料布捆扎露在地面的螺栓头部,防止混凝土污染螺栓丝头〔注;地脚螺栓禁止焊接〕⑦混凝土强度C35;⑧预埋螺栓为M36的螺栓,强度级别不小于8.8级;⑨设置可靠的接地装置,接地电阻≤4Ω;⑩混凝土浇筑后进行养护。
塔吊基础专项施工方案桩基础 塔吊基础专项施工方案桩基础

一、编制说明 (2)1.1编制依据 (2)1.2编制原则 (2)二、工程概况 (3)2.1周边建筑物情况 (3)2.2岩土情况 (3)三、塔吊基本情况 (3)3.1塔吊基本技术参数 (5)3.2现场安装参数 (5)四、塔吊基础施工 (6)4.1基础施工 (6)4.2、地下室底板处理措施 (7)4.3基础施工预埋 (7)4.4钢筋加工施工 (8)4.5基础承台大体积混凝土施工 (8)五、塔吊穿地下室处理措施 (10)5.1、地下一层楼板、地下室顶板处理措施 (10)5.2、防水施工方法 (11)5.3、塔吊处钢筋施工方法 (12)5.4、地下室顶板模板施工方法 (13)5.5、楼板混凝土施工方法 (13)六、质量保证措施 (13)七、安全文明施工措施 (14)八、塔吊运行安全保证措施 (14)九、塔吊验算 (16)十、平面布置图、剖面图 (23)一、编制说明1.1编制依据1、《建筑桩基础技术规范》JGJ94-20082、《混凝土结构设计规范》(GB50010-2010)(2015年版)3、交投永固大厦设计施工总承包(EPe)施工总体平面布置图4、QTZ80(TC6013B)塔式起重机使用说明书5、QTZ80(TC6013B)塔式起重机基础制作说明书6、交投永固大厦设计施工总承包(EPC)岩土勘察报告7、《建筑工程施工手册》第四版(中国建筑工业出版社)1.2编制原则本施工方案在编制时,我们本着争创一流质量、一流工期,为业主争效益、为企业争信誉的指导思想,在IS09002质量保证体系的指引下,在施工部署和组织、各项技术措施的提出与应用、主要施工方法和设备材料的供应等方面,力求措施先进、具体,方法实用,并在施工全过程中坚持质量体系有效运行。
用优良的质量、合理的速度、先进的技术、满意的服务为业主提供优秀的建筑产品,以实现业主目标、建立企业良好信誉。
二、工程概况(一)、工程名称交投永固大厦设计施工总承包(EPC)(二)、建设单位广州永固投资有限公司。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
潼南县实验二小江北分校及第三幼儿园建设工程目录一、工程概述 (2)二、编制依据 (2)三、平面布置 (3)四、塔吊基础型式 (3)五、工程地质及水文情况 (3)六、4#塔吊矩形格构式桩基础计算书 (4)七、5#塔吊矩形格构式桩基础计算书 (11)八、塔吊避雷措施 (13)九、主要安全技术措施 (13)十、塔吊基础沉降观测 (13)十一、多塔作业注意事项 (13)十二、塔吊安拆方案 (14)附图一、工程概述潼南县实验二小江北分校及第三幼儿园建设工程杭政储出(2008)26号地块为商品住宅(二期)工程,位于杭州市下城区华丰村,康宁路北侧,华中路东侧。
本工程建设单位为杭州万泰房地产开放有限公司,设计单位为浙江展诚建筑设计有限公司。
本标段工程包括5幢16层高层及地下1层车库组成,建筑面积约46550.99m²,地下建筑面积约10000m²。
建筑高度48.85m~49.85m。
±0.000相当于黄海高程6.15m。
本工程抗震设防烈度为6度,除地下自行车库和地下汽车库建筑耐火等级为一级外,其余建筑耐火等级均为二级,屋面和地下室防水等级均为二级,建筑设计使用年限为50年。
本工程土方开挖时自然地坪标高为:6.25 ,基坑底标高为-5.75,4#塔吊安装高度为:70米,5#塔吊安装高度为:64米。
二、编制依据1、杭政储出(2008)26号地块为商品住宅(二期)工程施工图纸及基坑围护图纸;2、《建筑地基基础设计规范》(GB5007-2002)3、《混凝土结构设计规范》(GB50010-2010)4、《建筑桩基技术规范》(JGJ94-2008)5、《钢结构设计规范》(GB50017-2005)6、《钢结构制作工艺规程》7、浙江中材工程勘测设计有限公司提供的《岩土工程勘察报告》8、塔吊生产厂家(浙江虎霸建设机械有限公司)提供的该型塔吊的力学参数。
9、塔式起重机混凝土基础工程技术规程(JGJ/T187-2009)10、杭建监(2010)第33号文件11、《塔式起重机安全规程》GB5144-200612、《建筑施工起重机械安装、使用、拆卸安全规程》JGJ196-201013、浙江省关于塔吊基础的相关规范三、平面布置:根据建筑物平面布置情况,在满足周边环境及现场垂直运输要求的前提下,现确定设置2台虎霸QTZ80塔吊均安装在地下室中,塔吊位置详见平面布置图,以保证最大覆盖面(塔吊在地下室土方开挖前安装完毕)。
具体位置详见《塔吊平面布置图》塔吊安装幅度:均为55M。
四、塔吊基础形式:塔吊基础形式钻孔灌注桩加钢构柱,桩基采用4根φ800钻孔灌注桩,桩心距1.6米,桩身砼强度C30,桩顶标高为-6.350m,桩顶处设一块5.0m×5.0m×0.4m小基础(要求锚桩100mm),混凝土采用C35。
四肢角钢(Q235,L140×10)格构柱直接埋设在桩内,与桩搭接3米,格构柱与桩钢筋笼共两处电焊焊接,即格构柱和钢筋笼顶处及格构柱底和钢筋笼处。
格构柱柱顶设一块40mm 厚钢板,作为格构柱与塔吊基础节的连接板,标高为-2.0m。
详见附图。
五、工程地质及水文情况详见地质报告六、4#塔吊矩形格构式基础计算书1、塔机自身荷载标准值41、荷载效应标准组合轴心竖向力作用下:Qk =(Fk+Gk)/n=(449.8)/4=112.45kN荷载效应标准组合偏心竖向力作用下:Qkmax =(Fk+Gk)/n+(Mk+FVkh)/L=(449.8)/4+(1417.72)/2.26=739.76kNQkmin =(Fk+Gk)/n-(Mk+FVkh)/L=(449.8)/4-(1417.72)/2.26=-514.86kN2、荷载效应基本组合荷载效应基本组合偏心竖向力作用下:Qmax=(F)/n+(M)/L=(539.76)/4+(1892.84)/2.26=972.48kNQmin=(F)/n-(M)/L=(539.76)/4-(1892.84)/2.26=-702.6kN整个格构柱截面对X、Y轴惯性矩:I=4[I0+A(a/2-Z)2]=4×[514.65+27.37×(45.00/2-3.82)2]=40260.81cm4整个构件长细比:λx =λy=H/(I/(4A))0.5=735/(40260.81/(4×27.37))0.5=38.33分肢长细比:λ1=l01/iy0=50.00/2.78=17.99分肢毛截面积之和:A=4A=4×27.37×102=10948mm2格构式钢柱绕两主轴的换算长细比:λ0 max =(λx2+λ12)0.5=(38.332+17.992)0.5=42.34满足要求!2、格构式钢柱分肢的长细比验算λ1=17.99≤min(0.5λ0max,40)=min(0.5×42.34,40)=21.17满足要求!3、格构式钢柱受压稳定性验算λ0max (fy/235)0.5=42.34×(215/235)0.5=40.5查表《钢结构设计规范》GB50017附录C:b类截面轴心受压构件的稳定系数:φ=0.899 Qmax/(φA)= 972.48×103/(0.899×10948)=98.81N/mm2≤f=215N/mm2满足要求!4、缀件验算缀件所受剪力:V=Af(fy/235)0.5/85=10948×215×10-3×(235/235)0.5/85=27.69kN格构柱相邻缀板轴线距离:l1=l01+25=50.00+25=75cm作用在一侧缀板上的弯矩:M0=Vl1/4=27.69×0.75/4=5.19kN·m分肢型钢形心轴之间距离:b1=a-2Z=0.45-2×0.0382=0.37m作用在一侧缀板上的剪力:V0=Vl1/(2·b1)=27.69×0.75/(2×0.37)=27.8kN角焊缝面积:Af =0.8hflf=0.8×10×200=1600mm2角焊缝截面抵抗矩:Wf =0.7hflf2/6=0.7×10×2002/6=46667mm3垂直于角焊缝长度方向应力:σf =M/Wf=5.19×106/46667=111N/mm2垂直于角焊缝长度方向剪应力:τf =V/Af=27.8×103/1600=17N/mm2((σf /1.22)2+τf2)0.5=((111/1.22)2+172)0.5=93N/mm2≤ftw=160N/mm2满足要求!5)格构柱顶板计算(1)顶板截面抵抗矩顶板厚度取40MMW=bh2/6=600×402/6=160000mm3(2)顶板所受的弯矩顶板按四边简支板计算M=Kxqb2=0.0368×739.76/0.6×0.62=16.33KN.M(3)顶板强度6=M/W=16.33×106/160000=102.1N/mm2<f=205N/mm2满足要求5)塔吊与连接板的螺栓验算按照塔吊说明书要求设置,不再计算。
1桩身周长:u=πd=3.14×0.8=2.51m桩端面积:Ap=πd2/4=3.14×0.82/4=0.5m2Ra =uΣqsia·li+qpa·Ap=2.51×(13.4×7+6.4×30+5.4×35+3.1×36)+300×0.5×0.6(桩端承载力折减)=1564.38kNQk =112.45kN≤Ra=1564.38kN×0.7(群桩桩距小于3D时折减系数)=1095.1kNQkmax =739.76kN≤1.2Ra=1.2×1564.38×0.7(群桩桩距小于3D时折减系数)=1314.08kN满足要求!2、桩基竖向抗拔承载力计算Qkmin=-514.86kN<0按荷载效应标准组合计算的桩基拔力:Qk'=514.861kN桩身的重力标准值:Gp =ltApγz=26.8×0.5×25=336.78kNRa '=uΣλiqsiali+Gp=2.51×(0.7×13.4×7+0.7×6.4×30+0.7×5.4×35+0.7×3.1×36)+336.78=1367.08kNQk '=514.86kN≤Ra'=1367.08kN×0.7(群桩桩距小于3D时折减系数)=956.96 kN满足要求!3、桩身承载力计算纵向普通钢筋截面面积:As=nπd2/4=10×3.14×182/4=2545mm2 (1)、轴心受压桩桩身承载力荷载效应基本组合下的桩顶轴向压力设计值:Q=Qmax=972.48kNψc fcAp+0.9fy'As'=(0.75×14×0.5×106+ 0.9×(300×2544.69))×10-3=6154.38kNQ=972.48kN≤ψc fcAp+0.9fy'As'=6154.38kN满足要求!(2)、轴心受拔桩桩身承载力荷载效应基本组合下的桩顶轴向拉力设计值:Q'=-Qmin=702.6kNfy AS=300×2544.69×10-3=763.41kNQ'=702.6kN≤fy AS=763.41kN满足要求!4、桩身构造配筋计算As /Ap×100%=(2544.69/(0.5×106))×100%=0.51%≥0.45%满足要求!七)、承台计算该承台基础为稳固、连接四根格构柱的作用,作为构造措施。
不予验算。
配双层双向φ16@150钢筋网片。
七、5#塔吊矩形格构式基础计算书5#塔吊因与4#塔吊所处位置不同,各层地基土情况与4#塔吊不同,其余与4#塔吊一致。
故只需验算桩基承载力。
桩身周长:u=πd=3.14×0.8=2.51m桩端面积:Ap=πd2/4=3.14×0.82/4=0.5m2Ra =uΣqsia·li+qpa·Ap=2.51×(12.8×7+8.3×30+3.7×35+1.5×36)+300×0.5×0.6(桩端承载力折减)=1400.47kNQk =112.45kN≤Ra=1400.47kN×0.7(群桩桩距小于3D时折减系数)=980.33 kNQkmax =739.76kN≤1.2Ra=1.2×1400.74×0.7(群桩桩距小于3D时折减系数)=1176.62kN满足要求!2、桩基竖向抗拔承载力计算Qkmin=-514.86kN<0按荷载效应标准组合计算的桩基拔力:Qk'=514.861kN桩身的重力标准值:Gp =ltApγz=26.8×0.5×25=336.78kNRa '=uΣλiqsiali+Gp=2.51×(0.7×12.8×7+0.7×8.3×30+0.7×3.7×35+0.7×1.5×36)+336.78=1254.11kNQk '=514.86kN≤Ra'=1254.11kN×0.7(群桩桩距小于3D时折减系数)=877.88kN满足要求!3、桩身承载力计算纵向普通钢筋截面面积:As=nπd2/4=10×3.14×182/4=2545mm2 (1)、轴心受压桩桩身承载力荷载效应基本组合下的桩顶轴向压力设计值:Q=Qmax=972.48kNψc fcAp+0.9fy'As'=(0.75×14×0.5×106+ 0.9×(300×2544.69))×10-3=6154.38kNQ=972.48kN≤ψc fcAp+0.9fy'As'=6154.38kN满足要求!(2)、轴心受拔桩桩身承载力荷载效应基本组合下的桩顶轴向拉力设计值:Q'=-Qmin=702.6kNfy AS=300×2544.69×10-3=763.41kNQ'=702.6kN≤fy AS=763.41kN满足要求!4、桩身构造配筋计算As /Ap×100%=(2544.69/(0.5×106))×100%=0.51%≥0.45%满足要求!八、塔吊避雷措施塔机要用专用的接地线可靠接地,接地电阻不的大于4Ω,塔吊接地圆钢同塔吊基础钢筋与桩基钢筋用Ф12圆钢焊接,形成一个接地网,上部与塔吊专设接地线相连,确保塔吊防雷安全。
