楼梯栏杆安装技术交底
楼梯栏杆安装技术交底

楼梯栏杆安装技术交底在楼梯上安装栏杆是为了增加人们的安全感和防止意外摔倒事件发生。
栏杆的安装必须要经过专业工人认真的实施和检查,确保栏杆的稳定性和可靠性。
下面将介绍楼梯栏杆安装的技术要点和重要步骤。
前期准备在进行安装前,首先要量好长度并准确计算所需杆件的数量。
杆件的材质有多种,包括铝合金、不锈钢、木材等,根据实际需求选择。
安装所需要的工具有:电动钻、扳手、螺丝刀、尺子、铅锤、钢尺、绳子、标签等。
在进行安装前,现场需要清理干净并保持整洁,确保杆件能够精准安装。
安装步骤第一步:标注使用钢尺、尺子和绳子等工具标注好安装点,并用标签进行编号,以便后续杆件的安装。
标志要明显,且与项目图纸一致。
第二步:钻孔使用电动钻根据标注在楼梯的位置钻孔,深度要与杆件的长度相等,保持垂直度和水平度。
钻孔时要注意不要对铁筋进行损坏。
第三步:装置基座在钻好孔后,将基座插入孔中并加上固定螺钉,使用铅锤和钻杠将基座固定在钻好的孔内。
第四步:安装栏杆根据标注的编号,依次安装栏杆,杆件之间留有固定孔,使用扳手和螺丝刀进行固定。
栏杆的安装位置应该与楼梯的长度和高度相适应,保证它们的起止点平齐并牢固。
观察栏杆的高度与人站立的位置的关系,以确保栏杆的安装位置适合不同身高的人。
第五步:检查安装栏杆后,要进行检查。
检查栏杆的稳定性和间距是否符合标准。
在检查过程中,如果发现任何问题,应立即进行更正。
总结楼梯栏杆的安装是保障人们安全的必要措施。
在安装过程中,要注意杆件的材料选择和长度、数量的计算。
在实施安装时,要严格按照标注的编号进行。
在完成安装后,要进行仔细的检查,确保栏杆的安全性和可靠性。
做好这些,才能为人们提供更加安全舒适的楼梯环境。
栏杆安全技术交底

栏杆安全技术交底栏杆是在建筑、桥梁、道路等场所常见的设施,用于提供安全保护和限制人员活动区域。
然而,如果栏杆的设计和安装不符合相关要求,可能会导致安全隐患的产生。
因此,栏杆的安全技术交底对于确保人员的安全至关重要。
一、栏杆的设计要求1.高度要求:栏杆的高度应当符合标准和规范的要求,一般为1.0米 - 1.2米,确保有效地限制人员的行动范围。
2.材料选用:栏杆的材料应当具备一定的强度和耐久性,常见的材料有金属、木材、塑料等。
选择适当的材料可以提高栏杆的使用寿命和安全性能。
3.结构稳固:栏杆的结构应当牢固稳定,能够承受正常使用过程中的冲击和负荷,避免发生松动或倒塌的情况。
二、栏杆安装要求1.安装位置:栏杆的安装位置需要根据实际需要确定,确保能够提供良好的安全保护作用。
例如,楼梯、平台和边缘等处的栏杆应当安装牢固,能够有效地防止人员从高处坠落。
2.固定方式:栏杆的固定方式应当符合标准和规范的要求,一般采用螺栓、焊接等方式进行固定。
固定件的数量和位置要合理,确保栏杆的稳定性和安全性。
3.防护要求:栏杆应当设置合适的防护措施,防止人员从栏杆的间隙中滑落或通过栏杆的空隙伸入危险区域。
防护措施可以采用隔离条、网状结构或其他适当的方式进行设置。
三、栏杆维护保养1.定期检查:栏杆的定期检查能够及时发现栏杆存在的问题,包括松动、损坏、变形等情况。
如果发现问题,应及时采取修复措施,确保栏杆的正常使用和安全性能。
2.清洁保养:栏杆的清洁保养是维护栏杆良好状态的重要环节。
栏杆表面的积尘、污渍等应当定期清洁,保持外观整洁,同时也有助于延长栏杆的使用寿命。
3.涂漆维护:对于金属栏杆,涂漆维护是防止锈蚀的有效方式。
根据实际情况,栏杆的涂漆维护周期可以在设计阶段确定,并进行定期维护。
总结:栏杆作为提供安全保护的重要设施,在设计、安装和维护过程中应当严格遵循相关要求。
栏杆的安全技术交底是确保栏杆安全性能的重要环节,通过合规的设计、安装和维护,能够有效避免栏杆使用过程中可能产生的安全隐患。
楼梯栏杆技术交底

三、质量标准
1、一般要求
(1)有构件小料应保证准确,构件长度允许偏差为1mm。
(2)构件制作时保证项目:规格尺寸正确,表面光滑,线条顺直,曲线面顺弧,棱角方正,无刨痕、锤印等缺陷。
(3)构件安装时保证项目:位置正确,割角线准确、整齐,接缝严密、坡度一致,粘结牢固、通顺,螺帽平正,出墙尺寸一致。
2、焊缝裂纹:为防止裂纹产生,应选择适合的焊接工艺参数和焊接程序,避免用大电流,不要突然熄火,焊缝接头应搭接10-15mm,焊接中不允许搬动、敲击焊件。
3、表面气孔:焊接部位必须刷洗干净,焊接过程中选择适当的焊接电流,降低焊接速度,使熔池中的气体完全逸出。
4、接茬不平:主要扶手底部开槽深度不一致,栏杆扁钢或固定件不平正,影响扶手接槎的平顺质量。
9、固定:塑料扶手主要靠扶手料槽插入支承扁钢件抱紧固定,折弯处与直线扶手端头加热压粘,也可以用乳胶与扶手直线段粘接。
10、整修:扶手折弯处如有不平顺,应用细木锉锉平,找顺磨光,使其折角线清晰,坡度合适,弯曲自然,断面一致。
11、栏杆刷油漆:(1)将钢管表面的污垢、锈蚀或氧化皮彻底清除,满刷防锈漆一道。
6、扶手找位于划线
(1)安装扶手的固定件:位置、标高、坡度找位校正后,弹出扶手纵向中心线。
(2)设计扶手构造,根据折弯位置、角度,划出折弯或割角线。
(3)在楼梯栏杆顶面,划出扶手直线段与弯头、折弯段的起点和终点的位置。
7、扶手弯头配制:一般高分子扶手,用扶手料割角配制。
8、连接预装:安装高分子扶手,应由每跑楼梯扶手栏杆的上端,设扁钢,将扶手料固定槽插入支承件上,从上向下穿入,即可使扶手槽紧握扁钢。直线段与上下折弯位置重合,拼合割制折弯料相接。

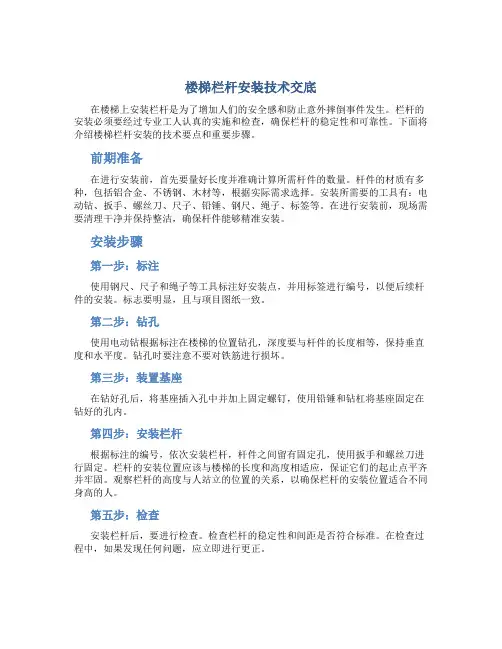

楼梯栏杆安装技术交底

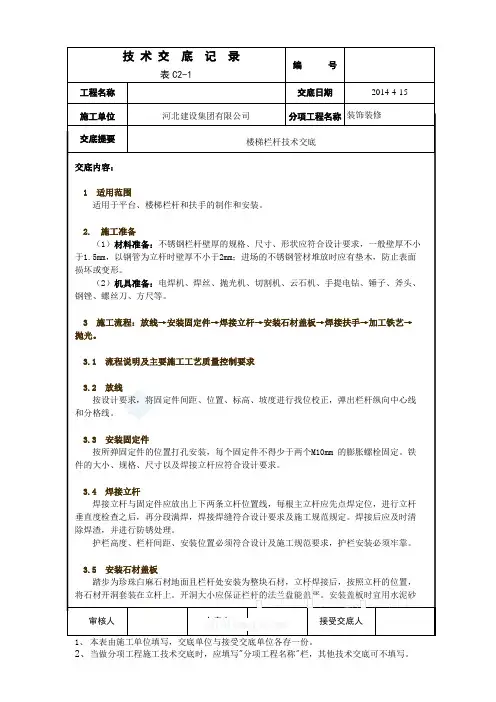

表C2-1工程名称交底日期2014-4-15施工单位河北建设集团有限公司分项工程名称装饰装修交底提要楼梯栏杆技术交底交底内容:1 适用范围适用于平台、楼梯栏杆和扶手的制作和安装。
2. 施工准备(1)材料准备:不锈钢栏杆壁厚的规格、尺寸、形状应符合设计要求,一般壁厚不小于1.5mm,以钢管为立杆时壁厚不小于2mm;进场的不锈钢管材堆放时应有垫木,防止表面损坏或变形。
(2)机具准备:电焊机、焊丝、抛光机、切割机、云石机、手提电钻、锤子、斧头、钢锉、螺丝刀、方尺等。
3 施工流程:放线→安装固定件→焊接立杆→安装石材盖板→焊接扶手→加工铁艺→抛光。
3.1 流程说明及主要施工工艺质量控制要求3.2 放线按设计要求,将固定件间距、位置、标高、坡度进行找位校正,弹出栏杆纵向中心线和分格线。
3.3 安装固定件按所弹固定件的位置打孔安装,每个固定件不得少于两个M10mm 的膨胀螺栓固定。
铁件的大小、规格、尺寸以及焊接立杆应符合设计要求。
3.4 焊接立杆焊接立杆与固定件应放出上下两条立杆位置线,每根主立杆应先点焊定位,进行立杆垂直度检查之后,再分段满焊,焊接焊缝符合设计要求及施工规范规定。
焊接后应及时清除焊渣,并进行防锈处理。
护栏高度、栏杆间距、安装位置必须符合设计及施工规范要求,护栏安装必须牢靠。
3.5 安装石材盖板踏步为珍珠白麻石材地面且栏杆处安装为整块石材,立杆焊接后,按照立杆的位置,将石材开洞套装在立杆上。
开洞大小应保证栏杆的法兰盘能盖严。
安装盖板时宜用水泥砂审核人交底人接受交底人表C2-1工程名称交底日期2014-4-15施工单位河北建设集团有限公司分项工程名称装饰装修交底提要楼梯栏杆技术交底交底内容:浆。
固定石材,可加强栏杆立杆的稳定性。
3.6 焊接扶手采用不锈钢扶手时,焊接宜使用氩弧焊机焊接,焊接时应先点焊,检查位置间距、垂直度、直线度是否符合要求,再两侧同时焊满。
焊缝一次不宜过长,防止钢管受热变形。
栏杆技术交底总结范文

一、工程概况本次栏杆安装工程是为某住宅小区阳台、楼梯等部位安装不锈钢栏杆,工程名称为“住宅小区栏杆安装工程”,工程编号为“XX-2022-001”,工程地点位于XXX市XXX区XXX小区。
工程内容包括栏杆的制作、运输、安装以及验收等。
二、技术交底内容1. 材料要求(1)栏杆采用不锈钢管制作,壁厚不小于2mm,材质符合国家标准。
(2)焊接材料选用符合国家标准的不锈钢焊条,并具备相应的质量证明书。
(3)栏杆表面处理采用喷塑工艺,颜色、光泽度应符合设计要求。
2. 主要机具(1)切割机:用于切割不锈钢管。
(2)电焊机:用于焊接不锈钢管。
(3)喷塑设备:用于栏杆表面喷塑。
(4)水平尺、线锤等测量工具。
3. 施工工艺(1)栏杆制作:按照设计图纸要求,将不锈钢管切割成所需尺寸,焊接成栏杆形状。
(2)栏杆表面处理:将制作好的栏杆进行喷塑处理,确保颜色、光泽度符合设计要求。
(3)栏杆安装:根据现场实际情况,确定栏杆安装位置,将栏杆固定在预埋件或现浇混凝土结构上。
(4)验收:安装完成后,对栏杆进行验收,确保栏杆安装牢固、表面平整、色泽一致。
4. 安全措施(1)施工人员必须佩戴安全帽、安全带等个人防护用品。
(2)施工过程中,严禁酒后作业、疲劳作业。
(3)高处作业时,必须系好安全带,并挂在牢固可靠的地方。
(4)焊接作业时,注意通风,防止一氧化碳中毒。
(5)施工过程中,严格遵守施工现场安全规定,确保施工安全。
三、施工进度安排1. 材料准备:5天内完成。
2. 栏杆制作:10天内完成。
3. 栏杆运输:3天内完成。
4. 栏杆安装:7天内完成。
5. 验收:2天内完成。
四、总结本次栏杆技术交底明确了栏杆安装工程的材料要求、施工工艺、安全措施及施工进度安排。
施工过程中,各方应严格按照技术交底要求进行施工,确保栏杆安装工程顺利进行。
同时,加强施工现场安全管理,确保施工安全。
通过本次技术交底,为栏杆安装工程提供了有力的技术保障。
楼梯白钢栏杆安全技术交底模板

一、交底目的为确保施工现场楼梯白钢栏杆的安全使用,预防安全事故的发生,提高施工人员的安全意识,现将楼梯白钢栏杆的安全技术要求进行交底。
二、交底内容1. 楼梯白钢栏杆的基本要求(1)楼梯白钢栏杆应符合国家现行相关标准和规范要求。
(2)栏杆高度应不低于1.1米,扶手高度应不低于0.9米。
(3)栏杆间距不应大于0.12米,以防人员跌落。
(4)栏杆表面应光滑,无毛刺、裂纹等缺陷。
2. 楼梯白钢栏杆的安装要求(1)安装前应检查栏杆的尺寸、材质、焊接质量等是否符合要求。
(2)安装时,应确保栏杆的垂直度、水平度及栏杆与楼梯面的连接牢固。
(3)栏杆的焊接处应进行打磨处理,消除焊渣和焊缝缺陷。
(4)栏杆与楼梯面的连接应采用铆接或焊接方式,确保连接牢固。
3. 楼梯白钢栏杆的维护保养(1)定期检查栏杆的焊接、连接处,发现松动、损坏等情况应及时修复。
(2)栏杆表面应定期进行清洁,防止锈蚀、污染。
(3)栏杆的焊接处应定期进行打磨处理,保持焊接质量。
4. 楼梯白钢栏杆的安全注意事项(1)施工人员在使用楼梯白钢栏杆时,应严格遵守操作规程,不得攀爬栏杆。
(2)严禁在栏杆上悬挂重物、放置工具等物品。
(3)栏杆附近不得堆放易燃、易爆、有毒等危险物品。
(4)施工过程中,应确保栏杆的稳定性和安全性。
三、交底对象本安全技术交底适用于施工现场所有参与楼梯白钢栏杆安装、维护保养的施工人员。
四、交底时间本安全技术交底自发布之日起实施,施工人员应在上岗前进行学习和掌握。
五、交底责任人本安全技术交底由项目安全负责人负责组织实施,并确保施工人员全面了解和掌握。
六、附件1. 楼梯白钢栏杆安全技术规范2. 楼梯白钢栏杆安装、维护保养操作规程3. 楼梯白钢栏杆安全检查表七、注意事项1. 施工人员应认真阅读本安全技术交底,并严格按照要求进行操作。
2. 施工过程中,如发现安全隐患,应立即停止作业,并向项目安全负责人报告。
3. 本安全技术交底内容如有变更,以最新版本为准。
楼梯栏杆施工安全技术交底模板

一、交底概述为确保楼梯栏杆施工过程中的安全,防止事故发生,现将楼梯栏杆施工的安全技术要求及注意事项进行交底。
所有参与施工的人员必须认真学习并严格遵守以下安全规定。
二、施工人员安全要求1. 进场要求:- 所有进场施工人员必须经过三级安全教育,未经安全教育的人员不得进场作业。
- 进入施工现场必须按规定佩戴安全帽,并确保帽带扣好。
- 严禁穿拖鞋、硬底鞋、易滑鞋、高跟鞋、赤脚、赤背及酒后进场上班。
- 带小孩或酒后作业人员不得进入施工现场。
2. 个人防护用品:- 上班前应检查个人安全防护用品是否齐全有效,包括安全帽、安全带、防护眼镜、手套等。
- 个人使用的工具必须完好,并符合安全操作要求。
3. 高处作业:- 凡在坠落高度基准面2米以上(含2米)有可能坠落的高处作业,必须系好安全带,并将安全带挂在牢固可靠的地方。
- 高处作业时,必须设置安全防护设施,如安全网、脚手架等。
三、施工工艺安全要求1. 材料运输:- 运送材料时,要注意安全,多人运送传递材料要接稳,禁止任何东西掉落。
- 材料应放置平稳,严禁堆放在外架上。
2. 吊装作业:- 利用井架吊装材料时,吊篮未停止前不得打开卸料平台防护门,不得探头等吊篮上来。
- 不使用井架吊篮时,要及时关闭卸料平台防护门。
3. 电焊作业:- 电焊操作人员必须持证上岗,且操作前应检查电焊机外壳接地是否良好。
- 电焊机要设单独的开关,开关应放在防雨的闸箱内,操作时戴手套侧向操作。
- 焊钳和焊枪要有良好的绝缘性能和隔热能力,手柄要有良好的绝热层。
4. 电缆管理:- 焊接电缆应具有良好的导电能力和绝缘外层,连接处不得外露,以防触电。
- 不得将焊接电缆放在电弧附近或炽热的焊缝金属旁。
四、施工环境安全要求1. 现场布置:- 施工现场应保持整洁,不得乱堆乱放材料、工具等。
- 施工现场应设置明显的安全警示标志。
2. 临边防护:- 洞口四周应搭设防护栏杆,栏杆高度应符合规范要求。
- 栏杆外侧应张挂“当心坠落”安全警示标志牌。
楼梯栏杆安全技术交底模板

一、交底目的为确保楼梯栏杆施工过程中的安全,防止事故发生,提高施工人员的安全意识,特制定本安全技术交底。
二、工程概况1. 工程名称:_______工程2. 施工单位:_______3. 分项工程名称:楼梯栏杆制作与安装4. 施工部位:_______三、安全技术交底内容1. 进场施工人员应遵守现场有关安全规定,必须佩戴安全帽并扣好帽带;严禁穿拖鞋、硬底鞋、易滑鞋、高跟鞋、赤脚、赤背及酒后进场上班。
2. 上班前应检查个人安全防护用品是否齐全有效,个人所使用工具是否配备齐全。
3. 凡在坠落高度基准面2米以上(含2米)有可能坠落的高处进行作业的人员,必须系好安全带且将安全带挂在牢固可靠的地方。
4. 施工现场应设置安全警示标志,施工人员应严格遵守。
5. 楼梯栏杆制作与安装过程中,应注意以下事项:(1)材料选用:选用符合国家标准的优质材料,确保栏杆的强度和稳定性。
(2)施工工艺:严格按照设计图纸和施工规范进行施工,确保栏杆安装牢固、美观。
(3)焊接作业:电焊操作人员必须持证上岗,焊接过程中应穿戴好防护用品,防止触电和烫伤。
(4)高空作业:高空作业人员必须佩戴安全带,安全带应挂在可靠的地方,严禁攀爬、跳跃等危险行为。
(5)材料运输:运送材料时应注意安全,多人传递材料要接稳,禁止任何东西掉落。
(6)施工现场用电:施工现场用电必须符合国家规定,电焊机外壳必须接地良好,电源的装拆应由电工进行。
(7)现场清理:施工结束后,应及时清理施工现场,确保现场整洁。
6. 施工过程中,如发现安全隐患,应立即停止施工,并及时报告上级领导。
四、安全教育培训1. 施工单位应定期对施工人员进行安全技术培训,提高施工人员的安全意识和操作技能。
2. 施工人员应积极参加安全技术培训,掌握相关安全知识和操作技能。
五、交底时间本安全技术交底自_______年_______月_______日起执行。
六、附件1. 安全帽、安全带、防护眼镜等安全防护用品的使用规范。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
5.2.1护栏和扶手转角弧度应符合设计要求,接缝应严密,表面应光滑,色泽应一致,不得有裂缝、翘曲及损坏。
5.2.2护栏和扶手安装的允许偏差和检查方法见下表:
项次
项目
允许偏差(mm)
检查方法
1
护栏垂直度
3
用1m垂直检测尺检查
2
栏杆间距
3
用钢尺检查
3
扶手直线度
4
拉通线,用钢直尺检查
4
扶手高度
4.4.2当线条类截面规格大于800mm×800mm时,需在檐线内加角钢支架固定于墙体,然后在墙体上打膨胀螺栓与构件预埋件焊接固定(如构件为回填型除外)。
4.4.3特别注意:当墙体为轻质砌体时,需用Ф8钢筋制作过墙杆与构件预埋件焊接固定。
审核人
交底人
接受交底人
本表由施工单位填写。
技术交底记录
表C2-1
编号
工程名称
XXX
XXXXXX
分项工程名称
交底提要
楼梯栏杆安装
交底内容:
4.5接(缝)口抗裂工艺 :由于铁艺栏杆安装的接口很容易产生裂缝,是影响构件安装质量的重要环节,用硫铝酸盐水泥、中砂(含水量<0.5%)、822胶、UEA高效膨胀剂、PP纤维不同配比的混合物填补缝隙及接口后可确保接口的不开,达到一个完美的装饰效果
交底提要
楼梯栏杆安装
交底内容:
7注意事项
7.1栏杆活动:固定件没有安装在牢固的结构上,所用的膨胀螺栓的螺丝没有拧紧,栏杆与固定件没有焊接安装牢固或开焊。在安装固定件时,必须打眼安装在原结构上,栏杆与固定件焊接时,必须达到焊接的质量要求,并清除焊药,刷防锈漆处理。所使用的材质厚度必须符合设计要求。
7.2接槎不平:主要是扶手底部开槽深度不一致,栏杆扁铁或固定件不平正,影响扶手接槎的平顺质量。
7.3颜色不均匀一致,主要是选料不当所致。
7.4现场用电应符合临时用电的管理规定。
审核人
交底人
接受交底人
本表由施工单位填写。
3作业条件
3.1施工前,墙面、楼梯抹灰完毕。
4操作工艺
4.1工艺流程
施工准备→进场原材料检验→各类铁件、支架制作→找准外墙土建基准线→按构件规格定位放线→构件就位安装→堵缝、修补→油漆→分项验收。
4.2原材料进场检验标准:由于铁艺栏杆系钢管、方钢加工预制,所以,必须保证进场原材料的质量。依据铁艺栏杆加工企业标准,按外观和尺寸偏差进行现场检验。且进场材料须有出场合格证书,严禁使用不合格的。
技术交底记录
表C2-1
编号
工程名称
XXXXXX
交底日期
施工单位
XXXXXX
分项工程名称
装饰工程
交底提要
楼梯栏杆安装
交底内容:
1材料要求:钢管扶手、栏杆的壁厚的规格、尺寸、形状应符合设计要求,钢管为立杆时壁厚不小于2mm 。
2主要机具:电焊机、焊条、焊丝、抛光机、电锤、切割机、云石机、手提电钻、方尺等。
5质量标准
5.1主控项目
5.1.1护栏和扶手制作与安装所使用材料的材质、规格、数量等符合设计要求及国家标准的有关规定。
5.1.2护栏和扶手的造型、尺寸及安装位置应符合设计要求。
5.1.3护栏和扶手安装预埋件的数量、规格、位置以及护栏与预埋件的连接节点应符合设计要求。
5.1.4护栏高度、间距安装位置必须符合设计要求。护栏安装必须牢固。
3
用钢尺检查
6成品保护
6.1进场的钢管、扶手码放时应有垫木,防止表面损坏或变形。
6.2栏杆扶手安装时若地面地砖安装完毕后,扶手施工时应做好成品保护,防止焊接火花烧坏地面。
审核人
交底人
接受交底人
本表由施工单位填写。
技术交底记录
表C2-1
编号
工程名称
XXXXXX
交底日期
施工单位
XXXXXX
分项工程名称
装饰工程
4.3铁艺栏杆安装固定方法根据设计要求,本工程铁艺栏杆均安装于外墙保温层外,故要求所有构件均需制作钢托架,以确保构件与墙体牢固连接。所有膨胀螺栓必须为镀锌件,所有连接钢托架刷两遍防锈漆,焊点部位必须进行再次防锈防腐处理。
4.4线条类安装
4.4.1当截面规格小于800mm×800mm时,直接混凝土墙上打Ф8×100膨胀螺栓与构件预埋件焊接固定(预埋件与膨胀螺栓焊接点不得少于4个)。
