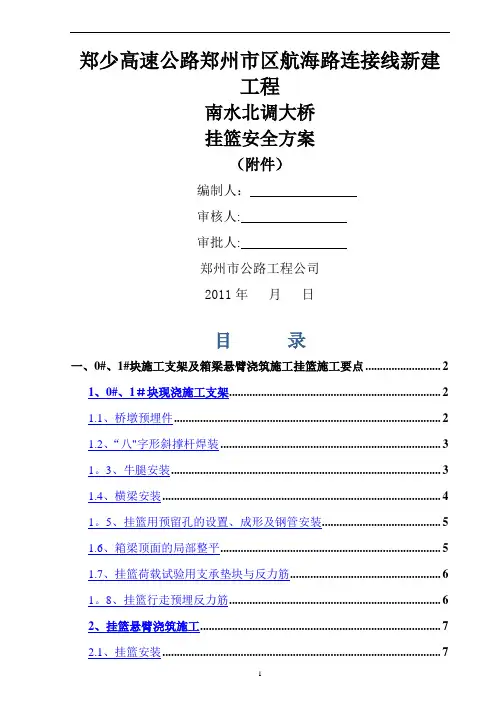

南水北调大桥挂篮悬浇专项安全施工方案
南水北调桥挂篮施工方案附件

郑少高速公路郑州市区航海路连接线新建工程南水北调大桥挂篮安全方案(附件)编制人:审核人:审批人:郑州市公路工程公司2011年月日目录一、0#、1#块施工支架及箱梁悬臂浇筑施工挂篮施工要点 (2)1、0#、1#块现浇施工支架 (2)1.1、桥墩预埋件 (2)1.2、“八"字形斜撑杆焊装 (3)1。
3、牛腿安装 (3)1.4、横梁安装 (4)1。
5、挂篮用预留孔的设置、成形及钢管安装 (5)1.6、箱梁顶面的局部整平 (5)1.7、挂篮荷载试验用支承垫块与反力筋 (6)1。
8、挂篮行走预埋反力筋 (6)2、挂篮悬臂浇筑施工 (7)2.1、挂篮安装 (7)2。
2、挂篮荷载试验 (8)2。
3、各块件悬臂浇筑施工 (8)2.4、挂篮行走 (9)2。
5、模板标高调节与锁定 (10)3、挂篮锚固方式的设计变更 (10)二、冬季施工有关措施 (10)1、冬季施工的定义 (10)2、本项目工程冬季施工特点 (13)3、冬季施工准备 (11)4、冬季施工测温 (13)5、本工程主梁挂篮悬浇冬季施工 (15)6、冬施电气安全管理措施 (17)7、安全消防措施 (20)三、其它问题概述 (19)1、混凝土工程 (19)2、预应力工程 (21)一、0#、1#块施工支架及箱梁悬臂浇筑施工挂篮施工要点1、0#、1#块现浇施工支架1.1、桥墩预埋件(1)桥墩预埋件的现场检查桥墩柱施工最后一个节段时,需要埋置预埋件,桥墩预埋件包括下预埋撑杆、下预埋盒、上预埋纵梁(带上预埋盒),安装前应对预埋件进行仔细检查,检查时应特别主意两点:错误!预埋盒内不允许有焊缝;错误!预埋盒是否有变形,下预埋撑杆两端焊有穿精轧螺纹钢筋的钢管,容易碰弯,上预埋纵梁两端不仅有钢管,而且还通过钢管与上预埋盒连接在一起,亦容易碰弯,应特别注意检查。
(2)预埋件安装预埋件通过简易工装定位与安装,并通过架立钢筋焊于主筋上,安装前应检查主筋笼是否稳固,预埋件安装时除应注意仔细检查标高与平整度外,还应特别注意同一牛腿的相邻两预埋件的间距是否满足方案图的公差要求.预埋盒阻断的主筋通过方案图所示在盒的两侧用相同直径的短筋进行补强,短筋的长度在盒的上面及下面各保持至少50倍直径的搭接长度,该长度保证后,从受力上讲仅需进行绑扎,但从定位稳固上讲还是宜焊接(跳焊即可),预埋盒阻断的箍筋则通过相同直径的短直钩筋一头贴焊于预埋盒的侧板上,一头与箍筋搭焊。
冬期施工专项方案

1、冬期施工条件 (2)2、现场准备 (2)3、组织实施 (2)一、工程概况 (2)二、桥梁工程 (3)1、挂篮悬臂浇筑箱梁施工 (3)2、梁板预制施工 (6)3、南水北调干渠特大桥第七联现浇施工 (8)4、桩基 (9)三、路基工程 (10)四、安全保证体系 (10)五、质量保证体系 (10)根据我项目目前的实际施工进度和年度目标,南水北调干渠特大桥主桥挂篮悬臂浇筑和梁板预制需要进行冬期施工,为保证总体工期要求和质量控制,特编制冬季施工的专项施工措施。
本项目的冬季施工主要是指低温期间的施工。
1、冬期施工条件根据桥涵施工技术规范要求,冬期施工是指根据当地多年气温资料,自室外日平均气温连续5天低于5℃,为冬施开始日期;日平均气温连续5天高于5℃,为冬施工结束日期。
现场应在11月初即开始对大气进行测温,上述两个条件有一个达到即确定为桥梁涵洞冬施的起、止日期。
在此期间进行桥涵的混凝土施工需要采取一定的加温、保温、防冻措施以保证工程质量。
2、现场准备根据施工进度计划以及冬期保温加温技术方案,材料部门提前组织有关机具、保温供暖设备材料的进场。
对各种加热的设备、保温材料仔细检查其安全可靠性。
施工现场和混凝土拌和站临时供水管道做好保温防冻工作。
做好冬期施工砼、砂浆及外加剂的试验配验工作,配备足够的温度检测设备和仪器,保证及时准确测定施工环境温度和混凝土的施工温度,检查施工配合比。
3、组织实施组织有关人员研究冬期施工方案,并申报拟订的冬期施工技术方案并向操作人员交底。
进入冬期施工对砼试验,保温人员专门组织技术培训,学习本工作范围的有关知识,明确职责,专人负责。
安排专人进行气温观测,做好记录与气象部门保持联系,及时了解天气情况,防止寒流袭击,积极采取措施。
为保证工程质量,根据本地的气候情况和保定地区冬季施工经验,我们决定采用蒸汽养护法进行悬浇箱梁内部养护,外侧采用暖棚法内侧生炉子进行悬浇箱梁养生施工。
现提出具体的冬期施工技术方案,请审核。
南水北调大桥挂篮悬浇专项安全施工方案

内邓高速二标南水北调大桥主桥箱梁挂篮悬浇安全专项施工方案广水二局内邓二标项目经理部二〇一零年十二月目录1、概述 (1)1.1、工程概况 (1)1.2、施工平面布置 (5)1.3、施工要求 (5)1.4、技术保证条件 (5)2、编制依据 (6)3、施工计划 (7)3.1、施工进度计划 (7)3.2、材料与设备计划 (7)3.2.1、材料计划 (7)3.2.2、设备计划 (9)4、施工工艺技术 (9)4.1、挂篮悬浇工艺简述 (9)4.2、工艺流程 (9)4.3、具体施工方法 (10)4.3.1、挂篮设计 (10)4.3.2、挂篮加工 (11)4.3.3、挂篮安装 (11)4.3.4、挂篮预压 (13)4.3.5、挂篮模板安装 (14)4.3.6、钢筋绑扎、预应力管道安装 (15)4.3.7、混凝土浇筑 (15)4.3.8、预应力张拉、压浆 (15)4.3.9、挂篮前移 (16)4.3.10、挂篮拆除 (17)4.4、检查验收 (17)4.4.1、挂篮加工质量检查 (17)4.4.2、挂篮安装检查 (17)4.4.3、混凝土浇筑前挂篮检查 (17)4.4.4、挂篮前移前检查 (18)5、施工安全保证措施 (19)5.1、组织保障 (19)5.1.1、组织机构框图 (19)5.1.2、组织机构框图文字描述 (19)5.2、技术措施 (20)5.2.1、常规安全措施 (20)5.2.2、工序安全措施 (20)5.3、应急预案 (21)5.3.1、临时结构受撞损坏 (21)5.3.3、挂篮下落应急预案 (21)5.3.4、施工人员受伤及突出常见疾病的应急方案 (22)5.4、监测监控 (24)6、劳动力计划 (25)6.1、专职安全生产管理人员 (25)6.2、特种作业人员等 (25)1、概述1.1、工程概况本标段为内乡至邓州高速公路第二合同段,长27.2公里,起止桩号K22+873~K50+073,位于南阳市淅川县境内。

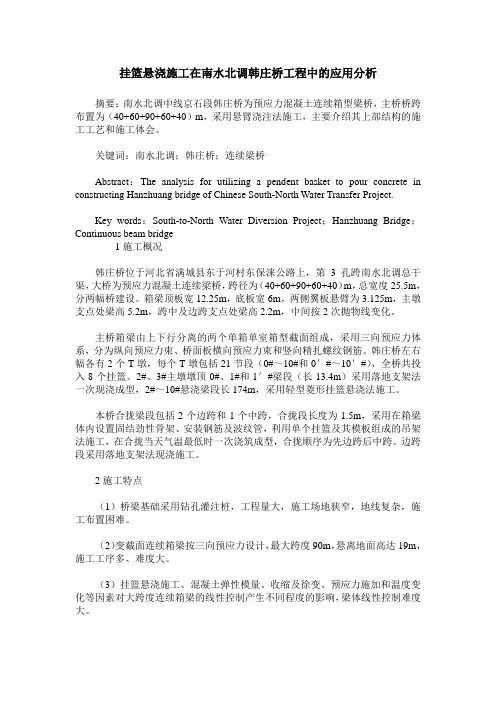

挂篮悬浇施工在南水北调韩庄桥工程中的应用分析

挂篮悬浇施工在南水北调韩庄桥工程中的应用分析摘要:南水北调中线京石段韩庄桥为预应力混凝土连续箱型梁桥,主桥桥跨布置为(40+60+90+60+40)m,采用悬臂浇注法施工,主要介绍其上部结构的施工工艺和施工体会。
关键词:南水北调;韩庄桥;连续梁桥Abstract:The analysis for utilizing a pendent basket to pour concrete in constructing Hanzhuang bridge of Chinese South-North Water Transfer Project.Key words:South-to-North Water Diversion Project;Hanzhuang Bridge;Continuous beam bridge1施工概况韩庄桥位于河北省满城县东于河村东保涞公路上,第3孔跨南水北调总干渠,大桥为预应力混凝土连续梁桥,跨径为(40+60+90+60+40)m,总宽度25.5m,分两幅桥建设。
箱梁顶板宽12.25m,底板宽6m,两侧翼板悬臂为3.125m,主墩支点处梁高5.2m,跨中及边跨支点处梁高2.2m,中间按2次抛物线变化。
主桥箱梁由上下行分离的两个单箱单室箱型截面组成,采用三向预应力体系,分为纵向预应力束、桥面板横向预应力束和竖向精扎螺纹钢筋。
韩庄桥左右幅各有2个T墩,每个T墩包括21节段(0#~10#和0'#~10'#),全桥共投入8个挂篮。
2#、3#主墩墩顶0#、1#和1'#梁段(长13.4m)采用落地支架法一次现浇成型,2#~10#悬浇梁段长174m,采用轻型菱形挂篮悬浇法施工。
本桥合拢梁段包括2个边跨和1个中跨,合拢段长度为1.5m,采用在箱梁体内设置固结劲性骨架、安装钢筋及波纹管,利用单个挂篮及其模板组成的吊架法施工,在合拢当天气温最低时一次浇筑成型,合拢顺序为先边跨后中跨。
边跨段采用落地支架法现浇施工。

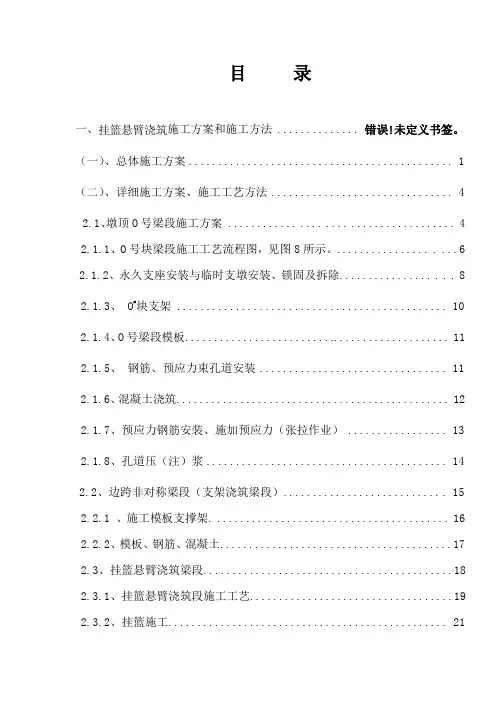

挂篮悬臂浇筑施工专项施工方案

目录一、挂篮悬臂浇筑施工方案和施工方法 ............. 错误!未定义书签。
(一)、总体施工方案.. (1)(二)、详细施工方案、施工工艺方法 (4)2.1、墩顶O号梁段施工方案 (4)2.1.1、O号块梁段施工工艺流程图,见图8所示。
................ . (6)2.1.2、永久支座安装与临时支墩安装、锁固及拆除 (8)2.1.3、 O#块支架 (10)2.1.4、O号梁段模板......................... (11)2.1.5、钢筋、预应力束孔道安装 (11)2.1.6、混凝土浇筑 (12)2.1.7、预应力钢筋安装、施加预应力(张拉作业) (13)2.1.8、孔道压(注)浆 (14)2.2、边跨非对称梁段(支架浇筑梁段)........................... . 15 2.2.1 、施工模板支撑架. . (16)2.2.2、模板、钢筋、混凝土 (17)2.3、挂篮悬臂浇筑梁段. (18)2.3.1、挂篮悬臂浇筑段施工工艺 (19)2.3.2、挂篮施工. (21)2.3.3、悬臂浇筑节段芯模板 (23)2.3.4、钢筋加工、安装与预应力钢筋孔道布设、安装 (24)2.3.5、混凝土浇筑 (25)2.3.6、施加预应力、孔道压(注)浆 (27)2.4、合拢及体系转换 (28)三、公路工程与铁路工程悬浇梁的规范规定差异 (29)一、挂篮悬臂浇筑施工方案和施工方法(一)、总体施工方案挂篮悬臂浇筑施工工法,分为墩顶支架浇筑“O”号块梁段、跨中挂篮悬臂浇筑梁段、合拢梁段和边跨支架现浇梁段等四部分。
如图5所示。
墩顶“O”号梁段浇筑完成后,再在“O”号梁段上组装挂篮。
“O”号梁段主要是为挂篮组装提供拼装工作平台和悬浇出发场地。
每个“O”号梁段长度一般为12~14m,个别桥跨度较小的“O”号梁段设计长度较小,只能满足连体挂篮安装条件。
辅助说明:在高墩上进行连体挂篮安拆安全风险较大,不是最佳施工方案!若是遇到此类工程,应通过1号梁段支架现浇法加以避开!O号梁段和边跨现浇梁段均采用支架现浇法成型。

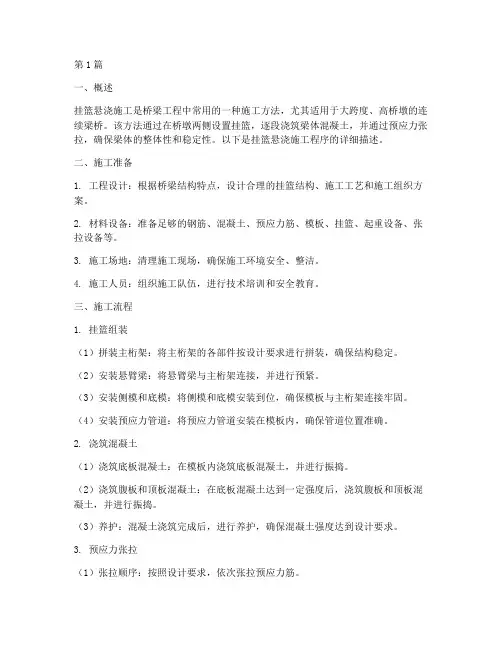

挂篮悬浇施工程序(3篇)

第1篇一、概述挂篮悬浇施工是桥梁工程中常用的一种施工方法,尤其适用于大跨度、高桥墩的连续梁桥。
该方法通过在桥墩两侧设置挂篮,逐段浇筑梁体混凝土,并通过预应力张拉,确保梁体的整体性和稳定性。
以下是挂篮悬浇施工程序的详细描述。
二、施工准备1. 工程设计:根据桥梁结构特点,设计合理的挂篮结构、施工工艺和施工组织方案。
2. 材料设备:准备足够的钢筋、混凝土、预应力筋、模板、挂篮、起重设备、张拉设备等。
3. 施工场地:清理施工现场,确保施工环境安全、整洁。
4. 施工人员:组织施工队伍,进行技术培训和安全教育。
三、施工流程1. 挂篮组装(1)拼装主桁架:将主桁架的各部件按设计要求进行拼装,确保结构稳定。
(2)安装悬臂梁:将悬臂梁与主桁架连接,并进行预紧。
(3)安装侧模和底模:将侧模和底模安装到位,确保模板与主桁架连接牢固。
(4)安装预应力管道:将预应力管道安装在模板内,确保管道位置准确。
2. 浇筑混凝土(1)浇筑底板混凝土:在模板内浇筑底板混凝土,并进行振捣。
(2)浇筑腹板和顶板混凝土:在底板混凝土达到一定强度后,浇筑腹板和顶板混凝土,并进行振捣。
(3)养护:混凝土浇筑完成后,进行养护,确保混凝土强度达到设计要求。
3. 预应力张拉(1)张拉顺序:按照设计要求,依次张拉预应力筋。
(2)张拉控制:张拉过程中,严格控制张拉力、张拉速度和张拉时间。
(3)锚固:张拉完成后,进行锚固,确保预应力筋的稳定。
4. 挂篮前移(1)拆除模板:在混凝土强度达到设计要求后,拆除模板。
(2)拆除预应力管道:在锚固完成后,拆除预应力管道。
(3)拆除侧模和底模:在模板拆除后,拆除侧模和底模。
(4)前移挂篮:将挂篮前移至下一施工段,重复上述施工步骤。
5. 梁体合龙(1)临时支撑:在梁体合龙前,设置临时支撑,确保梁体稳定。
(2)浇筑合龙段混凝土:在临时支撑下,浇筑合龙段混凝土。
(3)预应力张拉:合龙段混凝土达到一定强度后,进行预应力张拉。
(4)拆除临时支撑:张拉完成后,拆除临时支撑。
跨南水北调干渠悬臂灌注施工方案课件

THANKS
感谢观看
施工过程控制
对施工过程进行全面的质 量控制,包括施工前的准 备、施工过程中的操作和 施工后的养护等。
验收控制
对完成的工程进行严格的 验收控制,确保工程的质 量和稳定性。
04 安全风险评估与 应对措施
风险识别与评估
识别施工过程中的潜在风险
包括施工设备故障、人员操作失误、现场环境不良等。
评估风险发生的可能性和影响程度
质条件,力求设计出结构合理、 造型新颖的桥梁。
桥梁跨度
根据实际需要和可行性研究,选择 合适的桥梁跨度,以确保桥梁的稳 定性和承载能力。
桥梁宽度
根据道路交通量和规划要求,选择 合适的桥梁宽度,以满足车辆和行 人通行的需要。
结构设计
01
03
桥梁结构形式
根据总体设计要求和地质 条件,选择合适的桥梁结 构形式,以确保桥梁的安 全性和耐久性。
钢筋绑扎
按照设计要求,对钢筋进行选材、加工和绑扎,确 保钢筋的质量和稳定性。
混凝土浇筑
将搅拌好的混凝土浇筑到模板中,振捣密实,保 证混凝土的质量。
养护和拆模
对浇筑好的混凝土进行养护,达到设计强度后进行拆模, 保证工程的质量和安全。
施工工 艺
模板工程
根据设计要求,选择合适的模 板材料和尺寸,保证模板的稳
污水排放控制
建立临时排水沟或沉淀池,将施工废 水经过处理后进行排放,以减少对周 边水体的污染。
固体废弃物处理
对施工废弃物进行分类处理,可回收 利用的尽量回收利用,不能回收利用 的进行合理处置。
水土保持措施
桥梁挂篮悬臂安全施工方案

施工机械设备的检查和维护
检查机械设备的 性能和状态,确 保其正常运行
对机械设备进行 定期维护和保养, 防止故障发生
配备足够的备用 机械设备,以应 对突发情况
对操作人员进行 安全培训,确保 其熟练掌握机械 设备的操作方法
安全技术交底
施工前安全培训: 对施工人员进行 安全知识培训, 提高安全意识
安全技术交底: 对施工人员进行 安全技术交底, 明确安全操作规 程
应急演练:定期进行应急演练,提高施工人员的应急处置能力,确保在紧急情况下能够迅速、 有效地应对。
演练评估:对应急演练进行评估,总结经验教训,不断完善应急预案和演练方案。
资源保障:确保应急预案所需的资源得到保障,包括人力、物力、财力等,以便在紧急情况下 迅速响应。
安全管理制度的完善和执行
制定完善的安全管理制度,明确 安全责任
安全责任制的落实和考核
明确安全责任制度,确保每个员工都了解自己的责任和义务 定期进行安全培训,提高员工的安全意识和技能 制定考核标准,对员工的安全表现进行评估和奖惩 建立安全档案,记录员工的安全培训和考核情况,以便跟踪和改进
安全监管和检查
06
定期安全巡查和隐患排查
巡查人员:专职安全员、项 目经理等
培训教育:加强员工对安全知识的培训和教育,提高员工的安全意 识和技能
YOUR LOGO
THANK YOU
汇报人:
汇报时间:20XX/01/01
检测方法: 采用无损 检测、现 场试验、 计算分析 等方法
检测标准: 按照国家 相关标准 和规范进 行检测
检测结果 处理:对 检测结果 进行分析, 提出改进 措施和建 议
安全验收: 根据检测 结果进行 安全验收, 确保桥梁 挂篮悬臂 结构的安 全性和稳 定性。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
南水北调大桥挂篮悬浇专项安全施工方案箱梁挂篮悬浇安全专项施工方案广水二局内邓二标项目经理部二O—零年二月目录1、概述11、1、工程概况11、2、施工平面布置51、3、施工要求51、4、技术保证条件52、编制依据73、施工计划83、1、施工进度计划83、2、材料与设备计划83、2、1、材料计划83、2、2、设备计划94、施工工艺技术104、1、挂篮悬浇工艺简述104、2、工艺流程104、3、具体施工方法114、3、1、挂篮设计114、3、2、挂篮加工124、3、3、挂篮安装124、3、4、挂篮预压144、3、5、挂篮模板安装154、3、6、钢筋绑扎、预应力管道安装164、3、7、混凝土浇筑164、3、8、预应力张拉、压浆164、3、9、挂篮前移174、3、10、挂篮拆除184、4、检查验收184、4、1、挂篮加工质量检查1 线设计张拉吨位为19、6t,采用单端张拉方式,相应的预应力锚具张拉端和锚固端分别为OVM、BM15-3和OVM. H15-3,沿桥轴线60cm左右间距布置,张拉端和锚固端交叉设置。
7、竖向预应力钢筋和0#梁段横向预应力筋均采用JL32精轧螺纹粗钢筋, 张拉控制应力为o con=0. 9 fpk =706、5MPa,单根设计张拉吨位为56、8to采用单端张拉(坚向预应力在梁顶张拉)方式,相应锚具为YGM-32o四、下部构造主桥中墩采用了高桩承台。
将桥墩做成6根立柱接刚性承台的形式,主梁支座直接放在承台上,干渠断面开挖后在桩顶增设系梁。
立柱外套钢护筒,以保证在干渠开挖后立柱的表面外观效果。
主跨120m承台采用髙桩承台,承台厚4、5m,接 6 根“1、8m钻孔灌注桩基础;75m跨为G2、2m双柱式墩,4)2、2m钻孔灌注桩基础。
25m组合箱梁采用1、3m双柱式墩,e1、5m钻孔灌注桩基础,设1、01、2m系梁。
0号桥台为桩柱式桥台,钻孔灌注桩基础,9号桥台为肋板式桥台,钻孔灌注桩基础。
五、桥面铺装、防水及排水桥面横坡为单向2%,对于组合箱梁,由墩台帽调整;预应力混凝土连续箱梁通过箱梁腹板高度调整。
桥面铺装采用6cm厚(主桥)水泥混凝土调平层,其上涂路桥专用水性沥青基防水涂料,面层为10cm厚沥青混凝土。
调平层内设4)12钢筋网。
桥面排水采用巾10cm铸铁泄水管和碎石盲沟。
为保护干渠水质,南水北调大桥全桥范围内设置连续排水管线,将桥面水集中排放至高速公路路堤排水沟内。
六、支座为了保证支座处于水平状态,预应力连续箱梁在梁底预埋钢板,与梁底平齐,并在墩帽上设置支座垫石;组合箱梁在梁底预埋钢板(其中心外露出梁底1、0cm),在墩帽上设置支座垫石。
台帽上设置支座垫石(中心厚度10cm)。
预应力连续箱梁采用盆式橡胶支座,其中主桥中墩采用GPZ (II )25DX、25SX、25GD型盆式支座,边墩采用GPZ (II )5DX、5SX型盆式支座;25m组合箱梁采用圆板式橡胶支座,分别为GYZF430065和GYZ40069支座。
七、桥梁护栏桥梁内、外侧设置加强型墙式护栏,底宽0、5m,高1、lm,护栏顶设置防拋钢网,高1、05m,全髙为2、15叽为防止桥台后填土产生不均匀沉降,桥台后设置矩形搭板,长8m, 采用整体现浇钢筋混凝土完成。
八、伸缩缝桥梁上部结构在桥台处和两联之间设置伸缩缝,根据伸缩量选用D160或D80型伸缩缝,安装温度15〜25C。
九、主要技术指标设计速度:120km/h车道数:4条行车道宽度:223、75桥梁设计汽车荷载等级:公路-1级桥梁净宽:2净-12、5m每墩悬浇节段具体参数如下表所示:主桥箱梁采用挂篮逐段平衡悬浇的方法,根据合同工期和业主有关批示要求,为保证施工的连续性,减短相邻“T”构合拢的间隔时间,尽快完成箱梁体系转换°"T”构悬浇时,南水北调大桥共投入4套挂篮。
悬浇施工采用贝雷桁架挂篮,主桁架采用贝雷架,其余采用常用型钢、钢板加工,结构型式简单,加工、安装和拆除比较方便。
1、2、施工平面布置B06#、B07#墩平面位置如图1、2-1所示,剖面如图1、2-2所示:图1、2-1主桥平面位置图图1、2-2主桥断面图1、3、施工要求(1)挂篮前移时结构安全。
(2)混凝土浇筑时结构安全。
(3)挂篮变形值满足规范要求。
1、4、技术保证条件(1)挂篮结构计算满足要求。
(2)挂篮重要结构焊缝探伤检查合格。
(3)预压检查挂篮结构安全性。
(4)挂篮混凝土浇筑时注意不均衡荷载不大于节段混凝土。
2、编制依据(1)关于印发《危险性较大的分部分项工程安全管理办法》的通知,建质[xx]87号。
(2)关于进一步加强建筑安全生产工作的紧急通知,建质电[xx]13号(3)《南水北调大桥工程施工图设计》(4)《公路桥涵施工技术规范》(5)《简明施工计算手册》第三版(6)公路施工手册《桥涵》下册(7)南水北调大桥总体施工组织设计(8)南水北调大桥主桥箱梁挂篮悬浇施工方案3、施工计划3、1、施工进度计划考虑五六号墩对称施工,需尽量缩小此二号墩的施工时间。
3、2、材料与设备计划3、2、1、材料计划序号材料用途材料名称材料型号单位材料数量备注1 施工用材贝雷架片48 —套0#块用量2H型钢H600200t10、913工字钢工25at10、044工字钢工20at1、305 X字钢工12、6t5、686 槽钢[40at3、327槽钢[12、6t2、468 槽钢[14at3、06 槽钢[816、589 钢板 6 20t1、9710 钢板 6 10t0. 4411 钢板 6 8t4、7712 钢板 6 5t7、6513钢板网6 5t1、9614组合钢模板t4、133、2、2、设备计划序号设备名称规格型号单位数量备注1挂篮对42电焊机500型台8 3装载机ZL50台1 4钢筋机械套1 5汽车吊25T台1 6拖泵中联台2 7潜水泵5KW台3 8木工机械套2 9气割设备套6 10手拉葫芦10T,5T, 3T台各8台11全站仪台1 12水准仪台1 13张拉油泵500型台8 14 千斤顶YCL-450台4 15千斤顶YCL-500台4 16千斤顶YCT-70台8 17高速搅拌机台118压浆泵台119真空机台1 20切割机400台2 21卷扬机5t台222电动葫芦5t台24、施工工艺技术4、1、挂篮悬浇工艺简述采用贝雷架作挂篮主桁,待0#块施工完成后现场拼装挂篮,安装完成后用堆载法预压,然后根据压载数据和监控指令调整模板标髙,绑扎钢筋、安装预应力管道、浇筑节段混凝土,张拉压浆后挂篮前移就位, 循环施工。
4、2、工艺流程挂篮设计、加工I挂篮安装I挂篮预压I挂篮及模板系统调校I 钢筋绑扎、预应力管道安装、内模就位(混凝土浇筑I预应力张拉、压浆I挂篮前移就位合拢段施工I挂篮拆除I4、3、具体施工方法4、3、1、挂篮设计(1)设计参数根据设计要求,挂篮自身重量控制在80t 以下,挂篮允许最大变形20mm,施工时、行走时的抗倾覆安全系数2,自锚固安全系数2。
(2)挂篮构造本挂篮采用菱型式,按结构分为主桁承重系统、底平台系统、模板系统、锚固系统、悬吊系统和行走系统六部分组成。
分别介绍如下(见挂篮设计图):A、主承重系统一主桁架挂篮的主要受力系统,由槽钢桁架组成。
前端安装前上横梁与吊带及前下横梁形成悬臂吊架,悬吊挂篮模板和梁段钢筋混凝土的部分重量,以实现悬臂浇筑施工。
施工过程中再根据实际情况考虑是否增加适当横向连接。
B、横梁系横梁系由前上横梁,前下横梁、后上横梁、后下横梁组成,上横梁固定在主桁架上,前下横梁通过吊带吊于前上横梁上,后下横梁通过吊杆锚在箱梁上。
C、悬吊系挂篮的悬吊系统用于悬吊和升降底模、工作平台等,以适应连续梁髙度的变化,包括底平台悬吊、外侧模悬吊、内模悬吊等三部分。
底平台前端和后端分别用精轧螺纹钢吊在前上横梁和外模后滑架上;外侧模前端和后端分别用精轧螺纹钢吊在前上横梁和外滑梁挂腿上;内模前端和后端分别用精轧螺纹钢吊在前上横梁和内滑梁挂腿上。
悬吊系统通过紧固端部螺母来改变吊杆的长度,以实现底平台、外侧模、内模的升降。
D、行走系是挂篮前后移位的主要装置,是依靠千斤顶,通过滑槽和滑槽内的滑轨间的相对滑动实现的。
E、模板系由底模、外侧模、内模、端头模板、预应力槽口模板等组成,这些模板与箱梁0#块模板通用。
F、锚固系统挂篮锚固系统包括主桁锚固、底平台锚固及模板系统锚固等三部分。
主桁后支点处利用竖向精轧螺纹钢预应力束与主梁连接形成主桁后锚;底平台后端分别由4根钢精轧螺纹钢和2根钢精轧螺纹钢锚固于主桁已浇节段箱梁底板和后上横梁上;挂篮外侧模后端和内模后端均采用精轧螺纹钢锚固于后上横梁和已浇节段箱梁顶板上。
4、3、2、挂篮加工本挂篮除少数精加工件需外联加工外,其余构件均自行采购和加工。
材料采购和加工过程中应注意以下一些问题:(1)型号和材质要求: 采购时注意材料的型号应准确,其各项指标均应满足规范要求。
购买原材料时必须随货提供材质书,存于质检部备查;(2)对于受力较大的焊接件(如吊具、挂腿),使用前必须作拉力试验,以验证其受力性能;(3)所有焊缝均采用手工焊, 焊条重要部位(如吊具、挂腿等)采用J502,其余焊缝均采用J422焊条,焊缝质量应达到(GB3323-87)中的二级标准要求;(4)焊接时注意次序,保证对称性,控制焊接变形量;(5)对每条焊缝逐一检查其厚度和长度,有缺陷的要及时修补,重要的焊缝进行超声波探伤检测,以确保焊接质量;(6)挂篮加工完成后, 由质检部、工程部联合按设计图纟氏和规范要求对挂篮几何尺寸和焊缝质量进行验收并出具相应报告,合格后方能投入使用,验收报告存于质检部备查。
4、3、3、挂篮安装0#块预应力张拉压浆完毕,底模和部分支架拆除后,即可开始挂篮的安装工作。
挂篮的安装要遵循由上到下,由里到外的顺序进行。
(1)安装工艺流程主桁滑轨安装一支腿安装一主桁架安装一主桁后锚安装一上横梁安装一悬挂系统安装一底模平台安装一外侧模安装一內模安装一操作平台完善。
(2)主桁安装在主桁架及滑轨安装前提前数天将箱梁顶面腹板处用高标号砂浆找平,再在其上通过测量放出挂篮两主桁架的纵桥轴线,沿此线安装挂篮滑轨,并通过反压梁锚固于箱梁腹板竖向预应力筋上;再安装前后主桁支腿;然后安装挂篮主桁贝雷架,用主桁后锚锚固,最后安装前后上横梁。
主桁安装过程中要注意以下几点:A、安装前箱梁腹板顶面的找平;B、两根滑轨应与箱梁纵桥向轴线相平行;C、主桁安装好用垂球检查主桁是否与箱梁顶面垂直,以确保其竖直承受压力;E、主桁安装完成后及时将滑轨挂腿与主桁接接成一体;(3)底模平台安装底模平台安装是挂篮安装过程中较为危险的一个环节,施工中要特别引起注意。
其要点如下:A、在挂篮主桁前端和前、后上横梁上挂设4个5t手拉葫芦和钢丝绳扣,用于与吊车换钩;B、采用四点吊将底模平台用吊车吊至箱梁底板外,然后用手拉葫芦与吊车换钩,使底模平台临时悬挂于挂篮前上横梁和后上横梁的葫芦上;C、安装底模平台前、后吊杆,通过吊杆将底模悬吊,放松手拉葫芦,完成受力转换。
