广播系统安装工艺
广播系统施工工艺

广播系统安装(一)广播系统务设施名称及用途1、广播喇叭(扬声器)有电动式,静电式、电磁式和离子式。
此中应用最广的为电动式扬声器,它分为纸盒扬声器和号筒扬声器两种,其主要指标称有标称功率的阻抗等参数,应依据设计要求选择其规格型号。
2、线间变压器:用于扩音器用与扬声器之间进行阻抗变换,扩音机输出端为高阻抗输出,扬声器端为低阴抗般配,采纳时应依据扩音机和喇叭的规格型号进行匹知足使用和设计要求。
3、分线箱、端子箱:干线与支线分路用于联接扩音机与喇叭之间的线路,工程较大时有若干个。
工程较小时一般仅一个,箱体应为定时节合格产品。
4、扩音机:扩音系统主机,应依据扩声系统的音质标正确性和所需容量选择相应等级和规格的产品。
5、增音机:前级增音机又称调音盒,应依据设计要求采纳定型产品。
6、声频办理设施:包含频次平衡器、人工混响器、延时器、压缩器、限幅器以及噪声增益自动控制器等。
7、其余设施包含:唱机、收录机、话筒、控制电源、稳压电源等按设计要求采纳。
(二)施工技术举措1/41、依据施工平面图将管线暗敷设在墙、现浇层或吊顶内,敷设时应优先采纳钢管或PVC管,注意管路的曲折。
半径,接头处的办理等重点,并将管路引至组线箱或喇叭出线口盒内,管入箱盒中能高出同意误差值,构成箱应一管一孔,不可以开长孔。
2、接干线或支线导线穿入保护管内,其导线应知足设计要求,在箱盒处留置维修长度,盒内为15cm左右。
吊顶内喇叭应按实质尺寸留好开孔地点。
大型机柜的基础槽钢已设置达成,为安装设施做好准备。
3、广播喇叭安装⑴如需现场组装的喇叭,线间变压器、喇叭箱应按设计图要求预制组装好。
⑵明装声柱:依据设计要求的高度和角度地点早先设置膨胀螺栓或预埋悬挂件。
⑶拥有不一样功率和阻抗比的成套喇叭,早先按设计要求将所需接用的线间变压器的端头焊出引线,剥去10~15mm绝缘外皮待用。
⑷明装壁挂式分线箱、端子箱或柱箱时,先将引线与盒内导线用端子作过渡压接,而后将端子放回接线盒。
公共广播系统(兼消防应急广播系统)施工方案

【国家体育场工程】〖公共广播系统(兼消防应急广播系统)施工方案〗目录1编制依据 (1)1.1.施工图纸 (1)1.2.相关资料、标准、规范 (1)2分部(分项)工程概况............................................................................ 错误!未定义书签。
3施工部署.. (2)3.1.总体部署原则: (1)3.2.施工阶段划分 (1)4施工准备 (2)4.1.施工准备流程图 (2)4.2.技术准备 (2)4.3.物资准备 (3)4.4.组织准备 (5)4.5.建立、健全的各项管理制度 (7)4.6.施工现场及场外的准备 (7)5主要施工方法 (8)5.1.施工工艺流程 (8)5.2.线缆敷设 (8)5.3.分线箱安装 (9)5.4.设备安装 (10)5.5.系统调试 (13)6质量标准和验收 (16)6.1.质量控制标准 (16)7施工、安全防护、消防、临时用电、环保等注意事项 (17)7.1.产品保护 (17)7.2.安全和环保措施 (17)1编制依据1.1. 施工图纸、设计变更1.1.1.《国家体育场电讯工程深化施工图第三册公共广播系统》1.1.2.设计变更:EM_07_**10、DM_07_**10、EM_07_**19、DM_07_**19 1.2. 相关资料、标准、规范2345施工部署5.1. 总体部署原则:1)集中力量保质量、保工期。
在人力、物资、机具上给工程施工以充分保证。
各项管理工作应着眼于促进项目经理部组织好施工工作;2)分阶段施工。
由于施工工序多,我们把整体项目分阶段实施,力争做到忙而不乱,疏而不漏。
3)推行先进施工方法和施工机具,提高机械化作业水平;4)按照ISO9001的质量标准进行全过程的质量监督,不留任何质量隐患。
5.2. 施工阶段划分第一阶段:施工准备(包括现场准备、技术准备、物资准备等)及预留预埋;第二阶段:桥架、线槽及管线敷设施工;第三阶段:线缆敷设施工;第四阶段:前端扬声器安装;第五阶段:功放机房、中央机房设备安装;第六阶段:系统调试;第七阶段:系统试运行;第八阶段:系统验收;第九阶段:售后服务。
广播音响安装施工方案

一、项目概述本项目为某建筑物内的广播音响系统安装工程,包括背景音乐、公共广播和应急广播等功能。
为确保广播音响系统的正常运行,提高广播效果,特制定以下施工方案。
二、施工准备1. 技术准备(1)施工前进行图纸会审,明确设计要求、施工工艺及质量标准。
(2)编制施工组织设计(施工方案),并报上一级技术负责人审核批准。
(3)施工前进行技术交底,明确施工方法及质量标准。
2. 主要材料(1)扬声器:选用电动式、静电式、电磁式和离子式等多种扬声器,根据设计要求选择规格型号。
(2)功放:根据扩声系统的音质标准和所需容量选择相应等级和规格的产品。
(3)广播机柜:选用定型产品,符合设计要求的规格型号。
(4)电缆电线、电缆卡子、螺栓、管材、型材等。
(5)测试仪器:数字万用表、声源、声级计、示波器、低频信号发生器、失真度测量仪、对讲机等。
3. 主要机具(1)升降机、电焊机、切割机、弯管器、电钻、砂轮机等。
(2)测试仪器:数字万用表、声源、声级计、示波器、低频信号发生器、失真度测量仪、对讲机等。
4. 作业条件(1)已完成机房、弱电竖井的建筑施工。
(2)预埋管及预留孔符合设计要求。
(3)设备机房施工完毕,机房环境、电源及接地安装已完成,具备安装条件。
三、施工工艺1. 施工工艺流程(1)技术资料复核(2)机房设备安装(3)线路敷设(4)扬声器安装(5)系统测试2. 施工步骤(1)根据设计图纸,对广播音响系统进行现场勘查,确定设备安装位置和线路走向。
(2)安装广播机柜,确保机柜水平、垂直,并固定牢固。
(3)敷设线路,按照设计要求进行分线,注意线路的整齐、美观,并做好标识。
(4)安装扬声器,确保扬声器与线路连接正确,并固定牢固。
(5)连接功放,检查功放输出端口和扬声器输入端口是否连接正确。
(6)进行系统测试,调整广播音响系统的音量、音质,确保广播效果达到设计要求。
四、质量控制1. 材料质量控制(1)扬声器、功放、广播机柜、电源等设备的技术参数应符合设计和产品技术要求。
广播系统安装技术交底(含详细内容)

2.1.10常用连线规格见表3-47。
连线规格表3-47
钢丝股数
导线截面积
每根导线每100米的电阻值
导线规格
每股铜丝线径(mm)
(mm2)
(Ω)
12/0.15
检验方法:观察检查。
4.3允许偏差项目:
4.3.1自立式柜安装应牢固、平正,其垂直度允许偏差1.5°/1000;成排柜在同一立面上的水平度允许偏差3mm;柜间连接缝不得大于2mm。
4.3.2基础槽钢应平直,允许偏差1/1000,但全长不得超出3mm。基础槽钢应可靠地接地。稳装后,其顶部应高出地面10mm。
16/0.15
23/0.15
40/0.15
40/0.193
0.2
0.2
0.4
0.7
1.14
7.5
6
4
2.2
1.5
应根据设计要求选择相应规格的绝缘塑料铜芯多股导线,并有产品合格证。
2.1.11单芯、双芯、四芯屏蔽线或屏蔽电缆应根据设计要求选用,并有产品合格证。
2.1.12其它音响设备如唱机、收录机、话筒、控制电源、稳压电源等设备都必须符合设计要求的规格型号。
工程名称
交底部位
工程编号
日期
交底内容:
广播系统安装
1范围
本工艺标准适用于建筑物内的广播系统安装工程。
2施工准备
2.1材料设备要求:
2.1.1喇叭(扬声器):有电动式、静电式、电磁式和离子式等多种。其中电动式扬声器应用最广,它又分纸盒扬声器和号筒扬声器两种。选用时应根据设计要求的规格型号,注意标称功率和阻抗等参数,并有产品合格证。
广播系统安装方案

广播系统安装方案

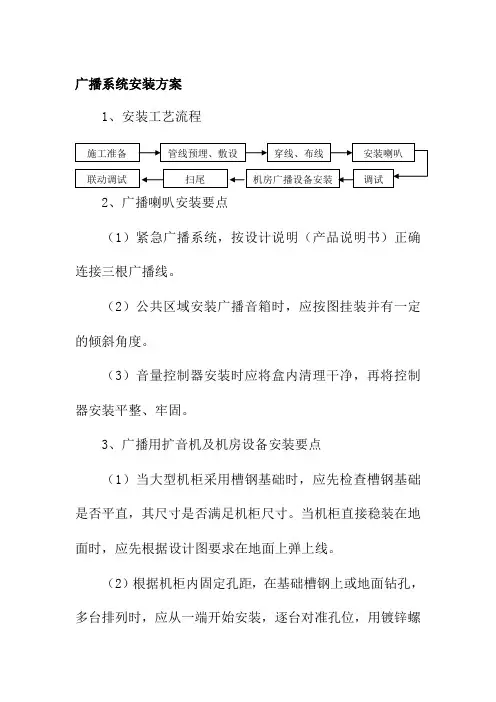

1、安装工艺流程
2、广播喇叭安装要点
(1)紧急广播系统,按设计说明(产品说明书)正确连接三根广播线。
(2)公共区域安装广播音箱时,应按图挂装并有一定的倾斜角度。
(3)音量控制器安装时应将盒内清理干净,再将控制器安装平整、牢固。
3、广播用扩音机及机房设备安装要点
(1)当大型机柜采用槽钢基础时,应先检查槽钢基础是否平直,其尺寸是否满足机柜尺寸。
当机柜直接稳装在地面时,应先根据设计图要求在地面上弹上线。
(2)根据机柜内固定孔距,在基础槽钢上或地面钻孔,多台排列时,应从一端开始安装,逐台对准孔位,用镀锌螺
栓固定。
然后接线找平直,再将各种地脚螺栓及柜体用螺栓的拧紧、牢固。
(3)设有收、扩音机、录音机等组合音响设备系统时,应根据提供设备的厂方技术要求,逐台将各设备装入机柜,上好螺栓,固定平整。
(4)采用专用导线将各设备进行连接,各支路导线线头压接好,设备及屏蔽线应压接好保护地线。
(5)设备安装完后,调试前应将电源开关置于断位置,各设备采取单独试运转后,然后整个系统进行统调,调试完毕后应有关人员进行验收后交付使用,并办理验收手续。
4、广播设备安装质量要点
(1)喇叭、声柱箱、控制器、插座板等器具安装应牢固可靠,导线连接排列整齐,线号正确清晰。
(2)屏蔽线和设备保护地线的接地电阻不应大于4欧姆(有特殊要求除外)。
压接时应配有平垫和弹簧垫,压接应牢固可靠。
(3)自立式柜如果设备在活动地板上,基础槽钢必须
在地面内生根。
槽钢应平直,并应可靠接地。
大型自立式柜或多台柜不允许浮。
广播工程安装施工方案范本

一、工程概况项目名称:XX广播工程安装项目项目地点:XX市XX区XX街道项目规模:覆盖XX平方公里,安装广播终端XX个工程期限:XX个月项目负责人:XX施工队伍:XX施工队二、施工准备1. 技术准备(1)熟悉工程图纸,了解工程要求,掌握施工技术规范。
(2)对施工人员进行技术培训,确保施工质量。
(3)制定施工组织设计,明确施工流程和施工方法。
2. 材料准备(1)根据工程图纸,采购所需广播设备、线缆、支架等材料。
(2)对材料进行检查,确保符合国家标准和工程要求。
3. 工具准备(1)准备电线剥皮机、剪线钳、测电笔、扳手、螺丝刀等常用工具。
(2)确保工具齐全、完好,便于施工。
4. 施工场地准备(1)对施工场地进行清理,确保无障碍物。
(2)搭建施工围挡,确保施工安全。
三、施工工艺1. 设备安装(1)根据工程图纸,确定广播设备安装位置。
(2)使用水平尺、垂直尺等工具,确保设备安装水平。
(3)连接设备电源线、信号线,进行测试,确保设备正常工作。
2. 线缆敷设(1)根据工程图纸,规划线缆敷设路径。
(2)使用PVC线管、桥架等,确保线缆安全、规范敷设。
(3)对线缆进行编号,方便后续维护。
3. 支架安装(1)根据工程图纸,确定支架安装位置。
(2)使用水平尺、垂直尺等工具,确保支架安装水平。
(3)连接支架与线缆,确保支架稳固。
4. 信号调试(1)对广播系统进行信号调试,确保广播效果。
(2)对广播设备进行性能测试,确保设备正常运行。
四、施工质量控制1. 严格按照国家相关标准和规范进行施工。
2. 对施工过程进行监督,确保施工质量。
3. 对施工材料进行检查,确保材料质量。
4. 对施工人员进行培训,提高施工技能。
五、安全文明施工1. 施工现场设置警示标志,确保施工安全。
2. 严格执行施工现场管理制度,确保施工有序进行。
3. 加强施工人员安全教育,提高安全意识。
4. 做好施工现场环境卫生工作,保持施工现场整洁。
六、施工进度安排1. 施工前期准备:XX天2. 设备安装:XX天3. 线缆敷设:XX天4. 支架安装:XX天5. 信号调试:XX天6. 工程验收:XX天总计:XX天七、施工总结1. 对施工过程中出现的问题进行分析,总结经验教训。
广播系统安装工艺(两篇)

引言概述:广播系统安装工艺是指在建筑物、公共场所等设置广播系统的过程中,按照一定规范和流程进行安装的技术方法和操作步骤。
本文将从设计规划、材料准备、电源布线、音源设备安装和调试等五个大点来详细介绍广播系统安装工艺。
正文内容:一、设计规划1.确定广播系统的功能需求,如室内广播、紧急广播等。
2.绘制建筑物的平面图,并根据实际情况选定广播喇叭的布局位置。
3.根据广播系统的功率和覆盖范围,计算喇叭的数量和安装位置。
4.确定控制室的布置和设备配置,如主控制台、音源设备等。
二、材料准备1.根据设计规划确定的喇叭数量和安装位置,准备相应数量的喇叭和安装支架。
2.选购高质量的音源设备,如调音台、功放器、播放设备等。
3.准备必要的电线、插座和配件,确保安装过程的电气连接可靠稳定。
4.准备必要的工具和安全装备,如钢丝绳、吊篮、安全帽等。
三、电源布线1.根据建筑物的电气布线图,确定广播系统所需的电源线路和插座位置。
2.安装相应的开关箱和分配箱,并将电源线路从分配箱引出。
3.根据喇叭布局图,将电源线路引至各个喇叭的安装位置。
4.进行电源线路的接地处理,确保系统的安全可靠。
四、音源设备安装1.将音源设备安装在控制室内,连接相应的音频输入输出线路。
2.安装调音台并进行相应的参数设置,如音量调节、平衡调节等。
3.安装功放器,并连接喇叭线路和音源输入线路。
4.安装播放设备,并连接音频输出线路。
五、调试1.执行广播系统的开机自检,确保各设备正常工作。
2.调试喇叭的音量和声音覆盖范围,通过测试确定最佳的设置。
3.对音源设备进行全面测试,确保音频输入输出无异常。
4.进行紧急广播的测试,验证系统的应急响应能力。
5.与其他系统(如消防报警系统)进行联动调试,确保系统协同工作。
总结:广播系统安装工艺是一个严谨而细致的过程,需要进行设计规划、材料准备、电源布线、音源设备安装和调试等五个大点的工作。
在安装过程中,要确保设计合理、材料质量可靠、电气连接稳定,并且进行精细的调试工作,以保证广播系统的正常运行和安全可靠。
(完整版)消防广播安装

《分部分项工程施工方法-消防广播的施工》消防广播及背景音乐系统(一)、广播系统施工工艺1、管线施工开始前,深化设计的管线平面图必须到现场。
2、按图纸设计和国家相应的安装规范施工。
3、穿线阶段:4、照图施32,穿线施工完成时,线缆要到位。
并按图纸要求贴好线号.5、广播系统的线缆,一般分为24V强切和音乐线缆两类。
强切和音乐线缆在定货时,对线缆颜色必须有明确的要求。
除到喇叭的线缆不需线号外,其余主机设备之间、主机到配线箱、配线箱到音控器处的线缆均按图纸作好线号。
广播系统要求在设备处接线(包括喇叭回路中的分支点和接续点)。
尽量避免在过路盒中做接头。
对于四套节目的喇叭回路,不可避免地遇到大量过路盒内做接续,对于此类问题,决不允许做接头的过路盒出现在死吊顶内。
(二)、线缆测试:按公司《线缆测试规范》执行。
(三)、喇叭、音箱的安装接线,起码保证每层楼内的接线同相序(前面提到线缆的颜色分开就是为了方便同相序接线)。
注意回路不要对地短路(施工中粗心往往容易出现此类问题)。
1、音控器按图纸接线,同样注意不要对地短路。
2、楼层接线箱到主机之间的主干线按图纸接好。
注意接线箱到音控器或喇叭回路的线暂不要接。
3、机柜内设备按图纸安装,并作好设备间的相互连线。
(四)、系统调试:1、主机调试:2、背景音乐部分:(1)通电情况下分别检查各路音源的功能是否符合设计任务书的指标。
监听的办法可以在前置放大器上用监听耳机实现。
(2)第二步调试前置放大器。
按照设计任务书的要求,各路音源经前放后音量、音调是否可以调整;是否可实现单独或混放输出等。
(3)第三步检查功率放大器部分。
首先检查放大器的定压输出是否统一(避免不统一的电压输出,如某台功放120V输出,而另有功放70V输出)。
接下来开启音源、前置放大器和功率放大器,用喇叭监听功率放大器的输出情况是否正常 (喇叭线压在输出端子上)。
3、紧急广播部分:(1)通电情况下检查紧急广播音源的功能是否符合设计任务书的指标。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
3.3.3设有收扩音机、录音机、电唱机、激光唱机等组合音响设备系统时,应根据提供设备的厂方技术要求,逐台将各设备装入机柜,上好螺栓,固定平整。
6.2使用屏蔽线时,外铜网与芯线相碰,按要求外铜网应与芯线分开,压接应特别注意。
6.3用焊油焊接时,非焊接处被污染。焊接后应及时用棉丝(布条)擦去焊油。
6.4由于屏蔽线或设备未接地,会造成干扰。应按要求将屏蔽线和设备的地线压好。
6.5喇叭接线不牢固、阻抗不匹配,造成无声或音量不合要求,应及时进行修复,并更换不适合的设备。
2.1.9声频处理设备:它包括频率均衡器、人工混响器、延时器、压缩器、限幅器以及噪声增益自动控制器等。应根据设计要求选用定型产品,并有产品合格证。
2.1.10常用连线规格见表3-47。
连线规格表3-47
钢丝股数
导线截面积
每根导线每100米的电阻值
导线规格
每股铜丝线径(mm)
(mm2)
(Ω)
12/0.15
2.1.5控制器:控制音量大小的装置,应选用定型产品,并有产品合格证。
2.1.6外接插座:为广播专用插座,采用定型产品并附有产品合格证。
2.1.7扩音机:它是扩声系统主机,应根据扩声系统的音质标准和所需容量选择相应等级和规格的产品。根据设计要求进行选择,并有产品合格证。
2.1.8增音机:前级增音机又称调音盘,应根据设计要求选用定型产品,并有产品合格证。
3.2.8外接插座面板安装前盒子应收口平齐,内部清理干净,导线接头压接牢固。面板安装平整。
3.2.9音量控制器安装时应将盒内清理干净,再将控制器安装平整、牢固。
3.3广播用扩音机及机房设备安装:
3.3.1当大型机柜采用槽钢基础时,应先检查槽钢基础是否平直,其尺寸是否满足机柜尺寸。当机柜直接稳装在地面时,应先根据设计图要求在地面上弹上线。
3.3.4采用专用导线将各设备进行连接好,各支路导线线头压接好,设备及屏蔽线应压接好保护地线。
3.3.5当扩音机等设备为桌上静置式时,先将专用桌放置好,再进行设备安装,连接各支路导线。
3.3.6设备安装完后,调试前应将电源开关置于断开位置,各设备采取单独试运转后,然后整个系统进行统调,调试完毕后应经过有关人员进行验收后交付使用,并办理验收手续。
6.6大型喇叭箱安装不牢、不平整,音量较大时会产生共振。应将喇叭箱安装牢固,并且安装位置准确。
6.7紧急广播线与普通广播线的连接不正确。造成功能不齐备,应及时将错接的线改正过来。
6.8喇叭的护罩被碰扁,应及时地进行修复或更换。
6.9修补浆活时,喇叭被污染,或安装孔开得过大。应将污物擦净,并将缝隙修补好。
2.3.2土建装修及浆活全部完成。
2.3.3大型机柜的基础槽钢设置完成。
2.3.4吊顶的喇叭预留孔按实际尺寸已经留好。
3操作工艺
3.1工艺流程:
控制电源
话筒
扬声器
控制器
←→
端子箱
←
扩音机
←
增音机
外接插座
收录机
唱机
3.2广播喇叭安装:
3.2.1如需现场组装的喇叭,线间变压器、喇叭箱应按设计图要求预制组装好。
16/0.15
23/0.15
40/0.15
40/0.193
0.2
0.2
0.4
0.7
1.14
7.5
6
4
2.2
1.5
应根据设计要求选择相应规格的绝缘塑料铜芯多股导线,并有产品合格证。
2.1.11单芯、双芯、四芯屏蔽线或屏蔽电缆应根据设计要求选用,并有产品合格证。
2.1.12其它音响设备如唱机、收录机、话筒、控制电源、稳压电源等设备都必须符合设计要求的规格型号。
检验方法:吊线、尺量检查。
5成品保护
5.1安装喇叭(箱)时,应注意保持吊顶、墙面整洁。
5.2其它工种作业时,应注意不得碰撞及损伤喇叭箱或护罩。
5.3机房内应采取防尘、防潮、防污染及防水措施。为了防止损坏设备和丢失零部件,应及时关好门窗,门上锁并派专人负责。
6应注意的质量问题
6.1设备之间、干线与端子之间连接不牢固,应及时检查,将松动处紧牢固。
2.1.13镀锌材料:有机螺丝、平垫、弹簧垫圈、金属膨胀螺栓。
2.1.14其它材料:塑料胀管、接线端子、钻头、焊锡、焊剂、各类插头等。
2.2主要机具:
2.2.1手电钻、冲击钻、克丝钳子、剥线钳、电工刀、一字改锥、十字改锥、尖嘴钳、偏口钳。
2.2.2万用表、工具袋、水平尺、拉线、线坠
2.3作业条件:
2.3.1广播系统的管线、盒、箱均已敷设完毕。
4质量标准
4.1保证项目:
4.1.1喇叭、声柱箱、控制器、插座板等器具安装应牢固可靠,导线连接排列整齐,线号正确清晰。
4.1.2屏蔽线和设备保护地线不应大于4Ω(有特殊要求除外)。压接时应配有平垫和弹簧垫,压接应牢固可靠。
4.1.3自立式柜如果设置在活动地板上,基础槽钢必须在地面内生根。大型自立式柜或多台柜不允许浮摆在活动地板上。
2.1.2声箱:它包括喇叭(扬声器)、箱体、护罩等附件,是定型产品,选用时应符合设计要求的规格型号,并有产品合格证。
2.1.3线间变压器(输送变压器)。它用于扩音机与扬声器之间进行阻抗变换,扩音机输出端为高阻抗输出,扬声器端为低阻抗匹配。选用时应符合设计要求的规格型号,并有产品合格证。
2.1.4分线箱、端子箱:干路与支路分线路之用,箱体采用定型产品。并附有产品合格证。
6.10同一室内喇叭的排列间距不均匀,标高不一致。在安装前应弹好线,找准位置,如标高的差距超出允许偏差范围应调整到规定范围内。
7质量记录
7.1喇叭(扬声器),声箱、线间变压器,控制器、外接插座、扩音机、增音机、声频处理设备,屏蔽线,屏蔽电缆等合格证、产品技术说明书和技术资料。
7.2广播系统安装工程预检、隐险、自检、互检记录。
工程名称
交底部位
工程编号
日期
交底内容:
广播系统安装
1范围
本工艺标准适用于建筑物内的广播系统安装工程。
2施工准备
2.1材料设备要求:
2.1.1喇叭(扬声器):有电动式、静电式、电磁式和离子式等多种。其中电动式扬声器应用最广,它又分纸盒扬声器和号筒扬声器两种。选用时应根据设计要求的规格型号,注意标称功率和阻抗等参数,并有产品合格证。
检验方法:观察检查。
4.3允许偏差项目:
4.3.1自立式柜安装应牢固、平正,其垂直度允许偏差1.5°/1000;成排柜在同一立面上的水平度允许偏差3mm;柜间连接缝不得大于2mm。
4.3.2基础槽钢应平直,允许偏差1/1000,但全长不得超出3mm。基础槽钢应可靠地接地。稳装后,其顶部应高出地面10mm。
3.2.2明装声柱:根据设计要求的高度和角度位置预先设置胀管螺栓或预埋吊挂件。
3.2.3具有不同功率和阻抗比的成套喇叭,事先按设计要求将所需接用的线间变压器的端头焊出引线,剥去10~15mm绝缘外皮待用。
3.2.4明装壁挂式分线箱、端子箱或声柱箱时,先将引线与盒内导线用端子作过渡压接,然后将端子放回接线盒。找准标高进行钻孔,埋入胀管螺栓进行固定。要求箱底与墙面平齐。
检验方法:观察检查。
4.2基本项目:
4.2.1同一室内的吸顶喇叭应排列均匀,成行,成线。所装的喇叭箱、控制器、插座等标高应一致,平整牢固。喇叭周围不允许有破口现象,装饰罩不应有损伤、并且应平整。
4.2.2各设备导线连接正确、可靠、牢固。箱内电缆(线)应排列整齐,线路编号正确清晰。线路较多时应绑扎成束,并在箱(盒)内留有适当余量。
7.3设计变更洽商记录、竣工图。
7.4配管及管内穿线分项工程质量检验评定记录。
7.5广播系统安装调试记录
技术负责人:交底人:接交人:
3.2.5设置在吊顶内嵌入式喇叭,将引线用端子与盒内导线在接好,用手托着喇叭使其与顶棚贴紧,用螺丝将喇叭固定在吊顶支架板上。当采用弹簧固定喇叭时,将喇叭托入吊顶内再拉伸弹簧,将喇叭罩勾住并使其紧贴在顶棚上,并找正位置。
3.2.6紧急广播系统,按设计说明(产品说明书)正确连接三根广播线。
3.2.7会场、多功能厅、大型组合声柱箱安装时,应按图挂装并有一定的倾斜角度。
