路基施工监理要点
路基施工质量监理控制要点及方法

填方路基施工工艺及质量监理一、主要施工工艺土方路基机械化施工工艺要点如下:1、路基施工取土路基施工宜以挖作填,减少土地占用和环境污染,取土场原地面的草皮,腐植土或者其他不宜用做填料的土均应废弃处理。
2、路基清理掘除包括对公路用地范围内植物、垃圾、有机杂质的清理、掘除、移运和处理及原地面顶部10cm 范围内草皮和表土的移除,并必须按照监理工程师的指示予以妥善处理。
3、填前碾压路堤填土高度等于8cm 的路段,对挖除表土后的土质基底应再翻挖30cm ,整平碾压基底压实度不应小于95% ,路堤填土高度大于80cm 的路段,应将清表后的土质基底用自重大于15t 的压路机碾压6~8 遍,实测压实度大于93% ,填土高度大于150cm 时,实测压实度不小于90%,且报经监理工程师验收允许,方可铺设填料。
4、土方的挖运、摊平及碾压路基填土应分层进行摊铺,每层松铺厚度不大于30cm,每层铺设宽度应超出每层路堤的设计宽度至少30cm。
使用平地机整平,并应做成2%~4%的横坡,并保证每层在碾压之前都有均匀一致的厚度和平整度,压实期间土的含水量应均匀,时刻测量压前含水量,并根据标准试验确定的最佳含水量调整填土的含水量。
在填土材料接近最佳含水量时进行碾压。
在摊铺上一层之前下一层的施工质量须经监理工程师检验合格,如检测不合格需做返工处理。
5、路基的整修路基表面平整密实,无轮迹、坑洼及软弹现象,边坡坡面平顺稳定,曲线圆滑。
二、施工质量监理的重点:1、填前压实在填筑路堤前,将原地面上的杂草、耕作物及地表腐植土清除干净,用平地机整平,用压路机进行填前压实。
2、严格控制松铺厚度填筑路堤时分层松铺土整平后,应检查每一松铺土层的厚度,严格控制在30cm 摆布,并依据试验段所确定的松铺系数1~10 ,保证压实后每层厚度不超过27cm。
3、碾压、检查压实厚度及压实度路堤必须在全宽段面内水平分层填筑,在最佳含水量条件下分层碾压,并依照试验路段所确定的碾压机械组合,严格的遵照碾压程序及遍数施工。
路基施工安全监理细则范文(4篇)

路基施工安全监理细则范文1.施工现场安全控制:- 确保施工现场周边的道路、交通标志和引导信号的设置与维护。
- 保障施工现场的安全出入口通畅,设置警示标志和栅栏等防护措施,防止未经授权的人员进入施工现场。
- 配备专业的安全警示标识标牌,包括警示标志、禁止标志、指示标志等,以提醒工人和其他人员注意施工现场的安全情况。
- 在施工现场设立安全警示板,明确施工现场的安全规定和注意事项,提醒工人遵守相应的安全操作规范。
- 建立有效的施工现场安全管理制度,包括定期召开安全例会、进行安全教育培训、组织安全演练等。
2.施工设备和工具的安全管理:- 选用符合标准的施工设备和工具,并按照规定进行安全维护和检修。
- 对施工设备和工具进行定期检查和试验,确保其安全、可靠、有效。
- 确保施工设备和工具的操作人员具备相应的技能和资质,严禁无证人员使用。
- 建立施工设备和工具使用登记制度,详细记录设备和工具的使用情况,及时排查存在的隐患并采取相应的措施解决。
3.施工作业安全控制:- 对施工人员进行安全教育和培训,提高其安全意识和技能水平。
- 提供必要的个人防护用品,并告知工人正确使用方法和注意事项。
- 对高空、深基坑、地下空间等危险作业进行专项安全控制和技术指导,确保施工人员的人身安全。
- 实行施工作业许可制度,按照规定进行作业申请、审批和监督,确保作业过程中的安全控制。
4.应急预案和事故处理:- 制定施工现场应急预案,明确各种事故的应急处理措施、责任人和联系方式,并进行定期演练和检查。
- 对施工现场的安全隐患进行排查和整改,确保及时消除安全隐患。
- 发生事故时,及时采取救援措施,尽快报告有关部门,并进行事故调查和处理,总结经验教训,避免类似事故再次发生。
5.施工安全监督和检查:- 建立健全的监理机构和监理制度,负责对施工现场的安全进行监督和检查。
- 对施工单位的安全管理和作业情况进行定期巡查和抽查,及时发现并纠正存在的安全问题。
路基工程监理的要点及措施

路基工程监理的要点及措施监理在路基工程的建设中起到了至关重要的作用。
为了保证路基工程的质量和安全性,监理人员需要注意以下要点和采取相应的措施。
要点1. 合同管理:监理人员应仔细研究和了解与路基工程相关的合同条款和规定,确保工程的设计、施工和验收符合合同要求。
合同管理:监理人员应仔细研究和了解与路基工程相关的合同条款和规定,确保工程的设计、施工和验收符合合同要求。
2. 施工质量:监理人员应监督施工过程中的各个环节,确保施工质量符合设计要求和相关标准,包括土方开挖、土石方填筑、排水设施等。
施工质量:监理人员应监督施工过程中的各个环节,确保施工质量符合设计要求和相关标准,包括土方开挖、土石方填筑、排水设施等。
3. 安全管理:监理人员应关注施工现场的安全情况,确保施工过程中的人员和设备安全,采取必要的安全措施,如设置警示标志、监督施工人员佩戴安全装备等。
安全管理:监理人员应关注施工现场的安全情况,确保施工过程中的人员和设备安全,采取必要的安全措施,如设置警示标志、监督施工人员佩戴安全装备等。
4. 进度控制:监理人员应监管工程施工进度,及时发现并解决施工延误和进度偏差的问题,确保工程按时完成。
进度控制:监理人员应监管工程施工进度,及时发现并解决施工延误和进度偏差的问题,确保工程按时完成。
5. 变更管理:监理人员应及时了解并评估工程变更的影响,确保变更符合法律法规和相关规定,并进行必要的变更管理工作。
变更管理:监理人员应及时了解并评估工程变更的影响,确保变更符合法律法规和相关规定,并进行必要的变更管理工作。
措施1. 现场巡视:监理人员应定期巡视施工现场,了解施工进展,并与施工单位进行协调沟通,解决问题和提出改进建议。
现场巡视:监理人员应定期巡视施工现场,了解施工进展,并与施工单位进行协调沟通,解决问题和提出改进建议。
2. 施工记录:监理人员应详细记录施工过程中的关键节点和关键操作,包括施工材料的配比、施工设备的使用情况、施工人员的操作等,以备后续审查和验收。
23、道路工程重难点分析及监理预案

道路施工监理重点与难点及监理措施1、道路施工监理重点与难点分析1、路基施工监理1.1 一般路基施工监理要点(1)监理工程师应认真阅读设计文件,了解全路线纵坡、弯道、超高、加宽路段及沿线地质情况,掌握取土坑位置等。
(2)会同承包人对取土坑进行勘查,对取土样做土工验证试验(土壤颗粒分析、塑液限、有机质含量等),确定土料性质。
若不符合规范要求,应在开工前更换土场。
若土样能用于工程应进一步做最大干密度试验(重型击实),用以控制路基压实度。
在土料发生变化时,应要求承包人重新作击实试验,以调整控制压实度的参数。
(3)严格按《路基施工技术规范》的规定,全过程旁站试验路段施工,作好现场记录包括:压实机具、铺筑和压实方法、松铺厚度、碾压遍数和速度、含水量等,作为监控路基正式填筑时的依据。
(4)检查承包人路线范围内场地清理情况,是否已按规范要求清除了垃圾、杂物、树木和不适宜材料;洞穴、坑塘是否已回填夯实。
(5)检查承包人是否已按要求进行了原地面压实。
如设计图纸对原地面未提出要求,施工时至少要碾压到表面无弹簧现象及无明显轮迹。
对于过湿路面应另行处理,监理工程师应在承包人自检的基础上,复查后签字认可并允许上土。
(6)路堤填筑过程中,要严格控制待填土的含水量,当含水量不符合要求时,要求承包人进行洒水和晾晒处理,使其达到经压实试验确定的界限范围内,压实后随时抽查密实度,发现不足,要求承包人及时处理,并及时采取改进措施。
(7)路基拼接处理,为保证路基质量,应对老路土路肩进行挖除,将土路肩清除至路床底面后进行换填处理,若路床以下土质较差应继续超挖。
老路土路肩外侧部分设置有路肩挡墙,为合理利用老挡墙,减少拆除工程量,并利于新老路基的衔接,老路挡墙同土路肩一起清除至老路路床底,清除部分同新加宽路基同步填筑、压实。
若挖除部分位于新路床位置,回填土应采用掺灰土处理。
挡墙拆除部分应临时堆放,用于清淤或软基的换填。
边坡削坡清除表土处理,深度为垂直于边坡方向40cm。
路基工程施工与监理要点

路基工程施工与监理要点一、项目开展前的准备工作在进行路基工程施工之前,项目方需要做一系列准备工作,确保施工的顺利进行。
首先,项目方需要进行详细的工程设计,并与相关部门进行审批。
其次,项目方需要进行可行性研究,确定路基工程的建设方案。
同时,项目方还需要进行土地拓展、寻找合适的材料供应商、制定施工计划以及组织人员调配等工作。
这些准备工作的细致进行将为后续的施工和监理工作奠定基础。
二、施工中的关键要点1. 施工人员配备在施工过程中,项目方需要合理配备施工人员。
这些人员应具备相关技术经验,能熟练操作施工设备,并了解施工工艺流程。
此外,施工人员还需具备较强的安全意识和组织协调能力,确保施工的质量和安全。
2. 施工设备路基工程施工需要借助一系列的施工设备,如挖掘机、推土机、压路机等。
在选购设备时,项目方要注重设备的品牌和质量,确保设备的性能稳定可靠,能够顺利完成各项施工任务。
同时,项目方还需做好设备的养护和维修工作,确保设备在施工期间保持良好的工作状态。
3. 材料选择与使用路基工程的质量也与所选材料的质量密切相关。
项目方在进行材料选购时,应优先选择符合国家相关标准和规范的优质材料。
特别要注意的是,不可使用质量不达标或过期的材料,以避免安全事故或后期施工质量问题。
施工中的材料还需按照设计要求进行合理的搭配和使用,确保路基工程的稳定性、耐久性和承载能力。
4. 施工工艺控制路基工程的施工工艺控制是保证工程质量的重要环节。
项目方需要根据设计要求,科学合理地确定施工工艺,并做好施工过程的跟踪和控制。
在施工过程中,项目方应加强对土质的钻探和试验,及时了解地质地貌情况,并根据土质特点,采取相应的施工措施。
同时,项目方还需做好排水和防渗措施,以保持路基工程在雨季或水域区域的安全性和稳定性。
三、监理工作要点为了保证路基工程的施工质量和安全,项目方需要聘请专业的监理机构进行监理工作。
监理机构在监理过程中需要注意以下要点:1. 监理规划和组织监理机构需提前制定监理计划,并与项目方协商确定监理的具体内容和要求。
路基工程施工监理实施细则

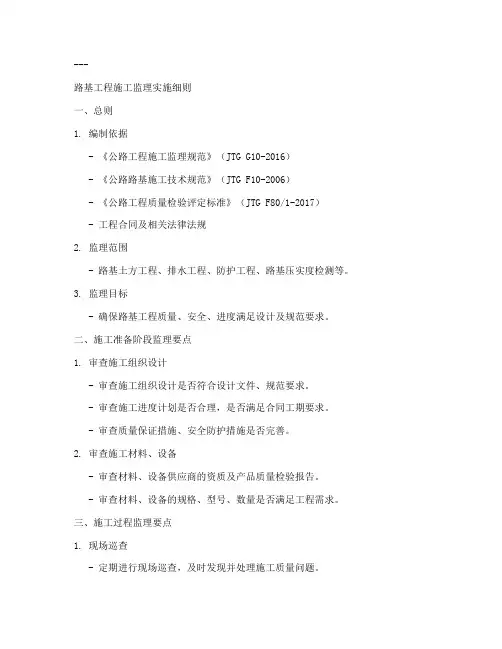

---路基工程施工监理实施细则一、总则1. 编制依据- 《公路工程施工监理规范》(JTG G10-2016)- 《公路路基施工技术规范》(JTG F10-2006)- 《公路工程质量检验评定标准》(JTG F80/1-2017)- 工程合同及相关法律法规2. 监理范围- 路基土方工程、排水工程、防护工程、路基压实度检测等。
3. 监理目标- 确保路基工程质量、安全、进度满足设计及规范要求。
二、施工准备阶段监理要点1. 审查施工组织设计- 审查施工组织设计是否符合设计文件、规范要求。
- 审查施工进度计划是否合理,是否满足合同工期要求。
- 审查质量保证措施、安全防护措施是否完善。
2. 审查施工材料、设备- 审查材料、设备供应商的资质及产品质量检验报告。
- 审查材料、设备的规格、型号、数量是否满足工程需求。
三、施工过程监理要点1. 现场巡查- 定期进行现场巡查,及时发现并处理施工质量问题。
- 对关键工序、关键部位进行重点监理。
2. 质量控制- 监督施工单位严格按照规范进行施工。
- 对路基压实度、平整度、高程等关键指标进行检测。
3. 安全管理- 监督施工单位落实安全防护措施,确保施工安全。
- 定期召开安全生产会议,传达安全生产要求。
四、验收阶段监理要点1. 分项工程验收- 参与分项工程验收,对验收结果进行审核。
2. 单位工程验收- 参与单位工程验收,对验收结果进行审核。
3. 竣工验收- 参与竣工验收,对工程质量、安全、进度进行全面评价。
五、监理报告1. 定期报告- 定期向业主、监理单位提交监理工作报告。
2. 专项报告- 对重大质量问题、安全事故等进行专项报告。
六、附则1. 本细则适用于本项目路基工程施工监理工作。
2. 本细则由监理单位负责解释。
---以上内容仅为路基工程施工监理实施细则的示例,具体内容需根据实际工程情况和相关规范进行调整。
路基施工监理要点

路基施工监理要点一、背景介绍路基施工是道路建设的关键环节,其质量直接关系到道路的整体质量和安全性能。
因此,监理方在路基施工过程中起着举足轻重的作用。
下面将介绍路基施工过程中的监理要点,旨在提高路基施工质量和安全。
二、施工前的准备1. 制定详细的监理计划:监理方应提前了解项目的具体情况,结合设计图纸和施工要求,制定出详细的监理计划。
2. 严格审核施工单位的资质和施工方案:监理方需对施工单位的相关资质和施工方案进行严格审核,确保其符合要求。
3. 建立健全的质量保证体系:监理方应与施工单位共同建立健全的质量保证体系,确保各项质量控制措施得到有效执行。
三、施工过程中的监理1. 土方开挖与填筑:监理方应监督施工单位按照设计要求进行土方开挖和填筑,确保开挖和填筑过程中的各项参数符合规范要求。
2. 排水设施:监理方需注意排水设施的施工,确保路基排水系统完善,防止水分对路基的损害。
3. 压实:监理方应对路基压实质量进行抽查,确保压实度达到规范要求。
同时,要监督施工单位按照正确的压实方法进行施工。
4. 隐蔽工程:对于隐蔽工程,监理方应按照验收标准进行验收,确保工程质量符合要求。
四、施工后的质量检测1. 质量检测:在路基施工完成后,监理方应对路基质量进行全面检测,包括平整度、压实度、宽度、厚度等指标。
2. 安全性评估:在质量检测的基础上,监理方应对路基的安全性进行评估,确保其满足设计使用年限和安全性能。
3. 质量评定:根据检测和评估结果,监理方应对路基质量进行评定,确保其符合设计要求和相关标准。
五、环境保护与安全文明施工1. 环境保护:在施工过程中,监理方应督促施工单位采取有效措施,防止环境污染和生态破坏,确保施工活动符合环保法规。
2. 安全文明施工:监理方应监督施工单位遵守安全生产法律法规,实施安全文明施工措施,确保施工过程中的安全。
六、总结通过以上几个方面的监理要点介绍,我们可以看到路基施工监理工作的重要性。
在具体的实践中,监理方应根据项目的具体情况和要求,结合相关法律法规和规范标准,制定科学合理的监理计划和措施,确保路基施工质量和安全。
路基施工安全监理细则

路基施工安全监理细则路基施工是公路工程建设中的重要环节,确保施工安全是保障工程质量和项目进度的关键。
为了做好路基施工安全监理工作,需要制定详细的细则,下面将从施工检查、安全培训、应急处理等方面进行说明。
一、施工检查1. 定期进行施工现场检查,对施工过程中的安全隐患进行全面排查,及时发现并解决问题。
2. 检查施工人员是否佩戴个人防护装备,包括安全帽、防护鞋、手套等,并督促其正确使用。
3. 检查施工机械设备的使用是否符合安全操作规程和操作规范,是否存在安全隐患。
4. 检查现场防护措施的设置是否完善,包括围栏、标识牌、警示灯等,并确保其使用有效。
5. 检查施工现场是否存在裸露的电线、破损的管道等,及时采取措施消除安全隐患。
二、安全培训1. 定期组织施工人员进行安全培训,包括施工工艺安全、施工环境安全、施工设备安全等方面的知识。
2. 加强对施工人员的安全意识教育,提高他们对施工安全重要性的认识,培养其自我保护能力。
3. 定期组织施工技术交流会,分享安全经验,吸取教训,提高施工人员的安全素质。
4. 对新进场的施工人员进行专项培训,确保其了解并能够正确操作相关设备和工具。
三、应急处理1. 建立健全应急处置预案,明确责任人、处置程序和应急资源的调配。
2. 组织施工人员进行应急疏散演练,提高他们在紧急情况下的应急反应能力。
3. 配备必要的急救设备和物资,确保在发生事故时能够及时提供紧急救治。
4. 组织应急演练,模拟不同场景下的应急处理情况,提高施工人员的应急处置能力。
四、危险源控制1. 对施工现场的危险源进行识别和评估,采取相应的控制措施,减少安全隐患。
2. 加强对危险作业的监控,如高空作业、挖掘作业等,确保施工人员按照规定进行操作。
3. 配备必要的防护设备,如安全网、防护栏杆等,减少因危险源导致的事故发生。
五、安全记录与总结1. 做好施工安全记录,及时记录施工现场的安全事故、隐患和处理措施,以便后续追溯和总结。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
路基施工监理要点
1、监理工程师应认真阅读设计文件,了解全路线纵坡、弯道、超高、加宽路段及沿线地质情况,掌握取土坑位置等。
2、会同承包人对取土坑进行勘查,对取土样做土工验证试验(土壤颗粒分析、塑液限、有机质含量等),确定土料性质。
若不符合规范要求,应在开工前更换土场。
若土样能用于工程应进一步做最大干密度试验(重型击实),用以控制路基压实度。
在土料发生变化时,应要求承包人重新作击实试验,以调整控制压实度的参数。
3、严格按《路基施工技术规范》的规定,全过程旁站
试验路段施工,作好现场记录包括:压实机具、铺筑和压
实方法、松铺厚度、碾压遍数和速度、含水量等,作为监
控路基正式填筑时的依据。
4、检查承包人路线范围内场地清理情况,是否已按规范要求清除了垃圾、杂物、树木和不适宜材料;洞穴、坑塘是否已回填夯实。
5、检查承包人是否已按要求进行了原地面压实。
如设计图纸对原地面未提出要求,施工时至少要碾压到表面无弹簧现象及无明显轮迹。
对于过湿路面应另行处理,监理工程师应在承包人自检的基础上,复查后签字认可并允许上土。
6、路堤填筑过程中,要严格控制待填土的含水量,当含水量不符合要求时,要求承包人进行洒水和晾晒处理,使其达到经压实试验确定的界限范围内,压实后随时抽查密实度,发现不足,要求承包人及时处理,并及时采取改进措施。
7、为了防止路基的不均匀沉降,要作好填挖交界处搭接,填挖处要采用级配良好的填料,碾压必须密实无拼痕;对河塘路段基底处理要稳固,要采用透水性良好的材料填筑。
8、对台背处及路基边缘等大型碾压机械作用不到的部位,要求承包人采用小型碾压机具或人工夯击铺助碾压,并控制压实厚度小于20cm,同时做到及时碾压。
9、路基达到顶面标高后,应按规范要求对路线中心线、高程、纵坡、横坡度、平整度、弯沉、宽度及边坡进行一次验收(或会同路面施工单位联合验收)。
检验合格后,允许进行下道工序施工。
若检验不合格,则应由原施工单位负责修整直到合格为止。
10、雨季路基施工监理
1)雨季路基的施工监理,应按“技术规范”的要求进行。
2)由于当地雨水较多,雨季施工排水尤其重要,应引起高度重视。
在路基填土较低时,要特别注意路基排水,应要求承包人先挖好路基两侧的边沟,并与当地的排水系统相适应,以便顺利排水。
路堤表面应保持平整,并形成一定的路拱度以便排水流畅,避免路堤存水。
3)雨季施工时,还应要求承包人对运输便道、便桥进行适当加固;对取土坑的排水系统做出妥善安排。
4)受雨水冲刷的路基应督促承包人及时进行修复。
修复应采用挖台阶的方法分层回填,并用小型夯实机具夯实至规定的密实度。
5)雨季路基的施工要严格控制土的含水量,不能过高,如土的含水量过大,应暂停压实,利用晴天进行晾晒。
对压实过程中形成的弹簧路段,要求承包人及进挖除,并用含水量适宜的土或填料回填压实至规定的压实度。
6)应提醒承包人雨季尽量选择粘性小的土源进行填筑。
施工路段不应太长,应尽量做到随挖随运、随铺随压,当天铺筑的路基一定要当天压实、当天检测。
被雨淋的路基,在施工下一层时,应先进行补压,并检查其压实度。
为加快进度,亦可采取短路段施工,压实检测合格后,采用塑料薄膜覆盖防雨,缩短翻晒覆压过程,确保路基工程质量。
