石材湿贴施工工艺标准

合集下载

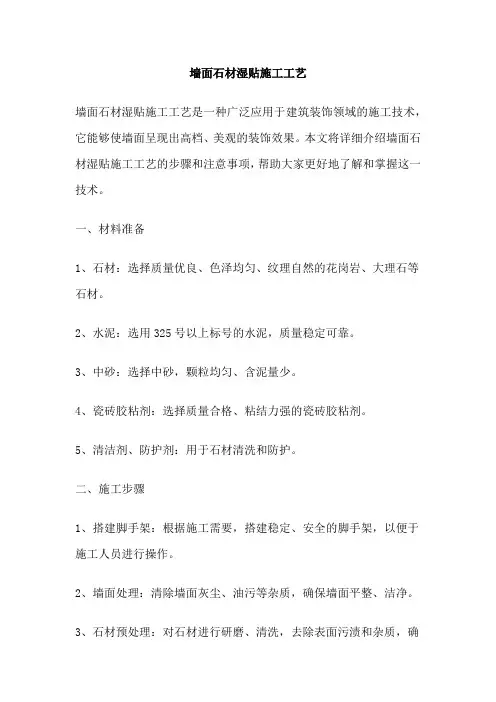

墙面石材湿贴施工工艺

墙面石材湿贴施工工艺

墙面石材湿贴施工工艺墙面石材湿贴施工工艺是一种广泛应用于建筑装饰领域的施工技术,它能够使墙面呈现出高档、美观的装饰效果。

本文将详细介绍墙面石材湿贴施工工艺的步骤和注意事项,帮助大家更好地了解和掌握这一技术。

一、材料准备1、石材:选择质量优良、色泽均匀、纹理自然的花岗岩、大理石等石材。

2、水泥:选用325号以上标号的水泥,质量稳定可靠。

3、中砂:选择中砂,颗粒均匀、含泥量少。

4、瓷砖胶粘剂:选择质量合格、粘结力强的瓷砖胶粘剂。

5、清洁剂、防护剂:用于石材清洗和防护。

二、施工步骤1、搭建脚手架:根据施工需要,搭建稳定、安全的脚手架,以便于施工人员进行操作。

2、墙面处理:清除墙面灰尘、油污等杂质,确保墙面平整、洁净。

3、石材预处理:对石材进行研磨、清洗,去除表面污渍和杂质,确保石材表面干净、光滑。

4、配制胶粘剂:按照瓷砖胶粘剂说明书的要求,将胶粘剂与适量清水混合搅拌均匀。

5、粘贴石材:将配制好的胶粘剂均匀涂抹在石材背面,然后粘贴到墙面上,用橡皮锤轻轻敲实,确保石材与墙面紧密贴合。

6、填充缝隙:用填缝剂将石材之间的缝隙填充平整,使墙面整体感更强。

7、批刮腻子:在石材表面批刮腻子,以填补石材表面的微小瑕疵,使表面更加光滑。

8、打磨抛光:用打磨机对腻子表面进行打磨抛光,使石材表面呈现出亮丽的光泽。

9、清洗防护:使用清洁剂和防护剂对石材表面进行清洗和防护处理,以增强石材的耐久性和美观度。

三、注意事项1、保持墙面干燥:在施工前,要确保墙面干燥、平整,以免影响施工效果。

2、注意石材保护:在施工过程中,要注意保护石材表面,避免划伤、污染等损坏。

3、正确使用胶粘剂:要选择与石材性质相匹配的瓷砖胶粘剂,正确配制和使用,以保证粘贴效果。

4、注意填缝平整:在填充缝隙时,要尽量填充平整,避免出现缝隙不匀的现象。

5、避免过度打磨:在打磨过程中,要掌握好力度和技巧,避免过度打磨导致石材表面受损。

6、做好防护处理:在施工完成后,要对石材表面进行清洗和防护处理,以增强石材的耐久性和美观度。

墙面湿贴石材施工工艺与标准

墙面湿贴石材施工工艺与标准

墙面湿贴石材施工工艺与标准目录1、施工的作业条件 (2)2、施工工艺: (3)3、质量标准 (7)1、施工的作业条件(1)结构经验收合格,水电、通风、设备安装等应提前完成,并准备好加工饰面板所需的水、电源等。

(2)内墙面弹好50cm水平线(室外墙面弹好±50cm和各层水平标高控制线)。

(3)有门窗套的必须把门窗、窗框立好(位置准确、垂直、牢固、,并考虑安装石材时尺寸的余量)。

同时要用1:3水泥砂浆将缝隙堵塞严实。

门窗框边缝所用嵌缝材料应符合设计要求,且塞堵密实并事先粘贴好保护膜。

(4)石材等进场后应存放在室内,下垫木方、核对数量、规格、并预铺、配花、编号,以备正式铺贴时按号取用。

(5)大面积施工前应事先放出施工大样图,并做样板,经质检部门鉴定合格后方可按照样板工艺操作施工。

(6)对进场的石料应进行验收,颜色不均匀时应进行挑选,必要时进行试拼编号。

2、施工工艺:(1)工艺流程:施工准备(钻孔、剔槽)→穿铜丝或镀锌铅丝→绑扎钢筋网→吊垂直、找规矩弹线→安装石材→灌浆擦缝(2)施工技术措施:1)施工准备:施工前必须进行石材放样排板经设计和业主同意后定货加工,按照排板的数量对进场的石材进行依次编号,并检查验收达到设计和技术规范确定的质量,且要进行预拼检查石材的外观质量和色差情况,对于石材的色差一定要挑选出来重新加工,保证将来的施工质量。

石材面板上墙安装前采用功效较高的四道或三道槽扎铜丝的方法。

采用电动手提式石材无齿切割机的圆锯片,在需要绑扎铜丝的部位上开槽,四道槽的位置是:板块背面的边角处开两条竖槽,其间距为30-40mm;板块侧边处的两竖槽位置处开两条横槽,再在板块背面上的两条竖槽位置下部开一条横槽,石材横竖槽深10-15mm,石材开槽位于石材侧边的中间。

三道槽是侧边横向一道背面竖向两道槽。

板块开好槽后,把备好的16-20号铜丝或镀锌铅丝剪成30cm长,并弯成U形。

将U形铜丝或镀锌铅丝先套入板背横槽内,U形的两条边从两竖槽内通出后,在板块侧边横槽处交叉。

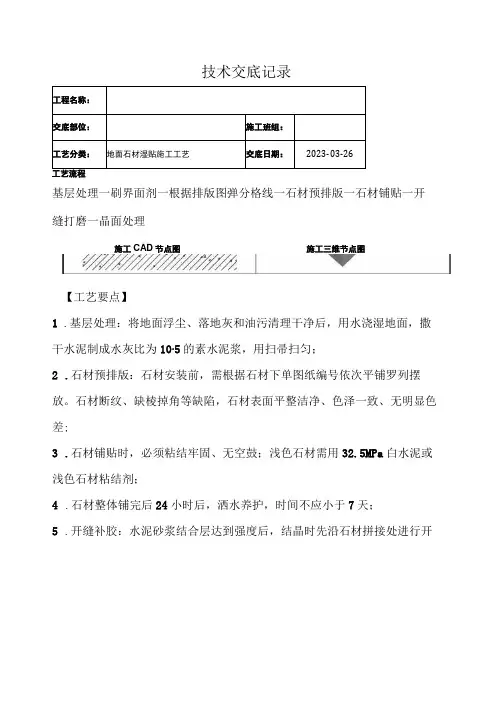

145工程地面石材湿贴施工工艺

145工程地面石材湿贴施工工艺

技术交底记录
基层处理一刷界面剂一根据排版图弹分格线一石材预排版一石材铺贴一开缝打磨一晶面处理
施工CAD节点图施工三维节点图
【工艺要点】
1.基层处理:将地面浮尘、落地灰和油污清理干净后,用水浇湿地面,撒干水泥制成水灰比为10∙5的素水泥浆,用扫帚扫匀;
2.石材预排版:石材安装前,需根据石材下单图纸编号依次平铺罗列摆放。

石材断纹、缺棱掉角等缺陷,石材表面平整洁净、色泽一致、无明显色差;
3.石材铺贴时,必须粘结牢固、无空鼓;浅色石材需用32.5MPa白水泥或浅色石材粘结剂;
4.石材整体铺完后24小时后,洒水养护,时间不应小于7天;
5.开缝补胶:水泥砂浆结合层达到强度后,结晶时先沿石材拼接处进行开。

外墙石材湿贴施工工艺

外墙石材湿贴施工工艺

外墙石材湿贴施工工艺简介本文档旨在介绍外墙石材湿贴施工的基本工艺和步骤,以帮助施工人员顺利完成工程。

工艺流程1. 准备工作:- 检查墙体的平整度和结构,确保墙面符合施工要求。

- 清除墙面的灰尘、油污等杂质,保证石材粘贴的质量。

- 将墙面刷上防水剂,增加石材的附着力和防水效果。

2. 石材准备:- 对石材进行清洗和处理,去除表面的污渍和杂质。

- 对大理石等吸水性较强的石材,进行湿润处理,以避免施工时过早失水。

3. 胶浆调配:- 根据石材的种类和贴合环境,选择合适的胶浆材料。

- 将胶浆按照要求的比例调配,确保其粘接性和稳定性。

4. 石材贴合:- 在墙面上刷上胶浆,形成胶浆层。

- 将石材按照设计要求贴合在胶浆层上,保持水平和垂直的正确位置。

- 使用橡皮锤轻轻敲击石材,使其与墙面充分接触并排出空气。

5. 整体修整:- 贴完石材后,使用刮刀对胶浆进行整体修整,确保石材与墙面之间的缝隙充实。

- 清理墙面上的多余胶浆,保持施工现场的整洁。

6. 养护处理:- 在贴石材后,进行适当的养护处理,保证胶浆的固化和石材的稳定。

- 避免外力撞击或振动对石材的影响,保护施工成果。

安全注意事项- 施工过程中,必须戴好安全帽、手套和鞋套,避免人身伤害。

- 在操作机械和工具时,注意安全操作,避免意外事故的发生。

- 在施工现场布置明显的警示标志,提醒他人注意安全。

- 如遇气候恶劣等不利因素,暂停施工并采取相应保护措施。

以上是外墙石材湿贴施工的基本工艺和步骤,希望本文档能对施工人员提供帮助,确保施工质量和安全。

参考资料。

石材湿贴施工工艺标准[详]

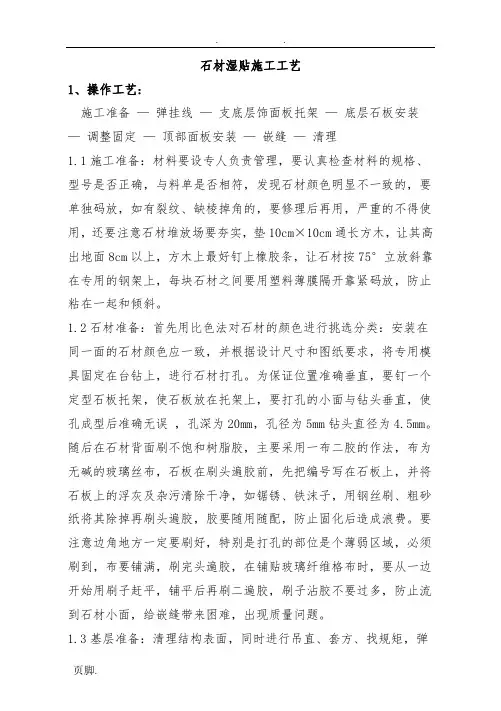

石材湿贴施工工艺标准[详]

石材湿贴施工工艺1、操作工艺:施工准备—弹挂线—支底层饰面板托架—底层石板安装—调整固定—顶部面板安装—嵌缝—清理1.1施工准备:材料要设专人负责管理,要认真检查材料的规格、型号是否正确,与料单是否相符,发现石材颜色明显不一致的,要单独码放,如有裂纹、缺棱掉角的,要修理后再用,严重的不得使用,还要注意石材堆放场要夯实,垫10cm×10cm通长方木,让其高出地面8cm以上,方木上最好钉上橡胶条,让石材按75°立放斜靠在专用的钢架上,每块石材之间要用塑料薄膜隔开靠紧码放,防止粘在一起和倾斜。

1.2石材准备:首先用比色法对石材的颜色进行挑选分类:安装在同一面的石材颜色应一致,并根据设计尺寸和图纸要求,将专用模具固定在台钻上,进行石材打孔。

为保证位置准确垂直,要钉一个定型石板托架,使石板放在托架上,要打孔的小面与钻头垂直,使孔成型后准确无误,孔深为20mm,孔径为5mm钻头直径为4.5mm。

随后在石材背面刷不饱和树脂胶,主要采用一布二胶的作法,布为无碱的玻璃丝布,石板在刷头遍胶前,先把编号写在石板上,并将石板上的浮灰及杂污清除干净,如锯锈、铁沫子,用钢丝刷、粗砂纸将其除掉再刷头遍胶,胶要随用随配,防止固化后造成浪费。

要注意边角地方一定要刷好,特别是打孔的部位是个薄弱区域,必须刷到,布要铺满,刷完头遍胶,在铺贴玻璃纤维格布时,要从一边开始用刷子赶平,铺平后再刷二遍胶,刷子沾胶不要过多,防止流到石材小面,给嵌缝带来困难,出现质量问题。

1.3基层准备:清理结构表面,同时进行吊直、套方、找规矩,弹出垂直线和水平线。

并根据设计图纸和实际需要弹出安装石材的位置线和分块线。

1.4挂线:按设计图纸要求,石材安装前要事先用经纬仪打出大角两个面的竖向控制线,最好弹在离大角20cm的位置上,以便随时检查垂直挂线的准确性,保证顺利安装。

竖向挂线宜用φ1.0~φ1.2的钢丝为好,下边沉铁随高度而定,一般40m以下高度沉铁重量为8~10kg,上端挂在专用的挂线角钢架上,角钢架用膨胀螺栓固定在建筑物大角的顶端,一定要挂在牢固、准确、不易碰动的地方,并要注意保护和经常检查。

室内石材湿贴施工工艺

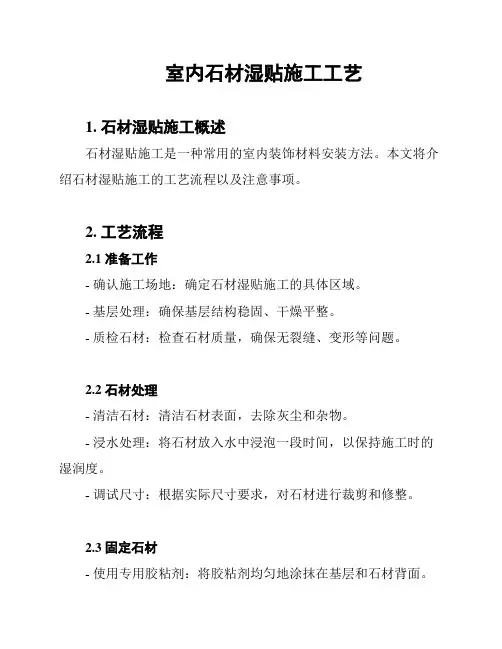

室内石材湿贴施工工艺

室内石材湿贴施工工艺
1. 石材湿贴施工概述
石材湿贴施工是一种常用的室内装饰材料安装方法。

本文将介绍石材湿贴施工的工艺流程以及注意事项。

2. 工艺流程
2.1 准备工作
- 确认施工场地:确定石材湿贴施工的具体区域。

- 基层处理:确保基层结构稳固、干燥平整。

- 质检石材:检查石材质量,确保无裂缝、变形等问题。

2.2 石材处理
- 清洁石材:清洁石材表面,去除灰尘和杂物。

- 浸水处理:将石材放入水中浸泡一段时间,以保持施工时的湿润度。

- 调试尺寸:根据实际尺寸要求,对石材进行裁剪和修整。

2.3 固定石材
- 使用专用胶粘剂:将胶粘剂均匀地涂抹在基层和石材背面。

- 就位安放:将石材放置在胶粘剂上,轻轻按压,确保与基层紧密结合。

- 确保水平:使用水平仪检测石材水平度。

2.4 压实石材
- 使用橡皮锤:用橡皮锤轻轻敲打石材表面,以确保其紧密粘结和平整度。

2.5 清理工作
- 清洁表面:清理石材表面的胶渍和污垢。

- 检查质量:仔细检查石材施工的质量,确保无破损和缺陷。

- 保护石材:采取措施保护石材免受损坏。

3. 注意事项
- 安全第一:在施工过程中,严格遵守安全操作规范,使用个人防护装备。

- 湿度控制:确保施工环境的湿度适中,避免影响石材施工质量。

- 质量检验:定期进行质量检验,确保石材的使用寿命和外观质量。

- 技术培训:施工人员应接受相关培训,熟悉石材湿贴施工技术和操作要点。

以上是室内石材湿贴施工工艺的相关内容,希望能对您有所帮助。

如有任何疑问,请随时咨询。

石材湿贴留缝标准

⽯材湿贴留缝标准⼀、引⾔在⽯材装修⼯程中,湿贴法是⼀种常⻅的施⼯⽅法。

湿贴法不仅使⽯材与基层粘结牢固,还能保证整体美观和耐⽤性。

⽽在湿贴⽯材过程中,留缝是⼀个⾮常重要的环节。

合理的留缝不仅能减少⽯材因温度、湿度变化⽽产⽣的变形和应⼒,还能提⾼⽯材的整体美观度。

本⽂将详细介绍⽯材湿贴留缝的标准及其重要性。

⼆、⽯材湿贴留缝的标准1.留缝原则⽯材湿贴留缝应遵循“均匀、美观、合理”的原则。

均匀指缝宽应保持⼀致,避免出现宽窄不⼀的情况;美观指缝宽的选择应与⽯材的整体⻛格相协调,既不过⼤影响整体效果,也不过⼩导致⽯材变形;合理指缝宽应根据⽯材的材质、尺⼨、安装环境等因素进⾏综合考虑。

2.留缝宽度留缝宽度是影响⽯材湿贴效果的关键因素之⼀。

⼀般来说,留缝宽度应根据⽯材的吸⽔率、抗折强度、使⽤环境等因素来确定。

对于吸⽔率较⾼、抗折强度较低的⽯材,应适当加⼤留缝宽度;对于使⽤环境湿度变化较⼤的区域,也应适当加⼤留缝宽度。

通常情况下,留缝宽度在3-8mm之间较为合适。

3.留缝⽅式⽯材湿贴留缝主要有⾃然留缝和机械留缝两种⽅式。

⾃然留缝是在⽯材加⼯过程中预留⼀定的缝隙,以适应⽯材的变形和应⼒;机械留缝则是通过切割机等⼯具在⽯材表⾯切割出缝隙。

在实际⼯程中,应根据具体情况选择合适的留缝⽅式。

三、⽯材湿贴留缝的重要性1.减少⽯材变形⽯材在温度变化、湿度变化等环境下易发⽣变形。

合理的留缝可以为⽯材提供⾜够的变形空间,减少因变形⽽产⽣的应⼒集中,从⽽降低⽯材损坏的⻛险。

2.提⾼整体美观度留缝可以使⽯材之间的接缝更加⾃然、美观。

合理的缝宽和缝型选择与⽯材的整体⻛格相协调,能够提升整体装饰效果。

3.便于维护保养留缝⽅便对⽯材进⾏维护保养。

在⽇常使⽤中,⽯材表⾯难免会受到污染和磨损。

适当的留缝可以为⽯材的清洁和维修提供便利条件。

四、结语⽯材湿贴留缝是⽯材装修⼯程中的重要环节。

合理的留缝标准不仅能保证⽯材的稳定性和耐⽤性,还能提升整体装饰效果。

地面石材湿贴施工工艺

地面石材湿贴施工工艺1. 前言本文档旨在介绍地面石材湿贴施工的基本工艺流程和要点,以指导施工人员正确实施该工艺。

2. 材料准备2.1 石材:选择符合规格和设计要求的石材,并进行清洁处理。

2.2 石材背面处理:将石材背面打毛,提高石材和背胶的粘结力。

2.3 背胶:选择适合的背胶材料,确保其质量可靠。

2.4 施工辅助材料:包括但不限于:批刀、平刮钢、刮刀、边角胶、防裂胶等。

3. 施工步骤3.1 清洁地面:在施工前应对地面进行彻底清洁,确保地面平整、无灰尘和杂物。

3.2 石材铺设:按照设计要求,将预处理好的石材从地面边开始贴合。

3.3 压实石材:使用专用工具将贴好的石材逐步压实,确保石材与地面完全贴合。

3.4 施胶:将背胶均匀涂抹在石材背面上,确保背胶覆盖均匀、厚度适宜。

3.5 石材粘贴:在背胶涂抹后的规定时间内,将石材粘贴在地面上,按照贴石材的顺序进行操作。

3.6 拼缝处理:在石材之间进行拼缝处理,确保缝隙整齐、线条美观。

3.7 清理和修整:清理施工过程中产生的胶渍和污物,并对石材表面进行修整和清洁。

4. 注意事项4.1 温度和湿度:施工过程中需注意环境温度和湿度的控制,避免对施工质量产生不良影响。

4.2 浇注基层:如果地面基层不平整,需要事先进行浇注基层,确保地面平整度满足要求。

4.3 施工工具:使用合适的施工工具,并保持其清洁和良好状态。

4.4 安全防护:施工人员应佩戴符合要求的个人防护用品,确保施工过程中的安全。

5. 总结本文档概述了地面石材湿贴施工工艺的基本要点和步骤。

施工人员应按照该工艺流程进行操作,并注意相关的注意事项,以确保施工质量和安全。

石材湿贴施工工艺

石材湿贴施工工艺摘要:石材湿贴施工工艺是一种常用于石材装饰的施工方法,本文将介绍石材湿贴施工的步骤、要点和注意事项,旨在帮助施工人员正确完成石材湿贴工作,确保施工质量和安全。

一、引言石材作为一种常见的建筑装饰材料,具有天然美观、耐久性强的特点,因此在建筑和室内装饰中得到广泛应用。

石材湿贴施工工艺是一种常用的石材贴附方法,通过使用粘结材料将石材固定在墙面或地面上。

本文将详细介绍石材湿贴施工的步骤及相关要点。

二、石材湿贴施工步骤1. 准备工作在进行石材湿贴施工之前,首先需要进行一些准备工作。

包括:- 清洁基面:将基面彻底清洁,去除尘土、油污等杂质。

- 检查基面平整度:确保基面平整度符合石材施工要求。

- 涂刷防水层:施工地面应根据需要进行防水处理,以防止水分渗透。

2. 石材处理在进行湿贴施工之前,需要对石材进行一些处理,主要包括以下几个步骤:- 清洁石材:使用清洁剂和水清洗石材的表面,去除尘土和杂质。

- 干燥石材:确保石材完全干燥,以免影响湿贴施工效果。

- 测试石材吸水性:通过浸泡石材在水中观察时间来测试其吸水性。

- 预处理石材:对于吸水性较差的石材,可以使用浸泡或涂刷专用的预先胶水进行预处理。

3. 粘接防火泥浆将粘接防火泥浆均匀涂刷在基面上,用刮刀抹平,确保形成均匀的薄层。

待防火泥浆表面稍干时,再次用刮刀抹平。

4. 湿贴石材将处理好的石材按照设计要求放置在基面上,用螺丝刀或橡胶锤轻轻敲击使其与防火泥浆完全贴合,确保石材紧密贴附在基面上。

同时,注意砖与砖之间的缝隙应保持一致,可使用石膏粉确定缝隙宽度。

5. 稳固石材使用木锤或橡胶锤轻轻敲击石材表面,使其稳固地固定在基面上。

可以使用水平尺检查石材是否垂直和水平,确保施工质量。

6. 清洁工作施工完成后,需要将施工现场进行清理。

清除多余的防火泥浆、石材粉尘等杂质,保持施工环境整洁。

三、石材湿贴施工注意事项1. 选择合适的粘结材料:根据石材的材质和要求选择合适的粘结材料,以确保施工牢固可靠。

石材墙面湿铺贴施工工艺和质量标准

石材墙面湿铺贴施工工艺和质量标准
1.1施工工艺流程:
1.2施工要点:
1.石材品种、规格应符合设计要求;
2.采用湿作业法铺贴的天然石材应作防碱背涂处理;
3.为预防石材泛碱,湿贴和灌浆宜用标号32.5级以上的白水泥;
4.石材墙面铺贴前应进行材料挑选,并应按设计要求进行预拼;
5.湿作业法施工时,固定石材的钢筋网应与预埋件连接牢固,每块石材与钢筋网连接点不得
少于4个,连接用的金属丝应具有防锈性能,灌注砂浆前应将石材背面及基层湿润,并应用填缝材料临时封闭石材板缝,避免漏浆;
6.灌注砂浆宜用1:2.5的白水泥砂浆,灌注时应分层进行,每层灌注高度宜为150-200mm,
且不超过板高的1/3,插捣应密实,待其初凝后方可灌注上层水泥砂浆。

7.强度较低或较薄的石材应在背面粘贴玻璃纤维网布;
8.石材海棠角需厂家切割、打磨、抛光;
9.石材需在厂家排版生产,并做镜面处理。

1.3质量标准:
1.石材铺贴安装必须牢固,平整、垂直、无空鼓;
2.石材表面洁净、图案清晰、色泽一致,不得有隐伤、风化,无裂纹、缺棱掉角、无泛碱等现
象;
3.石材板面嵌缝应密实、平直、均匀、周边顺直、宽度和深度一致,嵌填应连续、平滑,嵌填
材料色泽一致,石材板上的孔洞应套割吻合,边缘整齐;
4.墙裙、踢脚线表面洁净、高度一致、与柱、墙面的结合牢固、表面顺直、出柱、墙
厚度应符
合设计要求,且均匀一致;
5.允许偏差:立面垂直度2mm、表面平整度2mm、阴阳角方正2mm、接缝直线度2mm、接缝高低
差0.5mm、接缝宽度1mm、踢脚线上口直线度2mm。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

石材湿贴施工工艺
1、操作工艺:
施工准备—弹挂线—支底层饰面板托架—底层石板安装—调整固定—顶部面板安装—嵌缝—清理
1.1施工准备:材料要设专人负责管理,要认真检查材料的规格、型号是否正确,与料单是否相符,发现石材颜色明显不一致的,要单独码放,如有裂纹、缺棱掉角的,要修理后再用,严重的不得使用,还要注意石材堆放场要夯实,垫10cm×10cm通长方木,让其高出地面8cm以上,方木上最好钉上橡胶条,让石材按75°立放斜靠在专用的钢架上,每块石材之间要用塑料薄膜隔开靠紧码放,防止粘在一起和倾斜。

1.2石材准备:首先用比色法对石材的颜色进行挑选分类:安装在同一面的石材颜色应一致,并根据设计尺寸和图纸要求,将专用模具固定在台钻上,进行石材打孔。

为保证位置准确垂直,要钉一个定型石板托架,使石板放在托架上,要打孔的小面与钻头垂直,使孔成型后准确无误,孔深为20mm,孔径为5mm钻头直径为4.5mm。

随后在石材背面刷不饱和树脂胶,主要采用一布二胶的作法,布为无碱的玻璃丝布,石板在刷头遍胶前,先把编号写在石板上,并将石板上的浮灰及杂污清除干净,如锯锈、铁沫子,用钢丝刷、粗砂纸将其除掉再刷头遍胶,胶要随用随配,防止固化后造成浪费。

要注意边角地方一定要刷好,特别是打孔的部位是个薄弱区域,必须刷到,布要铺满,刷完头遍胶,在铺贴玻璃纤维格布时,要从一边开始用刷子赶平,铺平后再刷二遍胶,刷子沾胶不要过多,防止流到石材小面,给嵌缝带来困难,出现质量问题。

1.3基层准备:清理结构表面,同时进行吊直、套方、找规矩,弹
出垂直线和水平线。

并根据设计图纸和实际需要弹出安装石材的位置线和分块线。

1.4挂线:按设计图纸要求,石材安装前要事先用经纬仪打出大角两个面的竖向控制线,最好弹在离大角20cm的位置上,以便随时检查垂直挂线的准确性,保证顺利安装。

竖向挂线宜用φ1.0~φ1.2的钢丝为好,下边沉铁随高度而定,一般40m以下高度沉铁重量为8~10kg,上端挂在专用的挂线角钢架上,角钢架用膨胀螺栓固定在建筑物大角的顶端,一定要挂在牢固、准确、不易碰动的地方,并要注意保护和经常检查。

并在控制线的上、下作出标记。

1.5支底层饰面板托架:把预先加工好的支托按上平线支在将要安装的底层石板上面。

支托要支承牢固,相互之间要连接好,也可和架子接在一起,支架安好后,顺支托方向钉铺通长的5mm厚木板,木板上口要在同一个水平面上,以保证石材上下面处在同一水平面上。

1.6在结构上打孔、下膨胀螺栓:在结构表面弹好水平线,按设计图纸及石板料钻孔位置,准确的弹在围护结构墙上并作好标记,然后按点打孔,打孔可使用冲击钻,用φ12的冲击钻头,打孔时先用尖錾子在预先弹好的点上凿一个点,然后用钻打孔,孔深在60~80mm,若遇结构里的钢筋时,可以将孔位在水平方向移动或往上抬高,安装连接铁件时利用可调余量再调回。

成孔要求与结构表面垂直,成孔后把孔的灰粉用小勾勺掏出,安放膨胀螺栓,宜将本层所需的膨胀螺栓全部安装就位。

1.7上连接铁件:用设计规定的不锈钢螺栓固定角钢和平钢板。

调整平钢板的位置,使平钢板的小孔正好与石板的插入孔对正,固定平钢板,用力矩扳子拧紧。

1.8底层石板安装:把侧面的连接铁件安好,便可把底层面板靠角上的一块就位。

方法是用夹具暂时固定,先将石板侧孔抹胶,调整铁件,插固定钢针,调整面板固定。

依次按顺序安装底层面板,待底层面板全部就位后,检查一下各板水平是否在一条线上,如有高低不平的要进行调整;低的可用木楔垫平;高的可轻轻适当退出点木楔,退到面板上口在一条平行线上为止;先调整好面板的水平与垂直度,再检查板缝,板缝宽应按设计要求,板缝均匀,将板缝嵌紧被衬条,嵌缝高度要高于25cm。

其后用1:
2.5的用白水泥配制的砂浆,灌于底层面板20cm高,砂浆表面上设排水管。

1.9石板上孔抹胶及插连接钢针:把1:1.5的白水泥倒入固化剂、促干剂,用小棒搅匀,用小棒将配好的胶抹入孔中,再把长40mm 的φ4连接钢针通过平板上的小孔插入直至面板孔,上钢针前检查其有无伤痕,长度是否满足要求,钢针安装要保证垂直。

1.10调整固定:面板暂时固定后,调整水平度,如板面上口不平,可在板底的一端下口的连接平钢板上垫一相应的双股铜丝垫,若铜丝粗,可用小锤砸扁,若高,可把另一端下口用以上方法垫一下。

调整垂直度,并调整面板上口的不锈钢连接件的距墙空隙,直至面板垂直。

1.11顶部面板安装:顶部最后一层面板除了按一般石板安装要求外,安装调整后,在结构与石板的缝隙里吊一通长的20mm厚木条,木条上平为石板上口下去250mm,吊点可设在连接铁件上,可采用铅丝吊木条,木条吊好后,即在石板与墙面之间的空隙里塞放聚苯板,聚苯板条要略宽于空隙,以便填塞严实,防止灌浆时漏浆,造成蜂窝、孔洞等,灌浆至石板口下20mm作为压顶盖板之用。

1.12嵌缝:方法一:用白水泥调和适量矿物质颜料,使之与石材面
板的颜色相近,加水调成粥糊状,然后用干净的毛巾粘白水泥在板缝上均匀擦拭,将其密实的嵌入板缝中;方法二:沿面板边缘贴防污条,应选用4cm左右的纸带型不干胶带,边沿要贴齐、贴严,在石板间缝隙处嵌弹性背衬条,背衬条也可用8mm厚的高连发泡片剪成10mm宽的条,背衬条嵌好后离装修面5mm,最后在背衬条外用嵌缝枪把中性硅酮胶打入缝,打胶时用力要均,走枪要稳而慢。

如胶面不太平顺,可用不锈钢小勺刮平,小勺要随用随擦干净,嵌底层石板缝时,要注意不要堵塞流水管。

根据石板颜色可在胶中加适量矿物质颜料。

1.13清理石、花岗石表面、刷罩面剂:把石、花岗石表面的防污条掀掉,用棉丝将石板擦净,若有胶或其它粘接牢固的杂物,可用开刀轻轻铲除,用棉丝擦干净。

在刷罩面剂的施工前,应掌握和了解天气趋势,阴雨天和4级以上风天不得施工,防止污染漆膜;冬、雨季可在避风条件好的室操作,刷在板块面上。

罩面剂按配合比在刷前半小时对好,注意区别底漆和面漆,最好分阶段操作。

配制罩面剂要搅匀,防止成膜时不均。

涂刷要用3寸羊毛刷,沾漆不宜过多,防止流坠,尽量少回刷,以免有刷痕,要求无气泡、不漏刷,刷的平整要有光泽。

2.应注意的质量问题:
2.1面层颜色不一:主要是石材质量较差,施工时没有进行试拼和认真的挑选。

2.2 线角不直、缝格不匀、不直:主要是施工前没有认真按照图纸尺寸,核对结构施工的实际尺寸,以及分段分块弹线不细,拉线不直和吊线校正检查不勤等原因所造成。

2.3 打胶、嵌缝不细:这与渗漏和美观有非常密切的关系,尤其要
注意外窗套口的周边、立面凹凸变化的节点、不同材料交接处、伸缩缝、披水坡度和窗台以及挑檐与墙面等交接处。

首先操作人员必须认真坚持有人检查与无人检查一个样,其次管理人员要一步一个脚印,每步架完成后都要进行认真细致的检查验收。

2.4 墙面脏、斜视有胶痕:其主要原因是多方面的,一是操作工艺造成,即自下而上的安装方法和工艺直接给成品保护带来一定的难度,越是高层其难度就越大;二是操作人员必须养成随干随清擦的良好习惯;三是要加强成品保护的管理和教育工作;四是竣工前要自上而下的进行全面彻底的清擦。

3.成品保护:
3.1饰面板工程:
3.1.1要及时清擦干净残留在门窗框、玻璃和金属饰面板上的污物,如密封胶、手印、尘土、水等杂物,宜粘贴保护膜,预防污染、锈蚀。

3.1.2认真贯彻合理施工顺序,少数工种(水、电、通风、设备安装等)应做在前面,防止损坏、污染外挂石材饰面板。

3.1.3拆改架子和上料时,严禁碰撞干挂石材饰面板。

3.1.4外饰面完活后,易破损部分的棱角处要加以保护,其他工种操作时不得划伤面漆和碰坏石材。

3.1.5在室外刷罩剂未干燥前,严禁下渣土和翻架子脚手板等。

3.1.6已完工的外挂石材应设专人看管,遇有危害成品的行为,应立即制止,并严肃处理。

4.饰面板安装质量检验
饰面板安装的允许偏差和检验方法符合表4-1。
