建筑工程案例分析
建筑工程施工安全事故案例分析

建筑工程施工安全事故案例分析概述:建筑工程是一个复杂而又危险的领域,施工安全事故时有发生。
本文将结合实际案例,对建筑工程施工安全事故进行分析,探讨造成事故的原因和应对策略,以期为今后的工程施工安全提供有益的参考。
案例一:高层建筑坠物事故事故概况:在某城市的高层建筑工地,一块混凝土砖块从施工中的楼层掉落,砸中了过路人,造成重伤。
原因分析:这起事故的主要原因是工地未能严格执行施工安全规范,如未设置足够的安全网、应急措施不到位等。
同时,在施工现场管理层面上,监管不严、责任不明确等因素也导致了事故的发生。
应对策略:为了防止此类事故的再次发生,必须加强对施工现场的管理和监督,确保施工过程中的安全措施落实到位。
此外,加大对施工队伍的培训力度,提高工人们的安全意识,也是非常重要的措施。
案例二:脚手架坍塌事故事故概况:在一个城市的住宅楼施工现场,由于脚手架搭建不合规范,导致了脚手架坍塌,数名工人受伤。
原因分析:造成脚手架坍塌的主要原因是施工方在搭建脚手架时没有按照规范进行操作,使用了低质量的材料,导致脚手架结构不稳定。
同时,工人在施工过程中的注意力不集中,也加剧了事故的发生。
应对策略:施工方应加强对脚手架搭建的质量监督,并严格按照相关规范进行操作。
此外,要求施工人员必须经过专门的脚手架操作培训,提高他们对脚手架安全的认识和意识。
案例三:电气设备漏电事故事故概况:在一座办公楼的装修工程中,由于电气设备安装不规范,漏电问题未能及时发现,导致一名工人触电身亡。
原因分析:此起事故的主要原因是电气设备安装人员在施工过程中缺乏专业的知识和技能,对电气安全规范不熟悉,未对设备进行正确的接地和绝缘处理。
应对策略:电气设备安装人员应该具备相应的职业资格证书,并接受相关的培训,提升他们的专业知识和技能水平。
同时,在施工现场要加大对电气设备的监督和检查力度,确保安装质量符合标准。
结论:通过以上案例分析,我们可以看到施工安全事故的发生与施工管理和操作人员的水平直接相关。
建筑工程法律案例分析题(3篇)

第1篇一、案情简介甲公司是一家从事建筑工程施工的企业,乙公司是一家房地产开发企业。
2010年,甲公司通过投标获得了乙公司开发的某住宅小区的建筑工程施工项目。
双方签订了一份施工合同,约定甲公司负责该住宅小区的土建、安装、装饰装修等工程的施工,工期为2年。
合同中还约定,甲公司需在工程竣工验收合格后支付乙公司一定的工程款,并在工程竣工后一年内办理产权证。
在施工过程中,甲公司按照合同约定完成了施工任务,并于2012年完成了竣工验收。
然而,在办理产权证的过程中,甲公司发现乙公司提供的土地使用权证存在瑕疵,导致无法办理产权证。
甲公司多次与乙公司协商,要求乙公司承担相应的责任,但乙公司以各种理由推脱。
无奈之下,甲公司向法院提起诉讼,要求乙公司承担违约责任。
二、争议焦点1. 乙公司是否应当承担违约责任?2. 乙公司应当承担何种违约责任?三、案例分析1. 乙公司是否应当承担违约责任?根据《中华人民共和国合同法》第107条规定:“当事人一方不履行合同义务或者履行合同义务不符合约定的,应当承担违约责任。
”在本案中,乙公司提供的土地使用权证存在瑕疵,导致甲公司无法办理产权证,属于乙公司未能履行合同义务的行为。
因此,乙公司应当承担违约责任。
2. 乙公司应当承担何种违约责任?根据《中华人民共和国合同法》第114条规定:“当事人一方不履行合同义务或者履行合同义务不符合约定的,应当承担以下违约责任:(一)继续履行;(二)采取补救措施;(三)赔偿损失。
”在本案中,乙公司提供的土地使用权证存在瑕疵,导致甲公司无法办理产权证,给甲公司造成了经济损失。
因此,乙公司应当承担以下违约责任:(1)继续履行:乙公司应当尽快解决土地使用权证的问题,协助甲公司办理产权证。
(2)赔偿损失:乙公司应当赔偿甲公司因无法办理产权证而遭受的经济损失。
四、判决结果法院经审理认为,乙公司提供的土地使用权证存在瑕疵,导致甲公司无法办理产权证,属于乙公司未能履行合同义务的行为。
建筑工程事故案例与分析

加强施工组织管理,确保施工 顺序合理、支撑结构稳固;加 强材料质量检测,确保材料质 量合格;定期对施工现场进行 安全检查,及时发现并处理安 全隐患。
案例三:物体打击事故
总结词
物体打击事故通常是由于施工现场管理混乱、物 料堆放不规范或作业人员操作不当等原因造成的 。
案例分析
该事故是由于施工单位对施工现场管理不严格, 作业人员操作不规范所致。
完善安全制度与规范操作
01
制定安全管理制度
建立健全的安全管理制度,明确 各级管理人员和施工人员的安全 职责。
02
规范操作流程
03
安全技术交底
制定详细的施工操作流程,确保 施工人员在作业过程中有章可循 、有据可查。
在施工前进行安全技术交底,明 确施工过程中的安全注意事项和 防范措施。
定期进行安全检查与维护
安全意识宣传
通过悬挂安全标语、制作安全教育宣 传栏等方式,营造安全文化氛围。
加强施工现场安全管理
严格遵守安全操作规程
确保施工人员在作业过程中遵守安全操作规程,减少不规范操作 。
现场安全设施配置
按规定配备安全设施,如安全网、防护栏、警示标识等,确保施工 Nhomakorabea场安全。
安全巡查与隐患排查
定期进行安全巡查,及时发现并整改安全隐患,确保施工安全。
03
CATALOGUE
建筑工程事故分析方法
建筑工程事故分析方法
• 请输入您的内容
04
CATALOGUE
建筑工程事故预防措施
提高安全意识与培训
定期开展安全教育培训
模拟演练与应急预案
确保所有施工人员接受必要的安全知 识和技能培训,提高安全意识。
组织模拟演练,提高员工应对突发事 件的能力,制定并完善应急预案。
建筑工程质量事故案例分析

建筑工程质量事故案例分析建筑工程在现代社会发展中起到了至关重要的作用,但是质量问题一直是困扰建筑行业的一大难题。
由于各种原因,建筑工程质量事故时有发生,给人们的生命安全和财产造成了巨大的威胁。
本文将通过分析一些建筑工程质量事故的经典案例,以期从中吸取教训,加强工程质量管理,提高建筑工程的安全可靠性。
一、尼科西亚购物中心坍塌事故2013年,尼科西亚购物中心位于拉托西亚市发生了一起严重的建筑工程质量事故。
事故发生后,购物中心的部分楼层突然坍塌,导致多人死亡和受伤。
调查显示,该建筑的主体结构出现了许多严重的质量问题,其中包括使用了劣质的建筑材料、未能按照设计要求进行施工等。
这起事故的案例表明,不合格的建筑材料以及施工人员不符合施工要求是造成建筑工程质量事故的重要原因。
为了避免类似的事故再次发生,建筑企业应该加强对供应商的管理,并确保所使用的材料符合相关标准。
同时,施工管理人员应该充分了解施工要求,并严格按照设计方案来进行施工,确保建筑质量。
二、深圳地铁旧改项目事故在深圳地铁旧改项目中,发生了一起严重的建筑工程质量事故。
事故发生在施工过程中,一处正在拆迁的房屋突然倒塌,导致多名施工人员被埋。
经过调查,该建筑在进行拆迁工作时违反了相关安全规定,没有采取必要的支撑和加固措施。
这起事故的案例揭示了在建筑工程拆迁过程中,安全问题的重要性。
为了确保施工过程的安全可靠,建筑企业应该制定严格的拆迁工作方案,并在执行过程中加强监管和检查。
同时,施工人员在进行拆迁作业时,应该认真遵守所需操作规程,特别是涉及到安全的工作环节。
三、上海世博园区倒塌事故2007年,上海世博园区内的一处建筑工程发生了严重的倒塌事故。
事故发生时,一座正在建设中的建筑物突然倒塌,造成多名工人死亡和受伤。
调查显示,事故发生前,该工程存在严重的施工质量问题,包括不符合设计要求、使用不当的施工方法等。
这起事故的案例再次提醒我们,建筑工程质量问题可能导致严重后果。

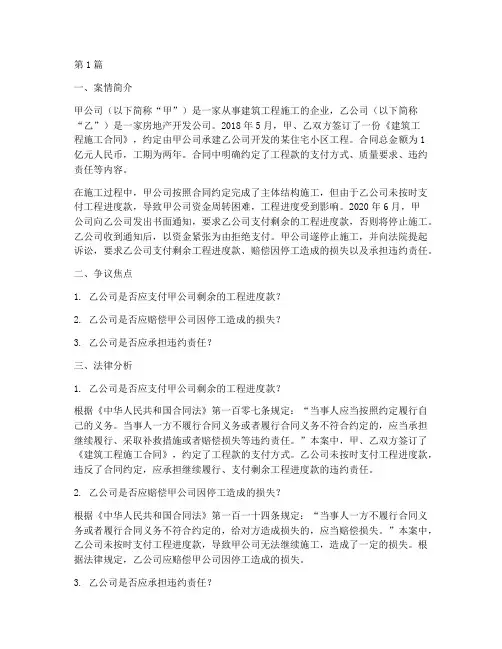

建筑工程法律案例分析题(3篇)

第1篇一、案情简介甲公司(以下简称“甲”)是一家从事建筑工程施工的企业,乙公司(以下简称“乙”)是一家房地产开发公司。
2018年5月,甲、乙双方签订了一份《建筑工程施工合同》,约定由甲公司承建乙公司开发的某住宅小区工程。
合同总金额为1亿元人民币,工期为两年。
合同中明确约定了工程款的支付方式、质量要求、违约责任等内容。
在施工过程中,甲公司按照合同约定完成了主体结构施工,但由于乙公司未按时支付工程进度款,导致甲公司资金周转困难,工程进度受到影响。
2020年6月,甲公司向乙公司发出书面通知,要求乙公司支付剩余的工程进度款,否则将停止施工。
乙公司收到通知后,以资金紧张为由拒绝支付。
甲公司遂停止施工,并向法院提起诉讼,要求乙公司支付剩余工程进度款、赔偿因停工造成的损失以及承担违约责任。
二、争议焦点1. 乙公司是否应支付甲公司剩余的工程进度款?2. 乙公司是否应赔偿甲公司因停工造成的损失?3. 乙公司是否应承担违约责任?三、法律分析1. 乙公司是否应支付甲公司剩余的工程进度款?根据《中华人民共和国合同法》第一百零七条规定:“当事人应当按照约定履行自己的义务。
当事人一方不履行合同义务或者履行合同义务不符合约定的,应当承担继续履行、采取补救措施或者赔偿损失等违约责任。
”本案中,甲、乙双方签订了《建筑工程施工合同》,约定了工程款的支付方式。
乙公司未按时支付工程进度款,违反了合同约定,应承担继续履行、支付剩余工程进度款的违约责任。
2. 乙公司是否应赔偿甲公司因停工造成的损失?根据《中华人民共和国合同法》第一百一十四条规定:“当事人一方不履行合同义务或者履行合同义务不符合约定的,给对方造成损失的,应当赔偿损失。
”本案中,乙公司未按时支付工程进度款,导致甲公司无法继续施工,造成了一定的损失。
根据法律规定,乙公司应赔偿甲公司因停工造成的损失。
3. 乙公司是否应承担违约责任?根据《中华人民共和国合同法》第一百零九条规定:“当事人一方未履行合同义务或者履行合同义务不符合约定的,应当承担违约责任。
建设工程施工案例及分析

案例一:工程质量问题某市一项住宅楼工程在施工过程中,由于施工方未严格按照设计要求和施工规范进行施工,导致工程质量存在严重问题。
在工程验收时,验收单位发现了这一问题,要求施工方立即整改。
然而,施工方以各种理由拖延整改,甚至试图掩盖问题。
最终,在有关部门的介入下,施工方才被迫进行整改,导致工程延期交付,给业主造成了巨大损失。
分析:1. 施工方在施工过程中,未严格按照设计要求和施工规范进行施工,违反了施工质量管理的相关规定。
2. 施工方在质量问题被发现后,未能及时整改,甚至试图掩盖问题,违反了工程质量管理的法律法规。
3. 验收单位在验收过程中,未能及时发现质量问题,存在失职行为。
4. 业主在工程延期交付后,未能及时维护自身权益,导致损失扩大。
案例二:安全事故某建筑公司在一项高层建筑施工过程中,由于施工现场安全管理不到位,导致一起高处坠落事故。
事故发生后,有关部门对施工现场进行了检查,发现施工现场安全设施不完善,高处作业未采取必要的安全措施,施工现场管理人员对安全生产法律法规了解不足,未能及时发现和消除安全隐患。
分析:1. 建筑公司未能严格遵守安全生产法律法规,施工现场安全管理不到位,导致安全事故发生。
2. 施工现场安全设施不完善,高处作业未采取必要的安全措施,违反了施工安全规定。
3. 施工现场管理人员对安全生产法律法规了解不足,未能及时发现和消除安全隐患,违反了安全生产管理的规定。
4. 事故发生后,建筑公司未能及时采取有效措施,对受害者进行救治和赔偿。
案例三:合同纠纷某工程项目在施工过程中,业主与施工方发生合同纠纷。
业主认为施工方未能按照合同约定完成工程,要求施工方支付违约金。
而施工方则认为工程进度受到不可抗力因素影响,不应承担违约责任。
双方在合同纠纷中,各自提出了有利于自己的证据。
分析:1. 合同纠纷的产生是由于双方在合同履行过程中,对合同条款的理解和执行存在分歧。
2. 业主在合同履行过程中,未能充分了解工程进度和质量情况,导致纠纷发生。
建筑工程质量事故案例分析

建筑工程质量事故案例分析引言:建筑工程的质量关系到人民生命财产安全,也关系到国家的经济发展和社会稳定。
然而,由于各种原因,建筑工程质量事故时有发生。
本文将以几个典型的建筑工程质量事故案例为例,分析其发生原因和教训,旨在引起人们对建筑工程质量问题的重视,并提出相应的改进措施。
案例一:大楼倒塌案例描述:某城市一高层住宅小区的一栋建筑在使用不到一年的时间内倒塌,造成多人死亡和伤害。
原因分析:经过调查,发现该建筑存在以下问题:一是设计不合理,结构承载能力不足;二是施工过程中使用了低质量的建筑材料;三是施工单位在施工过程中存在违规操作行为,没有按照设计规范进行操作。
教训:建筑设计应合理,充分考虑各种力的作用;施工过程中应严格按照规范操作,使用符合标准的建筑材料。
案例二:基坑坍塌案例描述:某城市一大型商业综合体的基坑在施工过程中突然坍塌,导致周边建筑物受损和一些工人被困。
原因分析:事故发生后,经过调查,发现该基坑施工存在以下问题:一是基坑支护结构不牢固,没有考虑土质情况;二是施工现场管理混乱,没有进行及时的监测和控制。
教训:工程施工前需要充分调查土质情况,并设计合理的基坑支护结构;施工过程中需要严格按照规范进行操作,加强现场管理和监测。
案例三:外墙瓷砖脱落案例描述:某高层办公楼外墙的瓷砖在使用一年后发生大面积脱落,引发社会关注。
原因分析:通过调查发现,造成瓷砖脱落的原因主要有两个:一是施工过程中瓷砖与墙体粘结不牢固,施工质量问题;二是后期维护保养不到位,没有及时修复脱落的瓷砖。
教训:建筑外墙瓷砖粘结工艺应合理,施工过程需要加强监管;建筑物的维护和保养需要得到重视,及时修复问题。
结论:建筑工程质量事故的发生往往是多种原因综合作用的结果。
通过对上述案例的分析,我们可以得到以下结论:一是建筑设计应合理并充分考虑各种因素,确保结构的安全可靠;二是施工过程需要符合相关规范,并使用符合标准的建筑材料;三是工程施工需要加强现场管理和监测,及时发现和解决问题;四是建筑物的维护和保养需要得到重视,提高使用寿命和安全性。
建筑工程质量事故案例分析

建筑工程质量事故案例分析建筑工程是一个复杂的系统工程,涉及多个环节和多个领域的知识,因此建筑工程质量事故的发生是不可避免的。
本文将从实际案例出发,对建筑工程质量事故进行深入分析,探讨其原因和教训,希望可以引起人们重视建筑工程质量,避免类似事故再次发生。
一、案例一:某小区居民楼顶部坍塌事故某市某小区的一栋居民楼的顶部突然发生坍塌事故,导致多人伤亡。
经过调查,发现该建筑存在多个设计缺陷,施工质量不良等问题。
首先,设计单位在设计过程中存在计算不周、结构设计不合理等问题;其次,施工单位在施工过程中存在违规操作、使用劣质材料等行为。
最终导致了该建筑顶部的坍塌事故。
二、案例二:某高层建筑严重渗漏事故某市某高层建筑自交付以来,业主们陆续反映该建筑存在严重渗漏问题,导致房屋墙面、天花板发霉、起皮等现象严重影响居住质量。
经过专业检测,发现该建筑存在外墙、屋面防水设计不当、防水材料质量不合格等问题。
加之施工单位在施工过程中存在施工质量差、工人操作不规范等问题,最终导致了该高层建筑严重渗漏事故的发生。
三、案例三:某桥梁工程桥面下沉事故某市某大型桥梁工程在通车后不久,发生了桥面下沉严重事故,影响交通,造成经济损失。
调查发现,该桥梁在设计和施工过程中存在多个问题,设计参数计算不准确、施工养护不到位等。
而且施工单位在施工现场管理不善,监理单位监督不力等问题,最终导致了该桥梁工程的桥面下沉事故的发生。
四、结语通过上述案例的分析,我们可以看到建筑工程质量事故的发生往往是多重原因综合作用的结果。
设计、施工、监理等各个环节都需要高度重视,绝不能掉以轻心。
同时,从事建筑工程的相关从业人员也要增强安全意识,提高专业素养,确保施工质量。
建筑工程质量关乎人们生命财产安全,希朼相关单位和个人能够以案为鉴,深刻吸取教训,共同努力,避免类似事故再次发生。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
目录【案例分析题一】 (2)【案例分析题二】 (3)【案例分析题三】 (4)【案例分析题四】 (5)【案例分析题五】 (6)【案例分析题六】 (7)【案例分析题七】 (8)【案例分析题八】 (9)【案例分析题九】 (11)【案例分析题十】 (12)【案例分析题十一】 (13)【案例分析题十二】 (15)【案例分析题十三】 (16)【案例分析题十四】 (17)【案例分析题十五】 (18)【案例分析题十六】 (19)【案例分析题十七】 (20)【案例分析题十八】 (22)【案例分析题十九】 (23)【案例分析题二十】 (24)【案例分析题二十一】 (25)【案例分析题二十二】 (26)【案例分析题二十三】 (27)【案例分析题二十四】 (28)【案例分析题二十五】 (29)【案例分析题二十六】 (31)【案例分析题二十七】 (32)【案例分析题二十八】 (33)【案例分析题二十九】 (34)【案例分析题三十】 (37)【案例分析题三十一】 (39)【案例分析题三十二】 (40)【案例分析题三十三】 (42)【案例分析题三十四】 (44)【案例分析题三十五】 (46)【案例分析题三十六】 (48)【案例分析题三十七】 (52)【案例分析题三十八】 (53)【案例分析题一】某建筑工程建筑面积205000m2,混凝土现浇结构,筏板式基础,地下3层,地上12层,基础埋深12.4m,该项工程位于繁华市区,施工场地狭小。
工程所在地区地势北高南低,地下水流从北向南。
施工单位的降水案计划在基坑南边布置单排轻型井点。
基坑开挖到设计标高后,施工单位和监理单位对基坑进行验槽,并对基底进行了钎探,发现地基东南角有约350 m2软土区,监理工程师随即指令施工单位进行换填处理。
工程主体结构施工时,二层现浇钢筋混凝土阳台在拆模时沿阳台根部发生断裂,经检查发现是由于施工人员将受力主筋位置布置错误所造成的。
事故发生后,业主立即组织了质量大检查,发现一层大厅梁柱节点处有露筋;已绑扎完成的楼板钢筋位置与设计图纸不符;施工人员对钢筋绑扎规要求不清楚。
工程进入外墙面装修阶段后,施工单位按原设计完成了965 m2的外墙贴面砖工作,业主变认为原设计贴面砖与边环境不协调,要求更换为贴面,施工单位按业主要求进行了更换。
【问题】1该工程基坑开挖降水案是否可靠?说明理由。
2施工单位和监理单位两家单位共同进行工程验槽的做法是否妥当?说明理由。
3发现基坑基底软土后应按什么工作程序进行基底处理?4工程质量事故和业主检查出的问题反映出施工单位质量管理中存在哪些主要问题?5就该项工程背景资料中所发生的情况而言,施工单位可索赔的容有哪些?【参考答案】1.该工程基坑开挖降水案采用地基坑南边布置单排轻型号井点不可行。
因为轻型井点应根据基坑平面的大小与深度、土质、地下水位流向、降水深度要求等条件采用单排、双排、环形等式布置。
单排轻型井点适用于基坑或沟槽宽度小于6米,且降水深度不大于5米的基坑,同时,在采用单排轻型号井点案时也应将井点管盎布置在上游,即北边。
因该工程基坑面积大,基础埋深达12.4米,所以不能采用轻型井点降水案,可采用喷射井点、管井井点或深井井点的降水案。
2.当基坑开挖到设计标高后,由施工单位和监理单位两家共同进行验槽的做法不妥。
正确的做法是在基坑开挖到基底设计标高并清理好后,施工单位还必须会同勘察、设计单位和建设单位共同进行验槽,合格后能进行基础工程施工。
3.当发现基坑基底有软土区后,施工单位不得擅自处理,应及时向监理单位和建设单位汇报,由勘察设计单位组织进行地基补充勘探,在探明基底情况后,勘察设计单位进行处理案设计,案设计完成后须由建设单位、设计单位、监理单位和施工单位在设计变更单上会签。
施工单位再依据设计变更进行基底处理监理单位对处理过程进行监控,并对处理结果检查验收。
4.根据发生的工程质量事故和业主检查出的问题反映了施工单位在质量管理中存在如下问题:施工技术交底不清;自检、互检和交接检验制度不健全,隐蔽工程检查不格,检查验收制度不落实;质量控制体系不健全,各级施工管理人员管理职责不落实、责任不到位,施工过程控制不格;施工队伍素质差,施工人员教育培训不够。
5. 施工单位可以索赔的容包括:地基基底处理发生的费用和工期;更换贴面砖所发生的费用和工期。
【案例分析题二】某大厦工程项目,建设单位与施工单位根据《建设工程施工合同文本》签订了工程的总承包施工合同,总承包商将该大厦工程项目的装修工程分包给一家具有相应资质条件的某装饰装修工程公司。
该装饰装修工程公司与建设单位签订了大厦的装饰装修施工合同。
该工程总承包施工单位在施工过程中发生以下事件:事件1:基坑开挖后用重型动力触探法检查,发现基坑下面有古墓。
事件2:基坑验槽时,总承包单位技术负责人组织建设、设计、勘察、监理等单位的项目技术负责人共同检验,经检验基坑符合要求。
事件3:泥浆护壁钻灌注桩,为了保证混凝土浇筑质量,清提钻后立即沉放钢筋笼,下导管浇筑混凝土。
事件4:基坑回填过程中,施工总承包单位检查了排水措施和回填土的含水率,并对其进行了控制。
【问题】1.该大厦工程项目装饰装修工程的分包过程有不妥之处,并改正。
2.《建设工程施工合同文本》由哪及部分组成?该文本的三个附件分别是什么?3.判断施工总承包单位在施工过程中发生的事件是否妥当,不妥当请改正。
4.基坑回填土施工结束后应检查哪些项目,并使其满足设计和规要求?【参考答案】1.该大厦工程项目装饰装修工程的分包过程的不妥之处是:装饰装修工程公司与建设单位签订大厦的装饰装修施工合同。
该装饰装修施工分包合同应由装饰装修工程公司与施工总承包单位签订。
2.《建设工程施工合同文本》由协议书、通用条款和专用条款三部分组成。
该文本的三个附件分别是“承包人承揽工程项目一览表”、“发包人供应材料设备一览表”和“工程质量保证书”。
3.事件1不妥:基坑开挖后应用钎探法或轻型动力触探法等检查基坑是否存在软弱土下卧层及空穴、古井、防空掩体、地下埋设物等及相应的位置、深度、形状。
事件2不妥:基坑(槽)验收应由总监理工程或建设单位项目负责人组织施工、设计、勘察等单位的项目和技术质量负责人共赴现场,按设计、规和施工案要求等进行检查,并做3好基坑验收记录和隐蔽工程记录。
事件3不妥:泥浆护壁钻灌注桩,应两次清,第一次清在提钻前,第二次清在沉放钢筋笼,下导管后浇筑混凝土前。
事件4不妥:基坑回填土施工过程中,应检查排水措施,每层填筑厚度、回填土的含水量控制和压实程序等是否满足规定的要求。
基坑验槽时,应重点观察柱基、墙角、承重墙下或其他受力较大部位。
基坑回填土施工结束后应检查回填土料、标高、边坡坡度、表面平整度、压实程度等。
【案例分析题三】某豪华酒店工程项目,为18层框架混凝土结构,全现浇混凝土楼板,主体工程已全部完工,经验收合格,进入装饰装修施工阶段。
该酒店的装饰装修工程由某装饰公司承揽了施工任务,装饰装修工程施工工期为150天,装饰公司在投标前已领取了全套施工图纸,该装饰装修工程采用固定总价合同,合同总价为720万元。
该装饰公司在酒店装修的施工过程中采取了以下施工法:地面镶边施工过程中,在靠墙处采用砂浆填补;在采用掺有水泥拌和料做踢脚线时,用灰浆进行打底;木竹地面的最后一遍涂饰在裱糊工程开始前进行。
对地面工程施工采用的水泥的凝结时间和强度进行复验后开始使用。
在水磨整体面层施工过程中,采用同类材料以分格条设置镶边。
【问题】1.该酒店的装饰装修工程合同采用固定总价是否妥当?为什么?2.建设工程合同按照承包工程计价式可划分为哪几类?3.判断该装饰公司在酒店装修施工过程中采取的施工法存在哪些不妥当之处,并说出正确的做法。
4.按照《建筑装饰装修工程质量验收规》和《民用建筑工程室环境污染控制规》的规定,一般情况下,装饰装修工程中应对哪些进场材料的种类和项目进行复验?【参考答案】1.该酒店的装饰装修工程合同采用固定总价是妥当的。
理由:固定总价合同一般适用于施工条件明确、工程量能够较准确地计算、工期较短、技术不太复杂、合同总价较低且风险不大的工程项目。
本案例基本符合这些条件,因此,采用固定总价合同是妥当的。
2.建设工程合同按照承包工程计价式可划分为固定价格合同、可调价格合同和成本加酬金合同。
3.对该装饰公司在酒店装饰施工过程中采取的施工法妥当与否的判定如下。
(1)不妥之处:地面镶边施工过程中,在靠墙处采用砂浆填补。
正确做法:地面镶边施工过程中,在靠墙处不得采用砂浆填补。
(2)不妥之处:在采用掺有拌和料做踢脚线时,用灰浆进行打底。
正确做法:当采用掺有水泥拌和料做踢脚线时,不得用灰浆打底。
(3)不妥之处:木竹地面的最后一遍涂饰在裱糊工程开始前进行。
正确做法:木竹地面的最后一遍涂饰在裱糊工程完成后进行。
(4)不妥之处:对地面工程施工采用的水泥的凝结时间和强度进行复验后开始使用。
正确做法:地面工程施工采用的水泥,需对其凝结时间安定性和抗压强度进行复验后可使用。
4.按照《建筑装饰装修工程质量验收规》和《民用建筑工程室环境污染控制规》的规定,一般情况下,装饰装修工程中应对水泥、防水材料、室用人造木竹、室用天然花岗和室饰面瓷砖工程、外墙面瓷砖进行复验。
【案例分析题四】某装饰装修工程公司承揽某商场的装修工程施工任务。
1.在门窗制作安装过程中采用了如下施工法:⑴铝合金门窗的安装采用了边安装边砌口的施工法施工;⑵建筑外门窗直接用射钉固定在砌体上;⑶塑料门固定片与窗框连接采用锤击钉入法;⑷在安装中空玻璃时,镀膜层朝向室外。
2.在对门窗制作、安装与室装饰工程质量控制中采取了如下措施:⑴门窗与墙体固定采用先固定边框,后固定上框的法;⑵铝合金门窗推拉窗扇开关力应不小于100牛顿;⑶对埋入砌体或混凝土中的木砖应进行防膨账处理;⑷室工程装修时所使用的壁纸,游离甲醛释放量控制在0.15mg /⑸室工程装修完毕后,第5天进行室环境质量验收,并抽检有代表性的房间2间进行室环境污染浓度检测,合格后交付使用。
【问题】1.在门窗制作安装施工过程中哪些法是不妥当的?并改正。
2.在对门窗制作、安装与室装饰工程质量控制中采取哪些是步妥当的?请逐一改正,并指出正确的措施或说明理由。
【参考答案】1.在门窗制作安装施工过程中不妥之处如下:⑴不妥之处:铝合金门窗的安装采用了边安装边砌口的法施工。
正确做法:铝合金门窗的安装应采用预留洞口的法施工。
⑵不妥之处:建筑外门窗直接用射钉固定在砌体上。
正确做法:建筑外门窗直接用射钉固定在砌体上可用“燕尾铁脚连接”或“金属膨胀螺栓固定”。
⑶不妥之处:塑料门固定片与窗框连接采用锤击钉入法正确做法:塑料门固定片与窗框与窗框连接应采用自攻螺丝直接钻入。
⑷不妥之处:在安装中空玻璃时,镀膜层朝向室外。
