预应力工程图片

合集下载

浅谈预应力静压管桩施工对周边影响

浅谈预应力静压管桩施工对周边影响

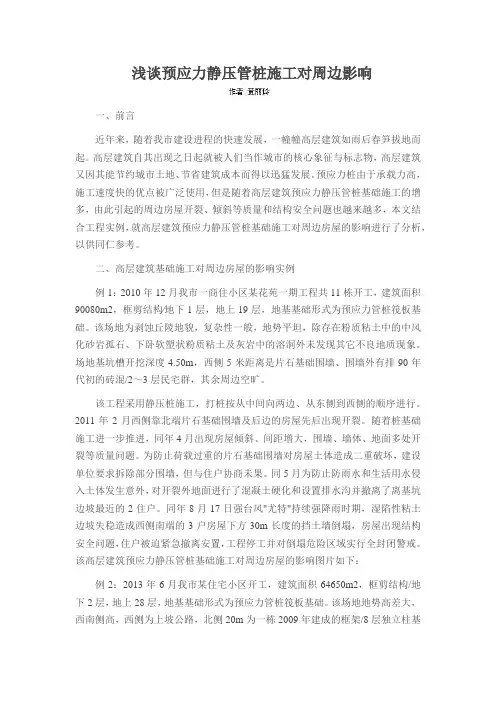

浅谈预应力静压管桩施工对周边影响一、前言近年来,随着我市建设进程的快速发展,一幢幢高层建筑如雨后春笋拔地而起。

高层建筑自其出现之日起就被人们当作城市的核心象征与标志物,高层建筑又因其能节约城市土地、节省建筑成本而得以迅猛发展。

预应力桩由于承载力高,施工速度快的优点被广泛使用,但是随着高层建筑预应力静压管桩基础施工的增多,由此引起的周边房屋开裂、倾斜等质量和结构安全问题也越来越多,本文结合工程实例,就高层建筑预应力静压管桩基础施工对周边房屋的影响进行了分析,以供同仁参考。

二、高层建筑基础施工对周边房屋的影响实例例1:2010年12月我市一商住小区某花苑一期工程共11栋开工,建筑面积90080m2,框剪结构∕地下1层,地上19层,地基基础形式为预应力管桩筏板基础。

该场地为剥蚀丘陵地貌,复杂性一般,地势平坦,除存在粉质粘土中的中风化砂岩孤石、下卧软塑状粉质粘土及灰岩中的溶洞外未发现其它不良地质现象。

场地基坑槽开挖深度4.50m,西侧5米距离是片石基础围墙、围墙外有排90年代初的砖混/2~3层民宅群,其余周边空旷。

该工程采用静压桩施工,打桩按从中间向两边、从东侧到西侧的顺序进行。

2011年2月西侧靠北端片石基础围墙及后边的房屋先后出现开裂。

随着桩基础施工进一步推进,同年4月出现房屋倾斜、间距增大,围墙、墙体、地面多处开裂等质量问题。

为防止荷载过重的片石基础围墙对房屋土体造成二重破坏,建设单位要求拆除部分围墙,但与住户协商未果。

同5月为防止防雨水和生活用水侵入土体发生意外,对开裂外地面进行了混凝土硬化和设置排水沟并撤离了离基坑边坡最近的2住户。

同年8月17日强台风"尤特"持续强降雨时期,湿陷性粘土边坡失稳造成西侧南端的3户房屋下方30m长度的挡土墙倒塌,房屋出现结构安全问题,住户被迫紧急撤离安置,工程停工并对倒塌危险区域实行全封闭警戒。

该高层建筑预应力静压管桩基础施工对周边房屋的影响图片如下:例2:2013年6月我市某住宅小区开工,建筑面积64650m2,框剪结构/地下2层,地上28层,地基基础形式为预应力管桩筏板基础。

预应力张拉

预应力张拉

• 水泥浆泌水率:3小时钢丝间的泌水率为0,24小时自由泌水率为0。水泥浆自调制至压入孔道的延续 时间不宜超过40min,水泥浆在使用前和压浆过程中应经常搅动。水泥浆流动度(25℃):初始流动 度10-17s、30min流动度10-20、60min流动度10-25。
• 水泥浆泵应是活塞式的或排液压式的,泵及其循环应是完全封闭的,以避免气泡进入水泥浆内。它 能在压浆完成的管道上保持压力,且装有一个喷嘴,该喷嘴关闭时,导管中无压力损失。
• 预应力钢束采用两端张拉,锚具变形计钢束回缩总变形值取12mm。
精选课件
17
预应力钢绞线制作(一)
1、钢绞线的运输及保管 预应力钢绞线在运输中或现场使用时,应避免造成局部弯曲和折伤,不得抛扔 或拖卷。 现场保管时,下面应垫上方木,上面覆盖雨布防腐蚀。 2、钢绞线开盘 钢绞线呈圆盘状运至现场后,先平置在方木上,以防泥土、水对钢绞线的腐蚀 ,四周用直径为4.2cm的钢管将钢绞线固定,以防拉出散乱、扭曲和伤人。打开 钢绞线外包装,抽出钢绞线线头,抽拉时,一边拉,一边放松其扣,否则钢绞 线会乱盘,对于有缺陷的部分,必须处理。 3、钢绞线的切割和编束 根据图纸设计尺寸,确定料长,采用砂轮锯切断,不得用电弧切割。同一根钢 绞线不得有接头,同管道内采用长度相等的钢绞线,编束时,分根理顺,绑扎 牢固,防止相互缠绕。
• 本桥桥面负弯矩张拉均采用Ⅱ级低松弛高强钢绞线,产品应符合GB/T5224-2003的 标准(公称直径φ15.7mm,公称面积140mm2,抗拉强度标准值为fpk=1860MPa,弹性 模量Ep=1.95*105MPa);锚具符合《公路工程预应力筋用夹片锚具、夹具和连接器 技术条件》(15-5型);管道形成采用Φ内50mm塑料波纹管成孔,塑料波纹管符合 《预应力混凝土用金属波纹管》JG225-2007要求(管道摩擦系数u=0.155,偏差系数 k=0.0015,预应力松弛系数取0.3)。

预应力箱梁压浆工艺及现场图片

预应力箱梁压浆工艺及现场图片

预应力箱梁压浆工艺及现场图片孔道压浆采用真空压浆工艺,真空压浆是后张预应力混凝土结构施工中的一项新技术,其原理是在孔道的一端采用真空泵对孔道进行抽真空,使之产生-0.06~-0.08MPa左右的真空度,然后用压浆泵将优化后的水泥浆从孔道的另一端压入,直至充满整条孔道,并加以0.5~0.6MPa的正压力,以提高预应力孔道压浆的饱满度和密实度。

其生产工艺如下所示。

密封孔道→设备检查→试抽真空→搅拌水泥浆→抽真空压浆→清洗→结束张拉施工完成后,切除外露的钢绞线(钢绞线外露量40~50mm),进行封锚。

封锚采用无收缩水泥砂浆封锚,封锚时必须将锚下垫板及夹片、外露钢绞线全部包裹,覆盖层厚度大于15mm,砂浆封锚完成24小时后,且终拉完成后48小时内进行管道真空辅助压浆。

清理锚垫板的压浆孔,保证压浆通道畅通。

确定抽真空端和压浆端,安装引出管、球阀和接头,并检查其功能。

压入管道内的浆不得含未搅拌的水泥团块,初凝时间不小于4h,终凝时间不大于24小时,出机流动度14~22s,30min出机流动度不大于30s,压浆时浆体温度不超过35℃,压浆时及压浆后3天内,梁体及环境温度不得低于5℃。

抗压强度7天不小于35 MPa,28天不小于50MPa;抗折强度7天不小于6.5MPa,28天不小于10MPa;24h 浆体自由膨胀率为0~3%。

浆体对钢绞线无腐蚀作用。

浆体拌合操作顺序:首先在搅拌机中加入实际拌合用水量的80-90%,开动搅拌机,均匀加入全部压浆剂,边加入边搅拌,然后均匀加入全部水泥。

全部粉料加入后再搅拌2min;然后加入剩余的10%-20%的拌合水,继续搅拌2min。

然后通过过滤器(网孔格不大于3×3mm的过滤网)进入储料罐,并不断搅拌,以防止水泥浆泌水沉淀。

水泥浆搅拌结束至压入管道时间间隔不得超过40min。

启动真空泵抽真空,使真空度达到-0.06~-0.08Mpa并保持稳定。

启动压浆泵,当压浆泵输出的浆体达到要求的稠度时,将泵上的输送管阀门打开,开始压浆。

预应力锚索(筋)施工工艺工法(后附图片)

预应力锚索(筋)施工工艺工法(后附图片)

预应力锚索(筋)施工工艺工法1.1工艺工法概况预应力锚索是基坑围护结构的加固体系;是临时结构,与钢支撑的作用,空腔部分可以不注浆,变形过大时需要重新张拉;适用范围无止水帷幕要求的,否则需要采取降水措施。

(钻孔桩、钢板桩围护结构)预应力锚固技术自20世纪60年代开始引入我国以来,已在水电等行业广泛应用。

后来经过改进,内锚固段采用灌浆(水泥浆或水泥砂浆),施工方便,锚固力大。

预应力锚索的孔深已达到80m以上,锚固对象已从岩体扩展到土层和堆积体。

预应力锚索的结构形式和施工工艺也不断推陈出新,产生了无粘结预应力锚索、压力型内锚头、单孔多锚头等技术和工艺。

1.2工艺原理预应力锚索在深基坑开挖支撑防护体系中应用广泛。

锚固段内锚索荷载依靠锚固段预应力钢绞线与浆体相接触界面上的粘结应力,由锚固段渐进式的往下传递,荷载作用时在锚固段上部浆体中拉应力集中,并沿深度方向衰减。

在预应力锚索中设置一定长度的自由段,岩体对锚固段的锚固力通过自由段传递到腰梁及防护桩上并实现受力平衡。

粘结式锚索用于支撑体系一方面由于预应力作用,使钻孔桩与锚固段间的土体结构呈密实压缩状态,保持挡护土体的整体性,另一方面由于锚索施加的预应力作用改变了破裂面土体的应力状态,从而保证开挖基坑边坡土体的自稳能力2 工艺工法特点2.1浆体受压,加大了被锚固体的受压范围,使锚固体和被锚固体能够提供更高更稳定的锚固力拉力,因而对软弱地层适应性强。

2.2杆体采用无粘结钢绞线,具有很高的防腐蚀性能,减少了普通钢绞线施工时涂油工作,节省了人力,减少了对环境的污染,并可进行二次补偿张拉,有效的延长了锚固体的寿命。

2.3安装锚索后可一次性全孔注浆,简化了注浆工序。

2.4可以最大限度的减少破碎岩体的挖方刷坡,以较小的投入即可以达到理想的加固效果,成本低,效益高,在深基坑加固中较其它加固类型可以节约投资20%左右。

3 适用范围多适用于围岩类型好的地层、有空间要求及无法架设内支撑的深基坑,无止水要求围护结构的基坑4 主要引用标准4.1《地铁设计规范》(GB50157)4.2《建筑基坑工程技术规范》(YB9258)4.3《建筑基坑支护技术规程》(JGJ120)4.4《建筑机械技术使用安全技术规范》(JGJ33)4.5《建筑工程施工现场供用电安全规范》(BG50104)4.6《建筑钢结构荷载规范》(GB50009)4.7《建筑钢结构焊结技术规程》(JGJ81)4.8《锚杆喷射混凝土支护技术规范》(GB50086)4.9《岩土锚杆(索)技术规程》(CESS 22)5 施工方法预应力锚索施工与基坑土方开挖是深基坑施工密不可分的两道关键工序,预应力锚索施工极具时间性和协调性,锚索打设的时间、位置及预加力的大小直接关系到深基坑稳定的成败。

预应力混凝土施工(先张法、后张法)

预应力混凝土施工(先张法、后张法)


2.消除应力钢丝 采用消除应力的矫直回火钢丝,可消除钢丝冷拔中产生的 残余应力,提高钢丝的比例极限、屈服强度和弹性模量, 并改善塑性。消除应力钢丝按外形分为光面、刻痕和螺旋 肋钢丝。直径4 ㎜~9㎜;1570 、 1670和1770MPa;弹 性模量2.05 ×105N/mm2 。

3.热处理钢筋 对某些热轧Ⅳ钢筋(如40Si2Mn、48 Si2Mn、45 Si2Cr 等)经调质处理而形成的高强度无明显流 幅的硬钢。利用热轧钢筋的余热进行淬火,然后 再中温回火等热处理后形成的。 直径6 ㎜、8.2 ㎜ 、10㎜;1470MPa;弹性模量 2.0 ×105N/mm2 。
通过张拉预应力筋利用预应力筋的回弹来挤压混凝土使混凝土受到预压应力qm锚具扁锚bmovm锚具压花锚具挤压锚具钢质锥形锚具拉杆式千斤顶穿心式千斤顶zb4500型电动油泵台座准备刷隔离剂放预应力筋张拉侧模安装浇筑混凝土养护放张脱模出槽堆放制作试块试块试压085fpyk090fpyk冷拉钢筋065fptk070fptk热处理钢筋075fptk075fptk清除应力钢丝钢绞线后张法先张法张拉方法钢种张拉力的计算实际伸长值量测
方证召开14年市政培训、200多ppt集合等产品,联系qq568244473
为什么要使用预应力混凝土?

混凝土的抗拉极限应变值只有0.0001~0.00015㎜, 要保证混凝土不开裂,钢筋的应力只能达到20~ 30N/mm2;即使允许出现裂缝的构件,当裂缝宽度 限制在0.2~0.3㎜时,钢筋应力也只能达到150~ 250N/mm2,使高强钢筋的强度无法充分利用。
2.张拉设备


液压张拉千斤顶和电动油泵 穿心式千斤顶:常用YCW千斤顶 ,1000-4000KN;适用 于张拉FVM夹片群锚、DM型镦头锚等 拉杆式千斤顶:可张拉DM型螺丝端杆锚、JLM精轧螺丝钢 锚具,LZM冷铸锚等。 锥锚式千斤顶:仅用于带钢质锥形锚具的钢丝束。

后张法预应力T梁施工工艺工法(后附图片)

后张法预应力T梁施工工艺工法(后附图片)

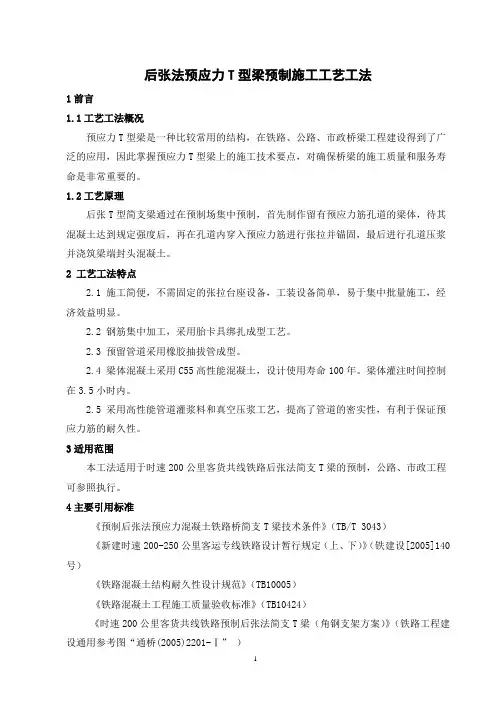

后张法预应力T型梁预制施工工艺工法1前言1.1工艺工法概况预应力T型梁是一种比较常用的结构,在铁路、公路、市政桥梁工程建设得到了广泛的应用,因此掌握预应力T型梁上的施工技术要点,对确保桥梁的施工质量和服务寿命是非常重要的。

1.2工艺原理后张T型简支梁通过在预制场集中预制,首先制作留有预应力筋孔道的梁体,待其混凝土达到规定强度后,再在孔道内穿入预应力筋进行张拉并锚固,最后进行孔道压浆并浇筑梁端封头混凝土。

2 工艺工法特点2.1 施工简便,不需固定的张拉台座设备,工装设备简单,易于集中批量施工,经济效益明显。

2.2 钢筋集中加工,采用胎卡具绑扎成型工艺。

2.3 预留管道采用橡胶抽拔管成型。

2.4 梁体混凝土采用C55高性能混凝土,设计使用寿命100年。

梁体灌注时间控制在3.5小时内。

2.5 采用高性能管道灌浆料和真空压浆工艺,提高了管道的密实性,有利于保证预应力筋的耐久性。

3适用范围本工法适用于时速200公里客货共线铁路后张法简支T梁的预制,公路、市政工程可参照执行。

4主要引用标准《预制后张法预应力混凝土铁路桥简支T梁技术条件》(TB/T 3043)《新建时速200-250公里客运专线铁路设计暂行规定(上、下)》(铁建设[2005]140号)《铁路混凝土结构耐久性设计规范》(TB10005)《铁路混凝土工程施工质量验收标准》(TB10424)《时速200公里客货共线铁路预制后张法简支T梁(角钢支架方案)》(铁路工程建设通用参考图“通桥(2005)2201-Ⅰ”)国家、铁道部颁布的现行有关技术规范、技术标准和试验方法。

5施工方法T型梁在预制场内集中预制。

预制场内设置生活区、办公区、桥梁预制区、二次张拉区、桥梁存放区及施工配套区。

在制梁台座上完成钢筋绑扎、混凝土的灌注及初张拉后,将梁体吊(滑)移至二次张拉区,在二次张拉区完成梁体终张拉、压浆和封锚施工。

6.施工准备6.1制梁台座设计6.1.1制梁台座应有足够的强度、刚度、稳定性,满足所预制产品的技术指标要求。

现浇梁预应力施工工艺工法(后附图片)

现浇梁预应力施工工艺工法(后附图片)

现浇梁预应力施工工艺工法1 前言1.1 工艺工法概况预应力混凝土与普通混凝土相比具有抗裂性好、刚度大、材料省、自重轻、结构寿命长等特点。

预应力材料及工艺在工程中的广泛应用为建造中大跨度结构提供了条件。

预应力混凝土已由单个预应力构件发展成预应力混凝土结构,广泛应用于建筑、桥梁、管道等结构领域。

预应力施工工艺的好坏直接影响预应力结构的质量和寿命,因此总结预应力施工工艺,进行标准化施工,是保证质量的根本所在。

1.2 工艺原理通过张拉预应力筋,在混凝土构件中产生预压应力,张拉、锚固完后灌浆,使预应力筋与混凝土可靠粘结,充分发挥材料强度并使所建立的预压应力有更好的保障。

2工法特点2.1预应力筋可根据受力的需要设计成多种曲线形式,使其能满足各种受力要求。

2.2 预应力混凝土结构有着良好的抗裂性能和抗变形能力,耐久性高,可有效地降低结构高度,节约材料,节约能源,使用性能优越。

3 适用范围适用于现浇连续梁、刚构梁,也可适用于顶推连续梁、节段拼装梁、简支梁等。

4 主要技术标准《预应力混凝土用钢绞线》(GB/T5224)《预应力筋用锚具、夹具和连接器》(GB/T14370)《预应力用锚具、夹具和连接器应用技术规程》(JGJ85)《混凝土结构设计规范》(GB50010)《混凝土结构工程施工及验收规范》(GB50204)《公路桥涵施工技术规范》(JTG/T F50)5 施工方法预应力后张有粘结预应力混凝土技术是通过预埋管道、穿筋、张拉、灌浆等工序为混凝土结构建立预应力以满足设计要求。

6 工艺流程及操作要点6.1 施工工艺流程预应力张拉为特殊工序,一般派专人进行全程监控,由试验室提供混凝土的强度、弹性模量给工程部,由张拉技术负责人编制张拉通知单,张拉前监控人员仔细核对抗压强度、弹性模量值及龄期符合要求,并对张拉设备、工艺参数、以及张拉人员进行确认,张拉过程中对张拉应力、实测伸长值及持荷时间进行监控。

施工工艺流程见图1。

图1 预应力施工工艺流程图6.2 操作要点6.2.1 施工准备1 千斤顶的标定1)张拉前要标定千斤顶,标定期根据设备状态和使用的频繁程度及气温来决定。

T梁预制方案(有图片最全面)

T梁预制方案(有图片最全面)

后张法预应力T梁预制施工组织设计编制:________________复核:________________审核:________________、工程概况 (2)二、施工准备 (3)三、预制场总体布设 (4)四、预制场施工场地管理 (5)五、T梁预制施工工艺 (6)1、T梁模板制作与安装62、钢筋加工及安装93、锚垫板、波纹管安装94、混凝土浇注115、预应力工程126、 ................................................................. 梁端圭寸锚137、T梁养护及凿毛13& T梁存放 (14)9、T梁运输 (15)六、质量标准和检测方法 (15)七、施工进度计戈U及保证措施 (16)八、机械设备及人员配备 (17)九、T梁质量通病治理和质量控制措施 (17)十、安全保证措施 (22)十、文明环保施工和职业健康措施 (23)建泰高速A6标T梁预制施工组织设计」、工程概况建泰高速A6合同段起点桩号为K47+54Q终点桩号为K59+800,全长12.26km。

本合同段有桥梁6座,分离式立交1座。

预制T梁有25m 30m二种类型,数量分别为:95片、390片,共485片。

本合同段各桥预制T梁数量分布情况汇总及各规格T梁结构尺寸参数统计情况见下表。

各桥预制T梁数量分布情况汇总表各规格T梁参数统计情况汇总表各规格T梁梁长与支点结构尺寸汇总表一片T梁重量统计本合同段内桥跨不仅分布在在直线段上,而且分布在缓和曲线段和圆曲线段上,各墩位的中心线按照径向布置,梁肋按照直线布置,每片梁预制长度随曲率半径变化。

梁长在两端梁肋等厚段调整,平面曲线线性由边梁翼板悬臂长度变化调整;当桥跨处于直线段内或全超高段内时,主梁行车道板顶面横坡度设计与桥面横坡度相同;当桥跨处于超高缓和地段时,主梁行车道板顶面横坡度严格按照设计图纸提供的预制梁横坡进行预制。

T梁设有正负弯矩预应力钢束,钢束采用符合国标《预应力混凝土钢绞线》(GB/T5224-2003)标准的高强低松弛7股钢绞线,公称直径为15.2mm公称截面积为140口血抗拉强度标准值f pk=1860MPa弹性模量E=1.95 X 105MPa设计锚下张拉控制应力为C con=0.75f pk=1395MPa 1000h后应力松驰率不大于2.5 %。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
JXM型先张夹具
JXS型先张夹具
JXL型先张夹具
LB型整体对接式连接器
LB型连接器静载试验
钢绞线束 的接长
L型周边悬挂式连接器
VLM型单孔连接器
M2L15-1单孔连接器
VLM15(13)BL型 扁锚连接器
台座式 千斤顶
张拉过程中随时测量伸长值
业内俗称为“双控”!
(量测千斤顶活塞行程 反算预应力筋伸长值)
放张方法
当预应力筋采用钢丝时,配筋不多的中小型钢筋砼 构件,钢丝可用砂轮锯或切断机切断等方法放松。
配筋多的钢筋砼构件ቤተ መጻሕፍቲ ባይዱ钢丝
应同时放松,如逐根放松,则最
长 线
后几根钢丝将由于承受过大的拉

力而突然断裂,易使构件端部开
B型 高强钢丝束
A型
DM型镦头锚具
镦头锚具与预应力钢丝束
精轧螺纹钢锚具、连接器
由螺母和垫板组成,可锚固Ф25、Ф32高强精轧螺
纹钢筋,主要用于先张法、后张法施工的预应力箱梁、
纵向预应力及大型预应力屋架。连接器主要用于螺纹钢
筋的接长。
连接器 器
精轧螺纹钢锚具、连接器
螺 母
螺母 垫板
预应力筋
连接器
螺母
塑料波纹管
金属螺旋管
预应力筋穿入孔道
预应力筋穿入孔道按穿筋时机分有先穿束 和后穿束,
按穿入数量分有整束穿和单根穿;按穿束方法分有人工 穿束和机械穿束。
箱梁的人工后穿束 预应力筋穿插入孔道的箱梁
分批张拉方式:对配有多束预应力筋的构件分批
进行张拉,由于后批预应力筋张拉所产生的砼弹性压缩 对先批张拉的预应力筋造成预应力损失,所以先批张拉 的预应力筋应加上该弹性压缩损失值,使分批张拉的每 根预应力筋的张拉力基本相等。
预应力箱梁的分批、对称张拉
预应力T梁的分批张拉
张拉顺序的确定原则:① 不使砼产生超应力;② 构 件不扭转与侧弯、结构不变位;③ 张拉设备的移动 次数最少。所以张拉宜对称进行。
的预 对应 称力 张箱 拉梁
第二种方法是在两端留设的 孔道内注入环氧树脂水泥砂浆, 其抗压强度不低于35MPa。灌浆 时同时将锚头封闭,防止钢丝锈 蚀,同时也起一定的锚固作用, 如图右所示。
垫板
用于锚固直径为Φ25和Φ32的高强精轧螺纹钢筋, 主要应用于预应力箱梁纵向施工、大型建筑屋架和岩土 锚固中。由锚具、连接器、垫板组成,配用YG-70穿心 式千斤顶和专用连接头进行张拉
螺丝端杆锚具
螺丝端杆锚
具由螺丝端杆、
螺母和垫板组成,
可锚固冷拉Ⅱ、
Ⅲ级钢筋,主要
用于后张法施工 的预应力板梁及
螺母
锚固6~30ФP 5或12~24ФP 7的高强钢丝束,常用于
后张法预应力砼结构和构件中,配套YDZ系列专用千斤
顶张拉。
锚圈
高强钢丝 束 锚圈
锚塞
锥形锚具 钢 质张 锥拉 形好 锚的 具
GZ型钢质锥形锚具
砼构件
钢绞线的夹具
QM预应力体系中的JXS、JXL、JXM型夹具是专为 先张台座法预应力钢绞线张拉的需要而设计,可适应 Ø9.5、Ø12.2、Ø12.7、Ø15.2mm,Ø15.7、Ø17.8mm 等规格钢绞线的先张台座张拉。
3.2 锚具
多孔夹片式扁锚
张拉好的扁形锚具 锚扁 板锚 与的 夹工 片作
镦头锚具
镦头锚体系可张拉ФP 5、ФP 7高强钢丝束,常用镦头锚分为 A型和B型,A型由锚杯和螺母组成,用于张拉端;B型为锚 板,用于固定端。预应力筋采用钢丝镦头器镦头成型,配套 张拉使用YDC系列穿心式千斤顶。主要用于后张法施工中
钢筋预应力张拉机1
钢筋预应力张拉机2
张拉机具的张拉力应不小于预应力筋张拉力的 1.5倍;张拉行程应不小于预应力筋伸长值的 1.1~ 1.3倍。
孔道留设
预应力筋的孔道形状有直线、曲线和折线三种,其 直径与布置根据构件的受力性能、张拉锚固体系特点及 尺寸确定。
预制构件的孔道留设 现浇构件的孔道留设
曲 线 孔 道 的 固 定
生 产
裂。
预 应
长线台座上放松后预应力筋

的切断顺序,一般由放松端开始,
空 心
逐次切向另一端。

预应力筋为钢筋时,对热处理钢筋及冷拉IV级钢筋 不得用电弧切割,宜用砂轮锯或切断机切断。数量较多 时,也应同时放松。多根钢丝或钢筋的同时放松,可用 油压千斤顶放张、砂箱放张、楔块放张等方法。
楔块放张
砂箱放张
台座
台座由台面、横梁和承力结构组成。按构造形 式不同,可分为墩式台座、槽形台座和桩式台座等。 台座可成批生产预应力构件。
台座承受全部预应力 台 筋的拉力,故台座应具 座 有足够的强度、刚度和 稳定性,以免因台座变 形、倾覆和滑移而引起 预应力的损失。
台 面
墩式长线台座
墩式台座
墩式台座由现浇钢筋砼做成, 台座应具有足够的强度、刚度和 稳定性,台座设计应进行抗倾覆 验算与抗滑移验算。
采用湿热养护的预应力砼构件,宜热态放松预应力
筋,而不宜降温后再放松。
钢模台座
钢模台座主要在工厂流水线上使用。它是将制作构 件的模板作为预应力钢筋锚固支座的一种台座。模板具 有相当的刚度,可将预应力钢筋放在模板上进行张拉。
箱梁钢模组装
箱梁端部模板作张拉台座
数控式预应力 钢丝张拉机
前卡式千斤顶 逐根张拉
固定端P型锚具组件 单孔固定端锚具 VLM挤压套
VLM固定端P型锚具
(应用于后张预应力构件的固定端,埋入构件中不作张拉用)
挤压头
螺旋筋
预应力筋
波纹管
P型锚板
挤 压 好 的 挤 压 头 P型固定端锚具构造图
JY型挤压机
GYJ挤压机
制作P型固定端锚具的专用挤 压设备。
钢质锥形锚具
钢质锥形锚具(又称弗氏锚具)由锚圈和锚塞组成,可
垫板
大型屋架。
螺丝端杆锚具 构造图
螺丝端杆锚具目 前已较少使用!
螺丝端杆
挤压式锚具(P型)
P型锚具是由挤压头、螺旋筋、 P型锚板、约束圈组 成,它是在钢铰线端部安装钢丝衬圈和挤压套,利用挤 压机将挤压套挤过模孔,使其产生塑性变形而握紧钢铰 线,形成可靠锚固。用于后张预应力构件的固定端对钢 绞线的挤压锚固。
钢横梁 台座 预应力筋
线杆连接器
墩式台座近景
墩式台座构造示意图
活动横梁
高压油泵 台座式千斤顶 墩式台座 预应力筋
工具锚
固定横梁
钢绞线张拉时,一般采用张拉力控制、伸长值校核。
张拉时预应力筋的实 活动横梁
际伸长值与理论伸长值
工具
的允许偏差为±6%。

张拉力控制的校核 量千斤顶行程
方法与钢丝相同。
固定横梁
预留孔道中注入油脂或环 氧树脂水泥砂浆后,用 C30级的细石砼封闭锚头 部位。
锚头端部 环氧树脂水泥砂浆封闭
力 束 锚 固 端
已 封 锚 的 预 应
预应力锚固体系
张拉端锚具
波纹管及 连接器 预应力筋
锚固端锚 具
预应力锚固体系总成图
锚具
夹片式锚具
夹片式锚具分为单孔夹片锚具和多孔夹片锚具,由 工作锚板、工作夹片、锚垫板、螺旋筋组成。可锚固预 应力钢绞线。也可锚固7Ф5、7Ф7的预应力钢丝束,主 要用作张拉端锚具。具有自动跟进,放张后自动锚固, 锚固效率系数高,锚固性能好,安全可靠等特点。
QM夹片式锚具
夹片式锚具的组装
VLM15(13)多孔夹片式锚具
(适用于后张法施工中的预应力砼构件,岩土锚固等结构之中) 灌浆孔 工作锚板
波纹管
工作夹片
预应力筋
锚垫板
螺旋筋
VLM单孔夹片式锚具
工具锚、工作夹片
锚具与千斤顶安装示意图 张拉端锚具构造图
扁形张拉端锚具
扁形张拉端锚具由扁形工作锚板、 工作夹片、扁形锚垫板、扁形螺旋筋组 成。扁锚的张拉端口扁小,钢铰线可逐 根张拉亦可整体张拉。适用于楼板、低 高度箱梁及桥面横向预应力张拉。
