排水沟挡墙浆砌片石技术交底

合集下载

浆砌片石侧沟技术交底

浆砌片石侧沟技术交底
图号
五.边坡样板大样图
注:以上尺寸均为米
编制人:
复核人:
接收日期:
接收负责人:
工程部位
路基侧沟
交底日期
施工里程
K160+100~K161+100
图号
(2)、侧沟基础开挖、清理。
a、侧沟开挖截面尺寸以及坡度见附图,开挖后基底务必清理干净,确保基底无松土、淤泥、杂质。
b、侧沟可根据地形设置,与路堑梯形沟沟相接。
(3)、浆砌片石施工,侧沟浆砌片石采用M7.5砂浆砌筑,砌筑过程必须严格执行《砌体工程施工规范》的要求,质量必须满足《砌体工程质量检验与评定标准》。
试件成型后0.5~1小时,再用抹刀刮掉多余砂浆,并抹平表面覆盖养护,养护温度25℃左右。养护24小时后,进行脱模并送至试验室进行养护。
二、砌体砌筑
(1)、放线:施工前根据施工图纸、设计规范以及技术交底,放出侧沟的开挖轮廓线。
编制人:
复核人:
接收日期:
接收负责人:
浆砌片石水沟技术交底
工程名称
接收单位
侧沟施工队
编制人:
复核人:
接收日期:
接收负责人:
浆砌片石水沟技术交底工Leabharlann 名称接收单位侧沟施工队
工程部位
路基侧沟
交底日期
施工里程
K160+100~K161+100
图号
四.梯形沟大样图
编制人:
复核人:
接收日期:
接收负责人:
浆砌片石护肩墙技术交底
工程名称
接收单位
侧沟施工队
工程部位
路基侧沟
交底日期
施工里程
K160+100~K161+100

浆砌石技术交底

浆砌石技术交底
技术交底记录
(表SL-9)
编号
001Biblioteka 工程名称 部 位 名 称 浆砌石挡墙、排水沟工程
工序名称
施工单位
交 底 日期
年 月日

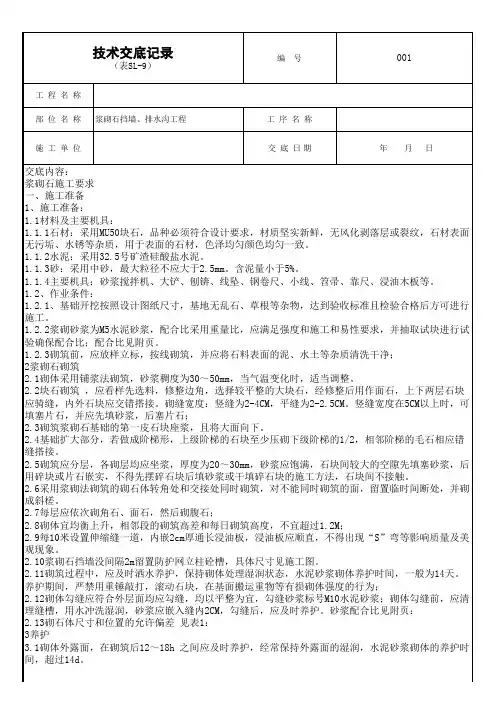

交底内容: 浆砌石施工要求 一、施工准备 1、施工准备: 1.1材料及主要机具: 1.1.1石材:采用MU50块石,品种必须符合设计要求,材质坚实新鲜,无风化剥落层或裂纹,石材表面 无污垢、水锈等杂质,用于表面的石材,色泽均匀颜色均匀一致。 1.1.2水泥:采用32.5号矿渣硅酸盐水泥。 1.1.3砂:采用中砂,最大粒径不应大于2.5mm。含泥量小于5%。 1.1.4主要机具:砂浆搅拌机、大铲、刨锛、线坠、钢卷尺、小线、笤帚、靠尺、浸油木板等。 1.2、作业条件: 1.2.1、基础开挖按照设计图纸尺寸,基地无乱石、草根等杂物,达到验收标准且检验合格后方可进行 施工。 1.2.2浆砌砂浆为M5水泥砂浆,配合比采用重量比,应满足强度和施工和易性要求,并抽取试块进行试 验确保配合比;配合比见附页。 1.2.3砌筑前,应放样立标,按线砌筑,并应将石料表面的泥、水土等杂质清洗干净; 2浆砌石砌筑 2.1砌体采用铺浆法砌筑,砂浆稠度为30~50mm,当气温变化时,适当调整。 2.2块石砌筑 ,应看样先选料,修整边角,选择较平整的大块石,经修整后用作面石,上下两层石块 应骑缝,内外石块应交错搭接。砌缝宽度:竖缝为2-4CM,平缝为2-2.5CM。竖缝宽度在5CM以上时,可 填塞片石,并应先填砂浆,后塞片石; 2.3砌筑浆砌石基础的第一皮石块座浆,且将大面向下。 2.4基础扩大部分,若做成阶梯形,上级阶梯的石块至少压砌下级阶梯的1/2,相邻阶梯的毛石相应错 缝搭接。 2.5砌筑应分层,各砌层均应坐浆,厚度为20~30mm,砂浆应饱满,石块间较大的空隙先填塞砂浆,后 用碎块或片石嵌实,不得先摆碎石块后填砂浆或干填碎石块的施工方法,石块间不接触。 2.6采用浆砌法砌筑的砌石体转角处和交接处同时砌筑,对不能同时砌筑的面,留置临时间断处,并砌 成斜槎。 2.7每层应依次砌角石、面石,然后砌腹石; 2.8砌体宜均衡上升,相邻段的砌筑高差和每日砌筑高度,不宜超过1.2M; 2.9每10米设置伸缩缝一道,内嵌2cm厚通长浸油板,浸油板应顺直,不得出现“S”弯等影响质量及美 观现象。 2.10浆砌石挡墙没间隔2m留置防护网立柱砼槽,具体尺寸见施工图。 2.11砌筑过程中,应及时洒水养护,保持砌体处理湿润状态,水泥砂浆砌体养护时间,一般为14天。 养护期间,严禁用重锤敲打,滚动石块,在基面搬运重物等有损砌体强度的行为; 2.12砌体勾缝应符合外层面均应勾缝,均以平整为宜,勾缝砂浆标号M10水泥砂浆;砌体勾缝前,应清 理缝槽,用水冲洗湿润,砂浆应嵌入缝内2CM,勾缝后,应及时养护。砂浆配合比见附页: 2.13砌石体尺寸和位置的允许偏差 见表1: 3养护 3.1砌体外露面,在砌筑后12~18h 之间应及时养护,经常保持外露面的湿润,水泥砂浆砌体的养护时 间,超过14d。

浆砌片石挡土墙施工安全技术交底

浆砌片石挡土墙施工安全技术交底

浆砌片石挡土墙施工安全技术交底一、工程概述本工程为浆砌片石挡土墙施工项目,位于市区,主要功能是为防止土体滑坡、保护周边环境及确保行人、车辆的安全。

工程预计工期为个月,施工期间将严格遵守国家和地方相关法规、规范,确保施工安全。

二、施工安全技术要求1、施工前,必须进行安全技术交底,明确各岗位的安全职责和操作规程。

2、现场作业人员必须经过专业培训,熟悉施工工艺和安全操作规程。

3、施工现场应设置安全警示标志,并配备专职安全员进行监督和管理。

4、砌筑挡土墙时,应按照设计要求进行施工,确保墙体稳定性和耐久性。

5、施工过程中,应定期检查施工现场的安全状况,及时发现并处理安全隐患。

6、高空作业时,必须系好安全带,严禁向下抛物。

7、施工现场的电器设备应符合安全要求,防止触电事故的发生。

8、遇到恶劣天气时,应停止高空作业,确保人员和设备安全。

9、完工后,应做好施工现场的清理工作,确保环境整洁。

三、安全注意事项1、进入施工现场必须佩戴安全帽,严禁酒后上岗。

2、严格执行动火作业审批制度,未经批准不得擅自进行明火作业。

3、施工现场应设置消防设施,并定期进行检查和维护。

4、运输车辆进入施工现场应遵守交通规则,减速慢行,注意避让行人和其他车辆。

5、施工现场应设置急救箱,并配备专职急救人员,以便在发生事故时及时处理。

6、夜间施工应设置充足的照明设备,确保视线清晰。

7、遇到突发情况时,应立即停止施工,及时向领导汇报并采取相应措施。

8、砌筑挡土墙时应注意保护生态环境,防止水土流失。

9、完工后,应做好验收工作,确保工程质量符合要求。

四、应急预案1、针对可能出现的坍塌、高处坠落、物体打击等事故,应制定相应的应急预案。

2、在施工现场应设置应急救援队伍,配备必要的救援设备和人员。

3、与当地医疗机构建立,以便在发生事故时能够及时救治伤员。

4、对可能造成环境污染的事故,应制定相应的环保措施,减少对环境的损害。

5、对可能造成重大损失的事故,应立即启动应急预案,组织专业人员进行处理。

M7.5浆砌片石挡土墙施工技术交底

M7.5浆砌片石挡土墙施工技术交底
±20
9
泄水孔间距
±20
10
起讫里程
±100
11
沉降缝位置
±50
12
沉降缝宽度
±4
13
墙面垂直度
20
14
斜度
±5%设计斜度
15
平整度
50
编制者
复核者
接收单位
接收负责人
1
表面砌缝宽度
≤40
编制者
复核者
接收单位
接收负责人
工程技术交底书
主送单位
技术科
日期
2013年9月24日
工程名称
改移道路
交底内容
浆砌片石挡土墙
2
每找平一次的砌筑高度
≤1200
3
两层间竖向错缝
≥80
4
三块石料间的内切圆直径
≤70
5
砌筑方式
/
6
距线路距离
0~+50
7
墙身厚度(前缘至后缘)
0~+20
8顶面高程工程技术底书主送单位技术科
日期
2013年9月24日
工程名称
改移道路
交底内容
浆砌片石挡土墙
一、工程概况
本工程排水沟结构型式采用仰斜式M7.5浆砌片石挡土墙,里程范围K147+060~K147+200,尺寸见详图。
二、技术参数
1、砌筑砂浆
M7.5砂浆配合比为:水泥:砂子:水=1:4.83:0.78一袋水泥为50kg,配砂子241.5kg,配水39kg。
编制者
复核者
接收单位
接收负责人
工程技术交底书
主送单位
技术科
日期
2013年9月24日
工程名称

浆砌片石挡土墙施工安全技术交底

浆砌片石挡土墙施工安全技术交底

浆砌片石挡土墙施工安全技术交底1. 施工前准备工作1.1 施工场地环境检查在施工前,必须对施工场地进行环境检查,检查内容包括地形、地貌、岩体、水源情况等,以确定施工的可行性。

对于管理员工程、工地道路、仓储用房的附属工程等,要对附属工程的施工作业进行评估分析,根据评估结果确定施工方法和施工时的危险源。

1.2 施工场地布置施工场地布置是为保证施工安全和施工效率,必须进行的准备工作。

在施工之前,需要将施工区域清除干净,将工地道路、仓储用房的附属工程等结构物进行划分,确定实验室位置,为施工后的使用提供便利。

同时对周边的环境进行评估分析,如土质、岩石、水流等,以确定施工时的危险源。

1.3 施工设备与器具准备在施工前,必须准备好施工所需的设备和器具,包括挖掘机、推土机、吊装机、浆砌机、巡视灯、安全带、安全帽、鞋子等。

设备的选择和器具的使用必须符合安全规定,确保施工时不会发生意外事件。

2. 浆砌片石挡土墙施工技术交底2.1 施工方案和流程施工方案是施工的蓝本,必须制订合理的施工方案,保证施工质量、效率和安全。

确定施工方案后,再按照施工流程进行实施。

具体施工流程分为以下几步:1.测量用绳标出挡土墙的范围,按照等高线进行勾勒。

2.按设计深度进行挖土。

3.根据挡土墙高度进行基础的处理。

4.安放排水管道和水池。

5.进行篦毛,并拔出大块岩石。

6.开始浆砌。

2.2 浆砌片石挡土墙的浆料配制浆料的质量直接影响施工的气密性和耐水性。

浆砌片石挡土墙的浆料配制应该按照设计方案和相关规定进行,以保证浆料的质量。

2.3 浆砌施工注意事项浆砌片石挡土墙的浆砌施工有以下注意事项:1.浆砌机的操作人员必须经过专业培训、熟悉操作规程及安全知识。

2.浆砌机应根据设计方案按规定间距、行距进行摆放。

3.要保证石块上表面有湿度,石块与墙体间面犁高度必须充足,墙体犁高度顶部必须偏低,以充分发挥浆料的粘结作用。

4.在墙体阴角处不能出现空麻,墙顶必须压实,墙体表面不能出现泛浆现象。

浆砌片石水沟技术交底

浆砌片石水沟技术交底

编号:AQ-GL-07776( 安全管理)单位:_____________________审批:_____________________日期:_____________________WORD文档/ A4打印/ 可编辑浆砌片石水沟技术交底Technical disclosure of mortar rubble ditch浆砌片石水沟技术交底备注:企业安全管理的目的就是提高生产,而同时又不造成安全事故。

一个出过安全事故的企业,不管在劳动者还是消费者的心中都是没有可信度的。

所以只有加强企业的安全管理,才能树立良好的企业形象,从而赢得市场。

交底内容:一、施工准备在施工前,技术人员应放样出排水沟的中线桩或边线桩位,现场劳务施工队伍按照桩位洒出白线。

现场使用的材料水泥、沙子、片石等必须严格进行堆放、堆码整齐。

二、施工流程施工准备→测量放样→基坑开挖→盖板排水槽施工→回填盖板排水槽两侧土方(人工夯实)三、沟槽开挖排水沟分段施工,分段放样,每25米一段放出水沟边桩及中桩,中桩桩顶标记开挖深度,现场洒白灰线控制沟槽开挖宽度与顺直度,利用人工配合挖掘机开挖,自卸汽车运输,开挖至距设计尺寸10~15cm时,改以人工挖掘。

人工修整至设计尺寸,不能扰动沟底及坡面原土层,不允许超挖。

开挖清理完毕后,然后请监理检验。

四、片石砌筑沟槽检验合格后,先用木桩每10米一处钉好砌石位置,挂好横断面线及纵断面线,即可按线砌筑,砌筑工艺要严格执行技术及文件的施工技术要求。

排水沟采用挤浆法分层砌筑,砂浆强度等级为M7.5,M7.5砂浆配合比为水泥:砂子:水=1:4.93:0.98(该配合比为质量比)。

每分层高度10~15cm(2层卧片石)分层与分层间的砌筑砌缝应大致找平,各工作层应相互错开,不得贯通。

较大的片石使用于下层且大面朝下,砌筑时选取形状及尺寸较为合适的片石,尖锐突出部分敲除,竖缝较宽时,在砂浆中塞以小石块,砌缝宽度不大于2cm,砌筑过程中要注意选用较大、较平整的石块为外露面和坡顶、边口,石块使用时应洒水湿润,若表面有泥土、水锈先冲洗干净,尤其下层砌及角隅石不能偏小,砂浆要饱满,石缝以砂浆和小碎石充填,片石不能竖立使用,石料挤浆要符合要求,不能紧贴无砂浆,宽度要一致,不能有假缝。

浆砌片石挡墙技术交底

浆砌片石挡墙技术交底

浆砌片石挡土墙施工技术交底(一级)二、施工准备1、设备、机具、辅助材料(1)砂浆拌和设备:砂浆搅拌机或滚筒式搅拌机、原材料称重器具。

(2)安全设备:安全警示牌、安全绳、安全防护栏(3)人员浆砌工程技术交底培训2、主要材料(1)砂浆:M7.5号或M10号,根据设计要求确定不同部位的砂浆强度。

(2)石材:质地均匀,无裂缝,不易风化。

石材强度等级:MU40及以上。

(3)片石:经爆破后选择所得的形状不规则的、边长及厚度一般不小于15cm 的石块,其中一条边长不小于30cm,体积不小于0.01m3,卵石不得使用。

(砌筑时如用小片石垫平、垫稳,可不受此限)3、作业条件(1)石料、砂浆在坡面上运输的设备已准备完成(2)一般情况下,砌筑前应使石料表面湿润(3)砂浆的和易性、保水性能满足要求三、操作工艺1、测量放线根据设计图纸,按照道路、高程点测放挡墙的平面位置和纵段高程。

在基础或垫层表面弹出轴线及墙身线。

2、基础开挖在开挖过程中,选择合适的基坑开挖边坡,如地质情况较差则应减少开挖长度或分段跳槽开挖或设置适当的支护,确保工人人身安全。

开挖土及时运到指定的弃土场,不得在四周乱堆乱放。

如为准备回填则应堆放在安全、合适的地点。

为避免超挖,最后一般以工清理基坑为主。

3、地基承载力检测基坑开挖到设计高程后,应进行地基承载力检验,地基承载力在0.3MPa以下的可采用轻型触探仪,在0.33MPa以上的可采用重型触探仪进行检测,地基承载力不能满足要求的,报监理工程师和设计单位进行变更处理。

对于排水沟,截水沟、护坡、护面墙等浆砌片石工程,没有地基承载力要求的,可不检测,但应对基底进行拍实。

4、基坑验收经检测地基承载力满足设计要求,测量人员对基底高程、轴线进行复核,请监理工程师进行验收。

5、砂浆、砼拌制砂浆全采用机械搅拌,投料顺序应先倒砂、水泥、掺合料,最后加水。

搅拌时间宜为3~5min,不得少于90s。

砂浆稠度应控制在50mm~70mm。

浆砌片石挡土墙施工安全技术交底

浆砌片石挡土墙施工安全技术交底

浆砌片石挡土墙施工安全技术交底范本一:官方安全技术交底【前言】本文档用于浆砌片石挡土墙施工安全技术交底,旨在确保施工人员了解施工过程中的安全措施以及应急预案,从而保障施工安全。

本文档包含以下章节:1、施工前的准备工作;2、施工过程中的安全措施;3、应急预案。

【1. 施工前的准备工作】1.1 施工团队的组建与安排1.1.1 确定施工团队的负责人,并明确职责与权限;1.1.2 确保施工团队成员的资质与培训,包括持证上岗;1.1.3 制定施工人员的排班计划,确保施工期间有足够的人员。

1.2 施工现场的准备1.2.1 清理施工现场,确保没有杂物、障碍物;1.2.2 检查施工现场的地质情况,确保施工地基稳固;1.2.3 确保施工现场配备了必要的设备、工具和防护措施。

【2. 施工过程中的安全措施】2.1 人员安全措施2.1.1 施工人员必须佩戴符合要求的安全帽、防护鞋等个人防护装备;2.1.2 施工现场必须设立合理的警示标志,提示危险区域和安全注意事项;2.1.3 施工人员必须按规定的程序进行上下岗,不得擅自进入危险区域。

2.2 设备安全措施2.2.1 所有设备必须经过检查、试运行,并保持良好的工作状态;2.2.2 施工现场必须设立合理的设备操作区域,并设置警戒线;2.2.3 施工现场设备必须进行定期维护保养,确保其安全可靠。

【3. 应急预案】3.1 灭火预案3.1.1 确保现场配备足够的灭火器材,并进行定期检查和维护;3.1.2 指定专人负责灭火工作,并确保其具备相应的灭火技能;3.1.3 制定明确的灭火逃生路线和集合点,确保施工人员的安全疏散。

3.2 事故伤害处理预案3.2.1 指定专人负责事故伤害处理工作,并确保其具备相关急救知识与技能;3.2.2 配备必要的急救设备和药品,并保持其有效性;3.2.3 制定明确的事故伤害处理程序,包括报告、调查和记录等。

【附件】1. 施工排班计划;2. 事故伤害处理记录表;3. 灭火器材检查记录表。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

路基附属工程技术交底
1 路基排水
1.1 一般规定
1.1.1 施工前,应校核全线排水设计是否完善、合理,必要时应提出补充和修改意见,使全线的沟渠、管道、桥涵组合成完整的排水系统。

临时排水设施应尽量与永久排水设施相结合,排水方案应因地制宜、经济适用。

1.1.2 施工前,应先完成临时排水设施。

施工期间,应经常维护临时排水设施,保证水流畅通。

1.1.3 在路堤施工中,各施工作业层面应设2%~4%的排水横坡,层面上不得有积水,并应采取措施防止水流冲刷边坡。

1.1.4 在路堑施工中,应及时将地表水排走。

1.1.5 各种路基排水设置和连接应尽量不占或少占农田,并与当地农田水利建设相配合。

1.1.6 施工中,应对地下水情况进行记录并及时反馈。

1.2 排水沟、截水沟
1.2.1 施工工序(图1-1)
图1-1 施工工序
1 / 7
A型路堤边沟适用一般情况。

B型适用于挡墙下需要设置边沟的情况。

其他边沟形式见设计图纸。

1.2.2 施工要点
1)测量放样
浆砌排水工程采用分段施工,分段放样。

根据路基中线及护坡道高程放出两侧坡脚线,然后根据《边沟、排水沟设计表》中“沟中心至中桩距离”参数放出排水沟中线,再通过排水沟结构尺寸放出水沟边线,并用白灰在地上画出。

通过沟底高程、沟底纵坡确定开挖深度。

2)基坑开挖
利用测量放样出的边线及计算出的开挖深度,采用人工配合挖掘机机械开挖。

基坑开挖至距设计沟底10-15cm时,改以人工挖掘。

人工修整至设计尺寸,不能扰动沟
底及坡面的原地面,不允许超挖,在施工浆砌片石前,先铺10cm
的砂砾垫层。

3)砂浆搅拌
砂浆配合比严格采用项目试验室已批复的配合比执行。

现场需要达到以下要求方可进行施工。

场地硬化、电子称强制式搅拌机、材料标示牌砂浆使用砂浆搅拌机现场拌和,拌和时间宜为3-5分钟,且砂浆应随拌随用。

砂浆中所用水泥、砂、水等材料的质量标准符合混凝土工程相应的材料质量标准。

砂的最大粒径不宜超过5mm。

砂浆的和易性采用直观法进行检查,以手能将砂浆捏成小团,松手后不松散、又不由灰铲上流下为度。

4)片石应符合设计规定的类别和强度,石质应均匀、不易风化、无裂纹,不得采用风化石;片石厚度不应小于150mm(卵石和薄片禁止使用)。

5)采用坐浆法进行施工,禁止采用灌浆法进行施工。

片石、砌体在使用前必须浇水湿润,表面如有泥土、水锈,应清洗干净。

各砌层的砌块应安放稳固,较大的砌块应使用于下层,且大面向下,尖锐突出部分应敲除。

砌块间砂浆饱满,粘结牢固。

6)砌体每10-15米设置一道沉降缝。

7)砌体勾缝砂浆强度采用M7.5水泥砂浆,砌体勾缝统一采用凹缝。

浆砌片石缝宽未3-4cm,预留缝深度3cm,若深度不满足要求时,在勾缝前需凿除,深度不得小于3cm,凿除后需用水湿润、冲洗掉表面浮渣。

勾缝质量要求:牢固结实,宽窄均匀,深浅一致,周边清洁,形式美观。

1.2.3 质量控制
1)排水设施要求纵坡顺适,沟底平整,排水畅通。

2)外观要求线型美观、平顺、圆滑。

3 / 7
3)构造物要求坚实、稳定。

4)基础伸缩缝应与墙身伸缩缝一致。

5)砌体抹面应平整、压光、顺直,不得有裂缝、空鼓现象。

6)实测项目质量应满足规范《公路工程质量检验评定标准》(JTG F80/1-2004)的规定。

线型及勾缝需达到此水平
2 挡土墙
2.1 一般要求
2.1.1 挡土墙施工前,应做好截、排水及防渗设施。

2.1.2 在岩体破碎、土质松软或地下水丰富的地段修建挡土墙,宜避开雨季施工。

2.2 施工工序
施工工序间图2-1
图2-1 浆砌片(块)石挡土墙、混凝土挡土墙施工工序
2.3 施工要点
2.3.1 基坑开挖
1)基坑开挖应进行详细的测量定位,并标出开挖线。

基坑开挖应分段跳槽开挖,边坡稳定性差或基坑开挖较深时,应设置临时支护;
2)基坑开挖时,应核对地质情况,对基底应进行承载力检测。

当达到设计的基坑承载力要求时,方可进行下一道施工工序;若不能达到设计基坑承载力的要求,应根据设计要求及有关规范处理,达到设计要求后,方可继续下一道工序的施工。

3)基槽开挖应作好临时防、排水措施,确保基坑不受水的侵害。

2.3.2 挡土墙基础
1)挡土墙在基础施工前,应做好场地临时排水。

土质基坑应保持干燥,雨天施工坑内积水应及时排除,受水浸泡的基底土应全部予以清除,并以满足填筑要求的土体回填(或以砂、砾石夯填)至设计高程。

2)墙基础直接置于天然地基上时,应经检验并报监理工程师同意后,方可开始砌筑。

有渗透水时,应及时排除;在岩体或土质松软、有水地段,应避开雨季,分段集中施工。

3)墙基础采用倾斜地基时,应按设计倾斜挖凿,不得用填补法筑成斜面。

4)当挡土墙基础设置在岩石的横坡上时,应清除岩石表面风化层,并按设计凿成台阶;当沿墙长度方向有纵坡时,应沿纵向按设计要求作成台阶。

2.3.3 挡土墙墙身
5 / 7
1)浆砌片(块)石挡土墙砌筑时必须两面立杆或样板挂线,外面线应顺直整齐,逐层收坡,内外线顺直。

在砌筑过程中,应经常校正线杆,以保证砌体各部尺寸符合设计要求。

2)砌筑墙身时,如基底为基岩或混凝土基础,应先将表面加以清洗、湿润,座浆砌筑。

砌筑工作中断后再进行砌筑时,应将砌层表面加以清扫和湿润。

3)砌体应分层坐浆砌筑。

砌筑上层时,不应振动下一层,不得在已砌好的砌体上抛掷、滚动、翻转和敲击石块。

砌筑完成后,应进行勾缝。

4)挡土墙应分段砌筑,工作段的位置宜在伸缩缝或沉降缝之处。

各段水平缝应一致;分段砌筑挡土墙时,相邻段的高差不宜超过1.2m。

5)挡土墙的泄水孔应预先埋设,向排水方向倾斜,保证排水顺畅,不得反倾斜。

在折线挡土墙易积水处应设泄水孔。

6)砌体石块应互相咬接,砌缝砂浆饱满。

砌缝宽度一般不大于3cm(浆砌块石),上下层错缝(竖缝)距离不得小于8cm,并应尽量使每层石料顶面自身形成一个较平整的水平面。

7)砌体出地面后,浆砌强度达到75%以上后,方可回填墙背填料。

8)混凝土挡土墙的浇注应符合设计和规范要求。

当进行分层浇筑时,应注意预埋石笋,连接处混凝土面应凿毛,并在浇筑前清洗干净。

2.3.4 墙背填料、填筑
1)墙背填料应选择透水性强、易排水、抗剪强度大且稳定的填料。

碎石土、砂类土力学性能稳定、受水影响较小,因而应优先选择渗透性良好的碎石类土、砂类土作填料。

填料中严禁含有有机物、草皮、树根、冰块等杂物及生活垃圾。

2)浸水挡土墙的墙背应全部采用水稳定性和透水性良好的材料填筑。

3)挡土墙的墙体达到设计强度的75%以上时,方可进行墙后填料施工。

挡土墙顶面应做成与路肩一致的横坡度,以便排除路面水。

4)墙后必须回填均匀、摊铺平整,填料顶面应按设计要求设置横坡,其坡度一般为2%~3%。

在墙后1m范围内,不得有大型机械行驶或作业。

墙后填筑时,应分层填筑,松铺厚度应不超过20cm,压实度应满足规范和设计文件的要求。

2.4 质量控制
2.4.1 砌体表面应平整,砌缝应完好、无开裂现象;勾缝应平顺、无脱落现象,泄水孔坡度应向外,无堵塞现象;沉降缝应整齐垂直,上下贯通,施工完后用沥青麻
絮填塞。

2.4.2 混凝土的表面应平整,表面的蜂窝麻面不得超过该面积的0.5%,深度不得超过8mm。

2.4.3 位于弯道处的挡土墙应平顺、圆滑、美观。

2.4.4 实测项目质量应满足规范《公路工程质量检验评定标准》(JTG
F80/1-2004)规定的要求。

浆砌片石当时需要达到此标准
2.5现场施工用具及勾缝见排水沟要求。

7 / 7。

相关文档
最新文档
