城市道路工程施工方案(1)

合集下载

市政道路工程施工方案

市政道路工程施工方案

市政道路工程施工方案主要包括工程概述、施工安排、施工进度计划、施工准备、施工方法及工艺、施工平面布置、施工措施等几个方面。

以下是一个简要的市政道路工程施工方案范例:一、工程概述本工程为某城市市政道路工程,道路全长约2公里,红线宽度为40米,设计车速为40公里/小时。

工程内容包括道路工程、排水工程、交通工程、照明工程、绿化工程等。

二、施工安排1. 施工阶段划分:本工程分为四个阶段,分别为前期准备阶段、道路施工阶段、附属设施施工阶段和竣工验收阶段。

2. 施工队伍组织:根据工程需求,组建专业化的施工队伍,包括路面施工队、排水施工队、交通施工队、照明施工队、绿化施工队等。

3. 施工周期:预计施工周期为6个月,其中前期准备阶段1个月,道路施工阶段2个月,附属设施施工阶段2个月,竣工验收阶段1个月。

三、施工进度计划1. 前期准备阶段:完成工程测量、地质勘察、设计图纸审查、施工许可证办理等工作。

2. 道路施工阶段:按照设计图纸进行道路路基、路面、排水等施工。

3. 附属设施施工阶段:完成交通设施、照明设施、绿化设施等施工。

4. 竣工验收阶段:组织验收、办理竣工手续、移交工程资料。

四、施工准备1. 人员准备:选拔具备相应资质和经验的施工人员,进行技术和安全培训。

2. 材料准备:根据施工图纸和工程量清单,提前采购所需的建筑材料、设备等。

3. 设备准备:配置足够的施工设备,包括挖掘机、装载机、压路机、摊铺机等。

4. 施工图纸及技术规范:熟悉施工图纸及技术规范,确保施工过程符合设计要求。

五、施工方法及工艺1. 路基施工:采用分层压实法进行路基施工,确保路基的稳定性和承载力。

2. 路面施工:根据设计要求,选择合适的路面材料,采用摊铺机进行路面施工。

3. 排水施工:按照设计图纸进行排水管道铺设,确保排水系统畅通。

4. 交通设施施工:根据设计要求,安装交通标志、信号灯、护栏等交通设施。

5. 照明施工:按照设计图纸进行照明设备安装,确保照明效果。

道路工程施工方案(3篇)

道路工程施工方案(3篇)

第1篇一、工程概况1. 工程名称:XX道路工程2. 工程地点:XX市XX区3. 工程规模:全长XX公里,双向XX车道,路基宽度XX米,路面宽度XX米4. 工程内容:路基工程、路面工程、桥梁工程、排水工程、照明工程、交通工程等5. 工程投资:XX万元6. 工程工期:XX个月二、施工组织设计1. 施工组织结构本工程成立施工项目部,下设工程技术部、质量安全部、物资设备部、合同预算部、现场施工部、财务部等职能部门。

项目经理为施工项目负责人,全面负责工程的施工管理工作。

2. 施工进度计划根据工程实际情况,制定详细的施工进度计划,确保工程按期完成。

(1)路基工程:XX个月(2)路面工程:XX个月(3)桥梁工程:XX个月(4)排水工程:XX个月(5)照明工程:XX个月(6)交通工程:XX个月三、施工方案1. 路基工程(1)施工方法:采用分层填筑、分层压实、分层检测的方法进行施工。

(2)材料要求:路基填料应选用强度高、稳定性好的材料,如砂石、砾石等。

(3)施工工艺:先进行路基放样,然后进行土方开挖、填筑、压实、检测等工序。

2. 路面工程(1)施工方法:采用沥青混凝土路面施工工艺。

(2)材料要求:沥青混凝土应选用优质沥青、集料、矿粉等材料。

(3)施工工艺:先进行路面基层施工,然后进行沥青混凝土面层施工,包括摊铺、碾压、接缝处理等工序。

3. 桥梁工程(1)施工方法:采用现浇梁、预制梁施工工艺。

(2)材料要求:桥梁构件应选用高强度、耐腐蚀的材料,如钢材、混凝土等。

(3)施工工艺:先进行桥梁基础施工,然后进行梁体施工,包括模板安装、钢筋绑扎、混凝土浇筑、模板拆除等工序。

4. 排水工程(1)施工方法:采用暗沟、明沟、涵洞等排水设施。

(2)材料要求:排水设施应选用耐腐蚀、强度高的材料,如钢材、混凝土等。

(3)施工工艺:先进行排水系统设计,然后进行沟槽开挖、基础施工、涵洞安装、回填等工序。

5. 照明工程(1)施工方法:采用高压钠灯、LED灯等照明设备。

路边施工方案(3篇)

路边施工方案(3篇)

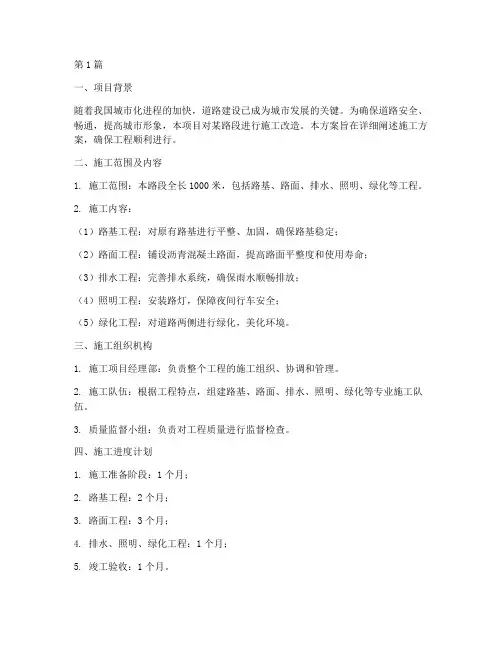

第1篇一、项目背景随着我国城市化进程的加快,道路建设已成为城市发展的关键。

为确保道路安全、畅通,提高城市形象,本项目对某路段进行施工改造。

本方案旨在详细阐述施工方案,确保工程顺利进行。

二、施工范围及内容1. 施工范围:本路段全长1000米,包括路基、路面、排水、照明、绿化等工程。

2. 施工内容:(1)路基工程:对原有路基进行平整、加固,确保路基稳定;(2)路面工程:铺设沥青混凝土路面,提高路面平整度和使用寿命;(3)排水工程:完善排水系统,确保雨水顺畅排放;(4)照明工程:安装路灯,保障夜间行车安全;(5)绿化工程:对道路两侧进行绿化,美化环境。

三、施工组织机构1. 施工项目经理部:负责整个工程的施工组织、协调和管理。

2. 施工队伍:根据工程特点,组建路基、路面、排水、照明、绿化等专业施工队伍。

3. 质量监督小组:负责对工程质量进行监督检查。

四、施工进度计划1. 施工准备阶段:1个月;2. 路基工程:2个月;3. 路面工程:3个月;4. 排水、照明、绿化工程:1个月;5. 竣工验收:1个月。

总计:8个月。

五、施工方法及工艺1. 路基工程:(1)路基施工前,对原有路基进行清理,确保路基表面平整;(2)采用土工布进行路基加固,提高路基稳定性;(3)路基填筑采用分层压实,确保路基密实度。

2. 路面工程:(1)路面基层施工:采用水泥稳定碎石基层,确保基层平整度和强度;(2)路面面层施工:采用沥青混凝土路面,铺设厚度为10cm;(3)路面施工过程中,严格控制沥青混凝土的温度、摊铺速度和压实度。

3. 排水工程:(1)道路两侧设置排水沟,确保雨水顺畅排放;(2)在低洼地段设置雨水井,提高排水效率;(3)排水管道采用PVC管材,确保排水系统畅通。

4. 照明工程:(1)道路两侧安装路灯,间距为30米;(2)路灯采用LED光源,降低能耗,延长使用寿命;(3)路灯安装过程中,确保高度和角度符合规范要求。

5. 绿化工程:(1)道路两侧种植行道树,树种选择适应性强、生长速度快的植物;(2)行道树间距为5米,确保树木生长空间;(3)行道树周围种植灌木,形成绿化带。

道路铺设施工方案(3篇)

道路铺设施工方案(3篇)

第1篇一、项目概述项目名称:XX道路铺设工程项目地点:XX市XX区项目规模:XX公里项目内容:道路路基、路面、排水、照明、绿化等工程项目总投资:XX万元项目工期:XX个月二、施工组织设计1. 组织机构(1)项目经理部(2)施工技术组(3)施工安全组(4)施工材料组(5)施工质量组(6)施工进度组2. 施工人员(1)项目经理:负责全面协调和管理施工现场,确保工程顺利进行。

(2)施工技术负责人:负责施工技术指导和施工方案的制定。

(3)施工安全负责人:负责施工现场的安全管理工作。

(4)施工材料负责人:负责施工材料的采购、保管和使用。

(5)施工质量负责人:负责施工过程中的质量检查和控制。

(6)施工进度负责人:负责施工进度的安排和调整。

三、施工方案1. 施工准备(1)施工图纸和技术资料的审核(2)施工场地的勘察和规划(3)施工设备的准备和调试(4)施工人员的培训和技术交底(5)施工材料的采购和储备2. 施工工艺(1)路基施工路基施工主要包括路基平整、压实、排水等工序。

1)路基平整:根据设计图纸,对路基进行平整,确保路基表面平整度达到要求。

2)路基压实:采用振动压路机对路基进行压实,确保路基密实度达到设计要求。

3)路基排水:设置排水沟、边沟等排水设施,确保路基排水畅通。

(2)路面施工路面施工主要包括基层、面层等工序。

1)基层施工:根据设计要求,采用水泥稳定土或沥青稳定土基层。

2)面层施工:根据设计要求,采用沥青混凝土或水泥混凝土面层。

(3)排水系统施工排水系统施工主要包括排水沟、边沟、雨水井等设施的建设。

1)排水沟、边沟施工:根据设计要求,开挖排水沟、边沟,并进行回填压实。

2)雨水井施工:根据设计要求,设置雨水井,并进行安装调试。

(4)照明系统施工照明系统施工主要包括路灯、电缆等设施的建设。

1)路灯施工:根据设计要求,安装路灯,并进行调试。

2)电缆施工:根据设计要求,敷设电缆,并进行调试。

(5)绿化施工绿化施工主要包括绿化带、行道树等设施的建设。

市政道路施工方案

市政道路施工方案

市政道路施工方案
一、施工范围
本次市政道路施工范围主要包括市区内的XX街道、XX路段和XX 广场周边道路。

二、施工时间安排
1. 施工时间:从每天早上7:00开始,到晚上18:00结束。

2. 施工周期:预计施工周期为30天,具体时间以施工进度为准。

三、施工内容
1. 道路修复:对XX街道的路面进行修复,铺设新的沥青路面,增加人行道宽度。

2. 环境卫生:清理XX路段的垃圾,修剪绿化带的植被,确保道路环境整洁。

3. 公共设施维护:维修XX广场周边的路灯、护栏等公共设施,确保正常使用。

四、施工过程措施
1. 施工期间设置警示标志,指示行人和车辆绕行。

2. 保证施工现场通行畅通,确保行人和车辆安全。

3. 施工期间加强交通管理,尽量减少对周边居民和商户的影响。

五、施工验收标准
1. 路面平整、无裂缝、无积水。

2. 绿化带整洁,无乱堆杂物。

3. 公共设施正常运行,无损坏。

4. 交通秩序良好,没有发生事故。

六、施工后维护
1. 施工完成后,进行道路清洗,确保道路干净。

2. 定期巡查维护道路和公共设施,及时处理问题。

市政道路施工方案已经制定完毕,希望相关部门及施工人员能认真执行,确保施工过程顺利进行,提升城市道路的整体品质。

感谢各方的支持与配合!。

城市道路工程施工方案

城市道路工程施工方案

城市道路工程施工方案一、项目概述二、施工内容1.道路改造:a.清理道路表面杂物;b.拆除原有路面;c.新增路基;d.铺设新的道路材料。

2.管线迁改:a.对道路上的水、电、燃气等管线进行勘测;b.在施工区域内进行管线的迁移;c.在施工区域外布设新的管线。

3.交通信号灯安装:a.拆除原有的交通信号灯;b.安装新的交通信号灯。

三、施工步骤1.前期准备:a.制定施工计划;b.编制安全施工方案;c.向相关部门申请施工许可。

2.准备施工材料和设备:a.订购和储备所需的道路材料;b.租赁或购买所需的施工设备。

3.施工队伍的组建:a.招聘相关施工人员;b.安排施工队伍。

4.道路清理和拆除:a.清理道路表面的杂物和垃圾;b.拆除原有的道路表面。

5.新路基施工:a.进行现场勘测,确定新路基的高度和坡度;b.在施工区域内挖掘,形成新路基。

6.道路铺设:a.选择合适的道路材料;b.按照设计要求进行道路铺设;c.整平道路表面,确保道路平坦。

7.管线迁改:a.进行施工区域内的管线勘测;b.在施工区域内进行管线的迁移;c.在施工区域外布设新的管线。

8.交通信号灯安装:a.拆除原有的交通信号灯;b.安装新的交通信号灯;c.连接信号灯与电力系统。

9.完工验收:a.收尾工作,如清理施工现场;b.进行工程验收,确保工程质量。

四、安全措施1.按照相关安全规范进行施工,确保施工过程中的安全;2.设立警示标志,保证施工现场的安全;3.定期召开安全会议,进行安全教育和培训;4.配备专职安全员,监督施工安全情况。

五、施工时间本项目拟定施工时间为XX年X月至XX年X月,预计总工期为X个月。

六、施工预算根据初步估算,本项目的施工预算为XX万元,其中包括材料费、人工费、设备费、运输费等。

七、项目管理1.设立项目管理小组,负责项目的组织和协调;2.定期开展工作会议,评估和调整施工计划;3.建立施工日志,记录施工过程和工程质量;4.及时与业主和相关部门沟通,解决问题。

路面工程施工方案(3篇)

路面工程施工方案(3篇)

第1篇一、工程概况本工程为某城市主干道路面改造工程,全长5公里,道路红线宽度为40米,双向六车道。

路面结构采用沥青混凝土路面,设计荷载为BZZ-100。

工程内容包括路基、路面、排水、照明、交通标志及标线等。

二、施工准备1. 组织机构成立项目经理部,下设施工、技术、质量、安全、材料、财务、后勤等职能部门,明确各部门职责和人员配置。

2. 人员培训对施工人员进行技术培训和安全教育,提高施工人员的素质和技能。

3. 材料设备(1)材料:沥青混凝土、碎石、水泥、砂、钢筋、木材、钢管等。

(2)设备:拌合楼、摊铺机、压路机、切割机、切割车、装载机、运输车、洒水车等。

4. 施工现场(1)施工场地平整、排水畅通,确保施工顺利进行。

(2)施工道路畅通,方便材料运输。

(3)施工现场设立安全警示标志,确保施工安全。

三、施工工艺1. 路基施工(1)清除路基范围内的杂物,确保路基表面平整。

(2)按设计要求进行路基填筑,分层压实,确保路基强度。

(3)路基施工过程中,做好排水设施,防止路基积水。

2. 路面基层施工(1)基层材料采用碎石,按设计要求进行级配,确保基层材料质量。

(2)基层施工前,对路基进行平整、压实,确保基层施工质量。

(3)基层施工过程中,按设计要求进行厚度控制,确保基层厚度均匀。

3. 沥青混凝土路面施工(1)沥青混凝土材料选用优质沥青,按设计要求进行配比,确保路面材料质量。

(2)沥青混凝土拌合、运输、摊铺过程中,严格控制温度和时间,确保路面材料性能。

(3)摊铺沥青混凝土路面时,采用摊铺机进行摊铺,确保路面平整度。

(4)沥青混凝土路面施工完成后,采用振动压路机进行压实,确保路面密实度。

4. 排水施工(1)按设计要求设置排水沟、检查井等排水设施。

(2)排水沟、检查井等设施施工过程中,确保设施质量。

(3)排水沟、检查井等设施施工完成后,进行试验,确保排水效果。

5. 照明、交通标志及标线施工(1)照明设施按设计要求进行安装,确保道路照明效果。

道路基层施工方案(3篇)

道路基层施工方案(3篇)

第1篇一、项目概述本项目为某城市主干道道路基层施工,全长5公里,道路宽度为40米,双向六车道。

道路基层施工是道路建设的重要组成部分,其质量直接影响到道路的使用性能和寿命。

为确保施工质量,提高施工效率,特制定本施工方案。

二、施工准备1. 施工图纸及技术规范熟悉并掌握施工图纸及技术规范,确保施工符合设计要求和国家标准。

2. 施工组织成立项目施工组织机构,明确各部门职责,确保施工顺利进行。

3. 人员配备根据工程规模和施工内容,合理配备施工人员,确保人员充足、素质优良。

4. 施工材料及设备(1)材料:水泥、砂、碎石、粉煤灰等,均需符合国家标准。

(2)设备:混凝土搅拌站、装载机、运输车、摊铺机、压路机、平板振动器等。

三、施工工艺1. 施工顺序(1)原地面处理:清除原地面杂草、杂物,平整场地。

(2)土方开挖:根据设计要求,进行土方开挖,并确保开挖深度满足设计要求。

(3)基层材料运输:将基层材料运输至施工现场,并按指定区域堆放。

(4)基层摊铺:采用摊铺机进行基层材料的摊铺,确保摊铺均匀。

(5)压实:采用压路机对基层进行压实,确保压实度满足设计要求。

(6)接缝处理:对基层接缝进行处理,确保接缝平顺。

2. 施工要点(1)原地面处理:清除原地面杂草、杂物,平整场地,确保地面坚实、平整。

(2)土方开挖:根据设计要求,进行土方开挖,并确保开挖深度满足设计要求。

开挖过程中,注意保护地下管线和设施。

(3)基层材料运输:采用运输车将基层材料运输至施工现场,并按指定区域堆放。

运输过程中,注意防止材料洒落、污染。

(4)基层摊铺:采用摊铺机进行基层材料的摊铺,确保摊铺均匀。

摊铺过程中,注意调整摊铺厚度,确保基层厚度满足设计要求。

(5)压实:采用压路机对基层进行压实,确保压实度满足设计要求。

压实过程中,注意控制压路机速度,避免损坏基层材料。

(6)接缝处理:对基层接缝进行处理,确保接缝平顺。

接缝处理可采用切割机进行切割,然后用接缝材料进行填充。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

目录一、工程综合说明二、平面布置图三、施工现场组织结构四、人员、机械、材料计划表(见附图)五、进度计划(见附图)及工期保证措施六、基础施工方案及质量保证措施七、基础排水和防止沉降措施八、主体结构主要施工方案和施工措施九、关于质量通病的措施十、地下管线及其他设施的加固措施十一、质量保证措施和质量目标十二、各工序的协调措施十三、雨季施工措施十四、低温措施十五、施工安全保证措施十六、现场文明施工措施十七、环境保护十八、工程校验后服务措施十九、产品加工过程标识及可追溯性管理二十、成品保护二十一、关键工序二十二、检验计量器具及检验和试验二十三、顾客满意度调查中环线断面调整工程施工方案(王顶堤立交桥~卫津河桥)1、修建意义:依据2002年11月6日卡口改造工程设计方案审查会确定的修建方案。

针对中环线西起红旗路,东至卫津路一段进行规划。

随着地区经济的迅速发展,交通流量的增大,交通堵塞现象日益严重。

为促使该地区交通顺畅,完善城市基础设施,改善中环线交通状况。

同时也促进了城市规划建设的发展。

2、主要工程量:车行道翻修:10746平方米;车行道挖补:15137平方米;人行道:22042平方米;罩面:55126平方米;开蹬搭接:5422平方米;侧石:4960米;缘石:150米。

3、修建范围:中环线复康路断面调整工程:西起红旗路王顶堤立交桥引桥起点,东至卫津路八里台立交桥引桥,路线全长2107.534米。

现状车行道为三块板断面形式:8米非机动车道+2米隔离带+18米机动车道+2米隔离带+8米非机动车道。

南侧人行道宽6米,其中靠近侧石2米为绿带、花坛等,北侧人行道宽2~4米不等,人行道外侧是绿地。

本工程按旧路走向拆除机动车道两侧的机非分隔带,车行道成为全幅一块板形式,改造后的断面形式为:38米车行道+两侧人行道修至建筑物。

道路等级为城市主干道。

4、结构形式:道路两侧原分隔带、原非机动车道临近分隔带2米范围翻修新建车行道结构,原非机动车道其余部分和机动车道范围进行局部挖补处理后全线罩面,全线人行道翻修新建,更换侧石。

1)翻修车行道:4cm细粒式沥青砼(AC—13Ⅰ)+5cm中粒式沥青砼(AC—20Ⅰ)+6cm粗粒式沥青砼(AC—25Ⅰ)+18cm粉煤灰石灰碎石(13:7:80)+15cm粉煤灰石灰土(40:12:48)+15cm石灰土,结构总厚度为63cm。

2)车行道罩面:4cm细粒式沥砼(AC—13Ⅰ)。

3)人行道:6cm彩色水泥砼花砖+3cm砂垫层+15cm石灰土(12%)+15cm石灰土(10%),结构总厚度为39cm。

5、配套管线:为满足城市道路治理要求,结合道路改造,对两侧架空线网合理安排实施入地。

本路段管线主要有:北侧:6孔通讯、路灯、35千伏电力、自来水管等;南侧:33孔通讯、路灯、10千伏电力、燃气中压管道、自来水管等。

6、总体安排及工期要求:总体安排:围挡先封环外侧隔离带,中粒式完工后拆除围挡车辆放行;再封环内侧隔离带,中粒式完工后拆除围挡车辆放行,全线罩面。

工期要求:2003年4月8日~2003年5月31日,配套管线、道路施工共计70天。

(详见进度计划表)中环线复康路平面布置图红旗路王顶堤立交桥存部放材民工食料宿舍堂存放民工宿舍区项目管理班子主要管理人员本着质量第一,优质高速、为顾客提供优良服务,树立企业优秀形象的原则,成立中环线复康路项目经理部,并建立PDCA循环系统对施工过程进行全方位的控制管理。

复康路道路工程项目经理部劳动力计划:石灰土基础工序用工:20-30人沥青砼工序用工:14-15人侧石、缘石,升降检井,铺装人行道花砖用工:40-48人。

施工进度工期保证措施1、组织强有力的项目领导班子,中标后将做到三快,即进场快,准备工作快,开工快,迅速掀起施工高潮。

2、实行施工进度控制责任制,要求各段负责人与项目经理部签定责任状,做到层层落实。

3、做好各种材料的进场计划满足工程施工进度要求。

4、根据工程进度计划的要求合理安排机械设备的调配。

5、建立以天为单位的分项,分部工程控制网络按计划实施,检查对比,建立PDCA循环系统进行全过程的动态管理。

6、采取奖罚制度做到奖罚分明。

7、加强与各有关部门的联系,搞好群众关系,创造较好的施工环境。

8、用于本工程的生产资金严格控制精打细算在保证生活所需的前提下,工程款优先用于工程需要,确保正常施工需要严禁外流,并按计划完成月、季工程任务,使生产资金有可靠的来源。

主要进场机械设备备注:表内机械根据施工需要随时调整材料用量基础施工方案(1)开工测量:开工前测量人员首先熟悉图纸作好交接桩工作。

对甲方提供导线点和水准点加固保护,进行栓桩,并作好点之记,其次,对原导线点和水准点进行加密。

水准测量使用已校核的塔尺,测量结果经监理工程师认可后使用。

测量资料设有专人负责应妥善保管。

及时对导线点和水准点进行复核,如有较大的变化请监理工程师认可后使用。

(2)路基施工:为保证新旧路面结构搭接平顺,须在道路结构层范围内进行开蹬。

蹬高同每层结构厚度,宽50c m,新旧结构搭接处铺设土工格栅一道。

基础质量保证措施本工程除严格按照23条禁令进行施工组织管理,按照《天津市市政工程施工技术规程》道路工程JJG7-93进行施工,按照《天津市市政工段质量检验评定标准》道路工程TBJ101-91予以评定外,还应注意下列事项:1、本工程所用材料必须经检验合格后再使用。

2、纵向接茬一律采用“毛茬热接,错茬搭接”;纵、横接茬应在当天铺完后切出立茬,以便翌日搭接。

3、施工中上一道工序完成自检合格并报监理检验合格后再进行下一道工序的施工。

4、特殊工序及关键工序。

本工程的特殊工序为新老路搭接,特殊工序的工序负责人为刘跃,执行人员李军良、李子立等。

关键工序为石灰粉煤灰土、石灰粉煤灰碎石、沥青混凝土面层。

工序的工序负责人为刘跃,执行人员李军良、李子立等。

基础排水和防止沉降措施雨后及时排除地表水。

并进行晾晒,在含水量适度时进行复压。

质量管理体系控制网络道路横断面图工序流程图主体结构主要施工方案和施工措施A、道胎施工按照设计要求将机动车道两侧的2米隔离带拆除,并且向慢车道扩宽2米翻修成机动车道,道胎宽度为每侧4米。

整理后用18吨压路机进行碾压,表面平整,无翻浆、弹软、起皮、积水等现象。

B、石灰土底基层的施工1)、石灰应在使用前充分消解,每吨石灰消解用水量500-800kg,但不得过滤成团,石灰的钙镁含量≥55%规范要求。

生石灰以同一产地、同一批次每月至少取2个样品送检。

2)、结构层用灰土严格控制含灰量、含水量,现场使用的成品灰土不得有大于 2.5cm 的颗粒,实际含水量不能超过最佳含水量的±2%,严禁有未消解的石灰,对拌和好的灰土用EDTA滴定法随时控制,并送实验室检验合格后,方可运至施工现场,按用量分别倾卸,用推土机粗找平,注意只刮不补,避免起皮,用水准仪随时跟踪控制高程、横坡,先用震碾碾压,再用14t-18t三轮碾压追实。

现场配洒水车一辆,以补充水分,控制碾压时的含水量,保证压实度。

碾压中有起皮、松散、夹层现象,应及时处理,养护期间及时洒水,追实3-4遍并设定人限制交通。

压实后,须在潮湿状态下养护成型。

石灰土工序主要检测项目质量标准及质量目标:C、二灰土、二灰碎石(石灰、粉煤灰、碎石)底基层施工1、根据设计要求,在二灰土、二灰碎施工前分别对新老路基搭接处进行开蹬,铺设一米宽的土工隔栅。

二灰土路基宽度为5米,二灰碎路基宽度为6米。

2、选择技术指标合格后的粉煤灰,在指定地点堆放运输及存放期间保证有足够的含水量。

碎石的级配和压碎值满足设计要求。

3、在进行二灰土、二灰碎石施工前,确定混合料的最佳含水量和最大干密度。

4、二灰土、二灰碎石的施工采用机械场拌和法施工,拌和时根据配比设计确定的最佳含水量和各种材料的设计用量进行拌和,拌和要均匀,混合料的含水量要略高于最佳含水量,防止运输、摊铺时水分流失碾压时含水量偏低。

拌和好的混合材料经监理工程师批准后方可摊铺、碾压。

碾压用重型震动压路机和三轮压路机碾压。

摊铺要连续,碾压要及时,施工时要严格控制含水量的大小及碾压时间,碾压完毕要及时检测压实度,达不到设计要求的及时补压,必要时可以调整碾压吨位。

碾压合格后,须在潮湿状态下,养护7天。

二灰土工序主要检测项目质量标准及质量目标:二灰碎石工序主要检测项目质量标准及质量目标:D、侧缘石工序施工:采用经纬放线人工刨槽,槽宽不小于30cm,保证直顺度,然后钉撅,给定高程,挂线控制高程和直顺度,用3cm 1:3水泥砂浆卧底,并保证含水量,安砌后保证平稳牢固,顶面平整,线条直顺,弯道圆滑,没有俯仰歪扭现象。

侧石前后用混凝土回填,背后作成16cm*16cm三角形后戗强度标准C10,并适当浇水养护。

对在施工中不慎碰撞发生歪斜错动的侧缘石要进行调顺稳定。

路边侧石码放至坡道断口处时,受长度限制不能码放整齐时,需用机具切割,要求侧石长度切割准确、切口平直,侧石间紧密码砌。

侧石外露:15~17cm.为方便残疾人出行,执行建设部强制性标准,在本路里巷与人行道相交处、人行横道处,大型公建门口均做成无障碍坡道断口,坡道处不得设置收水井等障碍设施,断口型式视里巷高程而定。

侧石工序主要检测项目质量标准及质量目标:E、人行道花砖施工:人行道上原有绿带保留,绿带外原有树木处及无树路段(且人行道宽度大于2.4米时)每隔5米均设1.2*1.2m树穴一个,树穴边距侧石边为一块花砖宽度。

树穴、绿带四周采用10*20*120cm预制水泥混凝土树穴牙石护缘。

人行道上设有盲人道,宽度为60cm最窄不得小于40cm。

盲道距侧石线最小距离为50cm,距树穴、建筑物等障碍物最小距离均为25cm。

盲道铺设位置及形式见无障碍坡道位置图。

当人行道宽度(不含侧、缘石)<120cm时不设盲道。

在每个自然段走向要求顺直无棱角。

盲道不得设置在有检查井、各种杆线、树穴、候车亭、电话亭、邮政信箱影响盲人通行的障碍设施范围内。

人行道面砖铺筑前整理灰土基层,保证平整、坚实、湿润、无腐蚀土。

放线后用3cm砂浆卧底,砼砖轻轻放平,轻敲稳定,铺砌后不得有碎裂活动现象,对边角处或人行道宽度所限,不能铺砌整块时,采用机具切割,使其切口平顺,确保面砖铺筑平整、稳固、不得有翘动、积水等现象,并注意边的码砌方式。

砌完后用1:3水泥细砂灌缝,并扫墁均匀,使缝隙饱满,用胶辊平板夯夯实1遍,再灌缝、夯实反复夯实3~4遍。

完工后作好洒水养护。

另外,针对沿线底商门口、坡道处垫层采用1:3水泥砂浆垫层。

人行道花砖工序主要检测项目质量标准及质量目标:F、检查井及收水井调升1)浇筑井圈用的水泥,出厂日期或试验日期有效期为三个月,快硬水泥为一个月,重新进行试验。

同一标号、品种400吨为一批次及时送检。
