施工平面布置及临时设施布置(汇编)
施工平面布置和临时设施布置

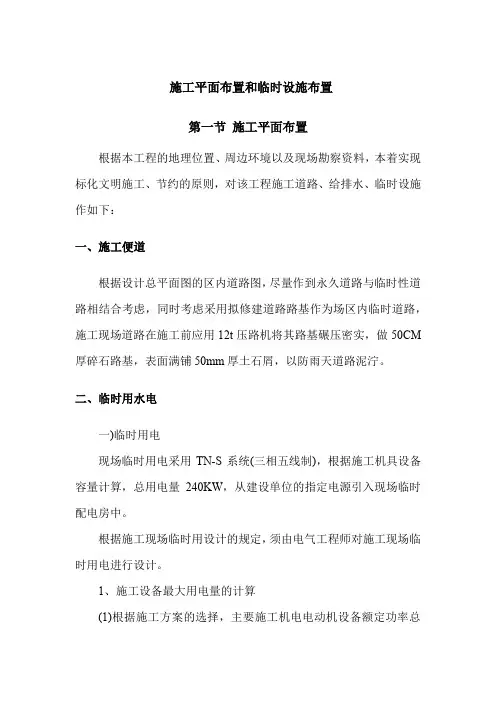

施工平面布置和临时设施布置第一节施工平面布置根据本工程的地理位置、周边环境以及现场勘察资料,本着实现标化文明施工、节约的原则,对该工程施工道路、给排水、临时设施作如下:一、施工便道根据设计总平面图的区内道路图,尽量作到永久道路与临时性道路相结合考虑,同时考虑采用拟修建道路路基作为场区内临时道路,施工现场道路在施工前应用12t压路机将其路基碾压密实,做50CM 厚碎石路基,表面满铺50mm厚土石屑,以防雨天道路泥泞。
二、临时用水电一)临时用电现场临时用电采用TN-S系统(三相五线制),根据施工机具设备容量计算,总用电量240KW,从建设单位的指定电源引入现场临时配电房中。
根据施工现场临时用设计的规定,须由电气工程师对施工现场临时用电进行设计。
1、施工设备最大用电量的计算(1)根据施工方案的选择,主要施工机电电动机设备额定功率总和为P1=220KW。
(2)电焊机额定容量P2=40KW。
(3)照明用电取动力用电的10%。
设总需要用电容量为P,则根据公式有P=1.1*1.05(K1×∑P1/COSΦ+K2ΣP2)取:K1=0.6,K2=0.6,COSΦ=0.75则P=1.1*1.05(0.6×220/0.75+0.6×40)=231KW2、本工程施工临时用电系统采用380/220伏三相五线制(TN-S 系统),以保证安全用电。
3、配电房低压配柜分3个回路(P1-P3)控制施工现场各用电设备。
(1)P1回路供钢筋加工棚、搅拌棚、机修房等用电。
导线采用铝芯橡皮线BLX-3×70+ 2×35mm2。
(2)P2回路供施工工作面用电。
导线采用铝芯橡皮线BLX-3×95+2×50mm2,架设在电线杆上到位。
(3)P3回路供施工现场照明和办公、食堂等临时设施照明。
导线采用铝芯橡线BLX-3×16+2×10mm2沿墙明设,过大门时,穿钢管保护。
施工平面布置和临时设施布置

施工平面布置和临时设施布置(一)施工现场平面布置的原则1、现场施工总平面布置1.1为了施工现场的生产需要,保证施工的顺利进行,需要对施工现场进行总体规划。
根据现场实际情况及招标文件要求本工程施工现场设置办公临时设施、生活临时设施、材料、水电专业施工的临时存放场、土建材料堆放区及仓库、钢筋加工场、施工用水、施工用电和施工临时道路等。
1.2为保证现场施工安全,且根据公司安全部门的要求,在进入施工现场后,对甲方提供的临时水源点进行保护,对现场布置的临时水管及接入现场支管进行保温处理;对甲方提供的电源进行保护。
设置好现场各变压器和分配箱的保护措施。
1.3现场道路为临时施工道路,因此进入施工现场首先要按照现场平面布置图对现场临时施工道路进行施工,施工临时道路布设原则保证大车的行走,并在临时施工道路两侧布设临时排水沟,保证雨季施工道路的畅通。
1.4由于施工现场内办公区域、生活区域、施工区域布局比较分散,因此现场消防与保卫问题成了一个大项。
因此,在施工现场内要布置消防器材和安排专门的保卫人员。
1.5施工现场已具备开工条件。
经过现场的实际勘察,并根据建筑总平面图,我们充分体现环保节能和人文相结合,真正做到以人为本,服务于人。
不仅要在工程上成为重点,而且在施工现场布置上、管理上体现出企业文化和我公司的施工管理水平。
1.6现场办公区生活区全部采用标准彩板房。
在生活区的布置上我公司考虑到由于施工人员比较多、居住比较集中,生活区内设置有8m宽消防通道,保证了施工人员的安全。
并在生活区内设立淋浴间,将食堂集中管理改善了施工人员饮食卫生条件,避免了疾病的传播,另外在生活区内设置水冲式厕所,并设专人清扫。
1.7施工现场合理布置上、下水设施,能够及时排除场地表面水。
生活区、办公区等区域设立排水沟,进行有序排水。
1.8在施工现场平面布置中,我们按照小区建设物业化管理的标准,先人一步,高人一筹的原则,对各区域精心布置,细心安排,使得工程施工在高起点中起步,进一步提升我公司在市场中影响力。
施工平面布置和临时设施布置

第二章施工平面布置和临时设施布置第一节施工平面布置原则我公司根据工程施工范围场地的实际情况,进行施工总平面布置,布置原则如下:1、有利于施工过程中集中管理、组织施工的原则;2、符合文明施工、安全生产的原则;3、按材料集中堆放,节省成本的原则;4、充分利用既有场地,紧凑合理布置的原则;5、应业主单位要求的原则。
第二节临时设施的安排及布置1、项目部、职工宿舍经过现场踏勘,考虑到本工程施工需要,若我单位中标,将及时与当地有关部门取得联系并征得监理、业主的同意,依据管理方便及交通运输方便的原则,修建项目经理部、职工宿舍等。
项目部用地面积约450平方米,其中办公用房约200平方米,包括为业主、监理工程师提供现场办公室。
场地地坪应硬化,并设置排水沟,生活污水排放应按规定办理相关手续。
厕所、浴室及厨房按文明施工要求进行搭设,保证卫生整洁。
职工宿舍面积约150平方米,职工食堂、厕所及浴室按要求设置,并安排专人进行打扫,符合卫生要求。
宿舍内统一布置,标准双层单人床,并保持整洁。
2、材料堆放场根据招标文件、根据需要设置堆放场地,遵循随用随进原则,材料尽量安排紧凑,减少材料堆放空间。
3、水、电和通讯设施本工程施工现场及临建场地用水我方自行采购。
项目部用电为自行购买网电,施工现场用电为自有发电机自行发电。
现场配备性能良好的手机等通讯工具,保持与业主等协作单位的联络。
4、为业主代表和监理工程师提供设施。
在临时场地内布置业主代表和监理工程师办公用房。
配置办公桌、椅、冷暖空调等办公设施和现代化办公设备。
同时提供可供20人开会、面积不小于40㎡的会议室。
施工现场总平面布置图及现场项目经理部布置示意图详见以下附表。
第三节施工平面布置图本工程为路面维修工程,维修区域位置较分散,现根据维修位置分别进行施工平面图的布置。
1、东环路路面维修平面图2、临海路路面维修平面图3、四号路路面维修平面图4、二号路路面维修平面图5、供油东路路面维修平面图第四节临时设施平面布置图住室1住室2住室3住室4住室5住室6住室7住室8住室9住室10监理办公室一监理办公室二业主办公室一业主办公室二综合办公室技术员办公室项目总工办公室项目副经理办公室项目经理办公室45。
标准施工现场平面布置和临时设施完整版

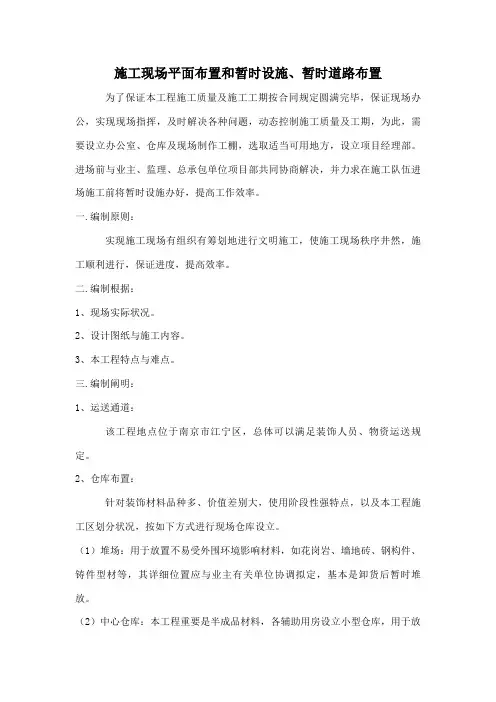

施工现场平面布置和暂时设施、暂时道路布置为了保证本工程施工质量及施工工期按合同规定圆满完毕,保证现场办公,实现现场指挥,及时解决各种问题,动态控制施工质量及工期,为此,需要设立办公室、仓库及现场制作工棚,选取适当可用地方,设立项目经理部。
进场前与业主、监理、总承包单位项目部共同协商解决,并力求在施工队伍进场施工前将暂时设施办好,提高工作效率。
一.编制原则:实现施工现场有组织有筹划地进行文明施工,使施工现场秩序井然,施工顺利进行,保证进度,提高效率。
二.编制根据:1、现场实际状况。
2、设计图纸与施工内容。
3、本工程特点与难点。
三.编制阐明:1、运送通道:该工程地点位于南京市江宁区,总体可以满足装饰人员、物资运送规定。
2、仓库布置:针对装饰材料品种多、价值差别大,使用阶段性强特点,以及本工程施工区划分状况,按如下方式进行现场仓库设立。
(1)堆场:用于放置不易受外围环境影响材料,如花岗岩、墙地砖、钢构件、铸件型材等,其详细位置应与业主有关单位协调拟定,基本是卸货后暂时堆放。
(2)中心仓库:本工程重要是半成品材料,各辅助用房设立小型仓库,用于放置较贵重饰面用材、五金材料、机具设备,同步专划一块区域用于放置油漆、胶粘剂等易燃品,并指派专人看守。
3、总平面管理:总平面管理是针对整个施工现场而进行管理,其最后规定是:严格按照各施工阶段施工平面图规划和管理,详细体当前:(1)施工平面图布置具备科学性、以便性。
施工现场按照文明施工关于规定,在明显地方设立概况图、施工进度筹划表、施工总平面图、现场管理制度、安全、生产六大纪律牌、十项安全技术办法牌、防火责任牌、安全生产纪律牌及宣传栏。
(2)供电、给水、排水等系统设立严格遵循平面图布置。
(3)所有材料堆场、小型机械布设均按平面规定布置,如有调节有书面告知。
(4)在做好总平面管理工作同步,经常检查执行状况,坚持合理施工顺序,不打乱仗,力求均衡生产。
四.安全保护办法与出入口管理:1、工程作业安全:在工程施工中应配备对有害气体监测、报警装置和安全防护用品(如防爆灯、防毒面具、报警器等)。
施工平面布置和临时设施布置

施工平面布置和临时设施布置一、施工总平面图布置原则1、施工平面布置充分利用现有场地和空间,精心安排,周密规划,合理布局,尽量布置紧凑,将占地范围减少到最低限度。
2、合理布置起重机械和各种施工设施,科学规划施工道路,最大限度的缩短场内运输距离,尽量降低二次运输费用。
3、采用装配式临建设施-复合聚苯保温板装配彩板房,提高安装速度,尽快投入使用。
4、各项临建设施要本着“有利生产、经济适用、安全防火、环境保护和文明施工”的要求进行布置。
5、设备和材料场地平面布置按照主体与装饰交叉施工阶段为主进行平面布置,因为该阶段机械、物资投入最大,场地占用面积广。
二、施工平面图布置依据1、根据现场的场地大小和拟建工程的位置确定施工平面位置图。
2、施工部署和主要分项工程的施工方案。
3、总进度计划及资源需用量计划。
4、建筑红线、水源、电源位置。
5、施工现场安全防火标准。
6、安全文明施工及环境保护要求三、施工现场平面布置任务(一)、基础阶段现场平面布置需要布置的任务1、设置围墙及大门,五牌一图与标识、标志、企业形象等;2、搭设食堂、厕所、浴室、以及办公及休息场所;钢筋、模板加工车间、材料堆放场地;3、接通临时水源;4、接通临时电源;5、小型施工机具安装;(二)、主体阶段施工平面布置任务本阶段是工程的关键阶段,施工任务重,现场材料、机具用量大,并处于施工高峰期,本阶段布置的主要任务有:1、模板、钢管、扣件、钢构件等周转材料堆场的布置;2、临时水、电固定并延伸到工作面。
(三)、装饰阶段施工现场平面布置任务钢筋加工机械拆除,搭设五金库房,钢筋加工车间作为装饰材料堆放的库房,木工加工棚作为水暖电材料库房,钢管、扣件及模板等周转材料陆续退场,室外空地逐渐腾出,室外工程逐步展开。
四、现场围墙及大门1、本施工现场临近主干道,在此设(大门)入口,作为现场入口,以便利于施工和工人的出入。
2、本施工现场围挡均采用2.5米高蓝色彩钢围挡,所有围墙及隔离波形彩钢板必须严格按照建设单位划定的界限进行围档。
施工平面布置和临时设施布置

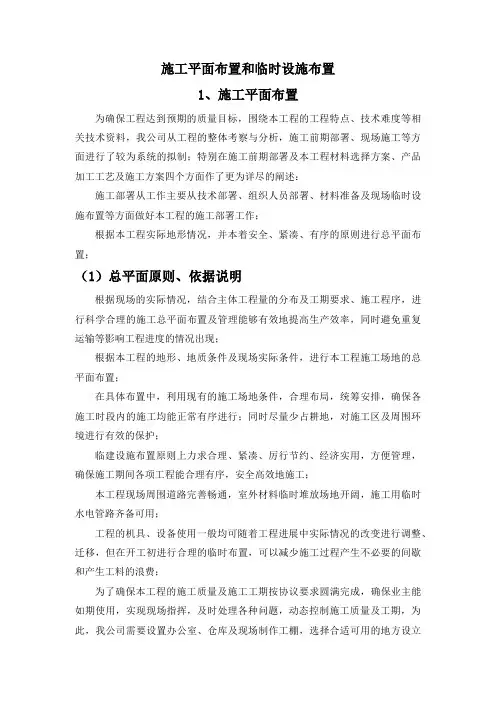

施工平面布置和临时设施布置1、施工平面布置为确保工程达到预期的质量目标,围绕本工程的工程特点、技术难度等相关技术资料,我公司从工程的整体考察与分析,施工前期部署、现场施工等方面进行了较为系统的拟制;特别在施工前期部署及本工程材料选择方案、产品加工工艺及施工方案四个方面作了更为详尽的阐述:施工部署从工作主要从技术部署、组织人员部署、材料准备及现场临时设施布置等方面做好本工程的施工部署工作;根据本工程实际地形情况,并本着安全、紧凑、有序的原则进行总平面布置;(1)总平面原则、依据说明根据现场的实际情况,结合主体工程量的分布及工期要求、施工程序,进行科学合理的施工总平面布置及管理能够有效地提高生产效率,同时避免重复运输等影响工程进度的情况出现;根据本工程的地形、地质条件及现场实际条件,进行本工程施工场地的总平面布置;在具体布置中,利用现有的施工场地条件,合理布局,统筹安排,确保各施工时段内的施工均能正常有序进行;同时尽量少占耕地,对施工区及周围环境进行有效的保护;临建设施布置原则上力求合理、紧凑、厉行节约、经济实用,方便管理,确保施工期间各项工程能合理有序,安全高效地施工;本工程现场周围道路完善畅通,室外材料临时堆放场地开阔,施工用临时水电管路齐备可用;工程的机具、设备使用一般均可随着工程进展中实际情况的改变进行调整、迁移,但在开工初进行合理的临时布置,可以减少施工过程产生不必要的间歇和产生工料的浪费;为了确保本工程的施工质量及施工工期按协议要求圆满完成,确保业主能如期使用,实现现场指挥,及时处理各种问题,动态控制施工质量及工期,为此,我公司需要设置办公室、仓库及现场制作工棚,选择合适可用的地方设立项目经理部;将施工区与办公区分开,保障不影响招标人正常办公;并在进场前与业主、监理共同协商解决,并力争在施工队伍进场施工前将临时设施办好,提高工作效率;我公司自行在场外设置临时食宿场所;1.本工程施工现场平面布置原则如下:1.1在保障施工顺利进行的前提下尽量少占施工用地材料堆放及加工场地应现场实际情况尽量设置在建筑物内;少占施工用地;对于施工而言减少了场内运输工作量和临时水电管网,既便于管理又减少了施工成本;为了减少施工场地,我公司采取了一些技术措施予以解决;例如,合理地计算各种材料现场的储备量,以减少仓库、堆场面积;对于可场外加工的构件采用场外加工方式等等;1.2在保障工程顺利进行的前提下尽量减少临时设施的用量对必须配置的临时设施,应尽量选择对大面积施工影响小的区域,布置时不要影响正常施工;临时水电系统的选择应使管网线路的长度为最短等;1.3最大限度地缩短在场内的运输距离,特别是尽可能减少场内二次搬运为了缩短运距,各种材料必须按计划分期分批地进场,以充分利用场地;合理安排生产流程,施工机械的位置及材料、半成品等的堆场应尽量布置在使用地点附近;合理选择运输方式和铺设工地的运输道路,以保障各种材料和其他资源的运距及转运次数为最少;在同等条件下,应优先减少楼面上的水平运输工作;1.4要符合劳动保护、技术安全和消防的要求为了保障施工的顺利进行,要求场内道路畅通,机械设备所用的管线等不得妨碍场内交通;易燃设施(如涂料材料仓库等)和有害人体健康的设施应满足消防要求,并布置在空旷和下风处;施工现场平面布置必须保障上述基本原则外,还必须结合施工现场的具体情况,考虑施工总平面图的要求和所采用的施工方法、施工进度,设计多种方案从中择优;进行比较时,一般应考虑施工用地面积、场地利用系数、场内运输量、临时设施面积、临时设施成本、各种管线用量等技术经济指标;2.其它原则现场平面布置应充分考虑确保交通顺畅、安全生产、文明施工,减少二次搬运以及环保等管理目标的要求,根据本工程施工用地的实际情况及业主对用地的具体要求,顺利实现对现场进行科学、合理布置,同时要优先考虑现场的硬化、绿化、亮化、环保(防尘、降燥、净化排水)及现场管理;2.1现场平面布置随着工程施工进度进行调整,阶段平面布置要与该时期的施工重点相适应;2.2施工材料堆放均设在覆盖的范围内,以减少二次搬运;2.3中小型机械的布置要处于安全范围,避开高空物体打击(与主体结构外缘不小于20米);2.4临电电源、电线敷设要避开人员流量大的楼梯口及安全出口以及容易被坠落物体打击的范围,电线尽量采用暗敷方式;2.5本工程应着重加强现场安全管理力度,严格按照我公司的《项目安全管理手册》进行管理;2.6本工程要重点加强环境保护和文明施工管理的力度,使工程现场永远处于整洁、卫生、有序合理的状态,使该工程在环保、节能等方面成为一个名副其实的绿色环保建筑;2.7控制粉尘设施排污、废弃物处理及噪声设施的布置;2.8设置便于大型运输车辆通行的现场道路并保障其可靠性;(2)现场实际情况1.本工程具有良好的交通条件;现场场地宽敞,具有良好的施工条件;2.施工用水、用电由建设单位负责接至施工场地内,场内施工排水可以经过处理后排放;(3)现场布置说明1.封闭施工公司在施工过程中将采取封闭施工进行施工作业,封闭施工主要是:采用彩钢板隔离屏障将施工现场与外部做封闭,并且设置专人值班避免无关人员进入现场;对建筑实体外围采取脚手架及安全网做立面及平面封闭,保持整洁美观文明,避免高空坠物、坠人事件出现;2.生产、生活临时设施生产临时设施包括材料房(堆放小型配件、工具、劳动保护用品、生活用品等)、木工加工棚、钢筋加工场(作为钢筋加工、焊接的主要生产场地);生活临时设包括办公室、工人宿舍、澡堂、厕所等;3.临时材料堆放场地现场辅助材料堆放场地分区堆放,考虑施工就位方便,采用露天堆放钢管、模板、构配件等,配备防雨、防风材料;钢筋堆放区在钢筋加工场旁边设置,搭棚遮盖;4.基础施工阶段工平面布置基础施工阶段工平面布置是保障工程连续施工的最重要时期,要考虑周全,布置完善,首先要完成“三通一平”的布设,临时用水、电线路与建设单位配合,引至现场后要在开工前敷设完成;基础工程施工前,生产、生活区暂设均要搭设完毕;整个施工现场区按本建设工程规定搭设围墙,除设进出大门外,全部封闭;现场工程项目部、技术室、会议室、材料室、工具室、配电室、门卫室等全部设在现场内;5.装修施工阶段平面布置在此施工阶段,现场投入物料提升架,根据施工要求调整现场材料加工堆放场地区域以满足主楼外装修施工要求,现场设材料加工堆放场地足够宽敞;我司本工程施工平面布置将充分考虑施工现场情况,合理布置施工机械机具场地和临时设施等;同时考虑到本工程施工现场场地特点,我司将结合施工现场平面布置图的设计,合理安排场外施工用地,调度好交通运输工作;6.现场布置6.1运输通道本工程现有的场内、场外材料运输道路完善,室内空间多样;零星材料也可同时搬运,满足施工的需要;各单位专业施工全面铺开后,现场通道较多,总体可以满足外装饰人员、物资的运输要求;6.2仓库布置针对外材料品种多、价值差异大,使用阶段性强的特点,以及本工程施工区的划分情况,按以下方式进行现场仓库的设置;室外临时堆场:用于放置不易受外围环境影响的材料,如构件、铸件型材等,其具体位置应与业主相关单位协调确定,基本是卸货后临时堆放,会及时转运至各施工地点;作业点材料堆放处:所有材料将按计划分期分批,每天用多少,进入施工现场,因本工程多、施工面积较大,为便于材料的运输及堆放以及现场的成品与半成品的加工,在施工流水作业的各施工作业点设置作业点材料堆放处;6.3临时加工区设置工程多使用已加工的成品料,为满足工期的要求,本工程在材料选用和采购中也尽量在厂家内加工完成,现场只进行简单的加工作业,因此,在现场设置临时加工区;6.4生活、办公设施搭建生活办公设施的搭建应参考业主意见与现场实际需要情况,施工进场前可予以调整,初步设想如下:施工人员住宿区域在项目施工场地外另行考虑;现场办公用房:为加强与业主、监理及其它各单位的协调、联系、及时了解工地情况和解决问题,现场办公室可设置在施工现场区域或室外临时设施;临时厕所:利用总包原有的卫生设施,供工人使用,并安排专人及时清洗;本工程安排一处临时垃圾堆放点,每天下班时安排人员将垃圾堆放点的垃圾清除出现场,做到一天一清;规范施工现场各项管理工作,按照建设部安全标准化规定进行施工现场管理,确定安全文明施工;6.5总平面管理总平面管理是针对整个施工现场而进行的管理,其最终要求是:严格按照各施工阶段的施工平面图的规划和管理,具体表现在:施工平面图布置具有科学性、方便性;施工现场按照文明施工的有关规定,在明显的地方设置概况图、施工进度计划表、施工总平面图、现场管理制度、安全、生产六大纪律牌、十项安全技术措施牌、防火责任牌、安全生产纪律牌及宣传栏;供电、给水、排水等系统的设置严格遵循平面图的布置;所有的材料堆场、小型机械的布设均按平面要求布置,如有调整有书面通知;在做好总平面管理工作的同时,经常检查执行情况,坚持合理的施工顺序,不打乱仗,力求均衡生产;重点部位的要求排水系统:我公司进场后将对现场道路进行清理,现场排水系统保障畅通;工完场清:在施工过程中,要求各作业班组做到工完场清,以保障施工地点没有多余的材料及垃圾;项目经理部派专人施工地点进行清扫、检查,使每个已施工完的工作面清洁、而对运入的材料要求堆放整齐,以使整个楼面整齐美观;垃圾清运:按照业主指定的垃圾堆放处倒垃圾,每天晚上用车清运到指定的垃圾堆放处,做到施工垃圾日产日清;现场办公与管理办公室布置规范,岗位责任制,管理人员责任制上墙;文档、档案摆放统一,按本公司CI形象设计统一要求进行布置;施工现场的标示牌、指示牌、警告性标牌统一制作,按施工平面布置要求布置;技术交底、施工责任区、操作管理要求、材料、半成品堆放统一表格张贴施工现场,且项目部各责任部门加盖红章;进入施工现场员工着装整齐、佩带统一胸卡、安全帽有企业统一标准;进入现场的管理、作业、安全等方面人员的安全帽有明显标志区分;项目现场,协调布置有关本工程的机构、质量、安全、消防、保卫等标牌;专人负责工地周边地区的清洁工作、施工现场的清洁工作,树立公司良好形象;进入工地的材料堆放整齐,要求堆放地点合理,并能方便使用、减少二次搬运;工完场清,活完成品清,当日作业当日清,机具、工具整理清;不见零散砂、石、水泥等;不见边角余料、废纸、烟头及生活垃圾随地扔;不准随地大小便、任意乱涂乱画;不准电线直接进插座、接闸刀等违章操作;不准穿拖鞋、打赤膊上岗操作;各种材料堆放整齐,消防设施、临时用电、用水管线安装整齐;正确使用“三宝”、出入口、洞口、楼梯口防护好,施工秩序好;成品、半成品保护好;脚手架、人字架搭设牢固好;作业场地照明通风好;各作业班组的工具,设备统一设小仓库管理;进入作业场地后,要求设备安置合理,且保障使用方便,且有公司统一标志;对进入作业现场的施工人员将有详细管理制度,并要求作业人员签字、执行;配电箱有门有锁,闸刀盖、插座盖、漏电保护器等配置规范、完好;(4)现场交接部署工程开工前,由项目总工组织项目部有关技术人员认真熟悉图纸,参加由建设单位组织召开的设计交底会议、由监理单位组织图纸会审和轴线桩交接、施工临时水电交接、施工现场勘察;根据施工现场的实际情况和总包单位及业主的统一要求布置现场临时设施;施工技术部门根据投标方案大纲编制实施性的施工组织设计和分项工程施工方案并向施工工长和专业施工队进行技术交底和岗前培训,同时按照施工总进度计划的总体安排编制材料进场计划、设备进场计划、人员进场计划;进入现场后,即着手对现场实况进行交接;对现场的平面控制网点进入交接,并根据需要进行导线点加密;对工程的轴线、标高与设计要求是否相符进行复验,并办理相应的手续;对现场的水源、电源及排水设施进入踏勘、交接;临时设施:包括办公、住宿、仓库等;根据工程的材料及人员情况进行搭建;(5)技术部署1.施工、测量放样施工图审批确定后,技术人员尽快熟悉图纸,充分领会设计意图,清楚各种施工做法,设计人员向技术人员做好交底工作,按照设计施工图进行翻样工作、加工定货;2.编制施工方案资料准备,施工中严格按国家和行业现行质量检验评定标准和施工技术验收规范进行施工和检查,且遵照市质量监督站和业主的有关规定,开工前准备好各种资料样表,施工中及时填写整理,分册保管,待工程竣工后装订成册;编制各分项工程切实可行的施工方案及专项施工方案,报甲方及监理审批后进行施工;3.编制工程质量计划编制本工程项目质量计划,确定质量目标,将质量责任分别落实到个人,做到全员、全方位、全过程的质量控制,确保质量目标实现;(6)施工现场临时用水、用电准备1.临时用水设计:1.1水源:施工水源由甲方指定水源接入;1.2本工程采用自拌砼,生产用水量主要为砼、砂浆搅拌、养护、抹灰用水;根据施工现场的实际情况,通过查《施工用水参考定额》,由工程的总工程量及施工进度计划来进行计算;该工程的临时供水管选用内径为50mm供水管即可满足要求;1.3施工现场临时排水方案:本工程排水只考虑生产污水排放,生产污水排入地面沉淀池里,经过多次沉淀后,排入建设单位指定的城市下水管道中;1.4现场临时用水设计内容临时消防设计方案施工现场生产用水设计方案;办公区、生活区给排水设计方案1.5临时用水设计说明临时消防设系统施工现场消火栓系统本工程现场消防用水量为15L/s;为满足火灾发生1小时的消防用水量,并且便于控制和管理;生活区消火栓系统为满足任一点起火都能有充实水柱到达,并分别置备25米长水龙带,消防水枪;现场生产用水系统在冬季施工前,根据现场情况,分别在水平干管,与消防立管的连接的水平管,消防环状管网的阀门井内设置泄水法,防止管道内的水把管材冻裂;供水用镀锌刚性阻燃管与给水主干管连接,设置给水主管于楼层洗消间,卫生间,再用阀门及管件接出,作为各楼层供水点;从总水源进入布置生产和消防用水;在每层内设临时设置水龙头2只,一只供湿作业施工用水,一只供消防备用;1.6各区、各层设消防器材专放位置,临时办公室、材料库、作业间等专门设置灭火器、砂箱;在加工区、材料仓库堆场、配电设备处均应设置消防点,同时在楼层设置多个消防点;消防点上除配备灭火器外,另可用铁桶存放砂子,布放大储水桶,备好消防桶、消防铁锹、消防钩放置在一旁,所有消防器材均漆上消防色,不准挪作它用;施工现场安排多处消防器材存放处;1.7施工现场消防设施施工现场部署消防灭火器;油漆库房配气体灭火器;材料仓库配气体灭火器;总仓库的仓库管理员日夜值班,内存备用灭火器;临时作业场地使用及消防应急使用;仓库备用塑料软管¢20以备应急使用,紧急时湿作业水龙头调予消防使用;2.临时用电设计:施工用电以满足施工中各种机械设备的用电和生活用电的需要,电源由建设单位提供的电源引入施工现场总配电箱,箱内安置漏电开关,严格按照“三相五线制”和“三级用电两级保护”以及“一机一闸一箱一漏”实施运行;施工用电的接入可采用埋PVC管暗敷为主的方式,根据临时用电规程规定,采用三相五线制布线;3.临时用电安全技术措施:敷设线路必须根据施工现场临时用电规范采用TN-S三相五线制配电系统,实行三级控制,二级保护,即总变压器到总配电箱,总配电箱至各分配电箱,各分配电箱至各开关箱三级控制,二级保护是总配电箱和开关箱内必须设漏电保护器,防止施工用电发生安全事故;(7)施工总平面布置原则结合现场实际情况,项目部根据甲方指定位置就近搭设;施工现场采用施工围挡与外部主要连通道路分割开来,施工场区内设现场值班室、仓库、配电间、材料加工场、材料堆场等;施工总平面布置合理与否,将直接关系到施工进度的快慢和安全文明施工管理水平的高低,为保障现场施工顺利进行,确定平面布置原则为:1.在满足施工的条件下,尽量节约施工临时用地;满足施工需要和文明施工的前提下,尽可能减少临时建设投资;2.在保障场内交通运输畅通和满足施工对材料要求的前提下,最大限度地减少场内运输,特别是减少场内二次搬运;3.在平面布置上,尽量避免土建、绿化及其他施工作业相互干扰;4.符合文明施工现场卫生及安全技术要求和防火规范;5.根据施工现场阶段的变化做相应调整,具体做到:临时堆场放在工地临时空地;将土建、绿化(苗木)堆场分开管理;材料堆放挂牌,必要时架空遮盖;6.规范现场各项管理工作,按照规定进行施工现场管理,确保文明安全施工;(8)施工现场平面布置周围居民安全、标准化工地和文明工地的要求采用封闭形式进行施工,现场在适当位置设置施工出入口,出入口设置警示标志;我们将本着“文明生产,科学管理,方便施工,合理布置,节约用地”的原则,充分利用业主所提供的场地进行项目部的总平面布置;2、临设布置1.生产设施:生产设施主要包括:办公室、材料仓库、机械设备停放场地等;生产设施的布置根据现场情况合理安排;2.临时生活设施:生活设施主要是职工宿舍、食堂、浴室、厕所等,结合本工程现场情况就近租用合适的民房或活动房;3.平面布置要求:场内道路及地面:现场道路及地面均采用硬地坪;现场裸露的临时道路在地面压实后铺200mm厚片石;材料仓库、厕所、食堂等,均用活动板房临时搭建,办公室水泥砼地面;4.施工用水根据本工程特点,主要分为施工用水、生活用水等,现场施工用水采用就近抽取雨水管道中雨水或从附近河道内直接抽水,并配备水车运至生产用地,生活用水接当地自来水或居民用水;5.施工排水本工程项目经理部生活用水采用有组织集中排水方式进行,设置沉淀井(池)利用临时调水管网排入就近市政管网;为保障工程施工质量及安全施工,生产排水严格按照调水方案、措施进行有效控制;在雨季施工中,应保障工程质量及安全施工,并随时掌握气象变化情况,在雨季前,对排水、调水系统进行检查,保障水流畅通,为保障现场车辆运输畅通,施工调水管网和井位尽量选择以利泄水的绿化带位置,避免造成道路拥堵和安全隐患;在施工段调水管网周边做好排水措施防护,经常排查、检修、防护,保障雨水流行畅通,防止雨水跑冒;施工现场机电设备采取防雨、防护措施,发现问题及时进行处理;由专人负责了解近二三天的天气预报,避免在大雨中施工作业,同时要准备一定数量的临时调水设备、设施以防突然遇雨进行应急;做好现场周边及库房、工棚、食堂、宿舍、办公室环境卫生,无杂物,无废物堆积,无积水现象,严禁工地随地大小便,卫生设专人负责;6.施工用电施工用电由建设单位提供电源引入,并现场配备临时发电机;实行固定电源和临时发电机组双向电源配置;架空(埋地)三相五线制,现场设配电室或箱,总闸使用漏电自动分闸装置;施工时采用用电设备调节使用,从而保障配电箱内供电系统的正常运转;本工程用电以机械设备及施工段为单位,配备好的配电箱和其它附件,做到“一机一闸一保护”;生产用电和生活用电必须分开,为了更加节约能源,建立健全电气档案,并定期进行安全检查,发现问题及时解决;7.施工现场布置的管理坚持执行岗位责任制为核心的各项规章制度,做到各级人员责、权的明确,奖罚分明;明确专人进行施工总平面布置图管理和场容场貌管理,力求创造一个质量优、进度快、现场文明、环境卫生的施工管理范例,取信于建设单位和回报各级领导的厚爱;根据本工程特点,建设项目将形成以项目经理负责制为核心,以项目协议管理和成本控制为主要内容,以科学的系统管理和先进技术为手段的总承包管理机制;为实现本工程管理目标,必须确保三大要素;一是总承包功能齐全,控制力、支撑力强的公司总部;二是规范化、标准化、程序化的项目管理;三是专业技术先进并且能够组织专业施工队伍进行服务;8.施工项目机构设置本工程采取“项目经理责任制”施工;为确保该工程质量达到合格标准和按期竣工交验及完成各项施工指标,本公司选派具有丰富施工组织和相关专业技术职称的项目经理负责施工;9.建立工程例会制度,强化施工调整平衡公司每月召开工程例会,审定工程的月度施工计划,落实施工生产要素,决策处理在施工过程中遇到的新问题;公司每旬在施工现场召开一次项目例会、检查月、旬计划是否按计划完成,明确各方面配合事宜,协调并及时解决施工中遇到的难题;项目经理每周召集各队队长会议,必要时扩大到班组长的碰头会,协调各工种之间的配合工作,检查总结施工进度及工程质量情况,及时解决疑难问题,遇到关键问题及时呈报公司,公司领导及时带领有关职能部门和人员现场办公,当场拍板并解决问题,确保施工的顺利进行;。
施工平面布置和临时设施布置

施工平面布置和临时设施布置第一节施工现场平面布置一、总平面布置的总体设计思路(一)土方工程施工阶段:1、本工程的主要开挖深度最深为6.1m左右,属于较深基坑。
土方工程量较大。
根据现场实际情况留部分土外运部分(外运土方均运到场外指定区域),计划每台挖掘机配置4辆运输车。
2、根据平面图所示,设置4台塔吊进行各种施工材料的运输,生产设施布置在塔吊附近。
根据天津建交委要求,全市推广采用商品砂浆,预拌砂浆供应站设在场地内部施工道路旁。
3、进驻现场后首要任务是结合各阶段现场情况,统筹安排修筑坚固便捷的施工通道,沿道路敷设临时水电管线和排水管线,保证现场内机械的畅通、高效运行。
这样才能充分发挥机械施工优势,大幅度提高施工生产效率。
为了充分发挥塔吊的作用,塔吊基础优先安排浇筑,尤其是天津地区表层地耐力较小,必须采用放大基础或打桩的措施提前落实(视地质情况而定)。
(二)基础工程施工阶段:本阶段施工期间施工道路计划设在基坑外侧,土方开挖阶段施工道路先做好基层(撒碎石子后用压路机压实),防止运土重车将道路压坏,土方工程结束后再做正式施工道路。
进驻现场后首要任务是结合各阶段现场情况,统筹安排修筑坚固便捷的施工通道,沿道路敷设临时水电管线和排水管线,保证现场内机械的畅通、高效运行。
这样才能充分发挥机械施工优势,大幅度提高施工生产效率。
基础混凝土浇筑均采用混凝土地泵。
(三)主体结构施工阶段:1、主要是大量的预制构件、钢筋、模板、钢管等要在现场组装及堆放,保证大宗材料进场、贮存、加工,搬运是该阶段施工现场布置的重点。
塔吊有效合理的布置是该阶段现场布置的关键。
同时该阶段要连续进行混凝土浇注,所有工作面必须留出足够的空间,保证混凝土泵车和混凝土运输罐车的合理有序高效的布置和运转。
同时各施工作业面还要保证场内运输机械翻斗车、叉车、汽车吊的运行和布置。
2、当主体结构封顶后,安装施工物料提升机,供二次结构砌块、砂浆的垂直运输,提高工作效率。
施工平面布置和临时设施布置

目录一、施工平面布置和临时设施布置 (2)(一)施工部署 (2)(二)施工现场平面布置原则 (6)(三)现场施工总平面布置 (8)(四)现场临电布置及用电负荷要求 (10)(五)临时用水布置 (12)(六)现场卫生管理 (13)(七)夜间施工照明 (14)(八)现场形象布置 (14)一、施工平面布置和临时设施布置(一)施工部署若我公司有幸中标,接到中标通知书次日起,该项目部主要管理人员进驻现场,全面启动前期准备工作,配合业主办理相关手续,同政府各部门取得联系,疏通与政府及周围师生的关系,为工程的顺利开工理顺关系。
一、前期施工准备及安排1、充分的施工准备工作是建筑工程开工前的一个重要环节,是直接关系到工程开工能否顺利施工的关键,因此开工前必须做到将原材料、机械、设备需要量计划落实,施工方案落实,吃住行安排就绪,水电路已通后方可开工。
根据工程量及进度计划要求,现就本工程施工准备工作阶段的内容分述如下:2、中标后要场内、场外协同配合,做好技术、物质、组织、劳动力、合同等方面工作,为项目的顺利开工及施工过程的顺利进行做好准备。
3、合同准备:包括施工合同、主要材料供货合同等。
施工合同签订前,由分公司预算合同科负责组织各有关部门对合同内容进行评审,对于合同中有关要求,如工期、质量、技术难点等进行评审,确保合同及顾客的要求能够得到满足。
对主要供货商进行调查,依据本公司《采购工作程序》的要求,进行评审、筛选。
如本公司中标将与之签定相关合同,确保本工程所需材料、机械按时、保质进入现场。
4、技术准备组织力量深化、细化施工组织设计内容,使施工方案更规范,并有重点地进行专项技术培训。
研究图纸,与设计、甲方进行图纸会审,尽量把技术问题提在开工前。
确保图纸在建筑、结构、尺寸、专业交叉方面无重大错误,使施工得以顺利进行。
组织有关人员深入学习公司贯彻IS09001标准精神和内容,领会质量保证措施,为保证工程质量作好技术准备。
准备齐全各种施工时所需施工规范、规程、图集等资料。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
3.施工平面布置及临时设施布置3.1施工作业现场的布置原则由于施工现场用地紧张,办公区域、生活区域、施工区域布局采取分散布置原则。
充分体现环保节能和人文相结合,临时设施布置按业主要求进行建设,标准统一,集中文明管理。
坚持以人为本,服务于人的原则。
为保证施工进度,临时道路布置保证物流畅通的原则。
确保安全原则。
临时用水、用电统一规划,集中管理的原则。
3.2施工作业现场的规划3.2.1施工现场临时道路布置及现场平面硬化1、主体施工阶段临时道路布置现场道路为临时施工道路,因此进入施工现场首先要按照现场平面布置图对现场临时施工道路进行施工,施工临时道路布设原则保证大车的行走,并在临时施工道路两侧布设临时排水沟,保证雨季施工道路的畅通。
(见附图:施工现场临设道路布置图)2、施工道路布置的要求(1)施工区内公共道路:修筑场内临时道路,并在整个施工期间负责道路维护和管理,确保施工区内公共道路按照晴雨天标准畅通无阻。
(2)施工区内公共通道(包括建筑物内公共通道)照明:每50米须设置功率大于1000W的灯,并在整个施工期间负责照明设施的维护管理,保证施工区公共通道(包括建筑物内公共通道)照明。
(3)施工主干道临时道路的布置,进场道路利用现场两个入口到进入施工区,在施工区域内形成出入口连通的施工主干道,以利于施工。
(4)临时道路构造临时施工主路宽6m、辅路宽4m,具体做法见附图。
3、现场硬化现场临时道路两边全部用C15混凝土硬化。
硬化层厚度为10cm,硬化面积约2000 ㎡。
3.2.2办公、生活、施工临时设施布置现场办公、生活、施工临时布置方案:1)现场办公甲方提供、生活区不在现场设置、施工区只布置生产临设,互不影响。
2)在塔吊覆盖范围内的临建房屋一律做防护,防护形式为脚手架搭设单层50mm 厚木板。
3)规划科学合理,保证满足现场施工、生活、办公的需要。
临建面积见下表:3.2.3施工给、排水布置1、给水布置在一期施工场地西门处甲方提供一处供水点,供水管线要求干管直径等于100㎜,支管直径大于等于50㎜,以满足所有承包人使用,并在整个施工期间负责施工用水的维护管理,确保整个施工场地的水源通畅可用。
每个楼座接DN=50㎜镀锌钢管作为消防用管。
供水管线分别由业主指定的取水点接出,管线埋地敷设,埋深700毫米,各施工点按设计节点接管,计量用水。
按消防要求设消火栓,确保现场施工、生产用水。
临时水井在施工区域的东南侧。
施工临时用水管线布置(见附图:施工现场临时用水布置图)2、排水布置(1) 施工阶段的场地排水,设排水井排水口汇集,经设置的沉淀池沉淀后排入业主指定位置(施工区域外侧的市政雨污水井)。
排水系统采取雨水和污水、废水分流流排放。
雨水直接排入市政管网。
(2)现场布置排水沟,施工用污废水及场地水通过区域道路排水管,排向主干道,沉淀处理符合要求后,排入市政管网。
排水沟为土沟,表面喷50mm厚C15混凝土,沟深400mm,沟底宽200mm,上口宽600mm。
(3)不能布置排水沟的位置采用ф300混凝土管。
3.2.4施工用电布置根据本工程临电布置计划,业主安排1台500KVA变压器为施工现场供电,干线电缆采用沿围墙架空敷设,详见附图现场临时用电布置图,需要直埋时埋深为≥700mm。
本项目工程和生活区临电供电系统均采用TN-S供电方式,采用三相五线制配电,在每个总配电柜处做重复接地,根据总配电箱做一级配电箱,按一级配电箱→二级配电箱→开关箱实行分级配电,实现三级控制两级保护。
每一干线系统要求在首尾及中间至少做三组人工接地极,接地电阻要求不大于4Ω。
总配电箱布置在变压器附近,由二级配电箱深入施工各分区区域供电,开关箱分散供电,施工作业面根据需要由照明开关箱供局部照明。
人工接地装置见下图:施工现场临电布置包含1台总箱,现场外围设3台配电箱离总配电箱较远的用电部位,采用拖电缆的移动式户外开关箱供电。
(见附图:施工现场临时用电布置图)3.3施工作业现场的管理措施针对本工程的特点,结合现行规范及制定的作业指导书编制各分项具体细化的施工文字方案并进行交底,使各级施工管理人员做到心中有数,从各方面保证施工处于有效受控状态。
组织所有技术人员认真学习新规范、新规程,特别是天津天津开发区和业主方的要求,积极推广新技术,引进国内外的先进施工经验,充分利用已有的先进技术。
建立与周边管理单位的联系渠道,确保施工正常运转。
3.3.1三通一平管理工程开工前按施工要求编制好施工道路、场地排水、施工用水、施工用电、临时生活设施等的平面规划。
根据批准的平面规划做好施工现场三通一平。
施工中道路及排水系统的畅通。
保证整个施工现场的整洁、有序、文明。
为了缩短各种材料、工具的转运,组织现场平面及立体交叉流水作业,施工平面管理由项目经理负责,日常工作由现场项目副经理、技术负责人组织实施,分片区包干管理。
3.3.2现场临时设施管理施工平面应布局紧凑,根据实际情况,施工现场只设置必要的生产、生活大临设施、堆场及工具房、其他临时设施,经业主批准后兴建。
凡进入现场的设备、材料必须按平面布置指定的位置堆放整齐,不得任意堆放。
现场临时设施必须做到外观整齐,色调统一,布置合理。
施工队伍进场后,按项目部要求统一安排食宿住行,做到整齐统一,绝对消除脏、乱、散、游现象,树立我公司良好施工形象。
3.3.3施工机械和现场材料管理施工机械、施工材料等应依据工程进度计划及需要进场。
施工机械在指定地点停放;施工材料及周转料具按指定地点归类整齐堆放。
边角余料集中堆放,工业垃圾设点存放并及时外运。
制定施工机具需用动态计划,按施工平面的要求组织施工机械设备和工具进退场。
进入现场的材料,无总包单位的签字手续和业主的认可,严禁出场。
3.3.4土方管理本工程实行土方统一平衡,集中管理。
施工中土方就地平衡使用,多余的土方一律运至场区内集中专用弃土场,严禁随意弃土堆放。
进入弃土场的车辆服从场内管理人员指挥,按指定地点堆放。
大门口设清洗池,土方车辆需做好防遗洒工作。
土方平衡必须满足业主方的要求。
3.3.5文明管理定期组织文明施工检查、评比,好的表彰,差的批评,存在的问题限期整改。
现场施工平面设专人按标准化工地的标准进行管理,接受业主的领导、协调和检查。
现场设五牌一图、设置门卫,施工人员佩带胸卡,便于查验。
现场主要出入口处张贴出入制度、现场管理条例、工程简介、安全管理等规章制度与条款。
其他需符合天津开发区和业主方的要求。
3.4用电安全管理措施安全用电技术措施包括两个方向的内容:一是安全用电在技术上所采取的措施;二是为了保证安全用电和供电的可靠性在组织上所采取的各种措施,它包括各种制度的建立、组织管理等一系列内容。
安全用电措施应包括下列内容:3.4.1保护接地保护接地是指将电气设备不带电的金属外壳与接地极之间做可靠的电气连接。
它的作用是当电气设备的金属外壳带电时,如果人体触及此外壳时,由于人体的电阻远大于接地体电阻,则大部分电流经接地体流入大地,而流经人体的电流很小。
这时只要适当控制接地电阻(一般不大于4Ω),就可减少触电事故发生。
但是在TT供电系统中,这种保护方式的设备外壳电压对人体来说还是相当危险的。
因此这种保护方式只适用于TT供电系统的施工现场,按规定保护接地电阻不大于4Ω。
3.4.2保护接零在电源中性点直接接地的低压电力系统中,将用电设备的金属外壳与供电系统中的零线或专用零线直接做电气连接,称为保护接零。
它的作用是当电气设备的金属外壳带电时,短路电流经零线而成闭合电路,使其变成单相短路故障,因零线的阻抗很小,所以短路电流很大,一般大于额定电流的几倍甚至几十倍,这样大的单相短路将使保护装置迅速而准确的动作,切断事故电源,保证人身安全。
其供电系统为接零保护系统,即TN系统,TN系统包括TN-C、TN-C-S、TN-S三种类型。
本工程采用TN-S系统。
TN-S供电系统。
它是把工作零线N和专用保护线PE在供电电源处严格分开的供电系统,也称三相五线制。
它的优点是专用保护线上无电流,此线专门承接故障电流,确保其保护装置动作。
应该特别指出,PE线不许断线。
在供电末端应将PE线做重复接地。
施工时应注意:除了总箱处外,其它各处均不得把N线和PE线连接,PE线上不得安装开关和熔断器,也不得把大地兼做PE线且PE线不得通过工作电流。
PE线也不得进入漏电保护器且必须由电源进线零线重复接地处或总漏电保护器电源侧零线处引出,因为线路末端的漏电保护器动作,会使前级漏电保护器动作。
必须注意:当施工现场与外电线路共用同一供电系统时,电气设备的接地、接零保护应与原系统保持一致。
不允得对一部分设备采取保护接地,对另一部分采取保护接零。
因为在同一系统中,如果有的设备采取接地,有的设备采取接零,则当采取接地的设备发生碰壳时,零线电位将升高,而使所有接零的设备外壳都带上危险的电压。
3.4.3设置漏电保护器1)施工现场的总配电箱至开关箱应至少设置两级漏电保护器,而且两级漏电保护器的额定漏电动作电流和额定漏电动作时间应作合理配合,使之具有分级保护的功能。
2)开关箱中必须设置漏电保护器,施工现场所有用电设备,除作保护接零外,必须在设备负荷线的首端处安装漏电保护器。
3)漏电保护器应装设在配电箱电源隔离开关的负荷侧和开关箱电源隔离开关的负荷侧,不得用于启动电器设备的操作。
4)漏电保护器的选择应符合先行国家标准《剩余电流动作保护器的一般要求》GB 6829和《漏电保护器安全和运行的要求》GB 13955的规定,开关箱内的漏电保护器其额定漏电动作电流应不大于30mA,额定漏电动作时间应小于0.1s。
使用潮湿和有腐蚀介质场所的漏电保护器应采用防溅型产品。
其额定漏电动作电流应不大于15mA,额定漏电动作时间应小于0.1s5)总配箱中漏电保护器的额定漏电动作电流应大于30mA,额定漏电动作时间应大于0.1s,但其额定漏电动作电流与额定漏电动作时间的乘积不应大于30mA·s。
6)总配电箱和开关箱中漏电保护器的极数和线数必须与其负荷侧负荷的相数和线数一致。
7)配电箱、开关箱中的漏电保护器宜选用无辅助电源型(电磁式)产品,或选用辅助电源故障时能自动断开的辅助电源型(电子式)产品。
当选用辅助电源故障时不能自动断开的辅助电源型(电子式)产品时,应同时设置缺相保护。
3.4.4安全电压安全电压指不戴任何防护设备,接触时对人体各部位不造成任何损害的电压。
对下列特殊场所应使用安全电压照明器。
1)工人宿舍、灯具离地面高度低于2.5m等场所的照明,电源电压应不大于36V。
2)在潮湿和易触及带电体场所的照明电源电压不得大于24V。
3)在特别潮湿的场所,导电良好的地面、锅炉或金属容器内工作的照明电源电压不得大于12V。
3.4.5电气设备的设置应符合下列要求1)配电系统应设置配电柜或总配电箱、分配电箱、开关箱,实行三级配电。
