房建监理细则(内容)
目录一、编制目的……………………………………………………………………………4.二、编制依据……………………………………………………………………………4.三、工程概况……………………………………………………………………………4.1、工程地址…………………………………………………………………………4.2、项目组成、规模…………………………………………………………………4.3、工程建筑、结构、给排水、强弱电简介………………………………………4.四、计划工期……………………………………………………………………………6.五、监理工作细则………………………………………………………………………6. (一)工作准则…………………………………………………………………………6. (二)、质量监理工作…………………………………………………………………7.1、基础工程…………………………………………………………………………7.(1)、事前控制………………………………………………………………………7.(2)、事中控制………………………………………………………………………7.(3)、事后控制………………………………………………………………………7.2、钢筋工程……………………………………………………………………………7.(1)、事前控制………………………………………………………………………8.(2)、事中控制………………………………………………………………………8.(3)、事后控制………………………………………………………………………9.3、模板工程…………………………………………………………………………10.(1)、事前控制………………………………………………………………………10.(2)、事中控制………………………………………………………………………11.(3)、事后控制………………………………………………………………………11.(4)、质量评定………………………………………………………………………12.4、混凝土工程…………………………………………………………………………13.(1)、事前控制 (13)(2)、事中控制………………………………………………………………………14.(3)、事后控制………………………………………………………………………15. (4)、质量评定………………………………………………………………………16.5、砌体工程……………………………………………………………………………16. (1)、事前控制……………………………………………………………………….11. (2)、事中控制………………………………………………………………………17. (3)、事后控制………………………………………………………………………17. (4)、质量评定………………………………………………………………………17.6、装饰工程……………………………………………………………………………17. (1)、事前控制………………………………………………………………………17. (2)、事中控制………………………………………………………………………17. (3)、事后控制………………………………………………………………………18. (4)、质量评定………………………………………………………………………18.7、幕墙工程……………………………………………………………………………18. (1)、事前控制………………………………………………………………………18. (2)、事中控制………………………………………………………………………19. (3)、事后控制………………………………………………………………………19. (4)、质量评定………………………………………………………………………19.8、屋面工程……………………………………………………………………………13. (1)、事前控制………………………………………………………………………13. (2)、事中控制………………………………………………………………………13. (3)、事后控制………………………………………………………………………20. (4)、质量评定………………………………………………………………………20.9、电气安装工程………………………………………………………………………20. (1)施工准备阶段……………………………………………………………………20. (2)施工阶段…………………………………………………………………………21.1)、防雷与接地……………………………………………………………………21.2)、电缆线路………………………………………………………………………21.3)、配线工程………………………………………………………………………24.4)、插接母线线图…………………………………………………………………26.5)、配电盘(柜)安装……………………………………………………………26.6)、电气照明装置…………………………………………………………………26.7)、电机的电气检查及接线………………………………………………………27.8)、弱电工程………………………………………………………………………28.10、给排水、消防安装工程……………………………………………………………30.(1)、分项工程及工序划分……………………………………………………………30.(2)、施工准备阶段……………………………………………………………………31.六、房建工程监理工作重点及难点………………………………………………………36.1、钢筋工程质量预控…………………………………………………………………36.2、检查钢筋……………………………………………………………………………37.3、钢筋的化学分分析试验……………………………………………………………37.4、试验不合格的钢筋处理……………………………………………………………37.5、钢筋加工制作………………………………………………………………………37.6、钢筋加工成品要求…………………………………………………………………37.7、钢筋焊接接头的质量要求…………………………………………………………37.8、钢筋的绑扎与安装…………………………………………………………………38.9、混凝土的质量控制…………………………………………………………………38.1)、混凝土开盘前的质量控制………………………………………………………39.2)、混凝土施工中的质量控制………………………………………………………39.3)、外加剂的质量……………………………………………………………………39.4)、配合比的质量控制………………………………………………………………39.5)、对混凝土搅拌的控制……………………………………………………………39.6)、商品混凝土搅拌质量控制………………………………………………………39.7)、施工现场混凝土质量管理………………………………………………………39.8)、模板工程的质量控制……………………………………………………………40.10、原材料的控制………………………………………………………………………40.1)、原材料进场前质量控制…………………………………………………………40.2)、原材料进场后质量控制…………………………………………………………40.3)、原材料施工中质量控制…………………………………………………………40.4)、原材料存放、保管质量控制……………………………………………………40.房建监理细则一、编制目的根据本监理合同的具体情况,按照现行监理规范及张家峁煤矿的监理大纲和规划的规定,以及工程建设的一般规律,编制本工程施工监理细则,用以指导本监理合同段的监理工作。
协调业主、承包商及其他方之间的工作关系,确保本监理合同段的施工质量、进度、投资、安全四大目标的实现以及搞好合同、信息管理使本工程建设成为优质、高效、低耗、文明、安全的优良工程。
二、编制依据:1、本工程的监理服务合同书;2、本工程的监理投标文件;3、设计文件(图纸和设计变更);4、现行施工及验收规范;5、国家或地方的强制性条文、法律、法规。
三、工程概况:1、工程地址:陕西省神木县麻家塔乡2、项目组成、规模:如下附表(工业建筑物、构筑物技术特征及工程量表)3、工程建筑、结构、给排水、强弱电简介3.1.楼地面素土夯实,回土高度高于室外标高50 mm。
楼面现浇饭上刷一道水泥浆,20mm厚1:2水泥砂浆粉光。
3.2.门窗:内门为夹板门,外围护墙上为塑钢门,窗为塑钢窗,局部为玻璃幕墙(专业公司设计及施工)。
3.3.装饰:外装饰1:1:4混合砂浆底面二道,刷外墙涂料三度,内粉刷1:1:6混合砂浆底纸筋灰面,面层二次装修,卫生间1:3水泥砂浆刮糙,面层用户自理。
3.4.屋面:找坡3%,现浇屋面板上100 mm厚粉煤灰加气混凝土块,最薄处60 mm厚,20 mm厚1:2.5水泥砂浆找平,PVC防水卷材。
3.5.基础构造;本工程基础为钢筋混凝土独立基础/条型基础:混凝土设计强度:垫层为ClO,基础为C20,构造柱和大梁为C25,防潮层以下砖为MUlO实心砖,M5水泥砂浆砌筑,防潮层以上用MUlO多孔粘土砖。
基础埋深 -1.30m ~-1.65m,本工程室内地坪标高±0.000相当于绝对标高5.15 m,室内外高差0.45m。
3.6.主体结构:一、二层梁、柱,板混凝土强度等级为C20,砖墙一般用MUlO多孔砖,M5.0混合砂浆砌筑。
3.7.给排水、电气概况3.8.室内给水管采用UPVC给水管,承插粘接,室外采用镀锌钢管,丝扣连接。
3.9.室内消防管采用镀锌钢管,丝扣连接,室外消防管采用铸铁管,石棉水泥接口。
3.10.排水管:废水和污水管室内采用UPVC排水管,室外雨水管及污水管为UPVC排水管。
3.11.电气工程:电源为380/220V供电,室内电线管暗敷,采用阻燃型硬质塑料管。
四、计划工期:本工程计划施工期:11个月。
监理服务期:13个月(其中施工准备阶段监理服务期1个月,施工阶段监理服务期12个月)、缺陷责任期12个月。
五、监理工作细则(一)工作准则:1、监理人员必须熟悉施工图,在施工前应将检查部位的质量要求、隐蔽检查的内容、数据、标注在施工图中(设计变更应有设计书面修改通知,并经监理办、业主审定),严格按设计及现行施工规范进行质量检查和隐蔽验收。
2、承包商根据施工段的划分,将质量检查进行分区。
完整版)房屋建筑工程监理实施细则
完整版)房屋建筑工程监理实施细则兰州西至武威南增建二线,该房建工程位于兰武线各站内,建筑结构为框架结构低层建筑,基础为井桩基础,填充墙采用粘土空心砖。
土建与给排水、采暖、电照、通信、信号各专业需配合施工,预埋件及预留孔洞较多,工程地质情况较为复杂。
房屋建筑工程监理工作包括施工前准备工作,如熟悉设计文件,核对施工图纸,参加技术交底,审批施工组织设计(施工方案),以及检查开工准备情况。
对于土方工程,监理工程师需要审查分部、分项工程施工方案(施工工艺),复核施工放样测量资料,按设计和施工规范对施工过程进行监督检查,并对工程进行查验和验收。
此外,需要对隐蔽工程、重点部位或关键工序进行旁站,并对施工中的质量问题进行处理。
主体工程包括模板、钢筋、混凝土工程、砌体工程和钢结构工程。
建筑装饰、装修工程包括楼地面、门窗、抹灰、涂料等。
屋面工程包括卷材屋面,安装工程包括给、排水、采暖、电气照明工程。
竣工验收是监理工作的最后一步。
在土方工程方面,监理工程师需要审批施工方案,重点审查开挖方式、支护形式、临时排水措施、回填方案及施工安全措施。
此外,需要复测承包单位上报的基础工程轴线定位点、水准基点。
在土方开挖控制方面,需要注意地下水位降至基坑底0.5m以下,雨季施工时,应在基坑周围设置排水通道。
同时,需要检查基坑支护和地基土不得超挖、扰动。
监理工程师会同设计单位、承包单位共同验槽,见证检测地基承载力。
在回填土方面,需要控制回填程序,防止引起不均匀沉降。
监理工程师需要见证检验回填土压实度,并检查回填土的高程、表面平整度。
During XXX earth filling。
XXX should be checked to control the layer thickness。
n passes。
and water content.XXXXXX1.XXX.2.XXX。
XXX supervising engineer。
design unit。
住宅工程安全监理专项实施细则(4篇)
住宅工程安全监理专项实施细则第一章总则第一条为规范住宅工程安全监理工作,保障住宅工程施工的安全质量,根据《住宅工程质量管理条例》的相关要求,制定本细则。
第二章监理机构的监理职责第二条住宅工程安全监理机构应当按照国家有关法律、法规和技术标准,对住宅工程施工过程及构件质量进行全过程监督、检验和验收。
第三条住宅工程安全监理机构的职责包括:(一)对住宅工程施工安全措施的编制与审查;(二)对施工单位的持续监督和检查,确保施工过程符合安全质量要求;(三)参与住宅工程的隐蔽工程及关键节点的技术检验;(四)住宅工程施工质量的终验收。
第四条住宅工程安全监理机构应当依法取得相应的资质和执业许可证,具备相应的技术能力和经验。
第三章安全措施的编制和审查第五条住宅工程施工单位在施工前,应当编制详细的施工方案和安全措施,并提交住宅工程安全监理机构审查。
第六条住宅工程安全措施应当包括但不限于以下内容:(一)安全生产管理措施;(二)施工现场的布设和管理;(三)施工人员的安全保护;(四)材料和设备的选用和安装;(五)施工工艺和施工方法;(六)临时设施和临时用电的设置;(七)其他应当采取的安全保护措施。
第七条住宅工程安全措施的编制应当由具备相应资质的专业技术人员负责,并经住宅工程安全监理机构审核通过后方可实施。
第八条住宅工程安全监理机构对施工单位提交的安全措施进行审核时,应当重点关注施工过程中的安全风险及其应对措施是否合理有效。
第四章施工过程的监督和检查第九条住宅工程安全监理机构应当对住宅工程施工过程进行持续的监督和检查,确保施工过程符合安全质量要求。
第十条住宅工程安全监理机构应当按照施工进度和施工质量要求,组织开展定期或不定期的监督检查,对施工现场进行巡查,对现场有关人员进行安全教育和培训。
第十一条住宅工程安全监理机构应当做好监理记录和监督检查材料的保存,确保施工过程的监督能够被追溯和查证。
第五章隐蔽工程和关键节点的技术检验第十二条住宅工程安全监理机构应当参与住宅工程的隐蔽工程和关键节点的技术检验。
房屋建筑工程监理细则(全套)
房屋建筑工程监理细则监理有限公司房屋建筑工程监理细则目录①建筑材料、成品、半成品监理细则;②桩基工程监理细则;③主体工程监理细则:钢筋工程监理细则、模板工程监理细则、混凝土工程监理细则、砌体工程监理细则等;④楼地面工程监理细则;⑤装修工程监理细则;玻璃幕墙工程施工质量监理实施细则;⑥防水工程监理细则:地下室防水、外墙防水、屋面防水、卫生间防水及房屋四周防水处理等;⑦水电安装工程监理细则;⑧采暖通风工程监理细则;⑨电梯工程监理细则;⑩消防工程监理细则;建筑材料、成品、半成品监理细则一、人员分工:1.监理项目部见证人员:负责工程原材料、成品、半成品的见证取样和送检工作;负责收集和统计工程材料/构配件/设备审核所需的合格证明文件和工程质量试验合格文件;填写“工程原材料、成品、半成品审核工作台帐”。
2.专业监理工程师:对工程材料/构配件/设备报审资料和工程质量试验报告进行审核,并签署审核意见;负责处理或协助处理在监理工作中发现的不合格工程材料,工程材料的不合格使用以及不合格的工程实物,复查整改结果。
3.总监理工程师:定期检查工程材料/构配件/设备审核监理工作质量;分部和单位工程质量验收前核查工程质量试验结果;负责处理需要返工处理或加固补强的工程质量事故。
二、材料监理基本规定:1.工程材料/构配件/设备出厂质量证明和试(检)验报告:工程材料/构配件/设备的质量必须合格,并应有出厂质量合格证明和试验单。
需采取技术处理措施的应满足有关规范、标准、规定,并须经有关技术负责人批准后(有批准手续)方可使用;2.对钢材、水泥、黄砂、石子、商品混凝土、预制混凝土构件、墙体材料、管道、门窗和防水材料应审查材料准用证明,对消防产品应审查消防产品认可手续;3.凡使用新材料、新产品、新工艺、新技术,应有鉴定证明材料或生产许可证,并要有产品质量标准使用说明和工艺要求,使用前,应组织专题论证,经审定后予以签认。
三、工程材料/构配件/设备进场审核监理工作要点:水泥1. 水泥应由生产厂家的出厂质量证明书和出厂检验报告(内容包括厂别、品种、标号、生产日期和试验编号);2. 使用前必须进行复试;水泥复试项目:抗压强度、抗折强度和安定性。
房建工程监理细则

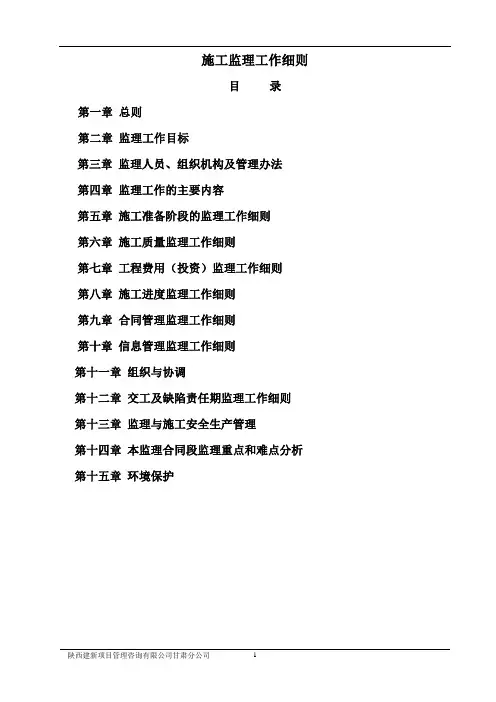

施工监理工作细则目录第一章总则第二章监理工作目标第三章监理人员、组织机构及管理办法第四章监理工作的主要内容第五章施工准备阶段的监理工作细则第六章施工质量监理工作细则第七章工程费用(投资)监理工作细则第八章施工进度监理工作细则第九章合同管理监理工作细则第十章信息管理监理工作细则第十一章组织与协调第十二章交工及缺陷责任期监理工作细则第十三章监理与施工安全生产管理第十四章本监理合同段监理重点和难点分析第十五章环境保护房建工程监理细则第一章总则一、编制目的:根据本监理合同段的具体情况,按照现行监理规范及天水市中央财政移民搬迁秦州区平南镇孙集示范安置区项目工程的监理实施办法的规定,以及工程建设的一般规律,编制本工程施工监理工作细则,用以指导本监理合同段的监理工作。
协调业主、承包商及其他方之间的工作关系,确保本监理合同段的施工质量、进度、投资三大目标的实现以及搞好合同、信息管理使本工程建设成为优质、高效、低耗、文明、安全的优良工程。
二、编制依据:1、本项目的监理服务合同书;2、本项目的监理投标文件;3、项目施工监理实施办法;4、监理规划5、设计文件(图纸和设计变更);6、现行施工及验收规范;7、国家或地方的强制性条文、法律、法规。
三、编制内容:1、监理工作目标;2、监理人员、组织机构及管理办法;3、监理工作的主要内容;4、监理工作细则。
四、工程概况:1、工程名称:天水市中央财政移民搬迁秦州区平南镇孙集示范安置区项目监理。
2、建设单位:天水市经济发展投融资有限公司3、建设地点:天水市秦州区平南镇孙集村。
4、建设规模:总建筑面积158898.91㎡,其中天水成兴建筑有限责任公司属第三标,建筑面积46304.29㎡,甘肃方大建筑有限责任公司属第一、二标,建筑面积112593.99㎡。
5、结构形式:框架剪力墙结构6、工程总投资:约4.767亿,其中建安费约为3.3亿。
7、计划工期:2017年2月12日至2019年2月12日。
房建安全监理细则范文(3篇)

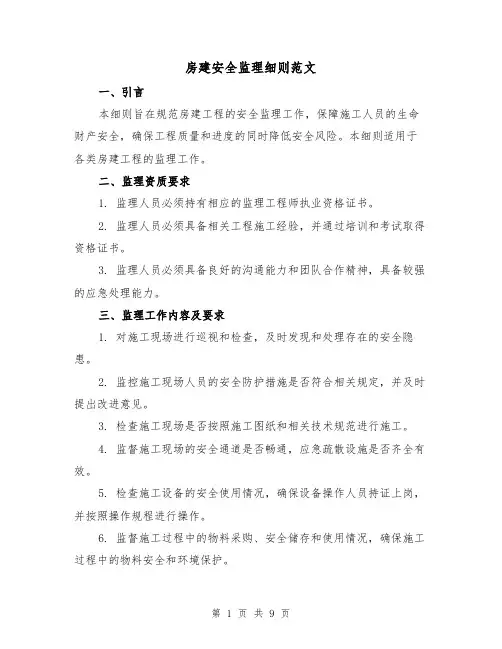

房建安全监理细则范文一、引言本细则旨在规范房建工程的安全监理工作,保障施工人员的生命财产安全,确保工程质量和进度的同时降低安全风险。
本细则适用于各类房建工程的监理工作。
二、监理资质要求1. 监理人员必须持有相应的监理工程师执业资格证书。
2. 监理人员必须具备相关工程施工经验,并通过培训和考试取得资格证书。
3. 监理人员必须具备良好的沟通能力和团队合作精神,具备较强的应急处理能力。
三、监理工作内容及要求1. 对施工现场进行巡视和检查,及时发现和处理存在的安全隐患。
2. 监控施工现场人员的安全防护措施是否符合相关规定,并及时提出改进意见。
3. 检查施工现场是否按照施工图纸和相关技术规范进行施工。
4. 监督施工现场的安全通道是否畅通,应急疏散设施是否齐全有效。
5. 检查施工设备的安全使用情况,确保设备操作人员持证上岗,并按照操作规程进行操作。
6. 监督施工过程中的物料采购、安全储存和使用情况,确保施工过程中的物料安全和环境保护。
7. 参与施工安全交底和施工组织设计的制定,提出合理化建议。
8. 定期召开施工安全例会,与施工单位沟通协调,及时解决工程施工中的安全问题。
9. 对施工单位提交的安全报告和相关证明文件进行审核,确保施工单位的安全管理工作合规。
10. 及时向建设单位汇报施工安全监理工作,提出改进建议和风险预警。
四、监理报告要求1. 监理人员需按照规定定期向建设单位提交监理报告,报告内容应包括施工现场安全情况、问题和解决方案,以及下一步的监理工作计划。
2. 监理报告应简明扼要、客观准确,明确问题及建议。
五、监理纠纷处理1. 如出现施工安全事故或纠纷,监理人员应立即报告建设单位,并配合相关部门进行调查和处理。
2. 如监理人员与施工单位存在意见分歧,应及时与建设单位协商解决,确保施工期间的安全。
六、处罚制度及奖惩措施1. 监理人员如存在违反监理规定行为的,将按照相应规定进行处罚,包括警告、扣减绩效工资或解除合同等。
房屋建筑工程监理细则
××××工程房屋建筑工程监理实施细则××××工程项目监理部××××年××目录1总则 (3)1。
1 目的 (3)1。
2 编制依据 (3)1。
3 范围 (4)2开工条件控制 (5)2.1 施工措施计划编报 (5)2。
2 施工质量保证体系审查 (5)2。
3 施工条件检查 (5)2。
4 审签开工批复文件 (6)2。
5 其它 (6)3施工过程控制 (7)3.1墙体砌筑工程 (7)3.2 梁、柱、板钢筋砼工程 (10)3。
3 楼面工程 (10)3。
4 屋面工程 (10)3.5 门窗工程 (10)3。
6 装饰工程 (11)4工程计量与支付 (12)4.1 计量 (12)4。
2 支付 (12)4。
2 其它 (12)1 总则1。
1 目的为有利于房屋建筑工程的施工监理,规范监理活动,特制定本细则。
1.2 编制依据1。
2.1 有关合同文件、设计文件与图纸、施工措施方案、技术说明及资料1. 监理合同文件2. 施工合同文件3。
工程建设勘察设计图纸、文件4。
工程建设标准强制性条文水利工程部分5。
《六安市大雁河排涝站工程监理规划》6. 经过监理机构批准的施工组织设计及技术措施(作业指导书)1.2.2 有关现行规程、规范和规定1。
《水利工程建设项目施工监理规范》(SL288—2003)2。
《水利水电工程施工质量评定规程》(试行)(SL176-1996) 3。
《水利水电建设工程验收规程》(SL223—1999)4. 《水利水电建设工程单元工程质量等级评定标准》(SDJ249-88、SL38—92)5. 《泵站施工规范》(SL234-1999)6。
《水闸施工规范》(SL27-91)7。
《建筑工程质量检验评定标准》(GBJ301-88)8。
《建筑装饰工程施工及验收规范》(JGJ73-91)9。
《建筑地面工程施工质量验收规范》(GB50209—2002)10.《屋面工程质量验收规范》(GB50207-2002)11。
房建工程监理细则(一)2024
房建工程监理细则(一)引言概述:房建工程监理细则(一)是为了规范和指导房建工程监理工作的一份细则。
本文将从工程前期准备、监理人员的配备与职责、监理任务与内容、监理程序与标准以及监理结果与报告等五个大点对房建工程监理进行详细的阐述。
正文:一、工程前期准备:1. 制定合理的工程计划,确定监理工作的目标和任务。
2. 进行工程现场勘察和资料收集,了解工程项目的基本情况。
3. 对施工方的施工组织设计及施工方案进行审核。
4. 检查施工图纸和规划设计的符合性,并提出意见和建议。
5. 确保合同文件的完备性和合理性,保护业主的合法权益。
二、监理人员的配备与职责:1. 设立监理机构,并配备具备相关专业知识和技能的监理人员。
2. 监理人员应履行监理责任,保证工程质量和进度的控制。
3. 监理人员需进行现场巡查和检查,及时发现施工中的问题和隐患。
4. 监理人员要与施工方和业主进行有效沟通,解决工程问题和纠纷。
5. 监理人员需编制监理报告,确保监理工作的规范和透明。
三、监理任务与内容:1. 监督施工方的施工质量,确保符合设计要求和规范标准。
2. 监测施工进度,确保按照工期要求进行施工。
3. 检查施工方的资质和合法性,防止施工方违规操作。
4. 验收施工方提供的材料和设备,确保质量和可靠性。
5. 监督施工现场的安全和环境保护,预防事故的发生。
四、监理程序与标准:1. 制定监理工作的计划和任务分解表,明确监理的时间进程。
2. 根据工程特点和合同要求,选择适当的监理方法和手段。
3. 验收施工方提供的工程图纸、报告和验收申请,确保合规性。
4. 进行施工工序的巡查和检验,发现并处理施工中的问题。
5. 根据施工质量和进度等方面,进行监理评价和考核。
五、监理结果与报告:1. 对施工质量和进度进行定期的监理评估和报告。
2. 编制监理报告,记录监理过程和发现的问题及处理情况。
3. 向业主和相关部门提供监理结果和建议,保障工程质量。
4. 对施工方和相关人员进行监理结果的通报和奖惩措施。
房建工程监理实施细则范本(共53页)[详细]
房建工程监理实施细则目录一.工程项目概况 (1)二.编制依据 (1)三.质量控制的内容 (1)四.施工工艺过程的质量控制 (2)五.分项、分部工程监理实施细则 (3)测量监理细则 (3)土方工程监理细则 (9)主要建筑材料监理细则 (15)钢筋工程监理细则 (19)模板工程监理细则 (21)混凝土工程监理细则 (23)砌体工程监理细则 (26)建筑装饰装修分部工程监理细则 (29)塑钢门窗工程监理细则 (33)电气专业监理细则 (35)建筑工程给排水分部监理细则 (46)六.旁站监理实施细则 (49)七.安全监理实施细则 (51)一.工程项目概况二.编制依据1.已批准的监理规划2.与专业工程相关的标准3.设计文件4.技术资料5.施工组织设计三.质量控制的内容1.督促承建单位建立工程项目质量保证体系,承建单位是工程具体实施者,在项目开工前要求承建单位根据工程特点和质量要求,建立质量保证体系,有明确的质量管理目标和质量管理职责,以及完善的质量管理程序和办法。
2.为了掌握工程情况,取得良好的监理工作效果,监理人员要充分熟悉图纸,并对施工图进行审核,发现问题及时向设计单位建议。
同时,参加设计技术交底与图纸会审会。
3.在施工前准备阶段,要事先做好各工序工种的质量控制,检查各工序工种的配合情况及相应的技术措施。
审查承建单位编制的施工组织设计和技术措施,选择最佳施工方案。
督促承建单位对质量要求及设计技术要求的落实,参加分项工程技术交底会,对控制桩和水准点进行复核。
4.严格按标准检查和验收订购的设备、材料、成品和半成品的质量,严禁无合格证或复试不合格的材料用于工程。
5.加强工序控制,对关键部位关键工序实行重点监控,进行中间检查和技术复核。
6.督促和检查承建单位严格按照施工规范、验收标准和设计图纸进行施工。
7.及时对各分项分布工程进行检查验收,对符合标准规定的项目进行签认,不合格项目令承建单位返工,直至合格,必要时发出停工指令。
住宅工程安全监理专项实施细则
住宅工程安全监理专项实施细则第一章总则一、为加强住宅工程的安全监理工作,确保住宅工程质量和安全,制定本实施细则。
二、本细则适用于住宅工程安全监理的全过程,包括前期准备、工程施工、竣工验收等各阶段。
三、住宅工程安全监理应依法独立开展,监理人员应当具备相应的专业知识和执业资格。
四、施工单位应当配合监理人员的工作,并按照相关规定履行安全风险告知义务。
五、建设单位应当对住宅工程安全监理工作提供必要的技术支持和配合,确保监理工作的顺利进行。
第二章住宅工程前期准备阶段安全监理一、住宅工程前期准备包括方案论证、设计编制、招投标等工作,监理人员应当参与其全过程,保障工程的安全可行性和质量。
二、方案论证阶段,监理人员应当审核工程方案,重点关注工程安全有关的因素,如结构安全、防火安全等。
三、设计编制阶段,监理人员应当审查设计图纸和施工图纸的安全性,确保其符合相关规定和标准。
四、招投标阶段,监理人员应当参与招标文件的编制和评审工作,重点关注施工企业的安全生产能力和资质情况。
第三章住宅工程施工阶段安全监理一、住宅工程施工阶段是工程建设的关键阶段,监理人员应当全程跟踪监督施工过程,确保施工质量和安全。
二、施工单位应当按照监理人员的要求提供施工计划、技术措施等文件,并履行安全责任,确保施工期间的安全生产。
三、监理人员应当对施工现场进行定期巡查,发现安全隐患及时提出整改要求并跟踪整改情况。
四、监理人员应当对施工质量进行抽查和检验,确保住宅工程的安全性能和使用功能符合规定和标准。
第四章住宅工程竣工验收阶段安全监理一、住宅工程竣工验收是确认工程质量和安全性的重要环节,监理人员应当全程参与,并出具《竣工安全鉴定报告》。
二、竣工验收前,监理人员应当对工程进行全面检查,确保施工质量符合相关要求。
三、竣工验收过程中,监理人员应当按照规定对相关资料进行核查,包括施工记录、检验报告、材料合格证明等。
四、竣工验收时,监理人员应当严格按照国家相关标准进行安全鉴定,并根据实际情况提出监理意见和建议。
房屋建筑工程进度监理细则(全套)
房屋建筑工程进度监理细则(全套)1. 前言本文档旨在为房屋建筑工程进度监理提供相关细则和规定,以确保施工进度的顺利进行,保证工程按时完成。
监理人员应按照以下规定进行监理工作。
2. 监理范围2.1 监理人员应对工程的施工进度进行全程监控,确保工期安排合理,并能及时发现并处理可能影响工期的问题。
2.2 监理人员应按照监理合同约定的项目范围,对各个施工阶段的进度进行监督,包括但不限于土建工程、装修工程、设备安装等。
3. 监理职责3.1 监理人员应定期与业主、施工方和设计方进行沟通,了解工程的进展情况,及时协调解决可能影响进度的问题。
3.2 监理人员应及时记录并报告工程进度的异常情况,如施工延期、工程质量问题等,以便采取相应措施予以解决。
3.3 监理人员应对施工方提出的进度计划进行审核和评估,确保其合理性和可行性,同时对计划中的关键节点进行特别关注。
4. 监理程序4.1 监理人员应在工程开始前与施工方进行详细的进度计划编制,并定期对计划进行评估和更新。
4.2 监理人员应按照监理合同约定的监理周期进行工作,并完成相应的监理报告。
4.3 监理人员应定期组织现场检查和施工进度的测量,确保施工方按照计划进行工作。
4.4 如发现工程进度异常或存在问题,监理人员应及时采取措施与业主、施工方和设计方进行沟通,并提出相应的处理意见。
5. 监理报告5.1 监理人员应在每个监理周期结束时编制监理报告,详细记录工程进度情况、存在的问题和下一阶段的工作计划。
5.2 监理报告应及时提交给业主、施工方和设计方,并根据需要进行解释和汇报。
5.3 监理人员应在工程完成后编制最终监理报告,总结全过程的监理情况,提出改进意见和建议。
6. 监理纠纷处理6.1 如出现与施工进度相关的纠纷,监理人员应根据相关法律法规和监理合同的约定,采取适当的解决方式,如协商、调解等。
6.2 如纠纷无法通过协商解决,监理人员应积极配合相关部门和机构进行调查和鉴定,并根据调查结果提出处理建议。
