费用索赔报审表

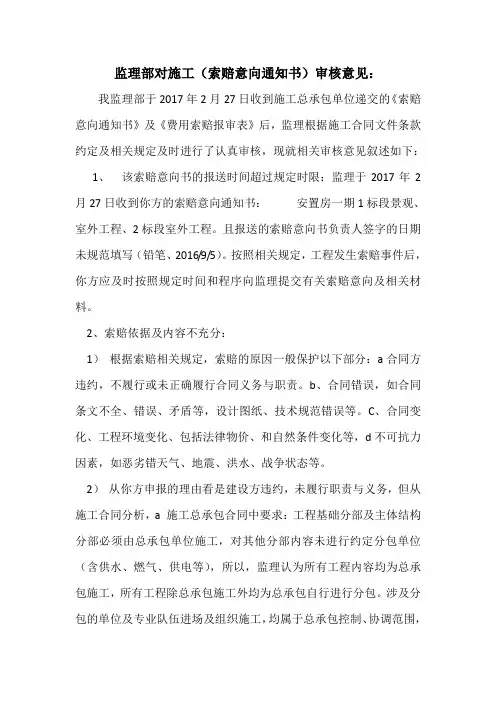

工程造价索赔监理审核意见

监理部对施工(索赔意向通知书)审核意见:我监理部于2017年2月27日收到施工总承包单位递交的《索赔意向通知书》及《费用索赔报审表》后,监理根据施工合同文件条款约定及相关规定及时进行了认真审核,现就相关审核意见叙述如下:1、该索赔意向书的报送时间超过规定时限:监理于2017年2月27日收到你方的索赔意向通知书:安置房一期1标段景观、室外工程、2标段室外工程。
且报送的索赔意向书负责人签字的日期未规范填写(铅笔、2016/9/5)。
按照相关规定,工程发生索赔事件后,你方应及时按照规定时间和程序向监理提交有关索赔意向及相关材料。
2、索赔依据及内容不充分:1)根据索赔相关规定,索赔的原因一般保护以下部分:a合同方违约,不履行或未正确履行合同义务与职责。
b、合同错误,如合同条文不全、错误、矛盾等,设计图纸、技术规范错误等。
C、合同变化、工程环境变化、包括法律物价、和自然条件变化等,d不可抗力因素,如恶劣错天气、地震、洪水、战争状态等。
2)从你方申报的理由看是建设方违约,未履行职责与义务,但从施工合同分析,a 施工总承包合同中要求:工程基础分部及主体结构分部必须由总承包单位施工,对其他分部内容未进行约定分包单位(含供水、燃气、供电等),所以,监理认为所有工程内容均为总承包施工,所有工程除总承包施工外均为总承包自行进行分包。
涉及分包的单位及专业队伍进场及组织施工,均属于总承包控制、协调范围,不存在由于建设方不履行责任和义务。
b、如果总承包内部专业施工组织、进度控制及工序交叉安排不当,而产生的涉及专业分包向总承包索赔、各分包单位之间涉及的索赔、总承包向分包单位索赔、应总承包单位内部自行处理协调。
分包单位或专业队伍、工种不得向建设单位索赔。
3)至于电房施工图纸的提供滞后:影响工期及费用的索赔:你方未及时提供相关依据及影响的范围文件提交监理部(如:工程施工图应提交的时间计划及联系函、电房施工进度安排、电房施工对其他相关专业工序的影响,可能会造成的索赔内容),应予以补充,如果依据不满足,将影响索赔理由成立。
工程费用索赔的处理方法

工程费用索赔的处理方法【原创版3篇】《工程费用索赔的处理方法》篇1工程费用索赔是指施工单位在工程合同履行过程中,由于非自身原因导致成本增加或收益减少,向建设单位提出补偿要求的行为。
以下是处理工程费用索赔的一般方法:1. 确定索赔事件和程序是否在合同中存在相应约定。
被索赔人需要仔细审查索赔要求,确认索赔事件和程序是否在合同中存在相应约定,以此来确认索赔提出的要求是否合理、合法。
2. 收集、整理有关工程费用的原始资料。
项目监理机构应及时收集、整理有关工程费用的原始资料,为处理费用索赔提供证据。
3. 审查费用索赔报审表。
需要施工单位进一步提交详细资料时,应在施工合同约定的期限内发出通知。
4. 与建设单位和施工单位协商一致后,在施工合同约定的期限内签发费用索赔报审表,并报建设单位。
5. 当施工单位的费用索赔要求与工程延期相关联时,项目监理机构可提出费用索赔和工程延期的综合处理意见,并应与建设单位和施工单位协商。
《工程费用索赔的处理方法》篇2工程费用索赔是指施工单位在工程合同履行过程中,由于非自身原因导致成本增加或收益减少,而向建设单位提出的补偿要求。
以下是处理工程费用索赔的一般方法:1. 确认索赔事件和程序是否在合同中存在相应约定,以此来确认索赔提出的要求是否合理、合法。
2. 审查费用索赔报审表,需要施工单位进一步提交详细资料时,应在施工合同约定的期限内发出通知。
3. 项目监理机构应及时收集、整理有关工程费用的原始资料,为处理费用索赔提供证据。
4. 与建设单位和施工单位协商一致后,在施工合同约定的期限内签发费用索赔报审表,并报建设单位。
5. 当施工单位的费用索赔要求与工程延期相关联时,项目监理机构可提出费用索赔和工程延期的综合处理意见,并应与建设单位和施工单位协商。
《工程费用索赔的处理方法》篇3工程费用索赔是指施工单位在工程合同履行过程中,由于非自身原因导致成本增加或收益减少,而向建设单位提出的补偿要求。
《建设工程监理规范》(GB50319-2013)25 个监理基本表式

《建设工程监理规范》(GB50319-2013)25 个监理基本表式一、附录A:工程监理单位用表(1)表 A.0.1 总监理工程师任命书(2)表 A.0.2 工程开工令(3)表 A.0.3 监理通知(4)表 A.0.4 监理报告(5)表 A.0.5 工程暂停令(6)表 A.0.6 旁站记录(7)表 A.0.7 工程复工令(8)表 A.0.8 工程款支付证书二、附录B:施工单位报审/验用表(9)表 B.0.1 施工组织设计/(专项)施工方案报审表(10)表 B.0.2 开工报审表(11)表 B.0.3 复工报审表(12)表 B.0.4 分包单位资格报审表(13)表 B.0.5 施工控制测量成果报验表(14)表 B.0.6 工程材料/构配件/设备报审表(15)表B.0.7 (16)表B.0.8 (17)表B.0.9报审/验表分部工程报验表监理通知回复单(18)表 B.0.10 单位工程竣工验收报审表(19)表 B.0.11 工程款支付报审表(20)表 B.0.12 施工进度计划报审表(21)表 B.0.13 费用索赔报审表(22)表 B.0.14 工程临时/最终延期报审表三、附录C:通用表(23)表C.0.1(24)表C.0.2 (25)表C.0.3工作联系单工程变更单索赔意向通知书一、附录A:工程监理单位用表工程名称:表 A.0.1 总监理工程师任命书编号:填报说明:本表一式三份,项目监理机构、建设单位、施工单位各一份。
工程名称:表 A.0.2 工程开工令编号:填报说明:本表一式三份,项目监理机构、建设单位、施工单位各一份。
工程名称:表A.0.3 监理通知编号:填报说明:本表一式三份,项目监理机构、建设单位、施工单位各一份。
工程名称:表 A.0.4 监理报告编号:填报说明:本表一式四份,主管部门、建设单位、工程监理单位、项目监理机构各一份。
工程名称:表 A.0.5 工程暂停令编号:工程名称:表 A.0.6 旁站记录编号:填报说明:本表一式一份,项目监理机构留存。
费用索赔报审表

附件:
索赔金额计算 证明材料
施工项目经理部(盖章) 施工单位项目负责人(签
字):
2023年12月28日 不同意此项索赔 同意此项索赔,索赔金额为(大写)
同意 / 不同意 索赔的理由:
年月日 。
附件: 审批意见:
索赔审查报告 项目监理机构(盖章)
总监理工程师(签字、加盖执业印章):
2023年12月28日
咨询管理有限公司 年月日
建设单位(盖章) 项目负责人(签字):
本表由施工单位填写,一式三份,监理单位、建设单位、施工单用索赔报审表
表 C1-10
资料编号
工程名称
住宅小区新建项目
致:
咨询管理有限公司
根据建设工程施工合同
***
的原因,我方申请索赔金额(大写)
索赔理由:
(项目监理机构) 工程变更单(编号×××)的变更,
条款的规定,由于
致使我方造成额外费用增加
元,请予批准。
2.工程变更增加的合同外的施工项目的费用。 3.因工程变更影响工程延期增加的费用。
监理报审表格(国标)

目录1.施工组织设计∕(专项)施工方案报审表A1 2 2。
工报审表A2 3 3. 复工报审表A3 4 4.分包单位资格报审表A4 5 5.施工控制测量成果报验表A5 6 6.工程材料/ 设备/构配件报审表A6 7 7.报审∕验表A7 8 8.分部工程报验表A8 9 9.监理通知回复单A9 10 10.单位工程竣工验收报审表A10 11 11.工程款支付申请表A11 12 12. 施工进度计划报审表A12 13 13.费用索赔报审表A13 14 14.工程临时∕最终延期报审表A14 15 15.总监理工程师任命书B1 16 16.开工令B2 17 17.监理通知B3 18 18.工程暂停令B4 19 19.工程暂停令B5 20 20.旁站记录B6 21 21.复工令B7 22 22.工程款支付证书B8 23 23.工作联系单C1 24 24.工程变更单C2 25 25. 索赔意向通知书C3 26施工组织设计∕(专项)施工方案报审表注:本表一式三份,项目监理机构、建设单位、施工单位各一份.开工报审表注:本表一式三份,项目监理机构、建设单位、施工单位各一份。
A3复工报审表A4分包单位资格报审表施工控制测量成果报验表工程材料/ 设备/构配件报审表报审∕验表注:本表一式二份,项目监理机构、施工单位各一份。
A8分部工程报验表注:本表一式三份,项目监理机构、建设单位、施工单位各一份。
A9监理通知回复单注:本表一式三份,项目监理机构、建设单位、施工单位各一份。
A10单位工程竣工验收报审表注:本表一式三份,项目监理机构、建设单位、施工单位各一份.A11工程款支付申请表注:本表一式三份,项目监理机构、建设单位、施工单位各一份。
施工进度计划报审表注:本表一式三份,项目监理机构、建设单位、施工单位各一份。
费用索赔报审表注:本表一式三份,项目监理机构、建设单位、施工单位各一份。
A14工程临时∕最终延期报审表注:本表一式三份,项目监理机构、建设单位、施工单位各一份。
监理用表-B类表(施工方案报审、复审、报验、报审表等)

监理用表-B类表(施工方案报审、复审、报验、报审表等)表B.0.1施工组织设计/(专项)施工方案报审表
表B.0.2开工报审表
表B.0.3复工报审表
表B.0.4分包单位资格报审表
表B.0.5施工控制测量成果报验表
表B.0.6工程材料/设备/构配件报审表
表B.0.7 报审/验表
表B.0.8分部工程报验表
表B.0.9监理通知回复单
填表说明:本表一式三份,项目监理机构、建设单位、施工单位各一份。
表B.0.10单位工程竣工验收报审表
填表说明:本表一式三份,项目监理机构、建设单位、施工单位各一份。
表B.0.11工程款支付申请表
工结算报审时本表一式四份,项目监理机构、建设单位各一份、施工单位二份。
表B.0.12施工进度计划报审表
填表说明:本表一式三份,项目监理机构、建设单位、施工单位各一份。
表B.0.13费用索赔报审表
表B.0.14工程临时/最终延期报审表。
常用报审表格表示及使用说明

监理工作联系单份,由项目监理机构填写,抄送相关单位。
4 本表一式项目建设项目常用表式使用说明编制单位:项目监理部编制人:审核单位:审核人:批准人:二零一七年二月.《/////项目常用表格目录与标准表式》使用说明根据///项目实际情况,在DLT5434-2009《建设工程监理规范》统一表式的基础上,结合相关工程项目的经验,业主与监理部共同编制出版了《///项目常用表格目录与标准样式》,供///项目建设的各参建单位统一使用。
在使用本套表格时,需注意以下事项:1.表格用纸页边距为:上20㎜;下:20㎜;左:25㎜;右:15㎜。
标题使用加粗小二号宋字。
正文中,中文使用小四号或五号宋体字;英文使用Times NewRoman体,其余同中文。
2.表格内容填写应采用合格的书写材料,不得使用圆珠笔、蓝色墨水、纯蓝墨水及复写纸复写。
时间应填写为:XXXX年XX月XX日,工程文件中的空白项填划斜线(左下角至右上角),工程文件中的空白栏填“本栏空白”或“以下空白”所有的表格不得有空项。
本表格下发之前所形成的文件重新按照表格中规定的格式填报。
3.计量单位:必须使用法定的计量单位。
4.表格中的相关内容应准确填写,字迹工整,清晰可辨。
5.关于合同编号,因工程项目性质、内容不尽相同,合同条款不尽相同,相关表格中应正确填写合同编号。
填写合同编号时,要求填写与本表格表述事件对应的合同的正式编号,不可用企业内部的代号或其他代号;6.关于工程项目名称统一使用://///项目7.当涉及具体工程项目时应为:单位工程名称+分部工程名称+分项工程名称,单位、分部、分项工程名称须与《工程质量检验评定项目划分表》保持一致,不得随意填写,“工程”二字只需出现在最后,避免重复出现。
例如:单位工程名称:光伏组件支架基础工程分部工程名称:光伏组件地基工程光伏组件定位放线工程分项工程名称:单位(企业)名称缩写要填写清楚,专业代码明确,表号填写准确,编号规范。
GB50319-2022_建设工程监理规范中用表

(1)表A.0.1 《总监理工程师任命书》(2)表A.0.2 《工程开工令》(3)表 A.0.3 《监理通知》(4)表 A.0.4 《监理报告》(5)表 A.0.5 《工程暂停令》(6)表 A.0.6 《旁站记录》(7)表 A.0.7 《工程复工令》(8)表 A.0.8 《工程款支付证书》(9)表 B.0.1 《施工组织设计/ (专项)施工方案报审表》(10)表 B.0.2 《开工报审表》(11)表 B.0.3 《复工报审表》(12)表 B.0.4 《分包单位资格报审表》(13)表 B.0.5 《施工控制测量成果报验表》(14)表 B.0.6 《工程材料/构配件/设备报审表》(15)表 B.0.7 《报审/验表》(16)表 B.0.8 《分部工程报验表》(17)表 B.0.9 《监理通知回复单》(18)表 B.0.10 《单位工程竣工验收报审表》(19)表 B.0.11 《工程款支付报审表》(20)表 B.0.12 《施工进度计划报审表》(21)表 B.0.13 《费用索赔报审表》(22)表 B.0.14 《工程暂时/最终延期报审表》(23)表 C.0.1 《工作联系单》(24)表 C.0.2 《工程变更单》(25)表 C.0.3 《索赔意向通知书》(建设单位)致:兹任命 ( 注册监理工程师注册号: ) 为我单位出任项目总监理工程师,负责履行建设工程监理合同,主持项目监理机构工作。
:年月日本表一式三份,项目监理机构、建设单位、施工单位各一份。
(施工单位)致:经审查,本工程已具备施工合同约定的开工条件,现允许你方开始施工,开工日期为:年月日。
开工报审表本表一式三份,项目监理机构、建设单位、施工单位各一份。
工程名称:编号:致:(施工项目经理部)事由:内容:项目监理机构(盖章)总/专业监理工程师(签字)年月日注:本表一式三份,项目监理机构、建设单位、施工单位各一份。
工程名称:编号:致: (主管部门)由 (施工单位)施工的(工程部位),存在安全事故隐患。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
注:根据协议机械租赁费每天按1000元、人员窝工费每天按100元、人工降效费每天按50元计算。
附件:□索赔审查报告
项目监理机构(盖章)
总监理工程师(签字、加盖执业印章)
年月日
审批意见:
同意监理意见。
建设单位(盖章)
建设单位代表(签字)
年月日
注:本表一式三份,项目监理机构、建设单位、施工单位各一份。(施工单位签发)
表B.0.13费用索赔报审表
工程名称:隆翔商务大厦编号:SP-
致:汉华建设工程监理有限公司隆翔商务大厦监理项目部(项目监理机构)
根据施工合同专用合同条款第16.1.2第(4)、(5)条款,由于甲供材料未及时进场,致使工期延误,且造成我司现场施工人员停工的原因,我方申请索赔金额(大写)叁万伍仟元人民币,请予以批准。
索赔理由:因甲供进口大理石石材,未按时到货,造成我司现场施工人员窝工,及其他后续工序无法进行。
附件:□索赔金额计算
□证明材料施工项目经理部(盖章)
项目经理(字)
年月日
审核意见:
□不同意此项索赔
同意此项索赔,索赔金额为(大写)叁万伍仟元整。
同意∕不同意索赔的理由:由于停工10天中有3天为施工单位应承担的责任,另外与两天虽为开发商应承担的责任,但不影响机械使用及人员可另作安排别的工种工作,此2天只需赔付人工降效费,只有5天需赔付机械租赁费及人员窝工费。
