水利施工月报模板范文英文回答:Water Conservancy Construction Monthly Report Template Sample.Introduction:Hello everyone! Today, I am going to share with you a sample template for a water conservancy construction monthly report. This report is essential for tracking progress, documenting achievements, and addressing any challenges faced during the construction process. Let's dive in!1. Project Overview:In this section, provide a brief overview of the project, including its objectives, scope, and timeline. For example, if the project involves building a dam, mentionthe dam's purpose, the area it will serve, and the estimated completion date.2. Progress Update:Here, you need to outline the progress made during the month. Break it down into different tasks or milestones achieved. For instance, if the project involves digging trenches for irrigation channels, mention the number of trenches completed, the length of each trench, and any challenges encountered.3. Challenges and Solutions:Discuss any obstacles or challenges faced during the construction process and provide corresponding solutions. It is crucial to highlight your problem-solving skills and how you overcame these hurdles. For example, if there was a delay in the delivery of construction materials, explain how you managed to find an alternative supplier and ensure uninterrupted progress.4. Safety Measures:Emphasize the safety measures implemented on the construction site to ensure the well-being of workers and the surrounding environment. This can include providing personal protective equipment (PPE), conducting regular safety training sessions, and maintaining a clean and organized work environment.5. Budget and Expenditure:Provide an overview of the project's budget and expenditure for the month. Break down the costs by category, such as labor, materials, equipment, and miscellaneous expenses. Highlight any significant variations from theinitial budget and explain the reasons behind them.6. Achievements and Recognition:Acknowledge any achievements or milestones reached during the month. This could include completing a specific phase of the project ahead of schedule or receivingrecognition for outstanding work. Celebrate the hard work and dedication of the team members involved.7. Future Plans:Outline the upcoming tasks and goals for the next month. This will help stakeholders understand the project's trajectory and anticipate any potential challenges. For instance, if the next phase involves concrete pouring, mention the estimated quantity of concrete required and the timeline for completion.中文回答:水利施工月报模板范文。
水利工程-施工月报

CB34 施工月报表(2020年3月)(天地人建司左柏灌区[2020]月报02号)合同名称:梁平区左柏水库工程灌区工程合同编号:YXS2019-001注:本表一式 3 份,由承包人填写,每月 27日前报监理机构,监理机构签收后返回承包人 1 份,发包人 1 份,监理机构 1 份。
施工月报2020 年第 2 期2020 年 2 月 27 日至2020年 3月 25 日工程名称:梁平区左柏水库工程灌区工程合同编号:YXS2019-001承包人:重庆天地人建设集团有限公司项目经理:日期: 2019 年 3 月 25 日目录1.综述 (1)2.现场机构运行情况 (1)3.工程总体形象进度 (2)4.工程施工内容 (2)5.工程施工进度 (2)6.工程施工质量 (2)7.完成合同工程量及金额 (3)8.安全、文明施工及施工环境管理 (3)9.现场资源投入等合同履约情况 (4)10.下月进度计划及工作安排 (5)11.需解决或协商的问题及建议 (5)12.施工大事记 (5)13.附表(1)原材料/中间产品使用情况月报表 (6)(2)原材料/中间产品检验月报表 (7)(3)主要施工设备情况月报表 (8)(4)现场人员情况月报表 (9)(5)施工质量检测月汇总表 (10)(6)施工质量缺陷月报表 (11)(7)工程事故月报表 (12)(8)合同完成额月汇总表 (13)(9)主要实物工程量月汇总表 (14)一、综述梁平区左柏水库工程灌区工程包含供水管道工程3处,渠道整治工程1处。
其中:1.1总干管工程:总干管1条,长1.112km,总干管接取水管末端开始沿公路向南埋设,经还建公路,接入原盐井口东干渠渠道处。
1.2右干管工程:从上湾处接总干渠末端,大致沿盐井口东干渠走向向西南布置,经猫儿冲、唐家院子、川子庙、窑罐厂至杀人坪止,沿等高线埋设布置,总长4.051km,在右干渠右干1+543.08、3+233.93、右干3+361.09、处分别设安民斗渠、回龙斗渠分水口、兴龙水厂分水口。
水利工程施工监理月报

XXXXXX水利工程施工监理月报年月(总第九期)XXXXXX工程监理部XXXXXX水利工程审核:校核:编写:XXXXXX工程监理部出版监理月报第九期建设单位XXXXXX质量监督单位XXXXXX设计单位XXXXXX监理单位XXXXXX施工单位XXXXXX出版日期年XX月XX日目录一、工程概况…………………………………二、工程进度与形象面貌……………………三、工程质量控制……………………………四、投资控制…………………………………五、安全文明和环境保护……………………六、本月监理人员投入情况…………………七、监理工作小结……………………………八、存在问题…………………………………九、工程大事记及工程现场照片……………封面:XXX塑料排水板施工现场一、工程概况XXXXXXXXXXXX,属新填海开发区域。
XX片区:本片区主要工程项目包括滩涂开发工程、海堤工程及排涝工程,其中滩涂开发区面积约;新建海堤工程由西堤、东堤和南堤组成,海堤总长,其中西堤,东堤,南堤;排涝工程主要包括主河涌、水闸、泵站。
本片区总投资为万元,主体工程主要工程量:土方开挖万,土方回填万,围内吹填万,海砂回填万,混凝土万。
XX片区:本片区主要工程项目包括滩涂开发工程、海堤工程及排涝工程,其中滩涂开发区面积约;新建海堤工程由西堤、东堤和南堤组成,海堤总长,其中西堤,东堤,南堤;排涝工程主要包括主河涌、水闸、泵站。
本片区总投资为万元,主体工程主要工程量:土方开挖及清淤万(自然方),土方填筑和回填约万(压实方),围内吹填万,海砂回填万,混凝土万。
本工程施工总工期为年。
二、工程进度与形象面貌、工程形象面貌XX片区)本月扭王字块制作块,扭王字块制作块,扭王字块制作块,扭王字块制作块;累计扭王字块制作块,扭王字块制作块,扭王字块制作块,扭王字块制作块;)本月XX片区抛石,累计抛石;)本月XX片区无铺排作业;累计抛石堤下铺排长;)本月XX片区抛填袋装碎石,累计完成袋装碎石抛填;)本月内河涌充填砂袋,累计完成充填砂袋;)本月完成塑料排水板,累计完成塑料排水板;)本月完成吹填工程量,累计完成吹填工程量。
水利工程施工月报

CB 34 施工月报表(2018年 03月)(承包【2018】月报01号)合同名称:普洱市思茅区大田河水库工程第一标段:枢纽工程合同编号:RB2016-PEDTHSK-SG-01注:施工月报表一式叁份,由承包人填写,每月日前报监理机构,监理机构签收后返回承包人份,监理机构份、发包人份。

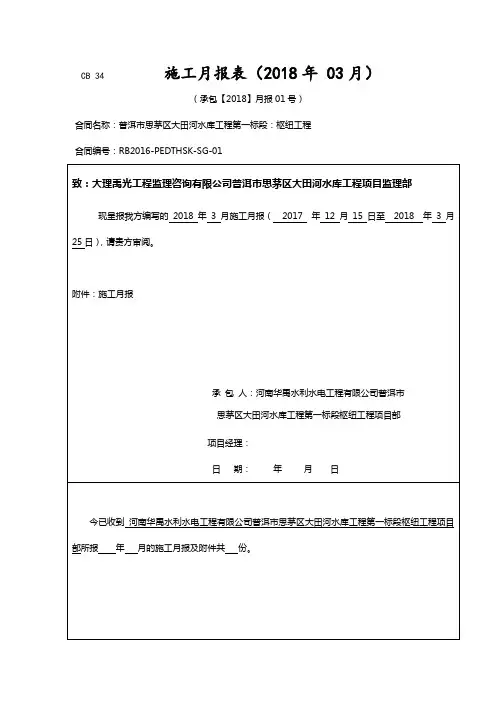

施工月报2018 年第 01 期2018 年 12 月15 日至 2018年 3 月 25 日工程名称:普洱市思茅区大田河水库工程第一标段:枢纽工程合同编号:RB2016-PEDTHSK-SG-01承包人:河南华禹水利水电工程有限公司项目经理:王卫云日期:2018 年 3 月25 日目录一、综述 (1)二、现场机构运行情况 (2)2.1、现场管理组织机构图 (2)2.2、项目部人员名单 (3)三、工程总体形象进度 (5)四、工程本月主要施工内容 (5)4.1枢纽区工作面 (5)4.2进库永久道路工作面 (6)五、工程施工进度 (6)5.1枢纽区工作面 (6)5.2进库永久道路工作面 (6)六、工程施工质量 (6)七、完成工程量及金额 (7)八、安全、文明施工及施工环境管理 (7)九、现场资源投入等合同履约情况 (7)十、下月进度计划及工作安排 (7)10.1枢纽区工作面 (7)10.2进库永久道路工作面 (7)十一、需解决或协商的问题及建议 (8)十二、施工大事记 (8)十三、附表 (9)一、综述大田河水库位于思茅区思茅港镇大田河上游。
是解决思茅港镇那澜村委会共16个村民小组的5770人、350头牛和3830头猪的人畜饮水和4030亩农地灌溉而新建的蓄水工程。
水库距离思茅区公路距离90km。
水库坝址地理坐标为东经100°34'43",北纬22°39'59"。
坝址以上控制径流面积6.81km2,大田河属酒房河左岸的一级支流大中河右岸的二级支流,属澜沧江流域,全长8.20km。
水利工程月报月

CB34 施工月报( 2012年11月)(承包 [2012] 月报 001号)承包人:扬州水利建筑工程公司施工月报一式 3 份,承包人1份,监理机构、发包人各1 份。
2.施工月报内容应包括:本合同段工程总体形像、在建各分部工程进展情况和主要施工内容、施工进度、施工质量、完成施工工作量、合同履约情况、施工大事记、本月存在问题及建议等内容。
施工月报(承包[ 2012 ]月报 001号)2012年第01期2012年10月25 日至2012年11月25日工程名称:戍浦江支流垟心河、下坦河等河道整治工程合同编号:GF1999-0201承包人:扬州水利建筑工程公司项目经理:王永昌日期:2012 年11 月25 日施工月报一、本月工程描述本月上旬完成项目部、生产生活建设、上桥河2+045~2+150段河道开挖,完成土石方开挖量6500方,占总设计方量的9% 中旬完成垟心河0+370~0+400段河道开挖、施工便道从下右桩0+000~0+127.05段回填,完成土石方开挖量6000方,占总设计方量8%下旬完成垟心河0+400~0+450段河道开挖、施工便道从下右桩0+000~0+127.05段的回填完成,下坦河施工范围地表植被清理两侧施工便道修筑;完成土石方开挖量7500方,占总设计方量11%。
本月完成土方开挖及外运20000㎥,及部分园区土方回填,下坦河施工范围地表植被清理及两侧施工便道修筑。
占总土方开挖量的28%。
完成项目部及现场生产生活设施建设500㎡,完成产值980000元。
截止11月25日完成总投资的6%。
二、本月工程进度1、本月工程实际完成情况与计划量对比:上桥河:完成70m土方工程,完成计划量的80% ;垟心河:完成50m土方工程,完成计划量的70%;下坦河:完成表面清表及施工便道修整,完成计划量的100%;2、原因分析及采取的措施:本月是工程第一个月施工需要在土方开挖的过程中同时施工便道、施工导流及桩机工作平台的填筑工程,从而导致土方工程比原计划滞后。
水利工程月报

CB 34 施工月报表(2017年5月)(水电[2017]月报01号)合同名称:延安市江河湖库水系连通项目引洛济延拦蓄调节工程南山峁沟骨干坝工程合同编号: YLJY-NSMGGGB-SG-011施工月报表一式份每月日前报监理机构份,发包人份、监理机构份。
施工月报_2017 年第_5_期2017 年4月26 日至2017年5月25日工程名称: 延安市江河湖库水系连通项目引洛济延拦蓄调节工程南山峁沟骨干坝工程合同编号:YLJY—NSMGGGB—SG-011承包人: 延安市水电工程处项目经理:日期: 年月日目录1。
综述2、现场机构运行情况3、工程总体形象进度4。
工程施工内容5、工程施工进度6.工程施工质量7、完成合同工程量及金额8、安全、文明施工及施工环境管理9.现场资源投入等合同履约情况10。
下月进度计划及工作安排11。
需解决或协商得问题及建议12.施工大事记13.附表(1)原材料/中间产品使用情况月报表(2)原材料/中间产品检验月报表(3)主要施工设备情况月报表(4)现场人员情况月报表(5)施工质量检测月汇总表(6)施工质量缺陷月报表(7)工程事故月报表(8)合同完成额月汇总表(9)主要实物工程量月汇总表ﻬ1。
综述南山峁沟骨干坝位于杜甫川一级支流南山峁沟下游,距南山峁沟沟口0。
40 Km处,距万花乡约12.5Km。
大坝采用均质土坝,坝顶高程1211、00m,最大坝高27.50m,坝顶长199。
00m,坝顶宽5。
00m。
大坝设计总库容为99、14万m3、工程为五等小(2)型,建筑物级别5级,洪水重现期按照30年一遇标准设计,300年一遇标准校核。
本月已完成目标工程量得10%。
针对上述情况特点,延安市水电工程处延安市江河湖库水系连通项目引洛济延拦蓄调节工程南山峁沟骨干坝工程项目部对本工程施工控制采用直线职能式管理。
本月我单位在做好施工质量得同时,上报了开工前期资料。
递交了第一分部工程开工申请,监理单位签发了开工通知,本月完成工程量见本月工程量表格。
施工月报施工企业施工月报含全套表格模板范本WORD档

施工月报年第期年月日至年月日工程名称:合同编号:承包人:(全称及盖章)项目经理:(签名)日期:年月日施工月报(年月)说明:1、施工月报一式 3 份,由承包单位填写,每月25日前报监理机构。
监理机构签收后,承包单位1份,监理机构、建设单位各1份。
2、施工月报内容应包括:本标段工程总体形象、各分部工程进展情况和主要施工内容、进度、质量、完成工程量、合同履约情况、施工大事记、本月存在问题及建议等内容。
材料使用情况月报表合同名称:合同编号:说明:本表一式3份,由承包人填写,作为《施工月报》的附件一同上报。
主要施工机械设备情况月报表合同名称:合同编号:说明:本表一式3份,由承包人填写,作为《施工月报》的附件一同上报。
现场施工人员情况月报表说明:本表一式3份,由承包人填写,作为《施工月报》的附件一同上报。
施工质量检验月汇总表说明:本表一式3份,由承包单位填写,作为《施工月报》的附件一同上报。
工程事故月报表说明:本表一式3份,由承包单位填写,作为《施工月报》的附件一同上报。
完成工程月汇总表说明:本表一式3份,由承包单位填写,作为《施工月报》的附件一同上报。
监B—012施工实际进度月报表(年月)页脚内容30填报日期:年月日注:按照国家建设行政主管部门规定上报,承包单位、监理机构、建设单位各1份。
图纸会审记录后,再交会审单位参中的项目负责人会审定稿,作为该记录的附件。
③该记录及附件(纪要)应打印、且文字规范,签字手续齐全。
④本表一式5份,由承包单位填写,与会各方各1份。
施工技术交底记录工程名称:承包单位:编号:批准时间、执行时间、标准名称及编号;③企业标准的质量水平不得低于国家施工质量验收规范的规定要求;④施工单位当前如无企业标准,可暂选用国家有关部委、省市及其他企业公开发布的标准,但选用标准的质量水平不得低于现行施工质量验收规范的规定要求;⑤交底内容摘要,只填写与交待执行标准中的章、节标题和补充内容摘要。
⑥本表一式3份,承包单位2份,施工班组1份。
水利工程监理月报范文完整版的内容

水利工程监理月报范文完整版的内容下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。
文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!本店铺为大家提供各种类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you! In addition, this shop provides you with various types of practical materials, such as educational essays, diary appreciation, sentence excerpts, ancient poems, classic articles, topic composition, work summary, word parsing, copy excerpts, other materials and so on, want to know different data formats and writing methods, please pay attention!水利工程监理月报范文第一部分:引言。
本月监理工作重点是确保水利工程施工质量和进度的有效管理。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
施工月报
([2013]月报06号)
2013年第6期
2013年6月1日至2013年6月30日
工程名称:重庆市荣昌县大清流河吴家镇段综合治理工程承包人:重庆市天地人实业有限公司
项目经理:戴勤波
日期:2013年6月30 日
施工月报
一、工程概况:
重庆市荣昌县大清流河吴家镇段综合治理工程位于重庆市荣昌县吴家镇,工程范围为1.5km,起于道姑桥上游约0.3km,下止道姑桥下约1.2km,新建防洪护岸总长2.78km,其中:大清流河干流长2.60km,三拱桥河长0.18km;在KL0+313.03至KL0+408.03段预留排洪口;新建排洪箱涵1座。
二、本月机械设备
反铲挖掘机3台进行护脚沟槽土石方开挖、块石换填、块石格宾笼安装、土石回填及护坡修坡堤顶回填压实、土方、围堰填筑、清理、弃渣外运等工序的施工。
三、本月材料进场
片石进场1500m3
碎石进场500m3
砂进场400m3
水泥50吨
条石50m3
二、本月工程进度
1、本月工程实际完成情况与计划量对比:75%
2、原因分析及采取的措施:
a.格宾笼安装进度尚属正常,因月中连续高温天气,稍有延迟,通过调整作息时间等措施按期完成;
b.右岸末端边坡填筑因设计堤脚线向河道中心靠近,导致缺方严重,从上游转运降低了效率提高了成本,在月底降雨到来之前未完成计划;
c.亲水平台因施工方案再作调整,混凝土浇筑刚进入正常施工被迫停下,故此未能如期完成。
下月项目部将加强管理,合理安排施工,力争把滞后的施工任务赶上去。
三、本月工程质量
1、本月施工采取的质量控制方法和措施
护脚沟槽土石方开挖、块石换填、土石回填、格宾石笼安装、边坡土方修坡及碾压等工序,均严格按照施工规范进行施工,并通知
质检公司专业人员对边坡回填土压实度进行了检测。
2、本月工程质量检查、检测及试验情况
⑴本月进场的原材料:片石500m³与送检合格同一批次,同等质量,达到设计要求;碎石及砂已提前从供货厂家取样送检、水泥有出厂合格证书并取样进行了原材料送检。
对砼浇筑进行了试件制作。
⑵对边坡回填土方进行质量检测,使用击实法和灌砂法两种试验方法。
3、本月工程质量评定情况
格宾石笼施工符合设计要求;边坡土石方回填施工符合设计要求。
砼浇筑施工符合设计要求。
4、本月质量存在的问题及整改措施
按照监理提出的整改要求,对部份格宾笼护脚的线型进行了返工和调整。
四、本月工程结算情况
本月未上报月进度付款申请。
五、施工安全和环境保护
1、落实安全生产规章制度,全方位全过程抓好工程项目安全生产工作。
2、施工现场的安全标识、警示牌、防护栏等部分损坏,已及时修理更新,确保现场的安全文明施工。
3.根据业主、监理及相关主管部门要求,研究并编制本工程的《防汛应急预案》,并进行报审。
本月在业主单位、监理单位、施工单位三方的密切配合、协作下,
安全生产和环保形势良好,未发生安全和环保事故。
六、本月施工小结
本月各分部工程进度、质量完成较好,所开工项目基本上能够按照施工计划进行,对于已经滞后的施工任务,项目部重点进行施工部署,加强流水交叉施工作业,力争把滞后工期赶上去。
施工资料整理及时与监理单位沟通、协商,使施工技术资料整理齐全,记录详实,并与工程施工同步进行,使工程现场施工始终处于良好的受控状态。
七、下月施工进度计划
八、存在问题及建议
下月将继续就施工中发现的问题及时与监理、业主、设计等单位
沟通,尽快解决问题,推动施工顺利进行。
九、施工大事记
无
2013年6月30日
CB32附表1 材料使用情况月报表
(承包[2013]材料月06号)
合同名称:重庆市荣昌县大清流吴家镇河段综合治理工程合同编号:
本表一式 3 份,由承包人填写,作为《施工月报》的附件一同上报。
CB32附表2 主要施工机械设备情况月报表
(承包[2013]设备月006号)
合同名称:重庆市荣昌县大清流吴家镇河段综合治理工程合同编号:
本表一式 3 份,由承包人填写,作为《施工月报》的附件一同上报。
CB32附表3 现场施工人员情况月报表
(承包[2013]人员月006号)
合同名称:重庆市荣昌县大清流吴家镇河段综合治理工程合同编号:
说明:1.本表一式 3 份,由承包人填写,作为《施工月报》的附件一同上报。
CB32附表4 施工质量检验月汇总表
(承包[2013]质检月006号)
合同名称:重庆市荣昌县大清流吴家镇河段综合治理工程合同编号:
本表一式 3 份,由承包人填写,作为《施工月报》的附件一同上报。
CB32附表5 工程事故月报表
(承包[2013]事故月007号)
合同名称:重庆市荣昌县大清流吴家镇河段综合治理工程合同编号:
本表一式 3 份,由承包人填写,作为《施工月报》的附件一同上报。
CB32附表6 完成工程月汇总表
(承包[2013]量总月006号)
合同名称: 重庆市荣昌县大清流吴家镇河段综合治理工程合同编号:
本表一式 3 份,由承包人填写,作为《施工月报》的附件一同上报。
