2017造价师工程计价经典考题:确定人工定额消耗量的基本方法

2017造价师工程计价经典考题:确定人工定额消耗量
的基本方法
造价师必背10页精华考点
考点:确定人工定额消耗量的基本方法
1.确定工序作业时间
工序作业时间由基本工作时间和辅助工作时间组成。

(1)基本工作时间消耗一般应根据计时观察资料来确定。

(2)辅助工作时间可以直接利用工时规范中规定的辅助工作时间的百分比来计算。

2.确定规范时间
规范时间内容包括工序作业时间以外的准备与结束时间、不可避免中断时间以及休息时间。

3. 拟订定额时间
规范时间=准备与结束工作时间+不可避免的中断时间+休息时间工序作业时间=基本工作时间+辅助工作时间=基本工作时间+工序作业时间×辅助时间%=基本工作时间/(1-辅助时间%) 定额时间=工序作业时间+规范作业时间=工序作业时间+定额时间×规范时间%=工序作业时间/(1-规范时间%)
【2013年·单选】通过计时观察,完成某工程的基本工时为6h/m3,辅助工作时间为工序作业时间的8%。

规范时间占工作时间的15%,则完成该工程的时间定额是()工日/m3。

A.0.93
B.0.94
C.0.95
D.0.96
答案:D
解析:
6小时=0.75(工日/m3)
工序作业时间=0.75/(1-8%)=0.815
定额时间=0.815/(1-15%)=0.96工日/m3
【2013年·单选】已知每m2砖墙的勾缝时间为8min,则每m3一砖半厚墙所需的勾缝时间为()min。

A.12.00
B.21.92
C.22.22
D.33.33
答案:B
解析:本题考查的是确定人工定额消耗量的基本方法。

1/0.365×8=21.92 min 。

参见教材 P59。

造价师模考仿真试卷。

合集下载

造价师确定人工定额消耗量的基本方法

造价师确定人工定额消耗量的基本方法

确定人工定额消耗量的基本方法(一)确定工序作业时间 1.拟定基本工作时间基本工作时间消耗一般应根据计时观察资料来确定。

其做法是,首先确定工作过程每一组成部分的工时消耗,然后再综合出工作过程的工时消耗。

如果组成部分的产品计量单位和工作过程的产品计量单位不符,就需先求出不同计量单位的换算系数,进行产品计量单位的换算,然后再相加,求得工作过程的工时消耗。

11ni ii T k t ==⨯∑砌砖墙勾缝的计量单位是平方米,但若将勾缝作为砌砖墙施工过程的一个组成部分对待,即将勾缝时间按砌墙厚度按砌体体积计算,设每平方米墙面所需的勾缝时间为10min ,试求1砖厚的砖墙每立方米砌体所需的勾缝时间。

2.拟定辅助工作时间辅助工作时间可以直接利用工时规范中规定的辅助工作时间的百分比来计算。

(二)确定规范时间规范时间内容包括工序作业时间以外的准备与结束时间、不可避免中断时间以及休息时间。

(三)拟定定额时间工序作业时间=基本工作时间+辅助工作时间=基本工作时间1-辅助时间%规范时间=准备与结束工作时间+不可避免的中断时间+休息时间定额时间=工序作业时间+规范时间=工序作业时间1-规范时间%【例题1·单选】通过计时观察,完成某工程的基本工时为6h/m2,辅助工作时间为工序作业时间的8%。

规范时间占工作时间的15%,则完成该工程的时间定额是()工日/m2。

A.0.93B.0.94C.0.95D.0.96【答案】D【解析】基本工作时间=6h=0.75工日/m2,工序作业时间=0.75/(1-8%)=0.82工日/m2,时间定额=0.82/(1-15%)=0.96工日/m2。

【例题2·单选】已知人工挖某土方1m3的基本工作时间为1个工作日,辅助工作时间占工序作业时间的5%,准备与结束工作时间、不可避免的中断时间、休息时间分别占工作日的3%、2%、15%,则该人工挖土的时间定额为()工日/10m3。

【2017】A.13.33B.13.16C.13.13D.12.50【答案】B【解析】工序作业时间=1/(1-5%)=1.053(工日/m3);时间定额=1.053/(1-3%-2%-15%)=1.316(工日/m3)=13.16(工日/10m3)。

定额人工消耗量的确定方法

定额人工消耗量的确定方法

定额人工消耗量的确定方法一、定额人工消耗量的概念和作用定额人工消耗量是指在特定工程项目中,完成一定工作量所需的人工消耗量。

它是工程项目管理中的重要指标,对于合理安排人力资源、控制工程成本、提高工程效率具有重要意义。

二、确定定额人工消耗量的方法1. 经验法经验法是根据以往类似项目的实际工程数据和经验,结合专家意见,对定额人工消耗量进行估算的方法。

通过对比类似项目的人工消耗量以及实际情况的调查分析,可以得出一个合理的估算结果。

这种方法具有简便快捷的优点,但需要依赖经验和实际情况,并且存在一定的主观性。

2. 历史数据法历史数据法是通过对过去项目的人工消耗情况进行统计和分析,得出平均值或者规律,从而对定额人工消耗量进行预测的方法。

通过统计历史数据,可以得出不同工作量下的人工消耗量,并进行合理的推测和预测。

这种方法具有较强的客观性和准确性,但需要有足够的历史数据作为依据。

3. 标准工日法标准工日法是根据工种和工作内容,将工作量进行细化和分类,并制定相应的标准工日,从而确定定额人工消耗量的方法。

通过制定标准工日,可以便于对工作量进行量化和计算,并确保人工消耗量的准确性。

这种方法具有较高的科学性和精确性,但需要进行详细的工作量分析和标准制定。

4. 专家评估法专家评估法是通过请相关领域的专家对工程项目进行评估和分析,从而确定定额人工消耗量的方法。

专家根据自身的经验和知识,对工程项目的工作量、难度、人力资源等方面进行评估,并给出相应的建议和意见。

这种方法具有一定的主观性和依赖性,但可以结合多个专家的观点,提高评估的准确性。

三、定额人工消耗量的重要性1. 合理安排人力资源定额人工消耗量可以帮助项目管理者合理安排人力资源,确保工作量得到适当分配。

通过对定额人工消耗量的测算,可以明确每个工种需要的人力资源数量,从而避免资源的浪费和不足。

2. 控制工程成本定额人工消耗量是工程项目成本的重要组成部分,通过对定额人工消耗量的合理控制,可以控制工程项目的成本。

【造价工程师】造价-计价-2017年真题解析-03、2017造价工程师《建建设工程计价》真题解析(三)

【造价工程师】造价-计价-2017年真题解析-03、2017造价工程师《建建设工程计价》真题解析(三)

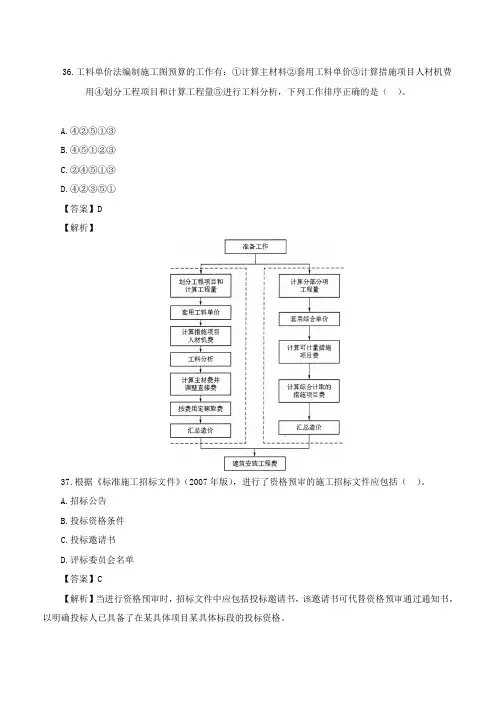

36.工料单价法编制施工图预算的工作有:①计算主材料②套用工料单价③计算措施项目人材机费用④划分工程项目和计算工程量⑤进行工料分析,下列工作排序正确的是()。

A.④②⑤①③B.④⑤①②③C.②④⑤①③D.④②③⑤①【答案】D【解析】37.根据《标准施工招标文件》(2007年版),进行了资格预审的施工招标文件应包括()。

A.招标公告B.投标资格条件C.投标邀请书D.评标委员会名单【答案】C【解析】当进行资格预审时,招标文件中应包括投标邀请书,该邀请书可代替资格预审通过通知书,以明确投标人已具备了在某具体项目某具体标段的投标资格。

38.为编制招标工程量清单,在拟定常规的施工组织设计时,正确的做法是()。

A.根据概算指标和类似工程估算整体工程量时,仅对主要项目加以估算B.拟定施工总方案时需要考虑施工步骤C.在满足工期要求的前提下,施工进度计划应尽量推后以降低风险D.在计算工、料、机资源需要量时,不必考虑节假日、气候的影响【答案】A【解析】关于B选项,施工总方案只需对重大问题和关键工艺作原则性的规定,不需考虑施工步骤。

C选项,施工进度计划要满足合同对工期的要求,在不增加资源的前提下尽量提前。

D选项,在计算人、材、机资源需要量时,人工工日数量根据估算的工程量、选用的定额、拟定的施工总方案、施工方法及要求的工期来确定,并考虑节假日、气候等的影响。

39.关于招标工程量清单中其他项目清单的编制,下列说法中正确的是()。

A.投标人情况、发包人对工程管理要求对其内容会有直接影响B.暂列金额可以只列总额,但不同专业预留的暂列金额应分别列项C.专业工程暂估价应包括利润、规费和税金D.计日工的暂定数量可以由投标人填写【答案】B【解析】A选项,工程建设标准的高低、工程的复杂程度、工程的工期长短、工程的组成内容、发包人对工程管理要求等都直接影响到其具体内容。

C选项,以“项”为计量单位给出的专业工程暂估价一般应是综合暂估价,即应当包括除规费、税金以外的管理费、利润等。

2017造价师工程计价经典考题:确定材料定额消耗量的基本方法

2017造价师工程计价经典考题:确定材料定额消耗量的基本方法

2017造价师工程计价经典考题:确定材料定额消耗量的基本方法造价师必背10页精华考点考点:确定材料定额消耗量的基本方法1. 材料的分类根据材料消耗的性质划分:必需的消耗的材料、损失的材料根据材料消耗与工程实体的关系划分:实体材料、非实体材料2. 确定材料消耗量的基本方法(1) 利用现场技术测定法,主要是编制材料损耗定额。

(2) 利用实验室试验法,主要是编制材料净用量定额。

(3) 采用现场统计法。

这种方法由于不能分清材料消耗的性质,因而不能作为确定材料净用量定额和材料损耗定额的依据。

编制定额的辅助性方法。

(4) 理论计算法,是运用一定的数学公式计算材料消耗定额。

1)标准砖用量的计算如每砖墙的用砖数和砌筑砂浆的用量可用下列理论计算公式计算各自的净用量:用砖数:式中:K墙厚的砖数×2砂浆用量:B=1-砖数×砖块体积(砖的净体积)标准砖的尺寸:240mm& times;115m m×53mm【2011年·单选】砌筑每m3—砖厚砖墙,砖(240mm×115 mm×53 mm的净用量为529块,灰缝厚度为10 mm砖的损耗率为1%砂浆的损耗率为2%则每m3—砖厚砖墙的砂浆消耗量为()m3。

A. 0.217B. 0.222C. 0.226D. 0.231答案:D解析:本题考核材料定额消耗量的确定。

砂浆净用量=1-529×0.24×0.115×0.053=0.226砂浆消耗量=0.226×(1+0.02)=0.231造价师模考仿真试卷。

造价工程师-计价-考点汇总2

造价工程师-计价-考点汇总2

第一节工程计价原理一、工程计价基本原理1.利用函数关系对拟建项目的造价进行类比匡算。

适用:没有具体的图样和工程量清单时;2.分部组合计价原理适用:设计方案已经确定。

◆工程计价的基本原理:项目的分解与价格的组合分部分项工程费=Σ(基本构造单元工程量×相应单价)(或单价措施项目费)基本构造单元工程量:分项工程适当分解和组合、定额项目或清单项目◆工程计价分为工程计量和工程组价两个环节。

(1)工程计量(定额、清单)工程计量工作包括工程项目的划分(基本构造单元的确定)和工程量的计算。

(2)工程组价(单价、总价)工程组价包括单价的确定和总价的计算。

◆单价:完成单位工程基本构造单元的工程量所需要的基本费用。

分为工料单价、综合单价。

◆总价:经过规定的程序或办法逐级汇总形成相应的总价。

方法:单价法、实物量法(套定额消耗量)二、工程计价标准和依据工程定额包括工程消耗量定额和工程计价定额等。

■工期定额是指在正常的施工技术和组织条件下,完成建设项目和各类工程所需的工期标准。

■工程定额的定位应为“对国有资金投资工程,作为其编制估算、概算、最高投标限价的依据;对其他工程仅供参考”。

三、工程计价基本程序(一)工程概预算编制的基本程序(建设项目总投资)(1)每一计量单位建筑产品的基本构造单元(假定建筑安装产品)的工料单价=人工费+材料费+施工机具使用费(2)单位工程直接费=∑(假定建筑安装产品工程量×工料单价)(3)单位工程概预算造价=单位工程直接费+间接费+利润+税金(4)单项工程概预算造价=∑单位工程概预算造价+设备、工器具购置费(5)建设项目全部工程概预算造价=∑单项工程的概预算造价+预备费+工程建设其他费+建设期利息+流动资金(二)工程量清单计价的基本程序■工程量清单的编制■工程量清单应用两个阶段■工程量清单计价基本方法(建筑安装工程费)(1)分部分项工程费=∑(分部分项工程量×相应分部分项综合单价)(2)措施项目费=∑各措施项目费(3)其他项目费=暂列金额+暂估价+计日工+总承包服务费(4)单位工程造价=分部分项工程费+措施项目费+其他项目费+规费+税金(5)单项工程造价=∑单位工程报价(6)建设项目总造价=∑单项工程报价综合单价指完成一个规定清单项目所需的人工费、材料和工程设备费、施工机具使用费和企业管理费、利润,以及一定范围内的风险费用。

造价工程师建设工程计价建筑安装工程人工、材料和施工机具台班消耗量的确定

造价工程师建设工程计价建筑安装工程人工、材料和施工机具台班消耗量的确定

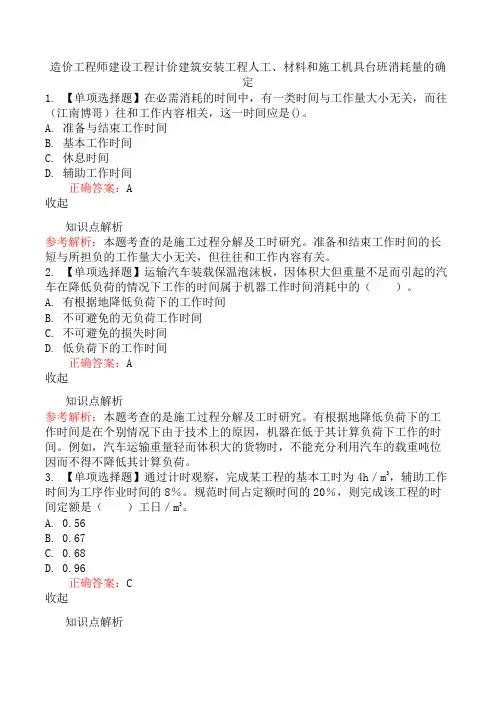

造价工程师建设工程计价建筑安装工程人工、材料和施工机具台班消耗量的确定1. 【单项选择题】在必需消耗的时间中,有一类时间与工作量大小无关,而往(江南博哥)往和工作内容相关,这一时间应是()。

A. 准备与结束工作时间B. 基本工作时间C. 休息时间D. 辅助工作时间正确答案:A收起知识点解析参考解析:本题考查的是施工过程分解及工时研究。

准备和结束工作时间的长短与所担负的工作量大小无关,但往往和工作内容有关。

2. 【单项选择题】运输汽车装载保温泡沫板,因体积大但重量不足而引起的汽车在降低负荷的情况下工作的时间属于机器工作时间消耗中的()。

A. 有根据地降低负荷下的工作时间B. 不可避免的无负荷工作时间C. 不可避免的损失时间D. 低负荷下的工作时间正确答案:A收起知识点解析参考解析:本题考查的是施工过程分解及工时研究。

有根据地降低负荷下的工作时间是在个别情况下由于技术上的原因,机器在低于其计算负荷下工作的时间。

例如,汽车运输重量轻而体积大的货物时,不能充分利用汽车的载重吨位因而不得不降低其计算负荷。

3. 【单项选择题】通过计时观察,完成某工程的基本工时为4h/m3,辅助工作时间为工序作业时间的8%。

规范时间占定额时间的20%,则完成该工程的时间定额是()工日/m3。

A. 0.56B. 0.67C. 0.68D. 0.96正确答案:C收起知识点解析参考解析:本题考查的是确定人工定额消耗量的基本方法。

4h=0.5(工日/m3);工序作业时间=0.5/(1-8%)=0.543;定额时间=0.543/(1-20%)=0.68(工日/m3)。

4. 【单项选择题】根据计时观察资料测得某工序工人工作时间有关数据如下:准备与结束工作时间12min。

基本工作时间68min,休息时间10min,辅助工作时间11min,不可避免中断时间6min,则该工序的规范时间为()min。

A. 33B. 29C. 28D. 27正确答案:C参考解析:本题考查的是确定人工定额消耗量的基本方法。

2017年注册造价工程师《建设工程计价》:预算定额中人工工日消耗量的计算考试试卷

2017年注册造价工程师《建设工程计价》: 预算定额中人工工日消耗量的计算考试试卷一、单项选择题(共25题, 每题2分, 每题的备选项中, 只有1个事最符合题意)1.在负温下直接承受动荷载的结构钢材, 要求低温冲击韧性好, 其判断指标为__。

A. 屈服点B. 弹性模量C. 脆性临界温度D. 布氏硬度2.防腐工程量计算规定: 设备及管道的表面除锈、刷油以__为单位。

A. kgB. m3C. mD. m23.在建设工程招投标阶段确定的工程价格是指__。

A. 预算造价B. 合同价C. 实际造价D. 结算价4.我国现行建筑安装工程费用构成中, 材料二次搬运费应计入__。

A. 直接费B. 其他直接费C. 现场管理费D. 间接费5.债务人将合同的义务全部或部分转移给第三人的, 应当__。

A. 经法院判决B. 经债权人同意C. 经仲裁机构裁决D. 经第三人调解6.关于措施项目费的构成, 下列描述中错误的是__。

A. 投标人应根据措施项目清单中列示的项目名称和工程量计算措施项目费B. 措施项目费均为合价C.措施项目费由人工费、材料费、机械费、管理费、利润等组成, 并考虑风险费用D. 措施项目费用与实际完成的实体工程量的大小关系不大7、只有在节理发育、有软弱结构面穿插且边坡高陡时, 才易发生崩塌或滑坡现象的是__。

A. 喷出岩边坡B. 深层侵入岩、厚层坚硬的沉积岩以及片麻岩、石英岩等构成的边坡C. 含有粘土质页岩、泥岩、煤层、泥灰岩、石膏等夹层的沉积岩边坡D. 千枚岩、板岩及片岩8、下列工程项目组织机构形式中, 能够实现集权和分权的有效结合, 能够根据任务的实际情况组建和调整组织机构, 但稳定性差、其成员容易受双重领导的组织机构是__。

A. 直线制B. 职能制C. 直线职能制D. 矩阵制9、__用于输送除氧化性酸及碱以外的大部分酸类和有机溶剂等介质, 特别能耐盐酸、低浓度及中等浓度硫酸的腐蚀。

A. 硬聚氯乙烯管B. 软聚氯乙烯管C. 耐酸聚丙烯管D. 耐酸酚醛塑料管10、__也称为电磁开关, 它是利用电磁铁的吸力来控制触头动作的。

人工预算定额消耗量

人工预算定额消耗量0000定额是规定消耗在单位工程构造上的劳动力、材料和机械的数量标准,是计算建筑安装产品价格的基础。

一、人工预算定额消耗量的确定时间定额和产量定额是人工定额的两种表现形式,算出时间定额,也就可以定出产量定额。

预算定额中人工消耗量的确定,其基本步骤如下:1.确定时间定额中的工作延续时间,其计算公式为:工作延续时间=基本工作时间+辅助工作时间+准备与结束工作时间+不可避免中断时间+休息时间在计算时,由于除基本工作时间外的其他时间一般用占工作延续时间的比例来表示,因此计算公式又可以改写为:工作延续时间=基本工作时间/[1-(其他工作时间占工作延续时间的比例)]3.产量定额。

其公式如下:产量定额=1/时间定额4.计算预算定额人工消耗量。

其计算公式为:预算定额人工消耗量=时间定额*(1+人工幅度差系数)第四册、炉窑砌筑工程说明:第4.0.1条炉窑砌筑工程量的计算,应按施工阶段的设计图纸(包括修改后的设计文件)上标明的尺寸计算,未标明尺寸的部位可按比例尺测算。

第4.0.2条炉窑砌筑工程量的计算,应按炉窑部位、砖种与施工顺序,根据定额的要求,依次计算。

第4.0.3条定额计量单位"m3"或"m2"指砌体的实体积或实面积。

在计算工程量时,除另有说明外,不扣除下列情况构成的体积:1.小于25mm的膨胀缝所占的体积。

2.断面积小于0.02m2的孔洞。

3.断面积小于0.06m2、长度(或深度)不超过1m的孔洞。

4.炉门喇叭口的斜坡。

5.墙根交叉处的小斜坡。

第4.0.4条凡由异、特型耐火砖(或制品)拼砌而成的孔洞,或异、特型耐火砖本身所带的孔洞均应扣除其体积。

第4.0.5条本定额第一章专业炉窑中的炉窑砌筑消耗量中,已综合了选砖、预砌筑、砖加工(临时和集中)、吹风清扫(包括吸尘)以及二次勾缝等辅助工序的消耗量。

第一章专业炉窑第4.1.1条高炉本体的工程量不分部位按砖种计算,炉体各部所需的条子砖,如用定型耐火砖改型加工,其加工损失量按定额有关规定处理。

江苏省2017年上半年公路造价师《计价与控制》:确定人工定额消耗量的基本方法模拟试题

江苏省2017年上半年公路造价师《计价与控制》:确定人工定额消耗量的基本方法模拟试题一、单项选择题(共25题,每题2分,每题的备选项中,只有 1 个事最符合题意)1、关于风险的定义,说法错误的是__。

A.风险就是与出现损失有关的确定性B.肯定发生损失后果的事件不是风险C.没有损失后果的不确定性事件不是风险D.风险就是在给定情况下和特定时间内,可能发生的结果之间的差异2、小胡在大学四年学习期间,每年年初从银行借款2000元用以支付学费,若按年利率6%计复利,第四年年末一次归还全部本息需要__。

A.8700元B.9275元C.9245元D.9000元3、法定代表人越权的情形下所签订的合同属于__。

A.无效合同B.有效合同C.可撤销合同D.效力待定合同4、订购300t散装水泥的订货合同,到货检验后发现供货的量少于合同约定的数量,但缺少数额在合同约定的磅差范围内,到时应__。

A.由于数量缺少,按卖方违约对待,要求其支付违约金B.按实际到货数量支付价款C.按合同约定的300t水泥支付价款D.由于数量不足,拒绝支付全部价款5、某建筑公司总经理由于临时去外地出差,不能亲自参加施工合同的签字,于是他在上火车前给公司合同部经理张某打了个电话,委托他去签字,则下面说法正确的是__。

A.这种代理属于委托代理,签字无效B.这种代理属于法定代理,签字有效C.这种代理属于指定代理,签字无效D.这种代理属于委托代理,签字有效6、按照《公路工程基本建设项目概算预算编制办法》(JTG B06—2007) 规定,建筑安装工程费包括__。

A.直接工程费、间接费、利润、税金B.直接费、间接费、利润、税金C.直接费、间接费、利润D.直接工程费、间接费、利润7、世行贷款公路项目主要采用__。

A.成本加酬金合同B.总价合同C.单价合同D.设计施工总承包合同8、__的作用是指导本专业或本子项目具体监理业务的开展。

A.监理范本B.监理规划C.监理实施细则D.监理合同9、建设工程项目的建设及其管理过程,不但是物质生产过程,而且是信息的__过程。

造价师案例辅导:确定人工定额消耗量的基本方法试题

造价师案例辅导:确定人工定额消耗量的基本方法试题一、单项选择题(共25题,每题2分,每题的备选项中,只有1个事最符合题意)1、伸缩缝从基础顶面开始断开,其缝宽为__。

A.5~10mmB.10~20mmC.20~30mmD.30~40mm2、价值工程中的功能是指产品的__。

A.基本功能B.使用功能C.主要功能D.必要功能3、__计价方法是一种区别于定额计价模式的新计价模式。

A.概算清单B.预算清单C.工程量清单D.工程总清单4、可以控制工程进度和工程投资的方法是__。

A.网络计划法B.S曲线法C.直方图法D.因果分析法5、某企业为筹集资金,发行面额为500万元的8年期债券,票面利率为10%,发行费用率为5%,企业所得税税率为33%;发行300万元优先股,筹资费用率为4%,股息年利率为12%,则该企业的加权平均资金成本率为()。

A.9.09%B.9.42%C.9.72%D.10.46%6、在工人工作时间消耗的分类中,其工作的时间长短与所担负的工作量大小无关,但往往和工作内容有关的是__时间。

A.辅助工作、B.准备与结束工作C.休息D.停工7、在项目施工过程中由于设计单位没有按时提供图纸,导致监理工程师未能按时将图纸提供给施工单位,造成施工单位损失,则施工单位向()提出索赔。

A.监理工程师B.监理单位C.建设单位D.设计单位8、聚氯乙烯防水卷材中的P型是以__为基料的防水卷材。

A.煤焦油B.聚氯乙烯树脂混溶料C.增塑聚氯乙烯树脂D.氯化聚乙烯树脂9、采用分项详细法估算流动资金时,若现金200万元,应收及预付账款50万元,存货50万元,预收账款35万元,流动资金220万元,则应付账款额应为__。

A.45万元B.80万元C.105万元D.115万元10、关于如何利用统筹法进行工程量计算,下列说法错误的是__。

A.应用工程量计算软件通常要预先设置工程量计算规则B.预制构件、钢门窗、木构件等工程量不能利用线和面基数计算C.工程量计算应先主后次,只与基数有关而与其他项目无关的可不分主次D.统筹图由主次程序线等构成,主要程序线是指分部分项项目上连续计算的线11、在投资偏差分析时,其结果更能显示规律性、对投资控制工作在较大范围内具有指导作用的是__。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
相关文档
最新文档
