屋面SBS防水工程施工方案3+3

江阴•兰亭乐府项目A区地下室底板、侧墙、顶板
防水工程施工方案

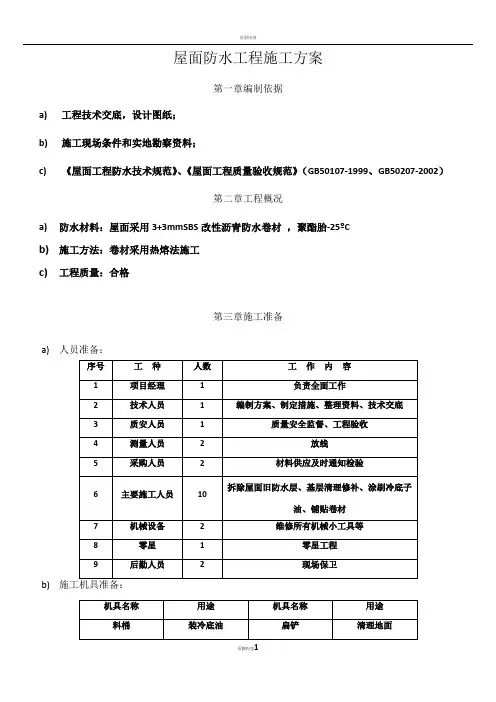

第一章编制依据
a)工程技术交底,设计图纸;
b)施工现场条件和实地勘察资料;
c)《屋面工程防水技术规范》、《屋面工程质量验收规范》(GB50107-1999、
GB50207-2002)
第二章工程概况
a)防水材料:采用3+3mmSBS改性沥青聚酯胎防水卷材
b)施工方法:卷材采用热熔法施工
c)工程质量:合格
第三章施工准备
a)施工机具准备:
机具名称用途机具名称用途
料桶装冷底油扁铲清理地面
滚刷涂刷底油扫帚清扫地面
丁字尺割量卷材喷灯热熔卷材
裁纸刀切割卷材压辊压平卷材
开刀封边灭火器防火
b)材料准备
SBS改性沥青防水卷材
此材料采用SBS改性沥青为主要材料加工制成,是近年来深受社会推崇的一种新型防水卷材,具有高温不流淌,低温柔度好,延伸率大,不脆裂,耐疲劳,抗老化,韧性强,抗撕裂强度和耐穿刺性能好,使用寿命长,防水性能优异。

采用热熔施工法,把卷材热熔搭接,熔合为一体,形成防水层,达到防水效果。

第四章施工方案
1、基层处理
1.1、清扫基层,到表面无浮土沙尘等污物,对凸起的地方用小平铲削平,对凹进的地方用1:
2.5的水泥砂浆抹平。

1.2、基层与突出的结构相连的阴阳角;基层与立面墙、排水沟边缘相连的转角处应抹成光滑的圆弧形,其半径一般为50mm。

1.3、找平层上应无明显湿渍,基层干燥,含水率小于9%,可用面积约1m2,厚为1.5~
2.0mm的橡胶板覆盖在基层表面上,放置2~3h,如覆盖的基层表面无水印,紧贴基层一侧的橡胶板又无凝结水珠,可满足施工要求。

1.4、基层表面应坚实具有一定的强度,清洁干净,表面无浮土、砂粒等污物,表面应平整、光滑、无松动,要求抹平压光,对于残留的砂浆块或突起物应以铲刀削平。

1.5、阴阳角应抹成半径为50mm均匀光滑的小圆角。

1.6、穿墙管道及连接件应安装牢固,接缝严密,若有铁锈、油污应以钢丝刷、砂纸、溶剂等予以清理干净。

2、工艺流程
基层处理涂布底油铺贴附加层卷材试铺铺贴平面卷材铺贴立面墙卷材收口固定嵌缝密封质量检验成品保护3、施工工艺
3.1.基层干燥后,涂刷基层处理剂。

用长把排刷把冷底子油涂刷在干净干燥的基层表面上,复杂部位用油漆刷刷涂,要求不露白,涂刷均匀。

干燥4h以上至不粘脚后方可进行下道工序。

3.2附加层施工
对所有的阴阳角部位、立面墙与平面交接处做附加层处理,附加层宽度一般为500mm。

对凸出基层部位部分做300mm宽附加层。

(附加层见后附图)
3.3.试铺定位
3.3.1.卷材的配置—应将卷材顺长方向进行配置,使卷材长向与排水方向垂直,卷材搭接要顺流水坡方向,不应成逆向。

3.3.2.先铺设排水比较集中的部位按标高由低向高的顺序铺设。

3.4.卷材铺贴
3.4.1.分两层铺贴,用液化气喷枪与卷材和基层的夹角处均匀加热,待卷材表面融化后把成卷的改性卷材向前滚铺使其粘结在基层表面上,第二层铺贴时长边缝与第一层长边缝错开至少300mm。

3.4.2.卷材搭接缝施工
在喷枪粘结搭接缝前,先将下一层卷材表面的隔离层用喷枪熔化,具体操作,由持喷枪的工人用抹子当挡板沿搭接线向后移动,喷枪火焰随挡板一起移动,喷枪应紧靠挡板,距离卷材约50~100mm。

3.4.3.卷材的搭接宽度为长边80mm-100mm,短边不小于100mm-150mm,搭接缝的边缘以溢出热熔的改性沥青为宜,然后用喷枪均匀热熔卷材搭接缝把边抹好。

3.5.铺贴平面和立面连接部位的卷材
在铺平面与立面相连的卷材,应先铺贴平面,然后由下向上铺贴,并使卷材紧贴阴角,不应空鼓。

立面墙上防水层应满粘。

4、质量检查与要求
4.1.所选用的改性沥青防水卷材的各项技术性能指标,应符合标准要求,产品应附有现场取样进行复核验证的质量检测报告或其他有关材料质量证明文件。

4.2.卷材与卷材的搭接缝必须粘结牢固,封闭严密。

不允许有皱折、孔洞、翘边脱层、滑移或影响渗漏水的其他外观缺陷存在。

4.3.卷材与穿墙管之间粘结牢固,卷材的末端收头部位,必须封闭严密。

4.4.卷材防水层不允许有渗漏水的现象存在。

5、雨季、冬季施工措施:
5.1、专人掌握天气预报情况,避免在雨天进行露天防水作业。

防水层不能在雨中和雨后潮湿面施工。

如在施工过程中遇雨,就采取妥善的遮盖,防水层施工时,为加快速度,要备足扫水、汲水和烘干工具(海棉、拖把、喷灯)以加快基面干燥,保证速度和质量。

雨水过后及时清扫,以免雨水长时间浸泡基层或已做好的防水层。

5.2、冬季工作中,由于天气干燥寒冷风大,施工作业面需要采取保温措施;生
活区宿舍需要生炉取暖。

各种保温取暖材料陆续进入现场、生活区内。

为了加快冬季施工进度、预防安全事故、煤气中毒等事故的发生,特做以下规定:(1)、防水卷材严禁在雪天施工,五级风及其以上时不得施工;气温低于0℃时不宜施工。

施工中如遇下雪,应做好已铺设卷材周边的防护工作,用草帘被覆盖在已做好的防水卷材上面,防止铲雪时破坏防水层。

(热融法施工气温不宜低于-10℃)未铺设卷材的基层应采取妥善。

并用铁桶生火,以加快施工进度。

(应取得甲方安全管理人员的同意)
(2)、做好全体在施工人员的冬施安全、防火、防煤气中毒教育,使全体在施人员做到规范用火、作业,不违章。

(3)、遵守甲方项目经理部各项管理规定。

现场内未经同意严禁用明火;严禁用电热毯、碘钨灯或自制电取暖器取暖;来严禁私拉乱拽电源、电线。

(4)、对防冻材料,如草帘被、棉帘、聚苯板等要有专人负责保管、回收,对散落到施工作面、楼层、现场内的保温材料、易燃、可燃材料及时清理到安全的地点。

不留后患。

(5)、保温材料、易燃、可燃物品的存放应在安全地点,并采取分类隔离存放措施,严禁积存到库房内混放。

6、易出现的质量问题及处理方法:
6.1、直径不大于300㎜的鼓泡(空鼓),处理方法是:割破鼓泡,排出气体,使卷材复平,在鼓泡范围面层上部增铺一层卷材,热熔封严其周边。

6.2、大于300㎜的鼓泡处理的方法是:按斜一字形将鼓泡切开,翻开部分的防水卷材重新分片按流水方向粘贴,并在面上增贴一层卷材,其周边长应比开口范围大100㎜,之后粘牢封边。

第五章成品保护
1、作业人员应严格保护已做好的防水层,在工程为接受验收合格以前,任何非施工人员不得进入施工现场,以免损坏防水层。

2、下水口要防止杂物堵塞,确保排水畅通。

3、存放材料地点和施工现场必须通风良好;存料、施工现场严禁烟火。

4、防水层验收合格后,可直接在防水层上浇筑细石混凝土或水泥砂浆作刚性保护层,施工时必须防止施工机具如手推车或铁锨损坏防水层。

5、施工中若有局部防水层破坏,应及时采取相应的补强措施,以确保防水层的质量。

第六章安全消防及文明施工保证措施
一、安全消防:
1、对施工操作人员进行安全教育,使施工人员对所使用的材料性能及安全措施全面的了解,并在操作中严格劳动保护制度。

坚持“安全第一、预防为主”的原则,施工前进行安全教育和培训,做好安全交底。

在施工过程中,必须遵守“先防护,后施工”的规定,严禁在没有任何设防的情况下违章作业。

2、工程现场设置安全防护网,作业人员应戴好安全帽,配好安全带,安全带固定在牢固的建筑部位,作业人员禁止酒后作业。

3、防水施工每天下班前,应码放材料,清理杂物,确保工完场清。

4、施工用料及防水材料多属易燃物质,在存放材料的料库和施工现场,必须严禁烟火并配备足量的干粉灭火器。

5、现场设制明显的防火宣传标志,定期进行防水检查。

消除一切可能造成火灾、爆炸事故的根源,施工现场严禁吸烟,严格控制火源。

严禁私拉乱拽电源、电线。

6、做好全体在施工人员的施工安全、防火、防煤气中毒教育,使全体在施人员做到规范用火、作业不违章。

二、文明施工:
1、严格遵守甲方各项规章制度,按规定施工,按标准操作,工程内实外美。

认真做到“工完、料净、场清”,及时清理现场,保持施工工地整洁。

2、施工期间应将噪音控制在最小程度,不应在施工过程中污染到甲方的公共设如:墙壁,门窗等。

3、项目部各级领导从抓文明施工着手,制定文明施工管理措施,提高施工人员职业道德和文明施工意识。

4、项措施切实落实到队、班和每个施工环节中,切实体现出我单位文明施工的
企业形象。

南京博发防水工程有限公司
2012-11-15。

合集下载

sbs屋面防水施工方案

sbs屋面防水施工方案

sbs屋面防水施工方案sbs屋面防水施工方案sbs屋面防水施工方案〔一〕一、工艺流程〔热熔法施工〕:清理基层→涂刷基层处理剂→铺贴卷材附加层→铺贴卷材→热熔封边→蓄水试验→保护层1、清理基层:施工前将验收合格的基层外表尘土、杂物清理干净。

2、涂刷基层处理剂:高聚物改性沥青卷材施工,按产品说明书配套使用,基层处理剂是将氯丁橡胶沥青胶粘剂参加工业汽油稀释,搅拌均匀,用长把滚刷均匀涂刷于基层外表上,常温经过4h后,开场铺贴卷材。

3、附加层施工:一般用热熔法使用改性沥青卷材〔SBS〕施工防水层,在女儿墙、水落口、管根、檐口、阴阳角等细部先做附加层,附加的范围符合设计和屋面工程技术标准的规定。

4、铺贴卷材:卷材的层数、厚度符合设计要求。

多层铺设时接缝错开。

将改性沥青防水卷材剪成相应尺寸,用原卷心卷好备用;铺贴时随放卷随用火焰喷枪加热基层和卷材的交界处,喷枪距加热面300mm左右,经往返均匀加热,趁卷材的材面刚刚熔化时,将卷材向前滚铺、粘贴,搭接部位满粘结实,搭接宽度满粘法为80mm。

5、热熔封边:将卷材搭接处用喷枪加热,趁热使二者粘结结实,以边缘挤出沥青为度;末端收头用密封膏嵌填严密。

6、防水保护层施工:防水层外表涂刷银色反光涂料。

二、质量标准根本工程:1、铺贴卷材防水层的基层,泛水坡度符合设计要求,外表无起砂、空裂,且平整干净,无积水现象,阴阳角处呈圆弧或钝角。

2、聚氨酯底胶涂刷均匀,无漏刷和麻点等缺陷。

3、卷材防水层铺贴、搭接、收头符合设计要求和屋面工程技术标准的规定,且粘结结实,无空鼓、滑移、翘边、起泡、皱折、损伤等缺陷。

4、卷材防水层的保护层结合严密、结实,厚度均匀一致。

三成品保护1、已铺贴好的卷材防水层,采取措施进展保护,严禁在防水层上进展施工作业和运输,做好后及时做防水层的保护层。

2、穿过屋面、墙面防水层处的管位,施工中与完工后不得损坏变位。

3、屋面变形缝、水落口等处,施工中进展临时塞堵和挡盖,以防落进材料等物,施工完后将临时堵塞、挡盖物去除,保证管、口内畅通。

SBS屋面防水施工方案

SBS屋面防水施工方案

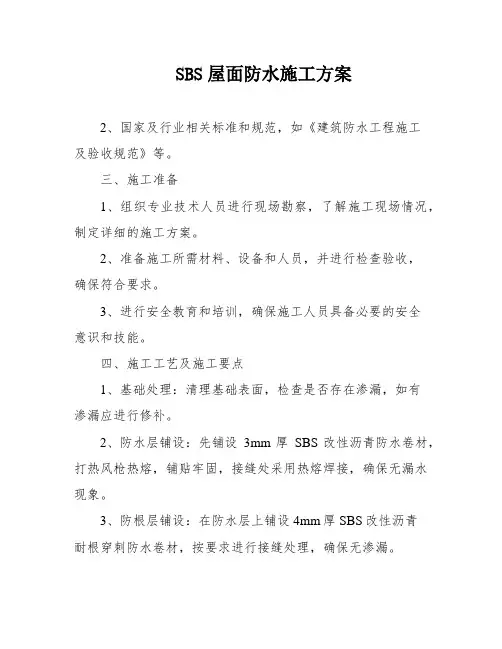

SBS屋面防水施工方案2、国家及行业相关标准和规范,如《建筑防水工程施工及验收规范》等。

三、施工准备1、组织专业技术人员进行现场勘察,了解施工现场情况,制定详细的施工方案。

2、准备施工所需材料、设备和人员,并进行检查验收,确保符合要求。

3、进行安全教育和培训,确保施工人员具备必要的安全意识和技能。

四、施工工艺及施工要点1、基础处理:清理基础表面,检查是否存在渗漏,如有渗漏应进行修补。

2、防水层铺设:先铺设3mm厚SBS改性沥青防水卷材,打热风枪热熔,铺贴牢固,接缝处采用热熔焊接,确保无漏水现象。

3、防根层铺设:在防水层上铺设4mm厚SBS改性沥青耐根穿刺防水卷材,按要求进行接缝处理,确保无渗漏。

4、细部处理:对屋面细节部位进行处理,如排水口、烟囱、风机等,确保无漏水现象。

5、验收:完成施工后进行验收,确保符合相关标准和规范要求。

五、质量保证措施1、材料验收:对采购的材料进行检查验收,确保符合相关标准和规范要求。

2、施工过程中进行质量检查,及时发现和纠正问题。

3、施工完成后进行验收,确保符合相关标准和规范要求。

六、安全及文明施工保证措施1、施工过程中严格遵守安全规定,加强安全管理,确保施工人员的人身安全。

2、加强文明施工,保持施工现场的清洁整洁,避免对周边环境的影响。

3、设立警示标志,提醒周边居民注意施工现场的安全。

建筑工程施工质量验收标准GB-2013,屋面工程质量验收规范GB-2012和屋面工程技术规范GB-2012是在施工过程中需要遵循的标准。

此外,建设单位下发的工程指示函PXG--154也需要遵循。

施工准备包括机具准备和材料准备。

机具准备包括料桶、滚刷、丁字尺、裁纸刀、开刀、扁铲、扫帚、喷灯、压辊和灭火器等。

材料准备包括3mm厚SBS改性沥青防水卷材、4mm厚SBS改性沥青耐根穿刺防水卷材和基层处理剂等。

防水卷材必须有合格证和合格出厂检测报告,并经过抽样复试合格后才能使用。

施工工艺包括基层干燥、清理、刷冷底子油、特殊部位增补处理、附加层、3mm厚SBS防水卷材施工、4mm厚SBS改性沥青耐根穿刺防水卷材和50mm厚C30细石混凝土保护层施工。

屋面防水卷材施工方案(3篇)

屋面防水卷材施工方案(3篇)

第1篇一、工程概况本工程屋面防水工程位于XX地区,屋面总面积为XXX平方米。

屋面防水等级为二级,设计使用年限为10年。

屋面防水材料采用SBS改性沥青防水卷材,基层为水泥砂浆找平层。

二、施工准备1. 技术准备- 熟悉相关规范和标准,如《屋面工程技术规范》(GB 50345-2012)等。

- 编制详细的施工方案,包括施工工艺、材料规格、施工顺序等。

2. 人员准备- 组织专业施工队伍,包括防水工、瓦工、电工等。

- 对施工人员进行技术交底和安全教育。

3. 材料准备- SBS改性沥青防水卷材:应符合国家标准,检查合格证、质量检验报告等。

- 水泥、砂子、钢丝网等基层材料。

- 防水涂料、密封膏等辅助材料。

- 施工工具:剪刀、滚筒、刷子、切割机等。

4. 设备准备- 高度计、温度计、湿度计等测量设备。

- 搅拌机、切割机、喷枪等施工设备。

三、施工工艺1. 基层处理- 清理基层,去除杂物、油污、松散层等。

- 检查基层平整度,如有裂缝、蜂窝等缺陷,应进行修补。

- 找平层施工,采用水泥砂浆,厚度为20mm,平整度误差不超过5mm。

2. 防水层施工- 铺贴卷材:- 将卷材展平,按照设计要求进行裁剪。

- 搭接处采用热熔法或冷粘法进行粘结。

- 搭接宽度为100mm,搭接处应平整、牢固。

- 涂刷底胶:- 在基层上均匀涂刷底胶,厚度为1-2mm。

- 底胶干燥后,方可进行卷材铺贴。

- 铺贴顺序:- 从最低处开始,向上进行铺贴。

- 每铺一层卷材,都要进行压实、刮平。

3. 细部处理- 女儿墙、阴阳角、管道等细部部位,应采用专用防水卷材进行增强处理。

- 施工过程中,注意保护卷材,防止损坏。

4. 保护层施工- 在防水层表面涂刷一层防水涂料,形成保护层。

- 保护层干燥后,进行试水试验,确保防水效果。

四、施工质量控制1. 材料质量:- 严格检查防水材料的合格证、质量检验报告等。

- 材料进场后,进行抽样检验,确保符合要求。

2. 施工过程:- 按照施工方案进行施工,确保施工质量。

SBS改性沥青卷材屋面防水施工方案

SBS改性沥青卷材屋面防水施工方案

SBS改性沥青卷材屋面防水施工方案第一章概述1.1.1按照施工现场合处的地舆位置、施工环境、工程特点,结合我方的施工能力、技术程度及施工经验,选用先进、成熟的施工工艺技术,按照优质、安然、快速、经济的原那么,成立相应的包管体系和编制科学合理的施工组织方案。

1.1.2在包管业主工期及质量的前提下,以有关施工及验收尺度为依据,结合施工现场实际情况,编制切实可行、技术先进、经济合理的施工组织设计。

建筑工程施工质量验收统一尺度GB 50300-2001;1.2.1.2 北京市建筑工程施工安然操作规程〔DBJ01-62-2002;1.2.1.3 屋面工程质量验收尺度条文说明GB50207-2002;屋面防水施工技术规程DHJ0193-2004;1.2.1.5国家及本市其他有关规定;1.2.2施工现场实际情况、施工手段、施工单元实力及材料供应情况。

1.3 工程概况本工程为北京农学院局部教学行政用房屋顶防水工程,施工工程主要为学生宿舍1、2、3号楼屋顶防水;教学楼A座西侧〔315室屋顶一列〕;食品系锅炉房。

工程建设规模3500㎡。

招标人:工程地址:昌平区回龙不雅镇第二章施工总体摆设2.1.1采用先进施工技术和施工设备,严格打点,确保工程质量。

2.1.2施工进度方案安排合理、高效,施工工序划分科学合理,协调统一,确保工期目标实现。

2.2.1总体目标:以“一流的配套统筹安排、一流的技术办法指导、一流的施工速度、一流的质量打点,创“用户对劲〞工程。

2.2.2质量目标:分局部项工程一次交验合格率100%。

2.2.3文明安然目标:强化现场文明施工打点,确保达到文明安然工地尺度。

2.2.4工期目标:严格确保甲方要求的工期目标。

针对本工程实际情况,我单元将施工人员统一打点、统一协调。

为包管本工程现场打点有序,且能实现工期、质量、安然、文明施工等各工程标,我单元将安排具有同类工程施工经验的工程经理,并安排经验丰富的主任工程师担任技术负责人,共同负责该工程方案、组织、指挥、协调和控制;按照本工程的工期目标和质量目标精心组织施工。

屋面SBS改性沥青防水施工技术方案

屋面SBS改性沥青防水施工技术方案

屋面SBS改性沥青防水施工技术方案SBS为高聚物改性沥青热熔卷材,其铺贴时不需涂刷胶粘剂,而用火焰烘烤热熔胶后直接与基层粘贴。

1滚铺法a.起始端卷材的铺贴:将卷材置于起始位置,对好长、短方向搭接缝,滚展卷材100OInm左右,掀开已展开的部分,开启喷枪点火,喷枪头与卷材保持50〜Ioomm距离,与基层呈30°-45°角,将火焰对准卷材与基层交接处,同时加热卷材底面热熔胶面和基层,至热熔胶层出现黑色光泽、发亮至稍有微泡出现,慢慢放下卷材平铺基层,然后进行排汽辎压使卷材与基层粘结牢固。

当铺贴至剩下30Omm左右长度时,将其翻放在隔热板上,用火焰加热余下起始端基层后,再加热卷材起始端余下部分,然后将其粘贴于基层。

b.滚铺:卷材起始端铺贴完成后即可进行大面积滚铺。

持枪人位于卷材滚铺的前方,按上述方法同时加热卷材和基层,条粘时只需加热两侧边,加热宽度各为150mm左右。

推滚卷材人蹲在己铺好的卷材起始端上面,等卷材充分加热后缓缓推压卷材,并随时注意卷材的平整顺直和搭接缝宽度。

其后紧跟一人用帽子从中间向两边抹压卷材,赶出气泡,并用刮刀将溢出的热熔胶刮压接缝边。

另一人用辐子压实卷材,使之与基层粘贴密实。

2展铺法a.先将卷材展铺在基层上,对好搭接缝,按滚铺法的要求先铺贴好起始端卷材。

b.拉直整幅卷材,使其无皱折、无波纹,能平坦地与基层相贴,并对准长边搭接缝,然后对末端作临时固定,防止卷材回缩,可采用站人等方法。

c.由起始端开始熔贴卷材,掀起卷材边缘约200Inm高,将喷枪头伸入侧边卷材底下,加热卷材边宽约20Omnl的底面热熔胶和基层,边加热边后退。

然后另一人用程子由卷材中间向两边辎压赶出气泡,并程压平整。

再由紧随的操作人员持辐压实两侧边卷材,并用刮刀将溢出的热熔胶刮压平整。

d.铺贴到距末端IoOOmm左右长度时,撤去临时固定,按前述滚铺法铺贴末端卷材。

3搭接缝施工a.热熔卷材表面一般有一层防粘隔离纸,因此在热熔粘结接缝之前,应先将下层卷材表面的隔离纸烧掉,以利搭接牢固严密。

屋面SBS防水工程施工方案3+3[1]

屋面SBS防水工程施工方案3+3[1]

屋面防水工程施工方案第一章编制依据a)工程技术交底,设计图纸;b)施工现场条件和实地勘察资料;c)《屋面工程防水技术规范》、《屋面工程质量验收规范》(GB50107-1999、GB50207-2002)第二章工程概况a)防水材料:屋面采用3+3mmSBS改性沥青防水卷材,聚酯胎-25ºCb)施工方法:卷材采用热熔法施工c)工程质量:合格第三章施工准备a)人员准备:b)材料准备SBS改性沥青防水卷材此材料采用SBS改性沥青为主要材料加工制成,是近年来深受社会推崇的一种新型防水卷材,具有高温不流淌,低温柔度好,延伸率大,不脆裂,耐疲劳,抗老化,韧性强,抗撕裂强度和耐穿刺性能好,使用寿命长,防水性能优异。

采用热熔施工法,把卷材热熔搭接,熔合为一体,形成防水层,达到防水效果。

第四章施工方案1、基层处理1.2、清扫基层,到表面无浮土沙尘等污物,对凸起的地方用小平铲削平,对凹进的地方用1:2.5的水泥砂浆抹平。

1.3、基层与突出屋面的结构(如天窗、变形缝、排汽道、管道及设备基座等)相连的阴阳角;基层与立面墙、排水沟、排水口、沟脊的边缘相连的转角处应抹成光滑的圆弧形,其半径一般为50mm。

1.4、找平层上应无明显湿渍,基层干燥,含水率小于9%,可用面积约1m2,厚为1.5~2.0mm的橡胶板覆盖在基层表面上,放置2~3h,如覆盖的基层表面无水印,紧贴基层一侧的橡胶板又无凝结水珠,可满足施工要求。

1.5、基层表面应坚实具有一定的强度,清洁干净,表面无浮土、砂粒等污物,表面应平整、光滑、无松动,要求抹平压光,对于残留的砂浆块或突起物应以铲刀削平。

1.6、阴阳角应抹成半径为50mm均匀光滑的小圆角。

1.7、穿墙管道及连接件应安装牢固,接缝严密,若有铁锈、油污应以钢丝刷、砂纸、溶剂等予以清理干净。

2、工艺流程基层处理涂布底油弹线定位铺贴附加层卷材试铺铺贴平面卷材铺贴立面墙卷材收口固定嵌缝密封质量检验成品保护3、施工工艺3.1.基层干燥后,涂刷基层处理剂。

SBS屋面防水工程施工方案

SBS屋面防水工程施工方案施工方案:SBS屋面防水工程一、前期准备工作1.收集项目资料,包括施工图纸、设计说明书等相关文件。

2.了解项目的特殊要求和工程难点,进行合理的方案设计。

二、施工准备1.组织施工人员,分工合理,明确各人的责任和任务。

2.准备必要的施工设备和工具,包括起重机械、推土机、混凝土搅拌机等。

3.检查施工材料的质量,确保符合规定要求,并进行储存和保护。

三、工程施工流程1.清理现场:清除屋顶上的杂物和垃圾,确保施工面干净整洁。

2.进行基础处理:修补破损的基础,清除松动的材料。

3.施工底层:在基础上铺设SBS防水卷材,使用适当的焊接工艺将卷材固定在基础上。

4.墙面及细部处理:在SBS防水卷材与墙体连接处使用特殊的防水处理,保证墙面的防水性能。

5.中间层处理:铺设SBS防水卷材的中间层,采用热熔法将卷材互相粘合,形成连续的防水层。

6.施工顶层:在中间层上再次铺设SBS防水卷材,将卷材焊接起来,形成双层的防水结构。

7.管道处理:对屋面上的管道进行防水处理,使用特殊的防水材料进行封闭,确保管道不渗水。

8.做水试验:完成防水层施工后,进行水试验,确保防水层的质量。

四、施工质量控制1.严格按照设计图纸和技术要求进行施工,保证施工质量。

2.做好施工记录,记录每个施工环节的情况,以备查验。

3.进行必要的检测和验收工作,确保施工的合格率。

五、安全措施1.组织相关人员进行安全培训,确保施工人员了解工程安全操作规程。

2.配备必要的防护设备,包括安全帽、安全鞋等,确保施工人员的人身安全。

3.严格执行安全操作规程,确保施工现场的安全。

六、施工后的管理1.与业主进行沟通,说明工程情况,获得业主的满意。

2.定期巡检,保持屋面的完好状态。

3.如有需要进行保养和修缮工作,及时进行维护。

以上就是SBS屋面防水工程的施工方案。

施工过程中要充分考虑各种因素,确保工程的质量和安全,最终实现预期的效果。

同时,在施工完成后,还要进行相应的管理和维护工作,确保屋面的长期使用效果。

sbs屋面防水工程施工方案

sbs屋面防水工程施工方案\textbf{一、工程概况}SBS屋面防水工程是指在屋面铺设SBS改性沥青防水卷材,通过熔接或粘结工艺,形成一层密实且具有耐候性的防水层,以达到防水、防潮、防渗漏的目的。

本次工程施工对象为某大型商业综合体的屋面部分,总面积约6000平方米。

\textbf{二、施工准备}1. 工程开工前,施工单位需根据设计图纸及施工方案,对施工材料、设备等进行检查确认,确保施工所需物料齐全。

2. 施工前需制定详细的施工计划,包括施工流程、安全措施、质量要求等,并组织施工人员进行安全培训和技术交流。

3. 在施工现场设置必要的标识牌和警示标识,确保施工过程中人员和设备的安全。

\textbf{三、施工工艺}1. 根据设计要求,先对屋面基层进行清洁、修补和防水处理,确保基层平整、干燥、无裂缝。

2. 铺设SBS改性沥青防水卷材时,首先在基层上均匀涂抹SBS胶粘剂,待粘合剂稍干后,将卷材铺设在基层上,并进行热风热水熔接,确保卷材与基层紧密粘结。

3. 在卷材的交接处和细部部位,采用专用SBS胶粘剂进行密封处理,确保整个防水层的连续性和密实性。

4. 在施工过程中,注意防水材料的质量和施工质量,及时发现并处理施工中的问题,确保施工质量符合设计要求。

\textbf{四、施工质量控制}1. 在施工现场设置专人负责质量检查,对防水卷材的铺设质量、熔接质量等进行检查,确保施工质量符合设计要求。

2. 每日对施工现场进行巡检,及时发现并处理施工中的问题,确保施工的顺利进行。

3. 对施工材料进行抽样检测,确保防水卷材的质量符合要求,并建立材料验收记录。

\textbf{五、施工安全措施}1. 施工人员需严格遵守安全操作规程,佩戴好必要的安全防护用品,确保施工中人员的安全。

2. 施工现场需设置专门的安全警示标识,确保人员和设备的安全,并对施工现场进行定期清理,减少安全隐患。

3. 在施工过程中,如遇恶劣天气或其他突发情况,需及时停工,并采取相应的安全措施,确保施工人员和设备的安全。

屋面SBS防水卷材施工方案(完整版)

屋面SBS防水卷材施工方案(完整版)1. 引言本文档旨在介绍屋面SBS防水卷材施工方案的详细步骤和注意事项,以确保工程施工的质量和安全。

2. 施工准备在施工开始之前,需要进行以下准备工作:- 确定防水卷材的类型和规格- 清理和修复屋面基层- 准备施工所需的工具和设备3. 施工步骤以下是屋面SBS防水卷材的施工步骤:1. 预处理:首先,在屋面基层上刷涂底涂材料,以增强粘结能力。

2. 卷材铺设:将SBS防水卷材依据设计要求进行铺设,确保卷材之间的重叠和接头处的粘结。

3. 热风焊接:使用热风枪对卷材的接头处进行焊接,确保密封性能。

4. 边缘处理:对屋面的边缘处进行特殊处理,以防止水分渗透。

5. 检测和修复:施工完成后,进行防水层的检查,并及时修复任何损坏或漏水的部分。

6. 防水层保护:在施工完成后的防水层上覆盖保护层,以防止外界因素对防水层的损害。

4. 安全注意事项在施工过程中,务必遵守以下安全规范:- 穿戴适当的个人防护装备,如安全帽、防滑鞋等。

- 使用合适的工具和设备,并确保其处于良好工作状态。

- 高处作业时,应使用安全绳索和其他安全设施。

- 注意施工现场的防护措施,确保他人的人身安全。

5. 维护保养为确保屋面的长期使用寿命和防水效果,建议定期进行维护保养工作:- 每年定期检查防水层的状态,及时修复任何破损或老化的部分。

- 清理屋面上的杂物和污物,防止堵塞排水系统。

- 定期清洗和维护屋面,保持其清洁和良好的外观。

结论屋面SBS防水卷材施工方案的完整版已经介绍完毕。

在实际施工过程中,请严格按照设计要求和安全规范进行操作,确保施工质量和工程安全。

屋面SBS防水施工方案

屋面防水施工方案一、工程概况该工程与二期主楼相连,经沉降缝处理与二期主楼搭接,做屋面防水,按设计要求用弹性体改性沥青防水卷材一道设防。

二、材料产地及要求材料弹性体改性沥青防水卷材(SBSIPYS4)符合GB18242-2008,并经当地检测部门检测,符合标准并出具报告。

三、施工方案依据屋面工程防水技术规范(GB50345—2004)屋面工程验收规范(GB50207—2002)四、基层要求1、找平层质量应符合《屋面工程技术规范》GB50207-2002规定.2、找平层压实平整,表面光滑,无明显凹凸起沙现象,坡度、坡向均匀一致,符合设计要求。

女儿墙、烟囱、通气孔、变形缝与屋面连接处应抹灰成直角或做成30度R角,以利于卷材施工。

基面不得有落地灰杂物等垃圾堆集.3、女儿墙和防水层面连接立面(柱)应留有泛水止水槽并抹灰平整、光滑,以利于卷材的收头密封。

4、屋面排气管道、下水道、烟囱等应找平层施工同时安装完成。

五、施工操作基层表面检查、清理、修补→涂刷基层处理剂→节点附加增强处理→定位、弹线、试铺→铺贴卷材→收头处理、节点密封→清理、检查、修整→淋水试验→保护层施工操作要点:(1)基层检查:防水层作业前必须对基层(找平层)进行全面检查.找平层强度、顺水坡度、表面压实抹光程度必须符合要求,找平层与突出屋面结构的连接及转角处都应做成圆弧;基面干燥;分格缝已按本工艺规程设置,如果找平层不合格,达不到要求,必须重新处理至合格。

施工前打扫干净清除杂物。

(2)涂刷基层处理剂:基层处理剂可选用水溶型或溶剂型SBS改性沥青基面处理剂,氯丁胶乳改性沥青粘合剂或乳化沥青、冷底子油等.基层处理剂在使用前应充分搅拌,涂刷时应均匀涂(滚)刷,不得漏刷露底,无堆积流淌。

基层处理剂实干后方能进行防水卷材作业.(3)屋面细部处理:水落口、檐口及立面卷材收头等施工应符合下列规定:1)水落口应牢固地固定在承重结构上.当采用金属制品时,所有零件均应做防锈处理.2)至混凝土檐口或立面的卷材收头应裁齐后压入凹槽,并用聚胺酯涂料涂缝收口,与设备支撑部位土封好后用聚胺酯涂料涂刷结合部封口.(4)卷材铺粘:采用热熔满粘法1)在基面上弹出基准线,基准线距离为:卷材宽度减去搭接宽度:2)按屋面坡度确定卷材铺粘方向,由低处向高铺贴;或长边顺水接茬,短边按风向,并按“先远后近”、“先平后立”的原则铺粘;平立面处交叉搭接,接缝留在底平面;搭接宽度应符合要求。
