室外照明工程施工方案

室外照明工程施工方案

室外照明工程施工方案一、施工准备1.1 确定施工现场:根据设计方案和实际情况,确定室外照明工程的施工范围和位置。

清理施工现场,确保施工区域的平整和通畅。

1.2 人员配备:根据工程规模确定施工人员的配备,包括项目经理、工程师、施工队伍等。

确保所有施工人员具备相关技能和资质。

1.3 施工材料准备:根据设计方案和施工要求,准备好所需的电缆、灯具、支架、配电箱等材料。

检查材料质量,确保符合相关标准。

1.4 施工设备准备:准备好施工所需的工具和设备,如吊车、电动工具、测量仪器等。

确保设备完好,能够满足施工需要。

1.5 安全防护措施:制定施工安全计划,确定施工现场的安全标识和警示牌,配备好安全防护用具,确保施工人员和施工现场的安全。

二、施工工艺2.1 埋地管道敷设:根据设计方案确定好灯具的布局和位置,进行埋地管道的敷设。

采用挖掘机等机械设备进行开挖,按照设计要求铺设好电缆管道,并进行检查和验收。

2.2 电缆敷设:根据设计要求,进行电缆的敷设工作。

根据设计要求选择合适的电缆规格和型号,确保敷设过程中的电缆连接牢固、线路清晰。

2.3 灯具安装:根据设计方案要求,进行灯具的安装工作。

对于不同类型的灯具,采用不同的安装方式,如埋地式灯具、壁挂式灯具等。

确保安装过程中灯具的牢固和稳定。

2.4 配电箱安装:根据设计方案确定好配电箱的位置和数量,进行配电箱的安装工作。

根据设计要求进行线路连接和接地处理,确保配电箱的正常使用。

2.5 灯具调试:完成灯具安装后进行灯具的调试工作。

对灯具进行开关测试、亮度调节等,确保每个灯具的工作状态良好。

2.6 系统调试:完成灯具的安装和调试后,对整个室外照明系统进行调试工作。

根据设计要求进行系统联动测试、灯光效果测试等,确保系统的正常运行。

2.7 施工清理:完成室外照明工程后进行施工现场的清理工作。

清理工程余料、垃圾等,确保施工现场的整洁。

三、施工质量控制3.1 材料验收:对施工所需的材料进行验收,确保材料质量符合相关标准。

(完整版)照明工程施工方案

(完整版)照明工程施工方案

(完整版)照明工程施工方案照明工程施工方案1. 项目概述本项目是一项照明工程施工,旨在为某公司的办公楼提供适合于工作和生活的良好照明环境。

本方案将涵盖工程的目标、施工方法、材料选用、安全措施以及进度计划等。

2. 工程目标本工程的目标是在办公楼内所提供的每个房间和公共区域安装合适的照明设施,以确保员工的工作效率和生活质量。

工程包括照明系统的设计、安装和调试。

3. 施工方法- 根据建筑平面图和设计要求,确定每个房间和公共区域的照明需求:包括照明强度、灯具类型、数量和位置等。

- 根据设计要求制定详细的施工计划,包括各个施工阶段的时间安排和资源分配。

- 清理并准备施工区域,保证安全和施工效率。

- 安装照明设施,包括灯具、开关、配电箱等。

- 联通电气线路,确保照明设施的正常运行。

- 进行照明设施的调试和测试,确保其性能符合设计要求。

- 清理施工现场并整理相关施工记录。

4. 材料选用- 灯具:根据设计要求和照明需求选择适当的灯具,包括吸顶灯、台灯、落地灯等。

- 开关:选择高品质、可靠性好的开关,确保其耐用性和易操作性。

- 配电箱:选择符合安全标准的配电箱,进行安装和接线。

5. 安全措施在施工过程中,我们将严格遵守相关的安全标准和法规要求,以确保施工人员和现场周围的安全。

具体的安全措施包括:- 使用符合安全标准的工作设备和工具。

- 确保现场清洁、有序,并设置明显的警示标志。

- 提供必要的个人防护装备,并强制施工人员佩戴。

- 安全培训和指导,确保施工人员了解并遵守相关的安全要求。

6. 进度计划本工程的预计完成时间为两个月,具体进度计划如下:- 第一周:完成照明需求调研和初步设计。

- 第二周:制定施工计划、准备施工区域和购买所需材料。

- 第三至四周:按施工计划进行照明设施的安装和电气线路的联通。

- 第五周:完成照明设施的调试和测试。

- 第六周:清理施工现场并整理相关施工记录。

以上就是本文档对于照明工程施工方案的概要说明,具体的实施细节和技术参数将在后续详细设计中详细阐述。

室内照明工程施工方案

室内照明工程施工方案

室内照明工程施工方案一、施工准备1. 确定照明设计方案:在进行照明工程施工之前,首先需要确定室内照明的设计方案。

这包括照明的类型、亮度、光线颜色等。

通常需要根据室内空间的功能和风格来确定合适的照明设计方案。

2. 准备施工材料和设备:根据设计方案的要求,准备好所需要的照明设备和材料,包括各种类型的灯具、电线、开关、插座等。

3. 安全防护措施:在施工过程中,需要确保施工现场的安全,包括设置警示标识、使用安全带等。

同时要做好现场的防火,防电等安全工作。

4. 施工人员培训:确保施工人员具备必要的技能和培训,特别是有关电气安全和照明设备的安装、调试等方面。

5. 准备施工图纸和文件:准备好施工所需的图纸和文件,以便在施工过程中进行参考和指导。

二、施工工序1. 照明电路的布线:在进行室内照明工程的施工时,首先需要进行照明电路的布线工作。

根据设计图纸确定灯具的位置,进行电线的走向和布线。

要确保电路的安全和可靠性,同时要避免电线的交叉和拥挤。

2. 灯具的安装:安装好电路后,需要进行灯具的安装工作。

根据设计方案,安装各种类型的灯具,包括吊灯、壁灯、台灯等。

要注意灯具的安装高度和位置,确保照明效果和视觉舒适度。

3. 开关和插座的安装:根据设计方案,安装开关和插座,确保各种灯具的控制和电源的供应。

4. 照明系统调试:完成所有的照明设备安装后,需要进行系统调试。

确保所有的照明设备正常工作,光线亮度和颜色符合设计要求。

5. 照明系统的验收:完成照明系统的调试后,需要进行验收。

对照明系统进行全面的检查和测试,确保系统的安全和可靠性。

6. 完善施工记录和文档:在施工结束后,要对整个施工过程进行总结和归档。

包括施工记录、调试记录、验收报告等文件的整理和归档。

三、质量和安全控制1. 质量控制:在进行室内照明工程施工过程中,要严格按照设计要求进行施工,确保施工质量符合标准。

对于施工材料和设备要求严格的购买和检验。

2. 安全控制:在施工过程中,要确保施工现场的安全。

照明施工方案(3篇)

照明施工方案(3篇)

第1篇一、项目背景随着城市化进程的加快,照明工程在城市建设中扮演着越来越重要的角色。

良好的照明不仅能美化城市环境,提高城市形象,还能保障市民出行安全,提升居民生活质量。

本方案旨在为某城市道路照明工程提供一套科学、合理的施工方案,确保工程顺利进行,达到预期效果。

二、工程概况1. 工程名称:某城市道路照明工程2. 工程地点:某城市主要道路3. 工程规模:全长约XX公里,涉及XX个路段4. 工程内容:道路照明、景观照明、夜景照明等5. 工程投资:XX万元6. 施工周期:XX个月三、施工组织与管理1. 施工组织机构(1)项目经理部:负责整个工程的组织、协调、指挥和监督工作。

(2)工程技术部:负责工程的技术设计、施工方案编制、施工图纸审核、技术交底等工作。

(3)工程物资部:负责工程所需物资的采购、验收、保管、发放等工作。

(4)工程质检部:负责工程质量监督、验收、整改等工作。

(5)工程安全部:负责工程安全监督、安全教育、安全事故处理等工作。

2. 施工管理措施(1)建立健全施工管理制度,确保工程有序进行。

(2)严格执行施工方案,确保工程质量。

(3)加强施工现场管理,确保施工安全。

(4)加强工程进度控制,确保工程按期完成。

(5)加强工程成本控制,确保工程效益。

四、施工方案1. 施工准备(1)现场勘查:对施工现场进行实地勘查,了解地形、地质、水文、交通等情况。

(2)施工图纸会审:组织相关部门对施工图纸进行会审,明确设计意图、技术要求、施工难点等。

(3)施工组织设计:根据工程特点,编制详细的施工组织设计,明确施工顺序、施工方法、施工工艺等。

(4)人员培训:对施工人员进行专业培训,提高施工技能和安全意识。

(5)物资采购:根据工程需求,采购施工所需材料、设备、工具等。

2. 施工方法(1)道路照明1)采用高压钠灯作为道路照明光源,光源色温为5700K,光效大于80lm/W。

2)灯具采用全铝压铸成型,表面处理采用喷塑工艺,具有良好的耐腐蚀性能。

施工照明方案

施工照明方案

施工照明方案一、背景介绍施工照明方案是为了在施工现场提供良好的照明条件,确保施工人员的安全和施工质量。

本文将详细介绍施工照明方案的设计原则、照明设备选择和照明布局等内容。

二、设计原则1. 安全性:施工现场的照明设备必须符合相关的安全标准,避免火灾、触电等危(wei)险情况的发生。

2. 能效性:选择高效节能的照明设备,减少能源消耗,降低施工成本。

3. 舒适性:照明设备应提供适当的亮度和均匀的光线分布,避免眩光和阴影,提高施工人员的工作效率。

4. 可靠性:照明设备应具备良好的耐用性和稳定性,减少维护和更换的频率。

三、照明设备选择1. 主要照明设备:a. LED灯具:LED灯具具有高效节能、寿命长、抗震性强等优点,适合于大面积照明。

b. 高压钠灯:高压钠灯具有高亮度、高色温、寿命长等特点,适合于室外照明。

c. 荧光灯:荧光灯具有高亮度、均匀光线分布等特点,适合于室内照明。

2. 辅助照明设备:a. 应急照明灯:在停电情况下提供紧急照明,确保施工人员的安全。

b. 手持式照明设备:如手电筒、头灯等,方便施工人员在狭小空偶尔夜间作业时使用。

四、照明布局1. 主要照明布局:a. 室内照明:根据施工现场的大小和形状,合理安排主要照明设备的位置,确保室内各个角落都能得到良好的照明。

b. 室外照明:在施工现场的周围设置高压钠灯或者LED灯具,提供足够的照明强度,确保施工现场的安全。

2. 辅助照明布局:a. 应急照明灯:根据施工现场的大小和布局,在关键位置设置应急照明灯,如楼梯口、出入口等。

b. 手持式照明设备:为施工人员配备手持式照明设备,如手电筒、头灯等,方便其在需要的时候使用。

五、照明控制系统为了提高照明系统的能效性和便利性,可以考虑安装照明控制系统,如自动感应开关、定时开关等。

这些系统可以根据施工现场的实际需求,自动调节照璀璨度和开关状态,减少能源浪费。

六、照明维护定期检查和维护照明设备,确保其正常工作。

包括清洁灯具、更换损坏的灯泡、修复电路故障等。

照明改造施工方案模板(3篇)

照明改造施工方案模板(3篇)

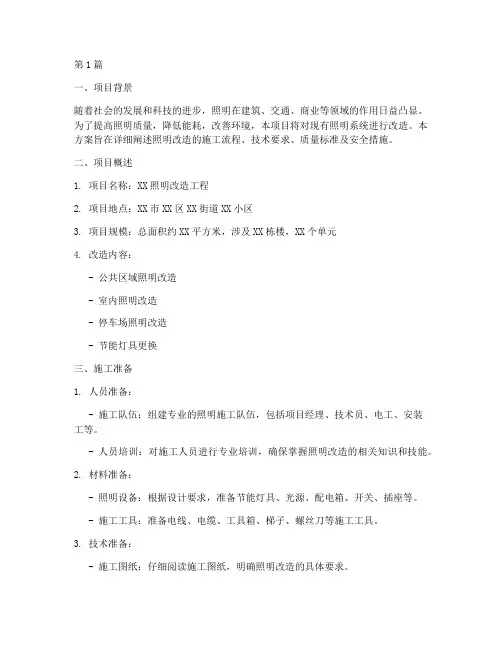

第1篇一、项目背景随着社会的发展和科技的进步,照明在建筑、交通、商业等领域的作用日益凸显。

为了提高照明质量,降低能耗,改善环境,本项目将对现有照明系统进行改造。

本方案旨在详细阐述照明改造的施工流程、技术要求、质量标准及安全措施。

二、项目概述1. 项目名称:XX照明改造工程2. 项目地点:XX市XX区XX街道XX小区3. 项目规模:总面积约XX平方米,涉及XX栋楼,XX个单元4. 改造内容:- 公共区域照明改造- 室内照明改造- 停车场照明改造- 节能灯具更换三、施工准备1. 人员准备:- 施工队伍:组建专业的照明施工队伍,包括项目经理、技术员、电工、安装工等。

- 人员培训:对施工人员进行专业培训,确保掌握照明改造的相关知识和技能。

2. 材料准备:- 照明设备:根据设计要求,准备节能灯具、光源、配电箱、开关、插座等。

- 施工工具:准备电线、电缆、工具箱、梯子、螺丝刀等施工工具。

3. 技术准备:- 施工图纸:仔细阅读施工图纸,明确照明改造的具体要求。

- 施工方案:制定详细的施工方案,包括施工顺序、施工方法、质量标准等。

四、施工流程1. 前期准备:- 现场勘查:对施工现场进行勘查,了解现有照明系统的状况。

- 施工图纸会审:组织施工图纸会审,明确施工要求和技术标准。

2. 施工阶段:- 公共区域照明改造:- 拆除旧灯具:按照设计要求,拆除旧灯具,清理现场。

- 安装新灯具:按照施工图纸,安装新灯具,确保安装牢固。

- 连接线路:连接灯具与配电箱、开关等线路,确保线路连接正确。

- 室内照明改造:- 拆除旧灯具:拆除室内旧灯具,清理现场。

- 安装新灯具:按照设计要求,安装新灯具,确保安装牢固。

- 连接线路:连接灯具与配电箱、开关等线路,确保线路连接正确。

- 停车场照明改造:- 拆除旧灯具:拆除停车场旧灯具,清理现场。

- 安装新灯具:按照设计要求,安装新灯具,确保安装牢固。

- 连接线路:连接灯具与配电箱、开关等线路,确保线路连接正确。

照明工程施工方案(3篇)

照明工程施工方案(3篇)

第1篇一、项目背景随着我国城市化进程的加快,城市照明工程已成为城市基础设施建设的重要组成部分。

良好的照明环境不仅能提升城市形象,还能为市民提供安全、舒适的夜间活动空间。

本照明工程施工方案旨在为某城市区域提供高质量的照明服务,确保工程顺利进行,达到预期效果。

二、工程概况1. 工程名称:某城市区域照明工程2. 工程地点:某城市区域3. 工程规模:本项目涉及道路、广场、公园、景观节点等区域的照明改造和新建。

4. 工程内容:包括道路照明、广场照明、公园照明、景观节点照明等。

5. 工程工期:预计工期为6个月。

三、施工组织机构1. 施工项目经理:负责整个工程的施工组织、协调和管理。

2. 施工技术负责人:负责施工技术指导和质量控制。

3. 施工安全负责人:负责施工现场的安全管理工作。

4. 施工质量负责人:负责施工现场的质量管理工作。

5. 施工材料负责人:负责施工材料的采购、供应和管理工作。

四、施工准备1. 施工图纸会审:组织施工图纸会审,明确工程范围、技术要求、施工难点等。

2. 施工方案编制:根据施工图纸、设计要求及现场实际情况,编制详细的施工方案。

3. 材料设备准备:根据工程量清单,提前采购、备齐各类照明设备、材料及施工工具。

4. 人员培训:对施工人员进行技术培训和安全教育,提高施工人员的素质。

5. 施工现场准备:平整施工现场,搭建临时设施,确保施工环境符合要求。

五、施工工艺及质量控制1. 道路照明施工(1)施工工艺:采用高压钠灯、LED灯等高效节能光源,按照道路等级和设计要求进行安装。

(2)质量控制:确保灯具安装牢固,接线正确,光源亮度符合设计要求。

2. 广场照明施工(1)施工工艺:采用庭院灯、草坪灯等灯具,按照广场面积和景观需求进行布置。

(2)质量控制:确保灯具安装美观,布局合理,光源亮度适宜。

3. 公园照明施工(1)施工工艺:采用高杆灯、庭院灯、景观灯等灯具,按照公园景观特点和功能分区进行设计。

(2)质量控制:确保灯具安装牢固,布局合理,光源亮度适中,不影响公园景观。

照明工程施工方案(3篇)

照明工程施工方案(3篇)

第1篇一、工程概况本照明工程旨在为某建筑物提供高效、节能、安全的照明环境。

工程范围包括室内照明、室外照明、景观照明等。

工程地点位于XX市XX区,总建筑面积为XX平方米。

工程内容包括照明设备安装、线路敷设、调试及验收等。

二、施工准备1. 施工图纸及资料:熟悉施工图纸,了解工程规模、结构、功能及照明设计要求。

收集相关技术资料,包括照明设备说明书、线路敷设规范等。

2. 人员组织:成立照明工程施工队伍,明确施工人员职责,组织技术交底,确保施工人员掌握施工工艺和操作规程。

3. 材料设备:根据施工图纸及设计要求,采购照明设备、电线电缆、接线端子等材料。

设备要求符合国家标准,材料质量符合设计要求。

4. 施工机具:准备电线切割机、剥线钳、剥皮机、测电笔、万用表等施工机具。

三、施工工艺1. 施工流程:施工前,根据施工图纸和现场实际情况,制定施工流程,包括材料准备、设备安装、线路敷设、调试等环节。

2. 线路敷设:按照施工图纸和规范要求,敷设照明线路。

室内线路采用暗敷,室外线路采用埋地敷设。

线路敷设过程中,注意保护线路,防止损坏。

3. 设备安装:按照设备说明书和规范要求,安装照明设备。

安装时,注意设备定位、固定,确保设备安装牢固、美观。

4. 调试:安装完成后,进行照明设备调试。

调试内容包括:检查设备是否正常工作,调节亮度、色温等参数,确保照明效果符合设计要求。

5. 验收:施工完成后,组织验收。

验收内容包括:设备安装质量、线路敷设质量、照明效果等。

验收合格后,进行工程结算。

四、质量控制1. 材料质量:严格按照设计要求,选用符合国家标准的照明设备、电线电缆等材料。

2. 施工质量:严格执行施工规范,确保施工质量。

对施工过程中发现的问题,及时整改。

3. 照明效果:按照设计要求,调整照明设备参数,确保照明效果符合设计要求。

4. 安全施工:加强施工现场安全管理,严格执行安全操作规程,确保施工人员安全。

五、进度安排根据工程实际情况,制定施工进度计划,确保工程按期完成。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

照明施工方案一、编制依据1. 由建设单位(业主方)提供的现场管道施工图纸。

2.建设单位下发的招标文件的要求。

3.中华人民共和国《建筑法》,内蒙古人民政府有关建筑工程管理、市政管理、环境保护等地方性行政法规。

4.《建筑施工现场环境与卫生标准》(JGJ146-2004)5. 《建筑电气工程施工质量验收规范》 GB50303-20026.《建筑工程施工质量验收统一标准》 GB50300-20017.《建设工程文件归档整理规范》 GB/T50328-20018.《建筑施工安全检查标准》 JGJ59-999. 《施工现场临时用电安全技术规范》(JGJ46-2005)10.《建设工程项目管理规范》 GB/T50326-2001二、编制原则我方将根据本工程施工图纸、合同要求及纲要,针对本安装工程的特殊性编制本施工方案,以作为指导现场施工的依据,并将迅速组织具有丰富施工管理经验的项目管理班子和能打硬仗的施工队伍进驻本安装工程现场,从机械设备、材料供应以及劳动力等多方面及时配备,确保各项目标的实现。

我方将充分利用各种有利条件,以敬业、求实的工作作风,创一流的管理水平、一流的工程质量、一流的工程进度,优质、高速、安全地完成该工程的建设任务,向业主、向社会交一个满意的答卷。

三、工程概况本工程电气安装,主要包括电气照明系统及防雷接地系统两大分。

电气安装工程的主要分项由线管、线盒的预留预埋,线槽和桥架的安装,管内穿线,电缆敷设,金属母线槽的安装,照明器具安装,配电箱(柜)的安装,设备接线,防雷接地安装,电气系统调试等。

本方案主要为工程的质量保证体系、施工技术方案、保证质量的措施、施工进度保证措施、安全文明施工措施、施工配合管理措施、质量通病防治措施、现场消防措施等,并根据以上几方面内容进行编制。

四、施工部署1.技术准备专业施工员认真熟悉施工图纸、施工规范,并组织工人进行学习。

根据各电气分项的具体情况,提供详细的材料计划,确定到货时间。

根据各分项的要求,确定机具的使用情况,准备施工机具。

根据施工图的具体要求,编制施工技术交底,对施工班组的施工作业情况操作方法、安全注意事项、质量要求、班组任务单、班级自检记录等方面作详细的解释和交底。

操作方法:施工员根据工程进度,按设计要求和施工规范及验评标准,对班组施工作业进行全面的交底,有针对性的对操作方法和施工具体要求,作详细的交待,指导作业班组进行施工。

2.材料准备根据施工进度计划的要求,按材料名称、规格、使用时间、材料储备定额和消耗定额进行汇总,编制材料需要量计划,为组织备料、确定仓库、堆放场地所需面积和组织运输等提供依据。

根据材料计划单,组织货源,联系生产厂家,确定加工、供应地点和供应方式,使材料的供应不影响工程的施工进度。

材料的供应由项目部依据工程的进度计划和实际的工程进度,按实提出采购申请计划,经审批后由材料部进行采购。

材料进场后,及时向甲方代表和监理公司进行报验,并填写好《材料检验单》。

3.劳动力组织和准备建立工程项目领导机构和组织建立精干的施工班组,认真考虑各专业、各工种之间的合理搭配,技术工与普通工的比例要满足合理的劳动搭配。

根据各施工阶段中各分项工程的工程量,并结合施工图预算中用工情况,合理安排各工种人员进场,以提高劳动生产效率,杜绝“窝工”现象的发生,保证安装工程施工进度。

对特殊工种要建立上岗制度,特殊工种的施工人员必须持证上岗,并建立档案,以确保用工质量。

4.机具的准备根据现场实际情况安排施工进度,确定施工机械的类型、数量的进场时间,并编制安装工程使用机具的需用量计划。

根据各施工阶段各专业使用机具的情况,由项目施工技术员进行合理调配使用,以提高机具的使用效率。

主要机具如下表所示。

五:照明安装主要施工工艺1.电气安装施工顺序2.安装准备→管路预制加工→箱盒定位→管路连接→穿带铁丝→扫管→→带护口→穿线→托盘安装→电缆敷设→配电箱安装→设备接线→照明器具安装→系统调试。

2. 电气安装工程主要施工方法和技术措施a.配合土建施工预留预埋时,应首先弄清土建装修要求,如建筑标高、装饰材料及抹灰装饰厚度,以此来调整预留预埋的高度和深度。

混凝土内暗敷线管焊接或绑扎应严密、牢固,暗配盒、箱应在其对应的模板处,用防锈漆或其它有区别的油漆做好标志,引出混凝土墙、地面的管子要顺直,两根以上管引出时应排列整齐。

所有管口应平齐、光滑无毛刺,并堵严密,不同专业的配管用不同标记和图纸相符的编号,严防漏配。

b.钢管暗配一般要求:敷设于多尘和潮湿场所的电线管路、管口管子连接外均应做密封处理;埋入地下的电线管路不宜穿过设备基础,在穿过建筑物时,应加保护管;敷设可挠管超过下列长度,中间应装设分线盒:管子全长超过30m,无弯曲时;管子全长超过20m,只有一个弯时;管子全长超过15m,只有两个弯曲; 管子全长超过8m,有三个弯时;盒、箱开孔整齐,管孔不得开长孔,应采用手电钻或液压开孔器进行开孔,孔径与管径相吻合,严禁使用电气焊进行开孔。

电线管暗配要求:线管暗敷时,以最近的线路进行敷设,且尽量减少弯头的数量,以便管内穿线时减少阻力;暗敷线管的弯曲半径不小于管外径的6倍,弯管时采用专用弯管弹簧,用力均匀,弯头上严禁有折皱、裂纹;线管绑扎应牢固,绑扎间距不大于1米,线管的保护层厚度不小于15mm;暗敷于砌体内的PVC电线管,补槽时填充水泥砂浆的强度等级不小于M10作抹面保护,其厚度不小于15mm;所有进盒的电线管,必须采用锁扣连接,并做到一管一孔,没有线管进入的盒面上的敲落孔应保证完好无损。

d.线槽、桥架安装:金属线槽和桥架安装时,应拉线安装支吊架,保证支吊架在同一直线上。

各功能用房内的水平槽架安装应加防震措施;桥架上支架的固定点间距应不大于2米,固定桥的支架必须牢固、美观;桥架的连接有外连接和内连接两种,螺栓采用方径螺栓,且螺母放在桥架的外侧;不同电压、不同用途的电缆不宜敷设在同一桥架内,如受条件限制确需安装在同一桥架内时,应采取隔板隔开;电缆桥架必须有可靠的接地;垂直敷设的电缆其垂直度允许偏差在5mm以内。

金属线槽与线槽之间的接口平整,接缝严密无扭曲变形,支架设置合理,固定间距不得大于2m,在转角和分支处及端部应有固定点,固定可靠;线槽内敷设的导线应按回路绑扎成束,并应适当固定,导线不得在线槽内接头,安装在任何场所的线槽应需盖板齐全。

e金属软管敷设:钢管与电气设备、器具间的电线保护宜采用金属软管,金属软管长度不宜大于2m;金属软管,不应退绞、松散,中间不应有接头,与设备、器具连接时,应采用专用接头,连接处应密封可靠;金属软管的安装应符合下列要求:弯曲半径不应小于软管外径的6倍;固定点间距不应大于1m,管卡与终端弯头中点的距离宜为300mm;与嵌入式灯具或类似器具连接的金属软管,其末端的固定管卡,宜安装在自灯具、器具边缘起沿软管长度的1m处。

f.管内穿线安装要求:钢管在穿线前,应首先检查各个管口的护口是否整齐,如有遗漏或破损,均应补齐或更换。

当管路较长或转弯较多时,要在穿线的同时往管内吹入适当的滑石粉。

穿线时,同一交流回路的导线,必须穿入同一管内,不同回路、不同电压以及交流与直流的导线,不得穿入同一管内。

穿入管内导线包括绝缘层的总截面积,不应大于管子内截面积的40%,且穿入的导线应能满足日后维修更换要求,杜绝死线。

导线在管内严禁有接头和扭结,也不得将导线接头埋入箱底板后的墙体,如有接头必须在箱、盒内。

导线在盒、箱内应预留长度。

在接线盒、开关、插座及灯头盒内导线应预留长度150mm,在配电箱内预留长度为配电箱周长的一半,出户导线应预留1.5米。

导线的分色:穿入管内的导线应分色分相。

L1相为黄色,L2相为绿色,L3相为红色,(中性线)为淡兰色,PE保护线为黄/绿双色。

穿线时根据各相用电负荷情况,L1、L2、L3相之间作适当调配,确保各相之间负荷平衡。

在电气器具安装前进行导线绝缘摇测。

首先将灯口盒内导线分开,开关盒内导线连通摇测,并将干线和支线分开测试,一人摇测,一人及时读数,并做好记录,摇动速度应保持在120r/min左右,读数应采用一分钟后的读数为宜。

g.电缆敷设电缆敷设前,要认真检查电缆型号、规格与设计是否相同,外观是否有扭绞,压扁,保护层断裂等缺陷。

高压电缆敷设前做耐压及泄漏试验,低压电缆要用500兆欧表测量其绝缘情况,合格后方可敷设。

敷设时在终端头及接头附近要有余留长度,直埋电缆应在全长上留少量长度,并做波浪形敷设。

温度低于0℃时,不许进行敷设,否则要有计温措施,电缆的弯曲半径不应小于10倍电缆直径。

敷设时不应进行交叉,电缆应排列整齐并加以固定,及时装设标志牌,直埋电缆沿线及其接头处应有明显的分位标志或牢固的标志。

电力力缆和控制电缆应分开控制,力缆和控缆若敷设于同一侧支架上时,应将力缆放在控缆上面,直埋电缆上下须铺些小于100mm厚的软土或沙层,并盖以砖块或混凝土保护板,其覆盖宽度应超过电缆两侧各50mm。

电缆终端头和接头制作时,应严格遵守工艺规程,应在气候良好的条件下进行,并有防尘和外来污物的措施。

电缆终端头与接头从开始剥切到制作完毕,必须连续进行一次完成,以免受潮。

剥切电缆时不得伤及芯线和绝缘,包缠绝缘时应注意清洁,防止灰尘和潮气进入绝缘层,力缆终端头、电缆接头的外壳与该处的金属护套及绝缘层均应良好接地,接地线采用铜绞线,其截面不宜小于10cm2。

h.配电箱、柜安装:配电箱、柜安装应在土建地面施工完后进行,墙柱上明装箱也应在土建施工完后进行,而暗装配电箱、接线箱应在土建抹灰装饰前,根据抹灰厚度进行。

配电箱、柜安装位置应准确,部件齐全,箱体开孔合适,切口整齐,暗式配电箱盖紧贴墙面,零线经汇流排接,无绞接现象,油漆完整,盘内外清洁,箱盖、开关灵活,回路编号清晰,接线整齐,PE线安装明显牢固。

配电箱、接线箱、分线箱如有引出管而需开孔时,必须使用开孔器,严禁用电、气焊开孔。

i.照明器具安装及接线:照明器具安装,应在土建装饰完成后进行,单股导线可直接与器具连接,多股导线应搪锡并压接线鼻子后与器具连接,插座相序为左零右火上接地,开关应为火进控出再接灯,大型灯具有安全保证措施,特殊场所灯具应有减震措施,各种箱盘及大型灯具有可靠接地。

照明器具的型号、规格必须符合设计要求,安装标高符合设计和施工规范的要求。

成排照明灯具安装时,其中心线允许偏差不大于5mm,导线进入灯具处绝缘良好且留有余量,接触严密。

成排开关面板时,高度应一致,高低差不大于2mm,同一楼层开关、插座高度应一致,允许偏差不大于5mm。

灯具安装,将接灯线从木台的出线孔中穿出,将木台紧帖在建筑物表面,木台的安装孔对准灯头盒螺孔,将木台固定牢固。

将导线头用粘塑料带和黑胶布分层包扎紧密,将包扎好的接头调顺,木台中心找正。
