(完整版)三、施工进度计划和各阶段进度的保证措施
施工进度计划及保障措施

施工进度计划及保障措施施工进度计划是指导施工活动的关键文件之一。
其编制的先进性、合理性将直接影响到整个施工活动的全过程,本章我们将扼要阐述所提出的施工进度计划及其保障措施。

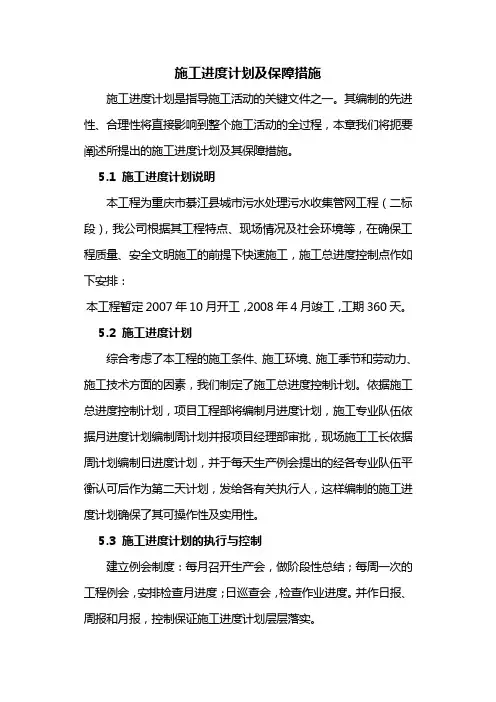

5.1 施工进度计划说明本工程为重庆市綦江县城市污水处理污水收集管网工程(二标段),我公司根据其工程特点、现场情况及社会环境等,在确保工程质量、安全文明施工的前提下快速施工,施工总进度控制点作如下安排:本工程暂定2007年10月开工,2008年4月竣工,工期360天。
5.2 施工进度计划综合考虑了本工程的施工条件、施工环境、施工季节和劳动力、施工技术方面的因素,我们制定了施工总进度控制计划。
依据施工总进度控制计划,项目工程部将编制月进度计划,施工专业队伍依据月进度计划编制周计划并报项目经理部审批,现场施工工长依据周计划编制日进度计划,并于每天生产例会提出的经各专业队伍平衡认可后作为第二天计划,发给各有关执行人,这样编制的施工进度计划确保了其可操作性及实用性。
5.3 施工进度计划的执行与控制建立例会制度:每月召开生产会,做阶段性总结;每周一次的工程例会,安排检查月进度;日巡查会,检查作业进度。
并作日报、周报和月报,控制保证施工进度计划层层落实。
施工中影响进度及各专业协调的问题在例会上要及时解决。
如实际工期与目标工期发生偏差,要及时找出原因制定并采取纠偏措施,确保目标工期的实现。
编制施工进度计划的同时也应编制相应的人力、资源需用量计划如劳动力计划、现金流量计划、材料构配件、加工、装运计划等并派人追踪检查,确保人力资源满足施工进度计划执行的需要,为施工进度计划的执行提供可靠的资源保证。
5.4 施工进度计划完成的保障措施5.4.1 施工组织保障措施5.4.1.1 为保证施工进度计划的完成,我们将选派曾担任类似工程的项目经理担任该工程的项目经理,该同志有丰富的现场施工组织管理经验,同时集中我们经验丰富、精力充沛、能吃住在施工现场的项目副经理、项目总工程师常驻现场。
施工进度计划及保证措施(完整版)

施工进度计划及保证措施(完整版) 施工进度和工期保障措施第一节:施工进度1、工期计划编制原则为确保业主规定的工期目标,我们将严格按照招标文件规定的工期,科学、合理地安排施工程序及进度。
同时,我们将综合分析各种施工条件,紧密围绕施工关键线路组织施工,尽可能创造条件,组织多工作面、多工序平行交叉作业,以缩短直线工期,加快施工进度。
在考虑当地自然环境、工程地质、物资设备条件等因素对工程进度的影响的同时,我们将强调安全生产、重视文明施工,确保施工过程中万无一失。
我们还将发挥公司技术及装备优势,并根据施工需要引进新的精良设备和技术人员以进一步强化施工装备和技术力量,提高施工生产效率,加快工程施工进度。
最后,我们将采用适中的施工强度指标和可作业时间安排施工进度,对与各相关环节的协调和不可预见因素留有充分的工期回旋余地,并在施工中注意均衡生产。
2、工期要求本工程的工期要求为2021年07月10日至2021年08月31日,实际以甲方签订合同为准。
第二节:工期保障措施施工准备的保障措施在接到中标通知书后,我们将立即与业主、监理单位进行联系,针对施工现场实际情况,结合业主要求,尽快落实各项施工准备工作。
我们将制定详细的施工准备工作计划,做好生产区平面规划,布设水电管线,搭设临时生产、生活设施,使之尽早具备开工条件。
我们还将在投标期间确定项目组织机构,并提前做好相应人员的就位工作,如主要骨干成员参与投标过程,熟悉工程特点,在最快时间内进入角色,普通人员于投标期间通知,立即着手工作移交,一旦中标立即就位。
最后,我们将对本次投标所采用的技术标进行多次论证、修改,力求使得技术标的技术方案具有可操作性,避免再次编制技术方案。
施工技术方案计划我们将充分熟悉本工程的设计图纸,对拟定的施工组织设计、施工方案及方法进行认真的分析比较,作到统筹组织、全面安排,确保总体目标计划,在施工过程中制定阶段性工期控制点,确保按期完工。
针对工程特点,我们将采用平行施工与分段流水相结合的施工组织方法,减少技术间歇,集中力量、突出重点,制定严密的、紧凑的、合理的施工穿插,尽可能压缩工期,加快施工进度。
施工进度计划和各阶段进度的保证措施及违约责任承诺精选全文完整版

可编辑修改精选全文完整版施工进度计划和各阶段进度的保证措施及违约责任承诺一、施工现场准备若施工现场有垃圾、渣土、建筑垃圾等要进行清除,一些有碍施工的铁路设施、树木要进行拆迁和迁移,然后可按照设计图纸进行地形整理,主要使其与四周铁路的标高,合理衔接,使绿地排水通畅,如果用机械平整场地,则事先了解是否有地下管线,以免机械施工时管线的损坏。
二、地表准备根据现场初步踏勘,为确保道路开挖和苗木栽植的生长环境,必须对垃圾和地表进行挖掘清理后进行平整场地达到设计要求。
三、地形处理铺垫表土时,要清除土中的石块,杂物,为防止雨季土壤的流失和板结,采取晴天铺设表土,并且在表土的铺设完成后,留好排水沟槽,形成自然顺势排水,符合设计的地形、坡度、标高,并报监理工程师审核批复。
四、施工测量放线定点放线即是在现场测出苗木栽植位置和株行距。
由于树木栽植方式不同,定点放线也不同。
1.自然式配置乔、灌木放线法①坐标定位法根据植物配置的疏密度,先按一定的比例在设计图及现场分别打好方格,在图上用尺量出树木在某方格的纵横坐标尺寸,再按此位置用皮尺量在现场相应的方格内。
②仪器测放法用经纬仪或小平板仪依据地上原有基点或建筑物、道路或孤树依照设计图上的位置依次定出每株的位置。
③目测法对于设计图上固定点的绿化种植,乔灌木丛、树群等可用上述两种方法划出树群树丛的栽植范围,其中每株的位置和排列可根据设计要求在所定的范围内用目测法进行定点,定点时应注意植株的生态要求并注意自然美观。
定好点后,多采用白灰打点或打桩,标明树种,栽植数量及坑径。
2.整形式放线对于成片整齐式种植或行道路的放线法,也可用仪器和皮尺定点放线,定点的方法可先将绿地的边界、建筑物等的平面位置作为依据,量出每株树木的位置,钉上木桩,上面写明树种名称。
3.等距弧线的放线若树木的栽植为一弧线,放线时可从弧的开始到末尾以路牙或中心线为准,每隔一定距离分别画出与路牙的垂直线。
在此垂直线上,按设计要求的树与路牙的距离定点,把这些点连接起来就成为近似道路弧度的弧线,于此线上再按株距要求定出各点来。
施工进度计划及保证措施

施工进度计划及保证措施1、总则我公司深刻意识到工期是项目早见成效的关键,根据业主提借助的施工总体工期安排,将编制出该项目的施工控制计划,该计划反映了标书中所列的工作范围,同时根据我公司的施工经验,并充公考虑了交叉的工期,经保证工程计划的完整,在项目的整个计划控制上,计算机辅佐计划软件。
按现场施工进度的需要,在征得业主的同意后,节假日不休息,安排加班作业。
2、施工总体布置及施进度计划2.1施工工期详细施工计划详见“施工进度计划表”3、施工步骤:为确保工期的实施,我们将从五个方面采取强有力的保证措施:(1)组织保证措施:我们将重点做好以下几方面的工作:优化施工组织;合理进行资源配置;强化施工力量;确定阶段目标(施工进度计划附后)。
①施工组织安排:三个施工队按工序的先后依次进场施工。
各个施工队均明确了工作量,分别排定了施工进度计划。
在现有施工组织设计的基础上,还应根据现场的实际情况,编制符合现场实际的施工方案;对施工中出现的新问题和技术难关,要组织技术力量进行攻关,整理出切实可行的技术控制措施。
另外针对由于阴雨或其它因素,造成各分项工程的预计阶段性工期不可能实现的情况,要及时对施工方案进行调整。
再根据调整后的施工方案,进行人、材、机的调配,并编制详细的周施工计划,来确保工程质量、工期的完全实现。
②合理进行资源配置:项目部应根据施工中不同工序的施工需要,合理地进行人、材、机的调配,使整个施工过程都能按施工进度有序地进行,保质保量地完成施工任务。
a、劳动力方面:在土方工程时,主要是机械作业,只需安排普工进场从事辅助用工;在路面结构层施工时,则须足量的机械工和技术工随机作业;人行道施工时需要安排大量的技术工;b、材料方面:现场材料要根据市场情况和工程需求时间进行组织调进。
对地方大宗材料,价格浮动不大且货源充足的应少量储存,施工需要时再大量调进;而对于价格上扬速度较快、货源相对紧张的材料,即使工程施工暂不需要,项目部也要加强储备,以免施工需要时缺货而影响工期;如果有甲供材,则应提前编制材料进场计划,以便于供货方有时间进行调节;同时对现场的材料堆场布置按工程需要进行调整,以满足实际施工的需要;c、机械方面:要合理安排施工机械数量和进退场时间。
施工进度计划

施工进度计划施工进度计划时间过得真快,总在不经意间流逝,前方等待着我们的是新的机遇和挑战,该为接下来的学习制定一个计划了。
我们该怎么拟定计划呢?下面是小编精心整理的施工进度计划,欢迎阅读与收藏。
施工进度计划1(一)施工进度计划安排总工期50天各主要部分工程工期安排如下:1、土石方开挖:10天。
2、预沉池、沉淀池、清水池部分:20天。
3、业务用房:20天。
4、绿化工程:5天。
5、收尾清理完善交付使用:5天。
(二)工期保证措施本工程的特点决定了确保工期的关键在于施工单位计划组织周密,平面交叉的合理和时间衔接的精确。
为此,除了项目管理者和施工队伍、物资投入等方面的特殊措施外,还必须采取如下措施:1、从管理组织措施方面保证:实行严格的项目责任制,根据工程具体情况,对项目主要管理人员进行明确的分工,责、权、利落实到每个人,在整个施工中政令如山,赏罚分明。
建立现场每周工作会议制度,强调管理人员是不能解决所有问题的,为充分发挥班组的主观能动性,每晚下班后,项目经理组织有关管理人员和全体组长,集中召开工作会议,总结当天质量、进度、安全等方面的工作情况,详细部署第二天的工作,并就可能发生的人员、机具、材料、质量、安全、进度等方面的困难提出具体解决的办法,保证第二天的工作顺利进行。
2、从施工计划安排方面保证按工程特点和进度要求,划分三个施工区域,相对地固定人员、机具,统一组织材料,并科学、紧凑地组织穿插施工。
以总的施工进度网络计划为准绳,项目部统筹安排,编制详细的日、周、月综合计划,主要包括物资、机具需用计划、劳动力组织计划、施工进度计划和详细的工序作业计划。
每天、每个环节、每道工序都认真检查监督,保证小计划的实现,进而形成以日计划保周计划,以周计划保月计划的良性循环,确保总工期的顺利实现。
3、从技术措施方面保证加强技术管理粒度,以适应施工进度的需要。
已经确定的技术问题,及时通知施工工长和施工班组;临时性的修改,要立即制定相应的技术处理措施;对可能影响土建的质量和进度的问题,要向设计、甲方及早提出,尽量避免事后处理。
施工进度计划安排及保证措施精选全文完整版

可编辑修改精选全文完整版施工进度计划安排及保证措施一、关键线路清晰、准确、完整、满足招标文件对工期的要求1、施工进度的检查是计划执行信息的主要来源,也是计划调整和分析总结的依据。
施工进度的跟踪检查,及时反馈进度计划的实施情况是进度闭环控制之中不可缺少的部分反馈系统。
故在施工组织中应尤为重视。
根据施工总网络进度计划,按系统工程用树状结构图对其分解,直到相对独立的工作单项。
在施工中用计算机进行管理,选用决策数学模型,结合有关资料和外部信息,用计算机做出决策,以实施施工管理的科学化。
根据每一工序的工作性质和时间合理安排各工序先后顺序,编制“月、旬、周”的作业计划,将总工期落实到每月、每日、每个工班。
2、对单项工程进度按月、旬、周、日建立施工形象监控,用图表直观形象地反映实际进度,并根据实施过程中的完成情况及时对比、修正、调整,实行动态管理,并特别注意关键线路的变化。
“以日保周、以周保旬、以旬保月”,确保总工期目标实现。
组织措施—落实各层次的进度控制人员及其具体任务和工作责任;建立进度控制的组织系统;根据具体的分项结构、进展情况,分阶段地进行分解细化,确定其进度目标,形成目标控制体系;确定进度控制工作制度,如检查时间、方法、协调会议时间、参加人等;对影响进度的因素分析和预测。
工程进度保证图(1)日检查工作制:专业工程师是施工技术、进度、质量的主要负责人,建立以专业施工点为主的计划执行系与工程师为主的计划检查系这一对立统一的工作关系,是保证项目进度计划的重要方法。
工程师每日进行现场检查,并将检查的结果每日以书面的形式汇报项目生产经理,以便生产经理及时了解施工动态,监督和督促各施工员及施工班组按计划完成工作,以及进行必要的调整。
(2)周汇报工作制:配合三周滚动计划的实施,建立每周进度汇报分析制。
汇报分析会由项目生产经理主持,项目经理参加检查、落实一周工作情况,并将检查分析的结果书面汇报监理单位、业主及存档。
第五章施工进度计划和各阶段进度的保证措施

第五章施工进度计划和各阶段进度的保证措施为保证工程的顺利进行和按计划完工,施工进度计划和各阶段进度的保证措施显得尤为重要。
1. 施工进度计划的制定施工进度计划是工程建设管理中的一个必要环节。
它是施工单位在设计图纸和承包合同的基础上,按工程量、施工周期、施工工艺、材料供应等有机结合,及时编制全面细致的施工进度计划书。
编制施工进度计划的主要方法有网络计划和条形图法。
网络计划分为PERT和CPM两种方法,通常选用CPM网络计划。
网络图表示为活动网络图,即节点表示活动,弧线表示活动间的先后次序和时间间隔。
条形图法是以一段时间为基础,列出工程的各项建设工作,并根据工程量、施工周期及预定工期,按先后次序排成一张横向的条形图表,以反映出各项建设工作的开始、结束时间和建设阶段的时间分配情况。
2. 各阶段进度的保证措施2.1 前期准备阶段工程项目的前期准备包括勘测设计、招标采购和材料进场等,这决定了后期的建设进程。
重点应加强监督检查,确保前期准备进度和质量达到要求。
涉及招标采购的工程项目,应当在招标文件中明确施工期计划和进度要求等内容,控制承包商的施工进度。
2.2 施工阶段施工阶段是整个工程建设中最为关键的阶段。
在此阶段中应不断的监督工程进度,及时发现和处理进度问题,从而避免造成工程进度的违规。
有效的施工管理和机械化施工技术能够有效地保证工程建设进度,并提高工程建设质量。
在施工过程中,应严格按照施工进度计划进行施工全过程的统一安排和好的协调。
同时,在施工过程中,应加强对施工现场的监理,及时处理现场施工所遇到的问题,保证施工进度的正常推进。
2.3 检验验收阶段在工程项目的整个建设过程中,检验验收是保证工程质量的关键。
检验验收阶段主要包括质量检验和验收,质量检验主要是指在施工过程中进行的全面的工程质量检测,验收是根据规定采用专业的验收人员进行的工程质量的验收。
在检验验收阶段,应加强对检测和验收流程的监督,及时完成质量检验和验收工作,确保工程质量符合规定标准,并按期验收。
施工进度计划及进度保证措施

施工进度计划及进度保证措施
一、施工进度计划
1.制定详细的工程施工进度计划。
在项目启动前,应组织专业人员详
细测量绘制工程图纸,制定详细的施工工序及每个工序的计划工期。
2.合理安排施工任务。
根据工程项目的特点,确定施工的总体工期、
各个重要节点的工期,并根据实际情况合理安排施工的顺序和时间。
3.合理安排人力资源。
根据项目的工期和工程量,合理安排人力资源,确保施工现场有足够的工人进行施工。
1.建立严格的工地管理制度和施工组织管理制度。
严格要求施工人员
按照施工计划执行,做到有序施工。
2.定期组织施工技术交流会议和施工进度会议,对施工进度进行监督
和检查,及时解决施工中遇到的问题,确保施工进度的顺利推进。
3.确定重要节点和关键工序,加强对其施工进度的监控。
对于重要节
点和关键工序的施工,加大人力、物力和财力的投入,确保按时完成。
4.进行施工现场巡查。
定期派出专业人员进行施工现场巡查,发现问
题及时解决,确保施工进度不受其他因素的影响。
6.做好合同管理工作。
严格按照合同约定的工期要求进行施工,对款
项支付进行有效控制,确保合同约定的完成时间和付款时间一致。
7.定期召开项目验收会议,对已完成的工程进行验收。
及时处理项目
中存在的问题,确保施工进度的顺利推进。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
三、施工进度计划和各阶段进度的保证措施(一)、工程总进度计划本工程项目主要以砌筑,浇灌,安装等为主,采用综合小组分片流水作业,施工以先顶后墙再地,先安装后油漆为原则(进度计划详见附表)。
(二)、施工部署原则:1、保证工程在施工过程中做到有组织、有部署,使工程施工自始至终的有条不紊进行。
2、专门组建本工程项目经理部,负责本工程的施工技术、施工质量、进度控制、材料采购、安全生产与文明施工等总体管理。
根据本工程特点及招标文件的要求,合理安排各工种比例投入和施工流水段划分,做好各分项工程间的配合,是本工程的关键。
3、本工程决定采用立体交叉、综合流水平行施工,统筹协调好各分部、分项工程的施工,合理安排好各工种的穿插施工,确保工程质量和施工进度,以满足总进度控制,满足业主的使用要求。
4、施工总体以拆除,加固,安装工程为主,同时施工,重点控制各工种施工交叉点及施工节奏,做到有张有弛,有条不紊,保证各工种按进度计划完成各分项工程。
5、在施工过程中,合理安排施工时间,优质高效组织生产工作,尽可能地将噪音减少到最低程度,尽力减少粉尘污染,另外严格采取成品保护制度以防止二次污染发生。
根据工程特点和总体计划,本公司将投入一支专业的施工队伍,负责整个施工项目;考虑工期相当紧迫,因此拆除,加固,安装和各相关专业的施工同步进行。
根据使用要求和本公司的施工能力,结合物资供应情况及施工准备工作条件,编制出最优的施工进度计划。
由于本工程的分部分项工程的规模比较大、施工难度比较高,因此拆除,加固工程与各安装工程的相互协调是施工进度的保证。
(三)、施工步骤制定原则在满足工程质量与工期要求的前提下,根据本工程的具体情况,重点抓好四点,即“优质、高效、安全、文明”,确定本工程施工方案原则为:1、认真贯彻执行《建筑法》及建筑施工验收规范,做到有法可依,执法必严,违章必纠,一抓到底的原则。
2、制定合理的施工方案、科学的技术措施,可行的工程进度。
3、组织强有力的项目经理部,运用科学的管理模式进行管理。
4、施工进度具体安排如下:(1)根据图纸和现场实际情况对现场进行放线工作,对特殊造型构件进行加工订货。
(2)工程开工后,首先组织施工现场实地测量(包括地面水平、轴线位置,周围安全距离等项内容)机械进场及材料进场等三项工作。
(3)测量工作完成后,工程材料进场(此后材料将根据施工进度情况逐步进场)工作,第一批工人进场。
(4)进行定位放线,由业主、监理方签署定位复核审定文件后,杂工作业组分成小队先后在各个区域同时展开施工,首先在短时间内完成现场清理,保证施工进度。
各施工队组交叉施工,以最短时间完成施工准备工作。
(5)、工程进度计划及工期保证措施①、组织措施a我公司充分认识到本工程项目的重要性,特组建具有丰富现场管理经验的、强有力的项目经理部,在项目经理的统一领导下,精心组织,精心安排,提倡前道工序为后道工序服务,与其他分包方互相协调的思想,在保证工程质量的前提下,用下列措施来保证投标工期的实现。
b劳动力的投入是保证工期的关键,因此当本工程的工作面一旦形成,立即按序调集劳动力,并按总进度的控制,做好后备劳动力的调集工作。
在施工高峰时,视具体情况统一调度机械设备与劳动力。
c 用施工进度的三级动态管理来保证工期进度的措施,由公司制定一级进度计划(施工总进度控制计划表)、项目经理部编制二级进度计划(月工作计划)、各专业施工队组编制三级进度计划(各分部项工程每月进度计划)。
三个计划要求总体衔接、稳定平衡,通过信息反馈,对计划实施的全过程作有效的动态控制。
月计划和周计划的编制,必须具体、详细,具有实际性的可操作性。
d项目经理部每周召开一次施工现场会议(邀请业主、监理单位等参加),每天召开一次现场工作协调会议。
对反馈的信息必须立即做出正确的处理,并对月、周计划加以调整。
e根据工程特点及工作面的部署,强化材料设备部门人员结构,材料提前配齐配足,便于加快施工进度。
f为有效地缩短工期,根据工程进度安排,全体施工人员与管理人员调整作息时间,轮流休息。
g各类机械设备必须专人操作、精心维修,确保正常使用,以满足施工进度的实际需要,这是保证工期的必备条件。
h充分利用经济规律及杠杆作用,有效地调动工人生产积极性,所有施工人员的经济利益按实际进度的完成情况进行分段兑现奖罚。
i 组织公司内部的技术力量,开展以质量为中心的劳动竞赛,即提高工程质量同时加快施工进度。
②技术措施a各分项工程严格按工艺标准及规范要求施工,避免返工。
b认真研究装修施工图,找出加快施工进度的技术方法。
c我司选派有经验的工程师跟踪服务,及时完善施工图,及时协调处理施工中遇到的问题。
d每道工序完工后及时组织自检和分项工程验收,保证工序的紧密衔接,减少交接等待的时间。
③单位工程工期延误的补救措施a及时分析工期延误的原因,制定解决方案。
b针对具体情况,立即安排施工班组抢工或加班,必要时调用后备班组人员补充生产劳动力。
c准备相当数量的后备机具,以便替换使用,既满足加班赶工的需要又避免因为维修机具而造成待工。
d后勤人员做好充分准备,及时提供施工材料和人员餐饮的补给,以满足施工需求e及时改进施工技术,决不因技术措施不适用或不合理造成施工的浪费和返工。
f调整进度计划:由于外部因素影响造成进度无法实施或是计划与现场状况不符,就应及时调整进度计划,同时也要及时积极的进行施工协调,此项计划一般在分析会上做出。
g质量跟踪检查:项目部质量检查员每日对施工班组所施工的内容进行检查,发现质量问题及时签发整改单,并每日将检查结果汇报项目工程师,把质量问题消除在过程中,决不因质量问题造成返工,从而影响工程进度计划。
h利用现代科学手段,采用计算机项目管理系统对工程进行动态管理。
③管理措施a项目部管理人员认真学习项目部与业主签订的合同文本,全面理解和掌握合同文本规定的要求。
在工程实施中,以合同文本为依据,自始至终贯彻执行到施工管理全过程,确保工程优质如期完成。
b 以合同规定的承包施工范围的工程质量、工期、安全、文明施工等要求为原则,项目部编制详细、完善的施工组织设计,经业主、监理单位审核后,进行实施。
c以合同规定的总工期要求,项目部根据现场实际情况编制本工程施工总进度网络计划,以此有效地对工程进度进行总控制。
d以总工期为依据,项目部根据现场实际情况编制分阶段实施计划(施工准备计划;劳动力进场计划;施工材料、设备、机具进场计划、分项分部施工进度计划等)。
e 将合同的条款要求,分解纳入相对的分包合同中,对质量、工期、安全、文明施工等完全处于承包控制范围之中,确保工程如期完成。
f施工过程中各类工作联系,除必要口头通知外,项目部一律以书面指示,及时发给各工作班组执行g 项目部诚恳接受业主、监理单位对管理工作的指导和要求,相互紧密合作,确保工程顺利进行。
④材料供应措施材料的组织供应是项目部物资管理的中心任务,供应质量的优劣与供应速度的及时准确与否是关系到项目部各项工作能否顺利进行的决定因素,所以在做好日常工作管理方面重点抓好如下几点:a加强材料计划的及时性、准确性、严肃性项目部将执行规范化的计划编制、审核、采购制度,做到供应工作的不同阶段有不同的人负责,坚决杜绝计划盲目性,铺张浪费的不严肃工作作风。
b加强采购成本的控制在保证质量、数量供货及时的基础上,降低采购成本是提高项目施工效益的重要环节。
为此,项目部将坚持材料采购以“三比一算”为基础的采购制度。
任何物质的采购必须有采购通知单及严格的验收入库制度,采购员不得接受任何人随意采购指令。
c坚持审批的环节项目部在做好自身计划的审批工作的基础上,同时也做好对业主的报批工作,对实行调整的大宗材料应事先报送业主方进行价格、厂家的审批,在审批的基础上进行采购。
未经审批的材料决不自行采购,决不先斩后奏。
⑤协调保证措施项目施工中存在着多种因素的协调工作,既有项目部内部的,同时也有项目部外部的协调,针对协调的内容不同项目部将配备一名具有丰富施工经验的项目经理负责项目部的生产及对外协调工作,配备一名协调员进行项目内部诸因素的协调,协调的目的是调动工作人员积极性、提高项目组织的运转效率、消除项目按计划施工的任何不利的因素、保证施工项目的进度。
a项目内部关系协调项目经理协调项目内部人与人,各部门之间的工作关系,充分调动每个人的工作热情,使得人尽其才,用人之长,责任分明,使项目部精干、高效、政令畅通。
由项目经理进行内部供求关系的协调,诸如劳动力、材料、机械设备、动力等,求得项目的资源保证,从而使物尽其用,按施工进度计划进行有条不紊的施工。
b外部协调由项目经理组成对外协调,重点协调业主、监理单位、公用单位。
采取积极主动的态度在平等的基础进行协调。
c施工中的协调交叉作业施工:本工程工序多,在现场施工中为保证各专业工种都有顺利进行,在指挥部的统一协调下,本公司内部各工种有条不紊,在互不影响的情况下进行穿插施工,交叉作业。
在项目部的统一安排下与业主、监理、设计单位紧密配合,对工程施工全面进行计划、组织、技术、质量、材料等项管理,统一组织协调各种施工关系,充分调动各工种的施工优势,从组织上保证总进度`的实现。
合理调配各种资源,如材料、架设工具、机械设备、劳动力等,做到人歇机不停,避免出现停工待料或劳动力不足等情况。
配套材料进场计划早安排、早落实、防止临阵磨枪,导致窝工等现象。
⑥工期检查保证措施施工进度的检查是计划执行信息的主要来源,也是计划调整和分析总结的依据。
施工进度的跟踪检查,及时反馈进度计划的实施情况是进度循环控制之中不可缺少的部分反馈系统。
故在施工组织中应尤为重视。
a日检查工作制专业施工员是施工技术、进度、质量的主要负责人,建立以专业施工点为主的计划执行系与施工员为主的计划检查系这一对立统一的工作关系,是保证项目进度计划的重要方法。
施工员每日进行现场检查,并将检查的结果每日以书面的形式汇报项目经理,以便及时了解施工动态,监督和督促各施工班组按计划完成工作,及时进行必要的调整。
b周汇报工作制配合滚动计划的实施,建立每周进度汇报分析制。
汇报分析会由项目经理主持,项目经理参加检查、落实一周工作情况,并将检查分析的结果书面汇报监理单位、业主及存档。
并提出建议及要求,在每周由业主或监理主持的协调会上解决。
c月分析调整制度项目部按月进行分析、总结,并对进度的个别节点调整。
进行必要的生产要素调动。
由项目经理主持,公司项目部门及有关人员参加,并将检查分析的结果书面汇报业主、监理单位并存档。
d施工日志施工日志是项目施工中每一天所发生有关事宜的真实记录,也是项目日常管理的工作要点。
由专业施工员对每日发生的事宜及有关工程的情况按施工日志的要求真实填写汇总,书面报送项目经理及资料存档。
如前所述,在建立各级检查制度的基础上有效的控制施工进度,这是目的所在。
