全套围堰施工技术交底(通用)
围堰工程施工安全技术交底

围堰工程施工安全技术交底一、项目概述围堰工程是指在水下或土壤中建立临时性的封闭结构,用于控制水流或土壤的流动,以便进行相关工程的施工。
本文将对围堰工程施工的安全技术进行详细交底,以确保施工过程中的安全性。
二、施工前的准备工作1. 负责人应组织施工人员进行安全技术培训,确保每个人都了解施工过程中的安全要求和操作规程。
2. 检查施工现场的环境和地质条件,确保施工区域的稳定性和安全性。
3. 确定施工过程中可能存在的危险因素,并制定相应的应对措施和紧急预案。
三、围堰工程施工的安全要求1. 施工现场应设置明显的警示标识和安全警示牌,提醒施工人员注意安全。
2. 施工人员应穿着符合安全要求的工作服和个人防护装备,如安全帽、防护眼镜、防护手套等。
3. 施工现场应保持整洁,杂物应及时清理,以防止绊倒和滑倒事故的发生。
4. 严禁施工人员在未经许可的情况下进入围堰区域,以免发生意外伤害。
5. 施工人员应熟悉围堰工程的施工图纸和设计要求,确保施工质量和安全性。
四、围堰工程施工的操作规程1. 施工前,应对围堰工程的施工区域进行测量和标定,确保施工的准确性。
2. 施工人员应按照围堰工程的施工图纸和设计要求,进行围堰结构的搭建和固定。
3. 在围堰工程施工过程中,应定期检查围堰结构的稳定性和密封性,确保围堰的正常运行。
4. 施工人员应合理安排施工进度,避免过度疲劳和操作失误的发生。
5. 施工人员应定期进行安全检查和维护,及时发现并处理施工中的安全隐患。
五、围堰工程施工的应急预案1. 在施工现场设置应急通道和安全疏散标识,以便在紧急情况下迅速疏散人员。
2. 施工人员应熟悉应急设备的使用方法,如灭火器、急救箱等,并定期进行维护和检查。
3. 在施工现场设置紧急电话和急救站,以便在发生事故时及时求助和处理。
六、施工后的安全措施1. 施工结束后,应对围堰工程进行全面的验收和检查,确保施工质量和安全性。
2. 施工人员应清理施工现场,恢复原状,并妥善处理施工过程中产生的废弃物和污染物。
围堰施工现场安全技术交底模板

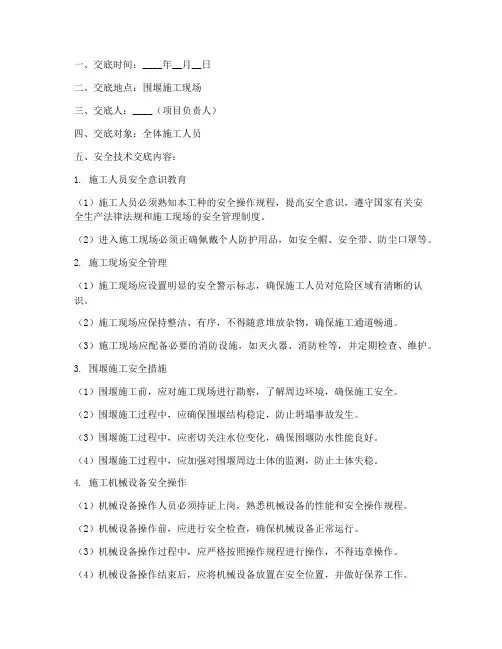

一、交底时间:____年__月__日二、交底地点:围堰施工现场三、交底人:____(项目负责人)四、交底对象:全体施工人员五、安全技术交底内容:1. 施工人员安全意识教育(1)施工人员必须熟知本工种的安全操作规程,提高安全意识,遵守国家有关安全生产法律法规和施工现场的安全管理制度。
(2)进入施工现场必须正确佩戴个人防护用品,如安全帽、安全带、防尘口罩等。
2. 施工现场安全管理(1)施工现场应设置明显的安全警示标志,确保施工人员对危险区域有清晰的认识。
(2)施工现场应保持整洁、有序,不得随意堆放杂物,确保施工通道畅通。
(3)施工现场应配备必要的消防设施,如灭火器、消防栓等,并定期检查、维护。
3. 围堰施工安全措施(1)围堰施工前,应对施工现场进行勘察,了解周边环境,确保施工安全。
(2)围堰施工过程中,应确保围堰结构稳定,防止坍塌事故发生。
(3)围堰施工过程中,应密切关注水位变化,确保围堰防水性能良好。
(4)围堰施工过程中,应加强对围堰周边土体的监测,防止土体失稳。
4. 施工机械设备安全操作(1)机械设备操作人员必须持证上岗,熟悉机械设备的性能和安全操作规程。
(2)机械设备操作前,应进行安全检查,确保机械设备正常运行。
(3)机械设备操作过程中,应严格按照操作规程进行操作,不得违章操作。
(4)机械设备操作结束后,应将机械设备放置在安全位置,并做好保养工作。
5. 施工用电安全(1)施工现场用电必须符合国家相关标准和规定,严禁私拉乱接。
(2)施工现场应设置专用配电箱,并配备漏电保护装置。
(3)施工用电线路应采用符合标准的绝缘电缆,并定期检查、维护。
6. 施工人员教育培训(1)对新入职的施工人员进行岗前安全教育培训,使其掌握安全操作技能。
(2)对施工人员进行定期安全教育培训,提高安全意识。
(3)对施工人员进行应急演练,提高应对突发事件的能力。
六、安全责任1. 施工单位应建立健全安全生产责任制,明确各级人员的安全职责。

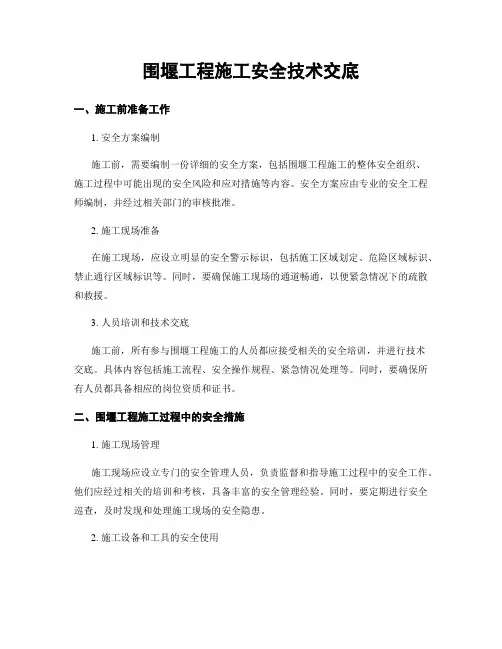

围堰工程施工安全技术交底

围堰工程施工安全技术交底一、施工前准备工作1. 安全方案编制施工前,需要编制一份详细的安全方案,包括围堰工程施工的整体安全组织、施工过程中可能出现的安全风险和应对措施等内容。
安全方案应由专业的安全工程师编制,并经过相关部门的审核批准。
2. 施工现场准备在施工现场,应设立明显的安全警示标识,包括施工区域划定、危险区域标识、禁止通行区域标识等。
同时,要确保施工现场的通道畅通,以便紧急情况下的疏散和救援。
3. 人员培训和技术交底施工前,所有参与围堰工程施工的人员都应接受相关的安全培训,并进行技术交底。
具体内容包括施工流程、安全操作规程、紧急情况处理等。
同时,要确保所有人员都具备相应的岗位资质和证书。
二、围堰工程施工过程中的安全措施1. 施工现场管理施工现场应设立专门的安全管理人员,负责监督和指导施工过程中的安全工作。
他们应经过相关的培训和考核,具备丰富的安全管理经验。
同时,要定期进行安全巡查,及时发现和处理施工现场的安全隐患。
2. 施工设备和工具的安全使用所有施工设备和工具都应符合国家标准,并经过定期的检查和维护。
在使用过程中,要严格按照操作规程进行操作,并做好设备和工具的保养。
对于有安全隐患的设备和工具,要及时进行维修或更换。
3. 施工人员的个人防护所有施工人员都应佩戴符合标准的个人防护装备,包括安全帽、防护眼镜、防护手套、防护鞋等。
特殊岗位的施工人员还需要佩戴专门的防护装备,如防护耳塞、防护面具等。
同时,要定期进行个人防护装备的检查和更换。
4. 施工现场的通风和排水围堰工程施工过程中,要保证施工现场的通风和排水畅通。
特别是在需要进行挖掘和浇筑的区域,要确保有足够的通风设备和排水设备,并定期进行检查和维护。
5. 施工过程中的安全防护在围堰工程施工过程中,要设置必要的安全防护措施,如安全网、防护栏杆等。
特别是在高空作业、深坑作业等危险作业环境中,要加强安全防护措施的设置和使用。
6. 紧急情况的应对处理施工过程中,可能会发生各种紧急情况,如火灾、事故等。
围堰施工安全技术交底

围堰施工安全技术交底
一、围堰施工安全技术要求:
1.围堰堰顶高度应高出最高水位50CM,如遇台风季节还需考虑台风时的安全高度。
2.在航道中筑围堰时,围堰两端及围堰顶要设置红色警示灯,避免船只碰撞。
3.抽围堰内积水时,抽水机不准放在围堰顶上,更不能将水直接排放在围堰顶,以防止冲刷围堰而影响安全。
4.如围堰需打木桩,打桩支架必须有专职架子工搭设,架子必须稳固。
如在船上打桩,必须用锚桩稳定船只后方可打桩。
5.下水作业,必须穿下水作业的防水衣;如须潜水作业,必须有专职潜水员下水作业。
6.围堰在经过一个汛期后须养护一次;拆除围堰时不能挖神仙士,在快通水时必须有专人观察,发现危情及时通知施工人员躲避。
二、基坑开挖安全技术要求:
1.基坑采用机械挖土人工配合施工时,应先发出信号,在挖士机臂杆回转半径范围内,不许进行其它作业。
2.机修坡清底操作人员应距铲斗保持一定的安全距离。
3.坑内操作人员必须戴安全帽,工间休息严禁在基坑内休息。
4.上下基坑必须设扶梯,严禁攀登支撑或乘吊运机械设备上下基
坑。
5.挖土时遇流沙层等情况时,应采取相应的处理措施后才能继续
进行施工。
6.挖土时,严格按施工组织设计的放坡系数进行施工,以保证施工安全。
7.基坑开挖到一定深度(一般在3米以上),为确保基坑稳定,必须专人负责监护基坑四周地面的稳定程度,发现问题必须经处理后才能继续施工。
围堰工程施工安全技术交底

围堰工程施工安全技术交底一、施工概述围堰工程是指在水中或者土中建立起临时性的隔离防护结构,用于施工期间的水工、土建或者其他工程施工。
本次施工是针对某水库的围堰工程,旨在确保施工过程中的安全性。
二、施工环境与地质条件1. 水库位置:XX省XX市XX县2. 施工时间:20XX年X月X日至20XX年X月X日3. 水位变化范围:最高水位为XX米,最低水位为XX米4. 地质条件:岩石层、土层等三、施工方案1. 围堰布置a. 根据工程要求,确定围堰的位置、形状和尺寸。
b. 使用合适的材料(如钢板、混凝土等)建立围堰结构。
c. 确保围堰的稳定性和密封性。
2. 水位控制a. 根据工程进度和水位变化情况,制定水位控制方案。
b. 配置水泵设备,确保及时排水和控制水位。
c. 定期检查水位变化,及时调整水位控制措施。
3. 安全防护a. 设置安全警示标志,提醒施工人员注意安全。
b. 配备必要的安全防护设施,如护栏、安全网等。
c. 建立安全管理制度,确保施工人员遵守安全操作规程。
d. 定期组织安全培训,提高施工人员的安全意识和技能。
4. 施工过程监控a. 设置监测设备,对围堰结构、水位变化等进行实时监测。
b. 建立监控系统,及时发现异常情况并采取应急措施。
c. 定期进行施工过程检查,确保施工质量和安全。
四、施工安全措施1. 人员管理a. 严格遵守工作制度,确保施工人员按时到岗、离岗。
b. 建立施工人员名单,核查身份信息,确保人员合法上岗。
c. 提供必要的个人防护装备,如安全帽、防护鞋等。
2. 机械设备管理a. 定期检查和维护施工所使用的机械设备,确保其正常运行。
b. 配备专业操作人员,确保机械设备的安全操作。
3. 施工现场管理a. 确保施工现场的整洁和通风良好。
b. 设置临时用电设施,确保电气安全。
c. 建立施工现场巡查制度,及时发现和处理安全隐患。
4. 应急预案a. 制定详细的应急预案,包括突发事件处理流程和联系方式。
b. 配备必要的应急救援设备和药品,做好应急准备工作。
砖头围堰施工安全技术交底范文

砖头围堰施工安全技术交底范文一、施工前的准备。
1. 场地查看。
兄弟们啊,在咱动手用砖头围堰之前,可得好好看看施工场地。
就像出门打猎得先熟悉地形一样,咱得看看这地儿是不是平坦,有没有啥坑坑洼洼或者暗藏的障碍物。
要是有,得提前处理掉,不然到时候搬砖头的时候,一不小心摔个狗吃屎,那可就不好了。
还有啊,得注意周围有没有地下管线啥的。
要是不小心把那些管线给弄破了,那就跟捅了马蜂窝似的,麻烦大了去了。
2. 材料检查。
咱这砖头,可得挑挑拣拣。
那些破破烂烂、缺角少棱的砖头,能不用就别用。
就好比盖房子,你不能用烂木头是一个道理。
检查砖头的时候,就像挑水果一样,挑那些结实、完整的。
另外,水泥、沙子这些辅助材料也要检查好。
水泥有没有结块,沙子里有没有大石头或者杂物。
要是用了不好的材料,这围堰就跟纸糊的一样,不结实,到时候水一冲就垮了,咱可就白忙活了。
3. 工具准备。
工具都得备齐了,像瓦刀、灰桶这些。
瓦刀得锋利点,钝了的话,砍砖头就跟锯木头似的,费劲得很。
灰桶也得检查检查,别有破洞,不然盛着灰浆到处漏,就跟个漏水的桶一样,搞得地上乱七八糟的。
二、施工过程中的安全要点。
1. 基础处理。
开始挖基础的时候,大家要小心点。
别以为挖个坑很简单,这坑要是挖歪了,围堰就站不稳。
就像盖高楼大厦,地基没打好,楼肯定得倒。
挖的时候,要按照标记来,深度也要合适,不能太深也不能太浅。
太深了,费工费力还危险;太浅了,围堰不牢固。
如果遇到软土地基,这就像踩在棉花上一样,更得小心处理。
可能得想办法加固,比如说垫点硬东西之类的。
可别不当回事儿,这基础要是不稳,整个围堰就跟喝醉了酒的大汉一样,东倒西歪的。
2. 砖头砌筑。
砌砖头的时候,手法要稳。
一块砖头一块砖头地往上砌,就像搭积木一样,但是这个积木可不能随便搭。
砖头之间的灰缝要均匀,不能一会儿宽一会儿窄的。
灰缝宽了,就像衣服上的大口子,不结实;灰缝窄了,灰浆灌不进去,砖头粘不牢。
往上砌砖头的时候,可别逞强,一次别搬太多。
围堰工程施工安全技术交底

围堰工程施工安全技术交底一、施工前准备工作1. 确定施工范围和工期:根据工程设计图纸和施工方案,确定围堰工程的施工范围和工期。
2. 制定施工组织设计:根据工程特点和施工要求,制定详细的施工组织设计,包括施工队伍组织、施工流程、施工机具和材料等。
3. 确定施工人员:根据施工组织设计,确定施工所需的人员,包括施工负责人、安全员、监理人员等。
4. 安全设施准备:准备必要的安全设施,如安全帽、安全绳、安全网等,确保施工过程中的安全。
二、施工过程中的安全措施1. 施工现场的安全防护:在施工现场设置明显的安全警示标志,划定安全区域,确保施工人员的安全。
2. 施工人员的安全防护:施工人员必须佩戴符合国家标准的安全帽,并穿戴符合要求的工作服和防护鞋。
3. 施工机具和设备的安全使用:施工机具和设备必须经过检查和试运行,确保其安全可靠,并由具备相应操作证书的人员操作。
4. 施工现场的通风和照明:施工现场必须保持良好的通风和照明条件,确保施工人员的工作环境安全。
5. 施工材料的安全使用:施工材料必须符合国家标准,并按照要求正确使用,避免引发安全事故。
6. 施工现场的临时设施:设置临时围挡、防护栏杆等临时设施,确保施工现场的安全。
三、施工后的安全措施1. 施工现场的清理:施工结束后,及时清理施工现场的杂物和垃圾,保持施工现场的整洁。
2. 施工设备的维护和保养:对施工设备进行定期的维护和保养,确保其正常运行和安全使用。
3. 施工记录和整理:对施工过程中的关键节点进行记录和整理,以备后续的安全评估和总结。
以上是围堰工程施工安全技术交底的相关内容,希望每位施工人员都能严格按照安全要求进行施工,确保施工过程中的安全。
同时,施工负责人要加强对施工人员的培训和监督,确保施工质量和安全。
如有任何疑问或需要进一步的安全交底,请随时向安全员或负责人咨询。
祝大家施工顺利!。
围堰工程施工安全技术交底

围堰工程施工安全技术交底一、施工准备现场勘查:对施工区域的地形、地质、水文、气象等条件进行详细勘查,确保施工安全。
施工计划:根据勘查结果,制定合理的施工计划,明确施工步骤和安全技术措施。
人员培训:对施工人员进行安全培训,提高安全意识和技术水平。
设备检查:对施工设备进行全面检查,确保设备运行正常。
危险源识别:识别施工区域内的危险源,制定相应的防范措施。
二、土方开挖开挖前应了解土质、地下水等情况,并制定相应的开挖方案。
开挖时应遵循自上而下、分层开挖的原则,避免坍塌事故。
开挖时应设置安全边坡,保证施工安全。
开挖过程中应注意观察边坡的稳定性,发现异常应及时处理。
开挖完成后应及时清理现场,确保安全通道畅通。
三、围堰施工围堰施工前应制定详细的施工方案,包括围堰的选型、结构、尺寸、材料等。
围堰施工时应遵循相关规范和标准,确保施工质量。
围堰施工时应设置安全警示标志,加强安全监管。
围堰使用时应定期进行检查和维护,确保其稳定性和安全性。
围堰拆除时应制定详细的拆除方案,并采取相应的安全措施。
四、施工排水制定合理的排水方案,确保施工区域内的水流畅通。
设置排水设施,防止积水对施工造成影响。
对排水设施进行定期检查和维护,确保其正常运行。
在雨季施工时应加强排水措施,防止水患对施工造成影响。
注意节约用水,合理利用水资源。
五、安全监测与预警在施工区域内设置安全监测点,对施工过程进行实时监测。
对监测数据进行整理和分析,及时发现安全隐患。
建立预警系统,对可能发生的安全事故进行预警。
加强与周边居民的沟通,及时了解居民的安全需求。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
围堰施工技术交底
一、工程概况
无锡市江海快速路(凤翔路~金城路)一标工程,起止桩号为:K2+666~K4+343.9,全长1677.9m。
本标段设地面桥2座,即:民丰桥和瓜市桥,两桥均是小跨径,跨径采用8m、12m、13m跨径,其中民丰斜交30°跨苏屑河,河道宽36m,水深2~3m,水流表面平静;瓜市桥斜交4°跨东汀河,河道宽47m,水深2~4m,水流表面平静。
桥梁上部结构采用先张法预制空心板;桥台采用U型桥台,钻孔灌注桩基础;中间采用盖梁、排架式墩,基础均采用钻孔灌注桩基础,钻孔桩桩径1.2m,长度为40m、41m、42m;桥梁结构采用简支,防撞栏采用普通钢筋砼防撞栏。
二、工程地质情况
地质结构由上到下依次是:①填土、②黄灰~灰色粘土、粉土、③青灰~灰黄粉质粘土、④黄灰~青灰色粘土粉土等。
无锡市区常年水位
1.2m,最高水位3.05m,防洪水位3.2m。
水位受洪水影响不大。
三、施工技术方案
1、地面桥水中桩基础采用木桩土围堰方法施工:
在围堰两侧各打两排木桩,在木桩上设竹片笆,左右穿排于桩间,形成篱笆墙。
内外两排桩用钢铁丝拉紧固牢,其间两侧用编织袋装粘性土隔挡防水,中间用粘性土筑起截面为梯形的土体围堰,来截断河道。
然后用大功率抽水泵将围堰中间的水抽干,清除河床底部淤泥、石块、树根、水草等杂物,再换填1.0m厚砂垫层(找平)形成桩基施工场地,来达到钻孔、灌注的目的。
2、施工流程图:
3、施工技术要求
⑴、围堰在管架桥左右两侧5.0m范围处起筑;木桩用长6.0m,稍端直径不小于φ10的红松木;木桩用挖掘机压入土中,施工时从一端边填土边压入木桩,木桩必须用直径不小于10的钢铁丝拉紧固牢,竹片篱笆和桩顶拉筋施工时租用小木舟进行人工安装;木桩入土深度:打入淤泥层以下深度不小于1.5m。
⑵、围堰采用粘性土填筑;坡面用编织袋装粘土防护,
(详见附件设计图)。
⑶、围堰施工前,要清除堰底河床表面的各种杂物(如:石块、树根、水草等),以免出现杂物夹层引起堰底渗漏;填筑施工以堰中心线起锥,填筑土石要从已出水的堰头顺坡入水,以免土体离散损失。
填筑土石自上游开始下游结束;填筑土出水面后,边填筑边分层夯实;围堰的顶面高度要高出最高水位0.5m以上;当围堰局部出现渗水现象时,要及时采取措施止漏,以防大量渗水而影响施工;围堰填筑完成后立即抽水清淤泥;围堰上宽4.0m施工便道要分层要夯实,路面要硬化,保证安全可靠,整洁
美观。
4、夜间施工时,做好周密的组织,配备足够的物资和照明设施,确保夜间施工顺利进行。
四、施工安全要求
1、精心组织安排施工,做好安全工作施工人员的水上作业时要穿救生衣,提高施工人员的安全意识。
2、施工时要仔细检查施工周围有无预埋管线设施,以防破坏。
3、在施工场地周围出示安民告示,以求得附近居民的理解和配合帮助。
4、在施工工地周围设实体围栏,不得在围栏外堆放物料、废料等物品。
5、夜间施工安装足够的照明设备,保证夜间施工有良好的照明条件。
6、做好夜间施工防护,在作业地点附近设置警示标志,悬挂红色灯,以提醒行人和司机注意,并安排专人值守。
五、环保要求
1、废物管理及处理方法
⑴、在工程开工前完成工地排水和废水处理设施的建设,并保证工地排水和废水处理设施在整个施工过程的有效性,做到现场无积水、排水不外溢、不堵塞、水质达标。
⑵、采取切实有效措施,不使有害物质(如燃料、油料、化学品、以及超过允许量的有害气体和尘埃、弃渣等)污染场地周围的环境以及草地和树木。
③、施工现场建立施工临时排水系统,最好与城市排水系统相连接。
⑷、根据施工实际,考虑无锡市降雨特征,施工现场要提前预备抽水泵,以防雨水过大时,基坑积水过大影响施工
⑸、根据施工场地排水网的走向和过载能力,选择合适的排口位置和排放方式。
⑹、施工及生活用的废水、污水经过沉淀、初步净化后排入排污系统。
⑺、施工现场设置专用油漆、料库,库房地面做防渗漏处理,储存、
使用、保管专人负责,防止油料跑、冒、滴、漏污染土壤、水体。
⑻、清除河床底淤泥、石块、树根、垃圾等废渣要及时做清运处理,并做到运输途中不洒落。
⑼、严禁在施工现场焚烧任何含废弃物和会产生有毒有害气体、烟尘、臭气的物质,熔融沥青等有害物质要使用封闭和带有烟气处理装置的设备。
⑽、对可再利用的废弃物尽量回收利用。
各类垃圾及时清扫、清运,不得随意倾倒,尽量做到每班清扫、每日清运。
⑾、选择对外环境影响小的出土口、运输线路及运输时间。
⑿、教育工人养成良好的卫生习惯,不随地乱丢垃圾、杂物,保持工作和生活环境的整洁
⒀、严禁垃圾乱倒、乱卸。
施工现场设垃圾站,各类生活垃圾按规定集中收集,由环卫部门及时清理、清运,一般要求每班清扫、每日清运。
2、泥浆处理方法
⑴、钻孔桩施工前,先在施工场地内适当位置布置一定数量的泥浆拌制、储存及沉淀池,沉淀池的大小根据排水量和所需沉淀时间确定。
泥浆拌制、储存及沉淀池均采用钢板加工成箱体,以利于移动和回收利用。
同时在钻孔桩护筒的溢浆口与沉淀池间设置钢板加工成U型钢槽。
⑵、钻孔桩施工时,对钻孔、清孔、灌注混凝土过程中排出的废泥浆,通过U型钢槽引导流入沉淀池进行沉淀和净化回收。
拌浆池和储浆池与桩孔护筒之间的泥浆输送均采用泥浆泵抽送(即从拌制、储存一直到桩孔内均通过管道完成泥浆输送),保证泥浆不外流影响环境。
⑶、废弃的泥浆定点存放,罐车定点外弃,或采取必要的固化措施后及时外运,并做到不乱溢,不乱遗。
⑷、废弃的泥浆外运严格遵守市政府有关规定,运泥车一次不能装得过满,并加篷布遮盖,在出发前认真冲洗。
⑸、施工中尽量要减少对周围居民生活的干扰,并要热诚和周围居民沟通,并尽可能采取措施解决。
中铁一局江海快速路一标工程项目经理部
2006年03月12日。
