施工现场临时用电作业指导书

合集下载

施工现场作业指导书

施工现场作业指导书

施工现场作业指导书一、背景介绍施工现场是进行建筑、工程等实体项目的地方,涉及到多种职业和工种的人员。

为了确保施工工作的顺利进行,保障现场人员的安全与健康,制定施工现场作业指导书是必要的。

二、作业前准备1. 确定作业范围:根据工程设计图纸,明确作业范围,包括建筑物的具体位置、尺寸、高度等参数。

2. 总结风险点:识别施工现场的风险点,如高空作业、电气设备、有害物质等,制定相应的应对措施。

3. 安排工作小组:根据作业内容和工种需求,组织合适的工作小组,确保每个岗位都有专业人员负责。

4. 分配工作任务:将作业范围细分为不同的任务,并明确分配给相应的工作小组或人员。

5. 准备所需设备和材料:根据任务需求,准备好所需的设备、工具和材料,并确保其正常运行和使用。

6. 预估作业时间:根据施工现场的实际情况,合理预估作业所需的时间,并编制详细的作业计划。

三、施工现场安全注意事项1. 高空作业:在进行高空作业时,必须确保施工人员已经接受相关培训,并严格按照安全操作规程进行作业。

同时,使用专业的安全绳索、安全网等设备,确保施工人员的人身安全。

2. 电气设备操作:在接触电气设备或进行电气作业时,必须确保电路断电并具备相关证书的电工进行操作。

操作人员应该穿戴防静电服装,并使用绝缘工具,从而避免触电事故的发生。

3. 防止有害物质危害:对于存在有害物质的施工作业,应制定相关的工艺措施,如通风设备、防护装置等,以减轻有害物质对施工人员的危害。

4. 安全防护用品:为每位施工人员提供必要的安全防护用品,如安全帽、安全鞋、防护手套等,并强制佩戴,以保护施工人员的安全。

5. 封锁警示:对涉及到封锁的区域,应设置明显的警示标识和封锁措施,以防止未授权的人员进入危险区域。

四、协调与沟通1. 临时工作指挥部:设立临时工作指挥部,负责对施工现场的整体协调和统一指挥。

包括每日例会,交流作业进展、问题和需求。

2. 信息共享:及时将作业进展、风险预警、变更情况等信息共享给相关的工作人员,确保每个岗位都了解相关信息,减少误操作和事故发生的几率。

临时用电作业规程范本

临时用电作业规程范本

临时用电作业规程范本第一部分:概述本规程是为了确保临时用电施工作业过程中的安全、顺利进行而制定的。

所有从事临时用电作业的人员都必须遵守本规程的要求,以保障工作和人员的安全。

第二部分:作业前准备1. 检查临时用电设备是否完好,并对临时用电系统进行必要的维护和修理。

2. 根据施工现场的情况,确定最佳的布置方式和安装位置。

3. 进行必要的场地清理,确保临时用电区域平整、干燥,无杂物。

4. 建立专门的用电台账,记录临时用电设备的投入使用时间、电量消耗等信息。

第三部分:临时用电设备的安装1. 严格按照设备的安装规范和说明书进行安装。

2. 确保所有电气设备的接地可靠,并进行必要的测试和验证。

3. 使用符合要求的电缆和插头插座,并确保其负荷能力符合实际需求。

4. 安装电缆通道和保护装置,确保电缆的安全性和可靠性。

5. 设立明显的警示标识,以提醒人员注意临时用电设备的存在。

第四部分:临时用电作业流程1. 各作业人员必须经过安全培训,并具备相关操作证书。

2. 确定作业的合理流程,避免短路、过载等安全隐患。

3. 临时用电设备应定期进行检查和维护,及时修理或更换出现问题的设备。

4. 临时用电设备在作业结束后,必须关断电源并进行彻底的清理和整理。

第五部分:安全措施与应急预案1. 严禁未经许可擅自动用电设备,临时用电设备必须由专人操作。

2. 临时用电设备周围必须设置防护围栏,并设置明显的警示标志。

3. 预防火灾和漏电事故,严禁乱拉乱接电缆,禁止使用老化、破损的电缆及插头插座。

4. 按规定进行电气安全检查,确保电源、电线、接地等符合安全要求。

5. 建立完善的应急预案,确保在发生事故时能迅速进行处置并保障人员安全。

第六部分:临时用电管理制度1. 建立临时用电管理责任制,明确各项职责和权限。

2. 建立定期检查和维护制度,确保临时用电设备的正常运行。

3. 加强对作业人员的岗前和日常培训,确保其具备安全操作的知识和能力。

4. 对违反安全规定的行为进行严肃查处,并采取相应的纠正措施。

临时用电作业指导书

临时用电作业指导书

施工电缆防护
施工电缆防护
注:移动式灯具,电源线必须采用三芯电缆,严禁使用无PE线的二芯电缆。
六、集中加工品区
钢筋料场二级箱
钢筋调直机
定型化防护棚
定型化操做台 钢筋弯箍机 钢筋切断机
加工棚推荐做法
成品电箱 30*30方钢制作 成品桥架 木板下挂20cm
成品桥架
桥架接地跨接线 成品电箱
2、塔吊处电缆敷设:电缆敷设要考虑到基坑回填土施工,电缆敷设整齐,保护到位。
塔吊总缆引入(采用木盒 槽或钢管架设)
塔吊引上电缆线敷设 (采用瓷瓶架设)
6、塔吊防雷接地及二级箱、开关箱重复接地:塔吊防雷接地电阻值≤4Ω,
二级箱和开关箱都必须做重复接地。
1、施工电梯处用电常见错误:
施工电梯用电,把电梯控制箱当作开关箱使用,电梯控制箱内部不具 备开关箱元器件配置要求(隔离开关、漏电保护器)
开关箱内配置违反规范强条
开关箱漏保参数超标违反强条
2、施工电梯处配电箱设置:要求箱体集中设置,设有二级箱和一笼一只开关箱,具有通畅 的通道和操作平台,电缆敷设整齐,保护到位。
开关箱
二级箱
二级箱 明箱
开关箱照
方法一:砂池,保护处理
方法二:废模板封闭处理
3、施工电梯开关箱配置:内部塑壳断路器和漏电保护器 容量选择100A。
总配电柜系统图
总配电柜内部配置:
电表 总路透明式塑壳断路器
铜排进行绝缘分色 分路透明式塑壳断路器
分路漏电保护器(参数选择:使用 容量根据计算书结果而定,漏电保 护器必须为四极,漏电动作电流为 100mA,漏电动作时间为0.2s)
PE排
GB50720—2011规定: 5.1.4施工现场的消火栓泵应采用专用消防配电线路。专用消防配电线路应自

临时用电安全作业指导书

临时用电安全作业指导书

临时用电安全作业指导书第一章:前言1.1 目的本指导书的目的是为了确保临时用电施工作业的安全,保护工人的生命财产安全,并遵守国家和地方规定的相关安全标准。

1.2 适用范围本指导书适用于所有从事临时用电施工作业的人员,包括施工人员、监理人员和管理人员。

第二章:临时用电设备的选择和安装2.1 设备选择选择临时用电设备时,应根据施工现场的需要和电气负荷要求选择合适的设备,并确保设备符合国家和地方规定的相关安全标准。

2.2 设备安装在安装临时用电设备时,应遵循以下原则:(1)设备应位于安全可靠的地方,远离易燃物和可燃气体等危险源;(2)设备应与其他设备和结构保持足够的距离,以确保散热和预防火灾;(3)设备的接地必须符合国家和地方规定的相关标准;(4)设备的线缆和插座必须经过合理的布置,避免交叉和过度张拉。

第三章:临时用电线路的布置和使用3.1 线路布置在布置临时用电线路时,应遵循以下原则:(1)线路应使用符合国家和地方规定的相应规格和质量的电缆;(2)线路应保持远离锐利的物体和可能的机械损伤;(3)线路应避免交叉和过度张拉,以免影响电气安全。

3.2 插座的选择和使用选择临时用电插座时,应确保插座符合相关的国家标准,并具备过载保护装置。

在使用插座时,应遵循以下原则:(1)插座应处于安全可靠的位置,远离易燃物和可燃气体等危险源;(2)插座不得超负荷使用,以避免过载和火灾的发生;(3)插座不得插拔带电的插头,以避免触电的危险。

第四章:临时用电作业的操作和维护4.1 操作规范进行临时用电作业时,应按照以下操作规范进行:(1)操作人员必须经过临时用电安全培训,并持有相关的操作证书;(2)操作人员应穿戴符合安全要求的个人防护装备,包括绝缘手套、绝缘靴等;(3)操作人员应熟悉临时用电设备的使用方法和相关安全措施;(4)操作人员在操作前应检查临时用电设备和线路的安全状态,如有损坏或异常应及时处理。

4.2 维护保养临时用电设备的维护保养应定期进行,包括检查线缆和插座的损坏情况、清洁设备和线路、保养移动插座和安全开关等。

临时用电安全作业指导书

临时用电安全作业指导书

临时用电安全作业指导书临时用电是指在正式运行的电源上所接的非永久性用电。

1.l适用范围本作业指导书适用于在正式运行的电源上进行临时用电的安全作业指导。

1.2风险识别1.2.1触电在安装和拆除临时用电线路的过程中,以及在临时用电设备的使用过程中,由于误操作、绝缘不良(漏电)、接地故障等原因,导致作业人员直接或间接带电危险部位接触,可导致触电事故发生。

1.2.2火灾在临时用电作业过程中,由于漏电、过载、短路等故障,可导致线路起火,配电箱、检修箱起火,进而引发火灾事故发生。

123爆炸在易燃、易爆场所使用临时用电作业过程中,临时用电作业产生明火,遇可燃物(可燃气体、可燃液体、可燃粉尘)与空气混合达到爆炸极限,可导致爆炸事故发生。

124机械伤害在临时用电作业过程中,使用机械设备,作业人员与机械设备的危险部位接触,可导致机械伤害事故发生。

1.2.5高处坠落在临时用电作业过程中,由于正在高处作业的人员发生触电事故,可导致高处坠落事故发生。

126其他伤害临时用电线路横跨在通道上,未采取防护,作业人员忽视作业环境,可导致滑倒、跌倒、绊倒事故发生。

1.3安全作业必要条件131作业人员作业人员应当身体健康,精神状态良好,无心理异常,无饮酒、吸毒,无疾病或饮用影响安全作业的药物,无职业禁忌,经安全教育培训合格,具备高处作业的知识、技能和应急处理能力。

作业人员个体防护措施(PPE)充分、适用、有效。

作业人员有工伤保险、人身意外伤害险。

132特种作业资格特种作业人员持有有效的特种作业证(电工作业),并在有效期内。

133设备检验合格所使用的用电设备、线路应当在使用前进行安全检查,确认合格后方可使用。

1.3.4制定并落实安全措施临时用电作业应当根据作业现场环境,作业内容,风险识别,制定并落实有针对性的安全、应急措施。

1.3.5作业许可临时用电作业必须获得作业许可,在许用的用电负荷(功率)、取电位置、用电设备、线路范围内作业。

1.3.6作业环境临时用电作业周围环境满足安全作业要求。

安全用电作业指导书

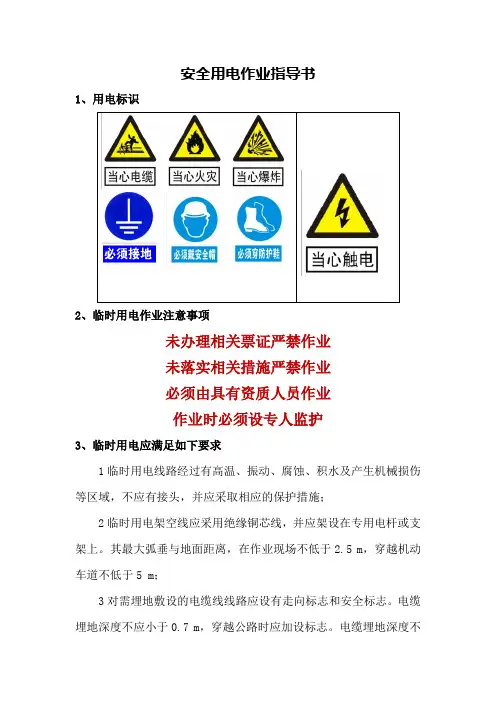

安全用电作业指导书

安全用电作业指导书1、用电标识2、临时用电作业注意事项未办理相关票证严禁作业未落实相关措施严禁作业必须由具有资质人员作业作业时必须设专人监护3、临时用电应满足如下要求1临时用电线路经过有高温、振动、腐蚀、积水及产生机械损伤等区域,不应有接头,并应采取相应的保护措施;2临时用电架空线应采用绝缘铜芯线,并应架设在专用电杆或支架上。

其最大弧垂与地面距离,在作业现场不低于2.5 m,穿越机动车道不低于5 m;3对需埋地敷设的电缆线线路应设有走向标志和安全标志。

电缆埋地深度不应小于0.7 m,穿越公路时应加设标志。

电缆埋地深度不应小于0.7 m,穿越公路时应加设防护套管;4现场临时用电配电盘、箱应有电压标识和危险标识,应有防雨措施,盘、箱、门应能牢靠关闭并能上锁;5行灯电压不应超过36 V,在特别潮湿的场所或塔、釜、槽、罐等金属设备内作业,临时照明行灯电压不应超过12V;6临时用电设施应安装符合规范要求的漏电保护器,移动工具、手持式电动工具应逐个配置漏电保护器和电源开关。

4、临时用电作业:1 在运行的生产装置、罐区和具有火灾爆炸危险场所内不应接临时电源,确需时应对周围环境进行可燃气体检测分析,分析结果应符合动火分析标准要求。

2 各类移动电源及外部自备电源,不应接入电网。

3 动力和照明线路应分路设置。

4 在开关上接引、拆除临时用电线路时,其上级开关应断电上锁并加挂安全警示标牌。

5 临时用电应设置保护开关,使用前应检查电气装置和保护设施的可靠性。

所有的临时用电均应设置接地保护。

6 临时用电设备和线路应按供电电压等级和容量正确使用,所用的电器元件应符合国家相关产品标准及作业现场环境要求,临时用电电源施工、安装应符合JGJ46的有关要求,并有良好的接地,7 临时用电单位不应擅自向其他单位转供电或增加用电负荷,以及变更用电地点和用途。

8 临时用电时间一般不超过15天,特殊情况不应超过一个月。

用电结束后,用电单位应及时通知供电单位拆除临时用电线路。

施工临时用电作业安全操作规程范本

施工临时用电作业安全操作规程范本

施工临时用电作业安全操作规程范本一、总则为了保障施工临时用电作业的安全,避免发生人身伤亡和财产损失,特制定本规程。

本规程适用于所有进行施工临时用电作业的人员。

二、基本要求1. 施工临时用电必须按照相关安全标准进行布置与施工,确保电源线路安全运行。

2. 所用电缆、电器设备必须符合国家标准要求,并经过检测合格。

3. 施工现场应有专人负责临时用电管理与维护。

4. 临时用电的电线、电缆必须完好无损,且严禁乱拉乱接,保证电源连续性与稳定性。

5. 施工现场临时用电器材、工具必须定期检测,确保正常使用,如发现有缺陷、损坏需及时更换,禁止使用有隐患的电器设备。

6. 有临时用电设备的作业现场必须明确标识“高压危险”或“电源接地”等安全警示标志,以提醒人员注意安全。

三、安全措施1. 临时用电现场必须由专人负责看守,保证现场安全。

2. 执行人员应穿戴符合操作要求的个人防护装备,如绝缘手套、绝缘靴等,并确保这些装备完好无损。

3. 执行人员必须经过培训合格,具备临时用电作业的相关知识与技能。

4. 临时用电现场必须保持通风良好,严禁有可燃、易爆物品存放。

四、用电线路布置1. 施工现场用电线路应尽量采用埋地或架空布置。

2. 临时用电线路禁止与其他电缆线路混合敷设。

3. 用电线路必须避免过长过高,以免造成电压下降及线路过热。

4. 用电线路应适当设置短路保护装置,以防线路故障引发火灾等事故。

五、临时用电器设备1. 临时用电器设备必须符合国家标准要求,并经过检测合格。

2. 电缆绝缘外皮必须完整,且不得有裸露导线,以避免触电事故发生。

3. 用电器设备应按规定接地,确保人身与设备的安全。

4. 临时用电箱必须设置在干燥、通风的地方,并远离火源等易燃物质。

六、作业操作1. 施工员必须按照规定的工艺、标准进行施工,任何违规操作都是不被允许的。

2. 针对高压电线作业,必须由经过培训合格的操作员进行,且必须配备针对高压电器操作的专用工具。

3. 要保持工地的整洁,严禁废弃电线、电缆随意堆放,以免引发绊倒或损坏的风险。

施工现场临时用电作业指导书

施工现场临时用电作业指导书
3.1.9 施工现场高度在 20m 以上的建筑物、钢构架、提升架、 井字架、钢脚手架、塔吊、天车、烟囱等均需做防雷接地。工程设 计中有正式防雷接地系统但未施工的新建实体,达到上述要求的, 应及时连接临时防雷接地。防雷接地的接地电阻值不大于 30Ω。
8
3.1.10 在 TN 系统中,严禁将单独敷设的工作零线再做重复接 地。
作业许可证》。临时用电单位负责人持《电工作业操作证》、用火 许可证、已批准的临时用电组织设计或临时用电安全技术措施和防 火措施等资料,到配送电单位供电管理部门办理临时用电许可证申 请。《临时用电作业许可证》签发人应具有电气运行经验并接受过 临时用电管理培训。临时用电票签发前,配送电单位应针对本次作 业内容进行危害识别,制定相应的作业程序及安全措施,并填入《临 时用电作业许可证》内。
6
DK
RCD
L1 L2 L3 N
RCD 1
RCD 1
RCD 1
RCD 1
2
2
2
2
图 3.1.3 “三相四线”TT 系统供电时保护系统示意 1——电气设备金属外壳(正常不带电的外露可导电部分); 2——保护接地;
L1、L2、L3——相线; N——工作零线; DK——总电源隔离开关; RCD——漏电保护器(兼有短路、过载、漏电保护功能的漏电断路器)
2.9 施工现场应为电工配备完好的操作工具和检测仪器、绝缘 防护用品。绝缘防护用品应定期进行试验检查。
2.10 施工现场的自备电源不能接入公用电气线路。
2
2.11 临时用电设备和线路应按供电电压等级和容量正确使 用,所用电气元件应符合国家规范标准要求。在防爆场所使用的临 时电源,电气设备和线路应达到相应防爆等级要求,并采取相应的 防爆安全措施。
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

施工现场临时用电作业指导书1.临时用电组织设计1.1现场临时用电设备5台或者设备总容量在50KW以上,应编制用电组织设计;装饰装修工程或其他特殊阶段,应补充单项施工用电方案;1.2现场临时用电组织设计内容要包括:1.2.1现场勘测;1.2.2确定电源进线、变电所或配电室、配电装置、用电设备位置及线路走向;1.2.3进行负荷计算:一般采用需要系数法进行计算;1.2.4选择变压器(根据具体情况可有可无);1.2.5设计配电系统:a)设计配电线路,选择导线或电缆:截面选择根据具体情况按电流法或机械强度法;b)设计配电装置,选择电器;c)设计接地装置;d)绘制临时用电工程图纸,主要包括用电工程总平面图、配电装置布置图、配电系统接线图、接地装置设计图;1.2.6设计防雷装置;1.2.7确定防护措施;1.2.8确定安全用电措施和电气防火措施(从技术和管理两个方面);1.3临时用电组织设计要单独编制,不能与其他施工组织设计在一起编制;1.4临时用电必须履行“编制、审核、批准”程序,由电气工程技术人员编制,经安全、技术、设备、施工、材料等相关部门审核,企业技术负责人批准后进行报验;如果有变更,应及时补充有关的图纸资料;1.5临时用电工程必须经编制、审核、批准部门和使用单位共同验收,合格后方可投入使用;1.6对于小型工地(指现场临时用电设备5台或者设备总容量在50KW以下),可不编制临时用电组织设计,但仍要编制安全用电措施和电气防火措施,并且也须经过“编制、审核、批准”程序;2.电工及其他用电人员2.1电工要持证上岗,其他用电人员(指直接操作用电设备人员)要经过相关安全教育培训和技术交底,考核合格后方可上岗工作;2.2暂停使用设备的开关箱必须分断电源隔离开关,并应该关门上锁;2.3移动电气设备时,必须经电工切断电源并做好妥善处理后进行;3.安全技术档案3.1施工现场临时用电技术档案内容:3.1.1用电组织设计全部资料及修改用电组织设计资料;3.1.2用电技术交底资料;3.1.3用电技术交底资料;3.1.4用电工程检查验收表;3.1.5接地电阻、绝缘电阻和漏电保护器漏电动作参数测定记录表(由设备制造厂或维修人提供);3.1.6定期检查(复查)表;3.1.7电工安装、巡检、维修、拆除工作记录;3.1.8安全技术档案由主管该现场的电气技术人员负责建立与管理;电工工作记录可由电工代管,每周由项目经理审核认可,并应在临时用电工程拆除后统一归档;3.1.9临时用电应定期检查:施工现场每月一次,基层公司每季一次。

检查时要检测接地电阻和绝缘电阻;3.1.10临时用电定期检查按分部、分项工程进行,对安全隐患要及时处理,并应履行复查验收手续;3.1.11施工现场临时用电编制主要依据1、《施工现场临时用电安全技术规范》JGJ46-20052、《建筑工程施工现场供用电安全规范》GB50194-933、《建筑施工安全检查标准》JGJ59-20114、国家和地方有关要求3.1.12临时用电平面图和系统图1、临时用电平面图绘制必须反映清楚以下几方面内容:施工现场的总体平面布局;相关固定设备及相应位置体现;临时用电总配电房位置;临时用电配电箱所布置的位置及相关编号;电缆线的敷设方式和型号。

2、临时用电系统图绘制。

4.外电线路及电气设备防护4.1外电线路防护4.1.1不得在外电架空线路正下方施工、搭设作业棚、生活设施、料棚及堆放杂物;4.1.2在建工程及脚手架周边与外电架空线路最小安全操作距离(1KV以下)不小于4m;4.1.3施工现场机动车道与外电架空线路(1KV以下)交叉时,架空线路垂点与路面最小距离不得小于6m;4.1.4起重机与外电架空线路(1KV以下)边线垂直方向和水平方向最小距离不得小于1.5m;4.1.5施工现场开挖沟槽边缘与埋地电缆沟槽边缘最小距离不得小于0.5m;4.1.6当安全距离达不到要求时,必须采取绝缘隔离防火措施,并悬挂醒目的警告标志。

外防护设施宜采用木、竹或其他绝缘材料搭设,不宜采用钢管等金属材料搭设,防护设施的警告标志必须昼、夜均醒目可见。

防护设施与外电线路(≤10KV)之间的安全距离不应小于1.7m;4.2电气设备现场周围不得存放易燃易爆物、污源和腐蚀介质;4.3电气设备设置场所应避免物体打击和机械损伤;5.接地与防雷5.1一般规定5.1.1施工现场与外电线路共同用同一供电系统时,电气设备的接地、接零保护应与外电线路一致;5.1.2在专用变压器三相五线制供电TN-S接地系统中,电气设备的金属外壳须与PE线相连;如果进线为三相四线制,N线必须通过总RCD;PE线必须由电源进线零线重复接地处或总RCD电源侧零线处,引出形成局部TN-S系统;通过总RCD的N线和PE线之间不得做电气连接;重复接地线要与PE线连接,不得与N线相连接;PE线的规格:S≤16 (5mm2),16mm2<S≤35 mm2(16 mm2),S>35 mm2(S/2)5.1.3相线、N线、PE线颜色标记:相线L1(A)/L2(B)/L3(C)相序为y/g/r,N线为淡蓝色,PE线为g/y双色线。

5.2保护接零5.2.1 TN系统的下列电气设备不带电部分做保护接零:1)电机、变压器、电气、照明器具、手持电动工具的金属外壳;2)电气设备传动装置的金属部件;3)配电柜与控制柜的金属框架;4)配电装置的金属箱体、框架及靠近带电部分的金属围栏和金属门;5)电力线路的保护管、钢索、起重机底座和轨道、滑升模板的金属操作平台等;6)电力线路杆塔上的开关、电容器等电气装置的金属外壳及支架;7)潮湿或条件特别恶劣施工现场的电气设备必须采用保护接零;5.2.2 TN系统的下列电气设备不带电部分可以不做保护接零:1)在木质、沥青等不良导电地坪干燥房间内、380v及以下电压的电气装置金属外壳;2)安装在配电柜、控制柜金属框架和配电箱的金属箱体上且与其可靠电气连接的电气测量仪表、CT及电器金属外壳;5.3 接地5.3.1超过100KVA的电力变压器或发电机工作接地电阻不得超过4Ω,不超过100KVA 的电力变压器或发电机工作接地电阻不得超过10Ω;5.2.2 TN系统中PE线在配电室、总配电箱以及配电系统的中间处和末端处都要做重复接地;每一处接地的接地电阻不得大于10Ω;在工作接地电阻允许达到10Ω的电力系统中,重复接地的等效电阻不得大于10Ω;5.3.3接地装置:1)不得用铝导体做接地极和接地母线;2)不得用螺纹钢做接地极;3)接地母线应用2根及以上并联连接;4)接地极可以用角钢(δ≥4mm)、钢管(δ≥3.5mm)、光面圆钢(φ≥4mm);5.4防雷5.4.1施工现场内的起重机、井字架、龙门架以及钢脚手架和正在施工的在建工程的金属结构,当在现场防雷接闪器保护范围以外时,按规定安装防雷装置,机械设备上的接闪器长度为1~2m;安装避雷针的机械设备,动力、控制、照明、通讯线路要采用钢管做保护管,并与该机械设备保持良好的电气连接(屏蔽、等电位)以防止雷电侧击;5.4.2防雷装置的冲击接地电阻不得大于30Ω;5.4.3做防雷接地的机械上的电气设备,所连接的PE线必须同时做重复接地,同一台机械电气设备的重复接地和机械的防雷接地可共用同一接地体,但接地电阻要满足重复接地的电阻值要求;6.配电室及自备电源6.1.1配电室应靠近电源,并应设在灰尘少、潮气少、振动小、无腐蚀介质、无易燃易爆物及道路畅通的地方。

6.1.2 成列的配电柜和控制柜两端应与重复接地线及保护零线做电气连接。

6.1.3配电室和控制室应能自然通风和动物进入的措施。

并应采取防止雨雪侵入和动物侵入的措施。

6.1.4 配电室布置应符合下列要求:1、配电柜正面的操作通道宽度,单列布置或双列背对背布置不小于 1.5m,双列面对面布置不小于2m;2、配电柜后面的维护通道宽度,单列布置或双列面对面布置不小于0.8m,双列背对背布置不小于1.5m,个别地点有建筑物结构凸出的地方,则此点通道宽度可减少0.2m;3 、配电柜侧面的维护通道宽度不小于lm;4 、配电室的顶棚与地面的距离不低于3m;5 、配电室内设置值班或检修室时,该室边缘距配电柜的水平距离大于1m,并采取屏障隔离;6 、配电室内的裸母线与地面垂直距离小于2.5m时,采用遮栏隔离,遮栏下面通道的高度不小于1.9m;7 、配电室围栏上端与其正上方带电部分的净距不小0.075m;8 、配电装置的上端距顶棚不小于0.5m;9 、配电室内的母线涂刷有色油漆,以标志相序方向为基准,其涂色符合表6.1.4规定;10、配电室的建筑物和构筑物的耐火等级不低于3级,室内配电砂箱和可用于扑灭电气火灾的灭火器。

11、配电室的门向外开,并配锁;12、配电室的照明分别设置正常照明和事故照明。

6.1.5配电柜应装设电度表,并应装设电流、电压表。

电流表与计费电度表不得共用一组电流互感器。

6.1.6配电柜应设电源隔离开关及短路、过载、漏电保护电器。

电源隔离开关分断时应有明显可见分断点。

6.1.7配电柜应编号,并应有用途标记。

6.1.8配电柜或配电线路停电维修时,应挂接地线,应悬挂“禁止合闸、有人工作”停电标志着牌。

停送电必须由专人负责。

6.1.9配电室应保持整洁,不得堆放任何妨碍操作、维修的杂物。

7.1架空线路:7.1.1架空线路须采用绝缘导线且敷设在专用电杆上;7.1.2导线截面:1)计算负荷电流不大于其长期连续负荷允许载流量;2)线路末端电压偏移不大于额定电压的5%;3)三相四线制的N线和PE线截面不小于相线截面的50%;单相线路N线与相线截面相同;4)机械强度要求:绝缘铜线≥10mm2,绝缘铝线≥16mm2,跨越铁(公)路、河流、电力线路档距内,绝缘铜线≥16mm2,绝缘铝线≥25mm2;7.1.3架空线载一个档距内,每层导线接头数不得超过该层导线条数的50%,且一条导线只能有一个接头,在跨越铁(公)路、河流、电力线路档距内,架空线不能有接头;7.1.4相序:动力、照明在同一横担上水平(面向负荷自左至右)L1、N、L2、L3、PE;动力、照明在二层横担上,上层(面向负荷自左至右)L1、L2、L3,下层(面向负荷自左至右)L1(L2、L3)、N、PE;7.1.5架空线路档距:≤35m;线间距≥0.3m,靠近电杆的两导线间距≥0.5m;7.1.6架空线路最大弧垂距地面距离:施工现场4m,机动车道6m,铁道7.5m;架空线路电杆与路基边缘最小水平距离 1.0m,与铁道边缘水平距离:杆高+3m,与建筑物边缘水平距离:1m;7.1.7架空线路须有短路保护;7.2电缆线路7.2.1电缆须采用三相四线制或三相五线制线路,需要三相四线制配电的电缆线路须采用五芯电缆;7.2.2电缆截面:1)计算负荷电流不大于其长期连续负荷允许载流量;2)线路末端电压偏移不大于额定电压的5%;3)三相四线制的N线和PE线截面不小于相线截面的50%;单相线路N线与相线截面相同;7.2.3电缆应采用架空或埋地敷设,不许沿地面明敷设;埋地应采用铠装电缆;7.2.4埋地电缆:1)埋地深度≥0.7m,并在电缆上下左右侧敷设不小于50mm的细砂,然后覆盖砖或砼板等硬质保护层;2)埋地电缆在穿越建筑物、构筑物、道路、易受机械损伤、介质腐蚀场所、引出地面从2m到地下0.2m处,必须加防护套管(套管内径不小于电缆外径的1.5倍);3)埋地电缆与其附近外电电缆和管沟的平行间距不得小于2m,交叉间距不得小于1m;4)埋地电缆的接头应在地面的接线盒内;5)在建工程内的电缆线路必须采用电缆埋地引入,严禁穿越脚手架引入;7.2.5架空电缆:1)架空电缆应沿电杆、支架或墙壁敷设,并采用绝缘子固定,严禁沿脚手架、树木或其他设施敷设;2)敷设高度符合架空线要求,沿墙壁敷设时最大弧垂距地不得小于2m;7.2. 6电缆线路必须有短路保护和过载保护。
