地质灾害治理工程施工组织设计
煤化公司地质灾害土地塌陷治理工程施工组织设计

寿阳县段王煤化有限公司地质灾难土地塌陷治理工程施工组织设计第一节工程综述一、工程概况1.工程名称:寿阳县段王煤化有限公司地质灾难土地塌陷治理工程2.工程地点:寿阳县段王村3.项目性质:土地塌陷治理4.建设规模:2051亩5.质量标准:合格6.工期要求:打算2008年11月20日开工,2009年1月25日竣工,工期65天。
7.要紧施工工程:土地塌陷治理工程二、工程特点本工程地形比较复杂,工程量涉及面广,施工战线较长,对施工的治理和质量监督十分不利,因此必须严格按规范施工,加强施工治理,注重现场指挥,搞好协调工作,各方紧密配合,以确保工程质量和进度。
由于该工程施工期间材料运输受冬季的阻碍,必须抓住一切有利时机,合理组织安排施工,按期完成任务。
三、要紧操纵目标1.质量:施工质量达到合格标准2.工期:开工日期2008年11月20日完工日期2009年1月25日总工期:65天按招标文件要求按时完成施工任务。
3.施工安全:确保安全生产、无重大伤亡事故。
4.文明施工和环境爱护:创建标准化文明施工现场,切实做好环境爱护工作。
五、施工经验我公司作为专业化施工队伍,在长期从事省内大小工程项目的建设过程中,积存了丰富的经验,建立了一整套完善的企业治理制度。
特不是随着改革开放的进程,我公司在经营机制转变的过程中,大胆探究,在公司内部全面实行经营承包责任制,极大地调动了全体职员的积极性,增强了企业活力,提高了企业的经济效益。
我公司坚持“科学治理、精心施工、追求卓越、奉献精品”的质量方针,所承建的各大小工程质量均得到了业主认可。
而且由于对寿阳县境内的水文、气象等以及工程施工环境比较了解,在近几年该县的工程建设中得到了当地政府及各行政主管部门的大力支持,与当地人民建立了良好的关系,在历年的施工中都赢得了较高的社会信誉。
因此,我们有信心在施工过程中克服不利条件,发挥自身优势,顺利完成该工程的施工任务。
第二节施工规划依照工程施工实际情况,结合我公司综合优势,本工程以优质工程为最终目标,加强施工治理、施工组织,我们拟定本工程的施工规划如下:一、总则(一)编制依据1.寿阳县段王煤化有限公司地质灾难土地塌陷治理工程招标文件2.相关的土地开发整理标准、验收规范、检验标准、工程预算定额等。
地质灾害施工组织设计

地质灾害施工组织设计1. 引言地质灾害是指在地壳运动的过程中,由于地质条件的特殊性,导致的以地表破坏、生命财产损失为主要特征的灾害。
地质灾害对工程施工造成了较大的影响,因此需要进行地质灾害施工组织设计来减少灾害对施工的影响,保障工程的平安进行。
2. 相关法规和标准地质灾害施工组织设计需要根据国家相关法规和标准进行,以确保施工过程中的平安可靠性。
相关法规包括?地质环境保护法?、?建筑施工平安生产管理条例?等,相关标准包括?地质灾害风险评估与管理标准?、?地质施工组织设计标准?等。
3. 施工场地的选定与勘察在地质灾害施工组织设计中,选定适宜的施工场地至关重要。
首先需要进行详细的地质勘察,包括地质灾害的类型、规模、活动程度等方面的调查,以了解施工场地存在的地质灾害风险。
同时,还需要对场地的工程地质条件进行评价,以确定施工方案。
4. 施工方案设计根据地质灾害的类型和地质勘察的结果,设计合理的施工方案是地质灾害施工组织设计的重要内容。
首先需要确定采取哪种地质灾害防治措施,例如地下水排泄措施、地质体支护措施等。
其次需要设计各种施工工艺和施工工序,确保施工过程中对地质灾害的防治。
5. 平安防护措施设计在地质灾害施工组织设计过程中,平安防护措施是必不可少的。
根据地质灾害的特点和施工工艺的不同,设计相应的平安防护措施,例如设置平安警示标识、加强监测和预警系统等,以确保施工过程中的平安。
6. 施工过程管理地质灾害施工组织设计不仅需要在施工前进行,还需要在施工过程中进行全程管理。
在施工过程中,需要不断监测地质灾害风险的变化,及时采取相应的措施进行调整,以保障施工的平安可靠性。
7. 施工组织设计的监督与评估地质灾害施工组织设计完成后,需要进行监督与评估工作,以确保施工组织设计的可行性和有效性。
监督与评估的目的是发现和解决施工过程中存在的问题,为今后的施工工作提供经验教训。
8. 结论地质灾害施工组织设计对于保障工程施工的平安进行具有重要意义。
(完整版)地质灾害治理工程施工组织设计

地质灾害治理工程施工组织设计具体合同约定为准、裂缝封填1、土方开挖:采用人开挖方式,开挖时注意做好安全防护措施,设立安全区域,按照施工图纸进行开挖.2、土方回填:采用粉质黏土夯填。
3、土方外运:采用自卸式汽车运离施工现场。
第四章质量管理体系与措施第一节.质量等级目标本工程按照国家备案制标准的合格要求及《建筑工程质量检验评定标准》和施工技术规范进行质量检验评定。
第二节.质量管理(一)质量保证体系1、质量方针质量方针:精心施工、质量为本、科学管理、持续改进、信守合同、顾客满意.在质量方针的指导下,工程具体实施中,我公司将运用先进的技术、科学的管理、严谨的作风,精心组织、精心施工,以有竞争力的优质产品满足业主的愿望和要求。
根据通过第三方认证ISO9001文件化质量保证体系,广泛开展质量职能分析和健全企业质量保证体系,大力推行“一案三工序管理措施"即“质量保证方案、监督上工序、保证本工序、服务下工序”和TQC质量管理活动.强化质量检测与质量验收专业系统,全面推行标准化管理,健全质量管理基础工作,确保工程施工质量.2、组织保证体系根据项目管理的需要,建立项目管理体系,以合同为制约,推行国际质量管理和质量保证标准(ISO9001),强化质量职能。
项目经理部全体管理人员及分承包方将强化质量意识和质量职能;推行责任工程师和专业质检工程师负责制,施工全过程对工程质量进行全面的管理与控制;同时使质量保证体系延伸到各施工方、公司内部各专业分公司,项目质量目标通过对各施工方、内部各专业分公司严谨的管理予以实现.通过明确分工,密切协调与配合,使工程质量得到有效地控制。
建立由项目经理领导,项目副经理、总工程师中间控制,专业质检工程师检查的管理系统,形成项目经理到各施工方、各专业分公司的质量管理网络(如图所示)。
我们制定二级质量保证4)认可本工程的技术质量标准。
5)审批本工程在应用和推广新技术、新工艺的项目和应用过程中的技术质量标准。
汉源县地质灾害治理工程应急治理工程施工组织设计

目录第一节前言2一、编制依据2二、工程概况3(一)位置及交通3(二)地质概况3(三)设计概况4(四)主要工程量4三、施工场地准备及布置图8第二节施工综合管理13一、施工组织机构13二、质量控制管理措施15三、安全文明管理措施4(一)安全施工方案4(二)安全施工保证措施6(三)文明施工措施8(四)环境保护管理措施9(五)安全注意事项9四、冬雨季施工措施10五、道路安全施工措施12六、噪音控制及振动控制12七、空气污染(防尘)的控制13八、地下管线及其他地上地下设施的保护加固措施14 第三节施工进度安排14一、计划开竣工日期施工进度计划14二、劳动力计划16三、材料数量及进场计划17四、拟投入施工机械设备计划17五、施工进度计划的落实、检查、调整18(一)施工进度计划的落实18(二)施工进度计划的检查和调整18六、工期保证措施18第四节主体工程施工方案与工艺19一、本工程施工的难点及对策19二、施工工序总体安排原则20三、挡土墙和排水沟20(一)挡土墙施工20(二)排水沟施工21附表一:拟投入的主要施工机械设备表22附表二:劳动力计划表22附表三:计划开、竣工日期和施工进度网络图24附表四:施工总平面图25附表五:临时用地表32第一节前言一、编制依据1、《泥石流灾害治理工程设计规范》(DZ/T0239-2004);2、《地质灾害治理工程设计规范》(DB50/5029-2004)重庆市地方标准;3、《建筑地基基础设计规范》(GB50007-2002);4、《建筑边坡支护技术规范》(GB50330-2002);5、《公路路基设计规范》(JTGD30-2004);6、《铁路路基支挡结构设计规范》(TB10025-2001);7、《提防工程设计规范》(GB50286-98);8、《防洪标准》(GB50201-94);9、《混凝土结构设计规范》(GB50010-2002);10、《砌体结构设计规范》(GB50003-2001);11、《建筑变形测量规程》(JGJ/T8-97)(1997);12、《滑坡防治工程设计与施工技术规范》(DZ/T0219-2006);13、《崩塌、滑坡、泥石流监测规程》(DZ/T0223-2004);14、《滑坡、崩塌监测测量规范》(DZ/T0227-2004);15、《工程测量规范》(GB50026-93);16、《水利水电工程制图标准》(SL73-95);17、《四川省汉源县新河泥石流治理工程施工图设计》、《四川省汉源县白树沟泥石流治理工程施工图设计》、《四川省汉源县长荣村小学滑坡治理工程施工图设计》、《四川省汉源县观音庙滑坡治理工程施工图设计》,湖北省地质环境总站;《四川省汉源县大田乡火烧坡滑坡应急治理工程施工图设计》、《四川省汉源县宜东镇桥楼子滑坡应急治理工程施工图设计》,湖北省水文地质工程地质勘察院;18、《汉源县背后山等十三个地质灾害治理工程项目施工招标文件》,汉源县国土资源局。
地质灾害治理施工组织设计

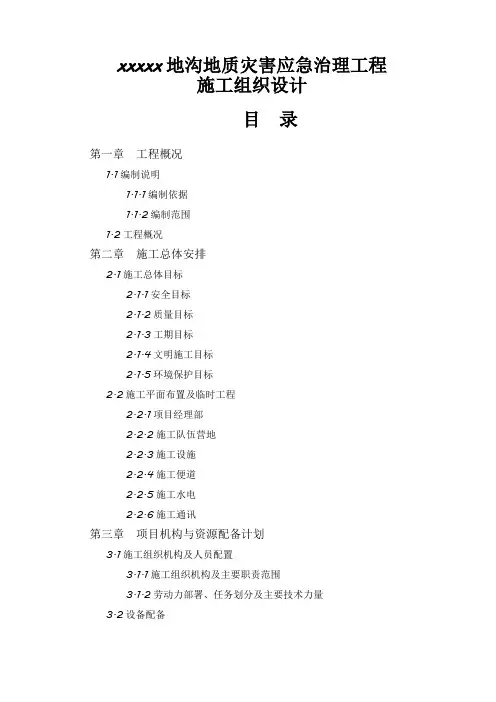

xxxxx地沟地质灾害应急治理工程施工组织设计目录第一章工程概况1.1编制说明1.1.1编制依据1.1.2编制范围1.2工程概况第二章施工总体安排2.1施工总体目标2.1.1安全目标2.1.2质量目标2.1.3工期目标2.1.4文明施工目标2.1.5环境保护目标2.2施工平面布置及临时工程2.2.1项目经理部2.2.2施工队伍营地2.2.3施工设施2.2.4施工便道2.2.5施工水电2.2.6施工通讯第三章项目机构与资源配备计划3.1施工组织机构及人员配置3.1.1施工组织机构及主要职责范围3.1.2劳动力部署、任务划分及主要技术力量3.2设备配备3.2.2主要材料试验、测量、质检仪器设备配备3.3材料供应3.3.1主要材料需求量3.3.2主要材料供应计划及物资储备3.4设备、人员动员周期3.5设备、人员和材料运到现场的方法3.5.1设备、人员运到现场的方法3.5.2主要施工材料的采购及运到现场的方法第四章施工方案与技术措施4.1工程监测4.2天然建筑材料4.3施工方法及施工机械基本要求4.4施工方法及要求4.4.1主要机具4.4.2质量检验4.4.3临时工程4.4.4施工要求4.5脚手架搭设施工4.5.1搭设技术措施4.5.2搭设工艺流程4.5.3脚手架的验收、使用及管理4.5.4脚手架搭设安全要求及安全技术交底4. 6弃土及各工序配合措施4.6.1弃土处理4.6.2各工种配合措施第五章各分项工程的施工顺序5.1施工顺序安排原则5.2施工顺序5.2.2各分项工程施工顺序第6章质量管理体系与措施6.1创优规划及其落实措施6.1.1总体规划目标6.1.2具体规划6.1.3创优规划落实措施6.2质量保证体系6.3确保工程质量的措施6.3.1质量自检系统6.3.2质量保证管理措施6.3.3质量管理制度6.3.4质量保证控制措施6.3.5处理质量和进度关系措施6.3.6保证灾害治理工程质量的措施第七章安全管理体系与措施7.1安全保证体系7.2安全奖罚制度7.2.1建立健全安全奖罚制度7.2.2.安全事故申报制度7.3安全保证措施7.3.1安全生产管理制度7.3.2安全生产管理组织机构及职责7.3.3安全生产技术措施7.3.4施工现场及临时工程安全保证措施7.3.5施工测量安全保证措施7.3.6运输作业安全保证措施7.3.7行车安全保证措施7.3.8卫生防疫措施7.3.9现场安全保卫措施第八章环境保护管理体系与措施8.1环境保护8.1.1环境保护工作的指导思想8.1.2环境保护适用的环境法规、标准8.1.3环境保护工作的目标8.1.4环境保护工作内容8.1.5环境保护组织机构8.1.6环境保护措施8.1.7水土保持措施8.1.8扬尘治理措施8.1.9环境保护奖罚制度8.2文明施工措施8.2.1文明施工组织措施8.2.2文明施工具体保证措施8.2.3保证文明施工的经济处罚措施8.3成品保护措施8.3.1一般保护措施8.3.2测量放线的成品保护措施8.4抗洪防汛措施8.5工程交验后服务措施8.6与设计单位、地方及相邻标段的配合的措施8.6.1与设计单位的配合8.6.2与地方政府及群众的配合8.8文物保护措施8.9地下管线及其他地上地下设施的保护加固措施第九章工程进度计划与措施9.1保证工期方案9.2保证工期的组织措施9.3保证工期的技术措施第十章冬季和雨季的施工安排10.1冬季安排与措施10.1.1冬季施工安排10.1.2冬季施工措施10.2雨季安排与措施10.2.1雨季施工安排10.2.2雨季施工措施第十一章施工组织设计附表附表一:拟投入本标段的主要施工设备表附表二:拟配备本标段的试验和检测仪器设备表附表三:劳动力计划表附表四:计划开、竣工日期和施工进度横道图附表五:施工总平面图附表六:临时用地表第一章工程概况1.1编制说明1.1.1编制依据(1)《绵阳市地震地质灾害治理工程招标安县茶坪乡李家地沟泥石流治理施工招标文件》。
滑坡地质灾害治理工程施工组织设计

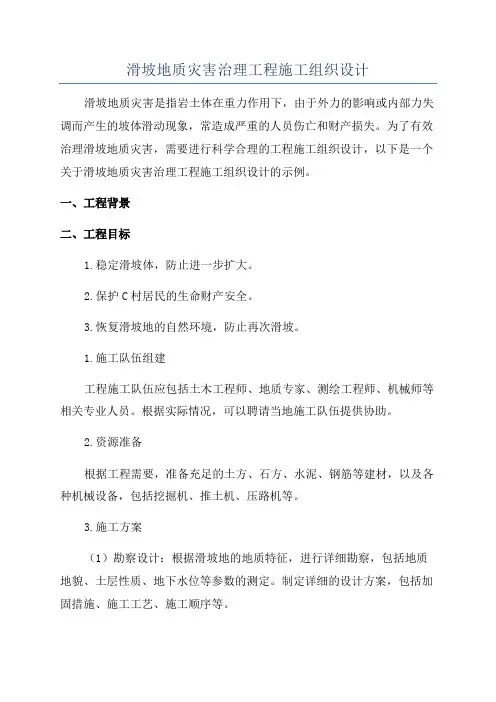

滑坡地质灾害治理工程施工组织设计滑坡地质灾害是指岩土体在重力作用下,由于外力的影响或内部力失调而产生的坡体滑动现象,常造成严重的人员伤亡和财产损失。
为了有效治理滑坡地质灾害,需要进行科学合理的工程施工组织设计,以下是一个关于滑坡地质灾害治理工程施工组织设计的示例。
一、工程背景二、工程目标1.稳定滑坡体,防止进一步扩大。
2.保护C村居民的生命财产安全。
3.恢复滑坡地的自然环境,防止再次滑坡。
1.施工队伍组建工程施工队伍应包括土木工程师、地质专家、测绘工程师、机械师等相关专业人员。
根据实际情况,可以聘请当地施工队伍提供协助。
2.资源准备根据工程需要,准备充足的土方、石方、水泥、钢筋等建材,以及各种机械设备,包括挖掘机、推土机、压路机等。
3.施工方案(1)勘察设计:根据滑坡地的地质特征,进行详细勘察,包括地质地貌、土层性质、地下水位等参数的测定。
制定详细的设计方案,包括加固措施、施工工艺、施工顺序等。
(2)场地准备:清理滑坡体上的杂草和杂物,确保施工区域清洁。
(3)地质处理:根据勘察设计结果,采取相应的地质处理措施,如土体加固、排水、切削等,确保滑坡地的稳定。
(4)加固工程:进行土方加固、钢筋混凝土砌石和支护结构的建设。
根据实际情况,可以采用钢桩、锚杆等加固措施。
(5)环境恢复:施工结束后,对滑坡地进行环境恢复,包括绿化工程、道路修复等。
4.安全措施施工期间,严格遵守相关的安全规范,设置安全警示标志,同时,对施工人员进行安全教育和防护措施的培训。
加强现场巡查,及时发现和处理安全隐患。
5.工期安排根据工程量和施工队伍数量,制定合理的施工工期计划,确保治理工程按时完成。
6.质量控制严格按照设计方案施工,定期进行工程质量检查,及时解决施工中的问题,确保施工质量。
7.环境保护施工期间,采取措施减少对周围环境的影响,包括降尘喷淋、垂直挡土墙设置等。
以上是一个滑坡地质灾害治理工程施工组织设计的大致内容,实际实施中需要根据具体情况进行细化和调整。
地质灾害治理施工组织设计

目录一、编制原则及依据二、工程概况三、施工准备工作计划四、主要施工方案五、施工总质量计划六、施工总进度计划七、劳动力和材料投入计划八、主要施工设备表九、安全文明措施十、施工现场总平面布置图和施工进度计划横道图第一章编制原则及依据1、编制原则(1)严格遵守相关的法律法规、规范标准和设计文件等。
(2)坚持技术先进性、科学合理性、经济适用性、安全可靠性与实事求是相结合。
(3)对施工现场坚持全员、全方位、全过程严密监控,动态控制,科学管理的原则。
2、编制依据(1)六枝特区箐口乡箐口小学采洞边坡治理工程设计图纸;(2)《建筑边坡工程技术规范》(GB50330-2002);(3)《建筑桩基技术规范》(JCJ94-2008):(4)《建筑地基基础工程施工质量验收规范》GB50202-2002 (5)《混凝土结构工程施工质量验收规范》GB50204-2002(6)《建筑工程施工质量验收统一标准》GB50300-2001(7)《混凝土质量控制标准》GB50164-92(8)《施工现场临时用电安全技术规范》JGJ46-2005(9)《混凝土结构设计规范》GB50010-2002;(10)《滑坡防治工程设计与施工技术规范》DZ/102I9-2006;(11)《锚杆喷射混凝土支护技术规范》GB50086-2001;(12)《砌体工程施工质量验收规范》 GB50203-2002;(13)《混凝土结构工程施工质量验收规范》 GB50204-2002;(14)《建筑施工安全检查标准》JGJ59-99;(15)《贵州省地质灾害防治工程施工质量验收技术要求》(试行)DZZ HSG-2008。
3、工程应用的主要法规(1)《中华人民共和国建筑法》(2)《中华人民共和国劳动法》(3)《中华人民共和国测绘法》(4)《中华人民共和国档案法》(5)《中华人民共和国环境保护法》(6)《中华人民共和国安全生产法》(7)《建设工程安全生产管理条例》(8)《建筑工程质量管理条例》(9)《建设工程施工现场管理规定》第二章工程概况1、工程概况建设地点:六枝特区箐口乡箐口小学建设地点:六枝特区箐口乡箐口小学规模:地质灾害隐患点治理面积约0.02K㎡。
地质灾害防治工程施工组织设计

地质灾害防治工程施工组织设计1. 简介地质灾害防治工程施工组织设计是指为了有效预防、减轻和控制地质灾害对工程造成的危害,而制定的施工组织方案。
本文档旨在提供地质灾害防治工程施工组织设计的相关要点和设计步骤。
2. 设计要点- 研究地质条件:详细了解工程所处的地质环境和地质灾害类型,包括地层结构、地震活动等因素。
- 评估灾害风险:对可能出现的地质灾害进行风险评估,确定施工过程中的安全措施。
- 制定施工方案:根据地质灾害评估结果,制定合理可行的施工方案,包括加固措施、预警系统等。
- 安全监测措施:建立地质灾害监测系统,实时监测地质灾害的变化,及时采取应对措施。
- 培训和应急预案:为施工人员提供灾害防治培训,并制定合理的应急预案。
3. 设计步骤- 确定设计目标和任务:明确地质灾害防治工程的建设目标和施工任务。
- 收集地质资料:调查采集项目所在地的地质资料,包括地质地貌、地层构造等数据。
- 进行风险评估:基于收集到的地质资料,进行地质灾害风险评估,确定可能出现的灾害类型和规模。
- 制定施工组织方案:根据风险评估结果,制定合理的施工组织方案,包括防护措施、施工顺序等。
- 实施安全监测:建立地质灾害监测系统,对施工过程中的地质灾害进行实时监测和预警。
- 培训与应急预案:进行地质灾害防治培训,制定应急预案,确保施工人员的安全。
4. 结论地质灾害防治工程施工组织设计是确保工程施工过程中安全的重要环节。
通过研究地质条件、评估灾害风险、制定施工方案和安全监测措施,能有效预防、减轻和控制地质灾害对工程造成的危害,保障施工人员和工程的安全。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
地质灾害治理工程施工组织设计目录第一章综合说明1.1编制说明1.2编制依据1.3编制原则第二章工程概况第三章主要施工工艺及施工方法第四章施工部署第五章质量保证措施5.1质量目标及质量保证体系5.2质量保证措施第六章工期保证措施6.1工期目标6.2确保工期的技术组织措施第七章确保安全生产保证措施7.1安全目标7.2安全保证体系及施工安全、防火措施7.3安全生产的方针、原则7.4安全生产管理制度7.5安全施工保证措施7.6安全事故紧急预案7.7安全奖罚办法第八章确保文明施工的组织措施8.1管理目标8.2管理措施8.3现场管理8.4文明施工具体措施8.6文明施工奖罚办法第九章环境保护措施9.5减少扰民和环境保护的奖惩办法第十章冬雨季施工措施10.1冬季施工措施10.2雨季施工措施第十一章施工组织机构11.2项目管理部门职责11.3项目管理人员岗位职责第十二章施工总进度计划12.1施工进度计划横道图(附后)12.2施工进度计划网络图(附后)第十三章施工总平面布置图13.1施工平面布置原则13.2施工总平面布置13.3平面管理措施13.4临时建筑表施工现场施工临时占地及临时建筑表如下:附表一:拟投入本标段机械设备表附表二:主要材料用量及进场计划表附表三:拟投入本标段劳动力表第一章综合说明1.1编制说明首先,我单位保证完全接受招标文件提出的有关质量、工期、安全、文明施工等各项要求。
如果我单位有幸中标,我们有充分的信心和能力在本工程施工中完全按业主及设计要求,全力以赴做好施工前的准备工作和施工现场总体规划部署,以完善的组织管理机构、严格的岗位责任制、实事求是的工作作风,对本工程施工的劳动力、机械设备、材料、技术等方面进行科学合理的组织安排,确保工程在合同工期内优质、高效、按期全面完成招标文件及施工合同中规定的所有施工任务。
在本施工组织设计编制之前,我单位组织了有关专业工程技术人员对施工图、地勘报告进行了仔细审阅,对招标文件及答疑纪要进行了认真的研究,对施工现场进行了详细的踏勘,在充分考虑各种影响施工的因素后,结合我公司的实际施工实力和综合能力编制出本施工组织设计。
中标后,我单位将对工程的技术、劳动力、设备及材料等方面进一步深化、细化及全面优化,以便使其成为切实可行的指导性强的技术文件,确保该工程优质、高效、安全、文明地完成建设任务。
本工程施工组织设计的编制,除遵守业主提供的设计图纸、招标文件的技术要求外,还参照了国家及地方的有关规范,并结合了我公司在施工方面的成功经验。
1.2编制依据本施工组织设计是根据《XXXXX高切坡防护工程项目招标文件》提出的有关技术、质量、工期、安全、文明施工等各项要求,针对该工程的实际情况及特点编制的。
其遵循的技术规范如下:1.《XXXXX高切坡防护工程项目招标文件》2.《XXXXX高切坡防护工程项目招标答疑》3.《XXXXX高切坡防护工程施工图设计》4.《建筑地基与基础工程施工质量验收规范》(GB50202—2002)5.《建筑桩基技术规范》(JBJ94—2008)6.《硅酸水泥、普通硅酸水泥标准》(GB175—1999)7.《土方与爆破工程施工与验收规范》(GB50201—2012)8.《工程测量规范》(GB50026—2007)9.《建筑工程冬季施工规程》(JGJ/T104—2011)10.《施工现场临时用电安全技术规范》(JGJ46—2005)11.《建筑工程施工质量验收统一标准》(GB50300—2001)12.《砼结构工程施工质量验收规范》(GB50204—2002)13.《砼外加剂应用技术规范》(GBJ119—2003)14.《砼结构设计规范》(GB50010—2002)15.《砌体工程施工及验收规范》(GB50203—98)16.《建筑机械使用安全技术规程》(JGJ33—2012)17.《钢筋焊接及验收规范》(JGJ18—2012)18.《建筑施工安全检查标准》(JGJ59—2012)1.3编制原则结合本标段工程特点,在进行施工组织设计时遵循以下原则,合理组织施工,保证工程施工的质量、工期、效益和安全,充分发挥公司的技术、设备、人才的优势,竭诚为建设单位提供优质服务。
1、合理组织平行、交叉、流水作业,力求均衡生产。
2、科学布置、统筹安排、保证重点、兼顾一般。
3、集中力量打歼灭战,突破重点、难点工程。
4、提高机械化施工程度,采用先进施工工艺和方法。
5、强化组织指挥,加强管理,确保工期、质量和安全。
6、优化资源配置,实行动态管理。
7、精打细算,降低成本。
8、文明施工,保护环境。
1.4实施目标我们将全面贯彻《建设工程项目管理规范》的精神,科学化、规范化的进行项目管理,采用成熟的施工工艺,以强有力的技术管理手段,促进施工顺利进行。
为此,特制订如下目标:1、质量目标分部、分项工程合格率达到100%,优良率达到90%以上,杜绝质量事故,确保达到合格标准。
2、工期目标确保本工程在180日历天内完成。
计划开工时间:2013年12月1日,竣工时间为:2014年5月29日。
中标后具体以监理下发的开工令为准,施工进度计划适当以开工令调整。
3、安全目标杜绝死亡及重伤事故发生,轻伤事故率小于2‰人/月,实行目标管理,创建安全达标工地。
4、环境保护目标在确保工程质量和工期的前提下,严格遵守国家和地方有关环境保护的法令,树立全员环保意识,采取有效措施,减少施工噪音和环境污染,自觉保护市政设施,最大限度地减少对环境的污染。
5、文明施工目标现场按《建筑施工安全检查标准》JGJ59-2012和文明施工达标工地标准进行目标管理,创建文明施工工地。
工程中标后,立即根据科学的现场总平面管理方法,制定高起点的文明施工管理措施。
现场干净、整齐有序,标识清晰明确,施工操作有序,保安措施坚强有力。
6、工程合同履行目标认真执行合同各项条款,坚持诚信的原则处理各种问题,同业主精诚合作,共同保证合同的圆满履行。
第二章工程概况本工程位于XXXXX,防护治理面积14000平方米。
工程主要建设内容为桩板式挡土墙、格构锚杆、植被护坡、截排水等。
其中桩板式挡土墙采用60根抗滑桩,抗滑桩尺寸为1.5m×2m,中心间距5m,A型桩22根,桩身长15m,埋深6m;B型桩38根,桩身长18m,埋深7m。
挡土墙上坡面采用混凝土格构梁+锚杆+铺植草皮,坡比1:1.5,沿坡面布置锚杆及混凝土格构梁,锚杆采用φ28无粘接锚杆,锚杆间距2m×2.5m,格构为矩形2m×2.5m布设,格构梁尺寸为400mm×400mm,每20m设置一道伸缩缝。
两头开挖后坡脚砌筑重力式挡土墙,挡土墙墙高10m,埋深2m,用MU30毛石、M7.5水泥砂浆砌筑,挡土墙每隔20m设置一道伸缩缝。
抗滑桩及坡底挡墙外侧设置排水沟,沿坡顶设置截排水沟,排水沟沟底排水坡度不小于0.5%,截排水沟接入已有排水系统。
第三章主要施工工艺及施工方法3.1坡面土石方工程该工程土石方施工主要是对桩板挡墙支挡线以上削坡,对支挡线以下进行切坡平基。
切坡平基土石方量约4000余方。
1、削方、平基程序:在抗滑桩开挖前对支挡线以上进行削方放坡→待抗滑桩浇筑后,同桩间挡板同步进行支挡线以下切坡平基施工。
2、削方、平基方法:从上至下,从内到外,分层分段进行切坡平基施工。
土方及松软岩石采用挖掘机直接进行开挖,对较硬石方采用挖掘机带液压破碎锤进行破碎。
3、土石方运输:采用挖掘机装碴,由自卸式汽车运碴至5Km以外业主指定的弃碴场进行倾倒。
3.2桩板式挡土墙工程1、桩板式挡土墙要严格按设计图施工,抗滑桩位置坐标详见总平面图标示。
应将开挖过程视为对滑坡进行再勘察过程对待,及时进行地质编录,以利于反馈设计。
2、桩板式挡土墙施工包含以下工序:施工准备→桩孔开挖(跳桩开挖)→护壁→钢筋笼制作与安装→桩身混凝土灌注→混凝土养护→支挡线以下分层削方平基施工→桩间挡板进行施工。
抗滑桩采用人工挖孔桩,具有施工简便,无需特殊机械设备的特点,主要施工内容为基坑开挖及护壁,钢筋笼制作安装,灌注桩体混凝土等。
松散层内桩孔开挖过程中应及时进行钢筋混凝土护壁,每开挖1米,及时浇筑一节护壁,每圈护壁的纵向钢筋在底部多预留300mm,与下一圈护壁的纵筋搭接,设计采用C25混凝土。
按设计要求捆扎焊接钢筋笼,用机械(吊车)吊装于基坑内,采用搅拌机制拌混凝土,使用溜槽和串筒输送混凝土至井下,进行桩体浇筑。
3、施工准备(1)按工程要求进行备料,选用材料的型号、规格符合设计要求,有产品合格证和质检单。
钢筋应专门建库堆放,避免污染和锈蚀,使用前应进行测试并清除锈蚀、油污,并保持清洁直至浇筑完毕。
使用普通硅酸盐水泥,水泥标号42.5级。
砂石料的杂质和有机质的含量应符合《混凝土结构工程施工及验收规范》。
准备好备用发电机,以防停电对施工造成影响。
(2)根据设计图纸进行测量放线。
为便于出碴,可视情况采用扒杆或用万能杆件拼装成龙门架,配备提升卷扬机等提升牵引设备。
4、桩井开挖(1)桩孔采用以人工开挖为主,开挖前应整平孔口,孔口应有明确施工安全标志,并做好桩区围墙和地表截、排水及防渗工作。
在雨季施工时,孔口地面上加筑适当高度的围堰。
(2)抗滑桩的开挖两侧向中间的顺序施工,采用间隔方式开挖,按奇、偶编号将抗滑桩分成两批,第一批抗滑桩浇筑完毕后再开挖第二批桩的桩井;原则上以人工开挖为主,孔口作锁口处理。
严禁使用放炮的开挖方式。
(3)根据岩土体的自稳性、可能的日生产进度,经过计算确定一次最大开挖深度。
以1m/天为宜。
开挖的弃渣可用1t以上的卷扬机吊起,每次不得超过0.2m3。
吊斗的活门应有双套防开保险装置。
吊出后应立即运走。
(4)每开挖一段应及时进行岩性编录,仔细核对滑面(带)情况,综合分析研究,如实际位置与设计有较大出入时,应将发现的异常及时向建设单位和设计单位报告,及时变更设计。
实挖桩底高程应会同设计、勘察等单位现场确定。
(5)井内通风排烟桩孔挖至一定深度后,为改善井下的施工环境,在井口应有通风设施。
一般做法是在井口安设一台通风机,通过胶管(软管)下井下送风。
(6)桩孔开挖过程中应及时对地下水进行处理。
当坡体的富水性较差时,可采用坑内直接排水,当富水性好,水量很大时,宜采用桩孔外管泵降排水。
5、桩孔护壁松散层内桩孔开挖过程中应及时进行钢筋混凝土护壁,每开挖1米,及时浇筑一节护壁,每圈护壁的纵向钢筋在底部多预留300mm,与下一圈护壁的纵筋搭接,设计采用C25混凝土。
护壁的施工参照护壁结构图。
6、钢筋笼制作与安装钢筋笼的主筋、箍筋等应按品种、规格、长度编号堆放,以免造成弯曲和错用。
钢筋笼放入桩孔时必须有保护层垫块。
钢筋笼的制作与安装可根据场地的实际情况按要求进行,钢筋笼尽量在孔外预制成型,在孔内吊放竖筋并安装。
