屋顶保温层泡沫混凝土施工方案
屋面泡沫混凝土施工方案

施工方案一、工程概况及特点本工程为屋面、楼面隔热层工程,拟采用泡沫混凝土做保温层。
泡沫混凝土保温隔热层的厚度依据《公共建筑节能设计标准》(GB50411-2007),根据热阻相当的原则确定厚度进行设计;泡沫混凝土施工依据《天津市建泰建筑保温材料有限公司企业标准》-Q/12HX4141-2011进行,按图纸要求的坡度进行找坡。
泡沫混凝土是以水泥、粉煤灰为无机胶结料,以热聚物表面活性剂为有机胶结料的双套连续结构的聚合物微孔混凝土。
发泡剂是阴离子表面活性剂,它的憎水基由非极性分子组成的前碳链,显著降低水的表面张力,使混凝土拌合过程形成大量的微气泡,这些气泡有定向吸附层,相互排斥且均匀分布,使气泡以稳定的形式存在。
当混凝土终凝后这些气泡生成大量独立封闭的微孔结构,而且大小均匀互不通连,阻断了材料吸水的毛细孔。
材料的内表面积大大增加,具备了轻质保温材料的这一主要材性特点。
保温层与找坡层采用一次整浇工艺,其保温、抗水、整体性能优于其它材料的屋面保温。
二、管理组织与劳动组织为保证本工程质量、工期顺利的完成,针对本工程我公司特设项目经理1人、工长1人、技术员1人、电工1人、机械操作员1人、抹灰工等人8人,制取泡沫混凝土整套设备1台。
三、施工要求及施工部署(一)施工要求1、泡沫混凝土保温隔热层施工前应具备以下条件:(1)施工图纸和有关文件应齐全;(2)有较完善的施工方案、泡沫混凝土技术资料及施工资质,施工组织设计并要完成技术交底;(3)施工现场具有供水、供电和储存材料的临时设施;(4)有关水、电管线预埋工程已完成。
(5)屋面最薄处为10cm。
按照技术交底及图纸设计进行2%的找坡。
(6)楼面隔热层按照技术交底及图纸设计厚度控制在7cm。
2、进场水泥和发泡剂必须进行检查验收,包括产品的技术文件(说明书和合格证等)、标志和外观检查,必要时应抽样进行相关检测。
3、施工前应对设备的机械状态和安全性进行检查,确认正常后方可开机。
屋面保温工程的施工(3篇)

第1篇一、施工准备1. 材料准备:根据设计要求,准备好保温材料、防水材料、找平材料、锚固件等。
2. 工具准备:准备好切割机、滚筒、刷子、电钻、水平尺、线锤等施工工具。
3. 人员准备:组织施工队伍,进行技术交底,确保施工人员熟悉施工工艺和质量要求。
二、施工步骤1. 基层处理:清理屋面基层,确保无杂物、油污等,必要时进行基层修复。
2. 找平层施工:根据设计要求,铺设找平层,确保屋面平整度达到规范要求。
3. 保温层施工:(1)根据设计要求,选择合适的保温材料,如岩棉板、泡沫混凝土等;(2)按照设计厚度,将保温材料铺设在找平层上;(3)保温材料应紧贴基层,避免出现空鼓、裂缝等现象;(4)保温层施工完成后,进行压实、找平等处理。
4. 防水层施工:(1)根据设计要求,选择合适的防水材料,如SBS改性沥青防水卷材、聚氨酯防水涂料等;(2)按照设计要求,铺设防水层,确保防水层与基层、保温层粘结牢固;(3)防水层施工完成后,进行蓄水试验,确保无渗漏。
5. 保护层施工:(1)根据设计要求,选择合适的保护层材料,如细石混凝土、水泥砂浆等;(2)按照设计要求,铺设保护层,确保保护层与基层、防水层粘结牢固;(3)保护层施工完成后,进行养护,确保强度达到规范要求。
6. 施工缝处理:在施工过程中,注意处理好施工缝,避免出现渗漏。
三、施工注意事项1. 施工过程中,确保材料质量符合要求,严禁使用不合格材料。
2. 施工人员应严格按照施工工艺进行操作,确保施工质量。
3. 施工过程中,注意保护环境,避免对周围环境造成污染。
4. 施工完成后,进行验收,确保工程质量符合设计要求。
5. 定期对屋面保温工程进行检查、维护,确保保温效果。
总之,屋面保温工程施工是一项复杂而细致的工作,需要严格按照施工规范进行操作,确保施工质量,提高建筑节能效果。
第2篇一、施工准备1. 施工图纸及资料:仔细阅读施工图纸,了解屋面保温工程的各项技术要求、施工顺序、材料规格及施工工艺。
泡沫混凝土屋面保温施工方案(DOC)

泡沫混凝土屋面保温施工方案一、前言为了提高建筑物的保温性能,泡沫混凝土屋面保温施工是一种有效的方法。
本文将介绍泡沫混凝土屋面保温施工的方案,以帮助施工人员更好地实施工程。
二、施工前准备在进行泡沫混凝土屋面保温施工之前,需要做好以下准备工作:1.确保施工区域干燥清洁;2.检查施工区域的平整度,必要时进行修整;3.准备好所需的施工材料和工具,包括泡沫混凝土板、粘结剂、切割工具等。
三、施工步骤1. 泡沫混凝土板切割和定位1.根据屋面尺寸和形状,使用合适的切割工具将泡沫混凝土板切割成需要的尺寸;2.将切割好的泡沫混凝土板按照屋面的布局进行定位,确保整齐一致。
2. 泡沫混凝土板粘贴固定1.在泡沫混凝土板的背面均匀涂抹粘结剂;2.将泡沫混凝土板粘贴到屋面表面,按照提前规划的布局进行固定,确保紧密贴合。
3. 边缘和接缝处理1.对泡沫混凝土板的边缘进行修整,使其与屋面边缘相衔接;2.处理泡沫混凝土板之间的接缝,确保无缝衔接,避免保温效果受损。
四、施工质量检验完成泡沫混凝土屋面保温施工后,需进行质量检验,包括:1.检查泡沫混凝土板的固定情况和整体平整度;2.检查边缘和接缝处理是否达到要求;3.测量保温效果,确保屋面的保温性能符合要求。
五、施工注意事项1.施工过程中需保持施工区域的通风良好,避免粘结剂的气味对施工人员造成影响;2.注意施工材料和工具的质量,确保施工过程中不出现问题。
六、总结泡沫混凝土屋面保温施工是一项关键的工程,正确的施工方案和过程操作至关重要。
通过本文所述的施工方案和步骤,可以帮助施工人员更好地实施泡沫混凝土屋面保温工程,提高建筑物的保温性能。
屋面泡沫混凝土(发泡混凝土)施工方案

屋面泡沫混凝土(发泡混凝土)施工方案屋面泡沫混凝土(发泡混凝土)施工方案一、前言屋面泡沫混凝土(发泡混凝土)是一种轻质、高强度的建筑材料,广泛应用于屋面保温、隔热等领域。
本文将介绍屋面泡沫混凝土的施工方案,包括施工准备、施工工艺和施工注意事项等内容。
二、施工准备1. 施工材料及设备准备:1.1 屋面泡沫混凝土原材料:水泥、砂、发泡剂等;1.2 施工设备:搅拌机、发泡混凝土机械设备等;1.3 施工工具:刮刀、平整工具、水平仪等;2. 设备检查与调试:2.1 检查施工设备的使用状态,确保设备正常运行;2.2 调试发泡混凝土机械设备,保证发泡混凝土的稳定性和质量。
三、施工工艺1. 基础处理:要求屋顶结构表面平整、无明显凹凸及棱角等尖锐物;2.2 清理基层表面的油污、灰尘等杂物,保持表面的干净。
2. 打底处理:2.1 在基层表面涂刷一层粘结剂,增强与发泡混凝土的粘接力;2.2 打底处理后,需等待粘结剂完全干燥。
3. 搅拌材料:3.1 按照一定比例将水泥、砂和发泡剂加入搅拌机中;3.2 启动搅拌机,使材料充分混合均匀,形成均质的发泡混凝土。
4. 泡沫混凝土施工:4.1 将发泡混凝土倒入施工区域,并用刮刀进行均匀排平;4.2 利用平整工具和水平仪保持施工表面的水平度;4.3 根据需要,分层施工,每层施工后需等待水泥完全凝固。
四、施工注意事项1. 施工人员需具备相关的施工技能和工作经验,严禁无证操作;2. 施工现场应保持整洁,材料摆放有序,避免安全事故发生;3. 施工过程中,严禁使用损坏或老化的设备和工具;4. 施工过程中,应定期检查施工质量,并及时进行整改;5. 施工结束后,遵守环境保护要求,妥善处理废弃材料。
五、总结屋面泡沫混凝土(发泡混凝土)施工是一项关键的工程环节,合理的施工方案对于保证施工质量至关重要。
本文从施工准备、施工工艺和施工注意事项等方面介绍了屋面泡沫混凝土的施工方案,希望能对相关从业人员提供帮助,确保施工过程顺利进行,最终达到预期的效果。

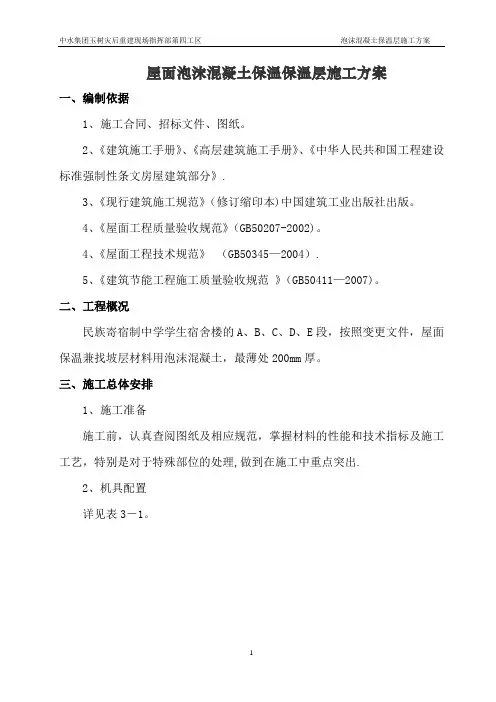

保温屋面泡沫砼施工方案

屋面泡沫混凝土保温保温层施工方案一、编制依据1、施工合同、招标文件、图纸。
2、《建筑施工手册》、《高层建筑施工手册》、《中华人民共和国工程建设标准强制性条文房屋建筑部分》.3、《现行建筑施工规范》(修订缩印本)中国建筑工业出版社出版。
4、《屋面工程质量验收规范》(GB50207-2002)。
4、《屋面工程技术规范》(GB50345—2004).5、《建筑节能工程施工质量验收规范》(GB50411—2007)。
二、工程概况民族寄宿制中学学生宿舍楼的A、B、C、D、E段,按照变更文件,屋面保温兼找坡层材料用泡沫混凝土,最薄处200mm厚。
三、施工总体安排1、施工准备施工前,认真查阅图纸及相应规范,掌握材料的性能和技术指标及施工工艺,特别是对于特殊部位的处理,做到在施工中重点突出.2、机具配置详见表3-1。
表3-1 机具配置3、施工条件(1)屋面保温隔热工程的施工,应在基层质量验收合格后进行。
屋面结构层施工完毕并符合《钢筋混凝土结构工程施工质量验收》GB50204-2002的要求。
(2)屋面结构层中各种设施基础、预埋管件等安装完毕并验收合格。
(3)各种高差,标高控制点,控制线经测定,管沟,排水沟(若有)测定完毕,并验收合格。
(4)屋面结构表面应平整,干净。
4、采用材料(1)发泡剂泡沫混凝土以热聚物表面活性剂为有机胶结料的聚合物,通过发泡机的发泡系统,将发泡剂充分发泡。
(2)水泥为强度等级32。
5级的普通硅酸盐水泥。
(3)拌和用水,符合《混凝土拌合用水标准》(JGJ63-89)的规定。
严禁含酸性物质的水掺入发泡沫剂中,以免产生化学反应,影响发泡沫剂的发泡效果。
5、施工管理组织机构现场施工管理人员及施工工人计划安排10人,机操工:1人,上料工:2~3人,输送管道工:2人,现场找平:2~3人,质量安全员:1人.每天完成工程量80~130m3。
四、施工方法及工艺1、施工方法(1)配制泡沫浆体,根据混凝土发泡剂的配比和生产工艺,配制发泡浆体.水灰比控制在0.35~0.45.(2)拌制水泥浆,按选用的泡沫混凝土型号,先将定量的水加入搅拌机,再将称量好的水泥等添加料投入搅拌机内搅拌,时间不少于2分钟。

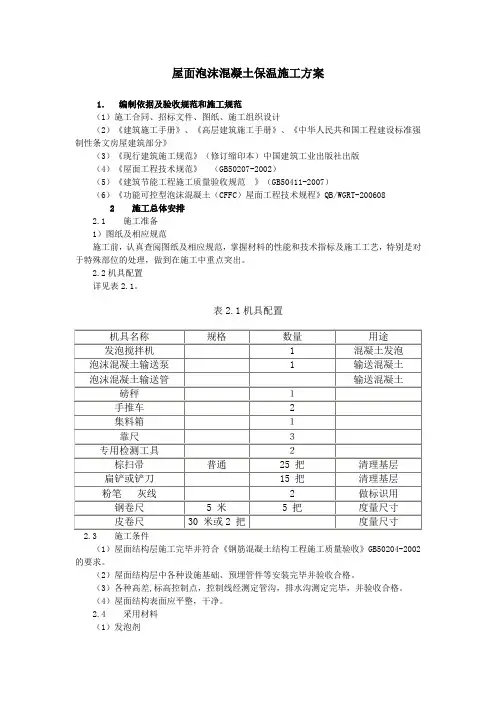

屋面泡沫混凝土保温施工方案

屋面泡沫混凝土保温施工方案1.编制依据及验收规范和施工规范(1)施工合同、招标文件、图纸、施工组织设计(2)《建筑施工手册》、《高层建筑施工手册》、《中华人民共和国工程建设标准强制性条文房屋建筑部分》(3)《现行建筑施工规范》(修订缩印本)中国建筑工业出版社出版(4)《屋面工程技术规范》(GB50207-2002)(5)《建筑节能工程施工质量验收规范》(GB50411-2007)(6)《功能可控型泡沫混凝土(CFFC)屋面工程技术规程》QB/WGRT-2006082 施工总体安排2.1 施工准备1)图纸及相应规范施工前,认真查阅图纸及相应规范,掌握材料的性能和技术指标及施工工艺,特别是对于特殊部位的处理,做到在施工中重点突出。
2.2机具配置详见表2.1。
表2.1机具配置2.3 施工条件(1)屋面结构层施工完毕并符合《钢筋混凝土结构工程施工质量验收》GB50204-2002的要求。
(2)屋面结构层中各种设施基础、预埋管件等安装完毕并验收合格。
(3)各种高差,标高控制点,控制线经测定管沟,排水沟测定完毕,并验收合格。
(4)屋面结构表面应平整,干净。
2.4 采用材料(1)发泡剂泡沫混凝土以热聚物表面活性剂为有机胶结料的聚合物,通过发泡机的发泡系统,将发泡剂充分发泡。
(2)水泥为强度等级32.5级的普通硅酸盐水泥.(3)粉煤灰选用Ⅰ、Ⅱ级粉煤灰,并应符合相关标准的要求(4)水,符合《混凝土拌合用水标准》(JGJ63-89)的规定。
2.5 施工管理组织机构现场施工管理人员及施工工人计划安排10人,每天完成工程量80-130m3。
3 施工方法及工艺3.1 施工方法(1)配制泡沫浆体,根据混凝土发泡剂的配比和生产工艺,配制发泡浆体。
(2)拌制水泥浆,按设计选用的泡沫混凝土型号,先将定量的水加入搅拌机,再将称量好的水泥、粉煤灰等添加料投入搅拌内搅拌,时间不少于2分钟。
(3)将预发泡沫倒入水泥浆体的搅拌机中,搅拌约6分钟,使水泥泡沫浆料达到均质化要求,即可进行现场直接浇筑或泵送浇筑。
屋顶泡沫安装施工方案范本
一、工程概况1. 工程名称:某建筑物屋顶泡沫隔热层施工2. 工程地点:XX市XX区XX街道3. 工程规模:建筑面积XX平方米4. 工程内容:屋顶泡沫隔热层施工,包括泡沫混凝土浇筑、找平、养护等工序。
二、施工准备1. 材料准备:(1)泡沫混凝土:选用符合国家标准的轻质泡沫混凝土,密度控制在500-800kg/m³。
(2)水泥:选用普通硅酸盐水泥,强度等级不低于32.5MPa。
(3)外加剂:选用早强型减水剂,以缩短混凝土的终凝时间,提高混凝土早期强度。
(4)砂:中粗砂,含泥量小于3%。
(5)防水材料:选用防水涂料,具有良好的耐水性和耐久性。
2. 机械设备准备:(1)搅拌机:用于泡沫混凝土的搅拌。
(2)输送泵:用于泡沫混凝土的输送。
(3)水准仪:用于测量泡沫混凝土厚度。
(4)刮尺:用于泡沫混凝土的找平。
3. 人员准备:(1)施工人员:具备相关施工经验的技术工人。
(2)质检人员:负责施工过程中的质量检查。
三、施工工艺1. 施工准备:(1)检查屋顶结构,确保屋顶结构符合施工要求。
(2)清理屋顶表面的杂物,如灰尘、杂物等。
(3)检查防水层,如有破损处,应进行修补。
2. 泡沫混凝土浇筑:(1)根据设计要求,确定泡沫混凝土的厚度和铺设范围。
(2)使用搅拌机将水泥、砂、外加剂按比例混合,搅拌均匀。
(3)使用输送泵将泡沫混凝土输送至施工区域。
(4)使用刮尺将泡沫混凝土找平,确保厚度均匀。
3. 找平:(1)使用水准仪检查泡沫混凝土厚度,确保符合设计要求。
(2)使用刮尺对泡沫混凝土进行找平,确保表面平整。
4. 养护:(1)浇筑完成后,覆盖塑料薄膜,防止水分蒸发。
(2)保持施工现场通风,避免温度过高或过低。
(3)养护期不少于7天,确保泡沫混凝土强度达到设计要求。
5. 防水处理:(1)在泡沫混凝土养护完成后,进行防水涂料施工。
(2)涂料施工应均匀,无漏涂现象。
四、施工注意事项1. 施工过程中,应严格按照施工工艺进行操作,确保施工质量。
屋面工程泡沫混凝土施工组织方案
屋面工程泡沫混凝土施工组织方案一、项目概况本屋面工程是针对一栋新建建筑的屋顶进行施工,施工材料选用泡沫混凝土,并使用搅拌车将泡沫混凝土运输至施工现场。
二、施工准备1.材料准备准备泡沫混凝土、水泥、砂浆、水、脱模剂等施工所需材料,并按照设计要求进行检查和验收。
2.施工人员准备确保施工人员拥有相应的工作经验和资质证书,了解泡沫混凝土的施工工艺和安全操作要求。
3.设备准备准备泡沫混凝土搅拌车、搅拌桶、水泥搅拌机、电锯等相关设备,并对设备进行检查和维护,确保其正常运行。
4.施工现场准备清理施工现场,确保施工现场的平整度和干净度,以便正常施工。
三、施工流程1.准备工作(1)进行现场平整度测量,确保施工现场的平整度符合设计要求。
(2)将施工现场划分为施工区域和安全区域,确保施工过程中的安全性。
(3)在施工区域内搭建脚手架和安全护栏,以确保施工人员的安全。
2.泡沫混凝土施工(1)将水泥和砂浆按照一定比例放入水泥搅拌机中进行搅拌,搅拌至均匀后加入适量的水进行再次搅拌,得到砂浆用于固定泡沫混凝土。
(2)将泡沫混凝土搅拌车放置在施工现场,开启车载搅拌机,将预先准备好的泡沫混凝土输送到施工现场。
(3)将泡沫混凝土均匀地倒入施工区域,然后使用平板机将其压实,保证施工区域的密实度。
3.施工安全措施(1)在施工过程中,施工人员必须佩戴安全帽、工作服、工作鞋等个人防护用品,以确保施工过程的安全性。
(2)设立警示标志牌和警戒线,阻止未经授权的人员进入施工区域,确保施工现场的安全性。
(3)禁止施工人员在泡沫混凝土施工过程中使用手机、吸烟等行为,以避免可能的安全隐患。
(4)合理安排施工人员的工作时间和休息时间,防止因疲劳造成意外事故的发生。
四、施工质量控制1.材料质量控制(1)对进场材料进行验收,确保其达到设计要求和国家标准的要求。
(2)定期对泡沫混凝土进行抽样检测,检测其密度、抗压强度等指标,确保其质量符合要求。
2.施工工艺控制(1)严格按照施工方案进行施工,确保施工过程规范、操作正确。
泡沫混凝土保温板施工方案
泡沫混凝土保温板施工方案泡沫混凝土保温板施工方案一、施工前准备工作1. 泡沫混凝土保温板的选择和购买。
根据保温要求选择合适的泡沫混凝土保温板,并保证其质量合格。
购买时要注意产品的规格、密度等参数。
2. 施工工具和材料的准备。
包括施工工具(工具箱、切割机、钢钎、级尺等)和施工材料(胶水、铆钉、螺丝等)的准备。
3. 施工现场的准备。
对施工现场进行清理,确保施工平整、干净。
二、施工工序1. 基层处理。
在墙体基层表面清理杂物,并进行充分的湿润处理,以保证泡沫混凝土保温板与墙体粘结性能。
2. 泡沫混凝土保温板的粘贴。
将预先切割好的泡沫混凝土保温板运输到工地,按照设计要求将其粘贴在墙体上。
粘贴前,先将泡沫混凝土保温板涂上胶水,并用铆钉或螺丝固定在墙体上。
3. 排线和切割。
根据设计要求,利用级尺在泡沫混凝土保温板表面进行排线,并使用切割机进行切割,保证板面的整齐、平直。
4. 封缝处理。
在板与板之间,以及板与墙体之间的缝隙处,使用胶水进行封缝处理,确保保温板之间的接缝处紧密无漏。
5. 对保温板表面进行抹灰处理。
使用环保水泥砂浆对保温板表面进行抹灰处理,使其与周围墙体平整一致,并加强保温效果。
6. 后期处理。
等保温板抹灰完全干燥后,对其进行打磨处理,确保表面光滑平整。
对未被刷涂的部分进行涂料或防水处理,以保护墙体的质量和美观。
三、安全、环保措施1. 使用环保材料。
购买符合国家环保标准的泡沫混凝土保温板及相关材料,严禁使用有毒有害物质。
2. 施工现场保洁。
施工过程中及时清理杂物,保证施工环境整洁,并妥善处理施工废料。
3. 施工人员安全。
施工人员必须佩戴好安全帽、工作服等相关防护设备,严禁在施工现场吸烟和乱扔废弃物。
4. 施工安全措施。
设置合理的围挡和警示标志,确保施工现场的安全。
严禁违章操作,做好高处作业的防护措施。
四、施工质量控制1. 边角处理。
对泡沫混凝土保温板的边角进行充分处理,确保边角牢固,不易脱落。
2. 粘贴牢固。
泡沫混凝土屋面保温工程施工方案
泡沫混凝土屋面保温工程施工方案一、施工准备工作1.材料准备:准备好所需的泡沫混凝土、胶粘剂、保温层面砂浆等材料,并按照设计要求进行检验。
2.设备准备:准备好切割机、打孔机、喷涂机等必要的施工设备,并进行检修和调试。
3.人员准备:组织合适的施工人员,并进行工人安全教育培训,确保施工人员具备必要的技能和知识。
4.现场准备:清理施工现场,保证施工区域没有障碍物,确保施工安全。
二、施工工序及步骤1.基层处理:将屋面基层进行清理,去除污垢和杂物,确保基层表面干净平整。
2.预埋件安装:根据设计要求,在基层上安装预埋件,用于固定泡沫混凝土板。
3.泡沫混凝土制作:按照设计要求,将泡沫混凝土原材料按一定比例进行搅拌均匀,然后倒入模具中,静置一段时间,等待泡沫混凝土凝固。
4.泡沫混凝土板安装:将泡沫混凝土板按照设计要求,放置在基层上,并用胶粘剂将其固定住。
5.保温层面砂浆涂抹:在泡沫混凝土板表面涂抹一层保温层面砂浆,厚度不小于5mm。
6.配线施工:根据设计要求,在保温层面砂浆上进行配线施工,确保施工质量和安全。
7.面层处理:保温层面砂浆自然干燥后,进行面层处理,根据设计要求进行装饰,如涂刷防水涂料、防腐涂料等。
8.维护养护:施工完毕后,进行养护处理,保证屋面保温工程的质量和使用寿命。
三、施工要点及注意事项1.施工过程中,要严格按照设计要求进行,保证施工质量。
2.切割和打孔工作要小心谨慎,避免损坏现有结构和其他设施物。
3.在施工过程中,要注意人员安全,佩戴好安全防护装备,定期进行安全检查和维护。
4.施工现场要保持清洁整齐,及时清理施工垃圾和废料,确保施工区域整洁。
5.施工过程中要严格遵守环境保护法规,做好废料和污水的处理工作。
6.施工完毕后,及时进行养护和维护,确保屋面保温工程的质量和使用寿命。
通过以上施工方案的执行,可以确保泡沫混凝土屋面保温工程的施工质量和工期,并且保证了施工过程中的安全和环境保护。
同时,要注意制定详细的施工计划,并进行施工现场的实时监督和质量检查,以确保工程的顺利进行和质量的合格。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
四川新聚能保温工程有限公司泡沫混凝土屋面保温
施
工
组
织
设
计
编制单位:四川新聚能保温工程有限公司
编制人:陈艳
审核人:朱兰英
屋面保温层泡沫混凝土施工方案
1 适用范围及编制依据
1.1 适用范围
(1)轻质泡沫混凝土(又称发泡混凝土)是我公司引进国际先进技术、结合国内的实际应用情况,采用特殊的原料经机械的方法制成泡沫,再将已制成的泡沫加入胶凝材料浆体,即制成的混凝土拌和物,然后现浇成型,再经自然养护所形成的一种含有大量封闭气孔的轻质材料,它是一种新型独特的多功能建材。
(2)泡沫混凝土用于屋面保温隔热,将保温层、找坡层合二为一,简化保温层施工工序,与混凝土屋面结成一个整体。
1.2 编制依据及验收规范和施工规范
(1)施工合同、图纸、施工组织设计
(2)《建筑施工手册》、《高层建筑施工手册》、《中华人民共和国工程建设标准强制性条文房屋建筑部分》
(3)《现行建筑施工规范》(修订缩印本)中国建筑工业出版社出版
(4)《屋面工程技术规范》(GB50207-2002)
(5)《建筑节能工程施工质量验收规范》(GB50411-2007)
(6)《功能可控型泡沫混凝土(CFFC)屋面工程技术规程》QB/WGRT-200608
(7)《泡沫混凝土》(Q/3201RTJN01-2008)
2 施工总体安排
2.1 施工准备
1)图纸及相应规范
施工前,认真查阅图纸及相应规范,掌握材料的性能和技术指标及施工工艺,特别是对于特殊部位的处理,做到在施工中重点突出。
2.2机具配置
详见表2.1。
表2.1机具配置
2.3 施工条件
(1)屋面结构层施工完毕并符合《钢筋混凝土结构工程施工质量验收》GB50204-2002的要求。
(2)屋面结构层中各种设施基础、预埋管件等安装完毕并验收合格。
(3)各种高差,标高控制点,控制线经测定管沟,排水沟测定完毕,并验收合格。
(4)屋面结构表面应平整,干净。
2.4 采用材料
(1)发泡剂
03级泡沫混凝土以热聚物表面活性剂为有机胶结料的聚合物,通过发泡机的发泡系统,将发泡剂充分发泡。
(2)水泥为强度等级42.5级的普通硅酸盐水泥.
(3)水,符合《混凝土拌合用水标准》(JGJ63-89)的规定。
2.5 施工管理组织机构
现场施工管理人员及施工工人计划安排10人,每天完成工程量80-130m3。
3 施工方法及工艺
3.1 施工方法
(1)配制泡沫浆体,根据03级型混凝土发泡剂的配比和生产工艺,配制发泡浆体。
(2)拌制水泥浆,按设计选用的泡沫混凝土型号,先将定量的水加入搅拌机,再将称量好的水泥、等添加料投入搅拌内搅拌,时间不少于2分钟。
(3)将预发泡沫采用液压泵压入水泥浆体中,使水泥泡沫浆料达到均质化要求,即可进行现场直接浇筑或泵送浇筑。
3.2 施工工艺
(1)基层处理:基层钢筋混凝土板面必须清扫干净,无松动、空鼓、起砂掉灰等现象。
(2)浇捣泡沫混凝土
a.将泡沫混凝土中预埋件、预留孔(水管、排水孔等)在浇筑泡沫混凝土前做好,严禁在浇筑后在保温隔热层上凿孔打洞。
b.按设计选定的保温层厚度,采用投线仪设定浇筑面标高线、设定找坡线。
c.浇筑泡沫混凝土,浇筑面应做到平整,如大面积平面浇筑时,可采用分区逐片浇筑的方法,用模板将施工面分割成若干个小片,逐片施工;也可采用全面分层、分段分层、斜面分层三种分层浇筑方法,等1~1.5小时后,浆体初凝后有一定承重能力后,方可继续浇筑。
浇筑达到标定高度后用尺杆刮平。
12~14小时后进行保湿养护,养护时间不小于72小时。
d.泡沫混凝土在一般情况下出于保温隔热的要求可以进行整体浇筑施工,而在抗震结构设计中应依据需要设置分格缝。
(3)浇筑后处理
在浇筑后也应注意观察浆体下沉速度及高度,并及时采取促凝措施,还要详细记录,作为下次配料改进的参考。
如果出现塌陷事故,应及时补充浇筑。
3.3 施工要点
(1)按照施工图纸设计要求,测定设置标高控制点(3m/点),周边弹出控制线。
(2)搅拌03级泡沫混凝土时,应先加水后加干料,待浆料拌料成稠糊状,加泡搅拌均匀后,经泵送至施工面。
(3)对作业面进行分格,设置施工缝,以一个作业班施工量确定,根据施工厚度分层浇筑,一次浇筑厚度不宜大于400mm。
(4)表层施工时,用3~5m长尺杆刮平。
(5)施工完毕,36h内不宜上人或车辆(包括手推车),施工温度低时,时间可延长。
(6)屋面防水层施工时可不设排气孔。
3.3 施工用量
表1 常用泡沫混凝土性能表
4 技术质量保证措施
4.1发泡剂、水泥、粉煤灰有关证书
发泡剂、水泥、粉煤灰须有出厂质量证明书和使用说明书
4.2根据本工程图纸及有关要求,屋面保温找坡层采用03级泡沫混凝土,厚度为最薄处105mm、110mm。
4.3 储运保管
(1)材料贮存在施工现场库房中。
(2)材料按不同品种、标号、规格和等级分别堆放,贮存和运输中应注意勿使包装破损,放置于通风、干燥处,避免阳光直射,禁止与酸、碱、油类及有机溶剂等接触。
堆放时应衬垫平坦的木板,离地面20cm。
(3)发泡剂用密封桶包装,储存在阴凉通风的仓库内,严禁接近火源和热源。
4.4 质量检查、验收
(1)泡沫混凝土屋面保温、隔热层施工质量应符合《屋面工程技术规范》GB50345-2004和《屋面工程质量验收规范》GB50207-2002的有关规定。
(2)泡沫混凝土品种、规格应符合相关设计和相关标准的规定。
(3)现场发泡的泡沫混凝土,其配合比应计量准确、搅拌均匀,分层连续施工,并应对其导热系数、密度、抗压强度,随机见证取样送检。
(4)屋面天沟、檐沟、檐口、水落口、泛水、变形缝和出屋面的防水构造必须符合设计和规范要求。
(5)对于各项隐蔽工程应按GB50411-2007规定进行隐蔽工程验收。
4.5 应注意的质量问题
(1)泡沫混凝土的施工环境应避免在雨天,烈日高温条件下施工。
(2)泡沫混凝土的流动性较大,当屋面的坡度大于5%,用泡沫混凝土进行找坡施工时必须采用模板辅助。
(3)泡沫混凝土施工必须有专业知识的技术人员指导下进行,对每道工序严格把关,确保施工质量。
(4)泡沫混凝土及细石混凝土防水保护层内埋设的各种预埋件、预留孔(水管、排水孔等),应在浇筑前做好,严禁在保护层上凿孔打洞。
不得在保护层内埋设管线。
4.6 成品保护
(1)施工完毕及时按设计要求采取保护措施,36h内不宜上人或车辆(包括手推车),施工温度低时,时间可延长. 不得损坏,以免造成后患。
(2)施工要与有关工序作业配合协调,进入作业面的施工现场人员不得成品上面走动。
(3)施工现场有专人负责看管下道工序的操作,不得使用手推车行驶,使用铁锹等工具时应避免铲破保温层,如有破损要及时修补。
5 安全消防措施
5.1 安全消防措施
(1)操作人员必须戴好安全帽,系好安全带(高空作业)。
(2)在雨天、雪天、五级风(含五级)以上均不得施工(通过收听天气预报来判断)。
(3)泡沫剂运输及贮存应严禁烟火,堆放处要远离热源及易燃品,堆放高度不超过1.5米,并放置合格灭火器,做好现场标识。
(4)运输路线要畅通,各项运输设施要牢固可靠,屋面孔洞及檐口必须有安全措施。
(5)对交叉作业工作面,要做临时防护。
5.2 夜间施工保障措施
(1)正常夜班为晚上6时30分至12时00分。
所有班组要统一夜班作业时间,以免过度劳累造成安全事故,工人禁止日夜连续作业。
(2)特殊工序不得在夜间施工。
(3)由专门电工负责夜班加班电工作业,加班前提前15分钟布置好照明设施,其照明度必须满足操作要求。
(4)项目部管理层每晚有专人值班,及时处理各种突发事件。
(5)保证工人的夜餐供应。
(6)严格监督文明施工,不得随地大小便。
5.3 现场安全、保卫
(1)建立健全安全、保卫制度,落实治安、防火管理责任人。
(2)施工现场配备专职保安人员,昼夜值班,做好进入施工现场人员的登记手续,不允许非本工种人员进入施工现场,对工地实施警卫,防盗防火、防突发事件。
(3)保安人员必须经过专门培训,确保工地治安达到当地安全规定的要求。
(4)现场不准留宿家属及闲杂人员。
6 环保与文明施工措施
6.1 文明施工
(1)施工完毕,剩余的材料不得到处乱扔,要及时收集,或倒入固定的垃圾箱,保持施工环境的整洁,做到工完场清。
(2)现场准备足够的消防器材及消防设施,保持消防道路畅通。
6.2 环保要求
(1)材料须设专门存放处,贴好明显标记,提醒其它非专业工种。
(2)材料的废桶和包装及使用坏旧工具,进行回收,不得乱放。
(3)施工过程要做好各项施工记录。
(4)施工过程严格控制各道工序,减少对环境的污染。
