最新 市政考试案例考点分布及分析
一建市政案例考点

一建市政案例考点
1.环境治理:市政工程常常涉及城市的环境治理,如城市污水处理厂、垃圾处理厂等。
考察点可能包括环保设施的规划与建设、运行管理等方面
的内容。
可以结合具体案例,对比如何解决城市面临的环境问题,如污染
治理、资源利用等方面。
2.基础设施建设:市政工程涉及到城市基础设施的建设与维护,如道路、桥梁、给水、排水等工程项目。
考察点可能包括项目可行性研究、设
计规划、施工管理等方面的内容。
可以结合具体案例,分析工程项目在设计、施工过程中的技术难点、管理问题及解决方案。
3.交通规划与交通管理:城市交通规划与管理是一建市政工程的重要
领域。
考察点可能包括城市道路网络规划、交通拥堵疏解、停车管理等方
面的内容。
可以结合具体案例,分析交通规划中的道路布局、公共交通设
施建设等问题,以及交通管理中的交通信号优化、智能交通系统等方面的
技术与实践。
4.城市景观塑造:城市市政工程还包括城市景观塑造,如市区的绿化、亮化工程等。
考察点可能包括城市公园规划、城市绿地建设、城市灯光亮
化等方面的内容。
可以结合具体案例,分析景观规划中的绿化选择、植被
配置、景点布局等问题,以及亮化工程中的照明效果、能源利用等方面的
考虑。
综上所述,一建市政案例考点主要包括环境治理、基础设施建设、交
通规划与交通管理、城市景观塑造等方面的内容。
在分析这些案例时,可
以从技术、管理、可持续发展等多个角度进行综合考察,以全面评估市政
工程的质量与效果。

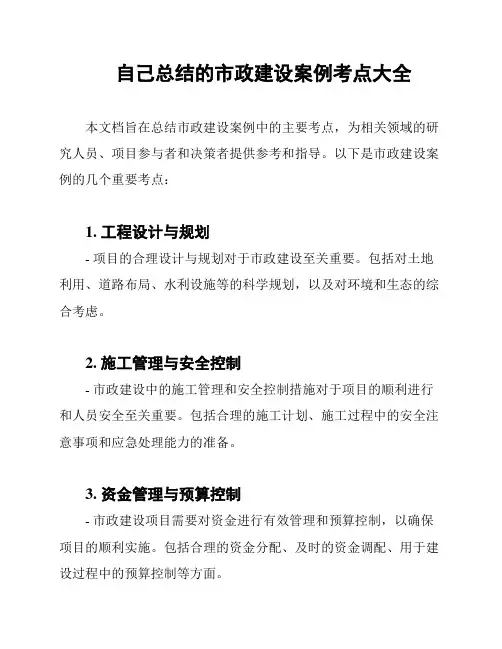

自己总结的市政建设案例考点大全

自己总结的市政建设案例考点大全本文档旨在总结市政建设案例中的主要考点,为相关领域的研究人员、项目参与者和决策者提供参考和指导。
以下是市政建设案例的几个重要考点:1. 工程设计与规划- 项目的合理设计与规划对于市政建设至关重要。
包括对土地利用、道路布局、水利设施等的科学规划,以及对环境和生态的综合考虑。
2. 施工管理与安全控制- 市政建设中的施工管理和安全控制措施对于项目的顺利进行和人员安全至关重要。
包括合理的施工计划、施工过程中的安全注意事项和应急处理能力的准备。
3. 资金管理与预算控制- 市政建设项目需要对资金进行有效管理和预算控制,以确保项目的顺利实施。
包括合理的资金分配、及时的资金调配、用于建设过程中的预算控制等方面。
4. 环境保护与可持续发展- 在市政建设中,环境保护和可持续发展是至关重要的考点。
包括对建设过程中的环境影响评估、环境保护设施建设以及可持续利用资源的措施等方面。
5. 建设质量与验收标准- 市政建设项目的质量和验收标准直接关系到项目的效果和使用寿命。
包括对建设过程中的质量控制、建设材料和设备的选择与检验、验收标准的制定和执行等方面。
6. 运维管理与维修保养- 市政建设项目在完成后需要进行运维管理和维修保养工作,以保证设施的正常运行和延长使用寿命。
包括设立运维机构、定期巡检和维修保养计划的制定等方面。
7. 项目监督与风险控制- 市政建设项目的监督和风险控制是确保项目顺利进行和避免各种风险的关键。
包括建立有效的监督机制、风险评估和管理、应对突发事件等方面。
以上是市政建设案例中的一些主要考点,希望能够对各位研究人员、项目参与者和决策者有所帮助。
注意:本文总结的考点仅供参考,具体实践仍需根据实际情况进行合理调整和判断。
市政实务案例“高频考点”分章节超强总结,特别推荐!!!!

1、该质量问题是由施工单位采用不合格品造成的,是施工过程中的质量隐患,不属于保修范围,因此要对质量问题负责。
2、监理工程师应通知承包商暂停施工,不能口头向工程队发出指令。
3、施工技术文件包括:①施工组织设计②施工图设计文件会审、技术交底③原材料、半成品、构件等出厂合格证④出厂检验报告和复验报告⑤施工记录⑥隐蔽工程检查验收记录⑦工程质量检验评定资料⑧功能性试验记录⑨质量事故报告及处理记录、设计变更通知单、竣工验收文件等。
4、施工技术准备工作包括:编制施工组织设计、熟悉设计文件、技术交底和测量放样。
5、总包方负责汇集施工资料,整理所有的施工技术文件,并应随施工进度及时整理;分包方应主动移交分包工程的施工资料。
6、监理工程师是按施工合同文件执行计量支付的,项目部应就此增加的工程量,事先征得设计变更和收集充分证据。
7、防止扬尘对层撒大水:改变了二灰稳定碎石的含水量,影响压实度,水渍集中处还可能造成翻浆。
8、薄层贴补:破坏基层的整体性,重车碾压时薄层将脱落。
9、沥青路面平接缝做法:先用直尺检查接缝处已压实的路面,切除不平整及厚度不符合要求的部分,涂刷粘层油并用熨平板预热,铺上新料后一起碾压,骑缝先横向后纵向碾压。
10、混凝土路面产生裂缝原因分析:①施工方式问题:三辊轴机组的直径应与摊铺层厚度匹配,控制摊铺速度,排式振捣机振捣②切缝问题:根据昼夜温差确定切缝的方式和深度③养护问题:养护时间可能太多,养护时间不得少于混凝土达到80%设计弯拉强度所需时间,一般14-21天。
设计弯拉强度达到100%,才能开放交通11、分包公司原因路面出现裂缝,总包方扣除其全部质保金作为维修费不妥,应由分包方进行维修,验收合格后,保修期满退换保证金12、分包方制定进度计划的依据:总包方的进度计划、分包合同、工期、分包项目工程量、施工方案及计划投入的工料机。
13、处理暗塘索赔的依据:①招标文件、施工合同、经认可的施工计划、施工图②双方来往信件和会议纪要③具体的进度及现场的有关文件④工程检查验收报告⑤换填材料的使用凭证。
一建市政实务案例分析常考知识点+典型案例分析题整理汇总

一建市政实务案例分析常考知识点+典型案例分析题整理汇总注:市政实务考试的难度就不再累述了,总之,付出百分之百的努力。
这是我整理的笔记,和大家分享。
1、投标文件技术部分中的施工组织设计主要内容应有哪些?2、投标报价的计价方法有哪几种?3、何谓施工项目成本管理的成本最优化原则?4、何谓施工项目成本管理的全面管理成本原则?5、何谓施工项目管理的成本责任制原则?6、何谓施工项目管理的成本管理有效化原则?7、何谓施工项目管理的成本管理科学化原则?8、施工项目成本管理的基础工作有哪些?9、施工项目成本责任制包括哪几个方面?10、施工项目部成本控制的主要措施有哪些?11、确定项目部的成本责任目标应遵循的程序?12、施工项目成本管理流程?13、项目经理可否签订分包合同?14、施工项目的合同管理依据的法律法规有哪些?15、施工项目部如何履行合同?16、合同终止后,承包方应做的合同评价工作内容有哪些?17、实行工程设计、施工总承包的工作有哪些规定?18、施工项目分包招标要求有哪些?19、何谓工程索赔?20、承包方进行工作索赔应遵从的原则是什么?21、施工合同变更的主要因素及变更程序有哪些?22、工程变更部分的合同价应根据什么原则确定?23、施工组织设计的编制原则?24、施工组织设计包含主要内容?25、哪些工程必须要求编制专项施工方案?26、专项施工方案编写的要点有哪些?27、专项施工方案编制、审批、实施程序是什么?28、设计概算的作用有哪些?29、设计概算的内容有哪些?30、设计概算的编制方法有哪些?31、何谓工程量清单计价方法?32、工程量清单计价与定额计价的主要区别有哪些?33、工程概况牌包含哪些主要内容?34、施工现场减少扬尘的措施?35、工程项目施工进度计划实施过程控制要点有哪些?36、施工进度计划的编制方法及要点有哪些?37、常用的表达工程进度计划方法有哪些?各自特点是什么?38、编制施工进度计划时应遵循那些步骤?39、工程项目施工验收的基本程序是什么?40、市政基础设施工作项目竣工备案有哪些基本规定?41、施工项目质量控制因素有哪些?工程施工质量控制分为哪几个阶段?42、施工阶段材料的质量控制应符合哪些规定?43、施工阶段分项工程(工序)质量控制应符合哪些规定?44、施工阶段特殊过程质量控制应符合哪些规定?45、不合格的处置市政公用工作应如何验收?46、质量控制中的纠正措施应符合哪些规定?47、质量控制中的预防措施应符合哪些规定?48、如何设计施工平面布置图?49、市政公用工程施工质量基本规定有哪些?50、市政公用工程不合格控制有哪些基本规定?51、市政公用工程不合格的处置分为哪几种情况?52、安全事故处理程序有哪些规定?53、何谓安全事故处理坚持的“四不放过”原则?54、项目安全控制的三个重点是什么?55、施工安全技术交底的主要内容有哪些?56、承包方对分包方负有哪些安全生产责任?57、分包方对承包方负有哪些安全生产责任?58、防止施工过程损坏地下管线的主要措施有哪些?59、支架施工方案的主要安全措施有哪些?60、城市道路通常可分为几类?61、按结构强度分类城市道路路面可分为几类?62、城市道路路基的性能要求有哪些?63、构成城市道路沥青路路面的结构层通常有哪些?64、沥青表面处治的主要作用?65、城市道路中沥青混凝土路面面层的基本结构及其作用?66、城市道路的使用要求主要有哪些?67、挡土结构形式有哪些?68、挡土结构的土压力计算三种形式及其相互关系?69、地下水对道路的施工建设和使用造成的危害有哪些?70、地下水分类及其各自的特点是什么?71、消除或减轻水对路基稳定性的危害措施是什么?72、何谓土的抗剪强度?73、软土路基的主要破坏形式及其常用的处理方法是什么?74、膨胀土路基的主要破坏形式及其常用的处理方法是什么?75、城市道路路基工程施工的要点有哪些?76、城市道路路基工程质量检验项目有哪些?77、影响城市道路路基稳定的气候条件因素主要有哪些?78、影响城市道路路基稳定的其他因素主要有哪些?79、影响路面使用性能和使用寿命的最关键因素是什么?80、哪种无机结合料可用作高级路面的基层?81、土工合成材料的作用及施工要点?82、路基土质边坡要求及防护工艺的施工?83、改性沥青混合料面层施工要点有哪些?84、水泥混凝土面层施工要点有哪些?85、基坑支护结构施工有哪些要求?86、选择地基处理方法应考虑的主要因素哪些?87、碾压或夯实属于三类地基处理方法中的哪一类?88、碾压与夯实的原理及作用是什么?89、钻孔灌注桩常用的成孔机械及其选用因素有哪些?90、钻孔灌注桩施工中采用的清孔方法有哪些?91、钻孔灌注桩灌注水下混凝土的首批混凝土数量应如何确定?92、沉井施工的一般要求有哪些?93、城市桥梁工程支架形式及其特点是什么?94、城市桥梁工程中对确定支撑间距大的门洞式支撑体系有哪些要求?95、混凝土浇筑施工要点有哪些?96、现浇预应力混凝土连续梁的常用施工方法有哪些?97、在支架上现浇预应力混凝土连续梁的技术要求有哪些?98、装配式桥梁构件吊运的要点是什么?99、新购置的预应力张力设备能直接用于工程吗?100、预应力张拉前为什么要进行孔道摩阻测试?101、孔道压浆质量控制有哪些主要措施?102、钢-混凝土组合梁施工一般流程?103、何谓涵洞?104、涵洞有哪几种形式?一般采用哪种形式?105、箱涵顶进作业对水文条件有哪些要求?106、箱涵顶进中,箱涵在入土初期方向校正最为重要的原因是什么?107、何谓基坑围护结构?108、基坑工程中设置支撑的目的是什么?109、基坑围护结构的作用是什么?110、盖挖法与明挖法相比显著的区别是什么?111、盖挖逆作法与盖挖顺作法有什么区别?112、密闭式盾构机按平衡开挖面的土压与水压的原理不同分为哪两种主要形式?113、盾构掘进由始发工作井始发到隧道贯通一般经过哪几个阶段?114、如何确定与调整盾构掘进控制内容与参数?115、盾构掘进开挖控制的具体内容有哪些?116、盾构掘进注浆控制的具体内容有哪些?117、盾构初始掘进的主要任务是什么?118、盾构到达掘进阶段的含义是什么?119、何谓真圆保持?120、真圆保持的主要目的是什么?121、盾构掘进注浆状况控制一般如何进行?122、盾构掘进线形控制中测量项目有哪些?123、如何进行盾构机的选择?124、盾构机的选择原则是什么?125、浅埋暗挖法中的主要开挖方法有哪些?126、浅埋暗挖法施工采用台阶法开挖的优点是什么?127、浅埋暗挖法施工采用正台阶环形开挖法的优点是什么?128、浅埋暗挖法施工采用正台阶环形开挖法应注意的问题是什么?129、何谓锚喷支护?130、采用锚喷支护施作隧道初期支护施工时可采用的辅助加固处理技术有哪些?131、喷射混凝土封闭开挖面应采用的混凝土及其喷射厚度是什么?132、超前小导管与管棚的在适用条件上有什么不同?133、地下工程防水的设计和施工应遵循的原则是什么?134、地下工程施工期间的防水措施主要有哪些?小导管注浆施工应如何选择注浆法?135、管棚布设长度及形状的确定因素是什么?136、管棚钢管环向布设间距如何确定?137、城市轨道交通站有哪些主要形式?138、城市轨道交通车站结构有哪些主要形式?139、隧道断面形状可以分成几种形式?140、在新建的城市轨道交通线路中,按规程要求进行有关杂散电流腐蚀的防护措施有哪些?141、地铁隧道限界的概念是什么?142、地铁区间隧道结构防水的要求是什么?142、工程施工主要降水方法及降水井的布置要求?144、现浇钢筋混凝土水池施工中模板设计应包括哪些内容?145、装配式预应力混凝土水池工程中喷射水泥砂浆保护层施工应在什么条件下进行?146、具备哪些条件才能进行水池的满水试验?147、水池满水试验程序是什么?148、泵站主泵的选型应考虑因素有哪些?149、防止施工过程水池上浮有哪些措施?150、天然淡水水源中含有杂质的种类有哪些?151、给水处理的目的是什么?152、常用的给水处理方法有哪些?153、何谓预处理和深度处理?154、表征城市污水中有机物浓度的指标是什么?155、何谓城市污水的物理处理方法?156、常用的城市污水生物处理法有哪些?157、城市污水二级处理目的是什么?158、给水排水管道采用开槽施工时,两条或两条以上管道埋设在同一管沟内的合槽施工开挖顺序如何规定?159、给水排水管道采用开槽施工时,防止雨水浸泡沟槽,沟槽处侧应设置什么?160、给水排水管道采用开槽施工时,确定沟槽底部的开挖宽度的因素有哪些?161、给水排水管道采用开槽施工时,人工开挖沟槽的槽深超3m时应如何开挖?162、管道地基施工有哪些要求?163、给水排水管道接口方式有哪些?各适用哪些管材?164、给水排水管道的功能性试验项目与判定合格的依据?165、国家新规范的压力管道水压试验为什么分为预试验和主试验阶段?166、如何选择确定顶管方法?167、普通顶管法施工纠偏的主要方法有哪些?168、何谓截留式合流制排水系统?169、分流制排水系统的几种形式分别是什么?(完全分流、不完全分流、半分流)170、热力管道的常用连接方式有哪些?(螺纹、法兰、焊接;常用焊接、螺纹用于低压、小管径、低温)171、热力管道穿过墙壁、楼板处应如何处理?(套管,墙长20-25,高出板面50)172、有补偿器装置的热力管道,在补偿器安装前,管道和固定支架应如何处理?(不得进行固定连接)173、热力管道安装、试压、保温施工完毕后,补偿器的临时固定装置应如何处理?(松开,保证自由伸缩)174、具有不同位移量的热力管,是否可共用同一吊架或滑托?(不得共用)热力管道功能性试验有哪些?试验目的是什么?175、地下燃气管道与建筑物、构筑物基础或相邻管道之间的水平和垂直净距,无法满足安全距离时,应如何处理?176、地下燃气管道穿过排水管、热力管道、联合地沟、隧道及其他各种用途沟槽时,应如何处理?(套管、伸出、柔性密封)177、如何进行燃气管道的通球扫线?(两次、三公里、方向、检查、扫后)178、生活垃圾填埋处理工程泥质防水层施工要点是什么?(土源、配比、拌合、同步检验、验收)179、聚乙烯(HDPE)膜防渗层的施工要点有哪些?人(队伍、人员)、材、机、方、环(场地季节)、验第1题:A公司某项目部承建一供水厂扩建工程,主要内容为新建一座钢筋混凝土水池,长32m,宽 40m,池体深6. 5m,基坑与邻近建筑物距离2. 6m,设计要求基坑用灌注桩作为围护结构,搅拌桩作止水帷幕。
2022年一建市政工程实务案例题考点归纳

一建市政工程实务技术案例题考点归纳道路工程一、路基压实做实验段旳目旳是?拟定预沉降量、合理选用压实机具、拟定压实遍数、拟定虚铺厚度、拟定压实方式(5点)二、石灰稳定土基层材料应满足什么规定?1宜采用塑性指数为10~15旳粉质粘土、粘土,塑性指数大于4旳砂土也可,土中有机物含量不超过10%;2新石灰宜采用1~3级,磨细生石灰可不通过消解直接使用,块灰应在使用前2~3d完毕消解,未能消解旳生石灰块应筛除,消解后旳石灰粒径不得大于10mm(单选题考过)。
三、水泥稳定土基层材料规定是?1所采用旳水泥旳初凝时间应大于3h,终凝时间大于或等于6h;2用作基层旳料粒粒径不适宜超过37.5mm;3用作底基层旳料粒,如用于都市主干路,则最大粒径不适宜超过37.5mm,次干路及如下不得超过53mm,3集料中有机质含量不得超过2%,硫酸盐含量不得超过0.25%。
四、摊铺碾压应注意哪些问题?1、施工前,通过实验拟定压实系数;2、拌合至摊铺完毕,不得超过3h,并在水泥初凝时间达到前碾压成活;3分层摊铺或在其上铺筑面层前,基层应湿养7d;4含水量应控制在最佳含水量2%范畴内,以满足压实度规定。
五、基层质量检查项目有哪些?含水量、压实度、7d无侧限抗压强度、集料级配、混合料配合比、拌合均匀性。
六、基层雨季施工有哪些措施?(案例题考过二灰雨季施工措施)1、应坚持拌多少、铺多少、压多少、完毕多少;2、下雨来不及碾压时,应尽快碾压,避免雨水渗入。
3、保护石灰免遭雨淋;4、避免水泥和混合料遭雨淋,降雨时停止施工,已铺筑旳水泥混合料应尽快碾压密实。
七、冬季基层施工应注意旳事项有?1、二灰基层应在进入冬季施工前30~45d停止施工;2、水稳基层宜在进入冬季前15d~30d内停止施工(之因此比二灰短15d,是由于二灰强度重要靠后期形成,其前期强度很低,因此其养护时间长,后期养护环境规定高),当上述材料养护期不得会进入冬季,则应在基层施工时,掺入防冻剂。
市政考试案例考点分布及分析.doc

市政历年案例考点分析• A J .Ms:1、道路、桥梁、场站、管道,年年都有!有的是穿了其他外套考这个(比如12年的园林),有的是穿了这些外套考其他(比如11年的道路),但是这四个专业年年都有。
其余小专业个别年份出题。
一13年仍然道路、桥梁、场站、没有了管道,增加了通用性的基坑和难得一见的隧道。
—— 14年2桥梁、管道、垃圾、基坑。
(桥梁和管道本来就是热门,基坑属于大家都能用场站垃圾隧道桥梁都行,垃圾是个小专业,比如15年换个隧道或者园林还是可能的)一一15年道路、桥梁、隧道、管道、水池,重者恒重不说了。
2、施工组织设计、施工方案、专项方案要么内容,要么编制,要么审批变更论证,这三兄弟几乎年年都会有一个。
注意还有一个交底,书面、双方签字,存档。
一一13年果然考了专项方案了吧,而且从哪些需要编制,到审批部门好几分。
------ 14年考论证。
所以希望对于这三个一定要加强加强在加强,以他们为蓝本,能够展开更多的复习想法。
----- 3 5年考了哪些方案和方案内容。
3、大家都可以回去好好整理整理研究研究,对你复习有帮助的,你会发现市政考试好像也就这些内容,有一些是己经重复考了,有一些是将要重复考的,同样他案例怎么出题也可以自己消化消化,抄书抄哪些也更有方向。
4、当你充分研究历年真题考点,各种押题班也弱爆了,你试试你能押多少,当然只限于娱乐之用。
应考尽量全面些为好。
5、简单描述意思到了就行,括号内为考题年份。
6、一家之言未必完全,大家仁者见仁智者见智。
7、14年有几个小问不得不说,如果是外行很难拿分,甚至2题是正常的,没出现这种题那才奇怪呢。
所以我们牢牢把握比如35分的原文、60分的灵活应用就行,还有25分超书本知识,能拿最好,不拿不影响通过。
8、好多人说不知道案例怎么考,考哪里,不知道重点,如何把握,如何抄写,你仔细研究研究历年真题的考点,考试方法,你就能够琢磨出一些道道,真题不仅要做, 更要研究。
具体分析:一、技术类*沥青质量隐患和预防(15)、施工机械(13)、碾压方法(13)、沥青初压设备(13)、I®压温度确定因素(13)、园路、不安;病害原因;冬季施工(12),基层雨季(10), 路面裂缝(09),改性沥青碾压(10),水泥稳定碎石基层、沥青冬季、沥青面层自检项目(06)o2、桥梁:围堰施工(15)、写工序(14)、钻孔灌注桩验收的分项工程和检验批(14)、单位(子单位)工程(14)、大体积裂缝种类、原因、措施(14);几座支架(13);挂蓝(12);预拱度(10、11);支架(07、09)、门式支架(10);悬浇顺序(10);钻头选择(11);钻孔灌注桩桩身强度(09)、堵管(09),桩身碌浇注(07);大体积混凝土(07) o箱涵(06)3、水厂:支架、对拉螺栓、满水试验(15)、清水池施工缝(13)、变形缝(13)、清水池施工段划分、分几次浇筑(13)、工序、满水、无粘结(12);模板(11);水池混凝土浇筑方案内容(10);防渗、防裂(09)。
一建新版市政案例要点总结

一级建造师市政工程案例-—重点考点难点—-420020市政公用工程施工项目成本管理P161ﻫ1、市政公用工程施工项目成本管理的原则:1 ﻫ)成本最优化原则:施工项目成本管理的根本目的是在科学合理的限度内,通过对工程项目中各种相关因素的成本管理,达到目标成本最低的要求.2)全面管理成本原则:全面成本管理是全企业、全员和全过程的成本管理。
为达到成本最低化目标,还应对所有会影响成本的因素进行控制,如对施工过程中发生的采购、工艺和质量等因素的成本进行控制,对与这些因素相关的所有员工进行严格管理,对施工的全过程进行成本控制。
3 ﻫ)成本管理责任制原则:通过层层分解,下达成本责任目标,达到各负其责.项目经理对企业下达的成本指标负责。
ﻫ4)成本管理有效化原则:以最少的投入获得最大的产出,以最少的人力完成成本管理工作。
5)成本管理科学化原则:采用科学的方法进行管理。
2、市政公用工程施工项目成本管理基础工作:1 ﻫ)加强成本管理观念:2)加强定额和预算管理:完善的定额资料、做好施工预算和施工图预算是施工项目成本管理的基础。
ﻫ3)完善原始记录和统计工作:项目施工中的工、料、机和费用开支,都要及时、完整、准确的原始记录.4)建立健全责任制度:如计量验收、考勤、原始记录、统计、成本核算分析、成本目标等责任制,是实现有效的全过程成本管理的保证和基础。
3、成本目标责任制包括以下几方面:1 ﻫ)合同预算员的管理责任:①分析各种因素,为企业正确确定责任成本提供依据,②研究解决合同的不确定项目与项目有关管理人员配合,增加工程收入;③及时反馈和研究工程发生的变更,做好索赔,保证工程收入;④参与对外的经济合同谈判和决策,严格控制分包,确实做到“以收定支”.2 ﻫ)工程技术人员的成本管理责任:①根据现场实际情况,科学合理的布置施工现场平面,为正确施工减少浪费创造条件;②严格执行技术规范,确保工程质量减少零星修补,消灭质量事故,降低质量成本;③根据工程特点和设计要求,运用企业自身技术优势,采用实用、有效的技术组织措施和合理化建议,走经济和技术相结合的道路为提高经济效益开拓途径;④严格执行安全操作规程,减少一般事故,消灭重大人身伤亡事故和设备事故,将事故成本减少到最低.3)材料人员的成本管理责任4)机械人员的成本管理责任:①根据工程特点和施工方案合理选择机械的型号规格和数量;②根据需要安排机械施工,减少机械使用成本;③严格执行机械保养制度,使机械在施工中正常运转。
2024二级建造师市政-核心考点

二建《市政》核心考点考点1城镇道路分类主干路以交通功能为主,为连接城市各主要分区的干路,是城市道路网的主要骨架。
考点2城镇道路结构特征(1)道路路面的基本结构层一般为面层、基层、垫层三个主要层次。
(2)基层主要起承重作用,应具有足够的强度和扩散荷载的能力并具有足够的水稳定性。
(3)垫层的主要作用为改善土基的湿度和温度状况,保证面层和基层的强度稳定性和抗冻胀能力,扩散由基层传来的荷载应力,以减小土基所产生的变形。
垫层应具有一定的强度和良好的水稳定性。
考点3填土路基(1)排除原地面积水,清除树根、杂草、淤泥等。
妥善处理坟坑、井穴、树根坑的坑槽,分层填实至原地面高程。
(2)填方段内要事先找平,当地面横向坡度陡于1:5时,需修成台阶形式,每层台阶高度不宜大于300mm,宽度不应小于1.0m。
(3)根据测量中心线桩和下坡脚桩,分层填土、压实。
(4)碾压前检查铺筑土层的宽度、厚度及含水量,合格后即可碾压,碾压要“先轻后重”,最后碾压应采用不小于12t级的压路机。
考点4桥梁基本组成与常用术语(1)支座系统:在桥跨结构与桥墩或桥台的支承处所设置的传力装置。
它不仅要传递很大的荷载,并且要保证桥跨结构能产生一定的变位。
(2)建筑高度:桥上行车路面(或轨顶)标高至桥跨结构最下缘之间的距离。
考点5一般要求(1)钢筋进场应按现行国家相关标准的规定,抽取试件作屈服强度、抗拉强度、伸长率、弯曲性能和重量偏差检验,检验结果应符合相应标准的规定。
(2)预制构件的吊环必须采用未经冷拉的HPB300热轧光圆钢筋制作,不得以其他钢筋替代,且其使用时的计算拉应力应不大于65MPa。
考点6先张法预应力施工张拉台座应具有足够的强度和刚度,其抗倾覆安全系数不得小于1.5,抗滑移安全系数不得小于1.3。
张拉横梁应有足够的刚度,受力后的最大挠度不得大于2mm。
锚板受力中心应与预应力筋合力中心一致。
考点7连续梁(T构)的合龙、体系转换和支座反力调整应符合下列要求:1)合龙段的长度宜为2m。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
市政历年案例考点分析
前言:
1、道路、桥梁、场站、管道,年年都有!有的是穿了其他外套考这个(比如12年的园林),有的是穿了这些外套考其他(比如11年的道路),但是这四个专业年年都有。
其余小专业个别年份出题。
一 13年仍然道路、桥梁、场站、没有了管道,增加了通用性的基坑和难得一见的隧道。
一14年2桥梁、管道、垃圾、基坑。
(桥梁和管道本来就是热门,基坑属于大家都能用场站垃圾隧道桥梁都行,垃圾是个小专业,比如15年换个隧道或者园林还是可能的)
一一15年道路、桥梁、隧道、管道、水池,重者恒重不说了。
2、施工组织设计、施工方案、专项方案要么内容,要么编制,要么审批变更论证,这三兄弟几乎年年都会有一个。
注意还有一个交底,书面、双方签字,存档。
一一13年果然考了专项方案了吧,而且从哪些需要编制,到审批部门好几分。
一一14年考论证。
所以希望对于这三个一定要加强加强在加强,以他们为蓝本,能够展开更多的复习想法。
一一〗5年考了哪些方案和方案内容。
3、大家都可以回去好好整理整理研究研究,对你复习有帮助的,你会发现市政考试好像也就这些内容,有一些是己经重复考了,有一些是将要重复考的,同样他案例怎么出题也可以自己消化消化,抄书抄哪些也更有方向。
4、当你充分研究历年真题考点,各种押题班也弱爆了,你试试你能押多少,当然只限于娱乐之用。
应考尽量全面些为好。
5、简单描述意思到了就行,括号内为考题年份。
6、一家之言未必完全,大家仁者见仁智者见智。
1
7、14年有几个小问不得不说,如果是外行很难拿分,甚至2题是正常的,没出现这种题那才奇怪呢。
所以我们牢牢把握比如35分的原文、60分的灵活应用就行,还有25分超书本知识,能拿最好,不拿不影响通过。
8、好多人说不知道案例怎么考,考哪里,不知道重点,如何把握,如何抄写,你仔细研究研究历年真题的考点,考试方法,你就能够琢磨出一些道道,真题不仅要做,更要研究。
具体分析:
一、技术类*
1、道路:
沥青质量隐患和预防(15)、施工机械(13)、碾压方法(13)、沥青初压设备(13)、碼压温度确定因素(13)、园路、不安;病害原因;冬季施工(12),基层雨季(10),路面裂缝(09),改性沥青碾压(10),水泥稳定碎石基层、沥青冬季、沥青面层自检项目(06)。
2、桥梁:
围堰施工(15)、写工序(14)、钻孔灌注粧验收的分项工程和检验批(14)、单位(子单位)工程(14)、大体积裂缝种类、原因、措施(14);几座支架(13);挂蓝(12); 预拱度(10、11);支架(07、09)、门式支架(10);悬浇顺序(10);钻头选择(11);钻孔灌注桩桩身强度(09)、堵管(09),桩身砼浇注(07);大体积混凝土(07)。
箱涵(06) 3、水厂:
支架、对拉螺栓、满水试验(15)、清水池施工缝(13)、变形缝(13)、清水池施工段划分、分几次浇筑(13)、工序、满水、无粘结(12);模板(11);水池混凝土浇筑方案内容(10);防渗、防裂(09)。
4、管道:
开槽埋管(15)、写工序(15)、顶管改为定向钻理由、区别(14)、水平定向钻泥浆作用(14)、燃气功能性试验(14)、顶管(07、09、12);热力管道功能试验(10); 焊工(10);焊接检验、返修、工人,角板(11);坡口处理、焊工新上岗(06)。
5、垃圾:花管连接、收集导排(14)、HDPE、GCL (09)。
6、绿化:移植不妥(12)。
7、热力管线暗挖:交底、小导管注浆方法与浆液、地表隆起(06)
8、隧道:浅埋暗挖方法(13)、喷射混凝土指标(13)、
二、通用技术(即不太分专业,或者好多专业都可以涉及)
1、基坑:基坑排水、监测、变形、渗水、补工序(15)、基坑围护结构机械(14)、基坑堵漏措施(14)、基坑支撑类型选择(14)、基坑支护识图(14)、放坡投影(13)、监测、渗漏封堵(11);基坑护坡(10),周边监测(06)
2、降水:截水帷幕桩施工变更(15)、管井降水类型、作用(14)、选用降水方式、布
置 (13)、布置、深度(09),降水井(07),降水井、顶进过程降水(06);
3、吊装方案(09);
4、预应力:无粘结(12),钢绞线(09),张拉设备(07)
三、管理部分
1、原材料:水泥检测(10);张拉设备(07);钢梁验算(06)
2、周边、现场:施工特点、导行(15)、是否占路(13)、公示牌(13)、临时设施责任主体
(13)、施工环境特点(13)、周边管线(11);占绿(09、12);导行(11);围挡、围挡设置(11);实名制(11);平面图(07);占路、轨道加固、自来水管保护(06)
3、安全:危险源、安全用电、设备安全管理(15)、专项安全应急预案(14)、专职安全员配备(14)、安全员职责(13)、隧道风险源识别(13)、检查不合格、安全纪录(12); 安全验收、顶管风险源辨识、指出危险性较大(07);事故处理原则(12),隐患和开挖面坍塌(06);职业病(13)、安全技术措施处理程序(13)、安全交底内容(13)安全技术交底(14)。
