钢筋砼地面施工方案

钢
筋
砼
地
面
专
项
施
工
方
案编制单位:
编制:审核:审批:编制日期:年月日
目录
1、工程概况 (2)
2、施工组织 (2)
3、施工方法 (3)
4、质量标准和质量通病防
治 (6)
一、工程概况
工程名称:
工程地点:
工程内容:
本工程地面为150mm,C25砼地面。

钢筋为∅12单层双向@150分布,其余为混凝土垫层。

1、重点及难点分析
(1)本工程地面施工难度大,如何控制平整度是施工的重点。

(2)本工程大部分混过凝土地面为单层双向钢筋。

如何控制在施工过程中钢筋位移,混凝土地面施工过程中的重点。

(3)地面砼施工正逢低温季节,如何控制由于温度应力、收缩应力及沉降不均匀引起的混凝土开裂是施工的主要难点。

4、施工条件
(1)所有地面上的建筑物全部处理线管埋设完成;
(2)原水磨石地面全部捣碎,凸出部分用机器挖去整平;
(3)地面控制标高已经设置;
(4)地面压实平整完成,并经业主验收合格。

二、施工组织
1、施工准备
(1)物资设备准备:地面混凝土采用商品混凝土,采用输送泵输送砼,其他物资设备主要有:(28槽钢、振动棒、提浆磨光机、振桥、3M长的普通的铝合金刮杠。

(2)施工班级准备:每个房间使用一个地面混凝土施工班组,因为地面混凝土施工的工艺要求高,所以要选择高素质的劳务班组。

(3)技术准备:施工前应针对施工工艺特点制定专项的施工方案,并进行技术交底,地面标高控制线已经弹好并且经过复核无误,通过甲方验收合格。

2、施工顺序:施工顺序按照现场实际情况具体布置,浇筑的顺序应该按先浇排列为偶数的板(要装模),后浇奇数顺序的板(不需要装模),时间间隔不宜少于3D,偶数板砼添加适量膨胀课剂。

纵向割缝时,沿板与板的界面割缝。

三、施工方法:
定位放线浇捣混凝土垫层绑扎钢筋、支侧模(槽钢)混凝土(人工)摊铺振桥振捣和粗平细部振动棒振捣细刮
(主要是细部的处理)人工收浆机械提浆、磨光养护割缝。

1、施工方法:
(1)定位放线、绑扎钢筋、支侧模:
定位放线重点在于控制14模的标高和位置,混凝土设计厚度为150MM 厚,使用(14其余2CM为标高控制余量。

)
在铺设钢筋前,沿两个方向用钢卷尺量出钢筋摆放位置,确保钢筋钢筋网片安放位置。

确定网片位置后,放置马凳筋。

马凳筋用直径为10mm 钢筋制作,间距1米,按梅花形布置。

为控制混凝土面标高,马凳筋加工要严格控制,按混凝土保护层厚度计算马凳筋高度。

在钢筋网片搭接处马凳筋加密布置,马凳筋高度须减去一个网片的钢筋直径,以确保上层钢筋在一个平面内。

在槽钢下设宽度50M砂浆垫层,垫层用做侧模的底板,所以要严格控制垫层顶标高及平整度,经确保侧模的水平度和地面标高的准确,再在垫层上放出槽钢位置线,使用钢筋钉入地面与模点焊使槽钢固定,从而到达严格控制侧模标高的要求。

槽钢的位置根据伸缩缝的位置而定,纵向缝为平头缝,横向缝隙为假缝。

施工缝支模方法:在槽钢下现行浇筑50,上口宽100细石砼带,上表面进行准确测量定位,保证施工缝(即槽钢外楞在轴线上)水平笔直,并且砼带上表面磨平压光。

砼带可以断开,主要支撑并保证槽钢稳定性即可,
在没有砼带部位,可采用木模板或快易收口网代替。

施工前须在厂房周边做好水准布置点。

(2)混凝土摊铺:混凝土采用商品混凝土,塌落度要严格控制在进场进110-120MM。

由混凝土罐车运至现场,将混凝土泵送入模,人工摊铺至设计厚度+虚铺高度(虚铺高度根据经验为5M M)。

摊铺混凝土时应连续摊铺,不得中断。

(3)振桥振捣和粗平:大面积混凝土的振捣采用振桥振捣,依据侧模标高和弹设在墙体上的水平控制达到振捣密实、上表面整平、布满原浆且粗骨料被挤压沉实到混凝土中下部为止。

(4)细部振捣:在侧模边角部位振桥无法振捣密实的部位一,使用插入式振捣棒振捣。

快插慢拨直到混凝土表面不再冒泡,呈现出有乳浆又大致平整的表面。

(5)粗刮:每条水泥混凝土振捣完毕,用槽钢刮杠来回往返4-5次,达到上表面整平,布满原浆且粗骨料被挤压沉实到水泥混凝土中下部为止。

细刮:主要是振桥振不到的地方和振后经人工填补砼的地方,用铝合金刮杠人工仔细刮平,达到上表面整平,有光泽。

(7)人工收浆:使用抹子人工收浆一遍。

(8)机械压光
在混凝土地面初凝后且未到终凝时采用叶片式压光机对混凝土进行表
面压光,利用振捣和揉浆后表面反上来的乳浆进行压光。

在混凝土终凝结束后再用磨光机二次磨光。

(9)养护
混凝土浇筑24h后进行养护,采用塑料薄膜覆盖的方法来控制混凝土自身水化热蒸发的水分不流失,从而达到养护的目的,养护时间为7天以上。

(10)割缝
为克服温度变化产生裂缝,需在已浇筑好得混凝土地面上垂直于混凝土浇筑方向用切割机切缝。

切缝时间应从严掌握,过早切缝会使石子松动损坏缝缘;过晚切缝困难,且缝两端易产生不规则开裂。

适宜的时间为混凝土抗压强度达到6—10MPa。

根据经验,本次施工在本季节通常养护3天后可进行割缝施工。

具体操作方法如下:在拟切缝的水泥混凝土上弹出墨线,安好导轨导向架,将切缝机定位,开动切缝机,放水润滑,转动刀架手柄,缓慢进刀,采用0.7mm厚金刚石锯片切缝,使锯片首先达到设计缝深,然后旋紧螺丝,锁住丝杆并开动行走,从而形成30mm深、0.8mm宽缝。

3、技术措施:
(1)平整度的控制:采用“标高点”法施工,所谓“标高点”,
顾名思义,就是设置很多符合调平层标高要求的固定点,这些点的高
程误差很小,分布密度较大。

施工时,充分利用这些高精度的高程控制点去严格控制砼调平层的平整度。

首先确保水平控制标高的准确性,再通过水平控制高精确控制槽钢侧模的平整度,混凝土的平整度就依据侧模控制,如此较为直观,且易于控制。

(2)控制由于温度应力产生的裂缝:首先施工时的温度不能过低,零度以下最好不要施工;根据设计和规范要求留设伸缩缝。

在柱脚周围切割隔离缝,与地面混凝土分开。

(3)控制表面颜色和施工缝的位置:为避免留设施工缝后完成面上颜色不均匀,甚至出现施工缝不整齐或在施缝产生裂缝,将施工缝留设在将来需要切割的伸缩缝处,利用槽钢作为侧模,每次浇灌混凝土必须保证一次性完成伸缩缝分块之内的混凝土。

四、质量标准和质量通病防治
(1)混凝土的配合比、原材料计量、搅拌、养护和施工缝处理等必须符合施工规范的规定。

工规范化的规定。

(3)允许偏差项目,见下表:
2、成品保护
(1)在已浇筑的混凝土强度达到10MP以后,才可允许人员在其上走动和进行其它工序。

(2)在施工操作过程中,注意运混凝土小车不要碰动门框(应预先保护措施),并在铺设混凝土时要保护好电气等设备暗管。

(3)混凝土浇筑完满足养护时间后,就对垫层加以覆盖保护,并避免在垫层上搅拌砂浆、存放油漆桶等物以免污染垫层。

3、应注意的质量问题
(1)混凝土不密实:主要由于漏震和振捣不密实,或配合比不准及操作不当而造成,基底没有洒水和垫层过薄,也会造成不密实。

(2)表面不平、标高不准:操作时未认真找平。

铺混凝土时必须根据所拉水平线掌握混凝土的铺设厚度,振捣后再次拉水平线检查平整度,去
高填平后,用木刮杠以槽钢侧模为标准进行刮平。

(3)不规则裂缝:面积过大为分段分仓进行浇筑、回填土不均匀、下沉或管线太多、厚度不足等因素,都能导致裂缝产生。

合集下载

钢筋混凝土地坪施工方案

钢筋混凝土地坪施工方案

钢筋混凝土地坪施工方案一、前期准备在进行钢筋混凝土地坪的施工前,需要进行充分的前期准备工作,主要包括以下几个方面:1. 施工图纸的准备在进行地坪施工前,需要准备清晰的施工图纸,详细标注地坪的尺寸、钢筋布置、混凝土配合比等信息,以确保施工的准确性。

2. 材料的准备在准备施工材料时,需保证混凝土材料的质量符合标准要求,钢筋的种类、规格应满足设计要求,同时要做好材料的验收和存放工作。

二、施工流程1. 地面处理首先要对施工现场进行清理,确保地面平整、干净,去除杂物、油污等影响地坪施工的因素。

2. 钢筋安装根据设计要求,将预先加工好的钢筋按照图纸要求进行布置,确保钢筋的位置、数量符合设计要求,并进行必要的连接和固定。

3. 混凝土浇筑混凝土浇筑是地坪施工的关键环节,浇筑前需做好拆模、防渗漏处理、浇筑前湿润等准备工作,确保混凝土的质量。

浇筑时要保持均匀、连续,避免渗漏、空鼓等质量问题。

4. 震实和抹平混凝土浇筑完成后,需要对地坪进行震实和抹平处理,确保地坪表面平整、结实。

5. 养护地坪完成后需要进行养护,保持地面湿润,避免混凝土过早干燥,以确保地坪的强度和耐久性。

三、验收与保养1. 验收地坪施工完成后,需要进行验收,对地坪的平整度、强度、防水性等进行检查,确保符合设计要求。

2. 保养地坪施工完成后,需要进行一定的保养工作,保持地坪的湿润,避免碰撞、磨损等影响地坪使用寿命的因素。

四、安全注意事项在进行钢筋混凝土地坪施工时,需要注意排水、防滑等安全问题,施工过程中要做好安全防护措施,确保施工人员和施工质量的安全。

五、施工质量控制对于钢筋混凝土地坪施工,施工质量的控制是至关重要的,需要严格按照设计要求施工,保证地坪的平整度、强度、防水性等指标符合要求。

结语钢筋混凝土地坪施工是一项复杂的工程,需要充分的前期准备、严格的施工流程控制、认真的验收与保养工作,方能确保地坪的质量和使用寿命。

在实际施工中,施工方应加强管理,确保施工质量,提升施工效率,为用户提供高质量的工程服务。

钢筋混凝土路面施工方案

钢筋混凝土路面施工方案

钢筋混凝土路面施工方案钢筋混凝土路面施工方案一、施工前准备工作1.调查勘测:对道路路面进行勘测,确定路面的长度、宽度和道路基础情况。

2.设计施工方案:根据路面勘测结果,制定钢筋混凝土路面施工方案,并进行设计审核。

3.材料准备:购买所需的原材料,主要包括水泥、砂、石子和钢筋等。

4.设备准备:准备施工所需的机械设备,如搅拌机、振捣器等。

二、路面基础处理1.清理基础:对路面基础进行清理,清除杂物和积存物。

2.夯实基础:根据设计要求,对路面基础进行夯实处理,确保基础坚固。

3.设置边界线:在路面基础两侧设置边界线,以便于后期浇筑。

三、施工过程1.混凝土浇筑:将预先配制好的混凝土按照设计要求均匀浇灌到路面基础上,并使用振捣器进行振捣,使混凝土均匀密实。

2.摊铺路面:在混凝土还未凝固之前,使用平整机将其平整摊铺,确保路面平整度。

3.刨平和擦亮:在路面刚刚凝固后,使用刨平机对路面进行刨平,并使用擦光机对路面进行擦亮,以提高路面的光滑度和美观度。

4.设置伸缩缝:根据设计要求,在路面上设置伸缩缝,以吸收路面伸缩变形。

5.养护:对新铺设的路面进行养护,主要包括浇水养护和覆盖养护。

四、施工安全措施1.施工现场安全:设置施工围栏和警示标志,确保施工现场安全。

2.人员安全措施:施工人员必须佩戴好安全帽、安全鞋等个人防护装备,同时做好施工现场安全教育。

3.设备安全操作:施工设备必须进行定期检查和维护,确保设备运行安全。

五、施工质量控制1.材料质量控制:对购买的原材料进行质量把控,确保材料符合规定标准。

2.浇灌质量控制:在混凝土浇灌过程中,均匀分布混凝土,并使用振捣器进行振捣,确保混凝土密实。

3.平整度控制:使用平整机对路面进行平整摊铺,并使用擦光机进行擦亮,确保路面平整度和光滑度。

4.养护控制:对新铺设的路面进行养护,保持路面湿润并覆盖保护。

六、施工进度控制根据施工方案和工期计划,合理安排施工进度,确保施工按时完成。

七、施工后完工处理施工完工后,对施工现场进行清理,恢复原状,并进行验收,确保路面质量合格。

钢筋混凝土地坪施工方案

钢筋混凝土地坪施工方案

钢筋混凝土地坪施工方案经过粗刮后,混凝土表面会出现一些不平整的地方,需要进行表面揉浆。

揉浆过程中,使用机械体浆机将混凝土表面上的水泥砂浆进行均匀覆盖,然后再使用磨光机进行表面的磨光,使其更加光滑平整。

9、养护混凝土地面完成施工后,需要进行养护。

养护期间,需要对地面进行保湿处理,以保证混凝土的强度和耐久性。

养护时间一般为28天,期间需要定期进行养护检查,及时处理出现的问题。

10、割缝混凝土地面施工完成后,需要进行割缝处理。

割缝的目的是为了防止混凝土地面出现裂缝,同时也能美化地面的外观。

割缝的间距和深度需要根据具体情况进行调整,一般为3-5米间距,深度为地面厚度的1/3左右。

本施工方案通过合理的工艺流程和施工方法,保证了混凝土地面的平整度和强度,同时也提高了施工效率和质量。

为了保证混凝土地面的均匀厚度,需要使用内灌细沙的∮75mm无缝钢管沿着混凝土浇筑方向来回滚动,反复揉浆,作为整平工序的补充。

接着,进行细刮的工作,每条水泥混凝土揉浆完毕后,使用铝合金刮子进行人工仔细刮平,以达到上表面整平、有光泽的效果。

在混凝土地面初凝后且未到终凝时,采用叶片式混凝土压光机对混凝土进行表面压光。

由于本工程地面为自流半环氧树脂地面,混凝土基层的压光不能洒水泥沙子粉,而是利用振捣和揉浆后表面反上来的乳浆进行压光。

在混凝土终凝结束后再用磨光机进行二次磨光。

混凝土浇筑上小时后进行养护,采用塑料膜覆盖的方法来控制混凝土自身水化热蒸发的水分不流失,从而达到养护的目的。

为了避免湿度变化产生裂缝,需要在已浇筑好的混凝土地面上垂直于混凝土浇筑的方向用割缝机切缝。

割缝时间应该严格掌握,适宜的时间为混凝土抗压达到6-10Mpa,通常养护3天后可进行割缝施工。

具体操作方法为,在拟切缝的混凝土上弹出墨线,安好导轨导向架,将切缝机定位,开动切缝机,放水润滑,转动刀架子柄,缓慢进刀,采用7mm厚金刚石锯片切缝,使锯片先达到设计缝深,然后旋紧螺丝,锁住丝杆并开动行走,从而形成30mm深、8mm宽缝隙。

厂房钢筋砼地坪施工方案

厂房钢筋砼地坪施工方案

厂房钢筋砼地坪施工方案一、工程概况本工程为厂房地面结构面层,C30钢筋砼板,厚250(200)内配10@100( 10@170)双层双向钢筋网片,地面留缝位置及做法详见结构图S-03.二、材料要求:采用商品砼C30,坍落度控制在130-150.三、施工准备①标高监测点:在已绑扎的钢筋上,放置短角铁,以水平仪抄平,上口为±0.00,然后点焊于钢筋上,同时在柱,墙角上用红漆标识±0.00标高。

②地面分格缝侧模采用钢模,钢支撑。

待拆除侧模、侧面再安1cm 厚格塑板,再浇捣另一侧地坪砼。

做分格缝沥青麻丝填缝时,先拆除格塑板,同时将缝清除干净后,进行下到工序。

③现场砼运输,采用砼地泵,室内铺设泵送管道,浇捣前先冲水清洗。

④砼浇筑顺序⑤作业面应搭设马道便于作业人员走动操作。

⑥安排混凝工20人,另组织电工,木工和机修工值班。

⑦配备足够振捣工具,插入式振捣机不少于5台,平板振动器不少于2台。

振动棒不少于5条.四、混凝土振捣:①混凝土的输送:采取地泵,管道泵送。

②标高控制:以设置的±0.00标高点为依据,用3米铝合金刮尺刮平,并以钢棍筒反复碾压后(不少于3遍),去除浮浆及泌水再以铝合金刮尺刮平,低处补以混凝土。

初步收水后,约2小时左右以木抹再次收平,取出标控制点上的角钢。

以上操作过程,配以水平仪进行校正,控制表面误差在+10mm内。

③砼尽可能一次浇筑至标高,局部未达到标高处,利用砼料补齐,并振捣,严禁用砂浆修补。

④混凝土振捣:先以插入式振捣器配合混凝土泵的出料进行振捣。

再以平板振捣器进行振捣,并用钢滚筒反复滚压。

五、质量控制要点:①严格遵守施工操作规程。

②采用中等的塌落度。

③不在表面喷洒水泥灰和水。

④抹去多余的渗出水,不要又返回砼内。

⑤当渗出水还留在表面时,不要做抹面磨光。

⑥在砼浇筑的全过程按砼立方或砼浇筑批次留置试块。

每一工作班不少于一组,每浇筑100立方砼不少于一组。

⑦养护是砼强度的关键一环,在终抹后随即安排人员浇水养护7d,防止砼地坪开裂,如进入冬季施工阶段,砼的养护宜选用蓄热法养护,一层塑料薄膜,一层草袋保温。

钢筋混凝土工程施工方案(3篇)

钢筋混凝土工程施工方案(3篇)

第1篇一、工程概况本工程为某住宅楼,主体十层,坡屋顶,全框架全现浇结构。

一层为矩形框架柱,二至十层多数为异形柱。

主体框架钢筋混凝土工程量较大,施工过程中需严格控制材料储备、技术交底及施工质量控制。

同时,由于高空临边作业较多,应采取相应的防范及保护措施,确保安全施工。

二、施工布置及准备1. 现场材料堆放:针对现场地形及建筑物位置,在住宅楼外围就近设置分区砂石料堆场、钢筋堆场及制作操作平台。

材料集中堆放,减少对周边环境的影响,保证材料质量。

2. 施工设备:由于钢筋混凝土方量大,拟投入TQZ408型塔吊一台、自落式搅拌机两台、钢筋切断机一台。

确保施工顺利进行。

3. 办理手续:动工前按程序办理各项手续,及时进行图纸会审,明确图纸中的疑问。

各分项工程的技术规范要求对各班组进行技术交底。

4. 工人培训:工人进场开工前进行集中教育,发放安全器械,对各班组进行详细的安全交底技术交底,确保工程安全、顺利。

5. 施工放线:施工前进行各控制点引点及放线工作,确保施工精度。

三、施工要求(一)钢筋工程1. 钢筋材料:进场的钢筋按型号分类架空堆放,雨天用油布覆盖。

材料及时报验并监督抽样送检。

2. 钢筋加工:给班组提供精准的材料下料单,对班组制作的钢筋成品及时进行验收。

(二)模板工程1. 模板材料:选用质量合格的模板材料,确保模板的强度、刚度和稳定性。

2. 模板安装:模板安装前,对模板进行清理、打磨,确保表面平整、无杂物。

安装过程中,严格控制模板间距、支撑体系,确保模板安装质量。

(三)混凝土工程1. 混凝土材料:选用符合设计要求的混凝土材料,确保混凝土强度、耐久性。

2. 混凝土浇筑:按照施工方案进行分层、分段浇筑,严格控制浇筑速度,确保混凝土密实。

3. 混凝土养护:浇筑完成后,及时进行混凝土养护,保证混凝土强度、抗渗性。

四、安全措施1. 施工现场设置安全警示标志,提醒工人注意安全。

2. 高空作业时,设置安全防护网、安全带等安全设施。

钢筋砼地面施工方案

钢筋砼地面施工方案

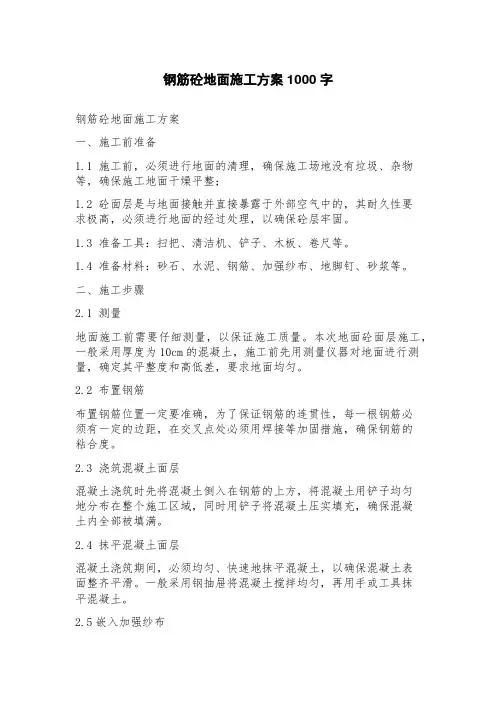

钢筋砼地面施工方案1000字钢筋砼地面施工方案一、施工前准备1.1 施工前,必须进行地面的清理,确保施工场地没有垃圾、杂物等,确保施工地面干燥平整;1.2 砼面层是与地面接触并直接暴露于外部空气中的,其耐久性要求极高,必须进行地面的经过处理,以确保砼层牢固。

1.3 准备工具:扫把、清洁机、铲子、木板、卷尺等。

1.4 准备材料:砂石、水泥、钢筋、加强纱布、地脚钉、砂浆等。

二、施工步骤2.1 测量地面施工前需要仔细测量,以保证施工质量。

本次地面砼面层施工,一般采用厚度为10cm的混凝土,施工前先用测量仪器对地面进行测量,确定其平整度和高低差,要求地面均匀。

2.2 布置钢筋布置钢筋位置一定要准确,为了保证钢筋的连贯性,每一根钢筋必须有一定的边距,在交叉点处必须用焊接等加固措施,确保钢筋的粘合度。

2.3 浇筑混凝土面层混凝土浇筑时先将混凝土倒入在钢筋的上方,将混凝土用铲子均匀地分布在整个施工区域,同时用铲子将混凝土压实填充,确保混凝土内全部被填满。

2.4 抹平混凝土面层混凝土浇筑期间,必须均匀、快速地抹平混凝土,以确保混凝土表面整齐平滑。

一般采用钢抽屉将混凝土搅拌均匀,再用手或工具抹平混凝土。

2.5嵌入加强纱布在混凝土的表面均匀嵌入加强纱布,以增强混凝土的牢固性。

在施工过程中,要注意保证加强纱布与混凝土面层的紧密结合和表面平整度。

2.6 整体抹灰处理在整个施工区域浇筑完成后,对混凝土面层进行整体抹灰处理,以确保表面平整光滑。

抹灰处理时,要注意抹灰厚度的均匀性和密度,以确保整体表面光滑。

2.7 砂面处理在混凝土面层抹灰完成后,进行砂面处理,以使整个表面具有更好的美观效果。

砂面处理时,要注意砂层厚度的均匀性和密度,以确保整体表面光滑。

2.8 油漆处理在上述施工工序完成后,对整个混凝土面层油漆处理,以增强其耐久性。

在油漆处理时,要注意油漆厚度和颜色的均匀性,以确保整体表面光滑和美观。

三、安全在作业过程中,要注意安全生产,保证人员和设备的安全。

钢筋混凝土路面施工方案

钢筋混凝土路面施工方案1. 引言钢筋混凝土路面是一种常见的道路建设材料,具有良好的耐久性和承重能力。

为确保施工质量和最大限度地延长路面使用寿命,本文将介绍钢筋混凝土路面施工的具体方案和步骤。

2. 施工前准备2.1 工程准备在施工前,需要对工程进行全面评估,并确定施工的具体需求和计划。

这包括确定施工区域、量测土壤的保持和可行性,并进行施工图纸的评审。

2.2 材料准备在开始施工之前,需要准备好以下材料:- 钢筋:选择符合标准的钢筋材料,并按照设计要求进行切割和弯曲。

- 混凝土:选择符合标准的混凝土材料,并进行检测和试验,确保其质量合格。

- 压浆材料:用于钢筋混凝土路面的填充和修补,以加强路面的结构。

3. 施工步骤3.1 筹备工作- 清理施工区域:清除施工区域内的杂物、泥浆和其他障碍物,确保施工区域干净整洁。

- 标线:根据设计要求,在地面上进行标线,确定加固区域、钢筋的位置和混凝土的浇筑范围。

3.2 钢筋布置- 钢筋网格:根据设计要求,在加固区域内铺设和固定钢筋网格。

确保钢筋网格的正确位置和相互连接。

- 钢筋连接:使用钢筋连接件确保钢筋之间的牢固连接。

根据设计要求进行钢筋的连接,并使用托盘将钢筋固定在土面上。

3.3 浇筑混凝土- 混凝土配制:根据设计要求,配制混凝土,并确保其质量符合标准。

混凝土的配制应注意适当的水灰比、骨料种类和掺合比例。

- 浇筑混凝土:将混凝土倒入已铺设的钢筋网格内,使用振动器确保混凝土填充钢筋网格的每一个角落。

- 平整路面:使用平头拖把和打平器,将混凝土表面抹平,确保路面平整和光滑。

3.4 养护- 喷水养护:在混凝土浇筑后,需要喷水进行养护。

每天进行养护,持续一周左右,以确保混凝土充分水化和硬化。

- 温度控制:在养护期间,需要控制施工区域的温度。

避免极端温度和冷热变化对混凝土的影响。

4. 施工质量控制4.1 检测和测试施工期间需要进行以下检测和测试,以确保施工质量符合标准:- 钢筋检测:使用探测仪器对钢筋进行检测,确保钢筋的质量和连接是否符合标准。

室内钢筋混凝土地坪施工方案及工艺方法

室内钢筋混凝土地坪施工方案及工艺方法1. 引言本文档旨在介绍室内钢筋混凝土地坪的施工方案及工艺方法。

在室内地坪的施工过程中,正确的方案和工艺方法能够确保地坪的质量和耐久性。

2. 施工准备在进行室内钢筋混凝土地坪的施工之前,需要进行一系列准备工作,包括:- 对施工区域进行清理和平整- 确定地坪的设计要求和要求的承重能力- 安排施工人员和所需设备- 准备所需材料,如钢筋、混凝土、模板等3. 施工流程3.1 钢筋布设首先,根据设计要求和承重要求,在施工区域铺设钢筋网格或钢筋筋片。

钢筋的布设应符合相应的标准和规范要求,并确保钢筋的正确位置和间距。

3.2 模板安装在完成钢筋布设后,安装合适的模板以形成地坪施工的模具。

模板应严密固定,确保地坪的平整度和表面光滑度。

3.3 混凝土浇筑在模板安装完成后,进行混凝土的浇筑工作。

混凝土的配比应根据设计要求进行调整,并在浇筑过程中确保混凝土的均匀性和密实性。

3.4 养护混凝土浇筑完成后,对地坪进行养护,以确保混凝土的强度和耐久性。

养护的时间和方法应根据混凝土的类型和环境条件来确定。

4. 安全注意事项在室内钢筋混凝土地坪的施工过程中,需要注意以下安全事项:- 施工区域应设置明确的警示标志和防护措施,确保工人的安全- 使用合适的个人防护装备,如安全帽、防护眼镜和手套等- 遵守混凝土施工的相关规定和标准,以确保施工质量和安全5. 总结本文档介绍了室内钢筋混凝土地坪的施工方案及工艺方法。

正确的施工方案和工艺方法对地坪的质量和耐久性至关重要。

在施工过程中,务必确保安全,并遵守相关的规定和标准。

以上为简要概括,详情请参考相关的技术资料和规范要求。

钢筋混凝土路面施工方案

钢筋混凝土路面施工方案1. 引言钢筋混凝土路面是一种常见的道路铺设材料,具有强度高、耐久性好等特点,在各类道路施工中得到广泛应用。

本文将主要介绍钢筋混凝土路面施工方案,以保证施工质量和工期的有效控制。

2. 施工前准备工作在进行钢筋混凝土路面施工之前,需要进行一系列的准备工作,以确保施工顺利进行。

2.1 定位和勘测首先需要确定施工路段的定位,并进行勘测工作。

勘测工作主要包括地形测量、地质勘察、地下管线勘察等,以便了解施工区域的相关信息,为施工方案的制定提供依据。

2.2 施工图纸和材料准备根据勘测结果,制定施工图纸,并进行材料的准备工作。

施工图纸应包括路面层厚度、钢筋网格布置、混凝土配合比等详细信息,材料的准备应符合设计要求,确保施工质量。

2.3 施工设备准备准备施工所需的机械设备和工具,包括挖掘机、平地机、混凝土搅拌车、铺筑机等。

设备应保持良好的状态,确保施工过程中的顺利进行。

3. 钢筋混凝土路面施工步骤3.1 基层处理在进行钢筋混凝土路面施工之前,需要对基层进行处理。

处理包括清理基层杂物、修复基层缺陷等。

如果基层承载能力不足,需要进行加固处理,以保证路面的稳定性。

3.2 钢筋网格布置根据设计要求,在基层上铺设钢筋网格。

钢筋网格的布置应遵循设计要求,保证网格的密度和钢筋的直径符合规范要求。

3.3 混凝土浇筑在铺设完钢筋网格后,进行混凝土的浇筑工作。

混凝土的配合比应符合设计要求,浇筑过程中需注意温度、湿度的控制,以保证混凝土的质量。

3.4 平整和养护混凝土浇筑完成后,对路面进行平整和养护。

利用平地机对路面进行整平,养护期间需保持路面的湿润,以提高混凝土的强度和耐久性。

4. 施工注意事项在进行钢筋混凝土路面施工过程中,需要注意以下事项,以保证施工质量和安全。

•施工过程中需确保施工区域的安全,设置警示标志,避免行人和车辆进入施工区域。

•施工人员需佩戴安全帽、安全鞋等个人防护设备,确保施工安全。

•施工设备和工具应保持良好的状态,并由专业人员进行操作和维护。

钢筋砼路面施工方案

钢筋砼路面施工方案钢筋混凝土路面施工方案如下:一、施工准备1. 按需求进行场地勘测,了解场地的地质条件和周边环境,确定施工方案和施工工艺。

2. 制定详细的施工计划,包括施工进度、施工阶段、材料和机械设备的调试等。

3. 准备好施工所需的材料,包括钢筋、水泥、砂子等,并进行验收。

4. 购置或租赁必要的施工机械设备,如卡车、振动器等,并对其进行检修和调试。

二、基础处理1. 根据设计要求,在场地上进行地面开挖和平整,保证路面基础的平整度和坚实度。

2. 进行基础处理,如填充砂石等,在不同地质条件下采用不同的加固措施。

三、钢筋布置1. 根据设计要求,进行钢筋的布置,包括主纵横筋和配筋等。

2. 对钢筋进行验收,并进行调整和修正,保证钢筋的正确布置和牢固性。

四、模板安装1. 根据设计要求,制作模板,并进行安装。

2. 检查模板的平整度和结构性能,并进行调整,确保路面的平整度和表面光滑度。

五、混凝土浇筑1. 针对不同的气候和温度条件,选择适宜的混凝土配比和浇筑方式。

2. 进行混凝土的搅拌和输送,确保混凝土的均匀性和浇筑质量。

3. 混凝土浇筑后,利用振动器进行混凝土的压实和牢固度提高。

4. 在浇筑时进行顺次处理,确保整个路面的均匀性和一致性。

5. 完成浇筑后,尽快进行路面的养护,防止浇筑混凝土过早开裂或变形。

六、养护处理1. 在混凝土浇筑后,对路面进行适当的养护,如覆盖湿布、喷雾保湿等,控制混凝土水分的蒸发。

2. 在混凝土凝结硬化后,进行保养处理,如刷涂保养剂、清理杂物、填补缺陷等,保证路面的耐久性和美观度。

七、施工质量控制1. 施工过程中,对每个施工环节进行严格检查和验收,确保施工质量和安全性。

2. 对施工材料进行质量把控,确保材料的质量符合标准要求。

3. 对施工工艺和技术要求进行严格控制,以确保施工过程的合理性和规范化。

以上是钢筋混凝土路面施工方案的基本内容。

在实际施工中,还应根据具体情况进行调整和优化,确保施工质量和进度的合理性。
