基础钢筋绑扎技术交底大全
钢筋绑扎安全技术交底

13、绑扎矩形梁时,先在上口搭设木楞,绑完后抽出木楞,心里慢放落;在平地上预制骨架,应架临时支撑,保持稳定。
14、在绑扎的平面钢筋上,不准踩踏行走。
15、利用机械安装钢筋骨架,应有专人指挥,内骨架下严禁站人,就位人员必须待骨架降落到1米以内方可靠近扶住应位,两人应互相配合,落实后方可摘钩。
四、安全规范标准中强条规定
1、对进场工人进行三级教育,考核合格方可上岗作业;特殊工种必须持证上岗。
2、进行钢筋施工工艺操作规程交底,严格按方案施工;
3、每日进场作业前必须接受班前教育;
4、参与每层安全交底工作。
五、本岗位的操作规程注意事项
钢筋安装:
1、多人合运钢筋,起、落、转、停动作要一致,人工上下传送不得在同一垂直线上,钢筋套堆放分散、稳当,防止倾倒和塌落。

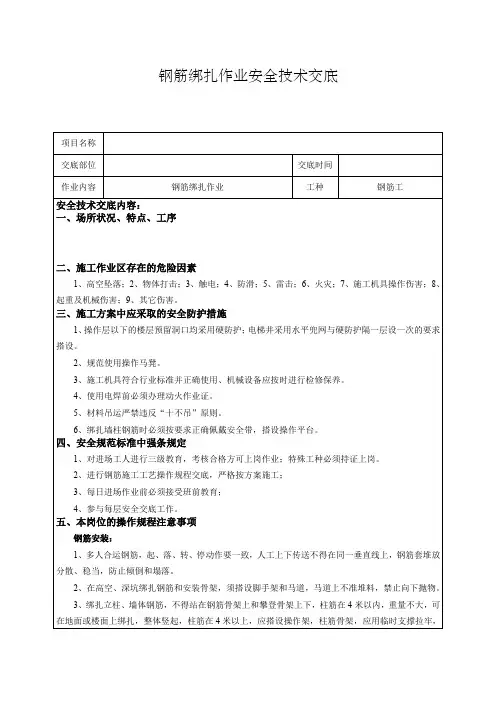

钢筋绑扎作业安全技术交底
项目名称
交底部位
交底时间
作业内容
钢筋绑扎作业
工种
钢筋工
安全技术交底内容:
一、场所状况、特点、工序
二、施工作业区存在的危险因素
1、高空坠落;2、物体打击;3、触电;4、防滑;5、雷击;6、火灾;7、施工机具操作伤害;8、起重及机械伤害;9、其它伤害。
三、施工方案中应采取的安全防护措施
2、在高空、深坑绑扎钢筋和安装骨架,须搭设脚手架和马道,马道上不准堆料,禁止向下抛物。
3、绑扎立柱、墙体钢筋,不得站在钢筋骨架上和攀登骨架上下,柱筋在4米以内,重量不大,可在地面或楼面上绑扎,整体竖起,柱筋在4米以上,应搭设操作架,柱筋骨架,应用临时支撑拉牢,以防倾倒。
4、绑扎墙柱钢筋时,必须使用合格跳板,固定在可靠的支撑架上,并绑好安全带,同时上下必须注意不得从绑好的墙柱钢筋构件上下。

基础钢筋绑扎技术交底

基础钢筋绑扎技术交底一、工程概述本次基础钢筋绑扎施工的工程为_____,基础形式为_____,基础面积约为_____平方米。
钢筋的规格、型号及数量等具体参数详见施工图纸。
二、施工准备1、技术准备熟悉施工图纸,了解设计意图,明确钢筋的规格、型号、数量、位置等要求。
编制钢筋绑扎施工方案,并向施工人员进行技术交底。
2、材料准备钢筋:应有出厂质量证明书和试验报告单,钢筋表面或每捆(盘)钢筋均应有标志。
进场时应按炉罐(批)号及直径分批检验。
检验内容包括查对标志、外观检查,并按现行国家有关标准的规定抽取试样作力学性能试验,合格后方可使用。
铁丝:可采用 20~22 号铁丝(火烧丝)或镀锌铁丝(铅丝)。
铁丝的切断长度要满足使用要求。
垫块:应采用与混凝土强度等级相同的水泥砂浆垫块或塑料卡,其厚度应符合设计要求。
3、主要机具钢筋钩子、撬棍、扳子、绑扎架、钢丝刷子、手推车、粉笔、尺子等。
4、作业条件基础垫层已施工完毕,并已达到一定强度。
钢筋加工场地已平整,钢筋加工设备已安装调试完毕,并能正常运转。
钢筋已按施工图纸的要求进行下料、加工,并分类堆放整齐。
三、施工工艺1、工艺流程划钢筋位置线→ 运钢筋到使用部位→ 绑扎基础钢筋→ 垫保护层垫块2、划钢筋位置线按图纸标明的钢筋间距,算出基础实际需用的钢筋根数,一般让靠近基础模板边的那根钢筋离模板边为 5cm,在垫层上弹出钢筋位置线(包括基础主筋和分布筋的位置线)。
3、运钢筋到使用部位钢筋绑扎前,应将钢筋吊运至绑扎部位,并按钢筋的规格、型号、数量等分类堆放整齐。
4、绑扎基础钢筋按弹出的钢筋位置线,先铺底层钢筋。
根据设计要求,先铺短向钢筋,再铺长向钢筋。
钢筋绑扎时,靠近外围两行的相交点每点都绑扎,中间部分的相交点可相隔交错绑扎,双向受力的钢筋必须将钢筋交叉点全部绑扎。
如采用一面顺扣应交错变换方向,也可采用八字扣,但必须保证钢筋不位移。
摆放基础混凝土保护层用垫块,垫块厚度等于保护层厚度,按每1m 左右距离梅花型摆放。

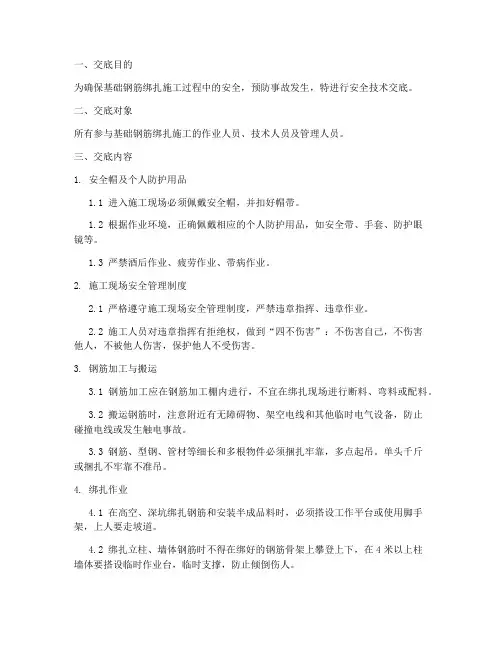

基础钢筋绑扎安全技术交底模板

一、交底目的为确保基础钢筋绑扎施工过程中的安全,预防事故发生,特进行安全技术交底。
二、交底对象所有参与基础钢筋绑扎施工的作业人员、技术人员及管理人员。
三、交底内容1. 安全帽及个人防护用品1.1 进入施工现场必须佩戴安全帽,并扣好帽带。
1.2 根据作业环境,正确佩戴相应的个人防护用品,如安全带、手套、防护眼镜等。
1.3 严禁酒后作业、疲劳作业、带病作业。
2. 施工现场安全管理制度2.1 严格遵守施工现场安全管理制度,严禁违章指挥、违章作业。
2.2 施工人员对违章指挥有拒绝权,做到“四不伤害”:不伤害自己,不伤害他人,不被他人伤害,保护他人不受伤害。
3. 钢筋加工与搬运3.1 钢筋加工应在钢筋加工棚内进行,不宜在绑扎现场进行断料、弯料或配料。
3.2 搬运钢筋时,注意附近有无障碍物、架空电线和其他临时电气设备,防止碰撞电线或发生触电事故。
3.3 钢筋、型钢、管材等细长和多根物件必须捆扎牢靠,多点起吊。
单头千斤或捆扎不牢靠不准吊。
4. 绑扎作业4.1 在高空、深坑绑扎钢筋和安装半成品料时,必须搭设工作平台或使用脚手架,上人要走坡道。
4.2 绑扎立柱、墙体钢筋时不得在绑好的钢筋骨架上攀登上下,在4米以上柱墙体要搭设临时作业台,临时支撑,防止倾倒伤人。
4.3 绑扎基础钢筋时应按施工设计规定摆放钢筋支撑,不得任意减少。
施工马凳应及时放置,不得踩踏钢筋造成移位。
4.4 绑扎外墙边柱要加强外侧支撑,防止钢筋倾倒。
5. 起重作业5.1 起重臂和吊起的重物下面有人停留或行走时不准吊。
5.2 超重指挥应由技术培训合格的专职人员担任,无指挥或信号不清不准吊。
6. 应急处理6.1 发现安全隐患,应立即停止作业,上报相关部门。
6.2 发生事故时,应立即采取应急措施,并迅速报告相关部门。
四、注意事项1. 作业人员必须身体健康,取得有效钢筋操作证后,方可独立操作。
学徒必须在师傅的指导下进行工作。
2. 密切注意基坑土方及围护情况,关注基坑排水状况,发现问题应立刻上报。
钢筋绑扎技术交底3篇

前言:本文主要介绍的是关于《钢筋绑扎技术交底3篇》的文章,文章是由本店铺通过查阅资料,经过精心整理撰写而成。
文章的内容不一定符合大家的期望需求,还请各位根据自己的需求进行下载。
本文档下载后可以根据自己的实际情况进行任意改写,从而已达到各位的需求。
愿本篇《钢筋绑扎技术交底3篇》能真实确切的帮助各位。
本店铺将会继续努力、改进、创新,给大家提供更加优质符合大家需求的文档。

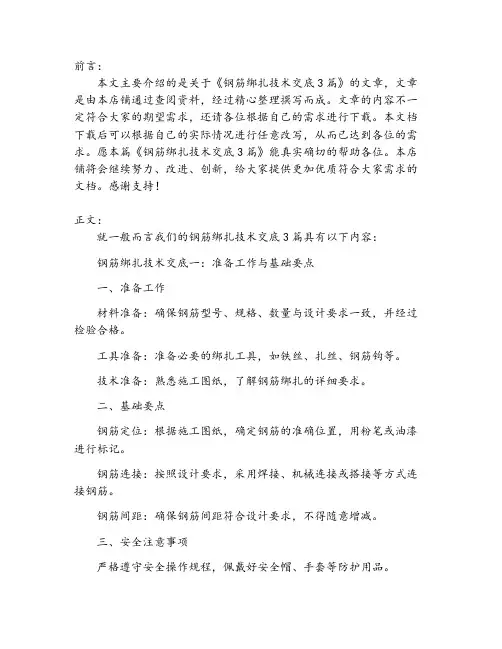

感谢支持!正文:就一般而言我们的钢筋绑扎技术交底3篇具有以下内容:钢筋绑扎技术交底一:准备工作与基础要点一、准备工作材料准备:确保钢筋型号、规格、数量与设计要求一致,并经过检验合格。
工具准备:准备必要的绑扎工具,如铁丝、扎丝、钢筋钩等。
技术准备:熟悉施工图纸,了解钢筋绑扎的详细要求。
二、基础要点钢筋定位:根据施工图纸,确定钢筋的准确位置,用粉笔或油漆进行标记。
钢筋连接:按照设计要求,采用焊接、机械连接或搭接等方式连接钢筋。
钢筋间距:确保钢筋间距符合设计要求,不得随意增减。
三、安全注意事项严格遵守安全操作规程,佩戴好安全帽、手套等防护用品。
在高处作业时,必须设置安全网或安全带。
钢筋绑扎技术交底二:绑扎方法与技巧一、绑扎方法单股绑扎法:适用于小型或较细的钢筋,使用一根铁丝或扎丝将钢筋绑扎牢固。
双股交叉绑扎法:适用于大型或较粗的钢筋,采用两根铁丝或扎丝交叉绑扎,确保稳定性。
螺旋式绑扎法:适用于长条形钢筋的绑扎,铁丝或扎丝沿钢筋长度方向螺旋缠绕。
二、绑扎技巧铁丝长度:铁丝长度应适中,过长易浪费,过短则难以绑紧。
绑扎紧度:绑扎时应保证铁丝或扎丝紧密贴合钢筋,不得有松动现象。
避免交叉:尽量避免不同方向的钢筋交叉,减少施工难度。
钢筋绑扎技术交底三:质量控制与验收标准一、质量控制材料检查:对进场的钢筋进行质量检查,确保符合设计要求。
过程监控:在绑扎过程中,对钢筋的型号、规格、间距等进行实时监控。
记录管理:对钢筋的型号、规格、数量等进行详细记录,方便后续追溯。
基础钢筋绑扎技术交底

技术负责人:交底人:接交人:
5.1成品的保护
5.5.1.1绑扎好的钢筋严禁踩踏,模板支设或混凝土浇筑须铺跳板或搭设平台。
6. 1.2钢筋主筋严禁点焊或其施焊固定埋件等(防雷接地除外)
6.1.3混凝土浇筑时须设专人看护钢筋,如有偏位等立即调整。
6.2.4露出板面柱主筋在混凝土浇筑时用彩条布保护,防止污染。
6.3.5混凝土浇筑后构造柱预留筋用多层木盒盖上保护。
5.6混凝土浇筑后立即将钢筋外表污染去除。
6. 1.7安装电线管、暖卫管线或其他设施时,不得任意切断和移动钢筋。
7.1本卷须知:
7.1.1绑扎柱子、墙体钢筋超过2m时,施工人员要系好安全带,钢筋钩不用时要随时放好,制止乱放,留神落下伤人。
6.L2钢筋楞垫木用毕后,应及时整理归堆,不乱丢。
6.L3分项工程完毕后,应及时把剩余钢筋料、垫块整理转运到规定地点,分类堆齐。
技术负责人:交底人:接交人:。
基础钢筋绑扎技术交底

基础钢筋绑扎技术是建筑施工中的重要环节,下面是一般情况下的基础钢筋绑扎技术交底的内容:
1. 工艺要求:说明基础钢筋绑扎的施工工艺要求,包括钢筋材质、规格和数量等。
2. 工艺流程:介绍基础钢筋绑扎的整个施工流程,包括确定基础尺寸、钢筋安装顺序和固定方式。
3. 钢筋加工:说明钢筋的加工要求,包括钢筋的切割、弯曲和连接等。
提醒注意安全注意事项,如佩戴防护手套和眼镜等。
4. 钢筋排列:讲解钢筋在基础中的排列要求,包括横向和纵向的钢筋安装间距、重叠长度和连接方法等。
5. 钢筋绑扎:详细示范钢筋绑扎的方法和技巧,包括捆扎的顺序和力度,使用捆扎钳的正确方法,绑扎点的位置和数量等。
6. 质量控制:强调对钢筋绑扎质量的控制,包括检查绑扎点的紧固情况、绑扎点的位置是否正确、绑扎是否牢固等。
7. 安全注意事项:提醒施工人员在钢筋绑扎过程中要注意安全事项,如穿戴安全帽、防护鞋和工作服,正确使用工具并保持工作区域整洁等。
8. 现场演示:通过现场演示或模拟操作,让施工人员熟悉和掌握钢筋绑扎技术。
在交底过程中,可以使用图片、示意图和实际样品等辅助工具,帮助施工人员更好地理解和掌握基础钢筋绑扎技术。
同时,交底后还应进行现场监督和指导,确保施工过程中符合技术要求,并及时解决遇到的问题。
钢筋绑扎安全技术交底
钢筋绑扎安全技术交底钢筋绑扎是建筑施工中非常重要的环节,它直接关系到建筑物的结构安全和稳固。
因此,钢筋绑扎安全技术交底显得尤为重要。
在进行钢筋绑扎作业时,必须严格按照相关规定和标准操作,做好安全防护,确保施工人员的人身安全和施工质量。
下面将对钢筋绑扎安全技术进行详细的交底。
一、施工前的准备工作。
1. 确保施工人员具备相关的操作证书和经验,做好人员培训和安全教育工作。
2. 检查施工现场的环境和设备,确保钢筋绑扎作业的安全进行。
3. 准备好所需的工具和材料,包括钢筋、绑扎工具、安全帽、手套等。
二、安全操作规程。
1. 在进行钢筋绑扎作业前,必须穿戴好安全防护用具,包括安全帽、手套、防护眼镜等。
2. 在绑扎钢筋时,要注意钢筋的捆扎位置和捆扎力度,确保绑扎牢固。
3. 在使用绑扎工具时,要注意操作规范,避免因操作不当而造成伤害。
4. 施工现场要保持整洁,避免杂物堆放,以免影响作业安全。
5. 在高空作业时,要做好防护措施,确保施工人员的人身安全。
6. 严格按照相关标准和规范进行操作,不得擅自更改施工方案。
三、事故应急处理。
1. 在施工过程中,如发生意外事故,应立即停止作业,确保施工人员的安全。
2. 及时报告施工现场负责人和相关部门,进行事故处理和调查,找出事故原因并采取有效措施防止再次发生。
3. 对施工现场进行安全检查,排除安全隐患,确保施工安全。
四、施工后的清理工作。
1. 施工结束后,要对施工现场进行清理,清除杂物和垃圾,保持施工现场的整洁。
2. 对使用的工具和设备进行清洁和整理,做好防腐防锈的工作,确保下次使用时的安全性。
3. 对施工过程中出现的问题和隐患进行总结和归纳,及时改进施工工艺,提高施工质量和安全性。
以上就是钢筋绑扎安全技术交底的相关内容,希望施工人员能严格按照要求进行操作,确保施工安全和质量。
同时,也希望相关部门能加强对施工现场的监督和管理,共同营造安全、和谐的施工环境。
护坡基础钢筋绑扎技术交底
护坡基础钢筋绑扎技术交底一、引言为确保施工质量,保障护坡基础的稳定性和安全性,特进行钢筋绑扎技术的交底,以提醒相关人员注意细节,减少施工失误,确保施工质量达到预期要求。
二、施工准备1. 确认工程施工的岗位分工,落实责任。
2. 准备好所需材料与工具,包括:钢筋,钢丝,绑扎工具等。
3. 确保施工现场的整洁有序,将安全防护设施做好,并对危险区域进行标识。
三、钢筋绑扎技术要点1. 钢筋绑扎的类型:根据设计要求和施工图纸,合理选择并准确掌握所需绑扎的类型,如直筋绑扎、弯折绑扎等。
2. 钢筋的长度和间距:按照设计要求和相关标准合理计算和控制钢筋的长度和间距,确保钢筋的承载能力和稳定性。
3. 钢筋的清理和处理:在钢筋绑扎前,对钢筋进行清理和处理,确保表面干净、无尘、无油污和锈蚀等,以保证钢筋与混凝土的粘结力。
4. 钢筋的正确绑扎方法:熟练掌握绑扎工具的使用方法,正确绑扎钢筋,保证绑扎的牢固性和安全性。
5. 钢筋绑扎时的注意事项:绑扎过程中应注意保持工作区域的整洁,避免杂物、泥土等物质掉落至绑扎部位,影响绑扎质量。
6. 钢筋绑扎数量和质量的把控:根据施工图纸和设计要求,及时进行绑扎数量和质量的检查和把控。
四、施工安全注意事项1. 参与人员必须配戴好安全帽和防护鞋,在施工现场佩戴防护手套,确保施工安全。
2. 使用绑扎工具时,注意使用方法与操作规范,避免人身伤害和设备损坏。
3. 施工现场应设立安全警示标语牌,提醒人员注意施工安全事项。
4. 重要工程节点和隐蔽工程节点应加强质量检查,确保施工质量符合工程要求。
五、施工验收要求1. 施工完成后,应进行钢筋绑扎质量验收,确保绑扎质量符合相关标准要求。
2. 施工过程中应做好记录,包括每日施工情况、工艺流程、绑扎数量等,以备验收和追溯。
3. 钢筋绑扎质量验收合格后,方可进行下一步工序的施工。
六、总结护坡基础钢筋绑扎是确保施工质量的重要环节,只有合理掌握钢筋绑扎技术要点,并严格按照施工验收要求进行操作,才能保证工程的质量和安全。
钢筋工程技术交底15篇
钢筋工程技术交底15篇(经典版)编制人:__________________审核人:__________________审批人:__________________编制单位:__________________编制时间:____年____月____日序言下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。
文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!并且,本店铺为大家提供各种类型的经典范文,如工作报告、合同协议、心得体会、演讲致辞、规章制度、岗位职责、操作规程、计划书、祝福语、其他范文等等,想了解不同范文格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you!Moreover, our store provides various types of classic sample texts, such as work reports, contract agreements, insights, speeches, rules and regulations, job responsibilities, operating procedures, plans, blessings, and other sample texts. If you want to learn about different sample formats and writing methods, please pay attention!钢筋工程技术交底15篇【第1篇】基础及地下室钢筋工程-安全技术交底交底内容:1、施工人员进入施工现场必须戴安全帽,系好帽带。
基坑钢筋绑扎安全技术交底
基坑钢筋绑扎安全技术交底一、背景和目的基坑施工是建筑工程施工过程中的重要环节,钢筋绑扎是基坑施工的一项基础工作。
因此,钢筋绑扎安全技术交底对保证基坑施工过程中的安全性和质量具有重要意义。
本文档旨在详细介绍基坑钢筋绑扎的安全技术要点和操作规范,以提高施工人员的安全意识和技术水平,确保基坑施工的安全和质量。
二、操作前的准备在进行基坑钢筋绑扎之前,施工人员应做好以下准备工作:1.查看施工图纸和相关技术资料,确保了解钢筋绑扎的要求。
2.检查钢筋的规格、数量和质量,确保符合设计和施工要求。
3.准备好必要的工具和设备,如钢筋剪、钢筋钳、打包机等,并对其进行检查和维护,确保其正常工作。
三、安全要求和注意事项钢筋绑扎作业涉及到锐利的物体和重物的悬吊,因此需要严格遵守以下安全要求和注意事项:1.佩戴好个人防护装备,包括安全帽、防护鞋、防护手套和防尘口罩等。
2.操作人员应经过专业培训,了解基本的安全知识和技术要点,并具备使用相关工具和设备的能力。
3.工作场所应保持干燥、清洁,避免平台上有杂物堆积,以防滑倒或绊倒。
4.在进行钢筋绑扎前,应仔细检查基坑边缘的情况,确保安全可靠的操作空间。
5.进行高空作业时,施工人员必须佩戴安全带,并使用合格的悬吊装置和安全防护网。
6.钢筋切割时,应采取有效的防护措施,防止钢筋飞溅伤人。
7.钢筋绑扎时禁止锤击,以防伤人或损坏钢筋。
四、操作流程和规范进行基坑钢筋绑扎时,应按照以下流程和规范进行操作:1.清理基坑:在绑扎钢筋之前,需要先清理基坑内的杂物和泥土。
清理过程应注意安全,避免基坑坍塌或滑坡等意外事故。
2.预先测量:根据设计要求,在基坑内进行钢筋绑扎之前,需要进行预先测量,确保钢筋位置和尺寸符合设计要求。
3.钢筋切割:根据测量结果,使用钢筋剪对钢筋进行切割。
切割后的钢筋应平整、无锈蚀,并符合设计要求。
4.钢筋绑扎:根据设计要求和构造图纸,将切割好的钢筋正确地绑扎在基坑内。
绑扎方法应符合相关标准和规范,确保钢筋连接牢固和稳定。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
8、由于基础底板及基础梁受力的特殊性,上下层钢筋断筋位置应符合设计和规要求。
二、作业条件
1、钢筋进场后经检查有出厂质量证明、复试报告、并按施工平面图中指定的位置,按规定使用部位、编号分别将垫木堆放。
2、钢筋绑扎前,对有锈蚀的钢筋,除锈之后再运至绑扎处。
3、已按钢筋加工任务单加工好钢筋,已加工好的钢筋规格、形态、数量全部正确。
4、做好抄平放线工作,弹好柱、剪力墙、筏板外边、承台外皮尺寸线及轴线。
施 工 技 术 交 底
施1—5
施工单位:建工集团第筑工程有限责任公司公司
工程名称
盛天龙湾住宅小区(二期)地下室
施工项目部位
基础钢筋绑扎
承接施工单位或班组
蜀昌劳务公司
交
底
容
一、材料要求
1、根据设计要求,工程所采用钢筋种类、规格必须符合要求,并经检验合格。
2、钢筋及半成品符合设计及规要求。
3、钢筋绑扎用的铁丝可采用20~22#铁丝(火烧丝)或镀锌丝(铅丝),其中22#铁丝只用于绑扎直径12mm以下的钢筋。
3、木工和水电工的所有预埋件不得和设计的钢筋直接进行电弧点焊。
4、墙柱竖向钢筋位置必须用水平定距外双控进行固定,在墙柱模板上口加扁铁是竖向钢筋外控的重要措施。
施1—5
施工单位:建工集团第筑工程有限责任公司公司
工程名称
盛天龙湾住宅小区(二期)5#、6#楼
施工项目部位
基础钢筋绑扎
承接施工单位或班组
强盛劳务公司
交
底
容
钢筋加工允许偏差应符合下表规定:
项 目
允许偏差(mm)
受力钢筋顺长度方向全长的净尺寸
±10
弯起钢筋的弯折位置
±20
箍筋净尺寸
±5
钢筋绑扎允许偏差:
6
受力钢筋保护层厚度
基础
±10
钢尺检查
梁
±5
剪力墙
±3
五、成品保护
1、成型钢筋及钢筋网片应按指定地点堆放,用垫木垫高放整齐,地面保持干燥,以防止钢筋变形、锈蚀、油污。
2、绑扎墙、柱钢筋时应搭临时架子,不准蹬踩钢筋,沿墙柱筋上下攀爬。
3、电梯井板钢筋的上层钢筋绑扎好后,不准在上面踩踏行走。浇筑砼时要有钢筋工专门负责修理。
6、多工种交叉作业时,易损坏钢筋绑扣,浇筑砼前进行隐检时,应检查钢筋的绑扣,如有缺漏的应将钢筋整理后补上绑扣。
7、不得踩踏已绑好的钢筋。
8、钢筋如有踩弯、移位或脱扣时,应及时调整、补好。
六、应注意的问题
1、墙、柱主筋的插筋与底板上、下要加定位框进行固定,绑扎牢固,确保位置准确。
2、墙、柱钢筋每隔1M左右加绑带铁丝的水泥砂浆垫块,垫块呈梅花形布置,确保钢筋保护层厚度。
四、质量标准
(一)、主控项目
1、钢筋全部为三级钢、焊条的品种(HPB235级钢筋采用E43焊条,HRB335级钢、HRB400级钢及Q345钢材采用E50焊条)和性能必须符合设计要求和有关标准的规定。
2、钢筋带有颗粒状和片状老锈,经除锈后仍留有麻点的钢筋,严禁按原规格使用。钢筋表面应保持清洁。
3、钢筋的规格、形状、尺寸、数量、锚固长度、接头设置,必须符合设计要规要求。
(二)、一般项目
1、钢筋网片和骨架绑扎缺扣、松扣数量不超过绑扎扣数的10%,且不应集中。
2、弯钩的朝向应该正确。绑扎接头就符合施工规的规定。封边构造钢筋的长度、间距、直径、数量,箍筋间距、数量、弯钩角度和平直长度,就符合设计要求和施工规的规定。
接受交底人:
(签名)年月日
交底人:
(签名)年月日
施 工 技 术 交 底
5、筏板砖模、承台木模已安装完毕。
三、施工工艺
(一)、工艺流程
1、单层承台钢筋绑扎
弹插筋位置线→运钢筋到使用部位→绑承台底板钢筋下部钢筋及地梁钢筋→设置垫块→放置马凳→插柱预埋钢筋→基础底板钢筋验收
2、筏板双层钢筋绑扎
弹插筋位置线→运钢筋到使用部位→绑筏板、电梯井底板钢筋下部钢筋→设置垫块→放置马凳→绑筏板、电梯井底板上部钢筋→插墙、柱预埋钢筋→基础底板钢筋验收
4、浇筑砼时,严禁碰撞移动预埋件,Βιβλιοθήκη 碰动则应按原设计位置重新固定牢靠。
接受交底人:
(签名)年月日
交底人:
(签名)年月日
施 工 技 术 交 底
施1—5
施工单位:建工集团第筑工程有限责任公司公司
工程名称
盛天龙湾住宅小区(二期)地下室
施工项目部位
基础钢筋绑扎
承接施工单位或班组
蜀昌劳务公司
交
底
容
5、各工程操作人员严禁随意割断钢筋及在钢筋上进行电弧点焊。如确实需要,须征得设计同意。
项次
项 目
允许偏差(mm)
检 验 方 法
1
绑扎钢筋网
长、宽
±10
钢尺检查
网眼尺寸
±20
钢尺量边续三档,取最大值
2
绑扎钢筋骨架
宽、高
±5
钢尺检查
长
±10
钢尺检查
3
绑扎箍筋、横向钢筋间距
±20
钢尺量边续三档,取最大值
4
受力钢筋
间距
±10
钢尺量两端、中间各取一点,取最大值
排距
±5
5
钢筋弯起点位置
20
钢尺检查
(二)、操作工艺
1、按图纸标明的钢筋间距。算出底板实际需要的钢筋根数,一般让靠近板模板边的那根钢筋离模板边为50mm,在底板上用粉笔和墨斗弹出钢筋位置线和墙、柱插筋位置线。
2、将钢筋运到指定位置。
3、先铺筏板底板下层钢筋,根据设计和规要求,先铺长向钢筋再铺短向钢筋,上层钢筋与下层钢筋放置相反。
接受交底人:
5、检查筏板底板钢筋施工合格后,放置底板砼保护层用的砂将垫块,垫块厚度5cm。垫块间距按1M距离呈梅花型摆放;上下层钢筋之间用16三级钢筋加工成马登,间距1.5M梅花形布置。
6、柱、剪力墙与基础连接的插筋下端,用90º弯钩与基础进行绑扎,其箍筋应比柱的箍筋小一个柱筋直径,以便于连接。插筋在筏板位置时,除与筏板底筋绑扎牢固外,还应与筏板面筋绑扎好;承台外的柱插筋的位置可采用钢筋架成井字型固定牢固,以免造成柱轴线偏移。
(签名)年月日
交底人:
(签名)年月日
施 工 技 术 交 底
施1—5
施工单位:建工集团第筑工程有限责任公司公司
工程名称
盛天龙湾住宅小区(二期)地下室
施工项目部位
基础钢筋绑扎
承接施工单位或班组
蜀昌劳务公司
交
底
容
4、根据“七不准绑”的原则对钢筋进行检验,钢筋绑扎时,全部交叉点都必须绑扎,不得漏绑。如果采用一边顺扣应交错变换方向,也可采用八字扣,但必须保证钢筋不产生位移。禁止跳扣,避免网片歪斜变形。
